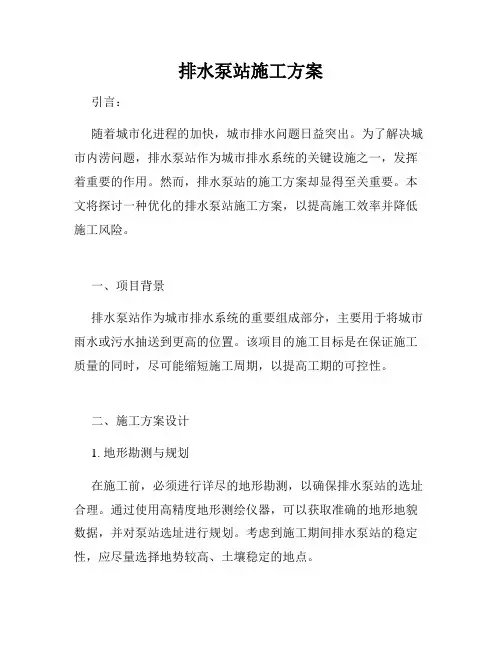

排水泵站施工方案(完)

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

天津市滨海新区北大港农场 2014年高标准

基本农田整理项目

天津市津协建筑安装工程有限公司

二零一六年二月十五日

泵站工程施工方案

排水泵站施工方案

工程概况

•、施工排水

泵站所在干渠平均上口 20m ,深4m,坡比1:2,施工期水深 2.5m 。施工排水 主要为 泵站配套涵闸进出口浆砌石护坡,施工时需沿河提修筑横向围堰 2道,与河提相连,形成

封闭基坑,排除基坑明水,保证干场施工作业。

围堰釆用土围堰,设计水深 2.5m ,堰高3.0m ,堰顶宽度3m,坡比为1:1。挡 水围堰搭建完成后,釆用

泵站围堰断面图

2〉土方开挖

泵站工程基槽土方开挖从上到下分层分段依次进行,釆用 1m3挖掘机挖土,就 近堆放 两侧,用于回填。基坑的基底、边坡适当留有保护层,一般 25-30 cm ,然后 釆用人工挖至

设计高程。

3〉土方回填

土方回填釆用74kw 推土机铺料,蛙夯夯实。土方回填土料质量应符合筑提土 料要求, 土方回填按照设计规定的压实度标准进行控制。

回填从最低处开始,按水 平分层逐层填筑,

一般铺土厚度控制在 15? 20 cm ,土块限制粒径不超过 10 cm 。

二、排水沟清淤施工

排水沟清淤施工釆用分段填筑围堰, 排除清淤河道内积水,进而形成河道全线同时干 场清淤的施工方案。工程临时性建筑物只需填筑土围堰。

围堰

本工程每500m 设1个围堰,干沟及支沟水深 2.5m ,围堰考虑安全超高 0.5m ,堰顶宽 度

7.5KW 离心泵排出基坑内积水。

3m,围堰填筑坡比结合水上水下综合考虑为1: 1.5。

围堰填筑所需临时土方,从项目区外取土,釆用1m3挖掘机挖取,装8T自卸汽车运

输至现场,平均运距3KW围堰填筑施工釆用74KW拖拉机碾压,蛙夯朴夯;清淤完毕后,围堰拆除釆用1m3挖掘机挖除,装8T自卸汽车运输3KW弃回取土场内。

2〉施工排水

施工排水为渠道内围堰填筑闭气后的初期排水。初期排水是主体工程形成干场作业的前提施工条件。施工初期排水考虑釆用釆用7.5kw离心泵排排除,积水可排入附近渠道。

3〉排水沟清淤施工

清淤工程线路较长,工程量大,渠道釆用泵排并充分晾槽后,同时施工。清淤施工釆用1m3挖掘机开挖,倒运二次,单侧出土,1m3挖掘机装8T自卸汽车运输至弃土场弃掉。

项目工程清淤土方均运至项目区西侧空地,运距根据具体交通情况平均确定均为3kw。

施工期间,应严格按照相关施工规范施工,避免或减少淤泥沿途洒落。渠道清淤断面应严格按照施工图纸进行施工,清淤土方应及时弃运至弃土场。清淤过程中,如出现裂缝

和滑动迹象时,应立即暂停施工和釆取应急抢救措施。

三、施工组织部署

1、施工组织管理

1.1组织机构

为确保本工程各项目标的完成,设项目部组织机构,项目部领导班子由项目经理、三总师、及副经理组成,主管技术、质量、生产、安全、经营、成本和行政管理工作,并负责对工程的领导、指挥、协调、决策等重大事宜。。

2、质量目标

3、施工现场安全管理目标

确保北京市市级文明安全工地。

4、施工计划和施工管理措施

根据本工程特点,将整体工期目标进行二次分解,确定几个在工程中起到关健作用的阶

段工期控制目标。再以每个阶段工期控制目标反推工期,以此确定每个分项工程的最晚开始

日期。根据各分阶段、分项目的工期目标,设定出详细的网络计划。在网络计划中结合机械、人

力、材料等各种资源,重点确保各阶段需完成的工期目标。在实际施工中,严格以网络计

划为指导,切实推进分项计划的进展,最终保证总工期目标的实现。

5、施工工期计划安排

包括合同及计划工期

施工进度计划网络图和施工进度计划表。

关键部位阶段工期计划:

6、施工顺序

泵房的施工按照先地下后地上、先结构后装修的施工原则进行总体施工顺序进行安排。

首先对泵房设备间基坑采取降水措施(按有地下水考虑),待地下水位降低之后,再进

行主体结构基础开挖。之后进行泵房及附属用房等主要结构的施工(包括防水),在主体结构完成后再进行水泵、管件及机电设备等安装,最后是内装修、消防及通风设备的安装。泵房外部出水管线施工。

7、劳动力计划。

根据本项目工程量、工期和各分部工程的特点,我单位将逐月做出劳动力使用计划,保证劳动力充足,组织具有丰富结构施工、设备安装施工经验的作业队。劳动力计划表见附表。

8、主要机械计划

主要施工机械设备表。

四、施工准备

1技术准备

1.1熟悉和审查施工图纸,组织图纸会审。

1.2准备与本工程有关的规程、规范、图集。

根据施工图纸,配备与本工程相关的规范、规程及有关图集,并分发给项目经理部相关

人员。

1.3测量人员根据建设单位提供的水准点高程及坐标位置,做好工程控制网桩的测量定位,同时做好定位桩的闭合复测工作,并做好标识加以保护。

1.4工程技术人员认真了解地下管网及周围环境情况,明确其具体位置和深度。

1.5试验检测设备配备

在开工后7天之内,现场建立一座独立的、标准的现场试验室,水电齐全,其规模符合业主和监理的要求,并配置完备的试验仪器设备,配备具有相应资质的专职试验员,完成本项目的现场试验。试验室由我单位试验检测中心配备试验仪器、试验设备和指导试验工作,并经过业主指定的政府监督部门认定,在监理工程师的指导监督下进行工作。

开工前,向监理工程师提交有见证取样送检项目和数量控制清单及见证取样计划,作为有见证取样送检的控制依据。

1.6技术工作计划

1.6.1根据工程的特点,经过详细的技术论证,按期编制缜密、合理的施工方案,技术交底及时准确并有针对性。

1.6.2施工材料试验工作计划

根据工程情况,及时计算各种施工物资(主要原材料、成品、半成品)的用量,按有关标准、规范进行试验工作,施工前编制好《施工试验方案》,按照《施工试验方案》做好各

项试验(包括见证取样)。

2、现场准备

2.1现场物流组织原则和措施

现场的物流、施工人员生活基地、砼及材料的运输路线等的组织措施是否合理、缜密

将直接影响到工程能否顺利进行。因此,我公司在工程施工中针对以上问题的解决措施,提出备用方案,尽可能考虑周边各种因素对施工的影响,保证施工的有序和高效。

2.1.1砼采用商品砼。

2.1.2周转材料

我公司有一资源租赁基地,有脚手架、模板、各种大中小型机械等,资源较为丰富,本工程施工所需时调用方便。

2.2现场临时用水方案

根据施工现场及有关临时用水要求,参照相应的施工规范,做出本临时用水设计方案,

本方案包括临时消火栓给水系统、生活、施工生产给水系统及现场临时排水系统

本工程施工及消防用水使用降水井做为水源,生活用水接当地市政供水管线。

3、协调场外工作,创造良好环境

3.1制约和影响施工生产的因素很多,内、外部的都有,特别是场外协调工作十分重要,

相关文档
最新文档
