井下机械提升倾斜井巷敷设电缆保护措施详细版

合集下载

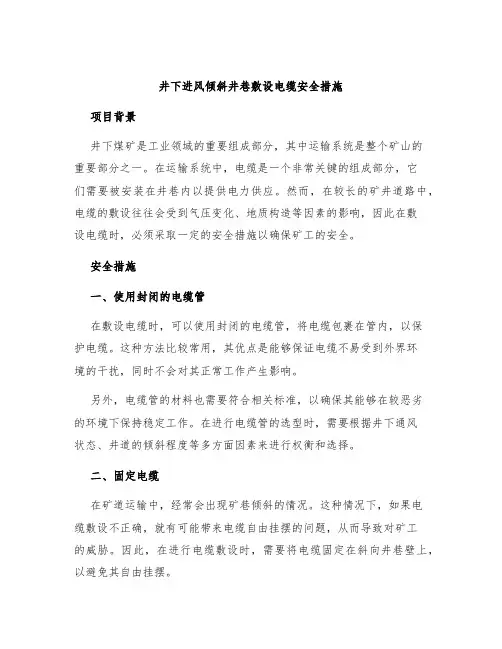

井下进风倾斜井巷敷设电缆安全措施

井下进风倾斜井巷敷设电缆安全措施

井下进风倾斜井巷敷设电缆安全措施项目背景井下煤矿是工业领域的重要组成部分,其中运输系统是整个矿山的重要部分之一。

在运输系统中,电缆是一个非常关键的组成部分,它们需要被安装在井巷内以提供电力供应。

然而,在较长的矿井道路中,电缆的敷设往往会受到气压变化、地质构造等因素的影响,因此在敷设电缆时,必须采取一定的安全措施以确保矿工的安全。

安全措施一、使用封闭的电缆管在敷设电缆时,可以使用封闭的电缆管,将电缆包裹在管内,以保护电缆。

这种方法比较常用,其优点是能够保证电缆不易受到外界环境的干扰,同时不会对其正常工作产生影响。

另外,电缆管的材料也需要符合相关标准,以确保其能够在较恶劣的环境下保持稳定工作。

在进行电缆管的选型时,需要根据井下通风状态、井道的倾斜程度等多方面因素来进行权衡和选择。

二、固定电缆在矿道运输中,经常会出现矿巷倾斜的情况。

这种情况下,如果电缆敷设不正确,就有可能带来电缆自由挂摆的问题,从而导致对矿工的威胁。

因此,在进行电缆敷设时,需要将电缆固定在斜向井巷壁上,以避免其自由挂摆。

在固定电缆时,需要注意以下几个问题:•必须选用符合标准的电缆固定器件;•固定点的数量需要根据实际情况而定;•确定固定点的位置时,需要考虑到矿巷倾斜的情况,避免固定点过于集中。

三、预防电缆磨损在井道中进行电缆敷设时,由于电缆需要经过过多的弯曲,摩擦力也会加大。

如果电缆过长或者电缆固定不到位,就有可能导致电缆磨损、裂开的情况发生,从而影响电缆的使用寿命。

为了预防电缆磨损,可以采取以下措施:•在敷设电缆之前,需要将电缆进行检查,以确保电缆的完好性;•对电缆固定点进行检查和维护,确保电缆在固定点处的牢固度和平整度;•减少电缆弯曲次数,缩短电缆长度;•在电缆与井壁接触处添加特殊的保护材料,以减少电缆与井壁产生的摩擦力。

四、加强培训和管理井下矿工的安全培训和管理是保证整个运输系统安全的重要组成部分。

在进行电缆敷设之前,需要对参与敷设的矿工进行安全培训,使其熟悉电缆敷设的操作流程和注意事项。

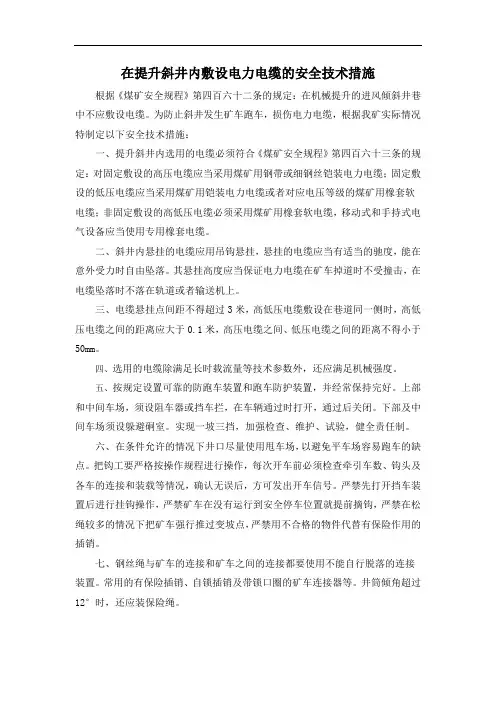

防止斜井跑车撞坏电缆的安全技术措施

防止斜井跑车撞坏电缆的安全技术措施

在提升斜井内敷设电力电缆的安全技术措施根据《煤矿安全规程》第四百六十二条的规定:在机械提升的进风倾斜井巷中不应敷设电缆。

为防止斜井发生矿车跑车,损伤电力电缆,根据我矿实际情况特制定以下安全技术措施:一、提升斜井内选用的电缆必须符合《煤矿安全规程》第四百六十三条的规定:对固定敷设的高压电缆应当采用煤矿用钢带或细钢丝铠装电力电缆;固定敷设的低压电缆应当采用煤矿用铠装电力电缆或者对应电压等级的煤矿用橡套软电缆;非固定敷设的高低压电缆必须采用煤矿用橡套软电缆,移动式和手持式电气设备应当使用专用橡套电缆。

二、斜井内悬挂的电缆应用吊钩悬挂,悬挂的电缆应当有适当的驰度,能在意外受力时自由坠落。

其悬挂高度应当保证电力电缆在矿车掉道时不受撞击,在电缆坠落时不落在轨道或者输送机上。

三、电缆悬挂点间距不得超过3米,高低压电缆敷设在巷道同一侧时,高低压电缆之间的距离应大于0.1米,高压电缆之间、低压电缆之间的距离不得小于50mm。

四、选用的电缆除满足长时载流量等技术参数外,还应满足机械强度。

五、按规定设置可靠的防跑车装置和跑车防护装置,并经常保持完好。

上部和中间车场,须设阻车器或挡车拦,在车辆通过时打开,通过后关闭。

下部及中间车场须设躲避硐室。

实现一坡三挡,加强检查、维护、试验,健全责任制。

六、在条件允许的情况下井口尽量使用甩车场,以避免平车场容易跑车的缺点。

把钩工要严格按操作规程进行操作,每次开车前必须检查牵引车数、钩头及各车的连接和装载等情况,确认无误后,方可发出开车信号。

严禁先打开挡车装置后进行挂钩操作,严禁矿车在没有运行到安全停车位置就提前摘钩,严禁在松绳较多的情况下把矿车强行推过变坡点,严禁用不合格的物件代替有保险作用的插销。

七、钢丝绳与矿车的连接和矿车之间的连接都要使用不能自行脱落的连接装置。

常用的有保险插销、自锁插销及带锁口圈的矿车连接器等。

井筒倾角超过12°时,还应装保险绳。

八、保证斜井轨道和道岔的质量合格,并要及时清理,以防矿车掉道或运行时跳道。

井下架空线电缆敷设安全措施

井下架空线电缆敷设安全措施

开工前由施工负责人检查所用工具、材料、配件等是否齐全完好。

在进入现场前认真检查巷道顶板情况是否安全,若顶板破碎,必须先找掉处理,安全后方可施工;在施工地段的来车方向的铁轨上放置掩木和警示牌,防止车辆误入施工地点;施工前,施工负责人与调度员联系好,讲明施工地点及施工时间段;在施工地点将架线的分区开关停电、挂牌,挂接地线,并派专人站岗;施工时,先拆除横线卡子,将十采四横东方向旧架空线放到地板上(待用),拆除的旧横线集中装矿车,装车高度不超1.2米,保持巷道卫生清洁;用电瓶车拉着待用架空线运至敷设地点,行车速度不得超过0.5m/s;敷设新架空线时,先把架空线的端头与绝缘木短节线相连,架空线用双线卡子卡紧,双线卡子不少于三道;登高作业时必须一人工作一人监护,并且派专人扶好作业人员登高器械,作业人员要有可靠的保护,以免摔下伤人,登高作业高于2米时,必须佩戴保安带;工作中传递工具或用具时,两人必须叫应好,尽量一次传递适量用具,以免失手砸人。

剪断废旧铁横吊线时,人员必须站立到位,防止铁丝掉落伤人;施工现场到达顶板低或有障碍物时,必须安设绝缘保护,以免架空线接地,同时注意头部及身体其它部位的是否有足够安全空间;紧固横线倒正丝时,两边不能同时紧固,,要先紧一边,到位后,再同时两边紧固;敷设架空线横吊线时,架空线要保持之型,每八组横线一个循环,左右偏差以轨道中心线为基点不得超于100mm;每组横线要紧固,横线基本保持在同一高度;瓷瓶与绝缘子的距离每侧不得小于250mm,在不大于500米处设一组架空线区段绝缘,并设置架空线分区开关;十、安全技术总则:1.参加施工人员必须随时检查并掌握现场及周围的情况,发现一切不安全因素时,必须及时处理,安全无问题,方可进行作业。

2.所有施工人员必须做好自主保安,互助保安,并持证上岗。

3.施工人员所处位置由在场的安全监护人、施工负责人认真检查,是否安全,否则不得施工。

现场情况不清楚、叫应不好,不得进行施工。

倾斜井巷中敷设的电力电缆安全保护措施

倾斜井巷中敷设的电力电缆安全保护措施

倾斜井巷中敷设的电力电缆安全保护措施倾斜井巷中敷设的电力电缆安全保护措施是指为了避免电力电缆遭受外部损害以及确保人员操作的安全性而采取的一系列预防措施。

下面将从井巷设计、电缆材料选择、保护管道、防护措施以及监测与维护等方面分别进行介绍。

首先,在井巷设计阶段,要合理规划井巷的布局。

井巷的尺寸和结构应根据电力电缆的类型和规格进行设计,确保电缆在井巷内能够得到良好的保护。

同时,要留出充足的操作空间,以便维护和管理人员进行相关维修工作。

其次,在电缆材料的选择上,应该根据井巷的环境特点和要求选择合适的电缆材料。

常见的电缆材料有铜、铝、钢、聚氯乙烯等。

不同的材料对应不同的外部环境和使用条件,选择合适的材料可以提高电缆的耐用性和抗外力能力。

第三,保护管道也是保护电缆的重要手段之一、可以在井巷中设置保护管道,将电缆完全包裹在管道内,以减少外界环境对电缆的影响。

保护管道的选材要考虑环境的温度、湿度以及耐候性等因素,同时保证管道的尺寸符合电缆的外径和数量。

另外,还可以在井巷设立防护措施,如设置防护栏杆、护栏等,以避免人员误触电缆或电缆遭受外来损害。

在一些特殊场所,如道路和人行道的交叉口处,还可以设置交通标志和警示标识,提醒行人和车辆注意。

最后,将定期进行电缆的监测与维护工作。

通过专业的测量设备,对电缆的电气性能和外表进行检查,及时发现并处理电缆的故障和问题,以保证电缆的正常运行。

总之,倾斜井巷中敷设的电力电缆安全保护措施包括井巷设计、电缆材料选择、保护管道、防护措施以及监测与维护等方面的措施。

这些措施能够有效减少电缆受到外部损害的风险,保证电缆的正常运行,并确保维护和管理人员的安全。

斜井电缆吊挂措施

斜井电缆吊挂措施

山西XXXX煤业有限公司安装安全技术措施措施名称:斜井电缆保护施工安全技术措施编制人:施工单位:编制时间:2014年月日矿审批意见斜井电缆保护施工安全技术措施根据煤矿质量标准化要求,应对副斜井供井下两趟MYJV223X95mm²电缆加以防护,经矿领导研究决定,由地面机电队加工140mmX6m槽钢保护材料及吊挂支架,井下机电队设施安装,为确保施工安全特制定如下安全技术措施。

一、作业现场概况:1、副斜井井筒净宽3.8m, 高3.5m,净断面11.37m2,倾角22°,采用锚网喷支护,支护厚度为150mm,锚杆采用φ20mm,长2200mm的左旋无纵筋螺纹钢树脂锚杆,井口至8号煤层斜长367m。

2、副斜井担负全矿井的辅助提升任务,井筒中铺设30kg轨道,右侧设行人台阶及扶手,为矿井的进风井。

3、副斜井左侧同时安装两趟MYJV223X95mm²高压电缆,供井下所有用电;4、副斜井距轨面起2.4m安装管道横梁,左、右侧同时安装(36X32mm)横梁壁座,壁座中心距地平为2.3m。

二、施工前准备1、施工机具准备施工中使用的各类机具要提前准备好,如锚杆机、倒链、钢丝绳等在使用前必须测试校验,检验合格方可投入使用。

2、施工材料准备施工使用的成品材料由地面机电队在开工前进行准备,小型施工材料由井下机电队准备到位,入井的所有材料质量、尺寸必须准确无误后方可入井。

3、施工现场条件准备施工现场的临时配电严格按照井下安全操作规程中的相关规定布置作业,现场不得堆放任何机具、材料或其他杂物,以免影响施工,与其它队组相关联交叉作业的,应提前与调度及对组进行沟通妥协,确保施工进度及安全作业。

三、施工时间:年月日——年月日四、作业组织:每班必须有一名班长跟班,全面负责指挥、协调作业点的安全监督管理工作,及时排查各类隐患和处理,确保现场作业安全有序的开展;无特殊原因不得离开现场,若离开现场,必须指定有关安全管理人员负责监督管理。

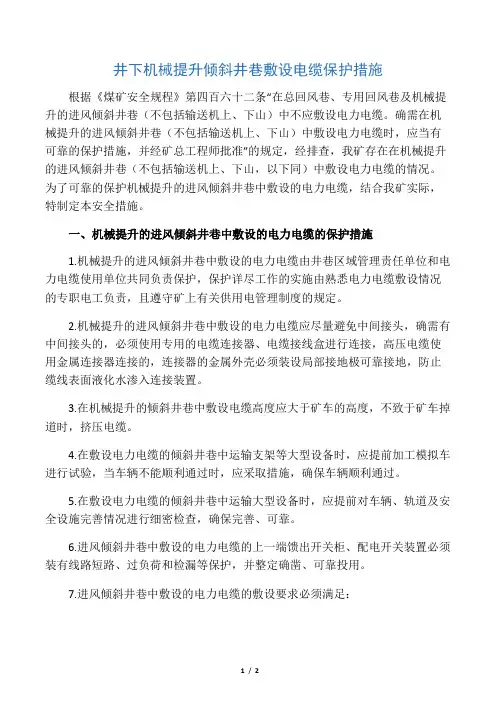

井下机械提升倾斜井巷敷设电缆保护措施.docx

井下机械提升倾斜井巷敷设电缆保护措施.docx

井下机械提升倾斜井巷敷设电缆保护措施根据《煤矿安全规程》第四百六十二条“在总回风巷、专用回风巷及机械提升的进风倾斜井巷(不包括输送机上、下山)中不应敷设电力电缆。

确需在机械提升的进风倾斜井巷(不包括输送机上、下山)中敷设电力电缆时,应当有可靠的保护措施,并经矿总工程师批准”的规定,经排查,我矿存在在机械提升的进风倾斜井巷(不包括输送机上、下山,以下同)中敷设电力电缆的情况。

为了可靠的保护机械提升的进风倾斜井巷中敷设的电力电缆,结合我矿实际,特制定本安全措施。

一、机械提升的进风倾斜井巷中敷设的电力电缆的保护措施1.机械提升的进风倾斜井巷中敷设的电力电缆由井巷区域管理责任单位和电力电缆使用单位共同负责保护,保护详尽工作的实施由熟悉电力电缆敷设情况的专职电工负责,且遵守矿上有关供用电管理制度的规定。

2.机械提升的进风倾斜井巷中敷设的电力电缆应尽量避免中间接头,确需有中间接头的,必须使用专用的电缆连接器、电缆接线盒进行连接,高压电缆使用金属连接器连接的,连接器的金属外壳必须装设局部接地极可靠接地,防止缆线表面液化水渗入连接装置。

3.在机械提升的倾斜井巷中敷设电缆高度应大于矿车的高度,不致于矿车掉道时,挤压电缆。

4.在敷设电力电缆的倾斜井巷中运输支架等大型设备时,应提前加工模拟车进行试验,当车辆不能顺利通过时,应采取措施,确保车辆顺利通过。

5.在敷设电力电缆的倾斜井巷中运输大型设备时,应提前对车辆、轨道及安全设施完善情况进行细密检查,确保完善、可靠。

6.进风倾斜井巷中敷设的电力电缆的上一端馈出开关柜、配电开关装置必须装有线路短路、过负荷和检漏等保护,并整定确凿、可靠投用。

7.进风倾斜井巷中敷设的电力电缆的敷设要求必须满足:(1)电缆必须用吊钩、夹子、卡箍或者它夹持装置吊挂敷设整齐,电缆有合适的弛度,在无意受力时可以解放坠落,悬挂间距不得超过3m;(2)电缆不得悬挂在管路上,不得遭受淋水,不得下垂到水沟中,严禁在电缆上悬挂任何物件;(3)电缆与压风管、供水管在巷道同侧敷设时,必须敷设在管子上方,并保持0.3m以上间距。

井下进风倾斜井巷敷设电缆安全措施(新编版)

井下进风倾斜井巷敷设电缆安全措施(新编版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改井下进风倾斜井巷敷设电缆安全措施(新编版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes井下进风倾斜井巷敷设电缆安全措施(新编版)一、措施名称:井下倾斜井巷敷设电力电缆安全措施二、措施说明:根据2016版《煤矿安全规程》第462条规定:“确需在机械提升的进风倾斜井巷(不包括输送机上、下山)中敷设电力电缆时,应当有可靠的保护措施,并经矿总工程师批准。

”为保证矿井倾斜井巷敷设电力电缆时人身及电缆安全,特制订该安全措施。

三、时间:2016年四、地点:井下进风倾斜井巷五、施工组织:1、施工负责人:*****2、安全负责人:*****3、技术负责人:*****4、施工人员:*****六、施工方法及安全措施:1、机械提升的进风倾斜井巷中敷设电力电缆时,必须有机电专业技术负责人负责现场指挥,确保施工顺利进行。

2、在敷设电缆前,施工负责人应提前查看好敷设现场巷道情况,确保巷道支护良好,巷道支护质量不佳时,应汇报调度室,安排人员处理后,方可进行敷设。

3、敷设电缆前,应首先用矿车将电缆运至机械提升的倾斜井巷车场处,再采用人员肩扛的方式进行敷设。

4、在敷设电缆过程中,所有参与人员要佩戴安全帽和手套,着装整齐利索,精力集中,听从指挥,步调一致,前呼后应,前后照应。

5、为防止电缆下滑及电缆折扣、磨损,人员肩扛电缆间距不得超过10m,所有人员行走过程中禁止忽快忽慢,严禁将电缆落地托行。

6、负责敷设电缆的专业人员时刻注意敷设电缆人员的状况,及时提醒敷设电缆人员行走速度及更换肩扛位置,杜绝中途走人现象。

井下电缆敷设专项安全措施(标准版)

井下电缆敷设专项安全措施(标准版)

井下电缆敷设专项安全措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改井下电缆敷设专项安全措施(标准版)1、工程概况井下安装二标段工程按单位工程划分,主要施工项目有:主排水管路安装、井下压风管路安装、井下注氮管路安装、井下灌浆管路安装、井下消防洒水管路安装、井下动力照明线网安装、井下主排水泵房机械设备及配电控制安装(含调试、试验)、井下主变电所设备安装(含调试、试验)等工程施工。

单位工程井下动力照明线网安装工程,施工主要内容包括井下动力系统电缆桥架敷设、高低压动力电缆的敷设及接线、接地系统的敷设、井巷照明系统防爆灯具及电缆的敷设安装等项目。

2、主要高压电缆敷设清单:地面110KV变电所至井下主变电所DS1/DS2:MYJV22-8.7/10KV3*2401800M井口应急配电室至应急排水泵YJ1/YJ2/YJ3:MYJV22-8.7/10KV3*701650M井下主变电所至胶带机变电所H1/H2:MYJV22-8.7/10KV3*150400M井下主变电所至综采工作面H3:MYJV22-8.7/10KV3*70400M 井下主变电所至大巷机头变电所H4/H5:MYJV22-8.7/10KV3*185600M井下主变电所至顺槽连掘面H6/H7/H8:MYPTJ-8.7/10kV3x70+3x35/3+3x2.5600m井下主变电所至大巷连掘面H9/H10/H11:MYPTJ-8.7/10kV3x50+3x25/3+3x2.51100m井下主变电所至大巷连掘面H12/H13/H14:MYPTJ-8.7/10kV3x50+3x25/3+3x2.51000m井下主变电所至综采工作面H15/H16:MYJV22-8.7/10kV3x120400m井下主变电所至井下变压器T1/T2:MYJV22-8.7/10KV3*5058M井下主变电所至井下排水泵房PS1/PS2/PS3/PS4:MYJV22-8.7/10KV3*50110M3.电缆敷设专项方案3.1电缆敷设方式本单位工程内的电缆设计敷设方式有两种:地面部分电缆沿电缆沟敷设,井下部分主斜井内电缆沿电缆桥架敷设、胶带大巷及顺槽内电缆沿电缆挂钩敷设、井下主变电所及主排水泵房内电缆沿电缆沟敷设。

井下敷设电缆安全技术措施

井下敷设电缆安全技术措施
《安规》第47条、486条
7.拆、装联轴器检修
1.坠落伤人。2.火灾。
1.拆装联轴器应使用规定工具,同时使用专用工具拆装,防止滑落伤人和烫伤事故发生。
2.联轴器加热过程中动用火焊时应确保各项措施安全防止火灾发生
《安规》第486条
8.箱体清扫及加注润滑油
1.工器具遗留在设备中。
2.人身触电。
3.火灾。
3.作业人员站位准确,防止落下伤人。
4.动用火焊烤垫等作业防止火灾发生
《安规》第666条、661条、293条、287条
5.轴、齿轮检修作业
1.人身伤害。
2.人身触电。
3.火灾。
1.检修作业中,使用各种工具及拆装零件中应执行规定,杜绝违章。
2.电焊线绝缘良好不应有漏电现象,工作地点及工作人员着装保持干燥。
2.检查作业现场上部有无落物可能,必要时加设保护装置并设人监护。
3.试转工作中,作业人员应检查各部防护装置,保证其牢固,否则不准起动。
4.运行起动时,作业人应先远离站在机械的轴向位置,防止飞出伤人
《安规》第32条、583条、291条、293条
1.清扫完毕后,工作负责人应清点人员和工具,检查确实无人或工具留在机械内部后,方可进行下一步工作。
2.接引油泵电源中,应由专业人员接引不得私自接引并使用漏电保安器,电源线无破损。
3.加注油工作中不得动用电火焊作业
《安规》第290条、43条、44条
9.其他
1.落物伤人。
2.试运行中伤人。
1.维护人员应戴好安全帽并系好帽带。
《安规》第43条、44条
3.工器具的要求
损坏伤人
消缺工作前应对所用工具进行检查,防止损坏伤人事故发生
《安规》第47条、48条

斜巷电缆敷设安全技术措施

斜巷电缆敷设安全技术措施

斜巷电缆敷设安全技术措施1. 引言斜巷电缆敷设是一种常见的电缆敷设方式,广泛应用于地下管道、地铁、地下停车场等场所。

由于斜巷电缆敷设工作涉及到高压电力线路和复杂的工作环境,因此必须采取严格的安全技术措施,以确保施工人员的人身安全和设备设施的完整性。

本文将介绍斜巷电缆敷设的安全技术措施。

2. 斜巷电缆敷设前的安全准备在进行斜巷电缆敷设之前,必须进行充分的安全准备工作,确保敷设过程中的安全性。

2.1 斜巷电缆敷设方案的制定在施工前,必须根据具体敷设要求和施工环境,制定详细的敷设方案。

方案应包括施工人员分工、施工工序、安全措施等内容,确保每个环节都得到了合理的安排和规划。

2.2 斜巷电缆敷设的风险评估在敷设前需对施工过程中的潜在风险进行评估,包括电击风险、火灾风险、机械伤害等。

评估的目的是识别出潜在的危险因素,制定相应的防范措施,并在敷设过程中及时采取措施以避免事故的发生。

2.3 人员培训和技能要求斜巷电缆敷设工作需要具备一定的专业知识和技能,施工人员必须经过培训,掌握相关的安全操作规程和技术要求。

同时,施工人员应经过合格的身体检查,确保身体状况适合进行施工工作。

3. 斜巷电缆敷设过程中的安全措施斜巷电缆敷设过程中,必须严格遵守以下安全措施,以确保施工的安全性。

3.1 施工现场的安全防护措施在施工现场必须设置明显的警示标志,并设置临时围栏,限制非施工人员进入。

同时,施工现场上应配备完善的安全设备,如安全帽、安全鞋、防护眼镜等,保证施工人员在施工中的人身安全。

3.2 施工设备的安全使用使用各种施工设备时,必须按照操作手册的要求进行操作,并经过专门培训的人员操作。

设备使用过程中应定期进行检查和维护,确保设备的安全性能。

3.3 施工过程中的电气安全措施在施工过程中,需要对高压电力线路进行合理的隔离和封锁,确保施工区域与电力线路的安全距离。

同时,施工人员必须佩戴绝缘手套、橡胶靴等必要的防护装备,以防止电击事故的发生。

井下机械提升倾斜井巷敷设电缆保护措施

井下机械提升倾斜井巷敷设电缆保护措施

井下机械提升倾斜井巷敷设电缆保护措施根据《煤矿安全规程》第四百六十二条“在总回风巷、专用回风巷及机械提升的进风倾斜井巷(不包括输送机上、下山)中不应敷设电力电缆。

确需在机械提升的进风倾斜井巷(不包括输送机上、下山)中敷设电力电缆时,应当有可靠的保护措施,并经矿总工程师批准”的规定,经排查,我矿存在在机械提升的进风倾斜井巷(不包括输送机上、下山,以下同)中敷设电力电缆的情况。

为了可靠的保护机械提升的进风倾斜井巷中敷设的电力电缆,结合我矿实际,特制定本安全措施。

一、机械提升的进风倾斜井巷中敷设的电力电缆的保护措施1. 机械提升的进风倾斜井巷中敷设的电力电缆由井巷区域管理责任单位和电力电缆使用单位共同负责保护,保护具体工作的实施由熟悉电力电缆敷设情况的专职电工负责,且遵守矿上有关供用电管理制度的规定。

2. 机械提升的进风倾斜井巷中敷设的电力电缆应尽量避免中间接头,确需有中间接头的,必须使用专用的电缆连接器、电缆接线盒进行连接,高压电缆使用金属连接器连接的,连接器的金属外壳必须装设局部接地极可靠接地,防止缆线表面液化水渗入连接装置。

3. 在机械提升的倾斜井巷中敷设电缆高度应大于矿车的高度,不致于矿车掉道时,挤压电缆。

4. 在敷设电力电缆的倾斜井巷中运输支架等大型设备时,应提前加工模拟车进行试验,当车辆不能顺利通过时,应采取措施,确保车辆顺利通过。

5. 在敷设电力电缆的倾斜井巷中运输大型设备时,应提前对车辆、轨道及安全设施完好情况进行细致检查,确保完好、可靠。

6. 进风倾斜井巷中敷设的电力电缆的上一端馈出开关柜、配电开关装置必须装有线路短路、过负荷和检漏等保护,并整定准确、可靠投用。

7. 进风倾斜井巷中敷设的电力电缆的敷设要求必须满足:(1)电缆必须用吊钩、夹子、卡箍或者它夹持装置吊挂敷设整齐,电缆有适当的弛度,在意外受力时可以自由坠落,悬挂间距不得超过3m;(2)电缆不得悬挂在管路上,不得遭受淋水,不得下垂到水沟中,严禁在电缆上悬挂任何物件;(3)电缆与压风管、供水管在巷道同侧敷设时,必须敷设在管子上方,并保持0.3m以上间距。

主斜井下放电缆安全技术措施

主斜井下放电缆安全技术措施

山西阳城阳泰集团小西煤业有限公司关于主斜井绞车房-主斜井底下放电缆线安全技术措施根据生产安排,计划在主斜井绞车与井底放一条电缆线,为确保安装工作安全可靠进行,特制定安全技术措施。

安全技术措施制定后要及时上报调度室,各分管领导负责贯彻学习后,调度室方可安排安全技术措施的具体实施。

一、作业时间2019年月日—月日二、电缆线下放路线主斜井绞车→主斜井井底三、职责分工调度室负责下放电缆线的全面协调和人员组织工作,需配备50人。

机电科负责电缆线下放具体实施。

安监科负责下放电缆线的安全监管工作。

四、技术数据1、电缆线技术数据型号:MKVV32-24*1.5 长度:1100m(1根)约重量:1T五、施工准备1、提前安排专人对下放路线进行检查,安监科负责对下放路线检查的安全监督,发现隐患及时处理,为下放电缆做好前期准备工作。

2、所有参与人员必须学习本措施,并贯彻签字后方可参与施工;进入作业场所戴安全帽,防护手套,听清工作任务和安全注意事项。

3、提前准备好所需工具,并进行安全检查。

4、下放前机电科派人对电缆进行绝缘检测,确保电缆性能完好。

六、安全技术措施及注意事项(一)叉车吊装电缆安全技术措施:1、用货叉叉取电缆时,要注意货叉不能碰到其他货物或物件。

2、禁止高速叉取货物和用叉头与坚硬物体碰撞。

3、叉车作业时,禁止人员站在货叉上。

4、叉车叉物作业时,禁止人员站在货叉周围,禁止用货叉举升人员从事高空作业,以免发生高空坠落事故。

5、把电缆架平稳放到放线架上,避免电缆架左右滚动。

(二)井筒中运输悬挂安全技术措施1、下放电缆时必须由调度室统一安排,安全员到位后方可进行;2、参加人员在设备入井前必须学习贯彻本措施,应该了解下井路线及应注意的安全事项,听从现场负责人的统一指挥;3、人员进行悬挂电缆线,悬挂电缆时注意观察电缆线有无擦伤碰伤,并在每隔50米固定电缆一次;4、悬挂电缆时人数不少于10人。

每5人为一组,每一组选一名组长负责安全监督检查,并讲清安全注意事项。

斜巷电缆敷设安全技术措施

斜巷电缆敷设安全技术措施

斜巷电缆敷设安全技术措施斜巷电缆敷设是一项非常重要的工程,它承载着大量的电力和数据信号,一旦发生事故,后果不堪设想。

为了保障斜巷电缆敷设的安全,我们需要采取一系列的安全技术措施。

本文将从以下四个方面详细介绍。

1. 断面选择在进行斜巷电缆敷设之前,我们需要根据实际情况选择合适的断面。

一般来说,断面的选择应该依据斜巷的用途、经济性和可靠性三个方面进行综合考虑。

如果斜巷用途较为广泛,需要搭载大量的电力和数据信号,那么我们应该选择断面较大的电缆。

另外,为了提高经济性和可靠性,我们还需要对电缆进行保护和维护工作。

2. 防火防水斜巷电缆敷设需要具备防火和防水的能力。

因为,一旦发生火灾或者水灾,电缆就会受到不可逆的损坏,甚至引发爆炸等严重后果。

为了防止这种情况的发生,我们需要在斜巷电缆敷设过程中采取严密的防火防水措施。

例如,可以在敷设电缆的同时,设置大量的防火、防水材料,保证电缆在任何情况下都能够正常工作。

3. 地质污染防治斜巷电缆敷设的另一个重要问题是地质污染问题。

一旦斜巷地质环境发生改变,如果不加以防治,就会导致电缆截面变形、位移、断裂等疾病。

为了避免这种情况,我们需要在敷设电缆之前,对斜巷地质环境进行详细的调查,选择可靠的敷设方法,如使用聚酰胺等高强度材料进行覆盖,确保电缆受到充分的保护,使其在长期使用中维持良好的状态。

4. 定期检查对斜巷电缆进行定期检查非常重要,这能够发现电缆敷设之后的变形、损伤、腐蚀等问题。

在检查中,需要以专业技术人员与普通人员各司其职,注意安全,并严格遵守现场安全防范措施。

同时,在电缆使用期间,应定期对其进行维护和保养,检查电缆的运行状况、防火、防水、地质污染等措施是否有效。

斜巷电缆敷设对维护电力和数据信号的传输具有重要意义。

我们需要根据实际情况和工程需求,选择合适的断面,采取防火、防水和地质污染防治措施,定期检查,保证电缆的运行效率和安全性。

最终,我们希望通过对斜巷电缆敷设安全技术措施的介绍,能够呼吁广大人们对电力和数据传输的安全问题越来越重视,尽量避免发生安全事故。

电缆保护措施方案

电缆保护措施方案

主斜井供电电缆防护方案
一、概述
因主斜井现用入井电缆铺设受巷道限制,现状:部分电缆巷道侧帮外漏,部分电缆地下铺设,为保证电缆的安全使用,根据现场实际情况制定电缆保护方案。

二、施工步骤及保护方案
施工步骤:外漏部分→加装钢管防护、地埋部分→深埋处理
1、电缆保护
(1)对电缆保护前首先对现状电缆进行安全检查,确认安全后再对其进行实施保护措施。

(2)每根外漏电缆用Φ50的钢管长方向切开后,将电缆整体包裹。

(3)用螺丝等材料在管外固定。

(4)再对电缆整体紧贴墙壁进行二次悬吊。

(5)地下深埋部分处理:地表30cm用上述同样方法处理,地下部分用细煤渣等材料掩埋。

三、主斜井地表落底:
1、在开挖前应有机电科签发的施工措施,要明确地下管线的位置,落底时如发现有不明管线或事先没有明确的地下管线,应及时停止操作向上级报告进行处理或保护经查明处理后方可继续施工。

2、施工过程中下料时应注意安全不得随意抛设,避免砖块撞击电缆引起安全隐患。

3、现场开挖过程中如遇到管道及其他障碍物时,需要及时通知机电科等有关单位共同处理不得私自处理,不得盲目施工。

4、移动电缆及保护电缆操作人员穿10KV绝缘鞋戴绝缘手套。

5、严格执行安全生产责任制及公司规定的有关安全制度,对施工工序进行经常性检查。

强化过程监督,制止违章作业,保证施工安全。

6、必须制定安全技术措施和安全技术交底,针对具体工序有可能发生危险的预兆提出做好相应的预防措施,并在施工中认真执行以技术保安全。

机电队
2017年6月30日。

斜井敷设电缆安全技术措施

斜井敷设电缆安全技术措施

编号:SM-ZD-83024斜井敷设电缆安全技术措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改斜井敷设电缆安全技术措施简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。

文档可直接下载或修改,使用时请详细阅读内容。

一、施工准备施工准备是施工顺利进行的前提,在本项施工中,要做好下列准备工作:1、施工材料准备施工使用的所有材料,均应在开工前到位。

各种电缆等均应符合设计要求,并具备出厂合格证,拒绝使用“三无”产品。

所有厂家供材料到货后煤矿质检部门验收合格后方可下井。

2、施工技术准备编制详细切实可行的施工技术措施、安全施工措施及工期进度安排计划,组织施工人员认真学习,应确保措施及计划的贯穿执行。

3、施工现场条件创造施工现场的临时配电设施要设置好,并应严格按照井下安全操作规程中的相关规定布置,确保临时配用电安全。

施工现场应提前清理出来,不得在现场堆放任何机具、材料或其他杂物,以免影响施工。

二、施工方案1、施工工艺线缆下放→电缆敷设支撑架等辅助器械制作、防腐、安装→电缆敷设→电缆头制作、接线2、电缆敷设电缆由斜井口下放至水平落平处,架设电缆敷设支架,敷设电缆支撑架安装好以后,即可进行电缆敷设,采用人工牵引敷设。

敷设电缆时,避免电缆与巷道壁或支架之间产生摩擦,划伤电缆表皮,电缆转弯时,其弯曲半径不得小于其外径的10倍。

井下电缆临时保护措施

井下电缆临时保护措施

关于对井下变化地段电缆敷设临时保护安全技术措施一、概况:1、我矿现装载硐室至第三联络巷地段顶板冒落严重,已经危及到全矿井电缆的正常供电。

2、该变化地段线路现有10KV高压电缆2根,660V电缆3根,通讯线及信号线若干,现敷设方式为电缆架吊挂敷设。

为保证供电安全和通讯安全,应将线路落地,并对落地线路进行皮带覆盖保护。

二、技术要求:1、落地段线路需按电压等级由高至低的电力电缆,强电至弱电的信号电缆、通讯电缆的顺序排列。

2、信号电缆、通讯电缆应在可能的范围内尽可能远离高低压电缆,以防电气干扰。

3、电缆悬挂点与落地点弯曲段,不能出现硬弯,其弯曲半径不得小于电缆外径的15倍。

4、电缆落地排列要成一条直线,方便皮带覆盖,皮带覆盖宽度必须大于电缆排列宽度。

5、电缆落地敷设地段,要选择平整地带,避开锋利的矸石棱角或金属棱角。

三、安全措施由于该地段顶板冒落严重,电缆落地时人员需进入危顶地段,固施工前,必须对顶板进行全方位监测,保证安全后方可进入施工:1、施工人员必须劳保穿戴齐全,精神饱满。

2、生产部、安监部、通风部必须派人全程监护,对周围环境确认安全后方可通知作业。

3、作业前,先打停电票,经矿领导、调度室批准后,对该地段高低压电缆电缆进行停电,变电所停电后,挂停电牌,由专人值守。

4、整个作业过程中,必须有有经验的工人,对顶板全程关注,一旦有变化立即通知作业人员撤离。

主副井维修施工期间临时(补充)整改措施总工程师:生产经理机电经理:调度室:安监部:机电区:机电队:编制:郝红旗正令煤业机电队2011年8月9日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

文件编号:GD/FS-5241
(解决方案范本系列)
井下机械提升倾斜井巷敷设电缆保护措施详细版
A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.
编辑:_________________
单位:_________________
日期:_________________
井下机械提升倾斜井巷敷设电缆保
护措施详细版
提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。

,文档所展示内容即为所得,可在下载完成后直接进行编辑。

根据《煤矿安全规程》第四百六十二条“在总回风巷、专用回风巷及机械提升的进风倾斜井巷(不包括输送机上、下山)中不应敷设电力电缆。

确需在机械提升的进风倾斜井巷(不包括输送机上、下山)中敷设电力电缆时,应当有可靠的保护措施,并经矿总工程师批准”的规定,经排查,我矿存在在机械提升的进风倾斜井巷(不包括输送机上、下山,以下同)中敷设电力电缆的情况。

为了可靠的保护机械提升的进风倾斜井巷中敷设的电力电缆,结合我矿实际,特制定本安全措施。

一、机械提升的进风倾斜井巷中敷设的电力电
缆的保护措施
1. 机械提升的进风倾斜井巷中敷设的电力电缆由井巷区域管理责任单位和电力电缆使用单位共同负责保护,保护具体工作的实施由熟悉电力电缆敷设情况的专职电工负责,且遵守矿上有关供用电管理制度的规定。

2. 机械提升的进风倾斜井巷中敷设的电力电缆应尽量避免中间接头,确需有中间接头的,必须使用专用的电缆连接器、电缆接线盒进行连接,高压电缆使用金属连接器连接的,连接器的金属外壳必须装设局部接地极可靠接地,防止缆线表面液化水渗入连接装置。

3. 在机械提升的倾斜井巷中敷设电缆高度应大于矿车的高度,不致于矿车掉道时,挤压电缆。

4. 在敷设电力电缆的倾斜井巷中运输支架等大
型设备时,应提前加工模拟车进行试验,当车辆不能顺利通过时,应采取措施,确保车辆顺利通过。

5. 在敷设电力电缆的倾斜井巷中运输大型设备时,应提前对车辆、轨道及安全设施完好情况进行细致检查,确保完好、可靠。

6. 进风倾斜井巷中敷设的电力电缆的上一端馈出开关柜、配电开关装置必须装有线路短路、过负荷和检漏等保护,并整定准确、可靠投用。

7. 进风倾斜井巷中敷设的电力电缆的敷设要求必须满足:
(1)电缆必须用吊钩、夹子、卡箍或者它夹持装置吊挂敷设整齐,电缆有适当的弛度,在意外受力时可以自由坠落,悬挂间距不得超过3m;
(2)电缆不得悬挂在管路上,不得遭受淋水,不得下垂到水沟中,严禁在电缆上悬挂任何物件;
(3)电缆与压风管、供水管在巷道同侧敷设时,必须敷设在管子上方,并保持0.3m以上间距。

(4)通信和信号电缆应当与电力电缆分挂在井巷的两侧,如果受条件所限,应当敷设在距电力电缆0.3m以外的地方。

(5)高、低压电力电缆敷设在巷道同一侧时,低压电缆之间的距离应当大于0.1m。

(6)高压电缆之间、低压电缆之间的距离不得小于50mm。

8. 电缆的连接应当符合下列要求:
(1)电缆与电气设备连接时,电缆线芯必须使用齿形压线板(卡爪)、线鼻子或者快速连接器与电气设备进行连接。

(2)不同型电缆之间严禁直接连接,必须经过符合要求的接线盒、连接器或者母线盒进行连接。

(3)橡套电缆的修补连接(包括绝缘、护套已损坏的橡套电缆的修补)必须采用阻燃材料进行硫化热补或者有与热补有同等效能的冷补。

9. 每周安排人员对固定敷设电缆悬挂情况进行检查,发现掉落、淋水等情况立即处理。

可在这里输入个人/品牌名/地点
Personal / Brand Name / Location Can Be Entered Here。
