高铁桥墩脚手架施工方案
桥墩脚手架施工方案(3篇)
第1篇一、工程概况本项目位于某城市,是一座横跨某河的大型桥梁工程。
桥墩脚手架施工是桥梁施工中的重要环节,为确保施工质量和安全,特制定本施工方案。
二、施工范围1. 桥墩脚手架搭设范围:包括桥墩主体结构、桥墩顶帽、桥墩基础等部位。
2. 脚手架搭设高度:根据桥墩高度和施工要求确定,最高搭设高度为XX米。
三、施工原则1. 安全第一:确保施工人员生命安全和工程结构安全。
2. 质量保证:严格按照施工规范和设计要求,确保工程质量。
3. 经济合理:在保证质量和安全的前提下,尽量降低施工成本。
4. 环保文明:做到文明施工,减少对环境的影响。
四、施工准备1. 施工人员:组织一支具有丰富经验的施工队伍,包括搭设工、焊接工、电工、木工等。
2. 施工材料:准备足够的钢管、扣件、脚手板、安全网、防护栏杆等材料。
3. 施工工具:准备扳手、电焊机、切割机、水准仪、线锤等工具。
4. 施工图纸:熟悉施工图纸,了解施工要求。
5. 施工方案:编制详细的施工方案,明确施工步骤、质量要求和安全措施。
五、施工步骤1. 施工测量:根据设计图纸,对桥墩位置、高度、轴线进行测量,确保施工精度。
2. 脚手架基础处理:对桥墩基础进行处理,确保脚手架基础坚实可靠。
3. 脚手架搭设:(1)搭设主框架:根据桥墩高度和施工要求,确定主框架的立杆间距、步距等参数。
(2)搭设横杆:在主框架上搭设横杆,确保脚手架的稳定性。
(3)搭设斜杆:在主框架上搭设斜杆,提高脚手架的抗倾覆能力。
(4)搭设剪刀撑:在脚手架四周搭设剪刀撑,确保脚手架的稳定性。
(5)搭设防护栏杆:在脚手架外围搭设防护栏杆,防止施工人员坠落。
4. 脚手板铺设:在脚手架上铺设脚手板,确保施工人员行走安全。
5. 安全网安装:在脚手架四周安装安全网,防止施工人员坠落。
6. 施工用电:按照施工要求,合理布置施工用电线路,确保施工用电安全。
7. 施工照明:在施工现场设置足够的照明设施,确保夜间施工安全。
六、质量要求1. 脚手架搭设要符合设计要求,确保脚手架的稳定性。
桥墩脚手架施工方案
桥墩脚手架施工方案桥墩脚手架施工方案一、施工准备工作1. 准备相应的施工材料和设备,如脚手架材料、扣件、螺栓、脚手架支撑器材等。
2. 组织人员进行安全培训,确保施工人员具备相应的安全意识和技能。
3. 测量施工区域的尺寸和高度,确定所需脚手架材料的数量。
4. 确定脚手架的布设位置和高度,制定工程施工图纸。
二、搭设脚手架1. 安装基础支撑:将脚手架基础立柱安装在桥墩周围的土地上,确保地面坚固、平整。
2. 安装水平支撑:根据设计要求,在每根立柱的上部设立水平支撑,以保证整个脚手架的稳定性。
3. 安装立杆:将立杆插入立柱的支撑孔中,保证立杆与地面垂直,通过螺栓进行固定。
4. 安装横杆:根据设计要求,将横杆与立杆连接,形成整个脚手架的骨架结构。
5. 安装横撑和斜撑:根据脚手架的高度和结构要求,安装横撑和斜撑,保证整个脚手架的稳定性和承重能力。
6. 搭设脚板:在横杆上安装脚板,保证施工人员在脚手架上的安全工作和行走。
7. 做好脚手架的加固和调整:检查脚手架的安全性和稳定性,加固不稳定的部分,并根据实际情况调整脚手架的高度和角度。
三、施工操作1. 施工人员需要穿戴好安全防护用品,如安全帽、安全鞋、安全带等。
2. 施工过程中,要进行定期巡视和检查,确保脚手架的安全和稳定。
3. 施工人员在脚手架上进行作业时,要注意不要超过脚手架的承载极限,避免人员和材料的过度堆积。
4. 施工结束后,及时清理和拆除脚手架,保证周边环境的整洁和安全。
四、安全保障措施1. 搭设脚手架前进行安全交底,确保施工人员了解安全操作规程。
2. 设立脚手架安全警示标识,提醒施工人员和过往人员注意脚手架的危险性。
3. 施工过程中,加强安全监督和管理,确保施工人员的安全作业。
4. 在施工现场设置合适的安全防护措施,如安全网、安全防护栏等。
5. 针对不同的天气条件,采取相应的安全措施,如防雷措施、防风措施等。
通过以上步骤和措施,可以确保桥墩脚手架施工的安全和高效。
桥墩脚手架专项施工方案
中铁十九局京福铁路客专闽赣Ⅲ标桥墩脚手架专项施工方案编制人:审核人:批准人:年月日目录1.编制目的 02.工程概况 03.脚手架方案选择 04.脚手架材料选择 05.施工流程及要求 05.1 工艺流程 (1)5.2 施工步骤 (1)1.地基处理 (1)2.排水设置 (1)3.立杆设置 (1)4.大横杆、小横杆设置 (2)5.剪刀撑 (2)6。
连墙件设置 (3)7.木跳板铺设 (3)9.防护设施 (4)6.脚手架的检查与验收 (4)7.脚手架安全技术措施 (4)7.1 技术保证措施 (4)7.2 质量保障措施 (5)7.3 安全保证措施 (5)8.脚手架拆除安全技术措施 (6)9.脚手架计算书 (7)9.1 参数信息 (7)1.脚手架参数 (7)2.活荷载参数 (7)3.风荷载参数 (7)4.静荷载参数 (7)5.地基参数 (8)9。
2 小横杆的计算 (8)1.荷载值计算 (8)2.受力验算 (8)3.挠度验算 (9)9.3 大横杆的计算 (9)1.荷载值计算 (9)2.受力验算 (10)9。
4 扣件抗滑力的计算 (10)9.5 脚手架立杆荷载计算 (11)9.6 立杆的稳定性计算 (13)10.立杆的地基承载力计算 (14)桥墩脚手架专项施工方案1.编制目的为保证我工区桥墩施工安全,特编制此方案。
2.工程概况我工区桥墩分为圆端型实体墩和圆端型空心墩.其中26m以下(包含26m)为实体墩,26m以上为空心墩。
挖方地段桥台形式为挖方内桥台,填方地段桥台形式为矩形空心桥台.3.脚手架方案选择我工区考虑到施工工期、质量和安全等要素,固在选择方案时,考虑以下几点:1.架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2.在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3.选用材料时,力求做到常见通用、可周转利用,便于保养维修.4.结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收。
桥梁墩身脚手架施工方案

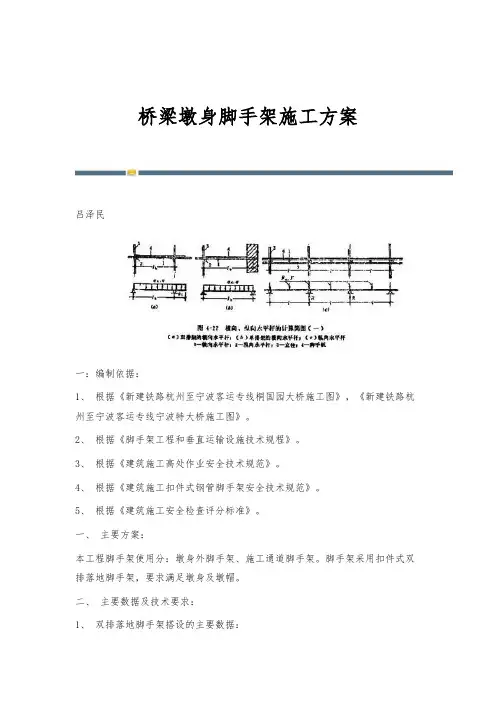

桥梁墩身脚手架施工方案吕泽民一:编制依据:1、根据《新建铁路杭州至宁波客运专线桐国园大桥施工图》,《新建铁路杭州至宁波客运专线宁波特大桥施工图》。
2、根据《脚手架工程和垂直运输设施技术规程》。
3、根据《建筑施工高处作业安全技术规范》。
4、根据《建筑施工扣件式钢管脚手架安全技术规范》。
5、根据《建筑施工安全检查评分标准》。
一、主要方案:本工程脚手架使用分:墩身外脚手架、施工通道脚手架。
脚手架采用扣件式双排落地脚手架,要求满足墩身及墩帽。
二、主要数据及技术要求:1、双排落地脚手架搭设的主要数据:1)、内外立杆距0.9m,立杆纵距1.2m。
2)、大横杆步距1.5m。
3)、内立杆距横板外边0.4m,小横杆端头距模板0.2m。
4)、小横杆间距按立杆间距。
5)、垫木上30cm处设扫地杆(纵横)。
6)、护身栏杆不小于1.2m高,加设踢脚板。
7)、四面设剪刀撑,每3—4步设一道,上下连续设置,高度超过6m设双剪刀撑,并设7—9mm钢丝四面缆风。
8)、低于6m以下墩台身,四面设抛撑。
9)、上、下施工通道因地制宜,坡度不小于1:2。
10)、通道两侧防护栏杆高度不得低于1.2m,并加设踢脚板,中间加设防护纵向杆件。
11)、通道面层应满铺,并加设防滑条,板与板用扒钉连接,脚手板厚度不得小于3cm,宽度不小于20cm,材质应符合要求。
12)、内立杆高度应视地面至托盘底部高度确定。
2、脚手架计算书1)、搭设高度H=13.5米(取最大高度,26排),步距h=1.5米,立杆纵距la=1.2米,立杆横距lb=0.9米,连墙件为2步3跨设置,脚手板为毛竹片,按同时铺设7排计算,同时作业层数n1=1。
脚手架材质选用φ48×3.5钢管,截面面积A=489mm2,截面模量W=5.08×103mm3,回转半径i=15.8mm,抗压、抗弯强度设计值f=205N/mm2,基本风压值ω0=0.5kN/m2,计算时忽略雪荷载等。
高铁桥墩临近高压线路脚手架搭设施工方案
高铁XX桥墩临近110kV线路安全施工方案一、工程概况由于110kV输电线路在短期内不能迁移,为确保本工程的正常施工,保证按期完成施工任务,我方计划采取一定的安全保障措施以保证工程的正常施工。
二、编制依据1、国家、铁道部的有关政策、法律、法规;2、现行的高速铁路设计规范、施工规范、验收标准;3、相关设计图纸及文件;4、前期实地调查及可行性研究;5、根据《国家电网公司电力安全工作规程》(电力线路部分)和《架空送电线路运行规程》(DL/T741-2001)高压导线安全距离表三、编制原则1、安全第一的原则坚持施工准备完善、周全;过程控制科学严谨;技术准确、管理科学,确保既有高压线输电安全。
2、质量根本的原则严格遵守并落实执行设计文件、技术规范及验收标准,确保质量目标的实现。
3、风险预控的原则为保证高压线的输电安全,我们在施工生产的每个环节都必须指定切实的预控指导方案和措施。
4、资源合理配置的原则按照管理人员精干高效、技术人员业务精通、施工队伍经验丰富、施工设备先进合理的原则、满足现场需求,确保工程顺利实施。
5、以“科学发展观”的思想为指导,严格遵守环境保护法相关环保规定。
节约用地,科学文明施工,将环境保护工作落到实处。
四、工程重点及对策1、工程重点:施工脚手架时对高压线存在的安全风险。
2、施工对策:我方已在高压线路安全距离外醒目位置设置了限高警告牌,并设置了“高压危险、注意安全”的警示标志,我方施工人员、施工设备、起重机械、工具等在施工时与电力线路距离保证在安全距离内。
关于脚手架搭设施工我方采取在安全地带搭设施工脚手架,然后采用滑轨将脚手架移动到施工位置的方法施工:1、在桥墩旁先将脚手架组装完成,2、脚手架通过滑轨移动到位,在移动过程中为防止脚手架倾斜倒塌,用200T吊车吊挂脚手架四角,吊车逼跟随脚手架移动。
3、脚手架移动到位后为防止脚手架向110kV线路倾斜,在反方向打6条临时拉线,同时在脚手架顺线路方向各打6条临时拉线防止脚手架向顺线路方向两侧倾斜,拉线地锚埋设深度不得小于2米马道坡度不得大于60°,拉线采用φ18钢丝绳,拉线角度不得大于45°。
墩柱脚手架搭设专项施工方案

昆明轨道交通工程承包单位:中国铁建股份有限公司合同号:KMGD-L3-A-HT-SG-EX-2011-021 监理单位:广东铁路建设监理有限公司编号:施工组织设计/方案报审表A3.1昆明轨道交通工程承包单位:中国铁建股份有限公司合同号:KMGD-L3-A-HT-SG-EX-2011-021 监理单位:广东铁路建设监理有限公司编号:审核单B1.13昆明市轨道交通三号线东标段虹桥村站~东部客运站区间墩柱脚手架搭设施工方案编制:复核:审核:批准:中国铁建昆明轨道交通三号线工程指挥部二〇一二年二月目录第一章工程概况----------------------------------------------------------------------------------------- 1一、编制依据 --------------------------------------------------------------------------------------------- 1二、工程简介 --------------------------------------------------------------------------------------------- 1三、工程地质和水文情况 ------------------------------------------------------------------------------ 1第二章施工工艺及技术要求 ------------------------------------------------------------------------ 2一、施工工艺及技术要求 ------------------------------------------------------------------------------ 2第三章施工组织机构-------------------------------------------------------------------------------------------------- 13 一、施工组织机构------------------------------------------------------------------------------------ 13 第四章安全质量保证措施 ------------------------------------------------------------------------- 14一、安全质量保证措施 ------------------------------------------------------------------------------- 14二、脚手架安全搭设的安全技术------------------------------------------------------------------- 15第一章工程概况一、编制依据1.昆明市地铁三号线土建施工项目招标文件及专用技术规范;2.我公司对本项目的现场调查资料;3.设计、施工过程中涉及的有关规范、规程;4.我公司现有的技术水平、施工管理水平和机械设备配套能力;5.我公司在昆明轨道交通首期工程施工积累的经验,以及以往其它类似工程的施工经验和科研成果。
桥墩脚手架专项施工方案
一、工程概况本工程为某公路桥梁项目,桥墩施工属于高空作业,为确保施工安全,提高施工效率,特制定本桥墩脚手架专项施工方案。
二、施工目标1. 确保施工安全,预防安全事故的发生;2. 提高施工效率,确保工程进度;3. 节约材料,降低施工成本。
三、施工内容1. 脚手架结构设计方案(1)采用钢管脚手架,结构要安全可靠,造价经济合理。
(2)选用材料力求常见通用、可周转利用,便于保养维修。
2. 脚手架搭设要求(1)搭设前应进行保养,除锈并统一涂色,颜色力求环境美观。
(2)脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆红白相间色。
底排立杆、扫地杆均漆红白相间色。
3. 脚手架搭设工艺流程(1)场地平整、夯实基础承载力实验。
(2)材料配备、定位设置通长脚手板、底座纵向扫地杆、立杆横向扫地杆、小横杆、大横杆(搁栅)、剪刀撑。
(3)铺脚手板、扎防护栏杆、扎安全网。
4. 地基处理(1)承台或地系梁边缘距墩身距离足够时,脚手架立杆可直接立在承台或地系梁上,只需设钢垫板,不需要进行地基处理。
(2)承台或地系梁范围不够时,需对地基进行处理后再铺设立杆。
5. 排水设施(1)在距脚手架外排立杆外0.5米处,设置一排水沟,排水沟坡度为35。
(2)在合适位置设出口,引排到指定地点,或在最低点设置积水坑,水流入坑内,用潜水泵将水排出场外。
四、安全技术措施1. 施工人员必须经过专业培训,持证上岗。
2. 施工现场应设置明显的安全警示标志,确保施工安全。
3. 施工过程中,严禁酒后作业、疲劳作业。
4. 脚手架搭设过程中,确保各杆件连接牢固,防止倾覆。
5. 定期对脚手架进行检查、维护,确保脚手架处于良好状态。
五、施工进度安排1. 施工前,组织施工人员进行技术交底,明确施工要求、安全注意事项。
2. 施工过程中,严格按照施工方案执行,确保工程进度。
3. 施工完成后,对脚手架进行拆除,清理现场,确保场地整洁。
六、施工成本控制1. 优化施工方案,降低材料消耗。
桥墩脚手架专项施工方案[1]
桥墩脚手架专项施工方案一、前言在桥梁建设过程中,桥墩的施工是一个重要且复杂的环节。
而在桥墩施工中,脚手架是必不可少的工具之一。
本文旨在探讨桥墩脚手架的施工方案,为相关从业人员提供参考。
二、桥墩脚手架的重要性桥墩作为桥梁的支撑结构,在施工过程中需要脚手架来支撑施工人员和设备。
桥墩脚手架的搭建不仅影响施工效率,还关系到施工安全。
因此,设计合理的脚手架施工方案至关重要。
三、脚手架搭建流程1. 准备工作在搭建桥墩脚手架之前,首先要进行场地勘测和设计方案制定。
根据实际情况确定搭建脚手架的材料和数量,确保施工过程中的安全。
2. 固定支撑首先,在桥墩周围搭建固定支撑结构,确保脚手架的稳固性。
支撑结构应该坚固稳定,能够承受施工中的各种压力。
3. 搭建主体脚手架接下来,根据桥墩的形状和高度,搭建主体脚手架。
主体脚手架应该符合设计要求,稳固可靠,方便施工人员进行作业。
4. 安全检查在搭建完成后,需要进行安全检查,确保脚手架符合相关安全标准。
检查包括结构是否牢固、防护措施是否到位等。
四、施工注意事项1. 人员安全施工期间应该严格执行安全制度,施工人员必须佩戴好安全帽和安全带,严禁趴在脚手架上操作。
2. 材料配送材料配送应该按照预定的计划进行,避免对脚手架造成额外的负荷。
3. 环境保护施工现场应该保持整洁,避免杂物堆积影响施工,同时要做好环境保护,防止污染。
五、总结桥墩脚手架的施工方案对于桥梁建设至关重要,合理的施工方案能够提高施工效率,保障施工安全。
通过本文的介绍,希望能够为相关人员提供一定的参考,促进桥墩脚手架施工工作的顺利进行。
墩身施工脚手架搭设专项方案-secret
杆一安装第一步小横杆一校正立杆一安其次步大横杆一其次步小横杆以此类推,搭设高度7步大横杆时安装剪刀 和横向支撑杆。
四、脚手架检查和验收
搭设时随施工进度进行交底,在检查验收时随进度分段搭设验收,阅历收合格后方能交付运用,并履行交验签 字手续入档,脚手架参与验收人员:施工队长、技术主管、质检工程师、架子工、班组长和专职平安员。
处,用5KG重的钢管(管径48-51mm)垂直自由落下,不穿透即为合格产品。密目风的绑扎方法:用14#铅丝将 密目网绑扎至立杆或大横杆上,使网与架体坚固的连接在一起。系蝇的材质应符合GB16909的规定。
6)脚手架的上下通道:脚手架体要设置爬梯:①爬梯宽度为0∙8m,坡度以1:1为宜。②爬梯的立杆、横杆间距应 与脚手架相适应,基础按脚手架要求处理,立面设剪刀撑。③人行斜道小横杆间距不超过1.5米。④爬梯台阶上满铺 脚手板,板上钉防滑条,防滑条不大于300mmo⑤设置护栏杆,上部护身栏杆L2米,下部护身栏杆距脚手板0.6米, 同时设180mm宽档脚板。
4)作业平台、爬梯的防护,在平台高L2m处设两道防护栏杆,但必需挂设有准用证的密目式立网,立网的边绳 与大横杆靠紧,并用绳系结坚固,并设18。mm高的踢脚板用木脚板代替。距地3m处设一层兜网。
5)脚手架体与外界之间封闭方法:密目网垂直封闭,密目网的质量要求:①密目网要四证齐全,要郁腺性能, 其续燃,阴燃时间均不得大于4秒。要符合GB16909的规定。②每I。CM义10CM=Io。CM2的面积上,有2000以上 网目。密目网贯穿试验:做耐贯穿试验时,将网与地面成30度夹角拉平,在其中心上方3米
3、作业平台上的脚手板(平台铺板)采纳5cm厚落叶松,宽度为30cm,凡是腐朽、扭曲、斜纹、裂开和大横透疥 者不得运用。来自三、脚手架搭设技术措施
桥墩脚手架施工方案
.重庆渝北至四川广安高速公路(重庆段))K22+500土建第一分部(K3+257.35~桥墩脚手架施工方案审批:审核:编制:中国水电集团路桥工程有限公司渝广高速公路总承包部部二Ο一三年八月.第一章编制依据及目的1.1 编制依据1、《建筑施工计算手册》、《建筑施工手册》、《钢结构设计规范》GB50017-2003 、建筑结构荷载规范》GB50009-2001、《建筑施工脚手架实用手册(含垂直运输设施)》、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 、《建筑地基基础设计规范》GB50007-2002、《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社;2、渝广高速公路土建一分部桥梁设计图纸。
1.2 编制目的为保证渝广高速公路土建一分部桥梁墩台施工安全,特编制此方案。
1.3 使用范围本方案适用渝广高速公路土建一分部桥梁墩台脚手架施工。
第二章工程概况2.1 工程概况渝广高速公路土建第一分部,K-1+664.637~K22+500,全长22.835km,公路等级为高速公路,设计时速为100Km/h。
根据总承包方要求K3+257m段之前暂时不施工(二期建设),一期工程由K3+257至K22+500,长约19.243km,主要建筑物有互通立交2处、特大桥1座(计长1498m)、大桥4座(计长912.6m)、中桥2座(计长101m)、框架桥1座(计长208m)、2.分离式立交(车行天桥)3座(计长164m)、人行天桥3座(计长146m)1、桥梁名称:特大桥1座:黑水滩河特大桥,大桥4座:周家沟大桥、青龙咀大桥、白杨湾大桥、陡梯1#大桥,中桥2座:龙井湾中桥、陡梯2#中桥,桥梁总长3639.6m;2、跨径:本标段共有20m、30m、40m三种跨径。
3、基础:为直径1.8m、2.0m、2.2m的混凝土灌注桩(360根)+地系梁基础146个+承台17个;3、桥墩:36个直径为1.6m,63个直径为1.8m,47个直径为2.0m钢筋混凝土柱式桥墩;7个直径为2.6m,10个直径为3.0m的钢筋混凝薄壁空心桥墩;4、桥台:采用U型台、扩大基础;5、桥梁:预应力混凝连续T型梁,20mT梁602片、30mT梁392片、40mT梁245片;2.2 地质条件1、地形地貌拟建高速公路位于重庆市北部,属于缓丘、宽谷地貌。
高铁桥墩脚手架施工方案
新建XX至XX铁路客运专线站前工程YWZQ-XX 桥涵脚手架施工方案编制:审核:批准:XX集团有限公司XX铁路土建XX项目经理部二○一三年四月目录新建XX至XX铁路客运专线站前工程YWZQ-XX --------------------------------------------------------------------- 1桥涵脚手架施工方案 --------------------------------------------------------------------------------------------------------- 1 1编制依据、编制目的及编制范围 -------------------------------------------------------------------------------------- 11.1编制依据 --------------------------------------------------------------------------------------------------------- 11.2编制目的 --------------------------------------------------------------------------------------------------------- 11.3编制范围 --------------------------------------------------------------------------------------------------------- 12 工程概况----------------------------------------------------------------------------------------------------------------------- 12.1工程简介--------------------------------------------------------------------------------------------------------- 22.2地形与地质 ----------------------------------------------------------------------------------------------------- 22.3水文与气象 ----------------------------------------------------------------------------------------------------- 22.4地质构造与地震----------------------------------------------------------------------------------------------- 33 安全管理措施 ---------------------------------------------------------------------------------------------------------------- 33.1总体措施 ---------------------------------------------------------------------------------------------------- 33.2安全保证组织措施 --------------------------------------------------------------------------------------- 44 脚手架施工方案------------------------------------------------------------------------------------------------------------- 54.1构配件要求 ------------------------------------------------------------------------------------------------- 64.2构造要求 ---------------------------------------------------------------------------------------------------- 64.3杆件搭设要求---------------------------------------------------------------------------------------------- 85 安全要求---------------------------------------------------------------------------------------------------------------------- 11附件1 落地式脚手架人行爬梯检算书------------------------------------------------------------------- 12一、参数信息:----------------------------------------------------------------------------------------------------------------- 121.脚手架参数 ------------------------------------------------------------------------------------------------------ 122.活荷载参数 ------------------------------------------------------------------------------------------------------ 133.风荷载参数 ------------------------------------------------------------------------------------------------------ 134.静荷载参数 ------------------------------------------------------------------------------------------------------ 135.地基参数---------------------------------------------------------------------------------------------------------- 14二、大横杆的计算: ---------------------------------------------------------------------------------------------------------- 141.均布荷载值计算------------------------------------------------------------------------------------------------ 142.强度验算---------------------------------------------------------------------------------------------------------- 143.挠度验算: -------------------------------------------------------------------------------------------------------- 15三、小横杆的计算: ---------------------------------------------------------------------------------------------------------- 161.荷载值计算 ------------------------------------------------------------------------------------------------------ 162.强度验算---------------------------------------------------------------------------------------------------------- 163.挠度验算---------------------------------------------------------------------------------------------------------- 17四、扣件抗滑力的计算: --------------------------------------------------------------------------------------------------- 17五、脚手架立杆荷载计算: ------------------------------------------------------------------------------------------------ 18六、立杆的稳定性计算: --------------------------------------------------------------------------------------------------- 19七、最大搭设高度的计算: ------------------------------------------------------------------------------------------------ 21八、连墙件的计算: ---------------------------------------------------------------------------------------------------------- 22九、立杆的地基承载力计算:--------------------------------------------------------------------------------------------- 221编制依据、编制目的及编制范围1.1编制依据新建XX至XX铁路站前工程YWZQ-XX实施性施工组织设计新建XX至XX铁路指导性施工组织设计。
桥墩脚手架专项施工方案
桥墩脚手架专项施工方案一、项目背景桥墩是桥梁中起到支撑作用的一种结构物,桥墩的施工对于整个桥梁的质量和稳定性至关重要。
在桥墩的施工过程中,脚手架是必不可少的施工辅助设备,它起到稳定桥墩结构、提供工人施工平台等重要作用。
因此,桥墩脚手架的专项施工方案应该合理设计,并且严格按照方案进行施工。
二、桥墩脚手架概述三、桥墩脚手架设计1.桥墩脚手架的设计应满足稳定、安全、可靠的要求,能够适应不同桥墩形式和高度。
2.根据桥墩结构的特点,合理设置脚手架的支撑点、悬挂点和连接点。
3.脚手架的承载力应满足施工需要,确定合适的安全荷载。
四、材料准备1.脚手架的主要材料应采用优质钢材,具有良好的强度和耐久性。
2.脚手架的连接件应选用标准件,确保连接牢固、安全可靠。
3.脚手架所需的木质材料应选用防腐木材,以延长使用寿命。
五、搭设工序1.根据桥墩的形状和高度确定搭设工序,并制定详细的施工图纸。
2.搭设脚手架前应进行地基处理和场地清理,确保搭设平稳和施工现场整洁。
3.按照设计要求,逐步搭设脚手架的主体结构,包括支撑、悬挂和连接。
4.搭设完毕后,进行检查和调整,确保脚手架的平整和稳固。
六、安全措施1.在搭设过程中,要设置警示标识,并进行专人监护,防止人员误入危险区域。
2.施工人员应佩戴防护设备,包括安全帽、防滑鞋和安全带等,确保人身安全。
3.搭设脚手架的施工人员应经过专业培训,具备相应的技术能力和操作经验。
4.搭设脚手架期间,要定期检查脚手架的使用状况,发现问题及时整改。
七、验收标准以上是桥墩脚手架专项施工方案的概述,详细的施工方案应根据具体的桥墩形式和施工条件进行设计和制定。
在实际施工过程中,要严格按照施工方案执行,并加强施工安全管理,确保工人的人身安全和施工质量。
高墩施工、脚手架施工方案
1、编制依据《铁路工程基本作业施工安全技术规程》TB 10301-2009;《铁路桥涵工程施工安全技术规程》TB10303-2009《钢结构设计规范》GB50017-2003 中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;2、适用范围适用于杭长(沪昆)铁路客专湖南段HCTJⅠ标第二分部的清潭河特大桥桥梁墩身施工及施工脚手架平台搭设。
3、工程概况清潭河特大桥起始里程DK838+135.215,位于大林村,东接大林隧道,西接杉树湾大桥,终点里程DK839.342.495,桥梁全长1207.28m。
桥梁上部结构主要采用24m、32m预应力砼简支箱梁孔跨,共36孔;特殊路段采用连续梁进行跨越,其中跨低谷(清潭河)部分4#~7#采用1-(40+64+40)m连续梁。
桥梁下部结构采用桩基础设计,主要类型有φ1.00m、φ1.25m、φ1.50m、φ1.80m四种桩径。
桥墩主要采用圆端形实体墩和空心墩两种形式,桥台采用矩形空心桥台。
4施工工艺及施工要点4.1工程难点及施工方案难点:1清潭河特大桥7#边墩最高为43m,施工场地有限,施工难度较大。
2沿线地势狭窄,山势陡峻,给临时工程建设、施工运输带来困难。
3墩身高度较高,施工人员上、下存在安全隐患。
施工方案:1空心墩采用翻模(外模采用大块定型钢模板、内模板采用组合钢板)结合满堂钢管支架的施工技术。
2采用塔吊和混凝土输送泵、人工扎爬杆倒链吊解决施工材料运输的问题。
并对墩身安装“之”字形爬梯。
3增加设备配置,争抢工期。
4.2高墩施工:清潭河特大桥墩最高为43m,为薄壁空心墩,施工难度较大,拟主要采取“内、外翻模”,结合人工搭设脚手架的施工工艺完成,在墩柱上部设置操作平台,具体为:4.2.1混凝土采取集中拌合方式,利用混凝土搅拌运输车水平运输,垂直运输采用混凝土输送泵车进行。
4.2.2高墩采取“内、外翻模”施工法。
采取人工搭设内外脚手架配合的方案,内脚手架作为绑扎钢筋时的内操作台。
桥墩脚手架施工方案
重庆渝北至四川广安高速公路(重庆段)土建第一分部(K3+257.35~K22+500)桥墩脚手架施工方案审批:审核:编制:中国水电集团路桥工程有限公司渝广高速公路总承包部部二Ο一三年八月第一章编制依据及目的1.1 编制依据1、《建筑施工计算手册》、《建筑施工手册》、《钢结构设计规范》GB50017-2003 、建筑结构荷载规范》GB50009-2001、《建筑施工脚手架实用手册(含垂直运输设施)》、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 、《建筑地基基础设计规范》GB50007-2002、《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社;2、渝广高速公路土建一分部桥梁设计图纸。
1.2 编制目的为保证渝广高速公路土建一分部桥梁墩台施工安全,特编制此方案。
1.3 使用范围本方案适用渝广高速公路土建一分部桥梁墩台脚手架施工。
第二章工程概况2.1 工程概况渝广高速公路土建第一分部,K-1+664.637~K22+500,全长22.835km,公路等级为高速公路,设计时速为100Km/h。
根据总承包方要求K3+257m 段之前暂时不施工(二期建设),一期工程由K3+257至K22+500,长约19.243km,主要建筑物有互通立交2处、特大桥1座(计长1498m)、大桥4座(计长912.6m)、中桥2座(计长101m)、框架桥1座(计长208m)、分离式立交(车行天桥)3座(计长164m)、人行天桥3座(计长146m)1、桥梁名称:特大桥1座:黑水滩河特大桥,大桥4座:周家沟大桥、青龙咀大桥、白杨湾大桥、陡梯1#大桥,中桥2座:龙井湾中桥、陡梯2#中桥,桥梁总长3639.6m;2、跨径:本标段共有20m、30m、40m三种跨径。
3、基础:为直径1.8m、2.0m、2.2m的混凝土灌注桩(360根)+地系梁基础146个+承台17个;3、桥墩:36个直径为1.6m,63个直径为1.8m,47个直径为2.0m钢筋混凝土柱式桥墩;7个直径为2.6m,10个直径为3.0m的钢筋混凝薄壁空心桥墩;4、桥台:采用U型台、扩大基础;5、桥梁:预应力混凝连续T型梁,20mT梁602片、30mT梁392片、40mT梁245片;2.2 地质条件1、地形地貌拟建高速公路位于重庆市北部,属于缓丘、宽谷地貌。
桥墩脚手架施工方案
xxx高速公路(重庆段)土建第一分部(K3+257.35~K22+500)桥墩脚手架施工方案审批:审核:编制:xx有限公司xx总承包部部二Ο一三年八月第一章编制依据及目的1.1编制依据1、《建筑施工计算手册》、《建筑施工手册》、《钢结构设计规范》GB50017-2003、建筑结构荷载规范》GB50009-2001、《建筑施工脚手架实用手册(含垂直运输设施)》、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001、《建筑地基基础设计规范》GB50007-2002、《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社;2、渝广高速公路土建一分部桥梁设计图纸。
1.2编制目的为保证xx公路土建一分部桥梁墩台施工安全,特编制此方案。
1.3使用范围本方案适用xx公路土建一分部桥梁墩台脚手架施工。
第二章工程概况2.1工程概况xx公路土建第一分部,K-1+664.637~K22+500,全长22.835km,公路等级为高速公路,设计时速为100Km/h。
根据总承包方要求K3+257m段之前暂时不施工(二期建设),一期工程由K3+257至K22+500,长约19.243km,主要建筑物有互通立交2处、特大桥1座(计长1498m)、大桥4座(计长912.6m)、中桥2座(计长101m)、框架桥1座(计长208m)、分离式立交(车行天桥)3座(计长164m)、人行天桥3座(计长146m)1、桥梁名称:特大桥1座:黑水滩河特大桥,大桥4座:周家沟大桥、青龙咀大桥、白杨湾大桥、陡梯1#大桥,中桥2座:龙井湾中桥、陡梯2#中桥,桥梁总长3639.6m;2、跨径:本标段共有20m、30m、40m三种跨径。
3、基础:为直径1.8m、2.0m、2.2m的混凝土灌注桩(360根)+地系梁基础146个+承台17个;3、桥墩:36个直径为1.6m,63个直径为1.8m,47个直径为2.0m钢筋混凝土柱式桥墩;7个直径为2.6m,10个直径为3.0m的钢筋混凝薄壁空心桥墩;4、桥台:采用U型台、扩大基础;5、桥梁:预应力混凝连续T型梁,20mT梁602片、30mT梁392片、40mT 梁245片;2.2地质条件1、地形地貌拟建高速公路位于重庆市北部,属于缓丘、宽谷地貌。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新建XX至XX铁路客运专线站前工程YWZQ-XX 桥涵脚手架施工方案编制:审核:批准:XX集团有限公司XX铁路土建XX项目经理部二○一三年四月目录1编制依据、编制目的及编制范围---------------------------- 11.1编制依据----------------------------------------- 11.2编制目的----------------------------------------- 11.3编制范围----------------------------------------- 12 工程概况----------------------------------------------- 12.1工程简介 ---------------------------------------- 22.2地形与地质 -------------------------------------- 22.3水文与气象 -------------------------------------- 22.4地质构造与地震 ---------------------------------- 33 安全管理措施------------------------------------------- 33.1总体措施--------------------------------------- 33.2安全保证组织措施------------------------------- 44 脚手架施工方案----------------------------------------- 64.1构配件要求------------------------------------- 64.2构造要求--------------------------------------- 64.3杆件搭设要求----------------------------------- 85 安全要求---------------------------------------------- 11 附件1 落地式脚手架人行爬梯检算书----------------------- 131编制依据、编制目的及编制范围1.1编制依据新建XX至XX铁路站前工程YWZQ-XX实施性施工组织设计新建XX至XX铁路指导性施工组织设计。
新建XX至XX客运专线(YWZQ-XX)施工图。
新建XX至XX铁路站前工程YWZQ-XX合同文件。
《建筑施工扣件式钢管脚手架安全技术规范》《高速铁路桥涵工程施工技术指南》(铁建设[2010]241号)《铁路桥涵工程施工安全技术规程》(TB 10303-2009)《铁路工程基本作业施工安全技术规程》(TB 10301-2009)1.2编制目的为确保XX集团有限公司XX铁路土建XX项目经理部标段内工程顺利进行,加强对XXXX脚手架作业的施工管理,最大程度地避免和减少人身伤害和财产损失,保证施工生产顺利进行,XX集团有限公司XX铁路土建XX项目经理部特制定脚手架施工方案。
1.3编制范围新建XX至XX铁路XX段范围内特大桥6座,大桥5座,中桥3座,涵洞8座。
墩台合计346个,本方案编制范围为XXXX内桥涵工程的脚手架作业。
2 工程概况2.1 工程简介XX铁路站前工程YWZQ-XX段位于XX市渝北区、长寿区境内,起讫里程为D1K44+022.9~D1K63+921.086,正线长度16.95Km。
其中桥梁10878.47延长米/14座,其中特大桥9384.06延长米/6座,大桥1200.26延长米/5座,中桥294.15延长米/3座,框架涵152.11横延米/9座。
桥墩合计318个,桥台28个,合计混凝土19万立方米。
2.2 地形与地质沿线地形受地质构造控制,背斜成条状中低山,向斜成宽缓低山丘陵谷地,构造线与山脊一致,呈北东向展布,沿线途经了条状中低山区、丘陵区、坪状低山区。
该段处于条状中低山区内,该区丘坡、沟槽相间分布,地形波状起伏,岸坡坡度为10~30°,基岩多覆盖,部分坡面为水田。
主要地质问题有:溜坍地质、顺层、岩溶、岩溶水、煤层瓦斯和采空区、软土、松软土等。
本标段桥梁基坑所处位置地质情况大致为地表往下2m为粉质黏土,2m~5m为强风化砂岩夹泥岩,5m以下为弱风化砂岩夹泥岩,部分桥梁基础位置因受渝利铁路及地方工业园区建设影响,地面往下3m以内为人工填土。
2.3 水文与气象地表水主要以鱼塘水、沟水为主,水量受季节影响较大。
地下水有第四系孔隙水及基岩裂隙水两类,因覆盖多为黏性土,透水性及富水性均较差,孔隙水不发育;段内基岩以泥岩为主,隔水性较好,基岩裂隙水不发育,水量甚微;砂岩段构造裂隙较发育,裂隙水较丰富。
河流的洪水主要由暴雨形成,其洪水发生时间和地区分布规律与暴雨发生规律相一致,洪水过程主要是单峰,峰顶持续时间短,洪水历时一般为1~3天。
河流主汛期为5~7月。
本标段沿线属亚热带季风湿润气候区,气候温和,四季分明,水热充足,冬暖、春早、夏热,降水充沛,湿度大、云雾多。
具有层次分明的山地立体气候和明显的盆地气候特征,其气候特点大致相近。
沿线主要区县全年气象资料详见下表。
沿线主要气象资料汇总表2.4 地质构造与地震据国家地震局颁布的《中国地震动参数区划图》(1/400万、2001年)和设计资料显示,沿线通过本标段地区地震动峰值加速度为≤0.05g(相应地震基本烈度≤Ⅵ度),动反应谱特征周期为0.35s。
3 安全管理措施3.1总体措施建立健全施工安全保证体系和监督体系。
成立以项目经理为组长的安全领导小组,按规定设置安全生产管理机构,配足安全生产管理人员。
严格执行施工安全的各项规章制度,科学制定施工方案,建立完善的安全责任制,落实施工安全措施和责任,严格责任追究;严格按审定的方案、范围和批准的计划组织施工,做到分工明确,责任清楚,措施具体,管理到位。
签订安全责任状,落实责任制。
项目经理部同各作业工区签订施工安全责任状,明确职责;作业工区同工班、职工签订责任状,作业人员按照各自的岗位,恪尽职守。
对于违规指挥,违规作业的人和事,发现一起,处理一起,直至清理出施工现场、撤职下岗,决不姑息迁就。
3.2安全保证组织措施1)保证安全生产组织措施项目安全质量部是本项目安全生产监督检查主管部门,各级安全专(兼)职人员是项目的监督检查人员。
在上级主管部门的领导和指导下,按照国家、行业的有关安全生产法律、法规、规范、标准等,对项目的安全工作行使监督检查、指导服务的职能。
发现安全事故隐患,及时向工程负责人和安全生产管理机构报告;对违章指挥、违章操作的,予以立即制止。
作业人员有权对施工现场的作业条件、作业程序和作业方式中存在的安全问题提出批评、检举和控告,有权拒绝违章指挥和强令冒险作业。
2)做好安全生产教育与培训项目经理、项目副经理及主要管理人员、技术人员和专职安全人员均要进行安全知识培训,合格后方可从事生产管理工作。
组织施工人员进行模板支架施工安全教育培训。
作业人员遵守安全施工的强制性标准、规章制度和操作规程,正确使用安全防护用具、机械设备等。
对从事特种作业人员,按照国家有关规定经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业。
对已取得上岗证者,要进行登记存档规范管理。
对上岗证要按期复审,并设专人管理。
安全教育培训考核不合格的人员,不得上岗。
采用新技术、新工艺、新设备、新材料时,对作业人员进行相应的安全生产教育专项培训。
3)严格安全生产检查项目经理部每月至少组织一次由有关职能部门的负责人和项目专职安全员参加的安全生产大检查,并积极配合上级主管部门进行安全专项和重点检查;架子队每旬进行一次检查;班组每日进行自检、互检、交接班检查。
○1开工前的安全检查主要内容包括:施工组织设计是否有安全措施,施工机械设备是否配齐安全防护装置,安全防护设施是否符合要求,施工人员是否经过安全教育和培训,施工安全责任制是否建立,施工中潜在事故和紧急情况是否有应急预案等。
○2定期安全生产检查每月组织安全生产大检查,积极配合上级进行专项和重点安全检查;班组每日进行自检、互检、交接班检查。
○3经常性的安全检查安检工程师、安全员日常巡回安全检查。
○4季节性、节假日安全生产专项检查雨季、夜间、节假日,针对模板支架施工特点进行专项安全检查。
4 脚手架施工方案4.1构配件要求扣件式钢管脚手架系以标准钢管扣件(立杆、横杆和斜杆),以特制的扣件作连接件组成的脚手骨架,与脚手板、防护构配件等搭设而成。
钢管采用外径48mm,壁厚3.6mm的Q235钢焊接钢管,也可采用同规格的无缝钢管或外径50~51mm、壁厚3~4mm的焊接钢管。
有严重锈蚀、弯曲、压扁、损伤和裂纹者,不得使用。
立杆、纵向水平杆的钢管长度一般为4~6m,或每根最大重量以不超过25.8kg为宜。
横向水平杆一般长为1.5~3m。
连接用可锻铸铁扣件有三种,即直角扣件(十字扣),作两根垂直相交的钢管连接用;旋转扣件(四转扣),供两根任意相交钢管连接用;对接扣件,供对接钢管用。
当扣件螺栓拧紧力矩达40N·m时扣件不得破坏。
脚手板一般用厚2.0mm钢板压制而成,表面压有防滑孔,板长2~4m,宽250mm;木脚手板用厚50mm的松木或杉木制成,板长一般为3~6m,宽不小于150mm,每块重不超过30kg。
防护构配件可用管材、型材或线材。
4.2构造要求1)基本要求○1脚手架必须有足够的承载能力、刚度和稳定性,在施工各种荷载作用下不发生失稳倒塌以及超出规范容许要求的变形、倾斜、摇晃和扭曲现象,以确保安全使用。
○2高度超过20m的脚手架,禁止使用单排脚手架。
○3脚手架搭设在纵向水平杆与立杆交点处必须设置横向水平杆,并与纵向水平杆卡牢。
立杆下应设底座和垫板。
整个架子应设置必要的支撑,以保证脚手架成一个稳固的整体。
○4外脚手架的搭设,一般应沿结构物四周连续交圈搭设,当不能交圈搭设时,应设置必要的横向之字支撑。
○5脚手架搭设应满足工人操作,材料、模板工具临时堆放及运输等使用要求,并应保证搭设升高、周转脚手板和操作安全方便。
2)对地基的要求○1脚手架立杆必须设置在坚实的地基上,以保证脚手架不下沉和使用牢固安全。
脚手架基础顶面标高应高于自然地面100~150mm,外沿应具有排水坡度,并挖一浅水沟,以利排水。
○2脚手架应设有牢固可靠的基础。
一般做法是:搭设时可将原地面整平夯实,在每一立杆位置上铺长不小于1m,宽不小于200mm,厚不小于50mm的垫木,垫木上加设立杆底座,并用铁钉固定牢固。
若原地面为软弱土层则应挖去300~400mm厚做3:7灰土垫层或在其上铺设200mm厚道碴垫层,再于其上沿纵向铺设[ 20通长槽钢,脚手立杆立于槽钢槽内;也可以在道碴上沿纵向铺设通长垫木,立杆底部加设底座和扫地杆。
