主要材料预算价格的计算(精)
土建案例-材料预算价格确定
建筑安装工程定额与造价确定 案例分析云南建设工程远程教育网络【案例C0303A002—材料综合预算价格的确定】根据下表所给数据计算某地区普通粘土砖的综合预算价格。
【解题方法一】(1)求各砖厂的供应比例甲砖厂150/(150+350+500)= 0.15乙砖厂350/(150+350+500)= 0.35丙砖厂500/(150+350+500)= 0.5(2)求加权平均供应价160×0.15+155×0.35+176×0.5 =166.25(元/千块)(3)求加权平均运杂费(12×0.84×0.15+15×0.75×0.35+5×1.05×0.5)×2.6+2.2×2.6 =26.714(元/千块)(4)求运输损耗费运输损耗费=(166.25+26.714)×1% =1.93(元/千块)(5)普通粘土砖的综合预算价格(166.25+26.714+1.93)×(1+2%)=198.79(元/千块)【解题方法二】(1)求各砖厂的供应比例甲砖厂:150/(150+350+500)=0.15乙砖厂:350/(150+350+500)=0.35丙砖厂:500/(150+350+500)=0.5(2)求各砖厂普通粘土砖的预算价格甲砖厂:(160+12×0.84×2.6+2.2×2.6)×1.01×1.02=197.72(元/千块)乙砖厂:(155+15×0.75×2.6+2.2×2.6)×1.01×1.02=195.71(元/千块)丙砖厂:(176+5×1.05×2.6+2.2×2.6) ×1.01×1.02=201.27(元/千块)(3)普通粘土砖的综合预算价格197.72×0.15+195.71×0.35+201.27×0.5 =198.79(元/千块)【解析说明】1、使用的计算公式材料预算价格=(材料供应价+材料运杂费+运输损耗费)×(1+采购及保管费费率) -包装品回收价值采购及保管费=材料运到工地仓库的价格 × 采购及保管费率=(材料原价+材料运杂费+材料运输损耗费)×采购及保管费率。

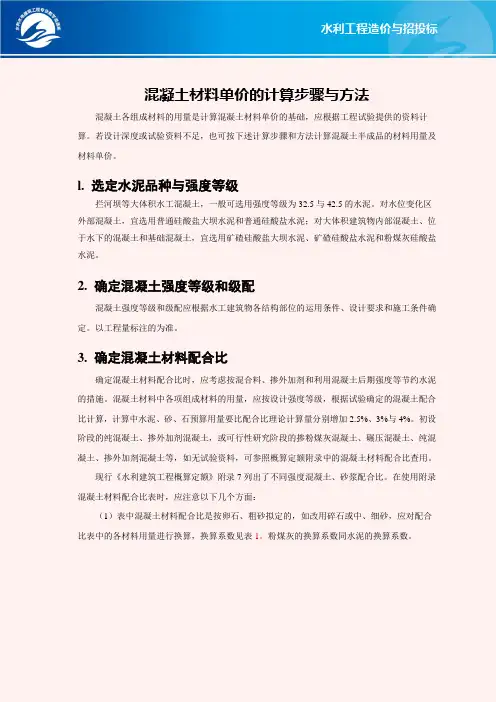

混凝土材料单价的计算步骤与方法(精)
混凝土材料单价的计算步骤与方法混凝土各组成材料的用量是计算混凝土材料单价的基础,应根据工程试验提供的资料计算。
若设计深度或试验资料不足,也可按下述计算步骤和方法计算混凝土半成品的材料用量及材料单价。
l. 选定水泥品种与强度等级拦河坝等大体积水工混凝土,一般可选用强度等级为32.5与42.5的水泥。
对水位变化区外部混凝土,宜选用普通硅酸盐大坝水泥和普通硅酸盐水泥;对大体积建筑物内部混凝土、位于水下的混凝土和基础混凝土,宜选用矿碴硅酸盐大坝水泥、矿碴硅酸盐水泥和粉煤灰硅酸盐水泥。
2. 确定混凝土强度等级和级配混凝土强度等级和级配应根据水工建筑物各结构部位的运用条件、设计要求和施工条件确定。
以工程量标注的为准。
3. 确定混凝土材料配合比确定混凝土材料配合比时,应考虑按混合料、掺外加剂和利用混凝土后期强度等节约水泥的措施。
混凝土材料中各项组成材料的用量,应按设计强度等级,根据试验确定的混凝土配合比计算,计算中水泥、砂、石预算用量要比配合比理论计算量分别增加2.5%、3%与4%。
初设阶段的纯混凝土、掺外加剂混凝土,或可行性研究阶段的掺粉煤灰混凝土、碾压混凝土、纯混凝土、掺外加剂混凝土等,如无试验资料,可参照概算定额附录中的混凝土材料配合比查用。
现行《水利建筑工程概算定额》附录7列出了不同强度混凝土、砂浆配合比。
在使用附录混凝土材料配合比表时,应注意以下几个方面:(1)表中混凝土材料配合比是按卵石、粗砂拟定的,如改用碎石或中、细砂,应对配合比表中的各材料用量进行换算,换算系数见表1。
粉煤灰的换算系数同水泥的换算系数。
表1 碎石或中、细砂配合比换算系数项目水泥砂石子水卵石换为碎石 1.10 1.10 1.06 1.10粗砂换为中砂 1.07 0.98 0.98 1.07粗砂换为细砂 1.10 0.96 0.97 1.10粗砂换为特细砂 1.16 0.90 0.95 1.16注:1)水泥按重量计,砂、石子、水按体积计;2)若实际采用碎石及中细砂时,则总的换算系数应为各单项换算系数的乘积。
3.预算费用构成及计算规定
预算费用构成预算费用由建筑工程费、安装工程费、拆除工程费、设备购置费、其他费用和基本预备费构成。
建筑(安装)工程费直接费1.主要材料费2.建筑(安装)直接费(1)人工费。
(2)消耗性材料费。
(3)施工机械使用费。
3.措施费(1)冬雨季施工增加费。
(2)夜间施工增加费。
(3)施工工具用具使用费。
(4)特殊地区施工增加费。
(5)临时设施费。
(6)施工机构转移费。
(7)安全文明施工费。
(8)多次进场增加费。
间接费1.规费(1)社会保险费。
(2)住房公积金。
(3)危险作业意外伤害保险费。
2.企业管理费利润编制基准期价差税金拆除工程费直接费1.拆除直接费(1)人工费。
(2)消耗性材料费。
(3)施工机械使用费。
2.措施费(1)冬雨季施工增加费。
(2)施工工具用具使用费。
(3)特殊地区施工增加费。
(4)临时设施费。
(5)安全文明施工费。
间接费1.规费(1)社会保险费。
(2)住房公积金。
(3)危险作业意外伤害保险费。
2.企业管理费利润编制基准期价差税金设备购置费设备费设备运杂费其他费用建设场地租用及清理费1.场地租用、清理及赔偿费2.线路施工赔偿费3.拆除物返库运输费项目管理费1.前期工作及评审费2.工程勘测设计费3.初步设计文件评审费4.结算文件编制审查费5.项目后评价费6.技术经济标准编制管理费新技术应用研究测试费1.新技术应用研究试验费2.新技术项目性能测试费基本预备费建筑(安装)工程费计算规定建筑(安装)工程费建筑(安装)工程费由直接费、间接费、利润、编制基准期价差和税金组成。
计算公式:建筑(安装)工程费=直接费+间接费+利润+编制基准期价差+税金直接费直接费包括主要材料费、建筑(安装)直接费、措施费。
计算公式:直接费=主要材料费+建筑(安装)直接费+措施费1.主要材料费计算公式;主要材料费=主要材料用量*材料预算价格(1)主要材料预算价格的取定规则主要材料预算价格应按照合同价或最近招标价或当地信息价格取定。
主要材料预算价格的组成(精)
(3)材料在运输、保管过程中发生的损耗等。
水利工程造价与招投标
主持单位: 湖北水利水电职业技术学院
浙江同济科技职业学院
湖南水利水电职业技术学院 参建单位: 黄河水利职业技术学院
长江工程职业技术学院 河南水利与环境职业学院 山东水利职业技术学院 酒泉职业技术学院 山西水利职业技术学院
水利工程造价与招投标
主要材料预算价格的组成
主 讲 人:周召梅 湖南水利水电职业技术学院 2015.03
水利工程造价与招投标
主要材料预算价格的组成
主要材料预算价格
材料原价
运杂费
运输保险费
采购及保管费
主要材料预算价格=材料原价+运杂费+运输保险费 +采购及保管费率
水利工程造价与招投标
1.材料原价
含义 确定 原则 指材料指定交货地点的价格 ,是计算材料预算价格的基值。 除火工产品外,一般按工程所在地区就近大的物资供应公司 或材料交易中心的市场成交价,或设计选定的生产厂家的出 厂价,或工程所在地建设工程造价管理部门公布的价格信息 计算。同一种材料如有几种不同的来源,需按不同来源的材 料原价和供应比例,加权平均计算。
水利工程造价与招投标
4.采购及保管费
含义 内容 指材料在采购、供应和保管过程中所发生的各项费用。 (1)材料的采购、供应和保管部门工作人员的基本工资、辅 助工资、职工福利费、劳动保护费、养老保险费、失业保险费 、医疗保险费、工伤保险费、生育保险费、住房公积金、教育 经费、办公费、差旅交通费及工具用具使用费。 (2)仓库、转运站等设施的检修费、固定资产折旧费、技术 安全措施费。
水利工程造价与招投标
2.运杂费
含义 指材料由指定交货地点运至工地分仓库或相当于工地分仓库的 材料堆放场地所发生的全部费用,包括各种运载工具的运输费 和杂费。
工程预算报价
价格模板:19—23元/平米(粘灰面)砼:38-41元/立,钢筋:310-420元/吨,或者10—13元/m2砌筑:55-70元/立。
抹灰:7-15元/平米(不扣除门窗洞口,不包括脚手架搭拆) ;面砖粘贴18/m2。
;室内地面砖(600*600)15元/平米,;踢脚线:3元/米, ;室内墙砖:25元/平米(包括倒角);楼梯间石材:28元/平米,踏步板磨边:10元/米。
;石膏板吊顶:20元(平棚)铝扣板吊项:25元/平米,;蹲台隔断:120-300元/蹭位。
;大白乳胶漆:6元/平米。
;外墙砖:43元/平米, ;外墙干挂蘑菇石:50元/平米。
;屋面挂瓦:13元/平米。
;水暖:9元/平米(建筑面积);电气照明部分:6元/平米。
;木工:18—24元/平米(粘灰面),木工35—50元/m2,;架子工5。
5元/m2 , ;房地产建筑成本(按建筑平方米算) ;1、桩基工程(如有):70~100元/平方米; ;2、钢筋:40~75KG/平方米(多层含量较低、高层含量较高),合160~300元/平方米;;3、砼:0。
3~0.5立方/平方米(多层含量较低、高层含量较高),合100~165元/平方米;;4、砌体工程:60~120元/平方米(多层含量较高、高层含量较低); ;5、抹灰工程:25~40元/平方米;6、外墙工程(包括保温):50~100元/平方米(以一般涂料为标准,如为石材或幕墙,则可能高达300~1000元/平方米; ;7、室内水电安装工程(含消防):60~120元/平方米(按小区档次,多层略低一些); ;8、屋面工程:15~30元/平方米(多层含量较高、高层含量较低); ;9、门窗工程(不含进户门):每平方米建筑面积门窗面积约为0。
25~0.5平方米(与设计及是否高档很大关系,高档的比例较大),造价90~300元/平方米,一般为90~150元/平方米,如采用高档铝合金门窗,则可能达到300元/平方米;;10、土方、进户门、烟道及公共部位装饰工程:30~150元/平方米(与小区档次高低关系很大,档次越高,造价越高);;11、地下室(如有):增加造价40~100元/平方米(多层含量较高、高层含量较低); ;12、电梯工程(如有):40~200元/平方米,与电梯的档次、电梯设置的多少及楼层的多少有很大关系,一般工程约为100元/平方米; ;13、人工费:130~200元/平方米; ;14、室外配套工程:30~300元/平方米,一般约为70~100元/平方米; ;15、模板、支撑、脚手架工程(成本):70~150元/平方米; ;16、塔吊、人货电梯、升降机等各型施工机械等(约为总造价的5~8%:约60~90元/平方米; ;17、临时设施(生活区、办公区、仓库、道路、现场其它临时设施(水、电、排污、形象、生产厂棚与其它生产用房):30~50元/平方米; ;18、检测、试验、手续、交通、交际等费用:10~30元/平方米;;19、承包商管理费、资料、劳保、利润等各种费用(约为10%):以上各项之和*10%=90~180元/平方米;;20、上交国家各种税费(总造价3.3~3.5%):33~70元/平方米,高档的可能高达100元/平方米。
(预算员必备)材料预算价格的确定
4.1.2 预算定额的编制
4.1.2.5 消耗指标的确定
2.材料消耗量的确定 (1)材料消耗指标的组成 预算定额内的材料,按其使用性质、用途和用量大小划分为四类,即: 1)主要材料:是指直接构成工程实体的材料。 2)辅助材料:也是指直接构成工程实体,但使用量较小的一些材料。 3)周转性材料:又称工具性材料。施工中多次使用但并不构成工程 实体的材料。如模板、脚手架等。 4)次要材料:指用量小,价值不大,不便计算的零星用材料,可用 估算法计算,以“其他材料费”用“元”表示。
确定方法: ●施工定额为基础确定 ●以现场观察测定资料为基础计算; 1)基本用工
W1
V t
i 1
n
i i
式中:W1——基本用工数量; V——工序工程量; t——相应工序的劳动定额; i——工序的序号; n——工序的数量。
2)材料及半成品超运距用工
W2 Vi t i
式中:W2——超运距用工数量; V——超运距材料的数量。 t——超运距的劳动定额 3)辅助用工
槽内
普通土 0.267 3.72 5 硬土 0.379 2.64 6
每增运100m 挑运 0.033 手推 0.01
7
8
解: ⅰ.挖陡坡土方的用工量 用工量=100×5%×0.140=0.7(工日) ⅱ.挖槽内土方的用工量 用工量=100×15%×0.267=4.005(工日) ⅲ.挖槽外土方的用工量 用工量=100×80%×0.231=18.48(工日) 设工人等级与劳动定额规定的工人等级相同。 ⅳ.基本用工 基本用工=0.7+4.005+18.48=23.185(工日) ⅴ.本项目无超运距用工及辅助用工 ⅵ.人工幅度差(10%) 人工幅度差=23.185×10%=2.3185(工日) ⅶ.定额用工 定额用工=23.215+2.3185=25.5035(工日)
针对水利工程材料预算价格的确定问题分析
针对水利工程材料预算价格的确定问题分析本文首先分析了水利工程主材预算价格的方法、影响其价格的主要因素,然后阐述了合理价格确定方面的经验和认识,材料费是工程总投资的重要组成部分,合理地确定材料的主材预算价格是影响造价文件的关键步骤。
一、前言工程材料的价格直接影响到工程施工成本的高低,因此,在水利工程施工过程中要对工程材料进行全面的预算,对工程材料的价格进行确定,以便能更加准确的编制工程预算施工图。
二、材料供应价格材料供应价格一般分为外购材料、地方性材料和自采材料3种,其供应价格可按以下规定计算。
1、外购材料主要指工业产品,如钢筋、水泥、沥青、油燃料等,应以市场的批发价格或工厂的供应价为准。
如一个材料有多个价格,可以加权平均,对于此类材料的供应价格,监理人员必须通过市场调查来确定。
2、地方性材料主要指砂、石、灰等材料,监理工程师需按当地物价部门规定的价格或实地调查价格来确定。
若品种规格与设计不符,需加工改制时,可参照《公路工程预算定额》中“材料采集及加工”的规定,增加其改制加工的费用,作为供应价格。
3、自采材料主要是由施工单位自行组织开采加工的砂、石、土及粘土等材料,自采材料的供应价格按预算定额中开采单价加辅助生产现场经费确定。
三、水利工程主要材料预算价格编制1、主要材料基本资料的收集在编制主要材料的预算价格之前,要认真收集基本资料,使编制的主要材料预算价格符合实际,使材料购买时能够做物美价廉。
通常需要参照物资管理部门的意见,以及已建工程的实际经验和有关信息,根据节约资金的原则,选择合理的材料供应地点、各种物资供货比例及其材料的价格、合理的运输方式等。
2、主要材料预算价格的计算(1)主要材料原价计算材料原价也称交货价格。
材料原价的确定原则为:国家统一分配由国内生产厂家供应的材料,采用生产厂家隶属的主管部门颁发的出厂价格(国家定价),国家未定价的产品由供需双方协商确定;由市场供应的材料按市场价计算;国家计划内进口的统配材料,执行国内的调拨价或国家代理价;国家计划外进口材料按市场价计算。
材料预算价格的计算
预算价格中各项费用的确定材料二次搬运费属于建筑安装工程费用中的其他直接费。
材料预算价格一般由材料原价、供销部门手续费、包装费、运杂费、采购及保管费组成。
材料预算价格的一般计算公式:材料预算价格=(材料原价+供销部门手续费+包装费+运杂费+运输损耗费)*(1+采保费率)-包装材料回收价值材料原价(或供应价格)材料原价是指材料的出厂价格、进口材料抵岸价或销售部门的批发价和市场采购价(或信息价)。
在确定材料原价时,如同一种材料,因来源地、供应单位或生产厂家不同,有几种价格时,要根据不同来源地的供应数量比例,采取加权平均的方法计算其材料的原价。
包装费包装费是为了便于材料运输和保护材料而进行包装所需的一切费用。
包装费包括包装品的价值和包装费用。
凡由生产厂家负责包装的产品,其包装费已计人材料原价内,不再另行计算,但应扣回包装品的回收价值。
包装器材如有回收价值,应考虑回收价值。
地区有规定者,按地区规定计算;地区无规定者,可根据实际情况确定。
运杂费材料运杂费是指材料由其来源地(交货地点)起(包括经中间仓库转运)运至施工地仓库或堆放场地上,全部运输过程中所支出的一切费用,包括车船等的运输费、调车费、出入仓库费、装卸费等。
运输损耗费材料运输损耗是指材料在运输和装卸搬运过程中不可避免的损耗。
一般通过损耗率来规定损耗标准。
材料运输损耗=(材料原价+材料运杂费)×运输损耗率采购及保管费材料采购及保管费是指为组织采购、供应和保管材料过程中所需的各项费用。
包括采购费、仓储费、工地保管费、仓储损耗。
材料采购及保管费=(材料原价+运杂费+运输损耗费)×采购及保管费率上述费用的计算可以综合成一个计算式:材料预算价格=[(材料原价+运杂费)×(1+运输损耗费)]×(1+采购及保管费率)检验试验费检验试验费是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设实验室进行实验所耗用的材料和化学药品等费用。
主要材料预算单价计算公式
主要材料预算单价计算公式在建筑、工程、制造等行业中,预算是一个非常重要的环节。
预算的准确性直接影响到项目的成本控制和利润率。
而在预算中,材料成本占据着相当大的比重。
因此,对于主要材料的预算单价的计算是非常重要的。
在进行主要材料预算单价计算时,我们需要考虑到多个因素,包括材料的采购价格、运输费用、人工成本、管理费用等。
下面我们将介绍一些常见的主要材料预算单价计算公式,希望对大家有所帮助。
1. 材料采购价格。
材料的采购价格是主要材料预算单价计算的基础。
通常情况下,我们可以通过询价或者市场调研来获取到材料的采购价格。
在计算预算单价时,我们需要考虑到材料的数量和规格,然后将采购价格除以数量,即可得到单价。
预算单价 = 材料采购价格 / 数量。
2. 运输费用。
在实际采购材料时,我们还需要考虑到材料的运输费用。
运输费用通常包括运输工具的租赁费用、燃料费用、人工费用等。
在计算预算单价时,我们需要将运输费用除以材料的数量,然后加到采购价格上。
预算单价 = (材料采购价格 + 运输费用)/ 数量。
3. 人工成本。
除了材料的采购和运输费用,我们还需要考虑到人工成本。
人工成本通常包括工人的工资、福利费用等。
在计算预算单价时,我们需要将人工成本除以材料的数量,然后加到采购价格和运输费用上。
预算单价 = (材料采购价格 + 运输费用 + 人工成本)/ 数量。
4. 管理费用。
最后,我们还需要考虑到管理费用。
管理费用通常包括项目经理的工资、办公费用、杂费等。
在计算预算单价时,我们需要将管理费用除以材料的数量,然后加到采购价格、运输费用和人工成本上。
预算单价 = (材料采购价格 + 运输费用 + 人工成本 + 管理费用)/ 数量。
通过以上的公式,我们可以比较准确地计算出主要材料的预算单价。
当然,在实际应用中,还需要考虑到各种特殊情况,比如税费、材料损耗、季节性价格波动等因素。
因此,在进行预算时,我们需要充分考虑到各种因素,以确保预算的准确性。
四、材料费
e.
f.
由于公路运输的运价标准,大都是按路况分等级制定的, 由于公路运输的运价标准,大都是按路况分等级制定的,当采 用汽车运输时,要注意了解道路的路况, 用汽车运输时,要注意了解道路的路况,以便按道路等级分别 计算运杂费。 计算运杂费。 运距的确定:一般情况下,材料堆放地点可根据施工组织设计 运距的确定:一般情况下, 中的施工平面规划来确定。 中的施工平面规划来确定。如果施工组织设计不能提供工地仓 库和堆料场位置时,材料堆放位置为: 库和堆料场位置时,材料堆放位置为:路线工程取路线中心点 里程桩号,大中桥或独立桥梁工程取桥梁中心桩号。 里程桩号,大中桥或独立桥梁工程取桥梁中心桩号。
①
外购材料:国家或地方的工业产品,如水泥、钢材、 外购材料:国家或地方的工业产品,如水泥、钢材、木 沥青、油燃料、化工产品、民用爆破器材、 材、沥青、油燃料、化工产品、民用爆破器材、五金及 构配件等,应按国有工业产品出厂价格计算,并根据情 构配件等,应按国有工业产品出厂价格计算, 况加计供销部门手续费和包装费。如供应情况、 况加计供销部门手续费和包装费。如供应情况、交货条 件不明确时,可采用当地规定的价格计算。 件不明确时,可采用当地规定的价格计算。 供销部门手续费: 供销部门手续费:是指材料不能向生产厂直接采购订货 供应,必须经物资部门供应的材料, 供应,必须经物资部门供应的材料,要加计供销部门手 续费。此费无统一规定,只能通过调查确定。 续费。此费无统一规定,只能通过调查确定。 包装费: 包装费:是指为便于材料的运输或为保护材料免受损坏 而进行包装所需要的费用。 而进行包装所需要的费用。包括包装材料的折旧摊销及 水运、陆运中的支撑、蓬布摊销等费用。 水运、陆运中的支撑、蓬布摊销等费用。凡由生产厂负 责包装者,其包装费已计入材料原价内的, 责包装者,其包装费已计入材料原价内的,不再另行计 算包装材料费,并应扣回包装器材的回收价值。 算包装材料费,并应扣回包装器材的回收价值。如用户 自备周转使用包装容器的,按下列公式计算包装费: 自备周转使用包装容器的,按下列公式计算包装费:
2019年一般计税法材料预算价格(信息价)调整方法
附件
一般计税法材料预算价格(信息价)调整方法
一、材料价格计算公式
1.材料单价=[(材料原价+运杂费)×〔1+运输损耗率(%)〕]×[1+采购保管费率(%)]。
2.材料不含税预算价格(信息价)=不含税材料原价+不含税运杂费+不含税运输损耗费+不含税采购及保管费。
二、材料单价组成内容调整
含税材料单价各项组成调整方法见下表。
表中:
“两票制”材料,指材料供应商就收取的货物销售价款和运杂费向建筑业企业分别提供货物销售和交通运输两张发票的材料;
“一票制”的材料,指材料供应商就收取的货物销售价款和运杂费合计金额向建筑业企业仅提供一张货物销售发票的材料。
材料价格包括材料原价和运杂费等。
其中,材料原价按以下《材料分类及适用税率表》进行扣减,运杂费均按交通运输业增值税税率9%进行扣减。
材料分类及适用税率表
注:财税部门规定与本表不一致时,按财税部门的规定执行。
三、调整基本公式(参考)
C△=Cb·T/(1+T);Cv=Cb/(1+T);K=1/(1+T)式中:
C△——营业税下材料可抵扣进项税额;Cb——营业税下材料价格;
Cv——扣减进项税额材料价格;
T——材料适用的平均税率;
K——材料扣减系数。
四川省住房和城乡建设厅办公室2019年3月29日印发。
材料预算单价的计算
1概述凡是做过公路工程概预算的工程技术人员都知道,公路工程建筑安装工程造价中材料费的计算,采用的是实物法计算。
即按定额规定的实物量指标,摘取分项分部工程量以后计算的实物量指标,与其相应的预算价格进行计算,然后才能准确地计算出材料费。
因此材料单价的计算结果,将直接影响工程造价的高低。
2材料单价的计算材料预算价格,是材料(包括构配件、成品及半成品)由来源地或交货地,到达工地仓库或施工地点堆放材料的地方后的综合平均价格,由材料的供应价格、运杂费、场外运输损耗及仓库保管费四部分组成,其计算公式为:材料预算价格=(材料供应价格+运杂费)×(1+场外运输损耗率)×(1+采购及保管费率)-包装品回收价值由于建筑材料的品种规格多、来源渠道多、工程种类多、施工分散点多,为了规范各类工程及其分部分项工程材料费的计算,我们在上述材料预算单价的计算公式中,不论哪一类工程材料,对构成材料预算单价的各个因素,一般均以一个建设项目为对象,作为综合计算的依据,这样就有利于规范各类工程及其分部分项工程材料费的计算。
2.1材料供应价格的计算公路建设工程将材料供应价格划分为外购材料、地方性材料和自采材料三种。
2.1.1外购材料外购材料在计划经济条件下,是国家或地方同一分配的工业产品和其他工业产品,主要指三大材(钢材、水泥、木材)及沥青、油燃料、爆破器材、五金等。
外购材料供应价格应按当地市场的批发价或工业产品出厂价确定。
特别注意,若一种材料有多个价格,应取加权平均价,并根据实际情况加计供销部门手续费和包装费。
材料供销部门手续费是指材料不能向生产厂家直接采购、定货供应,必须经过物资部门或供销部门供应时,按规定支付给物资部门或供销部门的附加手续费。
供销部门手续费标准,应按国家规定计算,其计算公式为:供销部门手续费=原价×供销部门手续费率=材料净重×供销部门手续费(元/吨)包装费是指为便于材料的运输或为保护材料免受损坏而进行包装所需要的费用,包括包装材料的折旧摊销及水运、陆运中的支撑、蓬布摊销等费用。
公路工程概预算中材料单价的计算
公路工程概预算中材料单价的计算 凡是做过公路工程概预算的工程技术人员都知道,公路工程建筑安装工程造价中材料费的计算,采用的是实物法计算。
即按定额规定的实物量指标,摘取分项分部工程量以后计算的实物量指标,与其相应的预算价格进行计算,然后才能准确地计算出材料费。
因此材料单价的计算结果,将直接影响工程造价的高低 2材料单价的计算 材料预算价格,是材料(包括构配件、成品及半成品)由来源地或交货地,到达工地仓库或施工地点堆放材料的地方后的综合平均价格,由材料的供应价格、运杂费、场外运输损耗及仓库保管费四部分组成,其计算公式为 材料预算价格=(材料供应价格+运杂费)×(1+场外运输损耗率)×(1+采购及保管费率)-包装品回收价 由于建筑材料的品种规格多、来源渠道多、工程种类多、施工分散点多,为了规范各类工程及其分部分项工程材料费的计算,我们在上述材料预算单价的计算公式中,不论哪一类工程材料,对构成材料预算单价的各个因素,一般均以一个建设项目为对象,作为综合计算的依据,这样就有利于规范各类工程及其分部分项工程材料费的计算 2.1材料供应价格的计 公路建设工程将材料供应价格划分为外购材料、地方性材料和自采材料三种 2.1.1外购材 外购材料在计划经济条件下,是国家或地方同一分配的工业产品和其他工业产品,主要指三大材(钢材、水泥、木材)及沥青、油燃料、爆破器材、五金等。
外购材料供应价格应按当地市场的批发价或工业产品出厂价确定。
特别注意,若一种材料有多个价格,应取加权平均价,并根据实际情况加计供销部门手续费和包装费 材料供销部门手续费是指材料不能向生产厂家直接采购、定货供应,必须经过物资部门或供销部门供应时,按规定支付给物资部门或供销部门的附加手续费。
供销部门手续费标准,应按国家规定计算,其计算公式为 供销部门手续费=原价×供销部门手续费率=材料净重×供销部门手续费(元/吨 包装费是指为便于材料的运输或为保护材料免受损坏而进行包装所需要的费用,包括包装材料的折旧摊销及水运、陆运中的支撑、蓬布摊销等费用。
建筑工程材料预算价格计算公式如下
建筑工程材料预算价格计算公式如下:建筑工程材料费=∑(材料消耗量*材料基价)+检验试验费。
建筑工程材料预算价格=(材料原价+运杂费+运输损耗费)*(1+采购及保管费率)+材料原价*检验试验费率。
其中,∑ 这个表示求和的计算符号,是指所有的材料消耗量*材料基价的和在加检验试验费。
建筑工程所有材料的总费用=∑[(单个材料消耗量*材料基价)+单个检验试验费]。
1 工程量计算、汇总(1) 计算工程量的资料施工图纸及设计说明书、相关图集、设计变更资料、图纸答疑、会审记录等。
经审定的施工组织设计或施工方案。
工程施工合同、招标文件的商务条款。
工程量计算规则。
(2) 工程量计算的顺序单位工程计算顺序。
1)按施工顺序计算法。
按施工顺序计算法是按照工程施工顺序的先后次序来计算工程量。
2)按定额顺序计算法。
按定额顺序计算工程量法就是按照计量规则中规定的分章或分部分项工程顺序来计算工程量。
单个分项工程计算顺序。
按照顺时针方向计算法。
按“先横后竖、先上后下、先左后右”计算法。
按图纸分项编号顺序计算法。
(3) 工程量计算的步骤根据工程内容和计量规则中规定的项目列出须计算工程量的分部分项工程。
根据一定的计算顺序和计算规则列出计算式。
根据施工图纸的要求确定有关数据代入计算式进行数值计算。
对计算结果的计量单位进行调整,使之与计量规则中规定的相应分部分项工程的计量单位保持一致。
(4) 工程量计算的注意事项1)口径一致。
计算工程量必须熟悉计量规则中每个工程项目所包括的内容和范围。
2 )按工程量计算规则计算。
3)列出计算式。
在列计算式时,必须部位清楚,详细列项标出计算式,注明计算结构构件的所处部位和轴线,并保留工程量计算书,作为复查依据。
工程量计算式,应力求简单明了,醒目易懂,并要按一定的次序排列,以便于审核和校对。
4)计算准确。
工程量计算的精度将直接影响着造价确定的精度,因此,数量计算要准确。
一般规定工程量的精确度应按计量规则中的有关规定执行。
材料单价的确定(精)
=43.75(Km)
水泥的运费=43.75×1.2=52.50(元/t)
19
第19页
模块三教学单元3 材料单价的确定
(3)平均装卸费 (8×5000+7.5×7000)÷12000=7.71(元/t) (4)运输损耗=(268.33+52.50+7.71)×2.5% =8.21(元/t) (5)水泥袋的回收价值查表水泥袋回收率为50%,回收价值率 为50%。即:水泥袋回收价值 =20×2×50%×50%=10(元/t) (6)水泥的价格=(268.33+52.50+7.71+8.21)×(1+3%)10=336.85(元/t)
材料运输损耗=(原价+供销部门手续费+运杂费)×运输损耗率
=(材料供应价+运杂费)×运输损耗率
材料运输损耗:指运输和装卸过程不可避免的合理损耗。
16
第16页
模块三教学单元3 材料单价的确定
3.3.2 材料价格的确定方法 四、材料采购及保管费 采购及保管费=(供应价+运杂费+运输损耗费) ×采购保管费率
13
第13页
模块三教学单元3 材料单价的确定
3.3.2 材料价格的确定方法 2、包装费 2)采购单位自备包装的,另计包装费。 如包装材料不是一次性报废材料,计算公式如下:
自备包装品的包装费 包装品原价 1 回收量率 回收价值率 使用期间维修费 周转使用次数 包装容器标准容量
使用期间维修费 包 材料单价的确定
3.3.3 影响材料预算价格的因素 市场供求变化 材料生产成本的变动 运输距离和方法
流通环节的多少和供应体制
国际市场行情
21
材料预算价格的计算
材料预算价格=(材料原价+包装费+运杂费)×(1+采购保管费率)+运输保险费(材料原价×保险费率)
材料原价:根据选定的材料代表规格,按工程所在地就近大的物资供应公司,材料交易中心的成交价或选定的生产厂家出厂价计算。运杂费用计算的起点要根据原价的选取来确定。火工材料如采用国家统一出厂价格时,要注意是否计取增值税。
水路的运费计算要考虑材料确定运价等级、运输里程。按航运部门颁布的运价规则中查得ห้องสมุดไป่ตู้运价率计算。
运输过程中发生的装卸等杂项费用根据有关规定计算。铁路运输的交货地点在有专运线路的厂内时,还要计算取送车的费用。
材料的采购保管费=(材料原价+包装费+运杂费)×采购保管费率(3%)。
运输保险费按保险公司的规定计算,一般以原价为基数计算。
运杂费:按铁路、公路、水运不同的运输方式分别计算。
铁路运费=发到基价+运行基价×运输里程数+铁路建设基金等费用。发到基价和运行基价根据铁路运价规则中规定的货物的运价号(按货物的种类划分)查取,铁路建设基金等费用根据有关规定计算。
钢材的铁路运费要考虑一定数量的零担比例。其他材料一般都按整车运输计算。整车运输的货物一律按车辆的标记重量计算运费。但是因安全限制或货物的质量以及形状等因素的影响,车辆不能满载,所以钢材、木材、和火工材料的运输还要考虑装载系数。
【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】
装载系数=实际运输重量÷车辆标记重量
实际运费=按标记重量计算的运费÷装载系数
公路运费=运费×公路运输里程。一般按实际的装载重量计费,所以不考虑装载系数。过去交通部门有规定的很详细的公路运价规则。近年来许多地方的公路运输价格已经放开,交通部门只发布指导价格。因此公路运费需要调查。计算时要考虑长短途、返空以及材料的种类(危险品如油料、火工材料运价一般有加成)等因素确定。
混凝土材料单价的计算步骤与方法(精)
混凝土材料单价的计算步骤与方法混凝土各组成材料的用量是计算混凝土材料单价的基础,应根据工程试验提供的资料计算。
若设计深度或试验资料不足,也可按下述计算步骤和方法计算混凝土半成品的材料用量及材料单价。
l. 选定水泥品种与强度等级拦河坝等大体积水工混凝土,一般可选用强度等级为32.5与42.5的水泥。
对水位变化区外部混凝土,宜选用普通硅酸盐大坝水泥和普通硅酸盐水泥;对大体积建筑物内部混凝土、位于水下的混凝土和基础混凝土,宜选用矿碴硅酸盐大坝水泥、矿碴硅酸盐水泥和粉煤灰硅酸盐水泥。
2. 确定混凝土强度等级和级配混凝土强度等级和级配应根据水工建筑物各结构部位的运用条件、设计要求和施工条件确定。
以工程量标注的为准。
3. 确定混凝土材料配合比确定混凝土材料配合比时,应考虑按混合料、掺外加剂和利用混凝土后期强度等节约水泥的措施。
混凝土材料中各项组成材料的用量,应按设计强度等级,根据试验确定的混凝土配合比计算,计算中水泥、砂、石预算用量要比配合比理论计算量分别增加2.5%、3%与4%。
初设阶段的纯混凝土、掺外加剂混凝土,或可行性研究阶段的掺粉煤灰混凝土、碾压混凝土、纯混凝土、掺外加剂混凝土等,如无试验资料,可参照概算定额附录中的混凝土材料配合比查用。
现行《水利建筑工程概算定额》附录7列出了不同强度混凝土、砂浆配合比。
在使用附录混凝土材料配合比表时,应注意以下几个方面:(1)表中混凝土材料配合比是按卵石、粗砂拟定的,如改用碎石或中、细砂,应对配合比表中的各材料用量进行换算,换算系数见表1。
粉煤灰的换算系数同水泥的换算系数。
表1 碎石或中、细砂配合比换算系数项目水泥砂石子水卵石换为碎石 1.10 1.10 1.06 1.10粗砂换为中砂 1.07 0.98 0.98 1.07粗砂换为细砂 1.10 0.96 0.97 1.10粗砂换为特细砂 1.16 0.90 0.95 1.16注:1)水泥按重量计,砂、石子、水按体积计;2)若实际采用碎石及中细砂时,则总的换算系数应为各单项换算系数的乘积。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水利工程造价与招投标
主要材料预算价格的计算
3.运杂费
编制方法 一般应根据材料的运输流程、运输方式及交通部门的收 费标准逐项计算其运费和杂费。
铁路运杂费 按铁道部门现行的《铁路货物运价规则》及有关规定计算。
公路和水路 按工程所在省(自治区、直辖市)交通部门现行规定或市场 运杂费 价计算。
1)整零比。指火车运输中整车和零担货物的比例。汽车 注意事项 运输不考虑整零比。整零比在实际计算时多以整车或零担
项
装载系数=实际运输重量÷运输车辆标记载重量
实际运价=规定运价÷装载系数
序号 1 2 3 4 5
水利工程造价与招投标
表1 火车整车运输装载系数
材料名称
单位
水泥、油料
t/车皮t
木材
m3/车皮t
钢材
大型工程 中型工程
t/车皮t t/车皮t
炸药
t/车皮t
装载系数 1
0.9 0.9 0.80~0.85 0.65~0.70
综合运杂费
63.75
每吨运杂费(元/t)
137.20×0.3+63.75×0.7=85.79
水利工程造价与招投标
主要材料预算价格的计算
表6 主要材料预算价格计算表
编号
名称及规格
单位
原价依据
单位毛重 (吨)
每吨运费 (元)
原价
价 格 (元/t) 运杂费 采购及保管费 保险费 预算价格
1
20MnSi螺纹钢
t
1
85.79 4200
85.79
85.72
42
4413.51
2 普通A3光面钢筋 t
1
85.79 3900
85.79
79.72
39
4104.51
钢筋综合材料预算价格
4413.51×60%+4104.51×40%
4289.91
水利工程造价与招投标
主持单位: 湖北水利水电职业技术学院 浙江同济科技职业学院 湖南水利水电职业技术学院
运输起讫地点 物资站-B市站 B市站-工地
运输距离(km) 150 28
计算公式
合计(元)
40.00÷0.8×0.7+0.2×1000×0.3+8.6+ 3.6
107.2
0.75×28+5.00+4.00
30
综合运杂费
137.2
公路运杂费
材料公司-工地
73
0.75×73+5.00+4.00
63.75
材料运输保险费率可按工程所在省(自治区、直辖市) 或中国人民保险公司的有关规定计算。
水利工程造价与招投标
主要材料预算价格的计算
5.采购及保管费
计算公式 取费标准
材料采购及保管费=(材料原价+运杂费) ×采购及保管费率
采购及保管费率按主管部门现行规定计算,见表2。
表2 采购及保管费率表
序号
材料名称
费率(%)
钢材
钢材根据设计所需要的规格品种的市场价计算。如果设计提供 品种规格有困难时,钢筋可采用普通A3光面钢筋Φ16~ 18mm占70%的比例、低合金钢20MnSiΦ20 ~25mm占30 %的比例进行计算。
水利工程造价与招投标
主要材料预算价格的计算
2.材料原价
木材 由林区贮木场直供的工程,原则上执行设计所选定的贮木场的 大宗市场批发价;由工程所在地区木材公司供应的,执行地区 木材公司规定的大宗市场批发价。确定木材原价的代表规格, 按二(杉木)、三(松木)类树种各50%,I、Ⅱ等材各占50% 考虑,长度按2.0~3.8m,原松木径级Φ20~28cm,锯材按中 板中枋,杉木径级根据设计由贮木场供应情况确定。
水利工程造价与招投标
主要材料预算价格的计算
2.材料原价
油料 汽油、柴油的原价按工程所在地区石油公司的批发价计算。汽油 代表规格为93#,柴油代表规格按工程所在地气温条件确定。
火工 按国家及地方有关规定计算其价格。其中,炸药的代表规格为: 产品 2#岩石铵锑炸药,4#抗水岩石铵锑炸药,1~9kg/包。
4)铁路运价的计算。 铁路运价=整车规定运价÷装载系数×毛重系数×整车比例 +零担规定运价×毛重系数×零担比例
5)同一种材料有两种以上的对外交通方式时,还需根据各种 水利运工输程造方价式与招所投占标的比例,求出加权平均运杂费。
主要材料预算价格的计算
4.运输保险费
计算公式
材料运输保险费=材料原价×材料运输保险费率
水利工程造价与招投标
主要材料预算价格的计算
2.材料原价
编制 材料原价按工程所在地区就近大型物资供应公司、材料交易 方法 中心的市场成交价或设计选定的生产厂家的出厂价计算。
水利工程造价与招投标
主要材料预算价格的计算
2.材料原价
一般水利水电工程的主要材料原价可按下述方法确定:
水泥
水泥原价为选定厂家的出厂价。如设计采用早强水泥,可按设 计确定的比例计入。在可行性研究阶段编制投资估算时,水泥 原价可统一按袋装水泥价格计算。
所占百分率表示。计算时,按整车和零担所占的比例加权 平均计算运价。实际运价=整车运价×整车比例(%)
水利工程造价与招投标
+零担运价×零担比例(%)
主要材料预算价格的计算
注 2)装载系数。火车整车运输货物时,除特殊情况外,一律按车
意 辆标记载重量计费。但在实际运输过程中,经常出现不能满载的
事
情况,这样就存在实际运输重量与运输车辆标记载重量不同的问 题,计算运费时常用装载系数表示。汽车运输不考虑装载系数。
原价
价 格 (元)
运杂 采购及保 运输保 预算价
费
管费
险费
格
水利工程造价与招投标
主要材料预2
3
材料名称
交货条件
运输方式
火车
汽车
交货地点
货物等级
交货比例(%)
装载系数
编号
运输费用项目
运输起讫地点
运输距离(km)
铁路运杂费
公路运杂费
1
综合运杂费
铁路运杂费
公路运杂费
2
综合运杂费
铁路运杂费
公路运杂费
3
综合运杂费
水利工程造价与招投标 每吨运杂费
船运
材料编号 火车
整车
零担
计算公式
合计(元)
主要材料预算价格的计算
7.主要材料预算价格计算示例
【例】 某水利枢纽工程位于某省A市,工地距A市73km,距B市火车站 28km,钢筋由省物资站供应30%,由A市金属材料公司供应70 %。两供应点供应的钢筋,低合金20MnSi螺纹钢占60%,普通 A3光面钢筋占40%(与设计要求一致)。已知低合金20MnSi螺 纹钢出厂价为4200元/t,普通A3光面钢筋出厂价为3900元/t。 省物资站供应的钢筋用火车运至B市火车站,运距150km,再用 汽车运至工地分仓库,运距28km,火车运输整车零担比70∶30 ,整车装载系数0.80;火车整车运价40.00元/t、零担运价0.20元 /kg;火车出库装车综合费8.60元/t,卸车费3.60元/t。金属材料 公司供应的钢筋直接由汽车运至工地分仓库,运距73km。汽车 运价0.75元/t·km;汽车装车费5.00元/t、卸车费4.00元/t。运输
1
水泥、碎(砾)石、砂
3
2
钢材
2
3
油料
2
水利工程造价与招投标
4
其他材料
2.5
主要材料预算价格的计算
6.主要材料预算价格的计算
综合计 算公式
材料预算价格=(材料原价+运杂费)×(1+采购及 保管费率)+运输保险费
计算 表格
表3 主要材料预算价格计算表
编号
名称及 规格
单位
原价 依据
单位 毛重 (t)
每吨 运费 (元)
水保利工险程费造价率与为招投1标%,毛重系数为1。请计算钢筋的综合预算价格。
主要材料预算价格的计算
【解】
编号 交货条件 交货地点 交货比例 编号
1
2
表5 主要材料运输费用计算表
1
2
材料名称
钢筋
材料编号
物资站
材料公司
运输方式
火车
汽车
火车
货物等级
整车
零担
30%
70%
装载系数
0.8
70%
30%
运输费用项目 铁路运杂费 公路运杂费
主要材料预算价格的计算
注 3)毛重系数。
意
毛重系数=毛重÷净重=(材料实际重量+包装品重量) ÷材料实际重量
事
实际运价=规定运价×毛重系数
项 一般情况下,水泥、钢材、木材和油罐车运输的油料毛重系数
为1,炸药的毛重系数为1.17,油料采用自备油桶运输时,其毛
重系数为:汽油为1.15,柴油为1.14。
水利工程造价与招投标
主要材料预算价格的计算
主 讲 人:周召梅 湖南水利水电职业技术学院
水利工程造价与招投标
2015.03
主要材料预算价格的计算
1.前期准备工作
信息收集
工程所在区域建筑材料的市场价格、供应状况、对外交 通条件、已建工程的实际经验和资料、国家或地方有关 法规等。
材料来源 选择原则
为了节约资金,降低工程造价,应合理选择材料的供货 商、供货地点、供货比例和运输方式等。一般情况下, 应考虑就近选择材料来源地。
