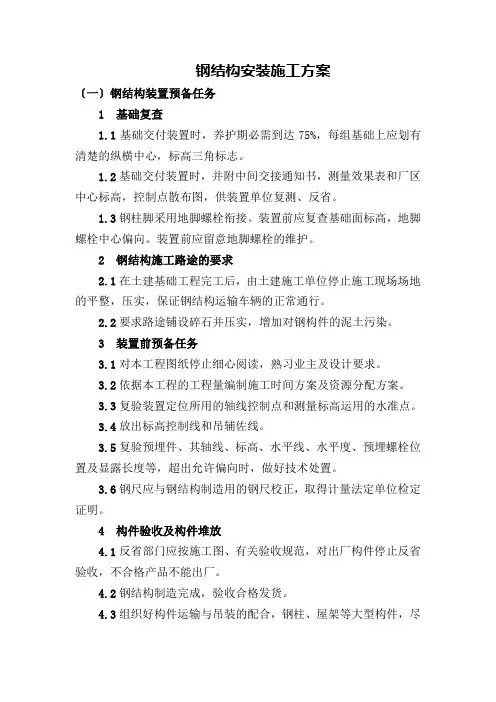

钢结构安装施工方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

17.1钢结构制作安装方案

17.1.1工程概述

(1)由于本工程的详细设计没有完成,根据我公司对此类工程的经验,本工程钢结构主要是管架钢结构、工艺结构用钢结构、护棚钢结构、平台、爬梯、

栏杆用钢结构、屋面彩钢板、格栅、楼梯踏步、花纹板等钢结构。另有金

属百叶窗、电动门等的结构安装,本施工方案按通常作法考虑,如有特殊

要求,待施工图纸到后作具体详细的施工方案。

(2)根据一般要求,钢结构制作和安装按设计图纸、GB50205-2001《钢结构工程施工质量验收规范》及SH3507-1999石油化工工业钢结构施工与验收规

范进行施工及验收。

17.1.2钢结构施工工序

17.1.3材料检验

17.1.3.1钢材应附有质量说明书,并符合设计文件的要求

17.1.3.2钢材表面锈蚀、麻点或划痕等缺陷的深度不得大于该钢板厚度负偏差值的

一半。断口处如有分层缺陷,应会同甲方有关部门研究处理。

17.1.3.3连接材料焊条、高强螺栓和涂料(底漆及面漆等)均应有质量证明书,并

符合设计文件的要求和国家标准的规定。

17.1.3.4严禁使用药皮脱落或焊芯生锈的焊条、碰伤或混批的高强螺栓。

17.1.4钢结构预制

17.1.4.1放样

(1)核对图纸的安装尺寸和孔距;

(2)以1:1的大样放出节点;

(3)核对各部分的尺寸;

(4)钢屋架放样时,由于钢屋架跨度大于24m,因此钢屋架得预起拱,起拱高度按1/500 L确定。

(5)制作样板和样杆作为下料、制孔等加工的依据。

17.1.4.2钢结构下料

(1)下料前应熟悉施工图纸,并到现场根据图纸进行实际测量,方可下料。(2)零件的切割线与号料线的允许偏差应符合下列规定:

手工切割±2.0mm

自动、半自动切割±1.5mm

(3)切割前,应将钢材表面切割区域内的铁锈、油污等清除干净;采用手工或半自动切割机切割。切割后,断口上不得有裂纹和大于1.0mm缺棱,并清

除边缘上的溶瘤和飞溅物等。

(4)切割截面与钢材表面不垂直应不大于钢材厚度的0.05且不得大于2.0mm,割纹深度允许偏差0.2mm,局部缺口深度为1.0mm。

17.1.4.3钢结构钻孔

(1)由于该钢结构施工中主要为钢屋架施工,且钢屋架大多为同一类型,因此在钻孔时采用钻模钻孔。

(2)钢结构钻孔时,根据图纸尺寸,确定钻孔位置,打上样冲眼,然后进行钻孔,孔的间距、粗糙度、直径、圆度、垂直度应符合规范GB50205-2001中

规定。

(3)螺栓孔径,除图纸注明外,均按d=d0(螺栓公称直径)+1.5mm。

(4)零件与部件成孔后任意两孔间距离的允许偏差应符合下表的规定。

17.1.4.4组装

(1)组装前,零件、部件的连接接触面和沿焊缝边缘每边30~50mm范围内的铁锈、毛刺、污垢、冰雪等应清除干净。

(2)板材、型材的拼接,应在组装前进行;构件的组装应在部件组装、焊接、矫正后进行,以便减少构件的焊接残余应力。

(3)钢屋架组装时,第一片先用1:1的比例在装配平台上放出构件实样,然后根据零件在实样上的位置,分别组装起来成为单片钢屋架。

(4)把已做好的单片钢屋架翻身并固定好,作为复制胎模,在其上面装配另一单面屋架。

(5)钢屋架杆件组装时应控制轴线交点,其允许偏差不得大于3mm。

17.1.4.5钢材的矫正

钢材在施工前应进行平直等矫正,矫正后的允许按“规范”第7.3.5条规定。

17.1.4.6钢结构的焊接

(1)焊工须持焊工合格证上岗。

(2)当钢材为碳钢时,焊条采用J422型焊条,当钢材为16Mn时,焊条采用J507焊条,焊条必须按照质量证明书的规定进行烘烤。

(3)焊接件表面必须干燥,焊接区域在必要时应有防风雨措施。

(4)如钢材厚度较厚时,应根据规范进行剖口,其剖口类型满足焊接规范要求。(5)施焊前焊工应复查组装质量和缝区的处理情况,如不符合要求,应修整合格后方能施焊。焊接完毕后应清除熔渣及金属飞溅物。

(6)多层焊接应连续施焊,其中每一层焊道焊完后应及时清理,如发现有影响焊接质量的缺陷,必须清除后再焊。

(7)严禁在焊缝区以外的母材上打火引弧。

(8)除图纸注明点焊和间断焊之外,钢结构焊接均采用连续焊,焊缝高度与较薄板的厚度相同。

(9)焊接完成后,要根据业主及工艺规范要求在焊缝上做出印记。

(10)焊缝焊接完毕后,须按规范要求进行外观检查。

17.1.5

17.1.5.1钢构架基础验收

钢构架安装前应对土建基础进行验收,根据设计要求,支承面(基础顶面)、

地脚螺栓的允许偏差为:

支承面:标高±3mm

水平度1/1000 mm

地脚螺栓中心偏移: 3 mm

地脚螺栓露出长度允许偏差:±15mm

0.0mm

17.1.5.2钢构架安装必须待有关设备吊装就位后,方可进行安装。

17.1.5.3钢构架立柱就位时,在松开吊钩前,应作初步校正并固定。并应用水平仪

校正其垂直度。钢立柱经校正后即应立即灌浆.

17.1.5.4钢构架立柱、横梁安装后的偏差符合下表规定。

17.1.5.5结构安装完毕后,对施焊的地方、底漆破损处涂刷底漆,然后再涂刷面漆,

油漆品种、颜色、厚度应符合设计要求。

17.1.5.6钢屋架安装

(1)由于钢屋架跨度较大,为了便于运输,在预制厂时分半榀预制,因此运到安装现场后,需进行拼装。

(2)在施工现场预留空地上,做好相应的拼装台和必要的约束处理,并用水平仪找平。

(3)将两半榀屋架放在拼装平台上,然后进行找平,拉通线尺寸无误后,再进行点焊,并按焊接顺序焊好。

(4)焊完一面后,屋架翻身焊另一面。

(5)采用单机直接吊装的方法,为减少钢屋架吊装时受压力,吊装时应加铁扁担。钢丝绳的绑扎点必须绑扎在屋架节点上。

(6)第一榀屋架起吊就位后,应在屋架两侧设缆风绳固定。第二榀屋架起吊就位后,第坡用一个屋架间调整器,进行屋架垂直度校正,固定两端支座处,
