万盛区污水处理厂监理规划
某污水处理工程监理规划
=============================工程监理规划=============有限公司受===========委托,对=========改造工程实行施工监理。
为保证工程既定目标的实现,认真履行合同,有效的开展监理工作;本着“严格监理、热情服务、秉公办事、一丝不苟”的监理原则和以“监、帮、促”相结合的监理精神,特制定本规划。
1 工程概况1.1工程名称:1.2工程地点:1.3建设单位:1.4监理单位:1.5承建单位:1.6设计单位:1.7计划工期:1.8计划投资:1.9质量等级:1.10安全目标:无安全事故本工程位于-------,-----------工程施工阶段的全过程监理,管材采用HDPE污水管,弹性橡胶圈接口,开挖管环刚度为8 KPa,拖拉管的环刚度为12 KPa。
工程量为35km ,造价2400万元。
2 监理工作范围监理阶段和范围:施工过程监理3 监理工作内容3.1 根据专业工程特点制定监理工作程序制定监理工作程序应体现事前控制和主动控制的要求;制定监理工作程序应结合工程项目的特点,注重监理工作的效果。
监理工作程序中应明确工作内容、行为主体、考核标准、工作时限;当涉及到建设单位和承包单位的工作时,监理工作程序应符合委托监理合同和施工合同的规定。
在监理工作实施过程中,应根据实际情况的变化对监理工作程序进行调整和完善。
3.2. 认真做好施工准备阶段的监理工作3.2.1在设计交底前,总监理工程师应组织监理人员熟悉设计文件,并对图纸中存在的问题通过建设单位向设计单位提出书面意见和建议。
3.2.2项目监理人员应参加由建设单位组织的设计技术交底会,总监理工程师应对设计技术交底会议纪要进行签认。
3.2.3工程项目开工前,总监理工程师应组织现场监理负责人审查承包单位报送的施工组织设计(方案)报审表,提出审查意见,并经总监理工程师审核、签认后报建设单位。
施工组织设计(方案)报审表应符合 A2表的格式。
污水处理厂监理规划

污水处理厂监理规划福建众和股份有限公司编制人:审核人:监理单位:编制日期:污水处理厂监理规划监理规划一、工程项目概况:二、监理工作范围施工阶段土建、水、电监理。
三、监理工作内容1、熟悉施工图纸,并将发现的问题汇总,书面提交建设单位转设计单位,参加设计交底及图纸会审。
2、审核承包单位提交的施工组织设计,提出审核意见,并监督其执行。
3、审核并确认施工总承包单位选择的分包单位。
4、监督承包单位严格按照施工图纸及有关文件,并遵照国家及当地政府发布的政策、法令、法规、规范、规程、标准及管理程序施工,控制工程质量。
5、监督承包单位按照施工合同和承包单位编制的工程进度计划施工,控制工程进度。
6、审查主要建筑材料、构配件与主要设备的订货,审核其质量、性能是否满足设计要求及有关规范、现行政策、法令的规定。
7、审核及会签工程变更文件。
8、组织对工程质量问题的处理。
9、调解建设单位与承包单位之间的争议。
10、定期主持召开监理工作会议,检查工程进展情况,协调各方之间的关系,处理需要解决的问题。
11、每月编制监理月报,向建设单位及有关部门汇报工程进展和监理工作情况。
12、认定工程质量与进度,签署工程款付款凭证。
13、监督承包单位贯彻执行“安全第一、预防为主”的安全生产,方针做好现场安全防护、消防、文明施工及环境卫生情况,并提出改进意见。
14、组织工程阶段性验收及竣工预验收,提出工程质量评估报告。
15、参加工程竣工验收。
16、进行项目监理工作总结并向建设单位提交。
17、督促竣工档案的编制与移交。
四、监理工作目标1、造价目标以建设单位与承包单位签订的建设工程施工合同及其变更、协议为投资控制依据,按莆田市工程概(预)算定额和国家及地方有关经济法规和规定正确地审核工程进度款报审。
2、质量目标工程质量必须符合设计图纸和施工验收规范,并达到建设单位和承包单位签订的施工合同约定的工程质量标准。
3、进度目标满足工程施工合同约定的工期要求。
污水处理项目监理规划(范本)

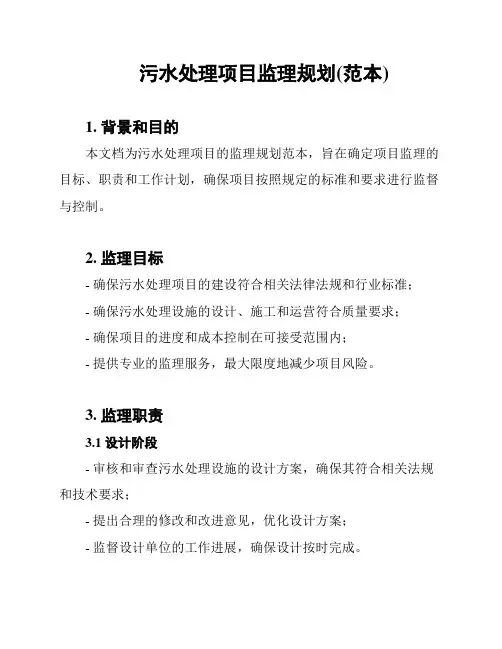

污水处理项目监理规划(范本)1. 背景和目的本文档为污水处理项目的监理规划范本,旨在确定项目监理的目标、职责和工作计划,确保项目按照规定的标准和要求进行监督与控制。
2. 监理目标- 确保污水处理项目的建设符合相关法律法规和行业标准;- 确保污水处理设施的设计、施工和运营符合质量要求;- 确保项目的进度和成本控制在可接受范围内;- 提供专业的监理服务,最大限度地减少项目风险。
3. 监理职责3.1 设计阶段- 审核和审查污水处理设施的设计方案,确保其符合相关法规和技术要求;- 提出合理的修改和改进意见,优化设计方案;- 监督设计单位的工作进展,确保设计按时完成。
3.2 施工阶段- 对施工图纸进行审核和审查,确保其与设计方案一致;- 参与施工单位的标准化管理,确保施工过程符合质量要求;- 监督施工单位的进度和成本控制,及时发现和解决问题。
3.3 运营阶段- 审核污水处理设施的竣工报告,并组织验收工作;- 监督运营单位的日常维护和管理工作,确保设施正常运行;- 定期检查污水处理设施的运行情况,提出改进意见。
4. 工作计划4.1 设计阶段- 明确设计审核的时间节点和标准,制定审核方案;- 安排专业人员对设计方案进行审核和审查;- 撰写审核报告,提出修改和改进意见。
4.2 施工阶段- 制定施工图纸审核的时间节点和标准,安排专业人员进行审核;- 每周或每月对工地进行定期巡查,发现问题及时给出解决方案;- 定期组织施工进度和成本的评估与报告。
4.3 运营阶段- 设定污水处理设施的运营检查计划,定期进行检查和评估;- 开展运营单位的培训和指导工作,确保设施正常运行;- 每半年或每年编制运营报告,评估设施的运行状况。
5. 总结本文档为污水处理项目监理规划的范本,通过明确监理目标、职责和工作计划,旨在保证项目的顺利进行与效果达到预期目标。
项目监理将严格按照相关法规和行业标准要求进行监督与控制,并及时解决问题,确保污水处理项目的质量与安全。
监理规划(污水厂)
一、工程概况1.工程名称:2.建设单位:3.地勘单位:4.设计单位:5.施工单位:6. 监理单位:7. 质监机构:8. 审计单位:本工程位于…….,设计规模为:1.0万吨/日污水处理厂。
设计要求按城市污水二级处理标准执行,其主要工艺流程如下:进水泵房→鈡式沉沙池→一体化氧化沟→紫外线消毒渠二、监理工作范围按《委托监理合同》所约定的施工阶段的工程范围为本本工程监理组的监理工作范围。
三、监理工作目标工期目标、质量目标、投资控制目标见下表:1.国家标准《建设工程监理规范》(GB 50319-2000);2.《中华人民共和国建筑法》、《中华人民共和国合同法》、《建设工程质量管理条例》《建设工程安全生产管理条例》及国家和地方相关的法律、法规;3.本工程的“委托监理合同”、“施工承包合同”及相关协议、文件;4.设计图纸、图纸会审纪要及设计变更文件;5.勘测部门提供的工程地质、水文勘察报告;6.招、投标文件、相关会议纪要及建设单位通知;7.与本工程有关的工程建设强制性标准、规范及质量检验评定标准;8.建设单位提供的前期各类建设批文及相关资料;9.本区域的气象及常年气候变化等自然条件;10.施工单位申报并经总监批准的施工组织设计、方案、进度及调整计划等;11.其它需要的资料、文件、定额等。
五、监理组织机构及人员配备针对本项目的项目特征和工程特征,组建如下适应本项目的监理机构。
根据工程的进展情况,人员将逐步到位。
(一)驻地监理人员构成总监理工程师土建监理工程师:测量监理工程师:设备监理工程师水电监理工程师:监理员:根据工程进度的要求,及时调整增加人员,以满足工程施工的需要。
(二)项目监理组织机构图六、项目监理机构人员岗位职责(一)总监理工程师岗位职责:由公司经理授权,全面负责委托监理合同的履行。
作为项目监理机构的负责人,在行政上受公司经理领导,在技术上受公司总工程师领导,工作上受公司工程监理部的指导和监督。
对外代表公司与建设单位、设计单位、施工单位及当地政府建设行政主管部门及工程质量监督部门进行工作联系,协调参与工程建设各方之间的关系。
完整版)某污水处理厂监理规划

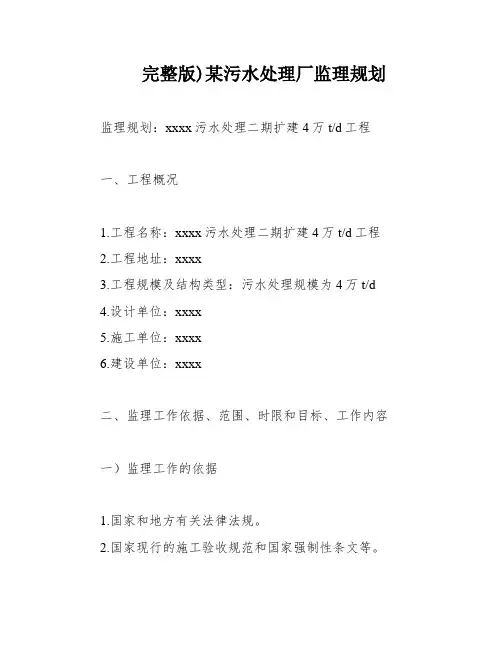

完整版)某污水处理厂监理规划监理规划:xxxx污水处理二期扩建4万t/d工程一、工程概况1.工程名称:xxxx污水处理二期扩建4万t/d工程2.工程地址:xxxx3.工程规模及结构类型:污水处理规模为4万t/d4.设计单位:xxxx5.施工单位:xxxx6.建设单位:xxxx二、监理工作依据、范围、时限和目标、工作内容一)监理工作的依据1.国家和地方有关法律法规。
2.国家现行的施工验收规范和国家强制性条文等。
3.现行的预算定额、单位估价表、取费标准及有关工程造价的管理方法。
4.经审查的施工图纸、资料及说明。
5.工程施工承包合同及有关文件、附件。
6.监理合同及有关文件。
7.业主提供的其它文件和资料。
二)监理范围、时限和目标监理范围:全过程监理,包括各建筑物、厂内管线、电气等建筑安装工程实行全过程监理等所有工程内容的施工阶段监理。
监理服务时限:监理服务期与施工合同工期结束日期相同。
监理工作目标:1.质量控制目标:达到国家标准要求及合同约定的质量标准。
2.进度控制目标:满足合同工期的要求。
3.投资控制目标:控制在预算投资限额内。
4.安全控制目标:督促施工单位按国家有关安全规范、规程施工,杜绝出现重大伤亡事故,力求不发生一般工伤事故。
三)监理工作的内容依照国家有关法规,代表建设单位对工程建设施工阶段进行全过程、全方位监理,即运用合同管理、信息管理和全面组织协调等手段和措施来控制工程项目的质量、投资、工期和安全。
具体工作如下:1.协助发包方审批施工组织设计;审核修改施工单位编制的施工进度计划;审查和检查施工技术措施、质量保证体系及基础围护等安全防护措施。
2.熟悉设计图纸,组织施工图会审,做好记录,及时编写会审纪要。
3.协助发包方审核甲供和乙供材料样品的品牌、质量和价格,检验各种材料、构件和设备的规格、质量和数量。
4.认真审核设计与施工变更联系单,把好投资关,并做好监理方的签证。
H、严格控制设计变更的签批手续,对业主和承包单位提出的设计变更和工程变更进行统筹考虑,尽可能减少对工程的不利影响。
污水处理厂监理规划
XXXXX处理厂提标改造工程项目监理规划编制人:审批人:XXXXX项目管理咨询有限公司2017年2月目录1、工程概况 (2)2、监理工作的范围、内容、目标 (4)3、监理工作依据 (7)4、监理组织形式、人员配备及进场计划、监理人员岗位职责 (8)5、工程重点、难点及工作要点 (12)6、工程质量控制的内容、方法、措施、程序 (13)7、工程造价控制的内容、方法、措施、程序 (27)8、工程进度控制的内容、方法、措施、程序 (29)9、安全生产监理的内容、方法、措施、程序 (32)10、监理的组织协调 (36)11、合同与信息管理 (38)12、监理工作制度 (40)13、监理工作设施 (48)14、拟编制的监理实施细则 (49)一、工程项目概况1、项目名称:XXXX污水处理厂提标改造工程2、建设单位:XXX城市排水有限公司3、项目管理单位:XXXX项目管理咨询有限公司4、设计单位:XXXX工程设计研究总院(集团)有限公司5、监理单位:XXXX项目管理咨询有限公司6、施工单位:7、工程地点:XXXXX江南公路南侧约300米、绕城高速公路(新周立交)西侧地块。
8、工程规模:本工程包括高效沉淀池、深床滤池、顶管井三个构造物,综合设备间及加氯接触池、加氯加药间、二次提升泵房控制室三幢建筑物,地面附属道路及绿化。
建筑物总建筑面积约平方米,其中综合设备间及加氯接触池平方米,二次提升泵房控制室平方米,加氯加药间平方米。
9、工程特点:本工程设计标高采用黄海高程,设计使用年限50年。
综合设备间及加氯接触池室内地面标高米,室外地面标高米;高效纤维滤池及反冲洗泵房室内地面标高米,室外地面标高米;加药间室内地面标高米,室外地面标高米。
本工程抗震设防烈度为7度,主要构筑物按8度采取抗震构措施,建筑场地设计地震分组为第一组,场地类别为Ⅲ类;构筑物结构安全等级为二级,主要构筑物抗震设防分类标准为乙类。
10、基础工程:本工程的工程桩采用PHC预应力管桩,本工程桩基设计等级为丙类,管桩制作及施工按照标准图集2010浙G22,管桩混凝土等级为C80;高效沉淀池共238枚,沉床滤池共266枚,综合设备间及加氯接触池共244枚,加氯加药间共97枚;高效沉淀池、沉床滤池、综合设备间及加氯接触池、加氯加药间、顶管基础结构混凝土采用C35混凝土,抗渗等级S8,填充混凝土C30,垫层混凝土C15。
重庆污水处理厂工程监理规划
重庆万盛区污水处理厂工程监理规划一、工程概况:(一)项目名称:重庆市万盛区污水处理厂工程和配套管网工程(二)建设单位:重庆市水务控股(集团)有限公司区县污水建设办公室(三)建设地点:重庆市万盛区(四)项目总规模:日处理污水2万吨。
(五)项目建设内容:平基土石方、厂区土建、管网、设备安装及挡土墙工程。
(六)工程特点:1.厂区为当地农田,有较多淤泥、种植土、草皮,势必阻碍厂区内的回填。
2.项目建设内容较多,所涉及的专业较广泛,因此,对整个施工过程中,结合地勘报告、施工图及相关规范进行操纵。
3.厂区地下水较为丰富,施工中作好排水措施。
二、监理原则与依据和要紧工作方法(一)监理原则:我监理公司将本着“严格监理、热情服务、秉公办事、一丝不苟”的原则认真贯彻执行有关本工程施工监理的各项方针政策、法规,制定详细的工作打算,明确岗位职责,严格检查制度,努力做好本工程的监理服务工作。
(二)监理依据:1.法规:国家和本市及相关部委的有关法律、法规、条例、政策及相关规定;2.国家部门颁布的本项目适用的现行施工规范、验收规范、监理规范和工程质量评定标准:3.本项目施工图设计文件及相关批文(含地质勘察资料、造价预算书等);4.本项目业主和承包人、设备材料供应商、检测试验单位依法签订的施工承包合同、供货合同、检测试验合同等;5.业主方的通知、要求和相关规定;6.本项目工程建设监理合同;7.与本项目建设有关的文件、会议纪要、通知、函电和指令等。
(三)要紧工作方法:本工程监理的要紧方法是动态操纵法:即事前预测、事中操纵、事后检查。
以事前预测为先,事中操纵同时加强监测和信息反馈、调整;主动操纵为主,并定期和不定期进行事后检查,见下页框图。
三、监理时期、范围(一)监理时期:工程施工及保修时期监理。
(二)监理范围:对本工程的施工和保修时期的监理,要紧对本项目的平基土石方、厂区土建、排水管网、设备安装、边坡治理等工程的施工进行监理。
在监理过程中,对建设过程中实施投资、进度、质量“三大”目标的操纵、合同治理、信息治理和组织协调。
污水处理厂工程监理规划
污水处理厂工程监理规划一、工程概况1、工程基本情况本工程为**(**)水务有限公司污水处理厂工程,工程建设后生产能力约为5000吨/天。
工程名称:**(**)水务有限公司污水处理厂工程工程地点:**宜黄工业园建设单位:**(**)水务有限公司监理单位:**工程监理咨询有限公司二.监理工作范围工程设计文件和业主与承包人签订的合同文件规定的全部施工内容,包括业主因工程需要同意增加的工程变更内容的监理。
即本工程在土建、安装、装饰等专业范围内施工阶段的质量、进度、投资的全过程控制,包括工程建设合同的管理和协调施工过程中各有关单位的关系。
三、监理工作内容1、监理工作内容1、协助建设单位组织图纸会审和设计交底。
2、审查承包单位提交的施工组织设计、施工技术方案、施工进度计划、资金使用计划、材料使用计划及施工安全措施等,并督促其实施。
3、协助建设单位审核工程预算和工程结算。
4、检验、量测、签认已完工程量,审查承包单位月工程计量申请表和月付款申请表签署工程付款凭证。
5、审核索赔依据及各项金额,报请业主确认。
6、根据总进度计划,审查承包单位编制的项目实施各季、月度进度计划并控制其执行,必要时对上述计划提出调整建议。
7、审核承包单位的材料、设备进场进度计划和定、供货计划,并检查督促其执行。
8、对材料、构配件及设备进行进场检验,未经监理认可不得入场。
9、检查工程质量,对违反施工图纸、规范规程的承包单位,责令立即改正,必要时签发工程暂停指令。
10、督促承包单位建立健全质量保证体系,完善施工技术管理制度和落实质量保证措施。
11、签认隐蔽工程和建筑安装工程的分部、分项工程的质量验收,未经签认不得进行下到工序。
12、参加工程质量事故处理,并督促事故处理方案的实施。
13、核定并会签设计变更和工程洽商文件。
14、凡使用新材料、新产品、新工艺、新技术的项目,应经设计单位批准,并经监理工程师认可,要有鉴定证明,产品质量标准,使用说明和工艺要求,监理工程师按有关质量标准进行验收。
(完整版)某污水处理厂监理规划
x x x x污水处理二期扩建4万t/d工程监理规划2013年9月至2014年3月内容提要:工程概况监理工作范围、目标和依据监理组织机构、岗位职责、人员配备及进退场计划监理工作内容、方法和措施监理工作制度和工作程序监理设施安全文明施工管理监理单位(章):总监理工程师:公司技术负责人:日期:xxxx污水处理二期扩建4万t/d工程监理规划一、工程概况1、工程名称:xxxx污水处理二期扩建4万t/d工程2、工程地址:xxxx3、工程规模及结构类型:污水处理规模为4万t/d4、设计单位:xxxx5、施工单位:xxxx6、建设单位:xxxx二、监理工作依据、范围、时限和目标、工作内容(一)监理工作的依据1、国家和地方有关法律法规。
2、国家现行的施工验收规范和国家强制性条文等。
3、现行的预算定额、单位估价表、取费标准及有关工程造价的管理方法。
4、经审查的施工图纸、资料及说明。
5、工程施工承包合同及有关文件、附件。
6、监理合同及有关文件。
7、业主提供的其它文件和资料。
(二)监理范围、时限和目标监理范围:xxxx污水处理厂工程范围内各建筑物、厂内管线、电气等建筑安装工程实行全过程监理等所有工程内容的施工阶段监理。
监理服务时限:监理服务期与施工合同工期结束日期相同。
监理工作目标:1、质量控制目标:达到国家标准要求及合同约定的质量标准2、进度控制目标:满足合同工期的要求3、投资控制目标:控制在预算投资限额内4、安全控制目标:督促施工单位按国家有关安全规范、规程施工,杜绝出现重大伤亡事故,力求不发生一般工伤事故。
(三)监理工作的内容依照国家有关法规,代表建设单位对工程建设施工阶段进行全过程、全方位监理,即运用合同管理,信息管理和全面组织协调等手段和措施来控制工程项目的质量、投资、工期和安全。
具体工作如下:1、协助发包方审批施工组织设计;审核修改施工单位编制的施工进度计划;审查和检查施工技术措施、质量保证体系及基础围护等安全防护措施。
(建筑工程监理)环境工程监理规划(污水处理厂)
(建筑工程监理)环境工程监理规划(污水处理厂)1. 引言本规划旨在为(建筑工程监理)环境工程监理规划(污水处理厂)提供指导和指导方针,以确保该项目的成功实施和顺利运行。
该规划涵盖了监理工作的目标、职责和程序。
2. 目标本规划的目标是确保(建筑工程监理)环境工程监理在污水处理厂建设项目中的有效实施。
主要目标包括:- 监督施工过程,确保按照设计和规范要求进行;- 控制施工进度和质量,确保项目按计划完成;- 确保施工期间的安全措施得以实施;- 协调各方之间的工作,解决可能出现的问题。
3. 职责3.1 监理工程师- 负责监督施工过程,确保符合设计、规范和相关法律法规要求;- 检查施工材料和设备的质量,确保符合标准;- 协调施工方、设计方和业主之间的沟通和合作;- 编写监理报告,记录施工过程和存在的问题,并提供解决方案。
3.2 监理团队监理团队由经验丰富的专业人员组成,包括工程师、技术人员和检测人员。
他们的主要职责包括:- 监督施工现场,确保施工质量和安全;- 进行施工材料和设备的检测和验收;- 解决施工过程中的技术问题;- 跟踪施工进度,提出必要的调整建议。
4. 程序4.1 前期准备阶段- 审查设计文件和规范要求,确保符合标准;- 与设计方和施工方进行沟通,明确双方责任和合作方式;- 制定监理计划和工作流程。
4.2 施工监理阶段- 对施工现场进行定期巡视和检查,发现问题及时解决;- 检查施工材料和设备的质量和合格证明;- 与相关方沟通协调,解决可能出现的纠纷和问题;- 撰写监理报告,记录施工进度、质量和安全情况。
4.3 竣工验收阶段- 对完成的工程进行终期验收,确保符合设计和规范要求;- 整理施工档案,包括图纸、报告和相关文件;- 向业主提供竣工验收报告和相关资料;- 解决竣工阶段可能出现的问题和纠纷。
5. 其他事项本规划中的职责和程序仅为参考,具体实施还需根据具体项目和法律法规进行调整。
同时,我们将按照最新的法律法规要求和技术标准进行监理工作,并不断提升团队的专业能力。
污水处理厂监理规划内容
监理规划一、工程项目概况(一)工程项目概况1、工程名称:大山污水处理工程2、工程地址:3、建设单位:4、设计单位:5、监理单位:6、施工单位:7、开工日期:2012年4月28日8、竣工日期:土建 2012年8月31日设备安装 2012年11月20日(二)工程概况该工程是将人防、停车、住宅集合为一体的高层楼寓,概况如下:1、建筑物性质:人防、停车、住宅集合为一体的高层楼寓2、建筑总面积:3624.76平方米3、抗震烈度:7度4、耐火等级:二级5、设计使用年限:50年6、建筑高度:粗细格栅、提升泵房及细格栅间15.40m,旋流沉砂池5.55m,紫外线消毒间5.30m,污泥贮池3.80m,污泥处理间及污泥车库8.30m,鼓风机房及总变电所8.60,自用水泵房5.60m,深井泵房4.60m,综合楼8.00m,警卫室(A)、警卫室(B)4.20m,深度水处理间3.80m。
7、建筑层数:综合楼为2层;粗细格栅、提升泵房及细格栅间,旋流沉砂池,紫外线消毒间,污泥贮池,污泥处理间及污泥车库,鼓风机房及总变电所,自用水泵房,深井泵房,警卫室(A),警卫室(B),深度水处理间为1层。
8、建筑结构形式:粗细格栅、提升泵房及细格栅间、污泥处理间及污泥车库为框排架结构;旋流沉砂池、污泥贮池、鼓风机房及总变电所为框架结构;紫外线消毒间、自用水泵房、深井泵房、综合楼、警卫室(A)、警卫室(B)、深度水处理间为砖混结构。
10、建筑标高室内±0.00相当于测量标高值:粗细格栅、提升泵房及细格栅间61.20,旋流沉砂池61.00,紫外线消毒间61.35,污泥贮池61.60,污泥处理间及污泥车库61.60,鼓风机房及总变电所60.60,自用水泵房61.60,深井泵房61.30,综合楼60.80,警卫室(A)60.20,警卫室(B)60.40,深度水处理间为1层60.90。
11、结构概况(1)、本工程建(构)筑物设计使用年限为50年,结构安全等级为二级。
污水处理项目监理规划
第一章工程概况1.总体简介2. 建筑概况本项目位于北京市经,结构类型为钢筋砼框架结构;总建筑面积466平方米,其中地上396平方米,地下70平方米;工程结构形式:建筑主体为钢筋混凝土框架结构;设计使用年限为50年;抗震设防烈度8度;建筑耐火等级地上为二级,地下为一级;防水等级:屋面防水为I级,火灾危险性类别为戊类。
计划建设污水处理站土建规模为日处理污水1500吨,根据现有运行情况,计划一期满足日处理污水500吨的要求。
主要建(构)筑物一览表第二章监理工作范围、内容、目标1.监理工作范围:监理范围包括:地上建筑物、地下构筑物、附属设备安装等设计图纸范围内全部监理工作。
2.监理工作内容:①与本工程有关的施工合同所包含的工程安全、质量、文明施工、进度控制等。
②对工程招标图纸范围内所有施工图纸内容的施工全过程及保修阶段进行监理。
3.监理工作目标:进度控制目标:在确保工程质量和安全并符合控制工程造价的原则下,控制进度。
投资控制目标:本工程施工阶段投资控制的目标为工程施工合同价,严格控制合同外造价。
工程质量目标:合格。
工程安全目标:按业主及合同要求无伤害、无事故。
第三章监理工作依据1.国家、北京市有关工程建设的法律、法规;2.国家、北京市有关工程建设监理方面的规定;3.经有关部门批准的本工程项目文件、工程设计文件及招投标文件;4.建设单位与监理单位签订的《建设工程委托监理合同》;5.建设单位与承包单位签订的《建设工程施工合同》;6.本工程的工程地质、水文地质勘察报告;7.《建设工程监理规范》GB 50319-2013;8.《建设工程监理规程》DB11/T382-2017;9.《建筑工程施工质量验收统一标准》GB 50300-2013;10.《工程建设标准强制性条文(房屋建筑部分)》;11.《建设工程项目管理规范》GB/T50326-2006;12.《建筑工程资料管理规程》DB11/T695-2017;13.《建筑地基与基础工程施工质量验收规范》GB50202-2012;14.《地下防水工程施工质量验收规范》50208-2011;15.《混凝土结构工程施工质量验收规范》GB50204-2017;16.《砌体结构工程施工质量验收规范》GB50203-2011;17.《屋面工程施工质量验收规范》GB50207-2012;18.《建筑地面工程施工质量验收规范》GB50209-2010;19.《建筑装饰装修工程施工质量验收规范》GB50210-2001;20.《建筑给水、排水及采暖工程施工质量验收规范》GB50242-2002;21.《通风与空调工程施工质量验收规范》GB50243-2016;22.《施工现场临时用电安全技术规范》JGJ46-2005;23.《硅酸盐水泥普通硅酸盐水泥》GB175-1999;24.《钢筋砼用热轧带肋钢筋》GB1499-1998;25.《钢筋焊接及验收规程》JGJ18-2012;26.《钢筋机械连接通用技术规程》JGJ107-2016;27.《普通混凝土用砂、石质量及检验方法标准》JGJ52-2006;28.《建筑电气工程施工质量验收规范》GB50303-2015;29.《通风与空调工程施工规范》GB50738-2011;第四章项目监理机构的组织形式、人员配备计划及进退场计划、监理人员岗位职责(一)为保证本次工程监理服务满足业主要求,驻地项目监理部组织结构为直线制结构,实行总监理工程师负责制,组织结构框图如下:(二)、拟派人员表:(三)、进退场计划。
污水处理厂监理规划
XXXXX处理厂提标改造工程项目监理规划编制人:审批人:XXXXX项目管理咨询有限公司2017年2月目录1、工程概况 (2)2、监理工作的范围、内容、目标 (4)3、监理工作依据 (7)4、监理组织形式、人员配备及进场计划、监理人员岗位职责 (8)5、工程重点、难点及工作要点 (12)6、工程质量控制的内容、方法、措施、程序 (13)7、工程造价控制的内容、方法、措施、程序 (27)8、工程进度控制的内容、方法、措施、程序 (29)9、安全生产监理的内容、方法、措施、程序 (32)10、监理的组织协调 (36)11、合同与信息管理 (38)12、监理工作制度 (40)13、监理工作设施 (48)14、拟编制的监理实施细则 (49)一、工程项目概况1、项目名称:XXXX污水处理厂提标改造工程2、建设单位:XXX城市排水有限公司3、项目管理单位:XXXX项目管理咨询有限公司4、设计单位:XXXX工程设计研究总院(集团)有限公司5、监理单位:XXXX项目管理咨询有限公司6、施工单位:XXXXX建设有限公司7、工程地点:XXXXX江南公路南侧约300米、绕城高速公路(新周立交)西侧地块。
8、工程规模:本工程包括高效沉淀池、深床滤池、顶管井三个构造物,综合设备间及加氯接触池、加氯加药间、二次提升泵房控制室三幢建筑物,地面附属道路及绿化。
建筑物总建筑面积约1611.37平方米,其中综合设备间及加氯接触池984.12平方米,二次提升泵房控制室44.58平方米,加氯加药间584.67平方米。
9、工程特点:本工程设计标高采用黄海高程,设计使用年限50年。
综合设备间及加氯接触池室内地面标高5.750米,室外地面标高3.200米;高效纤维滤池及反冲洗泵房室内地面标高3.600米,室外地面标高3.300米;加药间室内地面标高3.600米,室外地面标高3.300米。
本工程抗震设防烈度为7度,主要构筑物按8度采取抗震构措施,建筑场地设计地震分组为第一组,场地类别为Ⅲ类;构筑物结构安全等级为二级,主要构筑物抗震设防分类标准为乙类。
污水厂改造工程监理规划
污水厂改造工程监理规划根据本工程监理招的内容要求、监理合同的主要条款中明确监理范围、权限和义务及设计遵循“守法、诚信、公正、科学〞的监理原那么针对本工程特点和现场条件制订如下监理规划。
1 工程概况:1.1工程简介:本工程1.2建筑、构造概况:1.2.1 混凝土强度:垫层混凝土强度为C15主体构造除水解池为C30S8外其余各水池均为C25S6混凝土走道板非抗渗混凝土。
1.2.2钢材钢筋采用HPB235、HRB335钢板、预埋件采用Q235A钢1.2.3砖砌体材料采用粘土烧结实心砖墙强度等级为MU10M7.5水泥砂浆加5防水剂实砌。
1.2.4粉刷水池内壁、顶板底面和底板顶面用1:2防水水泥砂浆抹面。
水池外壁、支柱和其他外表采用1:2水泥砂浆抹面。
池体内粉刷掺防水剂或杜拉纤维。
1.3工程各方主体建筑:设计:施工:监理:监理工作范围根据工程监理合同的规定该工程工程的监理工作范围为施工阶段全过程监理。
3 监理工作内容根据工程监理合同的商定及业主所委托的权限范围详细工作内容如下:3.1 施工准备阶段:根据土建合同或经业方同意审查确认分包的技术资质。
监视、检查承包质量保证体系及平安技术措施完善质量理程序与制度。
认真复核施工图参加施工图会审提出修改或建议。
协助业主与承包编写开工。
审查承包的施工组织设计、进度方案和施工技术方案等并提出监理。
审查承包的材料或者设备采购和选用厂家的质量。
检查开工前的定位放样复测资料复查并催促落实工程开工前的各项准备工作。
3.2 施工阶段:对所有的隐蔽工程在进展隐蔽以前进展检查和签证对重点工程部位派监理人员驻点跟踪旁站监理〔本工程中的基坑围护施工土方开挖根底与主体砼施工梁柱节点的钢筋隐蔽工程重要设备安装调试道试压接地测试系统调试等〕签署工程检验批、分项工程、分部工程质量评定表的监理。
对施工测量放线成果进展复验和确认。
检查确认运到现场的工程材料、构件和设备的质量。
监视承包严格按照施工、设计图纸要求施工严格执行工程承包合同。
重庆市发展和改革委员会关于万盛区南桐镇污水处理工程可行性研究报告的批复
重庆市发展和改革委员会关于万盛区南桐镇污水处理工程可行性研究报告的批复文章属性•【制定机关】重庆市发展和改革委员会•【公布日期】2011.08.11•【字号】渝发改环[2011]1165号•【施行日期】2011.08.11•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】环境保护综合规定正文重庆市发展和改革委员会关于万盛区南桐镇污水处理工程可行性研究报告的批复(渝发改环〔2011〕1165号)万盛区发展和改革委员会:你委《关于审批万盛区南桐镇污水处理工程可行性研究报告的请示》(万盛发改文〔2011〕71号)收悉。
为保护三峡库区水环境,完善城镇基础设施,根据重庆国际投资咨询集团有限公司的评估意见,经研究,同意实施万盛区南桐镇污水处理工程,现批复如下:一、项目法人:重庆万盛国有资产经营有限公司。
二、建设地址:万盛区南桐镇温塘火车站以东、温塘天桥化工厂以西地块。
三、建设规模及主要建设内容:新增生活污水处理能力5000立方米/日,采用曝气生物滤池工艺,出水水质达到《城镇污水处理厂污染物排放标准》(GB18918-2002)一级B标准;配套建设污水收集管网14.7公里,管径DN400-700;服务范围为万盛区南桐镇和平山组团。
四、总投资及资金来源:项目估算总投资3120万元(以概算批复为准),其中:工程费用2425万元,工程建设其他费用429万元,基本预备费228万元,建设期贷款利息32万元,铺底流动资金6万元。
资金来源为争取国家补助投资和你区配套资金。
五、建设期限:2011年12月至2012年12月。
六、招标核准:招标范围:工程勘察、设计、施工、监理、重要设备材料的采购和安装。
招标方式:公开招标。
招标组织形式:由项目法人委托具有中央投资项目招标代理资质的机构进行招标。
招标公告在指定媒体上公开发布。
七、请在项目初步设计中,注意吸纳可研评估机构的意见,进一步优化设计方案。
请项目法人据此与有关部门联系,抓紧完成工程地质详勘和招标准备工作,落实建设资金,初步设计报建设行政主管部门审批,尽快开工建设。
污水处理厂工程土建监理细则
第一章概述贺兰县洪广镇及暖泉工业区污水处理厂一期工程新建建(构)筑物包括粗格栅及进水泵房、细格栅及曝气沉砂池、细格栅及进水泵房变配电室、ZT廊道交替池、高效纤维滤池、UV消毒池、废水回收池、贮泥池及污泥浓缩脱水间、鼓风机及变配电间、加药间、机修及仓库、门卫室、综合楼共13项,工程总占地面积41277.49 m3,总建筑面积3873.97 m3。
建(构)筑物设计使用年限为50年,结构安全等级为二级,抗震设防烈度为8度。
构筑物均为钢筋混凝土结构,水泥采用普通硅酸盐水泥。
建筑物为框架结构,设计采用原土地基,承载力不得低于140MPa。
盛水构筑物及地下构筑物的混凝土等级为C30S8、垫层C20混凝土,建筑物基础及梁、板、柱混凝土等级为C30。
地面以下砌体采Mu15非粘土烧结实心砖,M10水泥砂浆砌筑,地面以上填充墙采用加气混凝土砌块,M5混合砂浆砌筑。
水池池体以钢筋混凝土自防水为主,池内壁不装饰,外墙抹聚合物水泥砂浆;建筑物外墙为聚合物水泥砂浆和聚合物水泥基防水涂膜两层防水;卫生间地面采用聚氨脂防水涂膜防水,面层为防滑地砖,内墙为聚合物水泥基防水涂膜防水,面层为瓷砖;屋面设柔性防水和钢性防水各一道。
池内预埋铁件、爬梯、栏杆均采用304不锈钢,电缆沟盖板采用钢盖板。
建筑物耐火等级为一级,甲级防水门,铝合金窗。
一期工程构(建)筑物结构一览表第二章土建施工监理细则第一节施工测量一、质量要求1、水准点复测应符合±12√Lmm(L为两测点之间的直线距离,单位km);2、依据设计的坐标、基线对相关构(建)筑物进行坐标系统的建立,建筑物定位放线的测量应控制轴线尺寸;构筑物定位放线控制轴线中心点;二、应注意的质量问题;1、根据厂区建(构)物、管线、道路、附属工程绘制控制轴线、坐标控制图及坐标、高程一览表;2、建设单位提供的坐标、基线应进行实地复测。
若发现标志不足、不稳定、被移动或测量精度不符合要求,应进行补测、加固、移设或重新测设,并通知建设单位;3、平面位置及方向桩应对主要的大型建筑物控制边线上加设直线点,点距不大于10m;4、设定高程点一般在构筑物的四周,设定点间距不大于10m;5、当施工中控制点被移动或破坏时,要求施工单位迅速补全,并且移设的控制点必须由监理单位进行验收;6、对于ZT交替池、高效纤维滤池等构筑物的预埋件,滤板支撑梁、滤板安装必须做好测量定位及验收;7、地面以上建筑物及构筑物应根据要求设置沉降观测点,从基础垫层开始,每一个月测量一次,至竣工验收;第二节土方工程本工程土方开挖施工与基坑支护配合进行,开挖要求见基坑支护施工监理细则,本节主要对基坑验收及土方回填监理作出要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
重庆市万盛区城市污水处理厂工程监理规划一、工程概况:(一)项目名称:重庆市万盛区污水处理厂工程和配套管网工程(二)建设单位:重庆市水务控股(集团)有限公司区县污水建设办公室(三)建设地点:重庆市万盛区(四)项目总规模:日处理污水2万吨。
(五)项目建设内容:平基土石方、厂区土建、管网、设备安装及挡土墙工程。
(六)工程特点:1.厂区为当地农田,有较多淤泥、种植土、草皮,势必影响厂区内的回填。
2.项目建设内容较多,所涉及的专业较广泛,因此,对整个施工过程中,结合地勘报告、施工图及相关规范进行控制。
3.厂区地下水较为丰富,施工中作好排水措施。
二、监理原则与依据和主要工作方法(一)监理原则:我监理公司将本着“严格监理、热情服务、秉公办事、一丝不苟”的原则认真贯彻执行有关本工程施工监理的各项方针政策、法规,制定详细的工作计划,明确岗位职责,严格检查制度,努力做好本工程的监理服务工作。
(二)监理依据:1.法规:国家和本市及相关部委的有关法律、法规、条例、政策及相关规定;2.国家部门颁布的本项目适用的现行施工规范、验收规范、监理规范和工程质量评定标准:3.本项目施工图设计文件及相关批文(含地质勘察资料、造价预算书等);4.本项目业主和承包人、设备材料供应商、检测试验单位依法签订的施工承包合同、供货合同、检测试验合同等;5.业主方的通知、要求和相关规定;6.本项目工程建设监理合同;7.与本项目建设有关的文件、会议纪要、通知、函电和指令等。
(三)主要工作方法:本工程监理的主要方法是动态控制法:即事前预测、事中控制、事后检查。
以事前预测为先,事中控制同时加强监测和信息反馈、调整;主动控制为主,并定期和不定期进行事后检查,见下页框图。
三、监理阶段、范围(一)监理阶段:工程施工及保修阶段监理。
(二)监理范围:对本工程的施工和保修阶段的监理,主要对本项目的平基土石方、厂区土建、排水管网、设备安装、边坡治理等工程的施工进行监理。
在监理过程中,对建设过程中实施投资、进度、质量“三大”目标的控制、合同管理、信息管理和组织协调。
严格执行国家工程建设监理制度,确保工程顺利进行,如期建成和交付使用,并实施保修阶段的监理。
四、监理目标(一)监理总目标:我监理公司将依据国家和相应主管部门制定、颁发的有关法律、法规、政策、技术标准,以及经批准的设计文件和依法签定的总承包及施工合同,按监理服务范围和内容,履行监理义务,独立、公正、科学、有效地服务于本工程,实施全面监理,使工程质量、工期和投资均满足本工程建设要求,使本工程建设达到质量优、进度快、投资省、效益高的目的。
(二)质量控制目标按照本项目设计文件、技术标准和技术规范,对施工全过程进行质量控制、监督和管理。
施工招标阶段,我们将协助业主编制施工招标文件,帮助业主草拟施工承包合同。
施工准备阶段,我们将认真审查施工技术方案,找出工程质量控制要点,作好事前控制,对重要施工内容编制专项监理实施细则(如:土石方工程、基础处理、排水管道、设备、仪器仪表安装等)。
在施工过程中严格执行工序检查、分部工程交验、砼浇筑许可证等质量检查制度,做好事中控制。
同时我们还将积极主动地向业主、质量监督部门做好工程质量信息的前馈与反馈工作。
在业主、质监及承包方各方的支持配合下,建立起一个完善的施工质量控制管理体系,最终保证工程质量符合合同、技术规范、图纸规定的质量要求,并使工程验收一次性合格。
(三)进度控制目标我监理公司将根据本项目工期计划要求及合同开工日期、工程总量、资源配置等情况,将总工期计划分解为各施工阶段的工期目标。
然后再依据施工阶段工期目标,督促帮助承包人编制切实可行的施工进度计划,会同业主进行严格仔细审查。
施工中,监理工程师将跟踪检查承包人的劳动力、设备机具、材料的配备能否满足资源配置要求,以保证施工进度计划。
需要时,监理工程师还将督促或帮助承包人对进度计划进行调整、优化,使各本工程的施工进度得到有效控制,最终使本项目在计划总工期内竣工,并力争提前竣工。
(四)费用控制目标施工前,监理工程师根据本项目施工图文件及施工承包合同中指定的工程量清单,将各施工标段里程区间内的主要工程量进行细目划分,施工中,监理工程师根据各工程量细目,同业主代表一起对已完工程进行收方计量。
在月终支付时,严格按照计量支付程序,对实际收方工程量计取工程费用。
另外,监理工程师将深入施工现场,准确撑握工程地质情况,必要时可对原地质勘察资料及施工图设计文件提出补充勘察和优化设计意见,使本项目建设尽量避免因勘察不足而造成设计盲目保守的情况出现,该工作做得好,将为业主节约大量工程投资。
我监理公司将通过以上工作努力,力争使本项目优质按期完成,并且投资最省。
五、监理组织机构及专业人员配置(一)监理组织机构的建立若由我公司承担本工程的施工监理任务,我监理公司将根据业主招标文件的有关要求,并结合工程实际情况,由一批专业配置齐全、业务能力强的监理人员组成“重庆市万盛区污水处理厂及配套管网工程项目监理部”,从而建立起一个务实高效的监理组织机构,为本工程建设提供优质、高效的监理服务。
(二)监理组织机构图以上各专业的专业监理工程师设置,可根据业主的需要及工程的特点加以调整,并有所专业侧重。
各监理工程师均将根据工程进展,保证全部到位,为业主提供高信誉、高质量的监理服务。
监理员及监理辅助人员暂未列入,但将根据工程实际需要及进展逐步配置完善。
(三)监理人员配置表注:本工程人员配置在工程开工后,将根据工程实际需要及工程进展情况进行调整。
六、监理人员岗位职责(一)总监理工程师1.主持监理部的现场全面工作,领导监理部全体人员对合同实施的全过程进行全面的监督和管理,对监理部各种设施和财物进行管理;2.与业主、承包单位及政府监督机关和有关单位协调沟通有关方面问题;3.确定工程项目组织和监理组织系统,制定监理工作方针和基本工作流程;4.对监理人员的工作进行督导,并根据工程实施的变化进行人员的调配;5.主持制定本工程项目建设监理规划,并全面组织实施;6.根据监理工作的需要向承包人签发有关指令、指示,并报业主备案;7.全面熟悉合同文件,审查设计图纸,对在合同执行过程中发生的问题及时采取解决措施并及时向业主报告;8.审查承包人的总体施工组织计划、方案和开工报告。
审签《工程分项开工申请批复单》;监督承包人施工计划的实施,对滞后于计划的工程,督促承包人采取积极有效的措施或调整施工计划予以补救,并及时上报业主;9.按合同文件严格控制施工质量,审批原材料的试验成果报告及各种混合料配合比的试验报告;10.经常巡视工地,及时处理影响质量、进度和安全的各种问题;11.审签《中间计量单》和支付报表并上报业主,签发工程分项或工序的《中间交工证书》;12.审核承包人工地的机械设备及人员配置情况,审查承包人的质量保证体系及自检人员;检查承包人的现场安全保护措施,对存在隐患的施工或操作应指示承包人限期改正;13.对承包人的延期或费用索赔要求,提出处理意见报业主;14.主持定期或不定期的工地会议,研究并解决施工中的各种问题;15.主持并审批报送业主的各种报表、工作报告;16.审查承包人提交的工程竣工验收资料,主持编制监理工作总结报告;17.定期和不定期向监理公司报告监理工作情况;18.完成监理公司交办的其它工作。
(二)各专业监理工程师1.组织制定本专业的监理实施计划或监理实施细则,经总监理工程师批准后组织实施;2.对所负责控制的专业监理工作目标进行规划,建立实施目标控制的目标划分系统;3.建立本专业控制系统,制定本专业监理控制工作流程,确定方法和手段,制定详细的控制措施;4.相其它专业监理工程师一起协商和专业之间协调程序,为组织一体化主动开展工作;5.定期提交本专业监理控制工作报告;6.根据信息流结构和信息目录的要求,及时、准确地做好本专业的信息管理工作;7.根据总监理工程师的安排,做好本专业的工作;8.审核本专业有关的承包方提交的计划、设计、方案、申请、证明、单据、变更、资料、报告等;9.检查本专业有关的工程情况,掌握工程现状,及时发现和预测工程问题,并采取措施妥善处理;10.组织、指导、检查和监督本专业监理员的工作;11.及时检查、了解和发现承包方的组织、技术、经济和合同方面的问题,并向总监理工程师报告,以便研究对策,解决问题;12.及时发现并处理本专业可能发生或已发生的工程质量问题;13.参与有关的分部(分项)工程、单位工程、单项工程等分期交工工程的检查和验收工作;14.参加或组织有关工程会议并做好会前准备;15.协调处理本专业管理范围内和承包方间的有关工程方面的矛盾;16.提供或搜集有关的索赔资料,并把索赔和防索赔当作份内工作来抓;17.检查、督促并认真做好监理日志、监理月报工作,建立本专业监理资料管理制度;18.定期做好本专业监理工作阶段性总结,并向总监理工程师汇报;19.完成总监理工程师交办的其它工作。
(三)监理员监理员直接从事本工程检查、计量、检测、试验、监督和跟踪工作,负责检查和发现问题,其主要职责如下:1.负责检查、检测并确认材料、设备、成品和半成品的质量;2.检查施工单位人力、材料、设备、施工机械投入和运行情况,并做好记录;3.负责工程计量并签署原始凭证;4.检查是否按设计图纸施工、按工艺标准施工、按进度计划施工,并对发生的问题随时予以解决纠正;5.检查确认工序质量,进行验收并签署;6.实施跟踪检查,及时发现问题,及时报告相关专业监理工程师或总监理工程师;7.作好填报工程原始记录工作;8.记好监理日志;9.完成总监理工程师及和专业监理工程师交办的其它工作。
七、监理工作制度(一)施工图纸会审制度监理工程师在收到施工设计文件、图纸,在工程开工前,将会同施工及设计单位复查设计图纸,广泛听取意见,避免图纸中的差错、遗漏。
(二)技术交底制度监理工程师要督促、协助组织设计单位向施工单位进行施工设计图纸的全面技术交底(设计意图、施工要求、质量标准、技术措施),并根据讨论决定的事项做出书面纪要交设计、施工单位执行。
(三)施工组织设计审查制度工程开工前,监理部将要求施工承包人编制本工程专项施工组织设计。
对施工承包人提交的施工组织设计,监理部将组织各专业监理工程师进行严格细致的审查,并提出施工组织设计审查意见报业主,同时,责令施工单位对不合理的施工方案作出及时的修改与调整。
(四)开工报告审批制度当单位工程的主要施工准备工作已完成时,施工单位提出《工程开工报告书》应经有关单位审批。
(五)工程材料、半成品质量检验制度分部工程施工前,监理人员应审核进场材料和构件的出厂证明或材质证明、试验报告。
按规定频率进行抽检和送样。
(六)隐蔽工程分项(分部)工程质量验收制度隐蔽前,施工单位应根据设计图纸、施工规范进行自检,并将自检资料报监理工程师复核,经监理现场检查符合要求签认后方可进行隐蔽。
