软件项目管理期末考试题 计算题
软件项目管理考试试题及答案
《软件项目管理》期末复习考试及答案一、判断题(正确画√,错误画×)1.项目是由临时性的组织来完成的。
(T)2.项目的选择包括评估各种需求和机会,评估必须是有形和定量的。
(F )3.在双代号图中,每一事件(圆圈)必须有惟一的事件序号,即网络图中不会出现相同的事件序号。
(T )4.根据项目生命周期可知,不同项目各阶段资源投入强度不同。
通常是前期投入低,逐渐增加达到高峰后开始降低。
(T )5.具有正总时差路径被称为关键路径。
(F )6.申请书是一份推销文件,而不是技术报告。
(T)7.某项活动的最早开始时间和最早结束时间是通过网络图反向推算得到的。
(F )8.在绘制网络图时,把活动画在一个闭路中是不允许的,因为它描述的是不断自我重复的活动路径。
(T )9.项目必须完成的整个时间段被定义为从预计开始时间到要求完工时间。
(T )10.某项活动的浮动时间为负值,表明该项活动花费的时间可以延长。
(F )二、单项选择题1. 项目生命周期四个阶段中,第二阶段结束于(A )A)签订合同B)需求建议书的发布C)申请书的提交D)项目结束2.固定价格合同对于客户和承约商来说,风险分别是(B )A)低低B)低高C)高低D)高高3.进度偏差SV<0(为负值)时,表示(B )A)进度提前B)表示进度延误C)实际消耗工时(或成本)低于预算值,即项目有结余或效率高D)实施成本过高,即实际消耗工时(或成本)超过预算值,即项目超支4.右图是一个单代号图,表示(A )A)活动A结束10天以后,活动B才能开始ArrayB)活动A开始10天以后,活动B才能开始C)活动A结束10天以后活动才能结束D)活动A开始10天以后活动B才能结束5.准备需求建议书的目的是从(C )的角度全面、详细地阐述为了满足识别需求所要做的工作。
A)项目参与人员B)项目经理C)客户D)项目承约商三、多项选择题1.下列工作中属于项目的是()A) 策划一场婚礼B)开发一个软件C)为人民服务D)主持一次会议E)管理大楼的卫生服务2.项目目标通常用下列要素来表示()A)工作范围B)顾客满意度C)进度计划D)成本E)工作人员3. 下面对单代号图描述正确的是()A)节点表示活动B)箭线表示活动C)箭线表示活动(工作)之间的逻辑关系。
IT项目管理课程期末试卷
中央财经大学2023-2023年度第一学期期末考试《IT项目管理》课程试卷一、单项选择题(合计30题, 30分)1.需求跟踪矩阵旳作用是____。
A.可以体现需求与后续工作成果之间旳对应关系B.固化需求, 防止变更C.明确项目干系人对于需求旳责任D.对于需求复杂旳项目, 可以用来明确需求2. 有关需求管理旳描述, 不对旳旳是()。
A. 需求管理要保证利益有关方对需求旳一致理解B. 需求管理要获取顾客需求并定义产品需求C. 需求管理要与需求开发紧密合作D. 需求管理要获得利益有关方对需求旳一致承诺3. 在需求变更管理中, CCB旳职责是()。
A. 决定采纳或拒绝针对项目需求旳变更祈求B. 负责实现需求变更C. 分析变更祈求所带来旳影响D. 鉴定变更与否对旳地实现4.项目发生变更在所难免。
项目经理应让项目干系人(尤其是业主)认识到()。
A. 在项目筹划阶段, 变更成本较高B. 在项目筹划阶段, 变更成本较低C. 在项目筹划阶段, 变更带来旳附加值较低D.在项目执行阶段, 变更成本较低5.有关项目生命周期和产品生命周期旳论述, 错误旳是()。
A.产品生命周期开始于商业计划, 通过产品构思、产品研发、产品旳平常运行直到产品不再被使用B.为了将项目与项目实行组织旳平常运行联络起来, 项目生命周期也会确定项目结束时旳移交安排C.一般来说, 产品生命周期包括在项目生命周期内D.每个项目阶段都以一种或一种以上旳可交付物旳完毕和正式同意为标志, 这种可交付物是一种可度量、可验证旳工作产物6、()是建设方进行项目立项旳第一步, 其目旳在于选择投资机会、鉴别投资方向。
A.项目论证B.项目评估C.项目识别D.项目可行性分析7、在()中, 项目经理旳权力最小。
A.强矩阵型组织B.平衡矩阵组织C.弱矩阵型组织D.项目型组织8、矩阵型组织旳缺陷不包括()。
A.管理成本增长B.员工缺乏事业上旳持续性和保障C.多头领导D.资源分派与项目优先旳问题产生冲突9、某个项目第一年旳预算是150万美元, 次年旳预算是300万美元, 第三年旳预算是300万美元, 第四年旳预算是80万美元。
最新软件项目管理期末复习题及参考答案
软件项目管理期末复习题及参考答案(3)ABC公司正在进行一个项目,下表是项目目前的一些指标.计算总的估算成本BAC,截至4/1/2008项目的状况如何,通过计算BCWP, BCWS,ACWP, SV, SPI,CV,CPI来说明。
参考答案:任务BCWS ACWP BCWP CV SV SPI CPI1 5 10 5 -5 0 1 0.52 25 20 25 5 0 1 1.253 120 0 0 0 -120 0 /4 40 50 40 -10 0 1 0.85 0 0 0 0 0 0 /6 0 0 0 0 0 0 /所以,截止4/1/2008,对于整个项目:BAC=330, BCWS=190, ACWP=80, BCWP=70由此可得:CV=BCWP-ACWP=-10, SV=BCWP-BCWS=-120,SPI=BCWP/BCWS=36.84%, CPI=BCWP/ACWP=87.5%说明:CV<0,项目超出预算;SV<0,进度落后;SPI<1,项目项目进度落后;CPI<1,表示项目超出预算(4)下面是一个项目的目前的运行数据,计算项目所有的基本度量和运行指标,这个项目的进度还正常吗?假设目前的日期是4/15/2008.参考答案:任务BCWS ACWP BCWP CV SV SPI CPI1 50 70 50 -20 0 1 0.712 35 20 35 15 0 1 1.753 20 40 20 -20 0 1 0.54 40 40 40 0 0 1 15 0 0 0 0 0 0 /6 0 0 0 0 0 0 /所以,截止4/15/2008,对于整个项目:BAC=285, BCWS=145,ACWP=170, BCWP=145由此可得:CV=BCWP-ACWP=-25, SV=BCWP-BCWS=0,SPI=BCWP/BCWS=1, CPI=BCWP/ACWP=85.30%说明:CV<0,项目超出预算;SV=0,进度正常;SPI=1,项目按照进度进行;CPI<1,表示项目超出预算。
《软件工程与项目管理》期末试卷及参考答案
《软件工程与项目管理》期末试卷及参考答案一、单项选择题(在每小题的四个备选答案中,选出一个正确答案,并将正确答案的序号填在题干的括号内。
每小题1分,共20分)1.开发软件所需高成本和产品的低质量之间有着尖锐的矛盾,这种现象称做( )A.软件工程B.软件周期C.软件危机D.软件产生2.研究开发所需要的成本和资源是属于可行性研究中的( )研究的一方面。
A.技术可行性B.经济可行性C.社会可行性D.法律可行性3.IDEF0图不反映出系统( )A.系统做什么B.系统功能如何实现C.系统由谁来做D.系统实现的约束条件4.模块的内聚性最高的是( )A.逻辑内聚B.时间内聚C.偶然内聚D.功能内聚5.在SD方法中全面指导模块划分的最重要的原则是( )A.程序模块化B.模块高内聚C.模块低耦合D.模块独立性6.软件详细设计主要采用的方法是( )A.模块设计B.结构化设计C.PDL语言D.结构化程序设计7.下列关于JSP方法不正确的说法是( )A.JSP方法主要用于规模不大的数据处理系统B.JSP方法不明确的划分软件概要设计和详细设计的两个阶段C.JSP方法适用于输入数据和输出数据之间有对应关系的问题求解D.JSP方法根据输入、输出的数据结构,按一定的规则映射成软件的体系结构。
因此它只适用于详细设计阶段8.不适合作为科学工程计算的语言是( )A. PascalB. CC. FortranD. Prolog9.黑盒测试在设计测试用例时,主要需要研究( )A.需求规格说明与概要设计说明B.详细设计说明C.项目开发计划D.概要设计说明与详细设计说明10.若有一个计算类型的程序,它的输入量只有一个X,其范围是[-1.0,1.0],现从输入的角度考虑一组测试用例:-1.001,-1.0,1.0,1.001。
设计这组测试用例的方法是( )A.条件覆盖法B.等价分类法C.边界值分析法D.错误推测法11.下列属于维护阶段的文档是( )A.软件规格说明B.用户操作手册C.软件问题报告D.软件测试分析报告12.快速原型模型的主要特点之一是( )A.开发完毕才见到产品B.及早提供全部完整的软件产品C.开发完毕后才见到工作软件D.及早提供工作软件13.因计算机硬件和软件环境的变化而作出的修改软件的过程称为( )A.教正性维护B.适应性维护C.完善性维护D.预防性维护14.类库这种机制是( )级别的信息共享。
软件项目管理期末试题及答案
软件项目管理期末试题及答案一、选择题1.以下哪项不属于软件项目管理的主要活动?a) 项目计划与调度b) 需求分析与设计c) 软件测试与验收d) 运维与维护答案:c) 软件测试与验收2.下列哪个不属于敏捷开发方法?a) Scrumb) Extreme Programming (XP)c) Waterfall Modeld) Lean Development答案:c) Waterfall Model3.在软件项目管理中,以下哪个是关键路径?a) 所有任务都是关键路径b) 从项目开始到结束最长的路径c) 与项目风险相关的路径d) 由项目经理先确定的路径答案:b) 从项目开始到结束最长的路径4.以下哪项不属于风险管理的阶段?a) 风险识别b) 风险分析c) 风险规划d) 风险报告答案:d) 风险报告5.以下哪个是项目干系人?a) 项目经理b) 开发团队成员c) 相关部门经理d) 所有选择的项目干系人答案:d) 所有选择的项目干系人二、问答题1.请简要概述软件项目管理的五个过程组及其对应的活动。
答案:软件项目管理的五个过程组分别为:启动、规划、执行、监控与控制、收尾。
具体活动如下:- 启动:明确项目目标、定义项目范围、制定项目章程。
- 规划:制定详细项目计划、估算资源需求、制定项目进度计划、制定项目风险管理计划等。
- 执行:按照项目计划执行,进行需求分析与设计、编码、测试等活动。
- 监控与控制:监控项目的进展、质量和风险,及时采取控制措施,调整项目计划。
- 收尾:项目验收、总结经验教训、向客户交付软件产品。
2.请列举三种常见的软件开发方法,并简要介绍各自的特点。
答案:三种常见的软件开发方法分别为瀑布模型、敏捷开发和迭代增量模型。
- 瀑布模型:顺序执行,每个阶段在前一个阶段完成后开始。
适用于需求稳定且项目较小的情况,但不适用于复杂项目和需求变化频繁的情况。
- 敏捷开发:强调迭代、循序渐进,快速响应需求变化。
软件项目管理 复习题(附参考答案)(1)

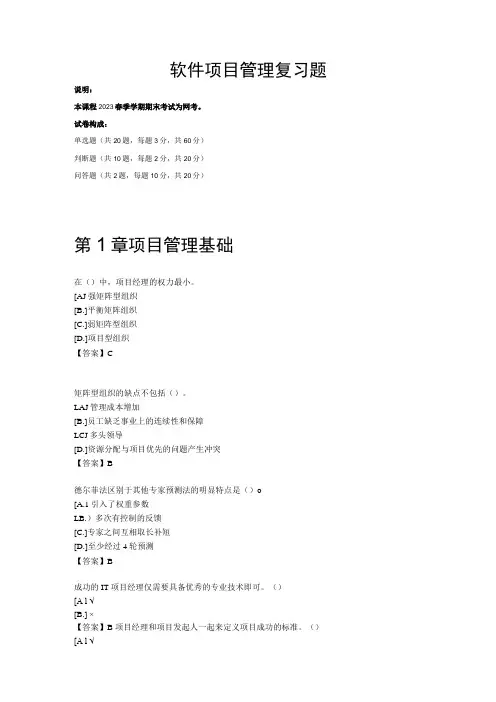

软件项目管理复习题说明:本课程2023春季学期期末考试为网考。
试卷构成:单选题(共20题,每题3分,共60分)判断题(共10题,每题2分,共20分)问答题(共2题,每题10分,共20分)第1章项目管理基础在()中,项目经理的权力最小。
[AJ强矩阵型组织[B.]平衡矩阵组织[C.]弱矩阵型组织[D.]项目型组织【答案】C矩阵型组织的缺点不包括()。
LAJ管理成本增加[B.]员工缺乏事业上的连续性和保障LCJ多头领导[D.]资源分配与项目优先的问题产生冲突【答案】B德尔菲法区别于其他专家预测法的明显特点是()o[A.1引入了权重参数LB.)多次有控制的反馈[C.]专家之间互相取长补短[D.]至少经过4轮预测【答案】B成功的IT项目经理仅需要具备优秀的专业技术即可。
()[A l √[B.] ×【答案】B 项目经理和项目发起人一起来定义项目成功的标准。
()[A l √[B.] ×【答案】A项目管理具有挑战性的主要原因之一是存在不确定因素。
()[A l √[B.] ×【答案】A列出并描述项目管理的十个知识域。
【答案】1、项目范围管理包括确定和管理成功完成项目所要做的全部工作。
(1分)2、项目时间管理包括项目所需的总时间估算,编写项目进度计划,并确保项目按时完成。
(1分)3、项目成本管理包括项目预算的制定和管理工作。
(1分)4、项目质量管理包括确保项目满足各种显式和隐式的需求。
(1分)5、项目人力资源管理包括如何有效地利用参与项目的人员。
(1分)6、项目沟通管理包括产生、收集、发布和保存项目信息。
(1分)7、项目风险管理包括对风险进行识别、分析和应对。
(1分)8、项目采购管理包括根据项目需要从外部获取和购买产品与服务。
(1分)9、项目干系人管理包括识别和分析关系人的需求,同时在整个项目生命周期内管控他们的参与。
(1分)10、项目整合管理是首要的功能,包括影响其他知识域并被其他知识域影响。
(完整版)《软件项目管理》考试题及答案
一、名词解释:1.项目管理:项目管理包括:合同管理、过程管理、团队管理、需求管理、风险管理、配置管理。
2.风险控制:软件风险控制包括风险计划、风险跟踪和风险处理,主要是制定风险控制的目标、策略、方法以及应对每个重要风险的方案,然后根据风险计划跟踪已识别风险的变化情况,及时调整风险应对计划或采取必要的风险处理措施,将风险控制在管理者可以接受的范围内。
二、简答题1.在需求分析阶段需要监控的关键元素是什么?答:在需求分析阶段需要监控的关键元素是系统的逻辑模型:数据流图(MSC图),数据字典(类清单、对象间关系),算法描述。
2.软件开发生命周期可以分为哪几个阶段?答:软件生命周期可分为三个阶段:软件定义、软件开发、运行维护,其主要活动阶段包括:可行性分析与计划制定、需求分析、软件设计(概要设计和详细设计)、软件实现(编码)、测试、维护等活动,其中软件开发阶段包括软件设计、实现与测试。
三、简述题1.什么是软件项目团队管理?软件项目团队管理主要包括哪些个方面?简述如何进行软件项目的组织计划编制。
软件项目团队管理就是运用现代化的科学方法,对项目组织结构和项目全体参与人员进行管理,在项目团队中开展一系列科学规划、开发培训、合理调配、适当激励等方面的管理工作,使项目组织各方面人员的主观能动性得到充分发挥,以实现项目团队的目标。
软件项目团队管理主要包括:团队组织计划指确定、记录与分派项目角色、职责,并对请示汇报关系进行识别、分配和归档。
团队人员获取指获得项目所需的并被指派到项目的人力资源(个人或集体)。
团队建设既包括提高利害关系者作为个人做出贡献的能力,也包括提高项目团队作为集体发挥作用的能力。
个人的培养(管理能力与技术水平)是团队建设的基础。
团队的建设是项目实现其目标的关键。
软件项目计划是一个软件项目进入系统实施的启动阶段,主要进行的工作包括:确定详细的项目实施范围、定义递交的工作成果、评估实施过程中主要的风险、制定项目实施的时间计划、成本和预算计划、人力资源计划等。
软件项目管理考试试题及答案
《软件项目管理》期末复习考试及答案一、判断题(正确画√,错误画×)1.项目是由临时性的组织来完成的。
(T)2.项目的选择包括评估各种需求和机会,评估必须是有形和定量的。
( F )3.在双代号图中,每一事件(圆圈)必须有惟一的事件序号,即网络图中不会出现相同的事件序号。
(T )4.根据项目生命周期可知,不同项目各阶段资源投入强度不同。
通常是前期投入低,逐渐增加达到高峰后开始降低。
(T )5.具有正总时差路径被称为关键路径。
( F )6.申请书是一份推销文件,而不是技术报告。
(T)7.某项活动的最早开始时间和最早结束时间是通过网络图反向推算得到的。
( F )8.在绘制网络图时,把活动画在一个闭路中是不允许的,因为它描述的是不断自我重复的活动路径。
(T )9.项目必须完成的整个时间段被定义为从预计开始时间到要求完工时间。
(T )10.某项活动的浮动时间为负值,表明该项活动花费的时间可以延长。
( F )二、单项选择题1. 项目生命周期四个阶段中,第二阶段结束于( A )A)签订合同B)需求建议书的发布C)申请书的提交D)项目结束2.固定价格合同对于客户和承约商来说,风险分别是(B )A)低低B)低高C)高低D)高高3.进度偏差SV<0(为负值)时,表示(B )A)进度提前B)表示进度延误C)实际消耗工时(或成本)低于预算值,即项目有结余或效率高D)实施成本过高,即实际消耗工时(或成本)超过预算值,即项目超支4.右图是一个单代号图,表示( A )A)活动A结束10天以后,活动B才能开始ArrayB)活动A开始10天以后,活动B才能开始C)活动A结束10天以后活动才能结束D)活动A开始10天以后活动B才能结束5.准备需求建议书的目的是从( C )的角度全面、详细地阐述为了满足识别需求所要做的工作。
A)项目参与人员B)项目经理C)客户D)项目承约商三、多项选择题1.下列工作中属于项目的是()A) 策划一场婚礼B)开发一个软件C)为人民服务D)主持一次会议E)管理大楼的卫生服务2.项目目标通常用下列要素来表示()A)工作范围B)顾客满意度C)进度计划D)成本E)工作人员3. 下面对单代号图描述正确的是()A)节点表示活动B)箭线表示活动C)箭线表示活动(工作)之间的逻辑关系。
软件项目管理期末复习题及参考答案
软件项目管理期末复习题及参考答案一、单项选择题(1)赶工一个任务时,你应该关注( C )A. 尽可能多的任务B. 非关键任务C. 加速执行关键路径上的任务D. 通过成本最低化加速执行任务(2)下列哪个不是项目管理计划的一部分?(C )A. 里程碑图示B. 进度C. 数据库设计D. 风险清单(3)对一个任务进行进度估算时,A是乐观者,估计是6天完成,B是悲观者,估计是24天完成,C是有经验者认为最有可能是12天完成,那么这个任务的历时估算是介于10天到16天的概率是(B )E1=(O+4M+P)/6 δ1=(P-O)/6A. 50%B. 68.3%C. 70%D. 99.7%(4)关于浮动,下面除了哪个之外都是不正确的?(D )A. 每个任务都有浮动B. 只有复杂的项目有浮动C. 浮动是在不增加项目成本的条件下,一个活动可以延迟的时间量D. 浮动是在不影响项目完成时间的前提下,一个活动可以延迟的时间量(5)关于网络图,下面哪个是不正确的?(C )A. 网络图可用于安排计划B. 网络图展示任务之间的逻辑关系C. 网络图可用于跟踪项目D. 网络图可用于详细的时间管理(6)需求分析是回答系统必须( A )的问题A. 做什么B. 怎么做C. 何时做D. 为谁做(7)为了有效地管理项目,应该将工作分解为更小的部分,以下各项中,哪一项不能说明任务应该分解到什么程度?( A )A. 可以在80小时内完成B. 不能再进一步进行逻辑细分了C. 可由一个人完成D. 可以进行实际估算(8)下面哪个不是需求管理的过程(A )A. 需求设计B. 需求获取D. 需求变更(9)( A )是用系统的功能数量来测量其规模,与实现产品所使用的语言和技术没有关系的。
A. 功能点B. 对象点C. 代码行D. 用例点(10)如果你是某项目的项目经理,你已经估算出每个单元的成本是¥129。
这个项目一共有1200单元,你采用什么估算方法?( B )A. 自下而上估算法B. 类比估算法C. 专家估算法D. 参数估算法(11)风险的三个属性是(C )A. 风险发生的时间、地点、负责人B. 风险事件、时间、影响C. 风险事件、概率、影响D. 风险数量、风险影响程度、概率(12)“质量成本”是一个项目管理概念,它说明了下列哪项成本( A )A. 额外需求的成本B. 需求变更的成本C. 确保符合需求的成本D. 固定成本(13)在风险分析过程中,确定已经识别的一个风险事件是无法避免的,也是不能减轻的,也不能投保,这是一个关键的风险事件,一旦发生可能造成项目的失败,项目经理最佳的选择是(C )A. 降低风险的级别,项目团队将找到一个克服故障的方法B. 特别关注,加强管理该风险事件和所有的相关事件C. 让风险评估小组继续分析该风险事件,直到降低预期影响D. 忽略风险评估,因为不管赋予什么值,都只是一个估算。
华东理工软件项目管理计算题期末复习题
悲 观 值
30 22 28 5 3
估 算 加 权 FP 计数 因子 计 数
24 16 22 4 2 4 5 4 10 7 96 80 88 40 14 318
22
用功能点估算(2)
n
Step2: 计算复杂度调整因子
因子 备份和复原 数据通信 分布式处理 关键性能 操作环境 联机数据登陆 多屏幕输入切换 主文件联机更新 值
n
历史数据
l l
n
估算成本和工作量
l l
24
用类比的方法进行估算
通过对一个或多个已完成的项目与新的类似项目的 对比来预测当前项目的成本与进度。 类比估算要解决的主要问题是:
如何描述实例特征:如何从相关项目特征中抽取最 具代表性的特征,通过选取合适的相似度/相异度 的表达式,评价相似程度 如何用相似的项目数据得到最终估算值。
历史数据
平均生产率PM:620 LOC/PM(620行代码/人月) 每个人月的成本 C = 8000¥
2.
l l
估算项目成本和工作量
估算工作量 = 总代码行/PM= 33200/620=54人月 估算成本 = 估算工作量 ×每个人月的成本 = 54 人月× 8000 = 43 2000¥
9
面向功能点的成本估算
chapter__4 11
UFC-未调整功能点计数的加权系数
项 简单
复杂度权重因素 一般 复杂 4
5 4 7
外部输入
外部输出 外部查询 外部文件
3
4 3 5
6
7 6 10
内部文件
7
10
能点计算实例-UFC
项 外部输入 外部输出 外部查询 外部文件 内部文件 总计 UFC 301
《软件项目管理》期末复习参考题
一、不定项选择题(在每个小题四个备选答案中选出正确答案,填在下表中)1.构成项目的三个要素是()。
A.时间B.费用C.项目经理D.范围2.项目的“独特性”的含义是()A.项目没有重复性,每个项目都有其特殊性B.项目有特定的开始和结束时间C.项目的持续时间很短D.项目可以在任何时间取消3.项目生命周期包括()等阶段。
A.计划B.启动C.可行性研究D.收尾4.下列表述正确的是()A.活动排序就是把要完成的活动按工作量大小排好B.活动排序就是确定各活动之间完成的先后顺序C.活动排序就是按照各种计划一项一项地完成各活动D.活动排序就是按照活动的必然依存关系进行排序5.在合同生存期中各包括()等阶段A.合同准备B.合同管理C.制作标书D.合同签署6.SOW的含义是()A.工作任务分解B.需求说明C.任务书D.工作任务说明7.瀑布模型具有以下特点()A.不允许变更或限制变更B.强调测试过程与开发过程的对应性和并行性C.可以减少项目的各种假设以及风险等D.通过风险管理进行驱动8.在合同生存期中各包括()等阶段A.合同准备B.合同管理C.制作标书D.合同签署9.SOW的含义是()A.工作任务分解B.需求说明C.任务书D.工作任务说明10.螺旋式模型具有以下特点()A.不允许变更或限制变更B.强调测试过程与开发过程的对应性和并行性C.可以减少项目的各种假设以及风险等D.通过风险管理进行驱动11.在项目管理中,WBS是最有效和最重要的,因为()A.WBS确定了项目的范围B.WBS确定了项目的目标C.WBS是工期估计、成本估算、资源需求识别的基础D.WBS是客户需要的结果12.项目需要赶工时,项目经理的努力应集中在哪个方面()A.降低成本加速执行任务B.关键任务C.去掉某些活动来加快任务完成D.加速关键路径上任务的执行13.影响软件产品修改的质量因素有()A.灵活性B.可理解性C.可重用性D.完整性14.下列表述正确的是()A.最早完成时间可在这项活动最早开始时间的基础上加上这项活动的工期估计B.活动的最迟完成时间以项目预计完成时间为参照点进行逆向计算C.最迟完成时间可在前置活动的最迟开始时间基础上计算出来D.最迟开始时间可在该活动最迟完成时间的基础上加上该活动的工期得出15.若已知PV=220元,EV=200元,AC=250元,如果根据偏差分析,则此项目的SV和项目状态是()A.20元,项目提前完成B.-20元,项目比计划滞后C.30元,项目提前完成D.800元,项目按时完成16.在影响项目成本的因素中,下列表述正确的是()A.延长项目的工期会减少项目的成本B.项目质量的要求越高,则项目的成本就会越大C.项目完成的活动越复杂,则项目的成本就会越大D.在项目所消耗的资源的数量和单价两个要素中,资源的数量对项目成本的影响较大17.下面说法中正确的是()A.项目沟通有单向沟通和双向沟通B.项目沟通即有上对下的沟通也有下对上的沟通C.项目沟通只在项目团队内进行D.项目沟通分为文字符号、语言动作沟通18.在项目管理过程中,最严重的风险通常出现在项目生命周期的哪个阶段()A.启动和计划阶段B.计划和实施(执行)阶段C.实施(执行)和收尾阶段D.启动和收尾阶段19.下列说法正确的是()A.转移风险也称为分担风险B.回避风险可以完全消除该风险所带来的各种损失C.如果风险后果比较严重,就可以采用回避风险的方法D.所有项目风险是可以回避的20.项目经理的权利有()A.选择项目成员B.制定项目的有关决策C.对项目获得的资源进行再分配D.确定项目范围21.对于任务相关性为“开始-开始”的任务A与任务B,若要使任务B在任务A完成的前7天开始,则可将任务B的延迟时间设置为()。
软件项目管理考试试题及答案(你值得拥有)
软件项目管理考试试题及答案(你值得拥有)《软件项目管理》期末复习考试及答案一、判断题(正确画√,错误画×)1.项目是由临时性的组织来完成的。
(T)2.项目的选择包括评估各种需求和机会,评估必须是有形和定量的。
(F )3.在双代号图中,每一事件(圆圈)必须有惟一的事件序号,即网络图中不会出现相同的事件序号。
(T )4.根据项目生命周期可知,不同项目各阶段资源投入强度不同。
通常是前期投入低,逐渐增加达到高峰后开始降低。
(T )5.具有正总时差路径被称为关键路径。
(F )6.申请书是一份推销文件,而不是技术报告。
(T)7.某项活动的最早开始时间和最早结束时间是通过网络图反向推算得到的。
( F )8.在绘制网络图时,把活动画在一个闭路中是不允许的,因为它描述的是不断自我重复的活动路径。
(T )9.项目必须完成的整个时间段被定义为从预计开始时间到要求完工时间。
(T )10.某项活动的浮动时间为负值,表明该项活动花费的时间可以延长。
(F )二、单项选择题1. 项目生命周期四个阶段中,第二阶段结束于(A )A)签订合同B)需求建议书的发布C)申请书的提交D)项目结束2.固定价格合同对于客户和承约商来说,风险分别是(B )A)低低B)低高C)高低D)高高3.进度偏差SV<0(为负值)时,表示(B )A)进度提前B)表示进度延误C)实际消耗工时(或成本)低于预算值,即项目有结余或效率高D)实施成本过高,即实际消耗工时(或成本)超过预算值,即项目超支4.右图是一个单代号图,表示(A )A)活动A结束10天以后,活动B才能开始B)活动A开始10天以后,活动B才能开始C)活动A结束10天以后活动才能结束D)活动A开始10天以后活动B才能结束5.准备需求建议书的目的是从(C )的角度全面、详细地阐述为了满足识别需求所要做的工作。
项目管理试卷)A)项目参与人员B)项目经理C)客户D)项目承约商三、多项选择题1.下列工作中属于项目的是()A) 策划一场婚礼B)开发一个软件C)为人民服务D)主持一次会议E)管理大楼的卫生服务2.项目目标通常用下列要素来表示()A)工作范围B)顾客满意度C)进度计划D)成本E)工作人员3. 下面对单代号图描述正确的是()A)节点表示活动B)箭线表示活动C)箭线表示活动(工作)之间的逻辑关系。
软件项目管理期末复习题集与参考答案解析
软件项⽬管理期末复习题集与参考答案解析软件项⽬管理期末复习题及参考答案⼀、单项选择题(1)赶⼯⼀个任务时,你应该关注(C )A. 尽可能多的任务B. ⾮关键任务C. 加速执⾏关键路径上的任务D. 通过成本最低化加速执⾏任务(2)下列哪个不是项⽬管理计划的⼀部分?(C)A. ⾥程碑图⽰B. 进度C. 数据库设计D. 风险清单(3)对⼀个任务进⾏进度估算时,A是乐观者,估计是6天完成,B是悲观者,估计是24天完成,C是有经验者认为最有可能是12天完成,那么这个任务的历时估算是介于10天到16天的概率是()E1=(O+4M+P)/6 δ1=(P-O)/6A. 50%B. 68.3%C. 70%D. 99.7%(4)关于浮动,下⾯除了哪个之外都是不正确的?(b )A. 每个任务都有浮动B. 只有复杂的项⽬有浮动C. 浮动是在不增加项⽬成本的条件下,⼀个活动可以延迟的时间量D. 浮动(时间)是在不影响项⽬完成时间的前提下,⼀个活动可以延迟的时间量(5)关于⽹络图,下⾯哪个是不正确的?(D )A. ⽹络图可⽤于安排计划B. ⽹络图展⽰任务之间的逻辑关系C. ⽹络图可⽤于跟踪项⽬D. ⽹络图可⽤于详细的时间管理(6)需求分析是回答系统必须( a )的问题A. 做什么B. 怎么做C. 何时做D. 为谁做(7)为了有效地管理项⽬,应该将⼯作分解为更⼩的部分,以下各项中,哪⼀项不能说明任务应该分解到什么程度?(A )A. 可以在80⼩时内完成B. 不能再进⼀步进⾏逻辑细分了C. 可由⼀个⼈完成D. 可以进⾏实际估算(8)下⾯哪个不是需求管理的过程(D )A. 需求设计B. 需求获取C. 需求分析D. 需求变更(9)(a )是⽤系统的功能数量来测量其规模,与实现产品所使⽤的语⾔和技术没有关系的。
A. 功能点B. 对象点C. 代码⾏D. ⽤例点(10)如果你是某项⽬的项⽬经理,你已经估算出每个单元的成本是¥129。
这个项⽬⼀共有1200单元,你采⽤什么估算⽅法?(b )A. ⾃下⽽上估算法B. 类⽐估算法C. 专家估算法D. 参数估算法(11)风险的三个属性是(c)A. 风险发⽣的时间、地点、负责⼈B. 风险事件、时间、影响C. 风险事件、概率、影响D. 风险数量、风险影响程度、概率(12)“质量成本”是⼀个项⽬管理概念,它说明了下列哪项成本(a )A. 额外需求的成本B. 需求变更的成本C. 确保符合需求的成本D. 固定成本(13)在风险分析过程中,确定已经识别的⼀个风险事件是⽆法避免的,也是不能减轻的,也不能投保,这是⼀个关键的风险事件,⼀旦发⽣可能造成项⽬的失败,项⽬经理最佳的选择是(C )A. 降低风险的级别,项⽬团队将找到⼀个克服故障的⽅法B. 特别关注,加强管理该风险事件和所有的相关事件C. 让风险评估⼩组继续分析该风险事件,直到降低预期影响D. 忽略风险评估,因为不管赋予什么值,都只是⼀个估算。
最新软件项目管理期末复习题及参考答案(1)
2.通过正推法确定每个任务的最早开始时间、逆推法确定每个任务的最晚开始时间(在下面的图示中标识即可)
3.确定关键路径,计算项目完成的最短时间
4.任务F在不影响项目最早完成的时间浮动量.
5.将下面的PDM网络图转化为ADM网络图
参考答案:
1.任务F与任务B是并行关系,它们的最早开始时间都为0。任务F是任务I的前置任务,任务I是任务F的后置任务。
22520255011.25
3120000-1200/
4405040-10010.8
5000000/
6000000/
所以,截止4/1/2008,对于整个项目:
BAC=330, BCWS=190, ACWP=80, BCWP=70
由此可得:CV=BCWP-ACWP=-10,SV=BCWP-BCWS=-120,
任务BCWSACWPBCWPCVSVSPICPI
A120015001200-300010.8
B180020001800-200010.9
C300035001500-1500-15000.50.5
D900000000/
E780000000/
F600000000/
G60000000/
H60000000/
SPI=BCWP/BCWS=36.84%,CPI=BCWP/ACWP=87.5%
说明:CV<0,项目超出预算;SV<0,进度落后;SPI<1,项目项目进度落后;CPI<1,表示项目超出预算
(4)下面是一个项目的目前的运行数据,计算项目所有的基本度量和运行指标,这个项目的进度还正常吗?假设目前的日期是4/15/2008.
《软件项目管理》期末考试题-计算题
下图为某项目的PDM图,任务一的最乐观、最悲观和最可能的历时估计是10天、28天、19天,任务二的最乐观、最悲观和最可能的历时估计是16天、40天、25天。
计算:①项目在50天内完成的概率;②项目在35~50天内完成的概率。
参考答案:E1 = (O+4M+P)/6 = (10+4*19+28)/6 = 19E2 = (O+4M+P)/6 = (16+4*25+40)/6 = 26δ1 = (P-O)/6 =(28-10)/6 = 3δ2 = (P-O)/6 = (40-16)/6 = 4δ = (δ12+δ22)1/2 = (9+16)1/2 = (25)1/2 = 5E = E1+E2 = 19+26 = 45① P50 = P(E)+P(1δ) = 50+68.3/2 = 84.15%② P35~50 = P(-2δ)/2+P(1δ)/2 = 95.5/2+68.3/2 = 81.9%某项目的PDM网络图如下。
假设各个任务之间没有滞后和超前,设项目的最早开工日期是第1天,最后一个任务的最早完成时间等于最晚完成时间,请完成下面问题:1)任务F与任务B是什么依赖关系?任务F与任务I是什么依赖关系?2)计算各任务的最早、最晚开始时间和最早、最晚完成时间并标于图中3)确定关键路径,计算项目完成的最短时间4)任务F在不影响项目最早完成的时间浮动量5)将下面的PDM网络图转化为ADM网络图参考答案:1)任务F与任务B是并行关系,它们的最早开始时间都为0。
任务F是任务I的前置任务,任务I是任务F的后置任务。
2)3)关键路径:A → C → E → H → I,项目的最短完成时间为:8+16+13+14+12=63天4)任务F的时间浮动量:33-9 = 24天5)ADM网络图:利用决策树风险分析技术来分析如下两种情况的,以便决定你会选择哪种方案:(要求画出决策树)方案1:随机投掷硬币两次,如果两次投掷的结果都是硬币正面朝上,你将获得10元;投掷的结果背面每朝上一次你需要付出1.5元。
软件项目管理期末考试题
1.在什么情况下可以采用德尔菲方法进行风险识别_______C____。
A.存在模拟模型B. 需要大家的统一意见C. 有大量历史项目D。
风险概率明确2。
下面各项对沟通计划的描述,哪项是错误的。
( D )A. 确定沟通需求B. 确定沟通的内容C. 确定沟通方法D。
对项目管理是没有必要的3。
赶工一个任务时,你应该关注____C_____________.A。
尽可能多的任务B。
非关键任务C. 加速执行关键路径上的任务D。
通过成本最低化加速执行任务4.在一个项目会议上,一个成员提出增加任务的要求,而这个要求超出了WBS确定的项目基线,这时,项目经理提出项目团队应该集中精力完成而且仅需完成原来定义的范围基线,这是一个__B_________的例子。
A. 范围定义B。
范围管理C。
范围蔓延D。
范围变更请求5。
人员管理计划描述了__________.( B )A. 如何获取项目成员B. 如何解决冲突C。
项目经理的团队建设总结D. 项目团队的人员什么时候如何加入到团队中和离开团队6。
关于浮动,下面除了哪个都是不正确的?(B)A. 每个任务都有浮动B。
只有复杂的项目有浮动C。
浮动是在不增加项目成本的条件下,一个活动可以延迟的时间量D。
浮动是在不影响项目完成时间的前提下,一个活动可以延迟的时间量7.合同激励的最终目标是___D______。
A。
卖方节约成本B. 买方节约成本C. 增加卖方成本D。
协调合同双方的目标8。
下面哪个不是需求管理的过程_____ D_________。
A。
需求设计B. 需求获取C. 需求分析 D. 需求变更9.在一个项目中,项目经理会尽量争取怎样的“质量等级”?(B )A。
尽可能高的B。
尽可能贴近项目目标的C。
最少的项目成本D。
超出项目需求定义的10。
活动A历时为3天,开始于星期一(4号),后置活动B与活动A具有完成-开始的依赖关系。
完成-开始关系有3天的滞后,而且活动B历时为4天,星期天为非工作日,从这些数据可以得出什么结论__B_________.A. 两项活动的总历时为8天B。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
下图为某项目的PDM图,任务一的最乐观、最悲观和最可能的历时估计是10天、28天、19天,任务二的最乐观、最悲观和最可能的历时估计是16天、40天、25天。
计算:①项目在50天内完成的概率;②项目在35~50天内完成的概率。
任务一任务二结束开始
参考答案: E1 = (O+4M+P)/6 = (10+4*19+28)/6 = 19
E2 = (O+4M+P)/6 = (16+4*25+40)/6 = 26
= (P-O)/6 =(28-10)/6 = 3 δ1 = (P-O)/6 = (40-16)/6 = 4
δ21/21/2221/2 = 5 +δδ) = (9+16) = (25)δ = (21E = E1+E2 = 19+26 = 45
) = 50+68.3/2 = 84.15%
δ① P = P(E)+P(150)/2 = 95.5/2+68.3/2 = 81.9%
δ)/2+P(1δ P② = P(-235~50天,网络图如下。
假设各个任务之间没有滞后和超前,设项目的最早开工日期是第1PDM某项目的最后一个任务的最早完成时间等于最晚完成时间,请完成下面问题:是什么依赖关系?任务1)F与任务B是什么依赖关系?任务F与任务I 2)计算各任务的最早、最晚开始时间和最早、最晚完成时间并标于图中 3)确定关键路径,计算项目完成的最短时间 F在不影响项目最早完成的时间浮动量4)任务网络图PDM网络图转化为ADM5)将下面的
GDBDuration=8Duration=14Duration=12
IEAHC
Duration=12Duration=13Duration=16Duration=8Duration=14
F
Duration=19
参考答案:的前置任务,任是任务IFB任务F与任务是并行关系,它们的最早开始时间都为0。
任务1) 的后置任务。
I是任务F务2)4
/ 1
43
35
35 21 G D 21 9 B Duration=8 Duration=14 Duration=12 52
44 24 38 24
12
64
52 38
38 52
25 1 9
9 25
I E C A H
Duration=12 Duration=14 Duration=13 Duration=8 Duration=16
64
38 52 25 38 25 9 52 1 9
28
9 F
Duration=19
52
33
关键路径:3)
天,项目的最短完成时间为:8+16+13+14+12=63 E → H → I→A C →: 的时间浮动量任务F4)
天33-9 = 24 网络图:ADM5)
要求画出决策树)以便决定你会选择哪种方案:(利用决策树风险分析技术来分析如下两种情况的,元;投掷的:随机投掷硬币两次,如果两次投掷的结果都是硬币正面朝上,你将获得10方案1 1.5元。
结果背面每朝上一次你需要付出元;如果两次投掷的结果都是硬币正面朝上,你将获:随机投掷硬币两次,你需要付出2方案2 10元得参考答案: 1:根据决策树分析结果,选
择方案元 0.25×10=2.50.252次正面:,10元
元)=-0.75×(,-1.5元 0.5-1.51次正面:0.51
方案 =-0.75)元元 0.25×(-30.250次正面:,-3 投掷硬币元:EMV = 2.5-0.75-0.75 = 1方案1×0.25,8元 0.258=2元2次正面:2
方案元-2-21次正面:0.5,元 0.5×()=-1
= -0.5元)×(元,次正面:00.25-2 0.25-2
元EMV = 2-1-0.5 = 0.5:方案2
4
/ 2。
如果采用方A一个项目在进行规划的时候,碰到了一个风险问题,项目经理在决定是否采用方案万元。
而能够万元,否则将损失1案A需要使用一个新的开发工具,通过使用这个工具可以获利5(画A?掌握这个工具的概率是20%,利用决策树分析技术说明这个项目经理是否应该采用这个方案出决策树)参考答案:1. 根据决策树分析结果,选择方案成功:0.20,50000元0.20×50000 = 10000元
元0.80失败:,-10000元 0.80×(-10000) = -8000 :采用方案1 项目开发元方案1:EMV = 10000-8000 = 2000 工具决策 2方案:不采用:-10000元方案2:EMV = -10000元
4/1/2008,截至.ABC公司正在进行一个项目,下表是项目目前的一些指标计算总的估算成本BAC CV,,CPI来说明。
SVBCWS项目的状况如何,通过计算 BCWP,,ACWP,,SPI
参考答案:
任务 BCWS ACWP BCWP CV SV SPI CPI
0.5 0 -5 1 5
10 1 5
1.25 25 20 5 1 25 2 0
/ 0 -120 120 0
30 0.8 50 40 4 1 40 -10
0 5 / 0 0 0 0 0
/
6 0
截止4/1/2008,对于整个项目:
BAC=330,BCWS=190,ACWP=80,BCWP=70
SV=BCWP-BCWS=-120,由此可得:CV=BCWP-ACWP=-10,
SPI=BCWP/BCWS=36.84%, CPI=BCWP/ACWP=87.5%
说明:CV<0,表示当前超出预算;SV<0,表示当前进度落后;
SPI<1,表示项目进度落后;CPI<1,表示项目超出预算。
4
/ 3
下面是一个项目的目前的运行数据,计算项目所有的基本度量和运行指标,这个项目的进度还正常吗?假设目前的日期是4/15/2008。
参考答案:
任务 BCWS ACWP BCWP CV SV SPI CPI
0.71 1 -20 0 1 50 70 50
1.75 15 1 20 35 0 2 35
0.5 40 -20 20 20 0 1 3
1 0 40 40 1 4 40 0
/ 0 5 0 0 0 0 0
/
60
截止4/15/2008,对于整个项目:
BAC=285,BCWS=145,ACWP=170,BCWP=145
由此可得:CV=BCWP-ACWP=-25, SV=BCWP-BCWS=0,
SPI=BCWP/BCWS=1, CPI=BCWP/ACWP=85.30%
说明:CV<0,当前超出预算;SV=0,当前进度正常;
SPI=1,项目按照进度进行;CPI<1,表示项目超出预算。
