一、预应力混凝土方桩与预应力混凝土管桩工艺对比
二、预应力混凝土方桩与预应力混凝土管桩造价对比分析
三、预应力混凝土方桩与预制混凝土方桩对比
一、预应力混凝土方桩与预应力混凝土管桩对比
降低成本
—1、接桩采用无端板连接技术
无端板(无焊接)技术为预制桩行业的革新技术。
—2
—3
密封防腐,完全保护住钢铁材质的连接件不受外界环境酸碱性的侵蚀。
抗拔优势明显—预应力混凝土方桩主筋可直接锚入承台
弹卡式连接接头可直接将锚固筋拧入其中,使得锚固筋与预应力主筋在同一轴线上。在作为抗拔桩使用时,响应《建筑地基基础设计规范》(GB50007-2011)第293页作抗拔桩使用时应慎用预应力混凝土管桩,因为预应力管桩作为抗拔桩使用时,
出现了数起桩身抗拔破坏的事故,主要表现在主筋镦头与端板连接处拉脱,管桩的接头焊缝因为暴露在地下水中其耐久性也有问题。

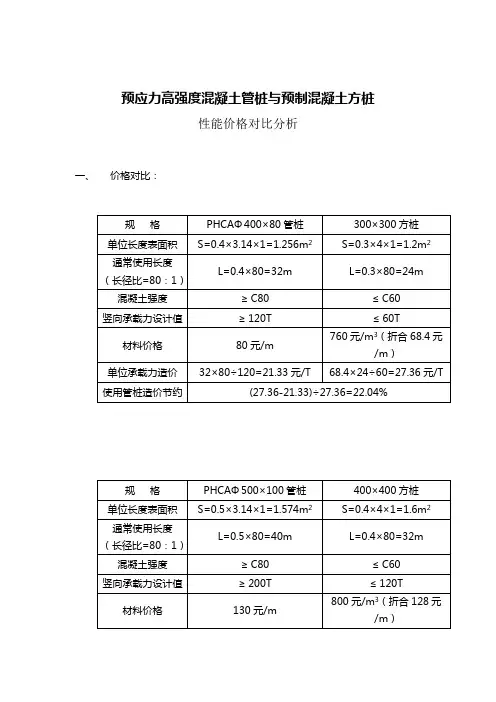

二、预应力方桩与预应力管桩造价对比分析
上海某医院新建项目抗压桩原设计500预应力管桩18450米,抗拔桩原设计500预应力管桩22960米。现用400预应力混凝土方桩替代,承台部分及灌芯部分的造价对比如下:
500管桩:(3.5×0.5+0.5+0.5)×(3.5×0.5+0.5+0.5)×0.8=6.05m3
400方桩:(4.0×0.4+0.4+0.4)×(4.0×0.4+0.4+0.4)×0.8=4.608m3
每个承台可节约的方量为:6.05-4.608=1.442m3
混凝土(带钢筋)按1000元/m3计算:1.442×1000=1442元
(b)4桩承台(每根桩长28米)的桩总长度:28×4=112米
承台节约的造价换算到用桩米数上:1442÷112=12.875元/米
(c)如承台下用桩量有22960米,承台节约造价12.875×22960=295610元。
(d)2、填芯造价对比
㈠500
⑴
⑵
⑶
⑷
㈡500
⑴
⑵
⑶
⑷
㈢500
⑴填芯配筋②号筋——10根20mm二级钢筋,③号筋——8@150,
⑵填芯采用C40微膨胀混凝土,深度H=4m,托板采用5mm圆薄钢板,
⑶填芯部分综合造价340元,折合到桩长上340÷28=12.1元/米,
⑷400预应力方桩无需填芯,则可节约12.1×22960=277816元。
㈣采用400预应力方桩替代500预应力管桩,填芯可节约348551元。
3、本项目预算可节约295610+348551=644161元,总用桩量41410米,折合每米节
约15.55元/米。
三、预应力混凝土方桩与预制混凝土方桩对比
1、降低造价
预应力高强混凝土方桩桩端无需安装钢帽,采用无端板技术。主筋采用预应力钢棒,比传统螺纹钢性价比更高。
2、
3、
4、
5、
预应力高强混凝土方桩,结合了预应力高强管桩和传统预制方桩之优点,采用工厂先张法、蒸汽养护,生产效率远高于传统预制方桩,桩身混凝土强度C50-C80,传统预制方桩采用自然养护,桩身混凝土强度仅C30。
四、预应力混凝土方桩安装施工
图1 图2
图3图4
图1工厂堆场一隅
图2施工现场堆放及施工
图3桩头(封盖、安装插杆)特写
图4浇注防腐材料
图5桩身对接
图5
五、预应力混凝土方桩相关检测报告
