2020年二级建造师考试《建筑工程》案例分析题练习及答案

合集下载

2020年二级建造师考试真题及答案解析

2020年二级建造师考试真题及答案解析

2020年二级建造师考试真题及答案解析1.高度60米的住宅属于高层建筑。

2.临开敞中庭的栏杆高度最低限值是1.05m。

3.装饰工程中宴会厅安装的大型吊灯,其荷载类别属于集中荷载。

4.XXX搁置在钢柱牛腿上不做任何处理,其支座可简化为可动铰支座。

5.常用改善混凝土拌合物流动性能的外加剂是减水剂。

6.木材湿胀后,可使木材开裂。

7.具有良好隔热和隔声性能的玻璃品种是夹层玻璃。

8.土方回填工程中,根据压实机具确定的施工参数是压实系数。

9.基坑验槽中,对于基底以下不可见部位的土层,通常采用的方法是贯入仪检测法。

10.施工测量中,测量角度的仪器是经纬仪。

11.目前粗钢筋机械连接采用最多的连接方式是镦粗直螺纹套筒连接。

12.常用于防水混凝土的水泥品种是矿渣硅酸盐水泥。

13.水泥砂浆防水层终凝后应及时养护,养护时间不少于7天。

14.外墙EPS板薄抹灰系统施工工艺顺序,正确的是①挂基准线②粘贴聚苯板③抹面层抹面砂浆④锚固件固定。

15.铝合金门窗安装中,五金配件与门窗连接应采用普通螺栓。

16.高温天气期间,通常混凝土搅拌运输车罐体涂装颜色是白色。

17.防火涂料按涂层厚度可分为三类。

18.现行消防验收备案的政府职能部门是消防部门。

消防救援机构、住房和城乡建设主管部门、公安机关和城建档案管理机构是城市建设和管理中不可或缺的部门。

他们共同负责着城市建筑、环境和安全的各个方面。

以下是一些与建筑相关的选择题和案例分析题。

19.答案:B。

-5℃在采用砂、石材料铺装地面时,环境温度最低限值为-5℃。

20.答案:D。

医院根据室内环境污染控制的规定,医院属于Ⅰ类民用建筑工程。

21.答案:C、D、E砌体结构工程的特点包括自重大、保温性能好、抗震性能好、可就地取材。

22.答案:A、B、C、D影响混凝土拌合物和易性的因素包括单位体积用水量、砂率、时间和水泥的泌水性和安定性。

23.答案:B、C、D影响砂浆稠度的因素包括使用环境温度、用水量和掺合料的种类。

2020年二级建造师《建筑工程》考试真题及答案及解析

2020年二级建造师《建筑工程》考试真题及答案及解析

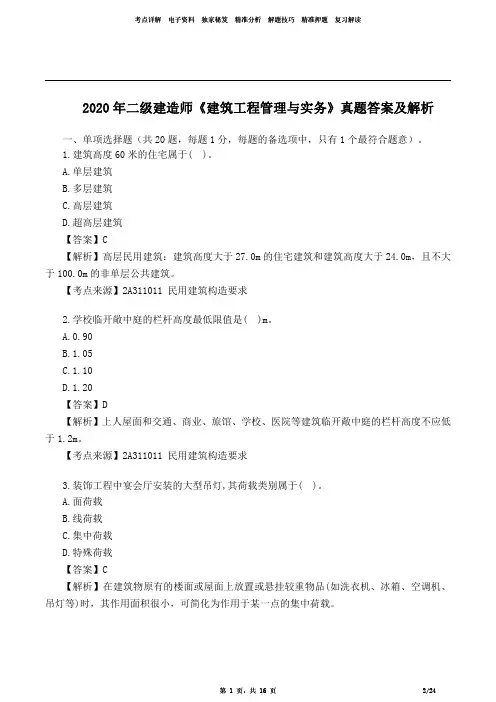

2020年二级建造师《建筑工程管理与实务》真题答案及解析一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)。

1.建筑高度60米的住宅属于()。

A.单层建筑B.多层建筑C.高层建筑D.超高层建筑【答案】C【解析】高层民用建筑:建筑高度大于27.0m的住宅建筑和建筑高度大于24.0m,且不大于100.0m的非单层公共建筑。

【考点来源】2A311011民用建筑构造要求2.学校临开敞中庭的栏杆高度最低限值是()m。

A.0.90B.1.05C.1.10D.1.20【答案】D【解析】上人屋面和交通、商业、旅馆、学校、医院等建筑临开敞中庭的栏杆高度不应低于1.2m。

【考点来源】2A311011民用建筑构造要求3.装饰工程中宴会厅安装的大型吊灯,其荷载类别属于()。

A.面荷载B.线荷载C.集中荷载D.特殊荷载【答案】C【解析】在建筑物原有的楼面或屋面上放置或悬挂较重物品(如洗衣机、冰箱、空调机、吊灯等)时,其作用面积很小,可简化为作用于某一点的集中荷载。

【考点来源】2A311021房屋结构平衡技术要求4.刚梁临时搁置在钢柱牛腿上不做任何处理,其支座可简化为()。

A.固定铰支座B.可动铰支座C.固定支座D.弹性支座【答案】B【解析】可动铰支座;只能约束竖向运动的支座,例如;把梁放在柱顶上,不作任何处理,其支座就可简化成可动饺支座。

【考点来源】2A311021房屋结构平衡技术要求5.常用改善混凝土拌合物流动性能的外加剂是()。

A.减水剂B.防水剂C.缓凝剂D.膨胀剂【答案】A【解析】改善混凝土拌合物流变性能的外加剂。

包括各种减水剂、引气剂和泵送剂等。

【考点来源】2A311033混凝土(含外加剂)的技术性能和应用6.木材湿胀后,可使木材()。

A.翘曲B.表面鼓凸C.开裂D.接榫松动【答案】B【解析】湿胀干缩变形会影响木材的使用特性。

干缩会使木材翘曲、开裂,接梅松动,拼缝不严。

湿胀可造成表面鼓凸,所以木材在加工或使用前应预先进行干燥,使其含水率达到或接近与环境湿度相适应的平衡含水率。

2020年2级建造师《建筑工程》考试真题及答案完整篇.doc

2020年2级建造师《建筑工程》考试真题及答案完整篇.doc

2007年二级建造师《建筑工程》考试真题及答案11.采用插入式振捣本工程底板混凝土时,其操作应(C)。

A.慢插慢拔B.慢插快拔C.快插慢拔D.快插快拔12.该工程底板的混凝土养护时间最低不少于(B)天。

A.7B.14C.21D.2813.本工程主梁、次梁、板的钢筋位置顺序是(D)。

A.主梁筋在上,次梁筋居中,板筋在下B.主梁筋居中,次梁筋在下,板筋在上C.主梁筋在下,次梁筋在上,板筋居中D.主梁筋在下,次梁筋居中,板筋在上14.普通混凝土小型空心砌块的施工要求是(A)。

A.必须与砖砌体施工一样设立皮数杆、拉水准线B.小砌块施工应错孔对缝搭砌C.灰缝可以有透明缝D.小砌块临时间断处应砌成直槎15.本工程普通混凝土小型空心砌块龄期至少(D)天的才可施工。

A.7B.14C.21D.28场景(三)某医院改扩建工程于2006年5月1日申报竣工,同年5月10日竣工验收合格,5月20日工程移交,5月24日办理了竣工验收备案手续。

总包施工单位提交了工程质量保修书。

在保修期间,建设单位找了一个家装施工队进行地板改造,将地埋采暖管损坏,冬季供暖时发生了跑水事故。

医院在发生跑水后立即通知总包施工单位维修。

地埋采暖管修复后,各方因维修费用的承担发生争议。

根据场景(三),作答下列题目:16.本案工程保修期的起算时间为(B)。

A.5月1日B.5月10日C.5月20日D.5月24日17.本案总包施工单位应在(A)向建设单位提交质量保修书。

A.5月1日B.5月10日C.5月20日D.5月24日18.在正常使用下,供热系统最低保修期限为(C)。

A.1年B.2年C.2个采暖期D.5年19.本案跑水事故发生后,总包施工单位接到保修通知后,正确的做法是(D)。

A.应在保修书约定的时间内予以维修B.不予维修C.立即到达现场抢修D.让医院通知家装队维修20.本案跑水事件维修完成后,应当由(B)组织验收。

A.总包施工单位B.医院C.监理单位D.家装队上一页 [1] [2] [3] [4] [5] [6] [7] 下一页2007年二级建造师《建筑工程》考试真题及答案场景(五)某高层办公楼进行装修改造,主要施工项目有:吊顶、地面(石材、地砖、木地板)、门窗安装、墙面为墙纸、乳胶漆;卫生间墙面为瓷砖,外立面采用玻璃幕墙及干挂石材,大厅中空高度为12米,回廊采用玻璃护栏,门窗工程、吊顶工程、细部工程等采用人造木板和饰面人造木板。

2020年新版教材最新二级建造师《建筑工程》经典案例分析题解析

2020年新版教材最新二级建造师《建筑工程》经典案例分析题解析

2020年二级建造师《建筑工程》经典案例分析题案例一背景:某施工单位总承包某写字楼工程,该工程地上6层,地下1层,地上部分为混合结构。

合同规定该工程的开工日期为2011年4月1日,竣工日期是2012年4月25日。

工程所在地6月15日~ 9月15日为雨期施工。

施工单位进场后及时向监理单位报送了此项工程的施工组织设计。

施工过程中发生了如下事件:事件一:施工单位向监理单位报送的该工程施工组织设计中明确了质量、进度、成本、安全等四项管理目标,对施工顺序和施工方法作了描述,监理单位认为不完善。

事件二:施工单位向监理单位报送的该工程施工组织设计中,施工现场平面布置图包括了:①工程施工场地状况;②拟建建(构)筑物的位置、轮廓尺寸、层数等;③工程施工现场的加工设施、存贮设施、办公和生活用房的位置和面积等内容。

监理单位认为内容不全。

事件三: 2011年6月15日工程开始进入主体结构和二次结构施工,项目部采取了雨期施工措施。

问题:1.事件一中,该工程施工管理目标应补充哪些内容?2.一般工程的施工顺序有哪些要求?3.施工方法的确定原则有哪些内容?4.事件二中,施工现场平面布置图应补充哪些内容?5.事件三中,项目部对砌体工程雨期施工应采取哪些措施?参考解析:1.应补充的管理目标有:环保;节能;绿色施工;文明施工;计量检测;试验化验的控制、监督、检查和验收。

2.一般工程的施工顺序要求有:先准备、研工;先地下、后地上;先生体、后周护;先结构、后装饰;先土建、后设备。

3.施工方法的确定原则: 先进性;可行性;经济性兼顾。

4.施工现场平面布置图应补充的内容有:(1)布置在工程施工现场的垂直运输设施、供电设施、供水供热设施、排水排污设施和临时施工道路等;(2)施工现场必备的安全、消防、保卫和环境保护等设施;(3)相邻的地上、地下既有建(构)筑物及相关环境。

5.砌体工程雨期施工应采取的措施有:(1)雨天不应露天砌筑墙体,对下雨当日砌筑的墙体应进行遮盖;(2)雨天停工后继续施工时,复核墙体垂直度,如超过允许偏差,应拆除重新砌筑;(3)砌体结构工程使用的湿拌砂浆,除直接使用外必须储存在不吸水的专用容器内,并根据气候条件采取遮阳、保温、防雨等措施;(4)砂浆在使用过程中严禁随意加水;(5)淋雨过湿的砖不得使用,雨天及小砌块表面有浮水时,不得施工;(6)块体湿润程度宜符合下列规定:①烧结类块体的相对含水率60% ~ 70%;②吸水率较大的轻骨料混凝士小型空心砌块、蒸压加气混凝土砌块的相对含水率40% ~ 50%。

2020年二级建造师《专业工程管理与实务-建筑工程》真题及答案解析

2020年二级建造师《专业工程管理与实务-建筑工程》真题及答案解析

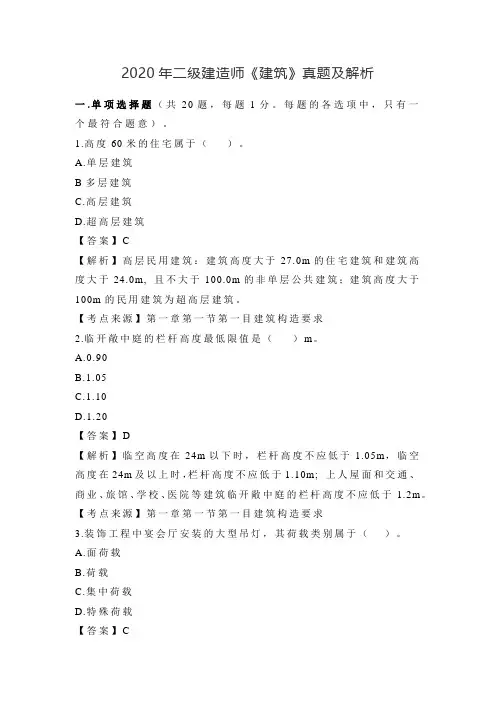

2020年二级建造师《建筑》真题及解析一.单项选择题(共20题,每题1分。

每题的各选项中,只有一个最符合题意)。

1.高度60米的住宅属于()。

A.单层建筑B多层建筑C.高层建筑D.超高层建筑【答案】C【解析】高层民用建筑:建筑高度大于27.0m的住宅建筑和建筑高度大于24.0m, 且不大于100.0m的非单层公共建筑;建筑高度大于100m的民用建筑为超高层建筑。

【考点来源】第一章第一节第一目建筑构造要求2.临开敞中庭的栏杆高度最低限值是()m。

A.0.90B.1.05C.1.10D.1.20【答案】D【解析】临空高度在24m以下时,栏杆高度不应低于 1.05m,临空高度在24m及以上时,栏杆高度不应低于1.10m; 上人屋面和交通、商业、旅馆、学校、医院等建筑临开敞中庭的栏杆高度不应低于 1.2m。

【考点来源】第一章第一节第一目建筑构造要求3.装饰工程中宴会厅安装的大型吊灯,其荷载类别属于()。

A.面荷载B.荷载C.集中荷载D.特殊荷载【答案】C【解析】在室内增加装饰性的柱子,特别是石柱,悬挂较大的吊灯,房间局部增加假山盆景,这些装修做法就是对结构增加了集中荷载。

【考点来源】第一章第一节第二目建筑结构技术要求4.梁临时搁置在钢柱牛腿上不做任何处理,其支座可简化为()。

A.固定铰支座B.可动铰支座C.固定支座D.弹性支座【答案】B【解析】对平面结构的支座一般可以简化为以下三种形式:(1)可动铰支座:只能约束竖向运动的支座,例如:把梁放在柱顶上,不作任何处理,其支座就可简化成可动较支座。

(2)固定铰支座:只能约束竖向和水平运动的支座,例如:把屋架放在柱顶上,并与柱顶的预埋件连接,这样的支座可简化成固定铰支座。

(3)固定支座:能约束竖向、水平和转动的支座,例如:柱子与基础完全现浇在一起,而且柱子的钢筋插入基础一定距离,那么柱子的支座就可简化成固定支座。

【考点来源】第一章第一节第二目建筑结构技术要求5.常用改善混凝土拌合物流动性能的外加剂是()。

2020年12月二级建造师考试《建筑工程管理与实务》真题及答案解析【完整版】

2020年12月二级建造师考试《建筑工程管理与实务》真题及答案解析【完整版】

2020年12月二级建造师考试《建筑工程管理与实务》真题及答案解析【完整版】一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.按使用功能划分,下列属于居住建筑的是()。

A.办公楼B.宾馆C.医院D.宿舍楼〖答案〗:D〖解析〗民用建筑按使用功能又可分为居住建筑和公共建筑两大类,居住建筑包括住宅建筑和宿舍建筑,公共建筑是供人们进行各类社会、文化、经济、政治等活动的建筑物,如图书馆、车站、办公楼、电影院、宾馆、医院等。

2.建筑抗震设防,根据其使用功能的重要性分()个类别。

A.二B.三C.四D.五〖答案〗:C〖解析〗我国规范抗震设防的目标简单地说就是“小震不坏、中震可修、大震不倒”。

建筑物的抗震设计根据其使用功能的重要性分为甲、乙、丙、丁类四个抗震设防类别。

3.电梯厅墙面上干挂石材饰面的荷载是()。

A.恒载B.可变荷载C.活荷载D.偶然荷载〖答案〗:A〖解析〗永久作用(永久荷载或恒载):在结构使用期间,其值不随时间变化,或其变化与平均值相比可以忽略不计,或其变化是单调的并能趋于限值的荷载。

永久荷载包括结构构件、围护构件、面层及装饰、固定设备、长期储物的自重,土压力、水压力,以及其他需要按永久荷载考虑的荷载,例如:固定隔墙的自重、水位不变的水压力、预应力、地基变形、混凝土收缩、钢材焊接变形、引起结构外加变形或约束变形的各种施工因素。

本题中,电梯厅墙面上干挂石材饰面属于随时间变化其值不会变化,或变化可以忽略不计,所以属于永久作用,也就是恒载。

4.根据《普通混凝土力学性能试验方法标准》,试件养护的标准条件是()。

A.温度20±2℃,相对湿度最低限值85%B.温度20±2℃,相对湿度最低限值95%C.温度25±2℃,相对湿度最低限值85%D.温度25±2℃,相对湿度最低限值95%〖答案〗:B〖解析〗根据《普通混凝土力学性能试验方法标准》(GB/T 50081—2002)规定,制作边长为150mm混凝土立方体试件抗压强度,以f cu表示,单位为N/mm2或MPa。

2020年二级建造师考试《建筑工程》精选案例分析题

2020年二级建造师考试《建筑工程》精选案例分析题

XX二级建造师考试《建筑工程》精选案例分析题案例分析题(一)背景材料某新建办公楼工程,X建筑XX18600m2,地下二层,地上四层,层高4.5m,X板基础,钢筋混凝土框架结构。

在施工过程中,发生了下列事件:事件一:工程井工程,施工单位按规定向项目监理机构XX施工组织设计。

监理工程师审核时,发现“施工进度计划”部分仅有“施工进度计划表”一项内容。

认为该部分内容缺项较多,要求补充其它必要内容。

事件二:某分项工程采用新技术。

现行验收XX中对该新技术的质量验收标准未作出相应规定。

设计单位制定了“专项验收”标准。

由于该专项验收标准涉及到结构安全,建设单位要求施工单位就此验收标准组织专家论证。

监理单位认为程序错误,提出异议。

事件三:雨季施工期间,由于预防措施不到位。

基坑发生坍塌施工,施工单位在规定时间内,按事故报告要求的内容向有关单位及时进行了上报。

事件四:工程竣工验收后,建设单位指令设计,监理等参建单位将工程建设档案资料交施工单位汇总,施工单位把汇总资料提交给城建档案管理机构进行工程档案验收。

问题:1.【题干】事件一中,还应补充的施工进度计划内容有哪些?【答案】还应补充:工程施工情况;单位工程进度计划。

2.【题干】分别指出事件二中程序的不妥之处,并写出相应的正确做法。

【答案】不妥之处一:“设计单位制定了验收标准。

”正确做法:应由建设单位组织制定验收标准。

不妥之处二:“建设单位要求施工单位组织专家论证。

”正确做法:新技术、新工艺无验收要求的,应由建设单位组织专家论证。

3.【题干】写出事件三中事故报告要求的主要内容。

【答案】事故报告内容:(1)事故发生时间、地点、工程项目,有关单位名称;(2)事故简要经过;(3)事故已经造成或者可能造成的伤亡人数(包括下落不明的人数)和初步估计的直接经济损失;(4)事故的初步原因;(5)事故发生后采取的措施及事故控制情况;(6)事故报告单位或报告人员;(7)其他应当报告情况4.【题干】分别指出事件四中的不妥之处,并写出相应的正确做法。

2020年《建筑工程》二级建造师实题及答案详解

2020年《建筑工程》二级建造师实题及答案详解

2020年《建筑工程》二级建造师实题及答案详解第一题题目:某建筑项目规划总用地面积为平方米,建筑占地面积为6000平方米,绿化率为40%,求该项目的绿化面积。

解答:绿化率是指绿地面积占总用地面积的比例。

因此,可以通过以下计算得到绿化面积:绿化面积 = 总用地面积 * 绿化率代入已知数值,得到:绿化面积 = 平方米 * 40% = 4000平方米所以,该项目的绿化面积为4000平方米。

第二题题目:某建筑项目的总工程量为元,参照《建筑工程计价规范》(GB-2013)计算,该项目的建筑工程计价费用为多少?解答:根据《建筑工程计价规范》(GB-2013),建筑工程计价费用可以通过以下公式计算:建筑工程计价费用 = 总工程量 * 计价基价率代入已知数值,得到:建筑工程计价费用 = 元 * 计价基价率需要根据具体的计价基价率数据来计算具体的费用金额。

第三题题目:某建筑施工队在施工过程中发现了一处地基沉降问题,为了解决该问题,需要采取哪些措施?解答:地基沉降问题可能会对建筑物的稳定性和安全性产生影响,因此需要采取以下措施来解决该问题:1. 进行地质勘察:通过对地质情况进行勘察,了解地基的具体情况,为后续的解决措施提供依据。

2. 加固地基:根据地质勘察结果,采取相应的加固措施,如注浆、加固桩等,提高地基的稳定性。

3. 调整建筑设计:如果地基沉降问题较为严重,可能需要对建筑的设计进行调整,如增加支撑结构等,以确保建筑的安全性。

4. 监测与维护:在解决地基沉降问题后,需要进行监测和维护工作,及时发现并处理任何新的地基问题,以保持建筑的稳定性。

以上是解决地基沉降问题可能采取的一些措施,具体的解决方案需要根据实际情况进行评估和决策。

2020年二建《建筑工程实务》案例分析题及答案(11)

2020年二建《建筑工程实务》案例分析题及答案(11)

2020年二建《建筑工程实务》案例分析题及答案(11)》》查看汇总:2020年二级建造师《建筑工程实务》模拟题及答案汇总案例分析题背景一某房地产开发公司投资建造一座高档写字楼,钢筋混凝土结构,设计项目已明确,功能布局及工程范围都已确定,业主为减少建设周期,尽快获得投资收益,施工图设计未完成时就进行了招标。

(1)招标工作中了发生以下事件:1)招标文件规定本地区单位参加投标不需要垫资,外地区单位参加投标需要垫资200万元。

当地建设行政主管部门指定丙公司为房地产开发公司代理招标事务,并负责组织召开并主持招标预备会议与开标会议。

2)五家单位参加投标,其中乙公司在投标截止日期时间之前报送的新报价方案在原报价的同时提出报价降低新方案,经项目经理签字、企业盖章后送招标方,招标方以“一标一投”为理由拒绝该公司报送新的方案。

3)最后采用综合评分法确定了甲建筑工程公司为总承包单位。

(2)业主与承包方签订施工合同时,由于设计未完成,工程性质已明确但工程量还难以确定,双方通过多次协商,拟采用总价合同形式签订施工合同,以减少双方的风险。

施工总承包合同条款中有如下条款:1)工程合同额为1200万元,总工期为10个月。

2)本工程采用固定价格合同,乙方在报价时已考虑了工程施工需要的各种措施费用与各种材料涨价等因素。

3)甲方向乙方提供现场的工程地质与地下主要管网资料,仅供乙方参考使用,甲方不对由此带来的费用及工期负责。

4)乙方不能将工程转包,为加强工程进度,但允许分包,也允许分包单位将分包的工程再次分包给其他单位。

(3)在工程实施过程中,发生如下事件:1)建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施.工单位结合现场安全状况进行自查,对存在的问题进行整改。

施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。

2)现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。

2020年二级建造师考试建筑工程案例分析题(附答案)

2020年二级建造师考试建筑工程案例分析题(附答案)

XX二级建造师考试建筑工程案例分析题(附答案)案例分析题(一)背景资料某高校新建新校区,包括办公楼、教学楼、科研中心,后勤服务楼、学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。

其中,科研中心工程为现浇钢筋混凝土框架结构,地上十层,地下二层,建筑檐口高度45米,由于有超大尺寸的特殊设备,设置在地下二层的试验室为两层通高;结构设计图纸说明中规定地下室的后浇带需待主楼结构封顶后才能封闭。

在施工过程中,发生了下列事件:事件一;施工单位进场后,针对群体工程进度计划的不同编制对象。

施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。

事件二;施工单位针对两层通高试验室区域单独编制了模板及支架专项施工方案,方案中针对模板整体设计有模板和支架选型、构造设计、荷载及其效应计算,并绘制有施工节点详图。

监理工程师审查后要求补充该模板整体设计必要的验算内容。

事件三;在科研中心工程的后浇带施工方案中,明确指出:(1)梁、板的模板与支架整体一次性搭设完毕;(2)在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔、上部用木板遮盖防止落入物料;(3)两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板,两侧进行回顶,待主体结构封顶后浇筑后浇带混凝土。

监理工程师认为方案中上述做法存在不妥,责令改正后重新报审。

针对后浇带混凝土填充作业,监理工程师要求施工单位提前将施工技术要点以书面形式对作业人员进行交底。

事件四;主体结构验收后,施工单位对后续工作进度以时标网络图形式做出安排,如下图所示(时间单位:周)。

在第6周末时,建设单位要求提前一周完工,经测算工作D、E、F、G、H均可压缩一周(工作I不可压缩),所需增加的成本分别为8万元、10万元、4万元、12万元、13万元。

施工单位压缩工序时间,实现提前一周完工。

问题:1.事件一中,按照编制对象不同,本工程应编制哪些施工进度计划?2.事件二中,按照监理工程师要求,针对模板及支架施工方案中模板整体设计,施工单位应补充哪些必要验算内容?3.事件三中,后浇带施工方案中有哪些不妥之处?后浇带混凝土填充作业的施工技术要点主要有哪些?4.事件四中,施工单位压缩网络计划时,只能以周为单位进行压缩,其最合理的方式应压缩哪项工作?需增加成本多少万元?参考答案:1、(估计4分)施工总进度计划、单位工程进度计划、分阶段(专项工程)进度计划、分部分项工程进度计划2、(估计6分)模板及支架的承载力、刚度、抗倾覆验算3、((估计6分)1)1)不妥之一:梁、板的模板与支架整体一次性搭设完毕正确做法:后浇带模板与支架单独搭设2)不妥之二:待主体结构封顶后浇筑后浇带混凝土正确做法:待主体结构封顶后至少保留14天3)不妥之三:正确做法:(2)1)采用微膨胀混凝土;2)比原结构高一等级混凝土;3)地下室防水后浇带至少保持养护28天(其他14天)4、(估计4分)压缩E工作;需增加成本10万元。

2020年版二级建造师建筑工程考题和答案(完全收录)

2020年版二级建造师建筑工程考题和答案(完全收录)

2020年版二级建造师建筑工程考题和答案(完全收录)考题部分1. 建筑工程概论- 问题:建筑工程的定义是什么?- 答案:建筑工程是指按照规划设计文件和合同要求,在土地上建造或改建房屋、构筑物、设施等工程。

2. 工程施工技术- 问题:请简要介绍施工现场的安全措施。

- 答案:施工现场的安全措施包括:设置安全警示标志、保障工人佩戴安全防护用品、进行安全教育和培训、定期检查施工设备和机械的安全性等。

3. 建筑工程材料与施工机械- 问题:请列举几种常用的建筑工程材料。

- 答案:常用的建筑工程材料包括水泥、砖块、钢筋、混凝土、木材等。

4. 工程造价与工程预结算- 问题:请简要介绍工程预结算的作用。

- 答案:工程预结算是一项对工程造价进行核算、评价和控制的过程,可以帮助管理者及时了解工程造价情况,制定合理的预算和控制措施。

5. 建筑工程施工管理- 问题:请简要介绍建筑工程施工管理的内容。

- 答案:建筑工程施工管理包括组织管理、技术管理、质量管理、安全管理、进度管理等方面,旨在保证施工工程的顺利进行和质量的合格完成。

答案部分1. 建筑工程概论- 问题:建筑工程的定义是什么?- 答案:建筑工程是指按照规划设计文件和合同要求,在土地上建造或改建房屋、构筑物、设施等工程。

2. 工程施工技术- 问题:请简要介绍施工现场的安全措施。

- 答案:施工现场的安全措施包括:设置安全警示标志、保障工人佩戴安全防护用品、进行安全教育和培训、定期检查施工设备和机械的安全性等。

3. 建筑工程材料与施工机械- 问题:请列举几种常用的建筑工程材料。

- 答案:常用的建筑工程材料包括水泥、砖块、钢筋、混凝土、木材等。

4. 工程造价与工程预结算- 问题:请简要介绍工程预结算的作用。

- 答案:工程预结算是一项对工程造价进行核算、评价和控制的过程,可以帮助管理者及时了解工程造价情况,制定合理的预算和控制措施。

5. 建筑工程施工管理- 问题:请简要介绍建筑工程施工管理的内容。

2020年二建《建筑工程实务》案例分析题及答案(11)

2020年二建《建筑工程实务》案例分析题及答案(11)

2020 年二建《建筑工程实务》案例解析题及答案(11)案例解析题背景一某房地产开发企业投资建筑一座高档写字楼,钢筋混凝土结构,设计项目已明确,功能布局及工程范围都已确定,业主为减少建设周期,赶忙获得投资收益,施工图设计未完成时就进行了招标。

(1)招标工作中了发生以下事件:1)招标文件规定当地区单位参加招标不需要垫资,外处域单位参加招标需要垫资200 万元。

当地建设行政主管部门指定丙企业为房地产开发企业代理招标事务,并负责组织召开并主持招标预备会议与开标会议。

2)五家单位参加招标,其中乙企业在招标截止日期时间从前报送的新报价方案在原报价的同时提出报价降低新方案,经项目经理签字、企业盖章后送招标方,招标方以“一标一投”为原由拒绝该企业报送新的方案。

3)最后采用综合评分法确定了甲建筑工程企业为总承包单位。

(2)业主与承包方签订施工合同时,由于设计未完成,工程性质已明确但工程量还难以确定,双方经过多次协商,拟采用总价合同形式签订施工合同,以减少双方的风险。

施工总承包合同条款中有以下条款:1)工程合同额为 1200 万元,总工期为 10 个月。

2)本工程采用固定价格合同,乙方在报价时已考虑了工程施工需要的各种措施花销与各种资料涨价等因素。

3)甲方向乙方供应现场的工程地质与地下主要管网资料,仅供乙方参照使用,甲方不对由此带来的花销及工期负责。

4)乙方不能够将工程转包,为加强工程进度,但赞同分包,也赞同分包单位将分包的工程再次分包给其他单位。

(3)在工程推行过程中,发生以下事件:1)建设单位接到政府安全管理部门将于 6 月份进行现场工程安全施工大检查的通知后,要求施 . 工单位结合现场安全状况进行自查,对存在的问题进行整改。

施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的花销。

问题(1)依照招招标管理的相关规定,招标过程中发惹祸件存在哪些不妥 ?并说明原由。

2020年二建《建筑工程实务》真题及答案解析(案例题)

2020年二建《建筑工程实务》真题及答案解析(案例题)

2020年二建《建筑工程实务》真题及答案解析(案例题)2020年二建《建筑工程实务》真题及答案解析(案例题)三、案例分析题某建设工程施工过程中,由发包人供应的材料没有及时到货,导致承包人的工人窝工5个工作日,每个工日单价200元‘承包人租赁的一台挖土机窝工5个台班,台班租赁费500元,承包人自卸汽车窝工2个台班,该自卸汽车折旧费每台300元,工作时燃油动力费每台班80元。

则承包人可以索赔的费用是() 元。

(一)背景资料:某房屋建筑工程,建筑面积6800m2 ,钢筋混凝土框架结构,外墙外保温节能体系。

根据《建设工程施工合同(示范文本)》(GF-2020-0201)和《建设工程监理合同(示范文本)》(GF-2020-0202),建设单位分别与中标的施工单位和监理单位签订了施工合同和监理合同。

在合同履行过程中,发生了下列事件:事件一:工程开工前,施工单位的项目技术负责人主持编制了施工组织设计,经项目负责人审核、施工单位技术负责人审批后,报项目监理机构审查。

监理工程师认为该施工组织设计的编制、审核(批)手续不妥,要求改正;同时,要求补充建筑节能工程施工的内容。

施工单位认为,在建筑节能工程施工前还要编制、报审建筑节能##技术专项方案,施工组织设计中没有建筑节能工程施工内容并无不妥,不必补充。

事件二:建筑节能工程施工前,施工单位上报了建筑技能工资施工技术专项方案,其中包括如下内容:(1)考虑到冬期施工气温较低,规定外墙外保温层只在每日气温高于5oC 的11:00~17:00之间进行施工,其他气温低于5oC的时段均不施工;(2)工程竣工验收后,施工单位项目经理组织建筑节能分部工程验收。

事件三:施工单位提交了室内装饰装修工期进度计划网络图(如下图所示),经监理工程师确认后按此组织施工。

10.1甲方按定额消耗量,根据施工组织和进度情况,供给乙方材料,材料经双方验收签单后,乙方妥善保管,甲方派专人对材料的使用进行旁站监督。

二级建造师建筑工程2020真题含答案(案例题四)

二级建造师建筑工程2020真题含答案(案例题四)

二级建造师建筑工程2020真题含答案(案例题四)案例四背景资料某施工单位在中标某高档办公楼工程中,与建设单位按照《建设工程施工合同(示范文本)GF-2013-0201》签订了施工总承包合同,合同中约定总承包单位将装饰装修、幕墙等部分项工程进行专业分包。

施工过程中,监理单位下发针对专业分包工程范围内墙面装饰装修做法的设计变更指令,在变更指令下发后第10天,专业分包单位向监理工程师提出该项变更的估价申请。

监理工程师审核时发现计算有误,要求施工单位修改。

于变更令下发后的第17天,监理工程师再次收到变更估价申请,经审核无误后提交建设单位,但一直未收到建设单位的审批意见。

次月底,施工单位在上报已完工程进度款支付时,但一直未收到建设单位的审批意见。

次月底,施工单位在上报已完工程进度款支付时,包含了经监理工程师审核、已完成的该项变更所对应的费用,建设单位以未审批同意为由予以扣除,并提交并更设计增加款项只能在竣工结算前最后一期的进度款中支付。

该工程完工后,建设单位指令施工各单位组织相关人员进行竣工验收,并要求总监理工程师在预验收通过后立即组织参建各方相关人员进行竣工验收。

建设行政主管部门他提出验收组织安排有误,责令建设单位予以更正。

在总承包施工合同中约定“当工程量偏差超出5%时,该项增加部门或生育部门综合单价按5%进行浮动”。

施工单位编制竣工结算时发现工程量清单中两个清单中两个清单项的工程数量增减幅度超出5%,其相应工程数量、单价等数据相见下表:竣工验收通过后,总承包单位、专业分包单位分别将各自施工范围的工程资料移交到监理机构,监理机构整理后将施工资料与工程监理资料一并向当地城建档案管理部门移交,被城建档案管理部门以资料移交程序错误为由予以拒绝。

问题:1、在墙面装饰装修做法的设计变更估计申请报送及进度款支付过程中都存在哪些错误之处?分别写出正确的做法。

2、针对建设行政主管部门责令改正的验收组织错误,本工程的竣工预验收应由谁来组织?施工单位哪些人必须参加?本工程的竣工验收应由谁进行组织?3、分别计算清单A和清单B结算的清单费用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XX二级建造师考试《建筑工程》案例分析题练习及答案案例分析题(一)
背景资料:
某高校新建宿舍楼工程,地下一层,地上五层,钢筋混凝土框架结构。

采用悬臂式钻孔灌注桩作为基坑支护结构,施工总承包单位按规定在土方开挖过程中实施桩顶位移监测,并设定了检测预警值。

施工过程中,发生了如下事件:
事件一:项目经理安排安全员制作了安全警示标志牌,并设置了存在风险的重要位置,监理工程师在巡查施工现场时,发现仅设置了警告类标志,要求补充齐全其他类型警示标志牌。

事件二:土方开挖时,在支护桩顶设置了900mm高的基坑临边安全防护栏;在紧靠栏杆的地面上对方了砌块、钢筋等建筑材料。

挖土过程中,发现支护桩顶向坑内发生的位移超过预警值,现场立即停止挖土作业,并在坑壁墙设置锚杆以控制桩顶位移。

事件三:在主体结构施工前,与主体结构施工密切相关的某国家标准发生了重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。

事件四:由于学校开学在即,建设单位要求施工总承包单位在完成室内装饰装修工程后立即进行室内环境质量验收,并邀请了具有相应检测资质的机构到现场进行检测,施工总承包单位对此做法提出异议。

问题:
1.事件一中,除了警告标志外,施工现场通常还应设置哪些类型的安全警示标志?
2.分别指出事件二中错误之处,并写出正确做法。

针对该事件中的桩顶位移问题,还可以采取哪些应急措施?
3.除了事件三中国家标准发生重大修改的情况外,还有哪些情况发生后也需要修改施工组织设计并重新审批?
4.事件四中,施工总承包单位提出异议是否合理?并说明理由。

根据《民用建筑工程室内环境污染控制规范》,室内环境污染物浓度检测应包括哪些检测项目?
参考答案:
禁止、指令、提示。

(1)事件二中错误之处有:①设置900mm高的基坑临边防护栏杆不妥。

正确做法为:防护栏杆上杆离地高度为1.0~1.2m,下杆离地高度为0.5~0.6m。

②在“在紧靠栏杆的地面上对方了砌块、钢筋等建筑材料”不妥。

正确做法为:在基坑边缘堆置材料时,应与基坑上部边缘至少保持2m的安全距离,且堆置高度应不大于1.5m。

(2)应采取支护墙背后卸载、加快垫层浇筑、加厚垫层等应急措施。

①工程设计有重大修改;
②主要施工方法有重大调整;
③主要施工资源配置有重大调整;
④施工环境有重大改变。

(1)施工总承包单位提出异议合理。

因为,室内环境质量验收应在工程完工至少7d后、工程交付使用前进行。

(2)室内环境污染物浓度检测项目有:氨、苯、甲醛、氡、TVOC
案例分析题(二)
背景资料:
某新建工业厂区,地处大山脚下,总建筑面积16000m2,其中
包含一幢六层办公楼工程,摩擦型预应力管桩,钢筋混凝土框架结构。

在施工过程中,发生了下列事件:
事件一:在预应力管桩锤击沉桩施工过程中,某一根管桩在桩
端标高接近设计标高时难以下沉;此时,贯入度已达到设计要求,施
工单位任务该桩承载力已经能够满足设计要求,提出终止沉桩。

经组织勘察、设计、施工等各方参建人员和专家会商后同意终止沉桩,监理工程师签字认可。

事件二:连续几天的大雨引发山体滑坡,导致材料库房垮塌,
造成1人当场死亡,7人重伤。

施工单位负责人接到事故报告后,立即组织相关人员召开紧急会议,要求迅速查明事故原因和责任,严格按照“四不放过”原则处理;4小时候向相关部门递交了1人死亡的
事故报告,事故发生后第7天和第32天分别有1人在医院抢救无效
死亡,其余5人康复出院。

事件三:办公楼一楼大厅支模高度为9m,施工单位编制了模架施工专项方案并经审批后,及时进行专项方案抓家论证。

论证会由总
监理工程师组织,在行业协会专家库中抽出5名专家,其中1名专家是该工程设计单位的总工程师,建设单位没有参加论证会。

事件四:监理工程师对现场安全文明施工进行检查时,发现只有公司级、分公司级、项目级安全教育记录,开工前的安全技术交底记录中交底人为专职安全员,监理工程师要求整改。

问题:
1.事件一种,监理工程师同意中止沉桩是否正确?预应力管桩的沉桩方法通常有哪几种?
解析:(1)在预应力管桩锤击沉桩施工过程中,某一根管桩在桩端标高接近设计标高时难以下沉;此时,贯入度已达到设计要求,施工单位任务该桩承载力已经能够满足设计要求,提出终止沉桩。

不妥。

正确做法:当采用锤击沉管法成孔时,桩管入土深度控制应以高程控制为主,以贯入度控制为辅。

预应力管桩的沉桩方法通常有锤击沉桩法、静力压桩法、振动法等
2.事件二中,施工单位负责人报告事故的做法是否正确?应该补报死亡人数几人?事故处理的“四不放过”原则是什么?
解析:不正确。

施工单位负责人接到事故报告后,应当在1h内向事故发生单位地县级以上人民政府建设主管部门和有关部门报告。

事故报告后出现新情况,以及事故发生之日起30d内伤亡人数发生变化的,应当及时补报。

应该补报人数为1人。

“四不放过”原则:事故原因不清楚不放过;事故责任者和人员没有受到教育不放过;事故责任者没有处理不放过;没有制定纠正和预防措施不放过。

3.分别指出事件三种的错误做法,并说明理由。

错误做法:
(1)论证会由监理工程师组织错误。

理由:超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开;
(2)五名专家之一为该工程设计单位总工程师错误。

理由:本项目参建各方人员不得以专家身份参加专家论证会
(3)建设单位没有参加论证会错误。

理由:参会人员应有建设单位项目负责人或技术负责人
4.分别指出事件四中的错误做法,并指出正确做法。

(1)只有公司级、分公司级、项目级安全教育记录错误。

正确做法:施工企业安全生产教育培训一般包括对管理人员、特种作业人员和企业员工的安全教育。

新员工上岗前要进行三级安全教育,包括公司级、项目级和班组级安全教育。

《建设工程施工管理》P193
(2)安全技术交底记录中交底人为专职安全员错误。

正确做法:安全技术交底应由项目经理部的技术负责人交底。

安全技术交底应由交底人、被交底人、专职安全员进行签字确认。

《建筑实务》P265+P193。
