基础底板防雷接地技术交底
合集下载
相关主题
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、本表头由交底人填写,交底人与接受交底人各保存一份;
2、当做分部、分项施工作业交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份;
2、当做分部、分项施工作业交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
工程名称
交底日期 2015年4月2日
施工单位
分项工程名称

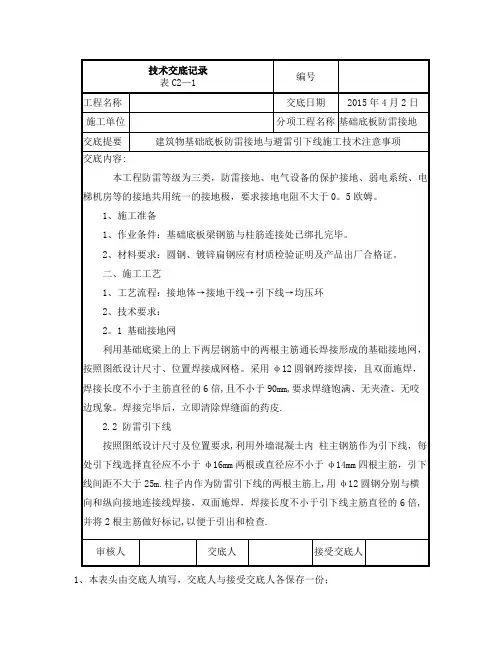

基础底板防雷接地 交底提要 建筑物基础底板防雷接地与避雷引下线施工技术注意事项
交底内容:
三、质量标准 1、主控项目
1.1 材料的质量符合设计要求。
2.2 接至电气设备、器具和可拆卸的其他非带电金属部件接地的分支线,必须直接与接地干线相连,严禁串联连接。
2、一般项目
2.1 防雷引下线、基础接地网焊接连接的焊缝、平整、饱满,无明显气孔、咬肉等缺陷;基础底板在电梯井等电气连接的部位,在基础底板内就近防雷引下线敷设一根40*4扁铁引出,扁铁与扁铁之间搭接,三面施焊,搭接长度不小于2倍扁铁宽度。
2.2 允许偏差项目 审核人
交底人
接受交底人
技术交底记录
表C2-1 编号
1、本表头由交底人填写,交底人与接受交底人各保存一份;
2、当做分部、分项施工作业交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
