酒店精装修工程施工组织设计技术标

合集下载

酒店客房室内精装修工程技术标范本

酒店客房室内精装修工程技术标范本

酒店客房室内精装修工程技术标范本1. 引言该文档是关于酒店客房室内精装修工程技术标的范本。

本范本旨在提供一个指导,以确保酒店客房室内精装修工程符合相关技术标准和要求。

2. 范围本标范本适用于酒店客房室内精装修工程,包括但不限于以下方面:- 墙面装饰- 天花板装饰- 地面装饰- 家具配置3. 技术标准酒店客房室内精装修工程应符合以下技术标准:- 装修材料应符合国家相关标准,并具有相应的质量认证;- 施工工艺应符合相关行业标准和规范;- 设备设施应符合安全性、可靠性和环保要求。

4. 工程要求酒店客房室内精装修工程应满足以下要求:- 设计方案应符合酒店的整体风格和定位;- 装饰材料应具有耐久性、易清洁性和环保性;- 施工过程中应采取细致周密的措施,保证施工进展顺利;- 工程验收应包括对施工质量、设备设施功能、环境卫生等方面的检查。

5. 质量控制为确保酒店客房室内精装修工程的质量,应采取以下措施:- 施工前应进行材料抽样检测;- 施工过程中应进行工程质量的监控和检验;- 工程竣工验收应由相关部门进行,确保项目质量达标。

6. 安全管理为保障酒店客房室内精装修工程的安全,应遵守以下安全管理要求:- 施工现场应设置安全警示标志,并配备必要的安全设施;- 工人应经过相应的安全培训,并配备个人防护装备;- 施工过程中应严格遵守安全操作规程,确保施工过程安全。

7. 环境保护酒店客房室内精装修工程应注重环境保护,应采取以下措施:- 使用环保材料和装修工艺;- 合理利用资源,减少废弃物的产生;- 施工过程中应控制噪音、粉尘等污染物的排放。

以上是关于酒店客房室内精装修工程技术标范本的一些要点,旨在提供一个指导,确保工程质量和安全,同时注重环境保护。

请根据实际情况进行相应的修改和调整。

最新版酒店及样板客房精装修工程施工组织设计方案

最新版酒店及样板客房精装修工程施工组织设计方案

最新版酒店及样板客房精装修工程施工组织设计方案1. 项目背景该方案旨在为最新版酒店及样板客房精装修工程提供施工组织设计方案,确保工程顺利进行并达到预期目标。

2. 施工目标- 完成最新版酒店及样板客房的精装修施工;- 保证施工质量,达到高标准和高要求;- 控制施工进度,确保按计划完成工程。

3. 工程范围本工程施工范围包括但不限于:- 客房内的墙体、地面、天花板等装修;- 客房内的电气、水暖等设备的安装和调试;- 客房内家具、家电的安装和摆放。

4. 施工组织- 设立工程项目组,明确各成员职责和工作内容;- 制定详细的施工计划,包括工期安排、工作流程、工作量估计等;- 安排专业团队进行施工,包括装修师傅、电工、水暖工等;- 每日进行施工进度跟踪和质量检查,并及时解决问题。

5. 安全措施- 严格遵守安全操作规程,确保施工过程中无事故发生;- 提供必要的安全防护设施,如安全帽、安全绳等;- 定期组织安全培训,提高员工安全意识;- 加强施工现场巡查,确保安全要求得到有效执行。

6. 质量控制- 制定详细的质量控制方案,包括验收标准、工艺要求等;- 严格按照质量标准进行施工,确保每个环节符合要求;- 定期组织质量检查,发现问题及时整改;- 建立质量档案,记录施工过程中的关键节点和质量数据。

7. 施工进度管理- 制定详细的工期计划,并进行合理的工期安排;- 建立工期跟踪机制,及时掌握施工进度;- 针对进度延误进行分析,制定相应的补救措施;- 加强与供应商和承包商的沟通与协调,确保材料和人力资源的及时供应。

8. 成本控制- 制定明细的工程预算,包括各项施工费用、材料费用等;- 高效管理工程资金,避免资金浪费和超支;- 与供应商和承包商进行谈判,争取合理的价格;- 定期进行成本分析,发现问题并进行成本调整。

---以上是最新版酒店及样板客房精装修工程施工组织设计方案的主要内容,请参考。

某酒店装修工程施工组织设计技术标完整版

某酒店装修工程施工组织设计技术标完整版

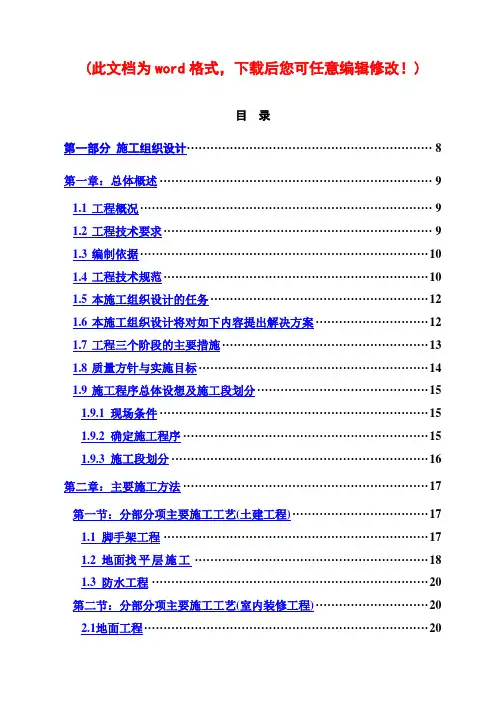

(此文档为word格式,下载后您可任意编辑修改!)目录第一部分施工组织设计 (8)第一章:总体概述 (9)1.1工程概况 (9)1.2工程技术要求 (9)1.3编制依据 (10)1.4工程技术规范 (10)1.5本施工组织设计的任务 (12)1.6本施工组织设计将对如下内容提出解决方案 (12)1.7工程三个阶段的主要措施 (13)1.8质量方针与实施目标 (14)1.9施工程序总体设想及施工段划分 (15)1.9.1 现场条件 (15)1.9.2 确定施工程序 (15)1.9.3 施工段划分 (16)第二章:主要施工方法 (17)第一节:分部分项主要施工工艺(土建工程) (17)1.1 脚手架工程 (17)1.2 地面找平层施工 (18)1.3 防水工程 (20)第二节:分部分项主要施工工艺(室内装修工程) (20)2.1地面工程 (20)2.1.2 地面铺800*800仿古砖、600*600抛光砖、300*300防滑砖 (22)2.1.3 地面铺实木地板 (25)2.2天花工程 (33)2.2.1 轻钢龙骨架微孔铝板吊顶 (33)2.2.1 轻钢龙骨石膏板、矿棉板吊顶 (45)2.3 墙面工程 (50)2.3.1 墙面湿贴石材 (50)2.3.2 墙面裱墙布、银箔墙纸 (53)2.3.3 玻璃隔断要点 (55)2.3.4 墙面干挂石材 (57)2.3.5 樱桃木饰面、沙比利饰面板、褐梨木饰面板作业 (63)2.4 油漆、涂料工程 (66)2.4.1 装饰抹灰工程 (66)3.4.2 油漆工程 (68)2.5 门窗施工方案 (70)2.5.1 装饰木门(含门扇及门框) (70)2.5.2 钢质防火门的安装方法 (72)2.5.3 玻璃门安装 (74)2.5.4 门框门扇安装 (75)2.5.5 窗帘套安装 (76)2.5.6 贴脸板及收口压线条安装 (76)2.6 不锈钢工程 (77)2.6.1 金属加工工程 (77)2.6.2 不锈钢安装工程 (77)2.7 其它工程 (81)2.7.2 基层或基体处理方法 (81)2.8 安装工程 (82)2.8.1 给排水施工方案 (82)2.8.2 电气施工方案 (85)2.8.3 电缆施工安装步骤、操作程序及技术方案 (87)第三章工程投入的主要物资和施工机械设备情况、主要施工机械进场计划 (89)3.1施工机具的准备措施 (89)3.2拟投入主要机械设备器材仪器表 (90)3.3材料试验、质检仪器设备表 (92)3.4工具的保障措施 (93)3.5材料供应计划及保证措施 (94)3.5.1 材料供应计划 (94)3.5.2 保证措施 (96)3.5.3 采购制度 (98)3.5.4 验收制度 (98)3.5.5 保管制度 (99)3.5.6 利用专业工厂加工半成品,提高专业水平,减少现场制作量 . 100 第四章:劳动力安排计划 (101)4.1 现场劳动力构成 (101)4.1.2 技术工种人员配备情况 (102)4.1.3 劳动力安排计划表 (102)4.1.4 对工人素质的控制策略 (106)4.1.5 对工人素质的控制措施 (106)4.1.6 用于本工程各专业施工班组及相关管理措施 (107)4.1.7 对各专业工人技术水平要求 (109)第五章:确保工程质量的技术组织措施 (112)5.1工程的质量目标 (112)5.2确保实现质量目标的保证体系 (113)5.2.1质量保证体系文件 (113)5.2.2 ISO9001质量保证体系框架图: (113)5.2.3 质量保证体系细分 (115)5.2.4 质量保证体系的具体运作 (116)5.3施工过程质量控制体系 (117)5.3.1项目施工管理框架图: (118)5.3.2 ISO9001施工管理流程框架图: (119)5.3.3 质量管理措施 (120)5.4施工技术控制要点 (131)5.5质量标准与检测方法 (137)5.5.1 地面工程 (137)5.5.2 墙面工程 (138)5.6质量通病及防治措施 (143)5.6.1瓷砖粘贴 (143)5.6.2木质器饰面制作通病及防治措施 (144)5.6.3吊顶质量通病及防治措施 (145)5.6.5油漆施工中的质量通病及防治措施 (146)第六章确保安全生产的技术组织措施 (146)6.1安全施工管理措施 (147)6.1.1安全管理组织 (147)6.1.3安全生产保证体系 (149)6.1.4施工现场的安全控制 (150)6.1.5施工现场安全注意事项 (153)6.1.6施工现场消防安全管理 (155)6.1.7安全检查、检验的控制 (156)6.1.8事故隐患的控制 (157)6.1.9纠正和预防措施 (158)6.1.10安全教育和培训 (158)6.1.11安全记录 (159)6.1.12内部安全体系审核 (159)6.2安全施工保证措施 (159)6.2.1 安全组织措施 (160)6.2.2 安全管理制度 (160)6.2.3 安全技术措施 (161)6.2.4 安全防火措施 (162)第七章确保文明施工的技术组织措施 (164)7.1 文明施工措施保证体系 (165)7.2 施工现场治安制度 (168)7.3 强化劳动纪律 (169)7.4 健全安全制度 (169)7.5 制定防火措施 (170)7.6 其他具体措施 (170)第八章:确保工期的技术组织措施 (171)8.1施工进度计划说明 (172)8.1.2 进度计划 (172)8.2施工进度计划的保证措施 (172)8.2.1 制定计划 (172)8.2.2 施工进度控制方法 (172)8.2.3 施工进度控制措施 (173)8.2.4 影响本施工进度的外部因素 (178)8.3夜间施工保障措施 (179)8.4雨期施工措施 (179)8.4.1 雨季施工措施 (179)8.4.2 机电设备的雨季施工措施 (180)8.5进度计划或标段总进度的配合协调措施 (181)第九章:施工进度网络图表 (182)第十章:施工总平面布置设计 (183)10.1现场施工部署 (183)10.1.1 现场施工准备 (183)10.1.2 现场施工组织机构 (183)10.1.3 现场管理组织机构职能分工说明 (186)10.1.4 技术准备 (193)10.1.5 资源准备 (194)10.1.6 施工现场准备 (195)10.1.7 施工区的合理布置 (196)10.1.8 脚手架工程准备 (196)10.1.9 施工供水供电 (197)10.2施工总平面布置说明 (201)10.3.1施工临时用地表 (203)10.3.2施工总平面布置图(详见附图) (204)第二部分项目管理班子配备情况 (205)1.项目管理班子一览表 (206)2.项目经理简历表 (207)3.项目技术负责人简历表 (208)4.项目管理机构配备情况辅助说明资料 (210)第三部分项目拟分包情况(不允许) (214)第一部分施工组织设计第一部分施工组织设计第一章:总体概述**酒店装修工程,位于深圳市龙岗区布吉镇罗岗路口。

酒店项目精装修工程施工组织设计方案

酒店项目精装修工程施工组织设计方案

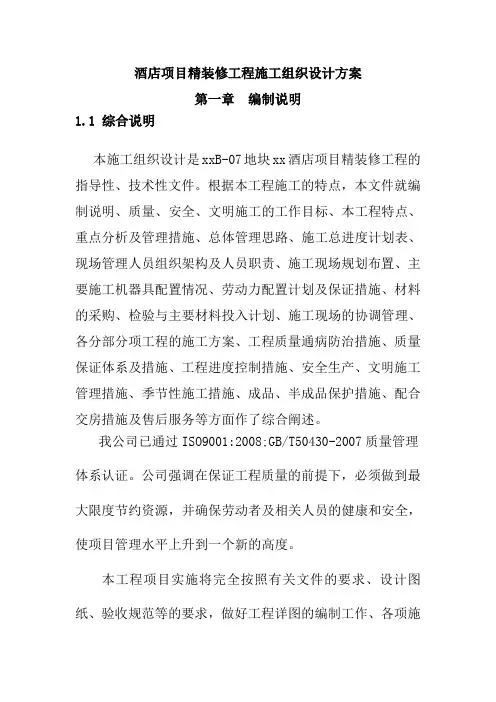

酒店项目精装修工程施工组织设计方案第一章编制说明1.1 综合说明本施工组织设计是xxB-07地块xx酒店项目精装修工程的指导性、技术性文件。

根据本工程施工的特点,本文件就编制说明、质量、安全、文明施工的工作目标、本工程特点、重点分析及管理措施、总体管理思路、施工总进度计划表、现场管理人员组织架构及人员职责、施工现场规划布置、主要施工机器具配置情况、劳动力配置计划及保证措施、材料的采购、检验与主要材料投入计划、施工现场的协调管理、各分部分项工程的施工方案、工程质量通病防治措施、质量保证体系及措施、工程进度控制措施、安全生产、文明施工管理措施、季节性施工措施、成品、半成品保护措施、配合交房措施及售后服务等方面作了综合阐述。

我公司已通过ISO9001:2008;GB/T50430-2007质量管理体系认证。

公司强调在保证工程质量的前提下,必须做到最大限度节约资源,并确保劳动者及相关人员的健康和安全,使项目管理水平上升到一个新的高度。

本工程项目实施将完全按照有关文件的要求、设计图纸、验收规范等的要求,做好工程详图的编制工作、各项施工准备工作和各种施工方案的审批工作,保证各种资源的及时供应;协调各工序之间的安排,严格把好材料、设备、成品和半程品的采购和检验关;严格执行业主、总包等派驻现场代表的指令,保证工程的顺利进行,确保本工程最终质量达到合同规定的要求,达到一次验收合格。

我公司将按照启东市地方施工现场标准化管理规定,做好现场的安全生产、文明施工的相关工作,以“安全第一、预防为主”为指导方针,确保本工程达到启东市文明工地要求。

在工程竣工后的保修期内,我们将随时提供优质服务;即使保修期满后,非属我公司施工原因造成的质量问题,我公司也将尽力予以解决,满足业主的一切合理要求。

1.2 工程概况1、建设单位:xx置业有限公司2、工程名称: B-07地块xx酒店项目精装修工程3、施工范围:按照发包人提供的图纸及发包人的要求,完成启东新村沙项目B-07地块艾美酒店项目精装修工程,以及为完成以上工作需要进行的材料采购、运输、保管、制作、安装、成品保护、竣工交验、质保、现场管理等一切具体工作。

国际大酒店精装修工程施工组织设计方案

国际大酒店精装修工程施工组织设计方案

国际大酒店精装修工程施工组织设计方案国际大酒店精装修工程施工组织设计方案目录第一章综合说明 (1)1.1关于工程工期 (1)1.2关于工程质量 (1)1.3项目经理部管理体系 (2)1.4关于工程过程管理 (2)1.5竣工管理 (4)1.6综合保障能力 (5)第二章工程综述 (6)2.1编制依据 (6)2.2工程概况 (7)2.3工程特点 (8)2.4质量目标 (8)2.5工期目标 (8)2.6安全目标 (8)2.7文明施工目标 (9)2.8CI形象管理 (9)2.9环保目标 (9)第三章主要施工技术方案 (10)3.1工程难点分析及对策措施 (10)3.2总体施工工艺流程 (22)3.3分项工程主要施工工艺及技术措施 (23)3.4灯具等设备安装 (35)3.5雨季施工措施 (40)第四章施工布署 (40)4.1施工区划分 (40)4.2生产要素的配备 (41)4.3物资供应管理 (41)4.4施工现场布置 (43)4.5施工的组织部署 (43)4.6工程技术资料及图纸管理 (45)第五章施工总控进度计划及工期保证措施 (46) 5.1施工进度计划 (46)5.2施工进度计划管理 (46)5.3工期保证措施 (46)第六章与总包等单位的配合协调原则及措施 (49) 6.1服从工程总包管理,协调各方面关系 (49) 6.2装修与水电安装之间的交叉施工 (51)6.3装修的交叉施工 (51)第七章质量保证体系及质量保证措施 (52)7.1工程质量标准 (52)7.2质量保证体系 (56)7.3工程质量保证措施 (58)第八章安全计划与管理 (63)8.1安全计划 (63)8.2安全重点、难点预控 (63)8.3安全管理 (64)8.4保证安全生产的措施 (68)第九章环保措施及文明施工 (72)9.1成立工地环保文明施工委员会 (72)9.2环保措施 (72)9.3文明施工管理措施 (73)9.4消防保护措施 (74)第十章成品保护 (75)10.1成品保护责任及管理措施 (76)10.2主要分部分项工程成品保护措施 (78)第十一章交工后保修服务措施附件、附表、附图:1、项目组织机构图2、施工总进度计划表3、施工平面布置图4、工程劳动力动态分配表5、主要机械设备表6、劳动力汇总表7、主要材料设备品牌响应表综合说明我公司是一支具有雄厚技术力量和机械装备及丰富施工经验的专业施工企业。

酒店项目精装修工程施工组织设计

酒店项目精装修工程施工组织设计

酒店项目精装修工程施工组织设计

1. 背景
本文档旨在为酒店项目的精装修工程施工提供组织设计方案。

2. 施工组织设计要求
- 确保施工质量达到预期标准;
- 提高施工效率,尽量缩短施工周期;
- 确保工程安全;
- 合理调配人力资源。

3. 施工组织设计方案
3.1 施工队伍组建
- 合理调配施工人员,确保施工队伍具备足够的人力资源;
- 配备经验丰富的工程师和技术人员,负责施工现场的监督和指导。

3.2 施工进度安排
- 制定合理的施工计划,确保施工进度的合理安排;
- 定期进行进度检查和评估,及时调整施工计划。

3.3 施工流程设计
- 对施工流程进行合理规划,确保各项施工工序的顺利进行;
- 配备必要的施工设备和工具。

3.4 资材管理
- 管理和控制施工所需的各种材料,确保供应充足和质量合格;- 定期进行材料清点和盘点,防止材料损耗和浪费。

3.5 安全管理
- 制定详细的安全管理方案,确保施工现场安全;
- 提供必要的安全防护措施和培训。

4. 结论
本文档为酒店项目精装修工程施工提供了组织设计方案,包括
施工队伍组建、施工进度安排、施工流程设计、资材管理和安全管
理等方面的要求和方案。

通过合理的组织设计,可以提高施工效率,确保施工质量和工程安全。

酒店大堂精装修技术标

酒店大堂精装修技术标

酒店大堂精装修技术标1. 引言酒店大堂作为酒店的门面,它的精装修直接影响着酒店的整体形象和客人的第一印象。

精装修技术标准的制定和执行对于保证酒店大堂装修的质量和效果至关重要。

本文将从设计、材料、施工等方面阐述酒店大堂精装修技术标准的要求和注意事项。

2. 设计要求•酒店大堂的设计应符合酒店整体风格和定位,营造出舒适、豪华、时尚的氛围。

•设计要注重功能性,保证大堂的流线布局合理,方便客人的入住和服务体验。

•照明设计要合理,光线明亮、柔和,影调搭配要协调与整体风格相符。

•装饰细节要求精致,包括墙面饰面、天花板造型、地面材质等。

3. 材料选择•墙面材料:酒店大堂墙面的材料应具有质感、耐磨、易清洁等特点,如大理石、瓷砖等。

•天花板材料:天花板材料要轻质、防火、隔音效果好,如矿棉板、铝合金天花板等。

•地面材料:地面材料要耐磨、防滑,同时要考虑到舒适性和音频效果,如地砖、实木地板等。

•装饰材料:装饰材料包括各种装饰画、雕塑、花器等,要注意材质的环保性和装饰效果。

4. 施工工艺•墙面施工:墙面施工要注意墙体的平整度和垂直度,采用专业工具和技术进行施工,确保墙面效果的质量。

•天花板施工:天花板施工要注意安装的稳固性、一致性和美观性,使用适当的工艺进行吊装和安装。

•地面施工:地面施工要保证地面的平整度和水平度,选择合适的施工工艺和材料进行铺装。

•装饰施工:装饰施工要注意细节处理和装置的稳定性,保持装饰效果的完美展现。

5. 环保要求•在酒店大堂精装修过程中,要注重环保意识,选择环保材料和工艺。

•各类装修材料要符合环保标准,避免使用对人体有害的化学物质。

•废弃材料和垃圾要妥善处理,分类回收,减少对环境的污染。

6. 质量验收酒店大堂精装修工程完成后,要进行质量验收,包括:•检查大堂设计是否符合要求,并与设计图纸进行核对。

•检查各项材料的质量和安装是否符合标准,包括墙面、天花板、地板以及装饰材料等。

•检查施工工艺和细节处理是否符合要求,如墙面的平整度、地面的水平度、装饰物的稳定性等。

酒店精装修工程施工组织设计 万达五星级酒店精装修工程

酒店精装修工程施工组织设计 万达五星级酒店精装修工程

万达XXXX酒店公共区室内装修工程施工组织设计施工单位:XXXXX装饰工程有限公司编制人:二〇一五年十月二十五日施工组织设计目录第一章:编制说明及依据 (8)1.1、编制说明 (8)1.2、编制依据 (9)第二章:工程概况 (12)2.1、工程简介 (12)2.2、工程范围 (13)第三章:施工中的重点和难度及其措施 (23)3.1、远征施工,组织难度大 (23)3.2、冬季施工措施 (24)3.3、大堂区施工措施 (25)3.4、宴会厅部分施工措施 (26)3.5、重点区域的脚手架搭设 (28)3.6、材料运输的保护措施 (30)3.7、分包单位多,协调难度大 (30)3.8、公共卫生间、洗浴SPA的防水控制 (31)3.9、关键工序的质量控制 (32)3.10、绿色环保 (32)3.11、深化设计过程控制 (33)第四章:施工组织策划 (34)4.1、施工整体部署 (34)4.1.1、施工总体目标 (34)4.1.2、施工部署 (35)4.1.3、施工程序 (35)4.1.4、施工目标考核 (36)4.1.5、现场施工组织工作法 (36)4.1.6、施工全过程的PDCA管理 (37)4.2、项目架构及管理人员配臵 (45)4.2.1、项目管理体系的建立 (45)4.2.2、项目管理班子成员列表 (46)4.2.3、项目管理组织架构 (49)4.2.4、主要管理人员岗位职责 (51)4.3、施工平面布臵及临时用水、用电 (57)4.3.1、现场平面布臵说明 (57)4.3.2、施工总平面布臵内容 (57)4.3.3、施工现场及临时设施管理 (58)4.3.4、施工总平面布臵图 (61)4.3.5、临时用水计划 (62)4.3.6、临时用电计划 (62)第五章:施工资源配臵及保证措施 (68)5.1、劳动力配臵计划及措施 (68)5.1.1、项目作业班组安排 (68)5.1.2、施工队伍的来源 (69)5.1.3、施工人员的素质控制 (69)5.1.4、人力资源计划表 (70)5.1.5、劳动力保障措施 (71)5.2、材料采购、环保措施及进场计划 (72)5.2.1、材料采购保障措施 (72)5.2.2、材料品种的控制措施 (73)5.2.3、材料的运输、堆放及库房管理 (74)5.2.4、材料入场的检验、验收措施 (77)5.2.5、装饰材料的环保要求 (80)5.2.6、室内空气环保监测方案 (84)5.2.7、主要材料进场计划表 (86)5.3施工机械的投入及措施 (88)5.3.1、拟投入主要施工机械设备表 (88)5.3.2、主要施工机械的进场计划 (89)5.3.3、机械设备的安全操作 (89)5.3.4、机械设备的保管及发放 (90)5.3.5、施工机具的维护保养 (90)第六章:施工工期管理策划 (92)6.1、施工工期目标 (92)6.2、工期保证措施 (92)6.2.1、技术保证措施 (92)6.2.2、组织保证措施 (94)6.2.3、保证工程进度的管理措施 (95)6.2.4、保证进度的材料供应措施 (95)6.2.5、经济保证措施 (96)6.2.6、保证进度的检查措施 (97)6.2.7、假日施工计划及措施 (98)6.3、保证工期的赶工措施 (99)6.4、进度落后原因分析 (101)6.5、施工总进度计划图表 (102)第七章:施工工艺技术方案 (103)7.1、施工工艺流程 (103)7.2、测量放线 (104)7.3、天花工程 (105)7.3.1、轻钢龙骨石膏板吊顶 (105)7.3.2、造型天棚、灯槽的制安 (109)7.4、墙柱面工程 (112)7.4.1、墙(柱)面干挂石材 (112)7.4.2、墙(柱)面石材湿贴 (115)7.4.3、墙柱面贴瓷砖/马赛克 (118)7.4.4、木龙骨夹板基层饰面板施工 (121)7.4.5、成品装饰板墙面施工 (123)7.4.6、金属饰面工程 (124)7.4.7、软包扪布施工 (126)7.4.8、墙面墙纸裱糊 (127)7.4.9、门框、门扇安装 (130)7.4.10、玻璃工程施工 (132)7.4.11、轻钢龙骨石膏板隔墙 (135)7.4.12、细部工程施工 (140)7.4.13、五金件安装 (142)7.4.14、扶手栏杆施工 (144)7.5、地面工程 (147)7.5.1、地面铺贴石材 (147)7.5.2、地面铺贴地砖/马赛克 (150)7.5.3、地面铺设地毯 (155)7.5.4、地面铺设地板 (158)7.6、油漆工程 (163)7.6.1、木饰面油漆工程 (163)7.6.2、乳胶漆涂料工程 (166)7.7、电气安装工程 (170)7.8、给排水洁具安装工程 (175)7.9、防水工程施工方案 (182)第八章:成品保护措施 (185)8.1、组建成品保护小组 (185)8.2、成品保护总体技术要求 (186)8.3、主要分项成品保护措施 (187)第九章:工程质量保证措施 (191)9.2、施工质量保证体系 (191)9.3、质量管理程序 (196)9.4、质量控制内容 (200)9.5、施工质量控制措施 (201)9.6、工程质量的检测控制 (210)9.7、质量通病防治方案 (220)9.8、创优及高品质保障措施 (240)第十章:安全生产保证措施 (243)10.1、安全生产施工目标 (243)10.2、安全生产管理体系 (243)10.3、施工安全工作流程 (246)10.4、安全管理的基本原则 (246)11.5、安全生产管理制度 (247)10.6、安全教育培训制度 (248)10.7、定期检查制度 (248)10.8、施工用电管理制度 (249)10.9、事故报告处理制度 (249)10.10、特种作业人员上岗制度 (249)10.11、安全奖惩制度 (252)10.12、施工现场一般安全措施 (253)10.13、高空作业一般安全措施 (253)10.14、安全用电措施 (254)10.15、施工机械使用安全措施 (256)10.16、防火安全管理制度 (258)10.17、施工现场应急预案及措施 (260)第十一章:文明施工、环保及协调配合措施 (268)11.1.1、文明施工目标 (268)11.1.2、文明施工管理体系 (268)11.1.3、文明施工内容 (269)11.1.4、现场标准化管理 (269)11.1.5、文明施工 (270)11.1.6、强化劳动纪律 (271)11.1.7、现场人员文明施工守则 (271)11.1.8、文明施工的管理控制流程图 (272)11.2、环境保护措施 (274)11.2.1、扬尘控制 (274)11.2.2、噪音与振动控制 (274)11.2.3、光污染控制 (275)11.2.4、水污染控制 (275)11.2.5、建筑垃圾控制 (276)11.2.6、卫生防疫健康措施 (277)11.2.7、监督、检查及跟踪 (279)11.3、组织协调管理策划 (280)11.3.1、对业主的配合、协调、服务方案 (280)11.3.2、对总承包人的配合、协调、服务方案 (281)11.3.3、与监理单位的协调配合措施 (283)11.3.4、与设计单位的协调配合措施 (284)11.3.5、与给排水、照明灯光、音响系统工程的协调配合 (285)11.3.6、与智能化、灯光声控专业工程的协调配合 (286)11.3.7、与空调、通风排烟等暖通、消防的协调配合工作 (287)11.3.8、与幕墙专业工程的协调配合 (289)11.3.9、与电梯专业工程的协调配合 (290)11.3.10、与政府相关主管部门配合措施 (290)第十二章:资料管理、竣工验收及保修回访 (292)12.1.1、工程技术档案管理方案 (292)12.1.2、工程竣工档案管理方案 (293)12.2、竣工验收方案 (295)12.2.1、竣工验收前的准备工作 (295)12.2.2、竣工清理与检查 (295)12.2.3、交工验收的标准 (295)12.2.4、具体验收要求 (296)12.2.5、验收结果 (297)12.3、质量回访、保养及保修 (298)12.3.1、质量回访工作 (298)12.3.2、质量保养工作 (298)12.3.3、质量保修服务 (299)12.3.4、培训 (301)12.3.5、保修服务承诺和维修范围 (301)第一章:编制说明及依据1.1、编制说明我司与万达集团具有长期的良好合作双赢经历,也以适应万达的快速开发模式及工期紧迫、质量高等特点。

某酒店装修工程施工组织设计(技术标)(223页).doc

某酒店装修工程施工组织设计(技术标)(223页).doc

目录第一部分施工组织设计 (8)第一章:总体概述 (9)1.1工程概况 (9)1.2工程技术要求 (10)1.3编制依据 (10)1.4工程技术规范 (11)1.5本施工组织设计的任务 (13)1.6本施工组织设计将对如下内容提出解决方案 (13)1.7工程三个阶段的主要措施 (14)1.8质量方针与实施目标 (14)1.9施工程序总体设想及施工段划分 (15)1.9.1 现场条件 (15)1.9.2 确定施工程序 (16)1.9.3 施工段划分 (16)第二章:主要施工方法 (17)第一节:分部分项主要施工工艺(土建工程) (17)1.1 脚手架工程 (17)1.2 地面找平层施工 (19)1.3 防水工程 (21)第二节:分部分项主要施工工艺(室内装修工程) (21)2.1地面工程 (21)2.1.1 地面铺石材 (21)2.1.2 地面铺800*800仿古砖、600*600抛光砖、300*300防滑砖 (23)2.1.3 地面铺实木地板 (26)2.2天花工程 (34)2.2.1 轻钢龙骨架微孔铝板吊顶 (34)2.2.1 轻钢龙骨石膏板、矿棉板吊顶 (46)2.3 墙面工程 (52)2.3.1 墙面湿贴石材 (52)2.3.2 墙面裱墙布、银箔墙纸 (55)2.3.3 玻璃隔断要点 (57)2.3.4 墙面干挂石材 (59)2.3.5 樱桃木饰面、沙比利饰面板、褐梨木饰面板作业 (66)2.4 油漆、涂料工程 (69)2.4.1 装饰抹灰工程 (69)3.4.2 油漆工程 (72)2.5 门窗施工方案 (73)2.5.1 装饰木门(含门扇及门框) (73)2.5.2 钢质防火门的安装方法 (75)2.5.3 玻璃门安装 (78)2.5.4 门框门扇安装 (79)2.5.5 窗帘套安装 (80)2.5.6 贴脸板及收口压线条安装 (80)2.6 不锈钢工程 (81)2.6.1 金属加工工程 (81)2.6.2 不锈钢安装工程 (81)2.7 其它工程 (85)2.7.1 施工定位放线 (85)2.7.2 基层或基体处理方法 (86)2.8 安装工程 (86)2.8.1 给排水施工方案 (86)2.8.2 电气施工方案 (89)2.8.3 电缆施工安装步骤、操作程序及技术方案 (92)第三章工程投入的主要物资和施工机械设备情况、主要施工机械进场计划 (93)3.1施工机具的准备措施 (93)3.2拟投入主要机械设备器材仪器表 (93)3.3材料试验、质检仪器设备表 (96)3.4工具的保障措施 (97)3.5材料供应计划及保证措施 (98)3.5.1 材料供应计划 (98)3.5.2 保证措施 (100)3.5.3 采购制度 (102)3.5.4 验收制度 (102)3.5.5 保管制度 (103)3.5.6 利用专业工厂加工半成品,提高专业水平,减少现场制作量 . 104 第四章:劳动力安排计划 (105)4.1 现场劳动力构成 (105)4.1.2 技术工种人员配备情况 (106)4.1.3 劳动力安排计划表 (106)4.1.4 对工人素质的控制策略 (110)4.1.5 对工人素质的控制措施 (110)4.1.6 用于本工程各专业施工班组及相关管理措施 (111)4.1.7 对各专业工人技术水平要求 (113)第五章:确保工程质量的技术组织措施 (116)5.1工程的质量目标 (117)5.2确保实现质量目标的保证体系 (117)5.2.1质量保证体系文件 (117)5.2.2 ISO9001质量保证体系框架图: (117)5.2.3 质量保证体系细分 (118)5.2.4 质量保证体系的具体运作 (120)5.3施工过程质量控制体系 (122)5.3.1项目施工管理框架图: (122)5.3.2 ISO9001施工管理流程框架图: (124)5.3.3 质量管理措施 (125)5.4施工技术控制要点 (135)5.5质量标准与检测方法 (141)5.5.1 地面工程 (141)5.5.2 墙面工程 (143)5.6质量通病及防治措施 (148)5.6.1瓷砖粘贴 (148)5.6.2木质器饰面制作通病及防治措施 (149)5.6.3吊顶质量通病及防治措施 (150)5.6.5油漆施工中的质量通病及防治措施 (151)第六章确保安全生产的技术组织措施 (152)6.1安全施工管理措施 (152)6.1.1安全管理组织 (152)6.1.2资源措施 (154)6.1.3安全生产保证体系 (154)6.1.4施工现场的安全控制 (155)6.1.5施工现场安全注意事项 (158)6.1.6施工现场消防安全管理 (160)6.1.7安全检查、检验的控制 (161)6.1.8事故隐患的控制 (163)6.1.9纠正和预防措施 (163)6.1.10安全教育和培训 (164)6.1.11安全记录 (165)6.1.12内部安全体系审核 (165)6.2安全施工保证措施 (165)6.2.1 安全组织措施 (165)6.2.2 安全管理制度 (166)6.2.3 安全技术措施 (167)6.2.4 安全防火措施 (168)第七章确保文明施工的技术组织措施 (171)7.1 文明施工措施保证体系 (171)7.2 施工现场治安制度 (174)7.3 强化劳动纪律 (175)7.4 健全安全制度 (176)7.5 制定防火措施 (176)7.6 其他具体措施 (177)第八章:确保工期的技术组织措施 (178)8.1施工进度计划说明 (178)8.1.1 工期控制 (178)8.1.2 进度计划 (178)8.2施工进度计划的保证措施 (179)8.2.1 制定计划 (179)8.2.2 施工进度控制方法 (179)8.2.3 施工进度控制措施 (180)8.2.4 影响本施工进度的外部因素 (185)8.3夜间施工保障措施 (185)8.4雨期施工措施 (186)8.4.1 雨季施工措施 (186)8.4.2 机电设备的雨季施工措施 (187)8.5进度计划或标段总进度的配合协调措施 (188)第九章:施工进度网络图表 (189)第十章:施工总平面布置设计 (190)10.1现场施工部署 (190)10.1.1 现场施工准备 (190)10.1.2 现场施工组织机构 (190)10.1.3 现场管理组织机构职能分工说明 (193)10.1.4 技术准备 (201)10.1.5 资源准备 (202)10.1.6 施工现场准备 (203)10.1.7 施工区的合理布置 (204)10.1.8 脚手架工程准备 (204)10.1.9 施工供水供电 (205)10.2施工总平面布置说明 (209)10.3临时设施 (211)10.3.1施工临时用地表 (211)10.3.2施工总平面布置图(详见附图) (212)第二部分项目管理班子配备情况 (214)1.项目管理班子一览表 (214)2.项目经理简历表 (215)3.项目技术负责人简历表 (216)4.项目管理机构配备情况辅助说明资料 (217)第三部分项目拟分包情况(不允许) (220)第一部分施工组织设计第一部分施工组织设计第一章:总体概述**酒店装修工程,位于深圳市龙岗区布吉镇罗岗路口。

装修工程技术标

装修工程技术标
3、各专业工程师,工程监督和技术指导会定期向工地项目经理汇报当时之精装修工程施工进度及工作情况,工地项目经理会将结果报告工程总指挥,以便及时配合协调计划的管理;
4、每周向业主和总承包单位提交一份报告,详细说明精装修的各项进度,并向总承包单位提交运到现场的材料情况,施工现场的机械情况等内容,及时得到总承包方工作的支持;
第五节
为了更好的把握住精装修全过程,以期顺利地实现预定的工期目标,必须加强施工计划管理,做到人尽其力,物尽其用,以优质、低耗,高速获得最佳的经济和社会效益,本工程建立工期计划动态管理模式,以业主指令计划为目标,控制关键工序,通过信息反馈,掌握工程进度动态,及时制定追赶计划,做到日保旬、旬保月调度,工期倒安排,确保计划的衔接稳定与均衡,对计划执行全过程实行系统性的有效控制,使工期按时达到目标;
装修工程技术标
第一章
第二章
第一节
编制说明
本施工组织设计为山东世贸大酒店室内装饰工程的施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为了该项工程施工全过程中按科学规律组织规范施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务,特制订本组织设计;
B、工程总指挥
由公司工程总监或副总监担任,对工作项目全面负责;
C、项目经理
由工程总指挥选定、负责与甲方进行工程总协调,对工程的人、财、物进行总安排、调度;
D、地盘管理
项目经理长驻工地,对工地的人、财、物施工质量、施工进度、施工安全进行总管、监督并组织检查工程的质量和进度;发现不安全因素及时解决;发现工程质量问题及时处理,问题得到解决才能继续施工;

酒店装饰工程技术标施工组织设计

酒店装饰工程技术标施工组织设计

酒店装饰工程技术标施工组织设计项目概述该项目是为酒店进行装饰工程,旨在提供一个舒适、独特和高品质的客房环境。

本文档将重点说明施工组织设计方面的内容。

施工组织设计目标1. 确保施工过程符合相关法规和标准。

2. 确定施工组织结构、职责和责任,以确保施工进展顺利。

3. 编制详细的施工计划,包括资源分配和时间安排。

4. 确保施工过程中的安全措施得到有效实施。

5. 确保施工现场的卫生和环境保护。

施工组织结构为了实现施工组织设计的目标,我们建议以下组织结构:1. 项目经理:负责整个施工项目的管理和协调工作。

2. 技术工程师:负责技术指导和质量控制。

3. 施工队长:负责组织和指导施工队伍。

4. 安全主管:负责监督施工现场的安全管理。

5. 物资采购员:负责协调和采购施工所需的材料和设备。

施工计划以下是我们的施工计划概述:1. 项目准备阶段:包括设计评审、施工方案编制和相关许可申请。

2. 施工准备阶段:包括现场布置、材料采购和施工人员招募。

3. 施工阶段:按照施工计划安排进行各项施工工作,包括墙壁、地板、天花板、油漆、照明等。

4. 完工阶段:进行最终检查和整理,并进行相关验收工作。

安全措施为确保施工过程的安全性,我们提供以下安全措施:1. 提供必要的个人防护装备,并确保施工人员遵守相关安全规定。

2. 安排定期的安全培训和演练活动,提高工人的安全意识。

3. 按照相关法规使用符合标准的施工材料和设备。

4. 严格遵守施工现场的临时用电规定,确保用电安全。

环境保护我们致力于保护环境,为此我们采取以下环境保护措施:1. 做好施工现场的垃圾分类处理和合理回收利用。

2. 控制施工过程中的噪音、粉尘和废气排放,减少对周围环境的影响。

3. 合理使用水资源,并优化水的利用效率。

总结本文档对酒店装饰工程技术标施工组织设计进行了详细说明。

通过合理的施工组织结构、详细的施工计划、严格的安全措施和环境保护措施,我们将确保顺利高效完成该项目,并提供满足客房舒适和高品质要求的装饰工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术部分工程项目施工投标文件(技术部分)投标人:(盖单位公章)法定代表人或其委托代理人:(签字或盖章) 2019 年 03 月 27 日目录技术部分 (1)第一章施工方案与技术措施(包括施工现场平面布置图) (4)1.1 施工总体方案 (4)1.2 主要分部分项施工方案 (8)1.3 主要技术措施 (68)第二章质量管理体系与措施 (72)2.1质量目标 (72)2.2质量控制制度 (72)2.3质量保证体系及工作流程 (74)2.4质量保证措施 (75)2.5质量体系管理网络 (89)2.6质量技术保证措施 (90)2.7原材料质量保证措施 (91)2.8施工过程质量控制措施 (93)2.9质量通病的防治 (98)2.10创精品工程的质量管理措施 (113)2.11保证质量的施工要素控制措施 (114)第三章安全管理体系与措施 (117)3.1确保安全施工组织措施 (117)3.2建立健全职业健康安全管理体系 (123)3.3建立和完善安全生产管理制度 (126)3.4确保安全施工技术措施 (134)第四章环保管理体系与措施 (148)4.1施工环境保护的管理体系 (148)4.2施工环境保护的管理措施 (156)第五章工程进度计划与措施 (162)5.1 总进度目标 (162)5.2 施工进度安排和控制 (162)第六章资源配备计划 (172)6.1工程投入的主要物资(材料)情况描述及进场计划 (172)6.2劳动力安排计划及劳动力计划表 (174)第七章主要项目管理人员 (177)第八章施工设备 (178)8.1工程投入的主要施工机械设备情况 (178)第九章试验、检测仪器设备 (180)9.1拟投入本工程的主要试验、检测仪器表 (180)第一章施工方案与技术措施(包括施工现场平面布置图)1.1 施工总体方案在施工过程中要认真领悟设计,尽量按图纸施工,全力打造精品。

充分利用好时间和空间,依靠完善的工程管理体系,科学布署施工步骤和施工工艺,务必使工程按“精、专、务实”科学地展开进行。

根据三控制、二管理、一协调的监理要求,在保证工程质量、安全生产和文明施工的前提下,根据总体施工方案,坚持合理的施工程序,各专业工种有序穿插施工,使各流水段的平面和立面同时展开,在具体安排上采取“三先三后”的施工程序。

在一个层次内先上后下,即先进行天棚后墙面,最后地面的施工方案;在同一个立面上先进行湿操作,后进行干操作;在同一作业面上,先粗后细,即先粗作业后细作业,这样可避免使因工序混乱而影响施工质量和拖延工期。

1.1.1 项目管理目标1、质量目标符合《工程施工质量验收规范》合格标准。

2、进度目标确保在招标文件计划的时间内圆满竣工,绝不拖延。

充分发挥我公司现有的制度化管理优势,可靠踏实的工作、严密的组织、先进的机械设备、精湛的技术,保质保量的完成施工任务。

我司将与土建总包单位及其它施工单位协调配合,使工期符合总工期270个日历天内完成的要求。

3、安全文明目标1)安全目标安全文明施工应符合政府和规范关于安全文明施工的相关要求,并符合承包人关于安全管理的相关制度。

严格执行国家发布的相关安全生产法规、施工安全规程,杜绝死亡,消灭重伤,实现“七无”(无重伤、无伤亡、无触电、无中毒、无火灾、无重大事故、无设备重大损坏)标准,年负轻伤频率低于0.5‰。

2)文明目标严格按照《建筑施工安全检查标准》(JGJ59-99)和总包方现场管理制度组织施工,确保达到文明工地标准,并严格做到以下几点:(1)统一规划,统筹安排;挂牌施工,场地整洁;(2)搞好地方关系,尊重当地民风民俗和宗教习惯;(3)争创文明施工样板工地及先进单位。

4、环境保护目标严格遵照国家和当地政府有关环境保护的法律法规要求,切实做到防治环境污染,防止和减轻施工给周围环境造成粉尘、噪声、振动、废水、废料等污染。

(1)材料使用:1)采用“推荐环境标志建材、优先选用环境管理体系和质量管理体系认证企业的产品”等施加影响的措施。

2)材料有害物质达标排放的符合率100%。

(2) 污染控制:1)施工项目场界噪声控制:昼间 65dB、夜间55dB(100%符合当地允许场界噪声标准)。

2)施工污水100%沉淀后排放。

1.1.2 主要施工内容土建工程,包括但不限于墙地面聚氨酯涂膜防水、墙面一般抹灰、30mm厚C20细石混凝土等楼地面装饰工程,包括但不限于门槛石、铺贴地砖/石材、石材装饰线、地毯、瓷砖/不锈钢/实木踢脚线、复合/实木木地板、水泥砂浆找平、彩色水泥砂浆自流平等。

墙柱面装饰及隔断幕墙工程,包括但不限于内墙乳胶漆饰面、不锈钢板饰面、瓷砖、石材饰面、木饰面板饰面、生态板成品装饰柱、成品抗倍特版/成品玻璃/轻钢龙骨石膏板隔断、贴墙纸、硬包、玻璃银镜、石膏吸音板等。

天棚工程,包括但不限于轻钢龙骨石膏板、金属装饰线、木质装饰线、埃特板天棚及乳胶漆、窗帘盒、灯槽等。

给排水工程,包括但不限于给排水管敷设、洁具、热水器安装等。

电气工程,包括但不限于配电箱安装、双绞线缆敷设、配管配线敷设、电力电缆架设、开关插座、灯具安装等。

1.1.3 项目整体部署1、施工技术系统管理施工技术应紧紧围绕现场施工服务,走在现场施工的前列。

施工技术的各个环节应有机地结合在一起,有预见地提出解决、处理施工中可能出现的各种难题,引进或改进有利于工程质量、安全、进度、效益的各种新技术或施工工序。

从技术上保证各施工程序的顺利进行。

2、施工组织策划建立、健全现场项目经理部的各种业务职能,并和建设单位,公司的有关职能部门配合起来,形成一条迅速反馈信息,解决、处理问题的通道,理顺建设单位、政府各种管理制度和办法,赏罚分明,有效保证现场施工的正常运转。

3、现场施工策划1 )有效组织流水作业施工,缩短施工工期,理顺装饰与土建施工的施工关系,防止不合理的穿插和对此施工成果的破坏(以节省成品保护的费用)。

2)统一制定月施工进度计划,提交现场协调会讨论通过,并组织实施。

3)配备充足的施工用料和周转材料。

随工程进度组织各种规格材料进场施工。

4)主要材料、品牌由甲方确认。

5)装修、安装及其它专业分包项目按照施工总进度计划安排的时间施工,严格进、退场时间,承担总包单位的责任统一安排,减少工种间的成品破坏问题。

6)装修工程一定要遵循“卫生间→房间→走廊”的大原则进行施工,减少工序间的干扰,做好成品保护;坚持样板制度,在大面积装修之前先做好样板,待业主认可后方可进行大面积施工。

7)所有水、电、通风、弱电等安装工程的预留、预埋工作随结构施工进行。

水、电、通风等安装工程的干支管安装随砌筑工程进行,大面积安装在主体封顶后进行4、工期实施管理措施按项目法施工,对本工程合同内容的实施负责,并在业主要求的时间内实现本合同的目标,项目管理人员由从事过类似工程施工管理的各专业技术人员组成。

在工程施工中,以投标工期的按时完成为前提,以确保工程质量为目标,建立严谨、精干的施工技术管理班子和完善的质量保证体系;编制详细的总进度计划、月计划、周计划,并根据施工情况适当调整;明确质量目标,选用精干的合格分承包商施工队伍,配备精良的机械设备;编制工程用款、用料计划,确保资金、材料的正常供应。

采用总计划进度与现场实施相结合,对工序的搭接进行研究。

实行工期“立体管理”并在实施中不断调整各工序作业时间。

严格履行合同,确保各分阶段工期目标的实现。

正确理解进度和质量的关系,充分为业主着想;确保在质量的前提下加快施工进度,缩短工期。

认真贯彻执行《建设工程现场文明施工管理办法》和《建设工程现场文明施工检查评定标准》,做好本工程的现场安全文明施工工作。

1.1.4 施工总体组织部署由于本工程各楼层、各施工队、各工序,必须同时进场施工才能确保工程如期完成,并且存在与其它施工相互配合的问题,因此装饰工程现场服从甲方总体协调,积极主动配合施工,为便于施工管理,特做如下布置:1、为了缩短各种材料、工具的运距,组织现场平面及立体交叉流水作业,施工平面管理由项目经理负责,日常工作由现场项目副经理、工程师组织实施。

2、现场主要出入口处设置出入制度、现场管理条例、工程简介、安全管理等规章制度与条款。

3、凡进入现场的设备、材料必须按平面布置指定的位置堆放整齐,不得任意堆放。

4、现场设置保安值班,施工人员佩戴工卡,便于查验。

5、现场分区安排下列功能布置:1)材料堆放;2)施工设备、成品及半成品堆放;3)现场办公室;4)施工人员住宿统一安排食宿住行,做到整齐划一,绝对清除脏、乱、差、散、游现象。

5)各专业施工加工区。

6、施工垃圾处理现场垃圾采用集中堆放、专人管理、统一搬运的方法。

7、施工用水、用电1)临时水管:现场已有水源,施工时可直接加水表引至各需用地点。

2)临时用电:根据施工现场需求配置临时配电箱,配电箱配备自动空气开关和漏电开关,采用三级保护,所有现场的临时用电均按《施工现场临时用电安全技术规范》执行。

1.1.5 施工流水段划分根据本工程特点,为了更好地控制本工程的装饰质量,施工时采取“样板”先行的质量控制程序,同时“样板”由项目经理亲自负责实施,在“样板”得到监理和建设方的认可后,按照此标准和要求即可大工作面的开展施工,使得工程质量也可以得到更好的保证。

以确保质量工期为原则,充分估计可能出现的各种困难,各专业穿插施工带来的影响以及难以预测的因素,因此,在施工安排中要立足一切向前赶,采取装修“空间占满”做法:在施工的平面和立面流向上,同时展开施工,尽可能利用施工空间,时间上统一协调,合理安排加班以保证工程如期完成。

根据建筑及功能的布局的特点,装修内容分为以下三个综合施工段:第一综合施工段:地下室装饰安装;第二综合施工段:一至六层公共区域装饰安装;第三综合施工段:七层以上客房区装饰安装;本工程工艺流程大体如下:施工顺序原则:基层:地面→墙面→顶棚面层:顶棚→墙面→地面具体施工顺序:拆除清运→测量放线→内轻质墙安装→各专业管线及预埋件安装→地面基层处理→防水施工→墙面钢架制安→天花龙骨制安→各类钢架制安→钢结构防腐防火墙面石材、瓷砖镶贴(干挂)→天花封板→墙面木饰面安装→扇灰乳胶漆→地面石材、地砖铺设→玻璃、五金等安装→地毯铺设→清理1.2 主要分部分项施工方案1.2.1地面铺贴瓷砖施方案一、施工工艺基层处理→弹控制线→铺结合层砂浆→铺砖→勾缝。

二、施工要点1、基层处理:将地面基层上的浮尘、杂物清理干净。

2、弹控制线根据墙面上+50cm 基准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线。

将房间依照砖的尺寸、留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线。

3、铺结合层砂浆铺设前将基底湿润,在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的干硬性水泥砂浆。
