奥林匹克花园施工组织设计

奥林匹克花园施工组织设计

目录第一章编制说明 (1)第二章工程概况 (2)第三章项目管理机构 (6)第四章施工部署分部分项工程施工方法 (8)一.施工总体部署 (8)二.施工组织 (8)三.施工顺序 (9)四.总体施工方案 (9)五.工程施工方案 (9)第五章工程总施工进度计划 (35)第六章各项资源需要量计划 (37)一.物资采购 (37)二.主要劳动力需求量安排计划 (38)三.主要机械设备配备及进场计划 (38)第七章施工现场平面布置 (40)第八章工程质量保证措施 (41)第九章安全生产、文明施工措施 (51)一.计划目标 (51)二.安全生产保证体系及措施 (51)三.文明施工标准化管理措施 (53)四.消防安全管理措施 (54)五.治安保卫管理措施 (55)第十章工程测量方案 (56)一.测量设备选用 (56)二.工程定位 (56)三.上部结构测量 (56)四.沉降观测 (57)第十一章与相关单位管理配合措施 (58)第十二章季节性施工措施 (62)一.冬季施工技术组织措施 (62)二.夏季施工技术组织措施 (66)三.雨季施工技术组织措施 (67)第一章编制说明一.编制依据1.×××××××奥林匹克花园、住宅楼工程建筑、结构等各专业施工图纸等。

2.施工现场实地踏勘。

3.国家现行的有关建设工程施工现场管理规定、安全技术规范与操作规程,省市有关安全、文明、消防等规定。

4.国家现行的有关技术标准、施工质量验收规范、工程质量评定标准及省市有关规定。

5.国家现行法律法规,包括:《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《建筑工程质量管理条例》及国家、省市有关法律、法规。

二.编制范围1.所有业主指定总包的承包职责。

2.其它指定的项目。

三.本施工组织设计编制的基本原则1.认真贯彻国家对工程建设的各项方针政策,严格执行工程建设程序。

2.保证重点,统筹安排。

奥园国际城A地块工程施工组织设计方案

奥园国际城A地块工程施工组织设计方案

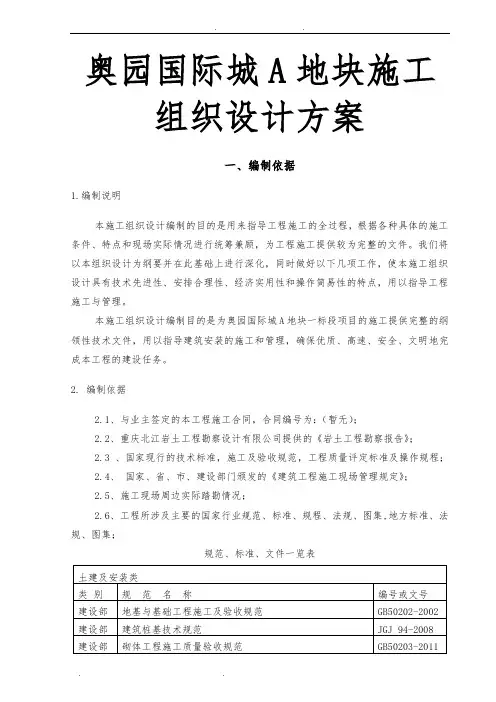

奥园国际城A地块施工组织设计方案一、编制依据1.编制说明本施工组织设计编制的目的是用来指导工程施工的全过程,根据各种具体的施工条件、特点和现场实际情况进行统筹兼顾,为工程施工提供较为完整的文件。

我们将以本组织设计为纲要并在此基础上进行深化,同时做好以下几项工作,使本施工组织设计具有技术先进性、安排合理性、经济实用性和操作简易性的特点,用以指导工程施工与管理。

本施工组织设计编制目的是为奥园国际城A地块一标段项目的施工提供完整的纲领性技术文件,用以指导建筑安装的施工和管理,确保优质、高速、安全、文明地完成本工程的建设任务。

2. 编制依据2.1、与业主签定的本工程施工合同,合同编号为:(暂无);2.2、重庆北江岩土工程勘察设计有限公司提供的《岩土工程勘察报告》;2.3 、国家现行的技术标准,施工及验收规范,工程质量评定标准及操作规程;2.4、国家、省、市、建设部门颁发的《建筑工程施工现场管理规定》;2.5、施工现场周边实际踏勘情况;2.6、工程所涉及主要的国家行业规范、标准、规程、法规、图集,地方标准、法规、图集;规范、标准、文件一览表二、工程概况1. 工程概况工程名称:奥园·国际城A地块一标段工程地点:重庆市九龙坡区华福大道北段79号2. 建筑设计概况3. 结构设计概况4.地形条件4.1、本工程施工图设计已完成并审查,施工现场内无建筑物,场地已初平整。

4.2、项目周边施工现场道路通畅,有利于施工用材组织。

4.3、本工程施工场地狭窄,场地高差大,根据现场特殊情况布置三道大门组织材料进出场,以满足施工需要。

4.4、场地高差大,基础回填土方量大,临边防护工作重复工作,项目由于图纸多次变更,导致挡墙离护坡太近对工人操作增加了施工难度,部分位置土方超挖增加土方回填量。

4.5、办公后勤不易安排。

由于现场狭小,无法布置办公区,工人生活区必须安排在施工现场之外。

4.6、施工现场东面距离居住小区民安华福约200米,不利于加快工程进度。

奥林花苑2#楼室内给排水、暖通施工组织设计

奥林花苑2#楼室内给排水、暖通施工组织设计

奥林花苑2#楼室内给排水、暖通施工组织设计编制:审核:审批:林州建总建筑工程有限公司2013.4.1目录1.综合说明 (3)编制依据 (3)工程概况 (3)组织施工 (4)2. 施工组织设计 (4)各分部分项工程施工技术方案 (4)安全及文明施工的管理措施 (24)1.综合说明:1.1编制依据:招标单位的招标文件,技术要求和技术规范,施工合同,施工图纸,承包补充协议,国家现行施工验收规范和质量标准,本公司的质量保证手册.。

1. 2工程概况:1.2.1工程名称:鼎胜东方苑1#楼(室内给排水、暖通分项工程)1.2.2建设地点:林州市农业路与东环路交叉口向西200米路南。

1.2.3建设规模:1#楼采暖、设备安装;给排水工程;楼内消防管、消防箱;通风工程;喷淋管道。

1.2.5质量要求:配合主体全部达到合格工程。

1.2.6工期要求:2012年11月至2014年6月30日。

1.3组织施工本工程的特点是工期紧,任务量大,周围环境复杂,交叉配合施工要求高,组织协调难度大。

因此,本公司将发挥公司功能齐全,工种配套,管理严密,组织协调综合能力强的优势,组织本公司在大型综合项目中机电安装工程施工经验丰富的项目管理班子和工程技术人员参加该工程的施工,严格按ISO9001标准进行。

从人员进场、材料设备进货、施工各工序到竣工验收、维护、保修全过程的质量控制。

做到给水系统一次试压成功,设备系统一次试运成功,以一流的工期、一流的管理、一流的配合、一流的服务,保证工程质量配合主体工程全部达到局优良。

2. 施工组织设计2.1 各分部分项工程施工技术方案2.1.1 给排水工程2.1.1.1 给排水工程概况本工程为高层住宅小区。

水源为市政给水管网,本工程给水采用分质供水,共包括生活给水系统、中水给水系统、生活热水给水系统。

消防包括室内消火栓系统、自动喷水灭火系统。

排水采用雨污分流,污废分流的排水体制。

包括生活污水系统、生活废水系统、雨水内排水系统、空调凝结水系统、压力排水系统。

奥园广场防水施工方案

奥园广场防水施工方案

施工方案第一章编制前言一、编制依据1、广东省标准?建筑防水工程技术规程?〔DBJ 15-19-97〕。

2、广东省标准?屋面防水质量验收标准?(GB 50208-2002)。

3、本工程特点,施工现场环境、自然条件。

二、施工目标1、质量目标按照防水工程设计图纸的要求以及国家、省、市现行防水工程技术标准〔程〕的有规定、质量标准执行,工程验收必须到达优良质量要求。

2、工期目标我司将根据总包方的工期要求,集中人力、财力、物力确保工期不延误,在正常施工条件下按施工方案完成该项工程施工任务,决不因防水工程滞后而影响总进度。

3、平安目标防止重伤、杜绝死亡,到达无重大伤亡事故、无重大机械事故、无火灾事故、无食物中毒事故等“四无〞要求。

三、材料选用➢采用蓝盾DAL LD-15 高聚物改性沥青防水卷材。

➢采用蓝盾LD-19➢采用蓝盾LD-4水泥基防水涂料第二章工程概况及特点一、工程概况。

二、重点及难点1、重点:本工程重点在于节点的处理,因为其防水薄弱点在于阴阳转角、变形缝、穿结构层管道等节点,此类部位必然地存有应力集中及基层变形现象,容易导致防水层被拉裂或脱离基层,从而形成渗漏隐患。

因此,在阴阳转角、变形缝、穿结构层管道等节点均须增加防水附加层,以增强防水效果。

2、难点一:本工程难点在于节点处理及涂膜质量的控制。

节点处理可通过增加防水附加层来防止防水层遭到破坏,塑料夹层板固定接点处及拼接节点,都需打上密封膏。

卷材施工可通过强化标准操作得到提高。

涂膜质量主要受到配合比计量、搅拌均匀程度、涂膜厚度及涂刷遍数的影响,因而应对涂料的配合比进行准确计量,并最大限度使用机械操作,同时我司将调配一支操作熟练、经验丰富的施工队伍负责本工程施工,施工过程中,采用多遍薄涂的原那么,从而到达控制涂膜质量的效果。

难点二在于节点处理。

节点处理可通过增加防水附加层来防止防水层遭到破坏。

第三章工程组织管理机构为了更好地做好本防水工程施工,我司将以工程经理部管理为中心,并配备相应的专职负责人管理,由专业的防水公司进行施工。

奥北施工组织设计

奥北施工组织设计

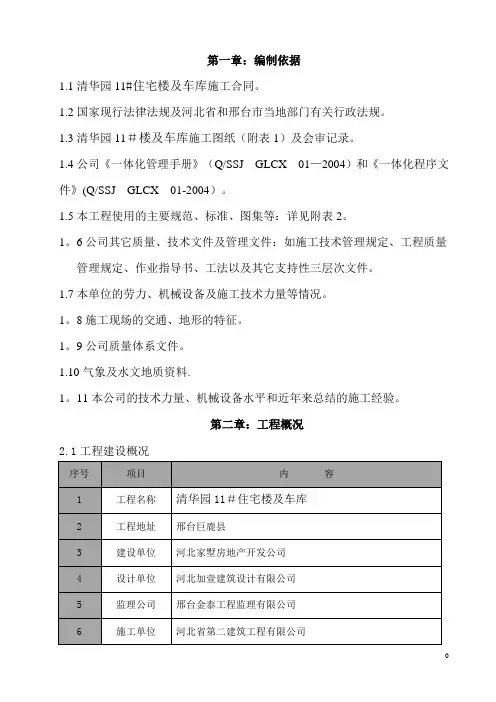

第一章:编制依据1.1清华园11#住宅楼及车库施工合同。

1.2国家现行法律法规及河北省和邢台市当地部门有关行政法规。

1.3清华园11#楼及车库施工图纸(附表1)及会审记录。

1.4公司《一体化管理手册》(Q/SSJ GLCX 01—2004)和《一体化程序文件》(Q/SSJ GLCX 01-2004)。

1.5本工程使用的主要规范、标准、图集等:详见附表2。

1。

6公司其它质量、技术文件及管理文件:如施工技术管理规定、工程质量管理规定、作业指导书、工法以及其它支持性三层次文件。

1.7本单位的劳力、机械设备及施工技术力量等情况。

1。

8施工现场的交通、地形的特征。

1。

9公司质量体系文件。

1.10气象及水文地质资料.1。

11本公司的技术力量、机械设备水平和近年来总结的施工经验。

第二章:工程概况2.1工程建设概况2.2建筑设计概况2。

3结构设计概况2.4 设备安装设计特点:2。

4。

1本工程电气分强电和弱电两部分,强电包括0。

4/0.23KV供配电系统包括电力及照明及建筑物防雷接地及等电位连接系统;弱电包括有线电视系统、网络及电话系统、访客对讲系统、火灾自动报警及消防联动系统等。

2.4。

2本工程给排水及采暖工程包括给水、排水、消火栓、雨水、低温热水地板辐射采暖、通风及防排烟系统.2。

5 工程施工特点:本工程为复合地基处理、筏板基础;地下室及主体采用木模;钢筋采用电渣压力焊和直螺纹机械连接;施工技术复杂,高程传递、轴线引测要求高;采用商品混凝土浇筑。

第三章:施工部署3.1 质量、安全、环境保证体系、项目部组织机构及其职能分配3.1。

1 质量保证体系:见下图3.1。

2环境保证体系:组长:张莉副组长:刘彦周成员:李建良刘洋潘钦灶3.1。

3安全生产保证体系3.2。

2 工期目标:日历天数540天(开工日期2015年 3月15日,竣工日期 2016年9 月 8日.)详见施工进度计划图。

水、电、暖通等安装预留、预埋工程适时穿插,配合土建施工,水暖电和土建同时完工。

无锡奥林匹克花园现场开放活动策划方案-合富辉煌

无锡奥林匹克花园现场开放活动策划方案-合富辉煌

“奥运风暴”无锡奥林匹克花圃“五一“开放日系列运动——无锡奥林匹克花圃“中国印舞动无锡”徽宝全国巡展暨无锡奥林匹克花圃奥运会倒计时牌启动仪式——无锡奥林匹克花圃“奥运风暴”我与奥运匹克零距离——无锡奥林匹克花圃“奥运风暴”高兴运动嘉年华1、运动时间➢2007年5月1日9:30-10:30(“中国印舞动无锡”徽宝全国巡展暨无锡奥林匹克花圃奥运倒计时牌启动仪式)➢2007年5月1日—5日9:30-16:00(无锡奥林匹克花圃“奥运风暴”高兴运动嘉年华)➢2007年5月1日13:30-14:30(无锡奥林匹克花圃“奥运风暴”我与奥运明星零距离)2、运动所在➢无锡奥林匹克花圃现场展示中心广场;➢现场实景样板区;➢中体童军营基地;3、运动目的➢启动“事件营销”战略,提高现场人流量及项目知名度,积聚目标客户;➢通过运动和媒体的力量,最大限度的提升品牌影响力、美誉度和知名度;➢引起市场的存眷,引爆新闻热点;➢树立项目市场品牌形象,提高无锡奥林匹克花圃的社会品牌影响力;➢在正式发售前渲染气氛,积聚人气,为正式开盘做好蓄水事情。

4、运动前提条件与测算在到达以下引导期标准后,方可包管运动到达预期效果。

✓工程进度包管1)售楼处4月1日前完成施工验收;2)样板房、样板区、倒计时牌工程于4月28日前完成施工验收;✓其他运动配合包管1)样板区配景音乐系统的准备;2)现场开通专线接送巴士或引进社区公交系统;(暂定)3)3月31日前确定现场抽奖用奥运门票数量及代价;✓销售道具准备1)项目模型(项目整体、修建单体)4月1日前到位;2)楼书及销海(楼书包罗精装本和浅易本);3)VI部分(销售人员打扮、胸牌、资料夹等道具配备);4)样板区引导系统安装完毕;5)销售人员的培训完毕;6)销售现场办事人员(安保、保洁);7)项目一期销控及销售说辞确认;5、运动流程5.1 无锡奥林匹克花圃“中国印舞动无锡”徽宝全国巡展仪式5.2 无锡奥林匹克花圃“奥园风暴”高兴运动嘉年华6、运动参加人员✓中体置业各部分组织与配合✓合富光辉房地产✓物业治理公司;✓运动公司(待确定);✓联系无锡本地的西点店、超市、美食点等进驻现场售卖食品;✓媒体:无锡电视台、江南晚报、无锡房地产信息网、无锡搜房网;✓礼品公司(运动奖品准备等);✓联系堰桥镇人民医院(以防突发事件现场抢救);✓其它配合部分;7、运动园地漫衍方案现场将运动区域分别为门前广场区域、现场营销中心、现场样板区及中体童军营基地四个区域➢对门前广场区域、现场营销中心、现场样板区及中体童军营基地沿主干道部分围墙全部完成,与现场工地衔接部分发起采取彩色钢板断绝对区域进行断绝,防备客户进入工地。

奥林匹克花园学校.空心楼盖方案doc

奥林匹克花园学校.空心楼盖方案doc

奥林匹克花园学校.教学楼LPM轻质材料填充空心楼盖施工方案编制人:审核:审批:陕六建奥林匹克花园项目部二O一O年三月六日奥林匹克花园学校.教学楼LPM轻质材料填充空心楼盖施工方案一、工程概况奥林匹克花园学校.教学楼主要有A、B、C段通过连廊连接在一起,总建筑面积:9120.56M2,建筑基底面积:1787.36 M2,建筑层数为地上五层,建筑高度:17.300M,层高3.700。

设计标高:±0.000相对于绝对标高值为387.250。

建筑结构类型:框架结构;建筑抗震设防烈度:八度;耐火等级:二级;设计使用年限50年;建筑工程等级:二级。

教学楼部分结构板为LPM轻质材料填充空心楼板,跨度为7.3米,空心板厚度为260。

二、编制依据1、奥林匹克花园学校.教学楼施工图纸;2、现浇混凝土空心楼盖(05SG343);3、现浇混凝土空心楼盖结构技术规程。

三、LPM轻质材料填充空心楼盖的优点普通空心楼盖在实现大开间的同时可以降低结构层高,还具有砼用量少、结构自重轻、地震作用力小、结构的隔声、隔热性能好的特点,还能节约能源、降低建造和使用的成本,可以产生良好的经济效益和社会效益,是绿色环保建筑的优先选择。

LPM轻质材料填充空心楼盖除具有一般空心楼盖的特点外,还具备以下优点:1、楼盖空心率大。

空心率为30-65%,一般比圆形空心管填充楼盖高5-12%。

2、方便管线安装。

填充体上施工现场随时可开槽或穿洞,管线安装不受限制。

3、填充体重量轻且不易破损。

每平方米空心板范围内轻质管重量仅3-10Kg,水平及垂直运输十分方便;轻质管为弹性材料,碰撞、践踏时不易破损,且容易修补,施工安装也相对简单。

4、填充体吸水率小。

在主材外面具有隔离层,填充体吸水率小于0.5%,浇筑砼之前勿须专门湿润轻质管,特别方便冬季施工;光滑的隔离层与砼摩擦系数小,便于砼的流动和浇筑密实。

5、较适合双向板和预应力结构。

填充体的高度和宽度可以根据具体情况调整,能按双向受力的模式布置轻质管;填充体可组合布置,给预应力筋留下专门的通道。

奥林匹克花园人工挖孔桩桩芯砼水下浇 施工方案

奥林匹克花园人工挖孔桩桩芯砼水下浇 施工方案

奥林匹克花园人工挖孔桩桩芯砼水下浇筑施工方案福建联美建设工程有限公司桂林分公司2006年4月25日一、工程概况:我公司施工的奥林匹克花园人工挖孔桩,现已施工成孔完毕,施工时发现地下水量很大,经现场测量,地下水位上升速度达每分钟20 cm 以上,根据施工经验,地下水位速度小于6mm/min 时,可以采用排水后,直接浇筑桩芯砼。

而此工程地下水位上升速度达到20cm/min ,如抽水排水,直接浇泡桩芯砼,会造成桩芯砼严重离析,影响工程质量,給工程留下结构质量隐患,一旦出现质量事故,既影响施工工期,又会造成损失,为此,我公司准备采用水下砼浇筑方案。

一、编制依据1、中华人民共和国国家标准《建筑工程施工质量验收统一标准》。

(GB50300—2001)2、中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》。

(GB50202—2002)3、中华人民共和国行业标准《建筑桩基技术规范》.(JGJ94—94)4、《建筑施工手册》。

二、施工方案(一)工艺流程人工挖孔成孔验收→清孔抽水→配导管长度→安装导管且检查密封→吊装导管入孔(采用吊车或三角扒杆式小钻机塔架)→安装储料斗并堵料口→搅拌砼并吊入储料斗→储料斗储满后拉开堵头→测量导管埋涂→拆导管(保证导管埋入砼不小于0.8 m)→砼直到桩顶标高50 cm→拆除清洗导管→移下一个井位.(二)工作示意图(三)施工准备1、技术准备①对现场施工人员进行图纸和施工方案交底,浇筑砼人员应进行筑前培训(包括吊装、砼搅拌机手及前后台操作2人)②组织现场所有管理人员了解水下砼浇筑的特殊性及重要性、了解施工操作规程和注意事项,统一指挥、统一调度。

③让技术人员了解水下砼的操作工艺流程及其技术要求。

2、作业条件①施工场地应平整,并应适合水下砼浇筑的操作控制。

②应有备用施工用水电。

③应有备用的砼搅拌机或备用易损配件,专业修理人员进行机械运转前检查。

3、浇砼机械①储料斗(约1m3左右)、导管(内径200~250mm )4m长一节、2 m长一节、1m长一节,并进行连接密封试验,导管接头橡胶密封卷、砂包或堵头。

冬期施工方案(5)

冬期施工方案(5)

【若缺失公式、图片现象属于系统读取不成功,文档内容齐全完整,请放心下载。

】冬期施工方案1、编制依据1.1施工图纸1.2主要规范、规程:1.3施工组织设计2、工程概况1)当环境温度低于5℃时不得进行内墙抹灰工程。

室内抹灰应在水泥砂浆或混合砂浆内掺入水泥量的5%(水泥砂浆)HZ-7防冻剂,或6%(混合砂浆)HZ-7防冻剂。

并注意保温。

2)、当环境温度低于5℃时不得进行外墙抹灰工程。

3)、油漆、涂料在10℃以下不易成膜,因此施工环境的温度应≥10℃。

3、施工组织机构与组织措施项目部成立冬期施工领导小组,组织机构如下:3.1施工准备3.1.1冬期施工时间:日平均气温连续5天低于5℃,则此5天的第一天为冬期施工开始日期;日平均气温连续5天高于5℃,为冬期施工结束日期。

只要当天温度低于0℃,就要按本方案施工,。

3.2现场准备3.2.1根据施工进度计划,各栋号长安排材料员提前组织有关机具、外加剂和保温供暖设备、材料的进场。

3.2.2对各种加热的设备、保温材料由施工队长和质检员仔细检查其安全可靠性。

3.2.3工地临时供水管道由各栋号长负责安排专人做好保温防冻工作。

3.2.4做好冬期施工砂浆和外加剂的试验工作,检查施工配合比,外加剂要做试验。

3.3组织实施3.3.1组织有关人员学习本施工方案,并向具体操作人员交底.3.3.2进入冬期施工对试验、保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。

3.3.3安排专人进行气温观测,做好记录订制天气预报短信,及时了解天气情况,积极采取措施,防止寒流袭击。

4、冬期施工技术措施4.1 内墙抹灰工程4.1.1搅拌机棚及建筑物门窗均封闭,进出料口挂麻袋草帘,在室内生火炉取暖,保持室内气温+5℃以上,冬期用于搅拌砂浆的砂灰砂浆应用热水搅拌,水泥并不得直接接触80度以上的热水。

进行室内抹灰时,灰砂浆应用热水搅拌,抹灰施工应保证室内温度不低于+5℃,室内抹灰应在水泥砂浆或混合砂浆内掺入水泥量的5%(水泥砂浆)HZ-7防冻剂,或6%(混合砂浆)HZ-7防冻剂。

奥林匹克花园1期雨水管线改造工程施工方案

奥林匹克花园1期雨水管线改造工程施工方案

目录一、工程概述二、施工准备工作三、施工方法四、安全文明施工措施附:施工管理组织网络安全文明施工管理网络图一、工程概况本工程为奥林匹克花园1期雨水管线改造工程。

由于小区已经使用,故施工时难度很大。

考虑居民进出等因素影响,安全、文明问题在整个施工环节中显得尤为突出。

1、本工程雨水管DN600、DN800采用II级钢筋砼柔性承插管,其中DN600管总长124米,DN800管总长93米。

2、管道基础及接口:塑料管采用砂石基础,采用“T”橡胶圈接口;钢筋混凝土管采用120○混凝土基础。

3、雨水检查井:DN600管采用Φ1000落底式砖砌圆型雨水检查井;DN800管采用Φ1250落底式砖砌圆型雨水检查井。

道路、人行道部分采用重型钢纤维井圈盖,其他采用轻型钢纤维井圈盖.4、雨水管线改造工程配套雨水泵站,泵站采用现浇钢筋砼结构。

设计最大提升能力300L/S,提升井下部采用总深度4.15米的矩形钢筋混凝土结构,平面净尺寸为7.0米╳9.0米。

钢筋砼内、外墙及底板、顶板均采用C30防水砼。

4、施工前,协同建设、监理单位逐一排查地下管线及地上障碍物,及时通知相关单位做出调整。

二、施工准备工作施工准备工作的内容,包括技术、生产、现场准备,它是保证工期,提高质量和经济效益,安全、文明施工的重要环节。

(一)技术准备:1、组织技术人员熟悉设计图纸,并对设计图纸审查,认真进行技术交底。

2、熟悉本工程采用的技术规范:GB50014-2006《室外排水验收规范》GB/T50106—2001《给排水制图标准》CB50332—2002《给排水工程管道结构设计规范》(二)生产准备:1、对工程所用材料,有专人负责落实供应地点、运输方式,并认真编制材料进场计划,保证生产的连续性和流水作业施工.2、施工机械、机具等,在开工前,对进场机械进行全面检修,保证机械完好,充分发挥各机械的效率.(三)现场准备:1、料场就近设在甲方指定处。

2、现场是否有埋地电缆、电信、水管、燃气管等障碍提前告之,以利道路、管线工程全面施工。

奥林清华工程悬挑脚手架施工方案

奥林清华工程悬挑脚手架施工方案

奥林清华工程悬挑脚手架施工方案一、工程概况本工程平面为矩形,东西轴线距离62.4m,南北轴线距离337.1m。

地下一层、地上18+1层。

建筑物屋面标高59.25m。

外墙装饰以涂料为主,局部干挂花岗石。

拟采用分层悬挑脚手架。

计划使用3m长16#工字型钢做悬挑基座, 20一级圆钢做预埋拉环。

钢管扣件脚手架逐层搭设。

计划整个脚手架搭设高度为43.5m。

一次悬挑高度为14.5m,共计悬挑3次。

脚手架立杆纵距1.5m,立杆横距0.8m,内档0.25m,步高1.8m。

二、荷载取值2.1使用的材料及特性Ф48×3.5钢管A=489㎜2 W=5.08cm3I=12.19×104㎜2 i=15.8㎜E=2.06×105N/㎜2 q=3.84kg/mF=215 N/㎜2扣件直角扣件 1.32kg/个 Rc=8.0KN旋转扣件 1.46kg/个 Rc=8.0KN对接扣件 1.84kg/个16#工字型钢S=2613㎜2 W=1.4×105㎜2I X=1.13×107㎜4 i X=65.8㎜q=20.513kg/m f=215N/㎜2f V=125N/㎜2竹笆 5kg/㎡踢脚板200宽18厚 2kg/m安全网 1kg/㎡2.2荷载取值取悬挑脚手架一个立杆纵距作为计算单元。

1、施工荷载:本脚手架主要在支撑模板时起到围护和施工人员走动的的作用。

按每2层设置一个操作层面计,施工荷载q=3.0KN/㎡×1.5×0.8×2=7.2KN2、脚手架自重,14.4×0.1248=1.8KN3、竹笆片,按每层1道考虑共四道4×0.8×1.5×0.05=0.24KN4、踢脚板、扶手杆按1KN考虑8×1.5(0.038+0.02)+1.5×14.4×0.01=0.85KN2.3荷载组合1、外立杆所受轴向力1.2( 1.8+0.24/2+0.85)+1.4×7.2/2=2.94+5.04=7.982、内立杆所受轴向力1.2(1.8+0.24/2)+1.4(7.2/2+0.2×1.5×3.0×2)=2.304+7.56=9.86KN3、风荷载:按脚手升至最高处计算,苏州基本风载取0.55 KN/㎡,地面粗糙程度为B类。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

无锡奥林匹克花园外立面GRC构件施工组织设计建设单位:编制单位:南京倍立达欧陆装饰艺术工程有限公司上海分公司日期:二零零七年八月十二日一、工程概况1、工程名称:2、工程地点:3、发包方:4、监理工程师:二、工程质量目标:工程一次交验合格率为100%,优良率90%。

三、工期:控制在()天,具体安排详见施工进度计划表。

四、安全管理:杜绝重大事故,轻伤事故频率<1‰。

五、工程保修:在保修期内,对属于我方责任的工程质量问题,负责无偿修理。

六、进场前期工作1、现场准备:检查落实现场施工条件,对不符合设计效果的结构提出合理化的改造措施,安排好现场GRC材料堆放场地,协调好外墙脚手架调整及垂直运输工作,落实好安全保卫工作。

2、技术准备:熟悉施工图纸,完成图纸会审及其手续。

编制详细施工进度,向全体进场人员进行工程进度、质量、安全、文明施工的交底工作,编制好材料的技术要求及供应计划文件。

3、材料准备:落实合格的安装辅材供应商及材料进场时间,做好材料保管和领用等有关事项,落实好施工机具管理措施。

4、施工人员准备:落实好安装施工班组、组织人员熟悉图纸及技术要求,对全体进场人员加强责任、质量、安全教育。

七、施工组织部署1、组建无锡奥林匹克花园GRC装饰工程项目经理部,实行项目经理负责制。

主要管理人员及管理网络图如下:2.根据本工程施工量和工期要求,计划投入施工安装人员如下表:劳动力计划表计划投入的主要施工机具表:八、施工方案1、基本原则:统筹安排,控制进度、保证质量、降低消耗、安全生产。

2、施工步骤:由于本工程施工作业面大,故在施工安排时,要充分利用有效的工作面,合理部署施工顺序,实行流水、平行与交叉作业,确保在目标工期内完成。

3、施工顺序:1)施工人员进入现场后,首先落实施工用电,外脚手架调整及垂直运输方面的工作及装饰基面强度及外观质量(垂直度、平整度)因素,运输通道状况。

2)根据GRC构件安装特点,从上往下施工,各工种之间互相穿插,采取平行流水作业,避免工作面闲置。

消除窝工,充分提高工效,顺利作业,缩短占用工期。

3)各工种提前做好进场准备,按计划组织材料,施工机具与人员进场连续工作,工作做完及时退场,工地负责人做好各工种之间的协调工作。

同时,采取有效措施,处理好各种矛盾,定期参加现场协调会,督促、检查施工秩序,搞好文明施工、安全施工。

4)严格隐蔽验收制度,各工种每道工序完成后先进行自检,合格后请监理或业主代表验收,经认可签字后,方可进行下一道工序施工。

5)进入后期施工阶段,除继续抓紧工序质量,还应特别加强对成品、半成品保护。

直至交工验收,在本阶段,还应做好工程总验收的各项准备工作。

九、主要施工方法及技术措施准备工作:先清理现场,检查构件规格、尺寸,确定平面标高位置、挂线找中,选取合格的构件,进行编号试排。

构件安装前,外墙面须具备已抹灰打底,表面要求平整,并做好和上道工序及有保温部位的工序交接。

1、门、窗套安装:安装前,弹好窗套水平线、中心线,应先检查门窗洞口尺寸是否符合要求,是否垂直方正,位置是否准确,若有问题必须由士建方修正后,再安装。

然后根据试排及窗套预留筋的位置,凿好孔,固定好膨胀丝紧固件,然后调整好窗套位置,将窗套预埋件与紧固件焊接。

所有焊点不得露出粉刷面层,并在焊接处刷防锈漆二度。

凹凸形竖板安装,一般采用紧固件与竖板预埋件进行焊接,构件厚度小于150MM时,还可采用中空膨胀管与墙体进行固定,所有焊接点不准露出基础粉刷层。

2、线板安装前,找好标高,弹好水平线,根据外装饰效果图及线板预埋件间距,接缝预留10MM,进行试排、钻孔、紧因好膨胀丝紧固件,与线板预埋件进行焊接固定,每块线板接缝处预埋件要求对接焊,所有预埋件均刷防锈漆二度。

3、罗马柱安装前,找准标高,弹好垂直控制线,先固定穿墙螺杆(膨胀螺栓)、焊接好柱脚,然后安装、焊接、固定柱身,同线板安装一样,在柱身拼装时一定要注意肋条齐正,不能错位。

最后安装柱头,附墙半圆柱一般采用空挂,不灌填充料。

整圆一般距地1.5米处的柱身需用砼灌实。

距地1.5米以上部分一般不灌填充料。

4、饰花、饰块安装之前要找好水平线,熟悉效果图,调整好饰花周边形态,钻孔、紧固好膨胀丝与花饰预埋焊接。

如花饰无预埋件,采用直径为10㎜中空膨胀管固定,对所有焊点要求与其它构件安装要求相同。

5、花瓶栏杆安装前,一定要找准标高,对照效果图,精确计算出花瓶、柱墩之间的间距。

先焊接固定好下台阶及柱墩,然后装入花瓶,并用钢筋与花瓶预埋件进行焊接,使花瓶柱稳定并成一整体。

安装焊接好上扶手后,分别用细石砼灌实抹平。

6、各构件沿墙缝、接缝修补。

修补前必须有监理方或业主方对所有隐蔽工程签字认可,对于安装不平整的地方必须打磨到表面平整为止,方可进行修补,修补表面必须平整密实,窗套修补采用丙乳、短纤维丝、胶水、黄砂、水泥等材料调制而成,进行勾缝修补,预留少量凹槽,然后进行弹性腻子批实。

线板接缝处修补,可先采用φ12泡膜条填实,在进行弹性腻子批实。

修补完毕,注意对修补处进行养护。

7、因我方对GRC专项施工,产品需要灌浆的地方由土建方来完成。

十、工期保证强化项目管理,施工全过程由项目经理统一组织、统一协调,加强和业主联系,确保工期。

1、项目经理部按计划工期分阶段进行控制,采用流水施工方法,安排好平行、交叉施工。

2、做好各项施工前准备工作,认真熟悉图纸,做好技术交底工作。

3、组织好主料,辅材的供应和制作。

要求严格按进度计划完成。

4、建立每日碰头会制度,对劳动力、机械材料、半成品等存在的问题及时予以解决。

5、安排好施工顺序、组织平行、立体交叉施工,各工序互相创造条件,确保工序按计划进行。

十一、质量保证的措施1、严格技术管理制度,认真执行国标,施工验收规范及行业检验标准,施工前由项目经理/工程师进行技术交底,各班长兼职质检员,严格质量自检手续。

项目经理是本工程的质量责任人。

2、建立质量控制点,严格控制施工中的工程质量通病,隐蔽工程必须经监理部或业主认可后方可进入下一道工序施工。

,抓好关键部位的施工和管理。

3、严格履行材料检查制度,不合格的材料不允许在工程中使用,确保成品、半成品原材料投用一次合格。

4、在施工过程中,接受监理部门及业主的工程质量检查,对提出的问题及时整改,不留隐患。

十二、安全文明施工1、建立项目安保体系,设专职安全员,班组设兼职安全员。

2、安全管理由项目经理亲自部署,安全员专职抓,形成人人参与安全管理,杜绝盲目施工和只求进度不管安全的现象。

3、贯彻“安全第一,预防为主”的方针,搞好安全生产教育,及时排除不安全因素,进入现场要戴好安全帽,严格奖罚制度。

4、高空作业要使用合格的脚手架,移动平台,防护围栏,作业前应认真检查现有安全设施是否牢固、可靠,防止高处坠落。

严禁往下扔东西。

5、施工机具使用,严格按操作规程执行。

6、多种电器,闸箱要定期检查,发现隐患及时处理。

7、场容场貌保证整齐、有序、文明,材料区域堆放整齐。

8、及时做好周围环境工作,特别做好食堂卫生工作,防止疾病传播。

9、夜间降低施工噪音,努力做到施工不扰民。

十三.现场安全组织网络图:十四、与业主联系和交流工程施工中,管理人员应经常和业主联系,陪同业主代表检查工地、介绍施工情况,并及时将业主的意见收集起来,改进施工质量,增加业主对施工的信心。

主要联系内容:1、工程开工时,请业主在开工报表上签字认可,以便作工期计算之依据。

2、陪同业主代表查看工地,并介绍施工情况。

3、按时参加业主召开的工程会议。

4、重视业主提出的更改设计意见,对不能做到的,必须予以解释。

所有更改的费用必须得到业主的签字认可。

5、邀请业主(监理)代表参加对隐蔽工程验收。

6、呈报工程进度报表,请业主在报表签章,作为工作量签证,促请业主按时拔付工程款。

十五、竣工善后工作1、工程进入收尾阶段,认真检查各项施工项目的质量,有缺点的地方,限期整改。

2、清理工地,对现场的余料全部整理、撤场,使现场整齐干净。

3、在以上两项工作完成后,应作内部初步验收,检查上述存在缺点的部位是否已及时修整,力求在业主(监理)验收时一次通过。

4、GRC构件安装完毕,工地负责人填写竣工报告,呈请业主(监理)验收。

在业主(监理)对GRC构件安装质量作出等级评定,合格后方可允许进行GRC表面装饰工作。

十六、工程技术档案管理建立工程技术档案是为了工程质量的评定以及今后的检查总结、改善提供依据,是工程竣工之后的唯一施工记录,因此必须做好以下各项工作:1.设专人负责各项资料的搜集和整理工作。

2.从工程的施工准备阶段开始,直到竣工积累全过程的一切工程技术资料。

3.各项工程资料和工程同步进行,必须真实的反映情况,做到及时、真实、正确、齐全完备。

4.全部隐蔽工程资料必须经过有效的签证,未经签证的资料无效。

5.各种设计变更、各种材料质保书、材料的检测报告必须齐全真实。

6.施工日记必须如实填写,能真实的反映施工情况。

7.分项工程的质量评定,必须真实,手续完备。

8.其它各项资料必须按规定认真做好。

南京倍立达欧陆装饰艺术工程有限公司上海分公司2007/8/12。
