威海市环山路交通组织设计(根据二环路修改)

合集下载

DB3710_T 125-2020威海市威海市旅游公路设计规范(2020版)

DB3710_T 125-2020威海市威海市旅游公路设计规范(2020版)

ICS93.080.01P66DB3710威海市地方标准DB3710/T125—2020威海市旅游公路设计规范Design specification for tourism road of Weihai2020-12-18发布2021-01-18实施目 次前 言 (II)1范围 (1)2规范性引用文件 (1)3术语和定义 (1)4基本规定 (2)5规划 (5)6公路主体系统 (5)7慢行交通系统 (9)8服务设施系统 (11)9环保景观系统 (13)10信息标识系统 (15)附录A(规范性附录)旅游公路景观价值评价表 (18)附录B(资料性附录)旅游公路服务设施功能配置表 (20)威海市旅游公路设计规范1范围本文件规定了旅游公路设计的术语和定义、基本规定、规划、公路主体系统、慢行交通系统、服务设施系统、环保景观系统及信息标识系统。

本文件适用于新建、改建及扩建旅游公路的规划设计,高速公路之外的其他公路可参照执行。

2规范性引用文件下列文件中的内容通过文中的规范性引用而构成本文件必不可少的条款。

其中,注日期的引用文件,仅该日期对应的版本适用于本文件;不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。

GB5768道路交通标志和标线GB/T10001.1公共信息图形符号第1部分:通用符号GB/T18972旅游资源分类、调查与评价GB/T38360裸露坡面植被恢复技术规范GB50352民用建筑设计统一标准CJJ37城市道路工程设计规范JTG B01公路工程技术标准JTJ002公路工程名词术语JTG B04公路环境保护设计规范JTG D20公路路线设计规范JTG D81公路交通安全设施设计规范JTG2111小交通量农村公路工程技术标准JTG/T3360-03公路桥梁景观设计规范DB3710/T083威海市美丽乡村规划设计技术导则规范3术语和定义JTJ002界定的及下列术语和定义适用于本文件。

3.1旅游公路tourism road集散功能突出、连通区域内既有旅游资源或沿线具有自然、文化、历史、游憩及教育等旅游价值的公路。

威海市人民政府关于印发《威海市城市建设项目交通影响评价实施办法》的通知-威政发[2010]65号

威海市人民政府关于印发《威海市城市建设项目交通影响评价实施办法》的通知-威政发[2010]65号

威海市人民政府关于印发《威海市城市建设项目交通影响评价实施办法》的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 威海市人民政府关于印发《威海市城市建设项目交通影响评价实施办法》的通知(威政发〔2010〕65号)各市、区人民政府,高技术产业开发区、经济技术开发区、工业新区管委会,市政府各部门、单位:现将《威海市城市建设项目交通影响评价实施办法》印发给你们,望认真贯彻执行。

二〇一〇年十二月三十日威海市城市建设项目交通影响评价实施办法第一条为了维护城市道路交通安全,规范城市道路沿线重大建设项目交通影响评价工作,根据《山东省实施<中华人民共和国道路交通安全法>办法》的有关规定,结合我市实际,制定本办法。

第二条本办法适用于威海市城市规划区和工业新区汪疃镇、苘山镇范围内重大建设项目的交通影响评价工作。

第三条本办法所称交通影响评价,是指对建设项目投入使用后可能对周围交通环境产生的影响进行分析、预测和评估,提出预防或者减轻不良影响的对策和措施。

第四条市公安机关交通管理部门是交通影响评价工作的主管部门,负责本办法的组织实施。

城乡建设、规划等部门应当按照各自职责,共同做好交通影响评价的相关工作。

第五条下列城市道路沿线的重大建设项目应当进行交通影响评价:(一)建成区内,建筑面积超过2万平方米的大型公共建筑项目、建筑面积超过5万平方米的居住建筑项目或者配建200个以上机动车停车泊位的建设项目;(二)其它地区,建筑面积超过5万平方米的大型公共建筑项目和超过10万平方米的居住建筑项目;(三)大型城市交通设施(如航空、铁路、公路的客货站场,物流中心,公共汽车停车场,公共停车场,公共交通枢纽,港口码头,机动车检测站,汽车动力补充站等);(四)建设规模小于本款第(一)项和第(二)项规定的标准,但需要在城市主次干道交叉口四周100米范围内或者城市快速路两侧开设机动车出入口的建设项目;(五)其他需要进行交通影响评价的建设项目。

威海市人民政府办公室关于印发世昌大道综合整治工程实施方案的通知

威海市人民政府办公室关于印发世昌大道综合整治工程实施方案的通知

威海市人民政府办公室关于印发世昌大道综合整治工程实施方案的通知文章属性•【制定机关】威海市人民政府•【公布日期】2009.03.19•【字号】威政办发[2009]66号•【施行日期】2009.03.19•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文威海市人民政府办公室关于印发世昌大道综合整治工程实施方案的通知(威政办发〔2009〕66号)环翠区人民政府,高技术产业开发区管委会,市直有关部门、单位:市建委拟定的《世昌大道综合整治工程实施方案》已经市政府同意,现印发给你们,请认真组织实施。

威海市人民政府办公室二○○九年三月十九日世昌大道综合整治工程实施方案为进一步优化世昌大道区域环境,完善城市功能,提升城市形象,迎接第十一届全运会、第五届威海国际人居节的顺利召开,市政府确定对世昌大道进行综合整治。

现制定如下实施方案。

一、工作目标对世昌大道区域环境实施综合整治,集中解决影响世昌大道容貌环境的突出问题。

尽快实施道路两侧空白地带的项目建设;对道路两侧旧村庄、旧厂区进行彻底改造;搬迁市农副产品批发市场、水产品批发市场和西城路农贸市场并对原址进行改造;对沿线有碍观瞻的陈旧楼体以及绿化、支路、门头、广告、集市、摊点等进行整治;加强沿线建筑工地围挡设置和文明施工管理,设置雕塑和绿化小品;对道路交通环境进行整治,促进世昌大道容貌形象上档升级。

同时,探索建立实施精细化管理的长效机制,丰富世昌大道的文化内涵,进一步增强城市功能,提升城市品位。

二、整治范围和时限要求整治范围:世昌大道(东起海滨路,西至文化西路,全长11.6公里)沿线及两侧支路等可视范围的平面、立面和空间环境。

时限要求:绿化、环境、容貌、市政设施等整治从2009年3月至9月;其它建设改造项目视具体情况分步实施,2009年底前完成房屋拆迁和土地出让工作,2011年底前全面完成工程任务。

三、工程内容及责任分工(一)路侧部分地段建设改造工程。

威海市交通运输局关于印发《威海市公路交通标线质量控制专项工作方案》的通知

威海市交通运输局关于印发《威海市公路交通标线质量控制专项工作方案》的通知

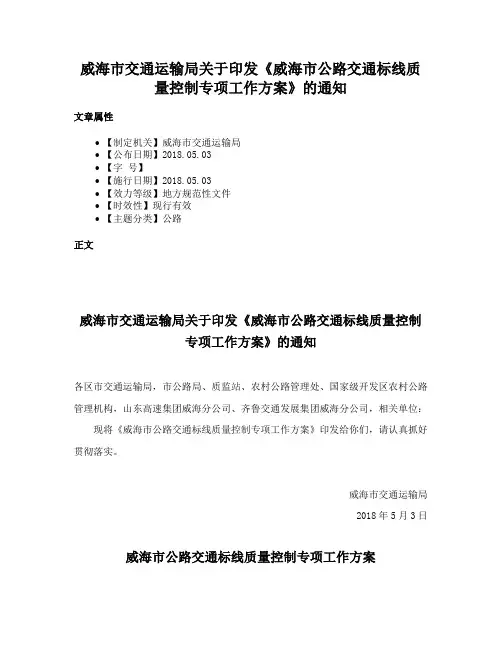

威海市交通运输局关于印发《威海市公路交通标线质量控制专项工作方案》的通知文章属性•【制定机关】威海市交通运输局•【公布日期】2018.05.03•【字号】•【施行日期】2018.05.03•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路正文威海市交通运输局关于印发《威海市公路交通标线质量控制专项工作方案》的通知各区市交通运输局,市公路局、质监站、农村公路管理处、国家级开发区农村公路管理机构,山东高速集团威海分公司、齐鲁交通发展集团威海分公司,相关单位:现将《威海市公路交通标线质量控制专项工作方案》印发给你们,请认真抓好贯彻落实。

威海市交通运输局2018年5月3日威海市公路交通标线质量控制专项工作方案为深入贯彻落实《交通运输部关于开展公路交通标线质量控制专项工作的通知》要求,切实做好我市公路交通标线质量控制工作,根据省厅通知要求,制定我市工作方案如下:一、指导思想以《中华人民共和国公路法》《中华人民共和国道路交通安全法》《公路工程技术标准》(JTGB01)《道路交通标志和标线》(GB5768)《公路交通标志和标线设置规范》(JTGD82)等法规、标准为依据,科学规范设置、管理公路交通标线,落实组织管理单位与工程参建单位质量控制责任,进一步提高全市公路交通标线质量水平,提升公路交通安全保障能力,确保交通标线各项指标符合标准规范要求,为人民群众出行和经济社会发展提供更优更畅更安全的公路交通服务。

二、主要工作(一)严格标线设计。

组织设计单位严格按照国家和行业标准规范进行标线设计,明确材料要求、设置位置、颜色、形状和尺寸,明确逆反射亮度系数要求,以确保公路正常使用期内安全使用。

对已完成的公路设计图纸,建设单位要组织进行“回头看”活动,不符合要求的要及时整改。

(责任部门:市公路局负责全市普通国省道及所辖其他公路,市农村公路管理处、各区市交通运输局、开发区农管机构负责所辖农村公路,各高速公路管理单位负责所辖高速公路)(二)严格原材料和施工管控。

威海市人民政府关于对威海市区部分道路命名调整起止点和注销的通告

威海市人民政府关于对威海市区部分道路命名调整起止点和注销的通告

威海市人民政府关于对威海市区部分道路命名调整起止点和注销的通告文章属性•【制定机关】威海市人民政府•【公布日期】2019.12.31•【字号】•【施行日期】2019.12.31•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城市管理正文威海市人民政府关于对威海市区部分道路命名调整起止点和注销的通告为加强“精致城市·幸福威海”建设,规范城市管理,提高地名公共服务水平,根据《威海市地名管理办法》,确定对威海市区部分道路进行命名、调整起止点和注销,现通告如下:一、新命名道路(32条)1.丁字巷:位于环翠楼街道,东起前进巷,西至西城路。

2.流亭路:位于竹岛街道,东起统一南路,往西折北至沧口路。

3.远遥南路:位于孙家疃街道,东起古寨西路,西至远遥南区。

4.阅山路:位于嵩山街道,北起华夏路,南至齐鲁大道规划延长段。

5.福泰顶路:位于张村镇,北起沈阳中路,向南经过庐山路,至一品南山居民区东侧环形路段。

6.莱海路:位于张村镇,东起昌华路,西至福泰顶路。

7.祈顶路:位于张村镇,北起黄河街,南至张村镇政府。

8.皂河街:位于张村镇,东起普陀路,西至火炬南路。

9.艾山路:位于张村镇,东起昌华路,西至山东新北洋信息技术股份有限公司。

10.福德山路:位于张村镇,东起姜家疃村桥,西至昌华路南首。

11.元宝山路:位于张村镇,北起王家疃村,南至里口山水库。

12.卧佛山路:位于张村镇,东起王家疃村广福寺,西至福德庄村。

13.和顺路:位于羊亭镇,东起平允路,西至天目路。

14.平远路:位于羊亭镇,北起和顺路,南至和兴路。

15.平允路:位于羊亭镇,北起海峰路,南至和顺路。

16.平治路:位于羊亭镇,北起S202省道,南至凤凰山路。

17.平顺路:位于羊亭镇银兴锦园东,北起海峰路,南至和兴路。

18.平苑路:位于羊亭镇富华苑东,北起海峰路,南至和兴路。

19.灯塔路:位于竹岛街道,东起刘公岛路、刘公岛客运中心停车场A区入口,向北转西转南至刘公岛客运中心停车场D区出口。

威海市城市综合交通规划

威海市城市综合交通规划

威海市城市综合交通规划(2006—2020 年)文本威海市规划局上海市城市综合交通规划研究所威海市规划设计研究院有限公司二OO七年六月目录第一章总则 (1)第二章交通发展趋势 (3)第三章交通发展战略 (4)第四章对外交通系统规划 (5)第一节机场发展规划 (5)第二节港口发展规划 (5)第三节铁路发展规划 (6)第四节公路发展规划 (6)第五章道路系统规划 (7)第六章客运系统规划 (10)第一节轨道交通概念规划 (10)第二节常规公交系统规划 (11)第三节出租车系统规划 (13)第七章内外衔接系统规划 (15)第一节对外公路客运站布局 (15)第二节枢纽内外衔接规划 (15)第八章货物物流系统规划 (17)第九章停车系统规划 (18)第十章旅游交通规划 (19)第十一章交通管理系统规划 (20)第一节交通需求管理(TDM) (20)第二节交通系统管理(TSM) (21)第三节智能交通系统规划(ITS) (21)第十二章近期建设规划 (22)第一节近期道路改善计划 (22)第二节近期公交改善计划 (23)第三节近期对外交通改善计划 (24)第四节近期停车改善计划 (25)第五节近期人行过街设施改善计划 (25)第五节近期交通发展政策 (26)第十三章附则 (27)第十四章附表 (28)第一章总则第一条规划目的:需要规划可持续发展、高效的交通系统来引导和支撑的城市发展。

根据《威海市城市总体规划2004-2020》,威海市城市布局将形成“一线、多核、多组团” 的带型城市结构。

这些都需要一个可持续发展、高效的交通系统来加以引导和支撑。

需要规划内外一体的交通系统融入区域一体化。

威海处于胶东半岛青烟威一体化区域,需要对于现有的区域交通基础设施加以规划整合。

需要规划集约化、高效的交通系统来应对私人机动化挑战:威海市机动化进程明显加快,私家车在家庭已经开始逐步进入家庭,并进入快速发展阶段,现有交通系统面临严峻考验。

威海市交通运输局关于印发《威海市城乡公交发展专项规划(2020-2025)》的通知

威海市交通运输局关于印发《威海市城乡公交发展专项规划(2020-2025)》的通知

威海市交通运输局关于印发《威海市城乡公交发展专项规划(2020-2025)》的通知文章属性•【制定机关】威海市交通运输局•【公布日期】2022.05.09•【字号】威交发〔2022〕66号•【施行日期】2022.05.09•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路正文威海市交通运输局关于印发《威海市城乡公交发展专项规划(2020-2025)》的通知各有关单位:现将《威海市城乡公交发展专项规划(2020-2025)》予以印发,请结合各自实际,抓好贯彻落实。

威海市交通运输局2022年5月9日威海市城乡公交发展专项规划(2020-2025)为贯彻落实习近平总书记系列重要讲话精神和交通强国建设纲要、交通强省规划纲要,全面支持威海市公共交通发展,配合公交都市创建,结合我市实际,制定本规划。

一、总体要求公共交通是满足人民群众基本出行需求的社会公益性事业,是城市功能正常运转的基础支撑,是解决城市交通拥堵的重要手段和主要途径,更是提高城市服务水平,提升人民生活品质的具体行动。

——坚持以科学发展为主线,以碳达峰和碳中和为目标,构建集约高效的公共交通系统。

在城市规模不断扩大,交通需求总量不断增长和变化,资金和土地供给压力不断增大的情况下,着力调整出行结构,拓展公共交通服务功能,构建集约高效的公共交通系统,满足社会经济发展和百姓出行的需求。

——发挥交通先导作用,转变交通发展模式。

“十四五”时期综合交通运输体系所面临的外部、内部形势对公共交通发展提出了更高要求,是公共交通系统实现跨越式发展的重要和关键时期。

紧紧围绕建设精致城市和推进城市交通高质量发展,加快构建以公共交通为主体的城市出行服务体系,为更好满足人民群众对美好出行的向往提供强有力支撑。

——全面落实公共交通优先战略,推动城市可持续发展。

确立公共交通系统在出行中的主体地位,是形成威海市稳定交通结构和出行模式的关键,积极落实公交优先发展战略,努力推动公交引导城市发展,不断完善城市公共交通用地优先、路权优先、资金优先等政策体系,切实支撑城市交通健康可持续发展。

环山路改进工程方案最新

环山路改进工程方案最新

环山路改进工程方案最新一、项目概况随着城市化进程的加快和交通运输需求的增加,环山路已成为城市重要的交通干线之一。

然而,现有环山路存在诸多问题,如线路狭窄、道路陡峭、弯道多、安全隐患大等,严重制约了交通运输的顺畅。

因此,对环山路进行改进和提升已成为迫切的需求。

本文将针对现有环山路的问题,提出环山路改进工程的方案,旨在提高环山路的通行能力和安全性,为城市交通发展提供更好的支撑。

二、问题分析1. 环山路线路狭窄,无法满足交通运输需求。

由于城市扩张,环山路面临着交通量增加的压力,线路狭窄导致车辆通行缓慢,影响了交通运输的效率。

2. 部分道路陡峭,车辆通行困难。

由于地形的限制,部分环山路存在陡峭的路段,导致车辆行驶困难,增加了交通事故的风险。

3. 环山路弯道多,行驶安全隐患大。

环山路多为蜿蜒曲折的山路,弯道多且路面狭窄,容易发生交通事故,对行车安全构成威胁。

4. 雨雪天气通行困难,影响交通运输。

环山路在恶劣天气下易结冰、打滑,降低了道路通行的安全性和畅通性。

5. 环山路边坡稳定性不佳,存在滑坡隐患。

由于地质条件复杂,部分环山路边坡稳定性较差,存在滑坡、崩塌等地质灾害风险。

三、改进方案1. 扩建环山路,增加通行能力。

针对环山路线路狭窄的问题,应考虑通过扩建、改造等方式增加道路宽度,提高通行能力,满足日益增长的交通需求。

2. 减缓陡峭路段坡度,改善通行条件。

对于存在陡峭路段的环山路,可以通过土建工程手段减缓坡度,改善道路通行条件,提高车辆的通行能力和安全性。

3. 设计合理的曲线半径,降低弯道危险性。

在环山路的设计中应合理设置路线曲线,降低驾驶难度,减少交通事故的发生。

同时,加强对弯道路段的标识和警示,提高驾驶人的警觉性。

4. 安装雨雪天气的应急设施,提高路面抗滑性。

在环山路的改进中应考虑安装雨雪天气的应急设施,如加砂、融雪剂等,提高路面的抗滑性,保障交通通行的安全性。

5. 加强边坡治理,保障道路安全。

针对环山路边坡稳定性不佳的问题,应加强边坡治理,采取加固、植被覆盖等措施,提高环山路的安全性和稳定性。

威海市人民政府关于威海市区步行和自行车交通系统专项规划的批复-威政字〔2019〕53号

威海市人民政府关于威海市区步行和自行车交通系统专项规划的批复-威政字〔2019〕53号

威海市人民政府关于威海市区步行和自行车交通系统专项规划的批复
正文:
----------------------------------------------------------------------------------------------------------------------------------------------------
威海市人民政府关于威海市区步行和自行车交通系统专项规划的批复
威政字〔2019〕53号
市住房城乡建设局:
你局《关于报批〈威海市区步行和自行车交通系统专项规划〉的请示》(威住建请字〔2019〕21号)收悉。

现批复如下:
一、原则同意《威海市区步行和自行车交通系统专项规划》(以下简称《规划》),由你局负责印发并组织实施。

二、环翠区、文登区政府和国家级开发区、南海新区管委要按照《规划》要求,科学安排建设计划,优化工程设计,落实建设资金,扎实推进步行和自行车交通项目建设,进一步提升城市基础设施服务水平,助力“精致城市·幸福威海”建设。

三、你局要会同市有关部门、单位认真履行管理职责,加强监督指导,严格工程设计审查,强化质量、安全等方面的检查考核,推动《规划》落到实处。

威海市人民政府
2019年8月18日
——结束——。

环山路建设实施方案

环山路建设实施方案

环山路建设实施方案一、前言。

环山路是连接山区各地的重要交通通道,对于山区经济发展和人民群众生活具有重要意义。

然而,由于山区地势复杂,环山路建设面临诸多挑战。

因此,制定科学合理的环山路建设实施方案,对于提高山区交通运输能力,促进山区经济社会发展具有重要意义。

二、调查研究。

1. 地形地貌调研,首先需要对环山路所经过的地形地貌进行详细调研,包括山体稳定性、地质构造、水文地质等情况,以便制定合理的路线规划。

2. 交通需求调查,了解周边地区的交通需求情况,包括交通流量、客货运输需求等,为环山路建设提供科学依据。

3. 环保评估,对环山路建设对环境的影响进行评估,制定相应的环保措施,确保环山路建设符合环保要求。

三、路线规划。

1. 根据地形地貌调研结果,选择合适的路线,尽量减少对自然环境的影响,确保路线安全稳定。

2. 考虑周边地区的交通需求,合理规划环山路的通行能力,确保能够满足未来的交通需求。

3. 在路线规划中充分考虑环保因素,避免对生态环境造成不可逆转的破坏。

四、工程建设。

1. 在路基设计上,采取科学的工程措施,确保路基的稳定性和安全性。

2. 在路面铺设上,选择耐磨、耐压的路面材料,确保路面质量和使用寿命。

3. 在桥梁、隧道等特殊地段的建设上,采取先进的工程技术,确保工程质量和安全。

五、设施配套。

1. 在环山路沿线设置合理的交通标志、标线,提高行车安全性。

2. 设置合理的服务设施,包括加油站、餐饮点、休息区等,为行车者提供便利。

3. 配套建设相关设施,如防护栏、护坡等,提高路段的安全性和舒适性。

六、管理维护。

1. 建立健全的环山路管理机制,包括路况监测、维护保养等,确保环山路的正常运行。

2. 加强环山路的日常维护管理,及时处理路面损坏、交通事故等问题,确保环山路的通行畅顺。

3. 定期进行环山路的安全检查和评估,及时发现并解决潜在安全隐患。

七、总结。

环山路建设实施方案的制定,需要综合考虑地形地貌、交通需求、环保要求等多方面因素,确保环山路的安全、稳定、舒适。

威海市人民政府办公室关于印发威海西部环山路提升工程实施方案的通知

威海市人民政府办公室关于印发威海西部环山路提升工程实施方案的通知

威海市人民政府办公室关于印发威海西部环山路提升工程实施方案的通知文章属性•【制定机关】威海市人民政府办公室•【公布日期】2021.02.09•【字号】•【施行日期】2021.02.09•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路正文威海市人民政府办公室关于印发威海西部环山路提升工程实施方案的通知文登区、乳山市政府,高区管委,市直有关部门、单位:《威海西部环山路提升工程实施方案》已经市政府同意,现印发给你们,请认真组织实施。

威海市人民政府办公室2021年2月9日威海西部环山路提升工程实施方案为全面提升西部环山路交通综合服务水平,强化旅游服务功能,努力把西部环山路打造成一条乡村致富路、绿色生态路和旅游景观路,促进西部片区高质量发展,制定本实施方案。

一、总体要求以习近平新时代中国特色社会主义思想为指导,以“威海要向精致城市方向发展”为总目标总方向总遵循,紧紧围绕市委、市政府提出的“生态保护、节约简朴、乡土气息、旅游风情”西部环山路打造原则,严格落实“政府主导、部门联动、各司其职、协调推进”的工作思路,以统一设计安装旅游路标识标志标线、规范绿化美化方案、实施路域环境综合整治为着力点,精心布局公厕、停车场、汽车营地、交通驿站等旅游服务配套设施,力争通过进一步规划建设和综合整治,将西部环山路旅游服务设施与道路沿线环境提升、美丽乡村建设、休闲观光农业发展、乡村振兴样板片区建设结合起来,全方位优化美化西部环山路两侧及周边环境,实现路域环境整洁、美观、舒适的景观和视觉效果。

二、重点工作西部环山路提升工程包含四项内容:一是旅游路标识标志标线工程,包括威海景观环道LOGO标识、两侧彩色标线和路侧门户标志等。

二是绿化美化和景观小品工程,包括全线路侧绿化美化及适地适树景观小品打造等。

三是路域环境综合整治工程,包含路域范围内垃圾清理和违法建筑物、非公路标志及控制区构筑物清除等,结合美丽乡村建设,同步打造美丽乡村示范带。

环山路工程施工

环山路工程施工

环山路工程施工环山路工程是我国一项重要的基础设施建设项目,旨在提升道路通行能力、优化交通布局、促进地区经济发展。

本文将简要介绍环山路工程的基本情况、施工技术及管理措施,以展示我国基础设施建设的高水平。

一、环山路工程概述环山路工程位于我国某城市,是一项连接城市主要区域的重要交通基础设施。

工程全长约7.7公里,其中包括环山路二期南段道路、环山路二期北段道路及连接线。

道路等级为城市支路,路面宽度为7米,两侧设置0.5米宽路肩。

设计内容包含道路、桥涵工程等。

二、施工技术1. 道路施工:根据设计图纸和施工规范,施工单位将严格按照道路工程的标准流程进行施工。

包括路基施工、路面施工、交通安全设施安装等。

在施工过程中,注重质量控制,确保道路工程达到预期效果。

2. 桥涵施工:针对桥涵工程的特点,施工单位将采用先进的施工技术,确保桥涵结构的安全、耐用。

在施工过程中,严格把控原材料质量、施工工艺和验收标准,确保桥涵工程质量。

3. 连接线施工:连接线工程施工将遵循道路工程的基本要求,注重道路与周边环境的协调。

在施工过程中,充分考虑地形地貌、交通组织等因素,确保连接线工程顺利实施。

三、施工管理措施1. 施工组织:施工单位将建立健全项目管理体系,明确责任分工,确保施工进度和质量。

同时,加强施工现场的安全生产管理,落实各项安全措施,确保施工现场的安全稳定。

2. 质量控制:施工单位将严格执行质量管理体系,从原材料采购、施工工艺、验收环节等方面进行严格把控。

通过定期质量检查、第三方检测等方式,确保工程质量符合国家标准。

3. 进度管理:施工单位将根据项目计划,合理安排施工进度,确保各个节点按时完成。

同时,加强与业主、设计、监理等单位的沟通协作,确保项目顺利推进。

4. 环保措施:施工单位将遵循环保法规,采取有效措施减少施工过程中的环境污染。

例如,对施工现场进行围挡封闭,减少扬尘污染;合理调配施工材料,减少废料产生;对施工废水进行处理,确保达标排放。

威海市人民政府关于文登区、荣成市部分县道路网规划调整的批复

威海市人民政府关于文登区、荣成市部分县道路网规划调整的批复

威海市人民政府关于文登区、荣成市部分县道路网规划调整的批复文章属性•【制定机关】威海市人民政府•【公布日期】2022.01.27•【字号】威政字〔2022〕9号•【施行日期】2022.01.27•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】道路交通管理正文威海市人民政府关于文登区、荣成市部分县道路网规划调整的批复文登区政府、荣成市政府:《威海市文登区人民政府关于部分县道路网规划调整的请示》(威文政请字〔2022〕1号)、《荣成市人民政府关于调整部分道路行政等级和路网结构的请示》(荣政请字〔2021〕21号)收悉。

现批复如下:一、原则同意将县道黄山—张家(路线编码X033371082,以下简称“黄张线”)邱家桥至好当家集团园区内4.283公里道路行政等级调整为村道,并进一步优化终点线型。

调整后的县道黄张线起点位于虎山镇庵里村东与县道滕响线交接处,终点位于G228丹东线交接处,总长度6.961公里。

二、原则同意乡道蔡官屯—沙窝(路线编码Y066371082,以下简称“蔡沙线”)道路行政等级调整为县道,并进一步理顺县道线型,整合原县道蚧沙线(X032371082)K23+716至终点2.223公里路段,形成新的全长19.649公里的县道蔡沙线,路线编码调整为X056371082。

三、原则同意县道南柳—文登营(路线编码X005371082)荣成段道路行政等级调整为村道,全长7.6公里;文登段全长15.793公里(含共线段),将K7+600—K10+746段3.146公里降为村道,K10+746—K10+948(共线段)0.202公里删除,K10+948—K23+393段12.445公里维持县道行政等级,与柯家庄—S201段0.952公里道路组合成新县道柯家庄—文登营,路线全长13.397公里(含共线段),路线编码调整为X005371003。

四、原则同意村道苏家河—南海新港(路线编码C207371003)K0+000—K31+100段道路行政等级调整为县道。

威海市人民政府关于威海市区部分道路命名更名调整起止点和注销的通告-威政发〔2017〕27号

威海市人民政府关于威海市区部分道路命名更名调整起止点和注销的通告-威政发〔2017〕27号

威海市人民政府关于威海市区部分道路命名更名调整起止点和注销的通告正文:----------------------------------------------------------------------------------------------------------------------------------------------------威海市人民政府关于威海市区部分道路命名更名调整起止点和注销的通告威政发〔2017〕27号为适应经济社会发展需要,方便人民群众生产生活,根据《威海市地名管理办法》,市政府研究确定对威海市区部分道路予以命名、更名、调整起止点和注销,现通告如下:一、新命名道路(35条)1.刘公岛路:位于刘公岛客运中心南,西起海滨北路,向东绕经金线顶区域,经金线顶路东口、渔港路东口,西至海滨中路。

2.李沧街:西起威海市第十中学东门,东至青岛北路。

3.梦海路:位于梦海社区,西起海滨中路,东至刘公岛路。

4.龙河街:位于威海广泰空港设备股份有限公司第二生产工厂南,西起沈阳南路,东至天目路。

5.红河街:位于威海海鑫新材料有限公司厂区南,西起沈阳南路,东至天目路。

6.钟山路:位于张村镇福泰小学南,西起昆仑路,东至张村河西岸。

7.环湾东路:位于双岛海湾东,北起双岛路北端,南至创新路。

8.环湾西路:位于双岛海湾西,北起创业路,南至顺海路(马山北麓)。

9.烟墩山路:位于前双岛村西、烟墩山南麓,北起千山路,南至创新路。

10.渔耕路:位于前双岛村南,西起环湾东路,东至沈阳南路。

11.环岛东路:位于双岛湾中心岛东岸,北起双岛湾中心岛北端中心点,南至沈阳南路。

12.环岛西路:位于双岛湾中心岛西岸,北起双岛湾中心岛北端中心点,向南延埠前河东岸至沈阳南路。

13.河口路:位于沈阳南路西、羊亭河和埠前河入海口处,西起环岛西路,东至沈阳南路。

14.岭河北路:位于峒岭河北岸,西起创业路,东至环湾西路。

威海市城市总体规划(2004-2020)

威海市城市总体规划(2004-2020)

威海市城市总体规划(2004-2020)文本中国城市规划设计研究院威海市规划局2005.11前言21世纪的中国需要环渤海地区的崛起。

如果说我国改革开放的头两个十年成就了珠三角和长三角,那么随着环渤海地区的加快发展,以青岛为核心,包括烟台、威海、日照等城市的山东半岛东部可能迎来快速发展的黄金时期。

城市的发展离不开产业的支撑。

山东半岛制造业基地、区域教育科研基地、旅游度假地和修造船基地是威海市建设的重点。

规划借助日韩经济向山东半岛大规模转移这一历史机遇,立足传统工业、特色渔业、农业资源以及旅游资源等基础优势,争取通过规划引导,促进威海市加工制造、教育科研、农产品加工和旅游度假等产业均衡发展。

经济快速发展必然带来城市规模迅速扩大。

威海的环境资源优势已经初步得到中国和世界的认可,但由于经济和城市加速发展带来的环境压力日益增加,本次规划在合理安排威海长远发展框架的同时,将城市景观和生态环境的营建作为重要规划内容,在城市近期和远期规划建设中,给予重点解决。

目录第一章总则 (1)第二章社会经济发展战略 (2)第三章城市性质与规模 (4)第四章市域城镇体系规划 (5)第五章城市用地和空间布局规划 (9)第六章城乡协调发展规划 (13)第七章城市对外交通规划 (15)第八章城市道路交通规划 (16)第九章城市公共设施用地规划 (18)第十章城市居住用地规划 (20)第十一章城市工业及仓储用地规划 (22)第十二章城市绿地系统规划 (23)第十三章城市景观风貌规划 (24)第十四章城市旅游发展规划 (28)第十五章市区岸线利用规划 (30)第十六章给水工程规划 (31)第十七章排水工程规划 (32)第十八章电力工程规划 (33)第十九章通信工程规划 (34)第二十章燃气工程规划 (34)第二十一章供热工程规划 (35)第二十二章环境保护规划 (36)第二十三章环境卫生规划 (37)第二十四章城市消防规划 (38)第二十五章城市防洪、防潮规划 (39)第二十六章城市抗震规划 (40)第二十七章城市人防规划 (41)第二十八章城市近期建设规划 (41)第二十九章城市远景规划设想 (43)第三十章规划实施措施与建议 (45)第三十一章附则 (46)附表1 威海市经济和社会发展规划主要指标 (46)附表2 威海市域城镇规模等级结构表 (47)附表3 威海市域城镇职能结构表 (47)附表4 市域海岸带重点管制区强制性管制导则表 (48)附表5 规划城市建成区城市建设用地平衡表(2004-2020年) (52)附表6 威海城区规划道路综合指标表(2020年) (52)附表7 威海城区主要文化设施规划一览表 (52)附表8 威海城区主要医疗设施规划一览表 (53)附表9 威海城区主要体育设施规划一览表 (54)附表10 威海市区规划主要公园一览表 (54)附表11 威海市区文物保护单位规划一览表 (55)附表12 威海市区海岸线利用规划一览表(不含岛屿岸线和泻湖内海岸线) (57)附表13 威海市城市总体规划(2004-2020)图纸目录 (57)附录1:威海市城市总体规划(2004-2020)强制性内容 (59)附录2:威海市城市总体规划(2004-2020)名词解释 (59)项目名称:威海市城市总体规划委托方(甲方):威海市规划局承担方(乙方):中国城市规划设计研究院国家事业法人代码: 40001083—0城市规划编制资质证书等级:甲级城市规划编制资质证书编号: [建]城规编第(021001)院长:教授级高级城市规划师总规划师:教授级高级城市规划师院规划设计成果专用章:规划设计编制完成时间: 2005年 11月编制单位:中国城市规划设计研究院主管所长:蔡立力(教授级高级城市规划师)主管主任工:刘泉(高级城市规划师)编制人员名单:项目负责人:刘泉(高级城市规划师)高飞(城市规划师)项目参加人:屈波(助理城市规划师)马克尼(助理城市规划师)崔宝义(助理城市规划师)曾浩(工程师)金晓哲(博士)王忠杰(城市规划师)司马文卉吴晶一陈小明张瑾威海市主要参加人员:刘茂德(副市长)李延茂(市政府副秘书长)吴峰(市政府秘书、科长)房德阳(市建委主任)隋永华(市规划局局长)刘玉文(市规划局副局长)兰鹏燕(市规划局副局长)徐东晖(市规划局副局长)都剑光(规划科科长)陈福旭(规划技术服务中心主任)王昌勇(注册规划师)刘静(注册规划师)张伟(注册规划师)张启明(注册规划师)第一章总则第一条根据《中华人民共和国城市规划法》和建设部《城市规划编制办法》制定本规划,本规划是指导威海市城市建设的法律性文件。

237 威海市客运中心北站规划及建筑方案设计

237 威海市客运中心北站规划及建筑方案设计

29.10米层(站前广场层)主要为景观广场,换乘大厅和 客运综合楼(办公)
四、规划方案
(3)29. 10米层功能流线
4 分层平面图
四、规划方案
(4)34.10米层功能分区
4 分层平面图
主要为长途客运楼办公区
四、规划方案
(4)34.10米层功能流线
4 分层平面图
四、规划方案
(5)38.70米层功能分区
图例:驶出枢纽/驶入枢纽(辆)
2030年日到达量(人) 3101 4461 10268 2974
二、规模预测
结合威海市优先 发展公交的交通策略, 预测铁路、长途、短 途与公交车的换乘比 例占45%。
对威海北站客运 枢纽分别进行各方式 交通量预测、换乘矩 阵预测、出行方式比 例预测,经过产生吸 引平衡后结果如右图:
社会车场 换乘大厅及其它
0.52万平方米 1.65万平方米
综合商业区 规划用地 建筑面积 容积率
6.18公顷 17.9万平方米 2.9
四、规划方案
(1)16.20米层功能分区
4 分层平面图
16.20米层(站前广场地下二层)主要为换乘大厅、公交车场和 客运综合楼(长途下客区,卸货区)
四、规划方案
(1)16.20米层功能流线
4 分层平面图
主要为长途客运楼办公区
汇报完毕,谢谢!
4 分层平面图
四、规划方案
(2)23.10米层功能分区
4 分层平面图
23.10米层(站前广场地下一层)主要为换乘大厅、出租车场、 社会车场、客运综合楼(售票厅,候车厅)、长途车场和司乘公寓
四、规划方案
(2)23.10米层功能流线
4 分层平面图
四、规划方案

威海市人民政府关于对威海市区部分街道进行命名更名和调整的通告-威政发[2005]21号

威海市人民政府关于对威海市区部分街道进行命名更名和调整的通告-威政发[2005]21号

威海市人民政府关于对威海市区部分街道进行命名更名和调整的通告正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 威海市人民政府关于对威海市区部分街道进行命名更名和调整的通告(威政发[2005]21号)经研究,市政府决定,对威海市区部分街道进行命名、更名和调整。

现通告如下:一、对以下2条街道进行更名1.将羊亭镇的阳亭路与初村镇的规划道路合并,更名为和兴路。

起止点为西起初张公路,东至毛家口,接珠海路。

2.将古寨北路更名为崇文路。

起止点为西起福山路,东至古寨东路。

二、将以下20条街道合并为10条街道1.将泰山路(含华夏路)并入统一路,保留统一路,注销泰山路、华夏路。

起止点为北起古陌隧道,南至渤海路。

其中以塔山为界,以北名统一路,以南名统一南路。

2.将蓬莱路并入沈阳路,保留沈阳路,注销蓬莱路。

起止点为东北起环海路,西南至双岛港路。

其中,世昌大道以北名沈阳路,世昌大道以南至环山路(前双岛村北)名沈阳中路,环山路(前双岛村北)至双岛港路名沈阳南路。

3.将莱州路、雁荡路并入火炬路,保留火炬路,注销莱州路、雁荡路。

起止点为东北起长春路,西南至钱江路。

其中以世昌大道为界,以北名火炬路,以南名火炬南路。

4.将招远路并入丹东路,保留丹东路,注销招远路。

起止点为北起文化西路,南至环山路。

5.将淄博路并入古寨南路,保留古寨南路,注销淄博路。

起止点为东起西城路,西至福山路。

6.将钦村路并入花园中路,保留花园中路,注销钦村路。

起止点为东起统一路,西至福山路。

7.将竹岛路(含望海西路)并入塔山中路,保留塔山中路,注销竹岛路、望海西路。

起止点为北起世昌大道,南至望海街。

8.将北环海路、西环海路并入环海路,保留环海路,注销北环海路、西环海路。

威海市人民政府关于文登区部分县乡道规划调整的批复-

威海市人民政府关于文登区部分县乡道规划调整的批复-

威海市人民政府关于文登区部分县乡道规划调整的批复
正文:
----------------------------------------------------------------------------------------------------------------------------------------------------
威海市人民政府关于文登区部分县乡道规划调整的批复
文登区人民政府:
《威海市文登区人民政府关于部分县乡公路路网规划调整的请示》(威文政发〔2021〕5号)收悉。

经研究,现批复如下:
原则同意将威海西部环山路文登区段整体合并为1条县道,路线名称调整为“北店子—西谭家口”(简称北谭线),路线编号为X003371002,起点位于文登区与高区交界处,终点位于文登区葛家镇西谭家口村西文登区与乳山市交界处,路线全长44.9公里(含S205共线段12公里)。

其中,将“板桥—蒿耩(K1+085—K4+488)段”“刘家上口—西庄(K1+073—K5+570)段”“西于疃—东宋格庄(K1+192—K10+038)段”“东宋格庄—西谭家口(含改线后路段)”提升为县道,并入调整后的北谭线。

调整后文登区共有县道14条,总里程179.8公里。

你区要及时更新相关县道网信息,进一步加强养护管理,为开创“精致城市·幸福威海”建设新局面提供有力支撑。

威海市人民政府
2021年4月30日
——结束——。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章工程概况 (2)(一)嵩山路改造工程项目概况 (2)(二)项目周边现状 (2)第二章交通组织原则 (4)第三章施工组织及道路布控方案 (5)(一)施工期间交通组织方案 (5)(二)施工期间交通组织设计 (5)(三)改善措施 (6)(四)交通管理措施 (7)(五)其他 (7)第四章安全保证措施 (9)(一)、组织保证 (9)(二)、交通组织保证措施 (9)第五章安全应急措施 (11)(一)预防措施 (11)(二)应急实施措施 (11)第六章道路交通安全标示标牌及安全设施投入情况 (13)附件1 S201威东线田和至温泉段改建工程第四合同段施工交通组织平面图 (16)第一章工程概况(一)工程项目概况本合同段共设互羊角埠通式立交1处,其中设主线高架桥1座,下行辅道小桥2座,涵洞8道。

羊角埠主线高架桥工程设计全长1170m,跨径布置为2×30+2×40+12×30+3×40+7×30+40+3×30+3×25+30+40+2×30米的装配式小箱梁+钢混叠合梁,下部结构为柱式墩,桩基础。

下行辅道桥2座跨径布置为2×16米的装配式空心板,下部结构为柱式墩,桩基础。

涵洞8道(包括7道管线涵)跨径布置为1×3米的箱涵。

西曲阜分离式立交1处,大桥长107米,跨径布置为30+40+30米装配式小箱梁+钢混叠合梁。

下部结构为柱式墩,桩基础。

(二)项目周边现状1、道路现状嵩山路:东西向城市主干道、两块版形式、是市区主要南北向交通要道,承担威海市与乡镇的主要通道。

现状路缘石之间的宽度22-26米,为双向4车道、机非划线分离、道路通行状况良好。

珠海路:主路宽度双向四车道、辅路双向四车道。

2、现状交通(1)机动车交通量:嵩山路车流量较大,高峰小时双向流量在2556pcu/h以上。

目前道路两侧工业厂房、物流企业较多、路内通行的货运车辆较多,比重约占25%。

(2)非机动车交通量:沿线高峰路段非机动车交通流量相对较小,施工期围挡对非机动车流量的影响不大。

(3)公共交通及站点:通过嵩山路沿线共有公交站4对,途径的公交线路3条,分别为36、42、209路。

3、现状交通特点综合上述,该路段施工的主要交通特点:嵩山路是城市主干道,为威海市南北走向的一条主要交通干道,交通非常繁忙,且地处济南市区繁华地带,两侧为比较集中的居民小区、商店、市场、工厂,有多条公交线路途经该路段,附近又有济南长途汽车东站、七里堡蔬菜批发市场,还有大量的社会车辆和行人通过,交通流量非常大。

其中跨铁路地段道路比较窄,是封路施工的难点。

(三)编制依据A、嵩山路羊角埠高架桥工程第三合同设计图纸。

B、对现有嵩山路道路状况的调查。

C、对现有嵩山路及周边道路交通状况的调查。

D、确保嵩山路各方面机动车辆的通行。

E、确保车辆及行人的交通安全。

F、我单位在同类工程施工中的相关经验。

第二章交通组织原则(一)坚持统筹安排原则。

统筹考虑路改、环境整治等重点工程施工计划安排,统一编制交通组织计划,统一确定施工时序表,确保各项工程有序施工和城市整体交通正常运行。

(二)坚持系统组织原则。

针对工程区域、规模、施工时序对交通影响程度,采取调整施工时序、优化工艺工法、控制交通流量等措施,多形式系统解决交通组织问题。

(三)坚持疏管结合原则。

对需实行封闭施工的项目,以分流疏导为主,配合交通管制措施,合理调整交通流量,保证施工不对区域交通产生大的影响。

(四)坚持公交优先原则。

在实行交通流量控制过程中,尽量不调整或少调整公交线路,方便基本群众出行。

第三章施工组织及道路布控方案(一)、施工期间交通组织的目标各工种之间协调进展、有序推进,确保施工期间道路交通基本稳定和基本畅通。

最大限度减少对沿线单位居民出行干扰。

(二)施工期间交通组织方案我合同内交通组织方案分沿高架桥方向交通组织方案和交叉路口交通组织方案两项,施工期间交通组织采取“先疏后堵,充分发挥路网的分流作用”的措施进行组织。

为保证沿线居民出行,建议威海市有关部门,在本项目实施前整修疏通周边线路。

我合同内封路材料为不小于1.8m高的环保型装配式彩钢板,为保证本路段行车道路宽度,整平处理绿化带,使机动车道与非机动车道连成一体。

将人行道与非机动车道进行接坡处理,可使非机动车辆在交通高峰期时能在人行道上进行分流。

首先将两侧人行道上路灯、交通信号灯、行道树、公交站台等进行迁移,其后对绿化带进行破除开挖至现有道路路面一下30cm,并浇筑30cm5%水泥稳定土路面。

为保证进出城车辆的正常运行,围挡外侧规划进出城方向各3各车道,车道宽度3.5米及两侧不小于3米的人行道,期间交通正常运行。

然后以规划道路中线为准,南北两侧各7米,对高架桥下部结构桩基进行围挡施工(具体围挡部位详见(附件1 S201威东线田和至温泉段改建工程一期施工交通组织平面图)。

(三)施工期间交通组织设计1、区域交通组织(1)嵩山路方向的车流(南北向):在市区凤林路、广通旧车交易、齐鲁大道等干道出城前适当位置设置交通提示标志,引导车流提前选择其它道路绕行。

(2)珠海路的车流(东西向):在嵩山路与珠海路交汇路口前500米,设置交通提示标志,引导车流提前减速慢行及选择其他道路绕行。

2、第一阶段:主体施工,临时导改车道开放交通,交通组织如下:(1)主线交通组织在施工围挡路段,利用两侧道路及修建的便道组织交通,两端与现状道路顺接。

1)施工过程中,施工断面禁止通行,在施工断面起点和终点处封闭,设置警告标志牌。

2)对过往车辆采取限速措施,使车辆慢速通过,加设限速标志牌。

3)在施工前方设置明显标志牌及施工标语条幅,,对过往司乘人员温馨告知如“S201工程施工,减速慢行”、“施工给您带来不便,敬请谅解”、“前方并道行驶,敬请注意行车安全”等以保证车辆安全通过。

4)交通标志布设好后,施工路段安排专职安全员,负责是施工路段的安全工作,安全员进行巡查,对安全警示标志设置是否规范,安全措施是否落实到位,确保道路通畅,保证施工安全顺利进行。

5)在交通封闭路段车辆出现故障或其他紧急情况时,安全员先报告安全责任人,必要时通知交警到现场解决,安全员在现场按照规定的方法指挥交通,以免发生交通堵塞现象。

(四)改善措施为了缓解交通拥堵局面,除了交通管理措施外,通过部分道路的改建、修建,提高周边道路的通行能力,分流嵩山路交通流。

(具体分流道路详见(附件 2 S201威东线田和至温泉段改建工程一期施工交通分流图)。

(五)交通管理措施嵩山路施工提供了临时交通便道,但是由于嵩山路交通流量较大,施工期间车速较低,交叉口通行能力不能承担嵩山路现状的交通量,因此,必须通过交通管理措施来调节交通量的分布,保证片区交通正常运行。

结合该地区“高峰流量集中,公交线路集中”的潮汐性交通特征,采用交通总量控制、单行交通等方法,可以确保交通的正常运行。

1)对交通总量的控制。

引导进出城车流外围绕行,从而可减少交通量,降低施工对交通的影响。

2)道路畅通性措施。

严禁沿线单位车辆和大型货运车车辆随意左转、掉头通行,严禁道路路边停放车辆,该措施将保证施工期间周边道路路幅的完整性,保证道路交通的畅通。

3)施工路段设置限速措施。

4)交通宣传和现场管理。

施工期间,加强现场警力指挥,及时疏导交通。

施工前作好宣传工作,告知周边居民,以及时调整出行时间和习惯。

实施上述交通管理措施后,高峰时间的部分路段和交叉口的交通仍明显恶化。

因此,需对周边道路网进行完善建设。

(六)其他1、在施工期间,同时搞好施工范围内的文明施工及临边、洞口的围护工作。

夜间设置红灯示警,在十字路口设置醒目的警示标志及工程概况牌,并派专人三班制维持交通秩序,确保交通安全。

2、施工期间应避让上下班高峰期交通,在施工段两端设置红灯示警。

合理控制节点施工进度计划。

尽量避免缩短工期。

3、请交警部门配合,让其他车辆尽量从其他道路绕行以减轻嵩山路的交通压力。

第四章安全保证措施(一)、组织保证成立以项目经理为领导,部门负责人为成员,下设专门的交通协管员的交通安全领导小组。

质安部直接对领导小组负责,全面协调日常管理工作,负责人手机24小时不得关机,以备随时应急处理事件。

(二)、交通组织保证措施1、交通组织宣传工作为能更好的得到群众的谅解与支持,施工前做好宣传工作,即以贴告示等方式告知当地居民,使他们能提前做好相应准备,取得当地居民的谅解,并减少我公司施工对他们造成的不便。

2、围挡封闭工作(1)在开槽施工地段两侧采用围档牌将施工区与非施工区分隔开;围拦采用装配式活动板,并按照《城市道路施工作业交通组织规范做好维护和安全警示标志》,围档设置做到稳固、整洁、美观。

同时施工条件具备一段施工一段,条件不具备不施工。

并安排专人每天对施工围挡进行清洗,保证围挡整洁美观。

(2)工程施工的原因阻断交通,影响出行的,我公司根据实际情况,设置满足影响范围内居民和单位出行需要的安全便道(桥),以确保车辆、行人方便、安全出行。

如遇恶劣天气应设专人值班,确保行人及车辆安全。

(3)选派4名专职人员,昼夜对施工区沿线的标识牌、导向墩进行检查维护,遇有破损的及时更换,掌握沿线安全情况,对非正常的情况及时上报项目部专职安全员和相关人员。

(4)与当交通部门联系,现场设规范的施工预告牌,交通导向指示牌,减速指示牌,地面交通走向指示线等,夜间悬挂交通指示灯。

(5)配合交警及当地政府,组织力量看护交通标志,标线及时安装到位、投入使用,并设专人负责检查,维护交通设施,及时维修、更换、补充各种设施和标志,确保有效的实施交通安全管理。

(6)围拦、锥形交通标设置不得超出行车道标线,间距准确,安装顺直;围拦每隔三块反光导向纸,贴锥形交通标志使用带有夜间反光膜的锥形标,以保证夜间行车的安全。

第五章安全应急措施(一)预防措施(1)因发生应急情况是随机、不定时的,交通协管员必须24小时对封道施工路段进行巡视,出现异常情况及时上报项目部负责人和当地交通管理有关部门;(2)加强与当地政府、沿线单位的沟通联系,听取他们的意见,得到他们的支持。

尽量安排夜间施工,避免造成交通阻塞,配合业主做好沿线居民的思想工作,请求得到居民的谅解,避免因噪音引起不必要的施工阻碍。

(3)在节假日、上下班高峰期请交警到现场帮助指挥,当遇到严重堵车时,及时请交警到现场指挥并按应急方案进行分流。

根据工程分段情况,施工布置情况,施工现场合理地安排进出车道,工程车严格按指示和指挥行使,礼让其他车辆。

(4)项目部所有施工机械机具全部作为封道施工路段的应急设备,在特殊情况下,暂停现场施工,听从项目经理的指挥,配合有关部门展开保畅工作。

(5)成立应急抢险队伍,由项目部所有机械员组成应急抢险队伍,当封闭段出现异常情况时,停止一切作业,听从项目经理指挥,在交警、路政部门的指导下展开工作。
