海迈软件操作流程
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
海迈软件操作流程
本操作流程主要介绍如何使用海迈清单计价软件一步一步完成一个工程文件,各个流程间并无明显的先后顺序,仅供用户参考。1.新建工程

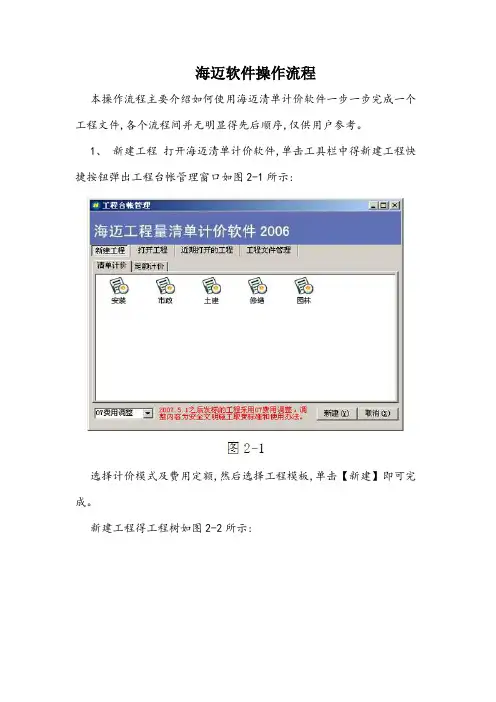

打开海迈清单计价软件,单击工具栏中的新建工程快捷按钮,弹出工程台帐管理窗口如图2-1所示:
图2-1
选择计价模式及费用定额,然后选择工程模板,单击【新建】即可完成。
新建工程的工程树如图2-2所示:
图2-2
工程层次关系如下:一个项目由一个或多个单项工程组成,一个单项工程又由一个或多个单位工程组成。
2.输入工程概况
主要用于录入工程基本信息,设置工程相关属性、参数。(1)概况:
选择工程实体左边工程树的项目层次,然后单击右边的【工程概况】页签,再单击【概况】子页签切换到概况界面,如图2-3所示:
图2-3
这里介绍几个比较重要的设置:
1)选择报告期文件:单击隐藏的三点式按钮弹出选择报告期文件窗口,如图2-4所示:
图2-4
海迈清单计价软件支持使用多报告期。在可选的报告期文件列表中双击要选择的报告期,将其添加到使用的报告期列表,通过【提高】和【降低】操作来设置报告期的优先级。
2)选择费用表:根据工程所在地选择相应的费用表。福建省和厦门市主要区别在于是否计取“两贴”“墙改”“扶散”三项费用。(2)参数设置:
单击【参数】页签从概况界面切换到参数界面,如图2-5所示:
图2-5
下面给出各参数的解释:
【消耗量调整】:定额执行后又多次发文调整,这里有调整的历史记录。
【甲供材料计入子目单价】:设置甲供材料是否计入定额含量。
【使用砾石】:设置是否将混凝土含量中的碎石换成砾石。
【显示项目特征序号】:设置是否显示项目特征序号。
【显示项目特征名称】:设置是否显示项目特征名称。
【设备费用是否计入子目单价】:设置人材机属性为设备的材料是否计入定额含量。
【定额是否自动获取清单工程量】:设置定额工程量是否等于清单工程量。
【自动生成清单顺序码】:设置清单编码最后3位即顺序码是否自动生成。
【合价小数位】:设置各项目的合价小数位,软件默认为精确到百分位。
【单位精度设置】:设置不同单位的清单的工程量的有效位数。
设置方法:单击隐藏的三点式按钮弹出设置项目单位精度窗口,如图2-6所示:
图2-6
不同单位的默认精度都是依据清单计价规范,1000表示精确到千分位,100表示精确到百分位,1表示精确到个位。
【清单工程量小数位统一按默认精度】设置清单工程量小数位是否不分单位统一按默认精度,即图2-6的“默认”项。默认项精度亦可修改。
【清单自动生成编号选项】:在自动生成清单顺序号情况下有效。
1、按专业分部:同一条清单的顺序号在同一专业分部中递增
2、跨
专业分部:同一条清单的顺序号跨专业在同一单位工程中递增。
【清单自动生成前四位编码】:设置清单编码前4位是否根据所在专业分部自动生成,自动生成清单前4位编码及清单顺序码可减少手动输入清单编码时输入的编码位数。
【清单工程量小数位补零】:设置清单工程量在不够设置的小数位数时是否用0补足。
【锁定主要材料列和最低控制价列】:勾选情况下主要材料列和最低控制价列将不允许修改。
【清单计价方式】:有合价、单价、议价三个选项。
合价:清单合价=它下面各定额子目合价的和。
议价:清单合价与它下面的定额子目没关系,只等于清单工程量×清单单价。
单价:清单单价=它下面的定额子目合价的和。
【计价模式】:分清单计价和定额计价。
【粘贴时新建不同编号主材设备】:勾选情况下粘贴的定额的主材及设备编号与被复制定额不同。
【更改清单工程量同时比例调整子项工程量】:勾选情况下更改清单工程量同时按比例调整其下定额工程量,使清单工程量/定额工程量的值保持不变。
3.设置计价条件
计价条件即软件根据费用定额划分的取费类别。
(1)项目计价条件
选择工程实体左边工程树的项目层次,然后单击右边的【计价条件】页签,切换到计价条件界面,如图2-7所示:
图2-7
(2)单位工程计价条件
选择工程实体左边工程树的某个单位工程层次,然后单击右边的【计价条件】页签,切换到计价条件界面,如图2-8所示:
图2-8
(3)定额子目计价条件
如图2-9所示:
图2-9
定额子目计价条件影响定额子目综合单价组成中的企业管理费、
利润。每条定额子目的计价条件值都根据费用定额有一个默认值,一般无需修改。
计价条件影响取费,设置时应依据实际工程或有关规定。
4.选择费用表
选择工程实体左边工程树的单位工程层次,如图2-10所示:
图2-10
单击设置费用表快捷按钮,弹出设置费用表窗口,如图2-11所示:
如图2-11
根据实际选择单位工程费用表、措施清单费用表、其他项目费用表。
5.分部分项工程量清单
(1)新增专业分部
新建工程时,软件已自动新增一个专业分部L01,可以直接在此专业分部下输入清单、定额。
软件还可以以清单计价规范中的专业工程作为专业分部,选择工程实体左边工程树的分部分项工程量清单层次,如图2-12所示:
图2-12
单击增加子项快捷按钮,弹出选择专业工程窗口,如图2-13所示:
图2-13
选择需要添加的专业工程,单击【确定】即可。如果不想以清单计价规范中的专业工程作为专业分部,请勾选【自动编码】选项,则新增一个自动编号的专业分部。
(2)输入工程量清单
右边页签切换到分部分项清单界面,在界面下方单击【选择清单】页签,如图2-14所示:
