福建省05预算定额解释

合集下载

05版定额说明共52页

05版定额说明共52页

一章土石方说明一、土壤、岩石分类规定如下:二、人工土方1.人工挖地槽、地坑定额深度最深为6m,超过6m时,可另行编制补充定额。

2.人工挖土不分干、湿土,均按定额执行。

3.淤泥与湿土的区分:地下静止水位以下的土层为湿土;堆积起来不能成型或具有流变性质的为淤泥或流沙。

4.人工挖土定额中未包括地下水位以下施工的排水因素,发生时另行计算。

挖土方时如有地表水需要排除时,亦应另行计算。

5.在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.43。

6.挖桩间土方时,按实挖体积(不扣除桩体占用体积),人工乘以系数1.25。

7.人工平整场地是指厚度在±30cm以内挖、填及找平。

挖、填土方厚度超过±30cm时,按挖土方计算。

三、机械土石方1.机械挖土均以天然湿度土壤为准。

若含水率大于25%时,定额人工、机械乘以系数1.15。

若含水率大于40%时,另行计算。

2.机械规格是按我省建筑企业机械装备综合考虑的。

机械挖土方,单位工程量小于2000m3时,定额乘以系数1.1。

3.推土机推土、推石碴,铲运机铲运土,重车上坡,坡度大于5%时,其运距按坡度区段斜长乘以表1-2所列系数计算。

坡度大于5%,其运距乘以系数┃坡度(%)│ 5-10 │ 15以内│ 20以内│ 25以内┃┃系数│ 1.75 │ 2.0 │ 2.25 │ 2.5 ┃4.汽车、人力车,重车上坡降效因素,已综合在相应的运输定额项目中,不另计算。

5.机械挖土方工程量,按机械挖土方90%,人工挖土方10%计算,人工挖土部分按相应定额项目人工乘以系数1.5。

6.推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

7.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的人工、材料和机械的消耗。

8.推土机推未经压实的堆积土时,按相应定额项目推土机台班用量乘以系数0.73。

工程造价工程计量知识整理-福建省-福建定额总说明

工程造价工程计量知识整理-福建省-福建定额总说明

福建定额总说明一、《福建省建筑工程消耗量定额》(FJYD-101-2005)(以下简称本定额),依据《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑工程基础定额》(GJD-101-95),并结合福建省实际情况编制。

二、本定额是福建省完成规定计量单位建筑分项工程所需的人工、材料、机械台班消耗量标准;是编制建筑工程施工图预算、招标标底和确定建筑工程造价的依据;是编制建筑工程设计概算、投资估算的基础。

是编制建筑工程企业定额、投标报价的参考。

三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑工程、仿古建筑工程以及建筑物地下室的人防工程。

四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

六、本定额的人工消耗量:人工以综合工日表示。

内容包括基本用工、超运距用工、辅助用工以及人工幅度差。

七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作损耗。

2.混凝土的养护均按自然养护考虑。

3.周转性材料已按规定的周转次数摊销计入定额内。

4.用量少、占材料费比重小的材料合并为其他材料费,以“元”表示。

5.施工工具用具性消耗材料,未列出定额消耗量,在生产工具用具使用费中考虑。

6.本定额取定的混凝土、砂浆等半成品与设计不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整。

八、本定额的施工机械台班消耗量:1.机械台班消耗量是按正常合理的机械配备和机械施工工效编制的,包括了机械幅度差。

2.随工作班组配合的中小型机械台班消耗量已列入相应定额项目内。

3.未列出消耗量的施工机械台班合并为其他机械费,以“元”表示。

2005园林定额总说明

2005园林定额总说明

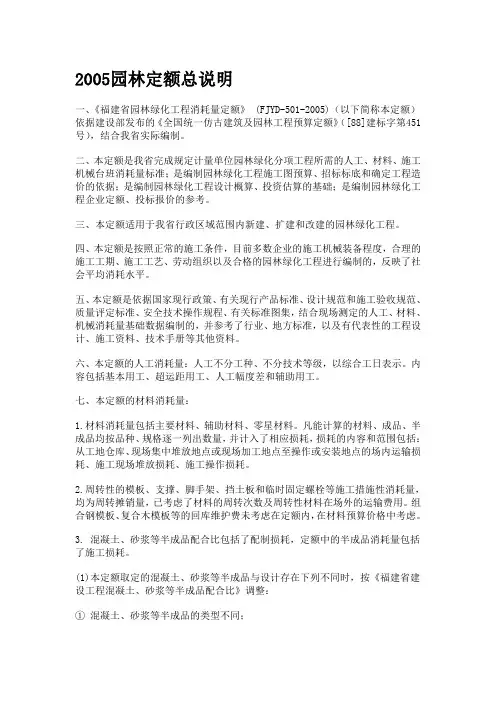

2005园林定额总说明一、《福建省园林绿化工程消耗量定额》 (FJYD-501-2005)(以下简称本定额)依据建设部发布的《全国统一仿古建筑及园林工程预算定额》([88]建标字第451号),结合我省实际编制。

二、本定额是我省完成规定计量单位园林绿化分项工程所需的人工、材料、施工机械台班消耗量标准;是编制园林绿化工程施工图预算、招标标底和确定工程造价的依据;是编制园林绿化工程设计概算、投资估算的基础;是编制园林绿化工程企业定额、投标报价的参考。

三、本定额适用于我省行政区域范围内新建、扩建和改建的园林绿化工程。

四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织以及合格的园林绿化工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家现行政策、有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程、有关标准图集,结合现场测定的人工、材料、机械消耗量基础数据编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料、技术手册等其他资料。

六、本定额的人工消耗量:人工不分工种、不分技术等级,以综合工日表示。

内容包括基本用工、超运距用工、人工幅度差和辅助用工。

七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料、零星材料。

凡能计算的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的场内运输损耗、施工现场堆放损耗、施工操作损耗。

2.周转性的模板、支撑、脚手架、挡土板和临时固定螺栓等施工措施性消耗量,均为周转摊销量,已考虑了材料的周转次数及周转性材料在场外的运输费用。

组合钢模板、复合木模板等的回库维护费未考虑在定额内,在材料预算价格中考虑。

3. 混凝土、砂浆等半成品配合比包括了配制损耗,定额中的半成品消耗量包括了施工损耗。

(1)本定额取定的混凝土、砂浆等半成品与设计存在下列不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整:① 混凝土、砂浆等半成品的类型不同;② 混凝土的坍落度、强度等级或其采用的水泥强度等级、粗骨料种类及粒径不同;③ 砌筑砂浆的强度等级或其采用的水泥强度等级不同;④ 抹灰砂浆的体积比不同。

[vip专享]《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)定额说明

[vip专享]《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)定额说明

福建省建设项目造价工程学习工程《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)定额说明目录总说明 (1)第一章楼地面工程 (3)说明 (3)工程量计算规则 (4)第二章墙柱面工程 (6)说明 (6)工程量计算规则 (7)第三章天棚装饰工程 (9)说明 (9)工程量计算规则 (9)第四章门窗工程 (10)说明 (10)工程量计算规则 (12)第五章油漆、涂料、裱糊、彩画工程 (13)说明 (13)工程量计算规则 (13)第六章其他工程 (21)说明 (21)工程量计算规则 (23)第七章脚手架及成品保护工程 (25)说明 (25)工程量计算规则 (25)第八章人工搬运 (26)说明 (26)工程量计算规则 (26)《座装式全玻璃幕墙等4项补充定额》定额说明 (27)1、座装式全玻璃幕墙 (27)2、幕墙封边、封顶 (27)总说明一、《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)(以下简称本定额),依据《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),并结合福建省实际情况编制。

二、本定额是福建省完成规定计量单位建筑装饰装修分项工程所需的人工、材料、施工机械台班消耗量标准;是编制建筑装饰装修工程施工图预算、招标标底和确定建筑装饰装修工程造价的依据;是编制建筑装饰装修工程设计概算、投资估算的基础;是编制建筑装饰装修工程企业定额、投标报价的参考。

三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑、仿古建筑的室内外装饰装修工程。

四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

福建省安装工程消耗量定额2005

福建省安装工程消耗量定额2005

总说明一、《全国统一安装工程预算定额福建省综合单价表》(2002版)(以下简称本单价表),依据建设部发布的《全国统一安装工程预算定额》(GYD-201~ 212-2000),并结合我省实际情况编制,共分十二册,包括:第一册机械设备安装工程;第二册电气设备安装工程;第三册热力设备安装工程;第四册炉窑砌筑工程;第五册静置设备与工艺金属结构制作安装工程;第六册工业管道工程;第七册消防工程;第八册给排水、采暖、燃气工程;第九册通风空调工程;第十册自动化控制仪表安装工程;第十一册刷油、防腐蚀、绝热工程;第十三册建筑智能化系统设备安装工程。

二、本单价表是福建省完成规定计量单位安装分项工程所需的人工、材料、施工机械台班消耗量标准;是编制安装工程施工图预算、招标标底和确定工程造价的依据;是编制安装工程设计概算、投资估算、企业定额和投标报价的基础。

三、本单价表适用于福建省行政区域范围内新建、扩建和改建的安装工程。

四、本单价表是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

五、本单价表是按正常的施工条件,多数施工企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

本单价表正常的施工条件是指:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

2.安装工程和土建工程之间的交叉作业正常。

3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。

4.水、电供应均满足安装施工正常使用。

5.正常的气侯、地理条件和施工环境。

六、本单价表的人工消耗量:人工不分工种、技术等级,均以综合人工表示。

内容包括基本用工、超运距用工、人工幅度差和辅助用工。

七、本单价表的材料消耗量:1.材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等,并计入了相应的施工场内运输及施工操作损耗。

福建省05定额说明

福建省05定额说明

市政总说明一、《福建省市政工程消耗量定额》 (FJYD-401~407-2005)(以下简称本定额)依据建设部发布的《全国统一市政工程预算定额》(GYD-301~308-1999),结合我省实际编制,共分七册,包括:第一册通用项目;第二册道路工程;第三册桥涵工程;第四册隧道工程;第五册排水工程;第六册给水、燃气工程;第七册路灯工程。

二、本定额是我省完成规定计量单位市政分项工程所需的人工、材料、施工机械台班消耗量标准;是编制市政工程施工图预算、招标标底和确定工程造价的依据;是编制市政工程设计概算、投资估算的基础;是编制市政工程企业定额、投标报价的参考。

三、本定额适用于我省行政区域范围内新建、扩建和改建的市政工程以及厂区、小区和单体建筑室外总体的道路工程。

四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织以及合格的市政工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家现行政策、有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程、有关标准图集,结合现场测定的人工、材料、机械消耗量基础数据编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料、技术手册等其他资料。

六、本定额的人工消耗量:人工不分工种、不分技术等级,以综合工日表示。

内容包括基本用工、超运距用工、人工幅度差和辅助用工。

七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料、零星材料。

凡能计算的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的场内运输损耗、施工现场堆放损耗、施工操作损耗。

2.周转性的模板、支撑、脚手架、挡土板和临时固定螺栓等施工措施性消耗量,均为周转摊销量,已考虑了材料的周转次数及周转性材料在场外的运输费用。

组合钢模板、复合木模板等的回库维护费未考虑在定额内,在材料预算价格中考虑。

福建省2005定额详解及说明

福建省2005定额详解及说明

第一章土石方工程说明一、土石方定额分别开挖、运输、回填和人工、机械操作编制。

二、土石方定额中的岩土分类详见“土壤、岩石分类表”。

表中所列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土):Ⅳ类为定额中四类土壤(砂砾坚土);Ⅴ类为定额中松石;Ⅵ~Ⅷ类为定额中次坚石;Ⅸ~Ⅹ类为定额中普坚石;Ⅺ~ⅩⅥ类为定额中特坚石。

三、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械类型和型号。

四、土方工程定额。

1. 土壤含水率大于25%时,相应挖土、装土、运土定额人工和机械数量乘以1. 18系数。

如已采用井点降水的,则均按干土计算。

干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土。

在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。

如泥土在静水或缓慢的流水环境中沉积,经生物化学作用形成,天然含水量W大于液限WL、天然孔隙比e小于1. 0时为粘性土;天然孔隙比大于1.5时为淤泥;天然孔隙比大于1.0而小于1.5时为淤泥质土。

无论是淤泥还是淤泥质土一律套用淤泥定额。

2.回填土压实、碾压定额按压实后的体积编制,人工、机械松填土定额按松填体积编制,其他土方挖、运(包括装载机装松散土)定额按天然密实体积(自然方)编制。

3.平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。

4.人工开挖砾石含量在30%以上密实性土壤的,按相应四类土定额乘以系数1.4 3。

5.人工挖沟槽土方一侧弃土,槽坑一侧填土时,相应定额乘以系数1.13。

人工挖沟槽、基坑土方,沟槽、基坑基底开挖宽度在1m以内的,相应定额乘以系数1.5。

6.人工在群桩间挖土的,挖土定额人工乘以系数1.25,工程量计算时桩省所占体积不扣除。

7.人工挖土方需要人工垂直提升土方超过1.5m的,挖沟槽淤泥、流砂深度超过1.5m的,超出部分工程量应计算土方垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥、流砂定额的每增运项目。

福建省05预算定额解释

福建省05预算定额解释

闽建价〔2004〕7号问题解答(一)1、《福建省建筑安装工程费用定额》(2003版)中文明施工费的主要内容有哪些?答:文明施工费是指施工现场文明施工所需要的各项费用,包括按照《建设工程安全生产管理条例》、《建筑施工安全检查标准》、《福建省建筑工地文明施工指南》等有关规定和施工现场组织文明施工的各项工作。

主要内容有:施工现场四周围墙(围挡)及大门,出入口清洗设施,施工标牌、标志,施工场地硬化处理,排水设施,温暖季节施工的绿化布置,防粉尘、防噪音、防干扰措施,保安费,保健急救措施,卫生保洁等。

2、采用工程量清单计价时,建筑工程地下室和上部洞体工程非夜间施工的人工、机械降效及施工照明费应如何计算?答:不论采用工程量清单计价还是定额计价,建筑工程的地下室和上部洞体工程非夜间施工的人工、机械降效在相应项目单价中考虑,除模板项目定额人工乘以系数1.03外,其他项目定额人工乘以系数1.08;非夜间施工的照明费列入措施项目费,地下室按建筑面积以3元/m2计算,上部洞体按自然层建筑面积以0.5元/m2计算。

3、《福建省建筑工程预算定额》(2002版)和《全国统一市政工程预算定额福建省综合单价表》(2001版)均规定单位工程的机械土石方工程量小于2000m3时,考虑机械利用率降低因素,定额乘以系数1.10,如遇大型、超大型机械土石方时,是否也应考虑机械利用率提高乘以相应系数?答:单位工程中的机械土石方工程量,大于15000m3时相应定额(包括挖、运、填,下同)乘以系数0.9;大于50000 m3时相应定额乘以系数0.8;大于300000 m3时相应定额乘以系数0.7。

4、《福建省建筑工程预算定额》(2002版)中桩基工程接桩定额的桩机台班消耗量是否为非工作台班?答:桩基工程接桩定额中的桩机台班消耗量为非工作台班,非工作台班单价按停滞台班单价计算。

5、《福建省建筑工程预算定额》(2002版)中回旋钻机钻孔灌注桩定额项目的桩机型号是如何取定的?答:回旋钻机钻孔灌注桩定额项目“回旋钻机孔径1500mm”按回旋钻机GPS-15取定,“回旋钻机孔径2000mm”按回旋钻机GPS-20取定。

《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)

《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)

《福建省建筑装饰装饰工程耗费量定额》(FJYD-201-2005)说明及计算规则目录总说明 (1)第一章楼地面工程 (3)说明 (3)工程量计算规则 (4)第二章墙柱面工程 (6)说明 (6)工程量计算规则 (7)第三章天棚装饰工程 (9)说明 (9)工程量计算规则 (9)第四章门窗工程 (10)说明 (10)工程量计算规则 (12)第五章油漆、涂料、裱糊、彩画工程. (13)说明 (13)工程量计算规则 (13)第六章其余工程 (21)说明 (21)工程量计算规则 (23)第七章脚手架及成品保护工程 (25)说明 (25)工程量计算规则 (25)第八章人工搬运 (26)说明 (26)工程量计算规则 (26)《座装式全玻璃幕墙等 4 项增补定额》定额说明 (27)1、座装式全玻璃幕墙 (27)2、幕墙封边、封顶 (27)总说明一、《福建省建筑装饰装饰工程耗费量定额》(FJYD-201-2005)(以下简称本定额) ,依照《建设工程工程量清单计价规范》(GB50500-2003) 、《全国一致建筑装饰装饰工程耗费量定额》(GYD-901-2002) ,并联合福建省实质状况编制。

二、本定额是福建省达成规定计量单位建筑装饰装饰分项工程所需的人工、资料、施工机械台班耗费量标准;是编制建筑装饰装饰工程施工图估量、招标标底和确立建筑装饰装饰工程造价的依照;是编制建筑装饰装饰工程设计概算、投资估量的基础;是编制建筑装饰装饰工程公司定额、招标报价的参照。

三、本定额合用于福建省行政地区内新建、扩建和改建的工业与民用建筑、仿古建筑的室内外装饰装饰工程。

四、本定额是依照正常的施工条件,当前多半公司具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反应了社会均匀耗费水平。

五、本定额是依照国家和省有关现行产品标准、设计规范、施工及查收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参照了有代表性的工程设计、施薪资料和其余资料。

福建省预算定额疑问解答

福建省预算定额疑问解答

福建省预算定额疑问解答问题解答(六)闽建价〔2005〕7号1、问:《福建省建筑安装工程费用定额》(2003版)中工程类别划分标准说明第5点“附属工程(包括传达室、民用水加压泵房、变电房、围墙、下水道、化粪池、阴井、游泳池等)按三类。

”其范围适用于哪些费用?答:附属工程中以工程量乘以综合单价计算的分部分项工程费、措施项目费、其他项目费的企业管理费和利润按三类取费标准计算。

附属工程中以费率计算的措施项目费,随建筑工程主体发包的,按主体建筑工程类别计算;单独发包的,按二类建筑工程类别计算。

2、问:《福建省建筑安装工程费用定额》(2003版)第22页措施费附注第1点:“随建筑工程主体发包的装饰装修、土石方、桩基础、室外道路、挡土墙和附属工程的措施项目费按建筑工程的类别计算。

”当一起发包的主体工程为多个不同类别的单位工程时,其附属工程措施项目费如何计算?答:附属工程中以费率计算的措施项目费按多个主体单位工程中最高的工程类别计算。

3、问:桩基工程中喂桩用的履带式起重机能否计算进出场费用?答:喂桩用的履带式起重机可以计算进出场费用。

4、问:《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)中楼梯面层定额项目的工作内容是否已包括挡水线和滴水线?答:包括。

福建省建设工程造价管理总站二○○五年八月二十四日问题解答(七)浏览次数:4088闽建价〔2005〕9号1、《桥涵工程》(FJYD-403-2005)第9章“施工技术措施”的墩台帽、盖梁模板定额是否已考虑模板的支撑费用?答:墩台帽、盖梁模板定额已考虑侧模的支撑费用,未考虑底模的支撑费用,应另行计算。

2、《桥涵工程》(FJYD-403-2005)第4章“钢筋工程”钢绞线定额“束长××以内”的束长如何计算?答:钢绞线定额的束长按钢绞线的锚固长度计算。

例如某桥梁工程一束钢筋线的设计图示锚固长度为19.6m、工作长度为0.8m×2,总长为21.2m,此时应套用束长20m以内的钢绞线定额。

福建省预算定额疑问解答

福建省预算定额疑问解答

福建省预算定额疑问解答福建省预算定额疑问解答问题解答(六)闽建价〔2005〕7号1、问:《福建省建筑安装工程费用定额》(2003版)中工程类别划分标准说明第5点“附属工程(包括传达室、民用水加压泵房、变电房、围墙、下水道、化粪池、阴井、游泳池等)按三类。

”其范围适用于哪些费用?答:附属工程中以工程量乘以综合单价计算的分部分项工程费、措施项目费、其他项目费的企业管理费和利润按三类取费标准计算。

附属工程中以费率计算的措施项目费,随建筑工程主体发包的,按主体建筑工程类别计算;单独发包的,按二类建筑工程类别计算。

2、问:《福建省建筑安装工程费用定额》(2003版)第22页措施费附注第1点:“随建筑工程主体发包的装饰装修、土石方、桩基础、室外道路、挡土墙和附属工程的措施项目费按建筑工程的类别计算。

”当一起发包的主体工程为多个不同类别的单位工程时,其附属工程措施项目费如何计算?答:附属工程中以费率计算的措施项目费按多个主体单位工程中最高的工程类别计算。

3、问:桩基工程中喂桩用的履带式起重机能否计算进出场费用?答:喂桩用的履带式起重机可以计算进出场费用。

4、问:《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)中楼梯面层定额项目的工作内容是否已包括挡水线和滴水线?答:包括。

福建省建设工程造价管理总站二○○五年八月二十四日问题解答(七)浏览次数:4088闽建价〔2005〕9号1、《桥涵工程》(FJYD-403-2005)第9章“施工技术措施”的墩台帽、盖梁模板定额是否已考虑模板的支撑费用?答:墩台帽、盖梁模板定额已考虑侧模的支撑费用,未考虑底模的支撑费用,应另行计算。

2、《桥涵工程》(FJYD-403-2005)第4章“钢筋工程”钢绞线定额“束长××以内”的束长如何计算?答:钢绞线定额的束长按钢绞线的锚固长度计算。

例如某桥梁工程一束钢筋线的设计图示锚固长度为19.6m、工作长度为0.8m×2,总长为21.2m,此时应套用束长20m以内的钢绞线定额。

结构定额(FJYD-101-2005)《福建省建筑工程消耗量定额》

结构定额(FJYD-101-2005)《福建省建筑工程消耗量定额》

福建省建筑工程消耗量定额》(FJYD-101-2005)规则目录总说明 (1)第一章土石方工程 (3)第二章桩基础工程 (6)第三章砌筑工程 (9)第四章混凝土与钢筋混凝土工程 (15)第五章厂库房大门、特种门、木结构工程 (19)第六章金属结构及构件工程 (21)第七章屋面及防水工程 (23)第八章耐酸防腐、保温、隔热工程 (24)第九章混凝土与钢筋混凝土模板及支架 (26)第十章脚手架工程 (30)第^一章垂直运输工程 (32)第十二章大型机械设备进出场及安拆 (33)第十三章其他工程 (34)总说明一、《福建省建筑工程消耗量定额》(2005 版)(以下简称本定额),依据《建设工程工程量清单计价规范》(GB50500-2003) 、《全国统一建筑工程基础定额》(GJD-101-95) ,并结合福建省实际情况编制。

二、本定额是福建省完成规定计量单位建筑分项工程所需的人工、材料、机械台班消耗量标准;是编制建筑工程施工图预算、招标工程预算造价和确定建筑工程造价的依据;是编制建筑工程设计概算、投资估算、企业定额和投标报价的基础。

三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑工程、仿古建筑工程以及建筑物地下室的人防工程。

四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

六、本定额的人工消耗量:人工以综合工日表示。

内容包括基本用工、超运距用工、辅助用工以及人工幅度差。

七、本定额的材料消耗量:1. 材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作损耗。

2. 混凝土的养护均按自然养护考虑。

05版定额说明共22页

05版定额说明共22页

一章土石方说明一、土壤、岩石分类规定如下:二、人工土方1.人工挖地槽、地坑定额深度最深为6m,超过6m时,可另行编制补充定额。

2.人工挖土不分干、湿土,均按定额执行。

3.淤泥与湿土的区分:地下静止水位以下的土层为湿土;堆积起来不能成型或具有流变性质的为淤泥或流沙。

4.人工挖土定额中未包括地下水位以下施工的排水因素,发生时另行计算。

挖土方时如有地表水需要排除时,亦应另行计算。

5.在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.43。

6.挖桩间土方时,按实挖体积(不扣除桩体占用体积),人工乘以系数1.25。

7.人工平整场地是指厚度在±30cm以内挖、填及找平。

挖、填土方厚度超过±30cm时,按挖土方计算。

三、机械土石方1.机械挖土均以天然湿度土壤为准。

若含水率大于25%时,定额人工、机械乘以系数1.15。

若含水率大于40%时,另行计算。

2.机械规格是按我省建筑企业机械装备综合考虑的。

机械挖土方,单位工程量小于2000m3时,定额乘以系数1.1。

3.推土机推土、推石碴,铲运机铲运土,重车上坡,坡度大于5%时,其运距按坡度区段斜长乘以表1-2所列系数计算。

坡度大于5%,其运距乘以系数┃坡度(%)│5-10 │15以内│20以内│25以内┃┃系数│ 1.75 │ 2.0 │ 2.25 │ 2.5 ┃4.汽车、人力车,重车上坡降效因素,已综合在相应的运输定额项目中,不另计算。

5.机械挖土方工程量,按机械挖土方90%,人工挖土方10%计算,人工挖土部分按相应定额项目人工乘以系数1.5。

6.推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

7.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的人工、材料和机械的消耗。

8.推土机推未经压实的堆积土时,按相应定额项目推土机台班用量乘以系数0.73。

福建省2005消耗量定额.

福建省2005消耗量定额.

2005年福建省消耗量定额项目划分与计算思路一、建筑面积建筑面积以外墙结构外围(外墙勒脚以上)水平面积计算区分全算、半算、不算。

不算部分:一般指建筑物通道(骑楼、过街楼)的底层,屋顶水箱、花架、露台、露天游泳池,无永久性顶盖的架空走廊、室外楼梯、与建筑物内不相连通的装饰性阳台、挑檐(设计无利用);半算部分:一般指阳台以及无围护结构的挑廊、走廊、檐廊以及斜屋面净高在1.2m-2.1m部分;全算部分:建筑物内变形缝、室内楼梯间、电梯井、观光电梯井、提物井、管道井、通风排气竖井、附墙烟囱应按建筑物自然层计算。

底层为架空层,四周无围护结构,层高在2.2m及以上按全算面积计算,1.3m-2.2m之间按半算面积计算。

二、整体计算规则工程量计算整体按实计算,局部、小量为了手工计算不扣减(如模板计算不扣交接的梁口、1m2以内洞口,柱高不扣板厚,砼、地面、天棚、墙面计算不扣0.3m2以内部分面积,相应其侧壁也不增加,内墙不扣踢脚板部分面积)。

三、定额说明土方、垫层、砼、砼墙、砖墙一般以立方米为单位模板、门窗、装饰部分一般以平方米为单位钢筋、钢材一般以吨为单位管桩、栏杆一般以米为单位本定额中注有“XX以内”或“XX以下”者均包括“XX”本身,“XX以外”或“XX以上”者均不包括“XX”本身。

1. 构件按一般形状考虑,遇到弧形、拱形、异形以及斜屋面应单独列项,可套用相应定额、人工及主材相应换算。

2. 构件按材料、材质来分类。

3. 本定额取定的砼、砂浆等半成品与设计有下列不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整:⑴砼、砂浆等半成品的类型不同时;⑵砼的塌落度、强度等级或其采用的水泥强度等级、粗骨料(分碎石与砾(卵石)及类径(一般为20mm以内,40mm以内)不同;⑶砌筑砂浆的强度等级或其采用的水泥强度等级不同;⑷抹灰砂浆的体积比不同。

4. 本定额是按檐高20m以内编制的,当建筑物檐高超过20m时要计建筑物超高施工增加费。

2005房建定额

2005房建定额

总说明(房建)说明一、《福建省建筑工程消耗量定额》(FJYD-101-2005)(以下简称本定额),依据《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑工程基础定额》(GJD-101-95),并结合福建省实际情况编制。

二、本定额是福建省完成规定计量单位建筑分项工程所需的人工、材料、机械台班消耗量标准;是编制建筑工程施工图预算、招标标底和确定建筑工程造价的依据;是编制建筑工程设计概算、投资估算的基础。

是编制建筑工程企业定额、投标报价的参考。

三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑工程、仿古建筑工程以及建筑物地下室的人防工程。

四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

六、本定额的人工消耗量:人工以综合工日表示。

内容包括基本用工、超运距用工、辅助用工以及人工幅度差。

七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作损耗。

2.混凝土的养护均按自然养护考虑。

3.周转性材料已按规定的周转次数摊销计入定额内。

4.用量少、占材料费比重小的材料合并为其他材料费,以“元”表示。

5.施工工具用具性消耗材料,未列出定额消耗量,在生产工具用具使用费中考虑。

6.本定额取定的混凝土、砂浆等半成品与设计不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整。

八、本定额的施工机械台班消耗量:1.机械台班消耗量是按正常合理的机械配备和机械施工工效编制的,包括了机械幅度差。

2.随工作班组配合的中小型机械台班消耗量已列入相应定额项目内。

3.未列出消耗量的施工机械台班合并为其他机械费,以“元”表示。

福建省预算定额疑问解答

福建省预算定额疑问解答

福建省预算定额疑问解答问题解答(六)闽建价〔2005〕7号1、问:《福建省建筑安装工程费用定额》(2003版)中工程类别划分标准说明第5点“附属工程(包括传达室、民用水加压泵房、变电房、围墙、下水道、化粪池、阴井、游泳池等)按三类。

”其范围适用于哪些费用?答:附属工程中以工程量乘以综合单价计算的分部分项工程费、措施项目费、其他项目费的企业管理费和利润按三类取费标准计算。

附属工程中以费率计算的措施项目费,随建筑工程主体发包的,按主体建筑工程类别计算;单独发包的,按二类建筑工程类别计算。

2、问:《福建省建筑安装工程费用定额》(2003版)第22页措施费附注第1点:“随建筑工程主体发包的装饰装修、土石方、桩基础、室外道路、挡土墙和附属工程的措施项目费按建筑工程的类别计算。

”当一起发包的主体工程为多个不同类别的单位工程时,其附属工程措施项目费如何计算?答:附属工程中以费率计算的措施项目费按多个主体单位工程中最高的工程类别计算。

3、问:桩基工程中喂桩用的履带式起重机能否计算进出场费用?答:喂桩用的履带式起重机可以计算进出场费用。

4、问:《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)中楼梯面层定额项目的工作内容是否已包括挡水线和滴水线?答:包括。

福建省建设工程造价管理总站二○○五年八月二十四日问题解答(七)浏览次数:4088闽建价〔2005〕9号1、《桥涵工程》(FJYD-403-2005)第9章“施工技术措施”的墩台帽、盖梁模板定额是否已考虑模板的支撑费用?答:墩台帽、盖梁模板定额已考虑侧模的支撑费用,未考虑底模的支撑费用,应另行计算。

2、《桥涵工程》(FJYD-403-2005)第4章“钢筋工程”钢绞线定额“束长××以内”的束长如何计算?答:钢绞线定额的束长按钢绞线的锚固长度计算。

例如某桥梁工程一束钢筋线的设计图示锚固长度为19.6m、工作长度为0.8m×2,总长为21.2m,此时应套用束长20m以内的钢绞线定额。

福建省2005建筑工程消耗量定额说明、计算规则

福建省2005建筑工程消耗量定额说明、计算规则

福建省2005建筑工程消耗量定额说明总说明一、《福建省建筑工程消耗量定额》(2005版)(以下简称本定额),依据《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑工程基础定额》(GJD-101-95),并结合福建省实际情况编制。

二、本定额是福建省完成规定计量单位建筑分项工程所需的人工、材料、机械台班消耗量标准;是编制建筑工程施工图预算、招标工程预算造价和确定建筑工程造价的依据;是编制建筑工程设计概算、投资估算、企业定额和投标报价的基础。

三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑工程、仿古建筑工程以及建筑物地下室的人防工程。

四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

六、本定额的人工消耗量:人工以综合工日表示。

内容包括基本用工、超运距用工、辅助用工以及人工幅度差。

七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作损耗。

2.混凝土的养护均按自然养护考虑。

3.周转性材料已按规定的周转次数摊销计入定额内。

4.用量少、占材料费比重小的材料合并为其他材料费,以“元”表示。

5.施工工具用具性消耗材料,未列出定额消耗量,在生产工具用具使用费中考虑。

6.本定额取定的混凝土、砂浆等半成品与设计的有下列不同时,按《混凝土、砂浆等半成品配合比》调整:(1)混凝土、砂浆等半成品的类型不同;(2)混凝土的塌落度、强度等级或其采用的水泥强度等级、粗骨料种类及粒径不同;(3)砌筑砂浆的强度等级或其采用的水泥强度等级不同;(4)抹灰砂浆的体积比不同。

福建省预算定额疑问解答

福建省预算定额疑问解答

福建省预算定额疑问解答问题解答(六)闽建价〔2005〕7号1、问:《福建省建筑安装工程费用定额》(2003版)中工程类别划分标准说明第5点“附属工程(包括传达室、民用水加压泵房、变电房、围墙、下水道、化粪池、阴井、游泳池等)按三类。

”其范围适用于哪些费用?答:附属工程中以工程量乘以综合单价计算的分部分项工程费、措施项目费、其他项目费的企业管理费和利润按三类取费标准计算。

附属工程中以费率计算的措施项目费,随建筑工程主体发包的,按主体建筑工程类别计算;单独发包的,按二类建筑工程类别计算。

2、问:《福建省建筑安装工程费用定额》(2003版)第22页措施费附注第1点:“随建筑工程主体发包的装饰装修、土石方、桩基础、室外道路、挡土墙和附属工程的措施项目费按建筑工程的类别计算。

”当一起发包的主体工程为多个不同类别的单位工程时,其附属工程措施项目费如何计算?答:附属工程中以费率计算的措施项目费按多个主体单位工程中最高的工程类别计算。

3、问:桩基工程中喂桩用的履带式起重机能否计算进出场费用?答:喂桩用的履带式起重机可以计算进出场费用。

4、问:《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)中楼梯面层定额项目的工作内容是否已包括挡水线和滴水线?答:包括。

福建省建设工程造价管理总站二○○五年八月二十四日问题解答(七)浏览次数:4088闽建价〔2005〕9号1、《桥涵工程》(FJYD-403-2005)第9章“施工技术措施”的墩台帽、盖梁模板定额是否已考虑模板的支撑费用?答:墩台帽、盖梁模板定额已考虑侧模的支撑费用,未考虑底模的支撑费用,应另行计算。

2、《桥涵工程》(FJYD-403-2005)第4章“钢筋工程”钢绞线定额“束长××以内”的束长如何计算?答:钢绞线定额的束长按钢绞线的锚固长度计算。

例如某桥梁工程一束钢筋线的设计图示锚固长度为19.6m、工作长度为0.8m×2,总长为21.2m,此时应套用束长20m以内的钢绞线定额。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

闽建价〔2004〕7号问题解答(一)1、《福建省建筑安装工程费用定额》(2003版)中文明施工费的主要内容有哪些?答:文明施工费是指施工现场文明施工所需要的各项费用,包括按照《建设工程安全生产管理条例》、《建筑施工安全检查标准》、《福建省建筑工地文明施工指南》等有关规定和施工现场组织文明施工的各项工作。

主要内容有:施工现场四周围墙(围挡)及大门,出入口清洗设施,施工标牌、标志,施工场地硬化处理,排水设施,温暖季节施工的绿化布置,防粉尘、防噪音、防干扰措施,保安费,保健急救措施,卫生保洁等。

2、采用工程量清单计价时,建筑工程地下室和上部洞体工程非夜间施工的人工、机械降效及施工照明费应如何计算?答:不论采用工程量清单计价还是定额计价,建筑工程的地下室和上部洞体工程非夜间施工的人工、机械降效在相应项目单价中考虑,除模板项目定额人工乘以系数1.03外,其他项目定额人工乘以系数1.08;非夜间施工的照明费列入措施项目费,地下室按建筑面积以3元/m2计算,上部洞体按自然层建筑面积以0.5元/m2计算。

3、《福建省建筑工程预算定额》(2002版)和《全国统一市政工程预算定额福建省综合单价表》(2001版)均规定单位工程的机械土石方工程量小于2000m3时,考虑机械利用率降低因素,定额乘以系数1.10,如遇大型、超大型机械土石方时,是否也应考虑机械利用率提高乘以相应系数?答:单位工程中的机械土石方工程量,大于15000m3时相应定额(包括挖、运、填,下同)乘以系数0.9;大于50000 m3时相应定额乘以系数0.8;大于300000 m3时相应定额乘以系数0.7。

4、《福建省建筑工程预算定额》(2002版)中桩基工程接桩定额的桩机台班消耗量是否为非工作台班?答:桩基工程接桩定额中的桩机台班消耗量为非工作台班,非工作台班单价按停滞台班单价计算。

5、《福建省建筑工程预算定额》(2002版)中回旋钻机钻孔灌注桩定额项目的桩机型号是如何取定的?答:回旋钻机钻孔灌注桩定额项目“回旋钻机孔径1500mm”按回旋钻机GPS-15取定,“回旋钻机孔径2000mm”按回旋钻机GPS-20取定。

6、单独发包的建筑装饰装修工程的超高增加费如何计算?答:单独发包的建筑装饰装修工程,不论采用工程量清单计价还是定额计价,单层建筑物檐高超过20m和多层建筑物层数超过6层时计算超高增加费,层数和檐高的计算按建筑定额的有关规定。

超高增加费按以下规定计算:(1)部分楼层装饰装修的多层建筑物,根据超高项目所在楼层以超高项目的人工费乘以下表的系数;(2)全部楼层装饰装修的多层建筑物,根据地上建筑层数以室外地坪以上全部项目的人工费乘以下表的系数;(3)单层建筑物,根据建筑檐高以室外地坪以上全部项目的人工费乘以下表的系数。

二00四年四月十六日闽建价〔2004〕18号问题解答(三)1、建筑智能化系统设备安装工程系统测试费用如何计算?答:施工单位完成设备安装后自行测试而发生的费用,安装定额第十三册《建筑智能化系统设备安装工程》中已包括,套用相应的定额子目;由业主委托第三方认证单位进行建筑智能化系统设备的验收测试而发生的费用,由业主另行支付,具体标准按有关部门规定计算;施工单位配合第三方认证单位验收测试而发生的检验费用,定额未包括,可根据配合工作内容按安装定额第十三册相应定额子目人工费的5-15%协商确定。

2、建筑装饰装修工程施工总承包单位与专业工程施工承包单位配合管理费如何计算?答:业主依法将建筑装饰装修中的专业工程单独发包的, 建筑装饰装修工程施工总承包单位与专业工程施工承包单位现场配合、交叉施工所增加的管理费用由发包方承担,费用由施工总承包单位与发包方协商确定,可按单独发包的专业工程分部分项工程费、措施项目费之和的2%-4%计算。

专业工程施工承包单位使用施工总承包的脚手架、机械设施、水、电以及临时设施等的费用由专业工程施工承包单位承担,费用由施工总承包单位与专业工程施工承包单位协商确定。

3、甲供材料是否作为建筑安装工程规费与税金的计算基数?答:甲供材料是材料费的组成部份,应当作为建筑安装工程规费和税金的取费基数并按规定的取费标准计算。

4、甲供材料是否作为建筑安装工程利润的计算基数?答:甲供材料可以作为建筑安装工程利润的计算基数。

5、局部外墙装饰的单独装饰工程,文明施工费和安全施工费如何计取?答:局部外墙装饰的单独装饰工程,套用《福建省建筑安装工程费用定额》(2003版),文明施工费和安全施工费的费率按外墙装饰面积占该工程对应的总外墙面积的比例,以内插法计算,计费基数为该工程所有内外装饰项目。

例如:局部外墙装饰面积占该工程对应的总外墙面积30%,文明施工费费率为0.1%+(0.3%-0.1%)×30%=0.16%,文明施工费=分部分项工程费(含内外装饰项目)×0.16%。

6、电梯井能否计取非夜间施工的人工、机械降效及施工照明费?答:可以根据具体工程项目施工现场情况计算。

二00四年十二月十三日闽建价〔2005〕1号问题解答(四)问:套用《福建省建筑工程预算定额》(2002版)、《全国统一市政工程预算定额福建省综合单价表》(2001版)的冲钻孔灌注桩定额项目时,定额项目划分的岩土分类与地质勘探报告的岩石分类如何对应?答:套用冲钻孔灌注桩定额项目应根据地质勘探报告判定岩土类别,定额项目划分的岩土分类与地质勘探报告的岩石分类对应如下:二00五年元月二十六日闽建价〔2005〕号问题解答(五)1、问:《福建省建筑安装工程费用定额》(2003版)中的缩短工程措施费、优良工程增加费是否按单位工程计取。

答:《福建省建筑安装工程费用定额》(2003版)中的缩短工程措施费、优良工程增加费按单位工程计取,多个单位工程分别计取。

2、问:《福建省建筑装饰工程预算定额》(2001版)于2005年5月1日起停止使用,原建筑装饰工程中的安装项目应如何套用定额?答:建筑装饰工程中的安装项目应套用《全国统一安装工程预算定额福建省综合单价表》(2002版)和《福建省建筑安装工程费用定额》(2003版)中安装工程的取费标准;单独施工的建筑装饰工程的安装项目,按施工面的建筑面积确定工程类别。

二00五年七月十九日闽建价〔2006〕2号问题解答(九)1、问:《福建省建筑工程预算定额》(2002版)第四章“钢筋混凝土工程”中规定:混凝土板的厚度超过160mm的,另按其模板工程量计算模板超厚支撑增加费。

该模板工程量计算范围是否包括有梁板的底模和梁侧模?答:模板超厚支撑增加费的计算范围包括有梁板的底模和梁侧模。

2、问:套用《福建省建筑工程预算定额》(2002版)综合脚手架项目,如果墙面或天棚面只做打底,综合脚手架定额是否应乘以折减系数?答:高度3.6m以内的内墙面或天棚面装饰(包括打底)用脚手架已包括在装饰定额项目中,与综合脚手架无关;墙面与天棚只做打底,综合脚手架定额不应折减、相应装饰定额项目也不应折减。

3、问:《建筑工程建筑面积计算规范》(GB/T50353-2005)多层建筑物首层无围护结构部分是否计算建筑面积?答:多层建筑物首层无围护结构部分按柱外围水平面积计算,层高在2.2m及以上者应计算全面积;层高不足2.2m者应计算1/2面积。

二00六年三月二十七日闽建价〔2007〕号问题解答(十三)随市政道路单位工程发包的电力、通信、有线电视、广播电视等管道预埋项目如何套用定额?答:随市政道路单位工程发包的电力、通信、有线电视、广播电视等管道预埋项目应套用《福建省市政工程消耗量定额》(FJYD-401~407-2005)相应项目,并按道路工程套用《福建省建筑安装工程费用定额》(2003版)及有关规定计算相应费用。

二00六年三月五日闽建价〔2007〕5号问题解答(十四)施工合同采用总价下浮的方式确定结算价款,并约定工程量按实结算而措施项目费用结算方法没有约定的,其措施项目费用如何结算?答:施工合同采用总价下浮的方式确定结算价款,并约定工程量按实结算而措施项目费用结算方法没有约定的,按分部分项工程费乘以相应费率方式计算的措施项目费用按照现行费用定额的有关规定计算,其他措施项目费用根据经发包人批准的施工组织设计按实际发生的工程量计算。

二○○七年四月三日闽建价〔2007〕号问题解答(十五)问1:执行《建设工程工程量清单计价规范》和我省有关规定,工程结算时分部分项工程量清单项目的子项发生变化,工程量清单综合单价是否应当重新约定?答:执行《建设工程工程量清单计价规范》和我省有关规定,工程结算时分部分项工程量清单项目的子项发生变更,工程量清单综合单价应按合同约定办理结算;合同没有约定的,可以按下列方式办理结算:分部分项工程量清单项目的子项发生变更,有变更的子项重新议价,没有变更的子项按分部分项工程量清单综合单价分析计算表的相应单价结算。

如:楼地面的块料面层清单项目,块料面层发生变更,找平层、垫层等没有变更,则块料面层单价重新议价,找平层、垫层单价按分析计算表的相应单价。

问2:执行《建设工程工程量清单计价规范》和我省有关规定,工程结算时分部分项工程费与合同价中的分部分项工程费不同,措施费、规费、税金应当如何调整?答:执行《建设工程工程量清单计价规范》和我省有关规定,工程结算时的分部分项工程费与合同价的分部分项工程费不同,相应的措施费、规费、税金可以按下列方式调整:(一)与混凝土模板、脚手架相关的分部分项工程数量发生变化的,混凝土模板、脚手架费用也应相应增减。

(二)不可竞争的安全施工、文明施工、临时设施费、优质工程增加费,其金额按分部分项工程费同比例调整。

(三)规费、税金,应按合同价的费率、税率重新计算。

问3:执行《福建省建设厅关于<调整福建省建筑安装工程费用定额>(2 003版)安全文明施工取费标准和使用办法的通知》(闽建筑〔2007〕4号),招标文件或预算造价中公布的安全施工、文明施工、临时设施、环境保护费金额,如果有多个单位工程,是否按单位工程分别公布?答:招标文件或预算造价中公布的安全施工、文明施工、临时设施、环境保护费金额,如果有多个单位工程,应当按单位工程分别公布。

问4:执行闽建筑[2007]4号文,卷扬机定额取消后,编制预算时垂直运输机械应当如何考虑?答: 卷扬机定额取消后,可以根据工程实际选择施工电梯或塔吊。

采用施工电梯的,施工电梯使用时间按建筑基础以上施工工期(不包括基础工期)计算。

问5:当塔式起重机采用承台桩基础时,如何计算该费用?施工电梯的基础能否计算?答:当塔式起重机采用承台桩基础,基础部分可以计算相应的桩基础、桩承台等费用,并入措施项目费。

施工电梯的基础可以计算,并入措施项目费。

二00七年六月日闽建价〔2008〕号问题解答(十六)1、问:《福建省建筑工程消耗量定额》(FJYD-101-2005)(以下简称《05建筑定额》)冲(钻)孔灌注混凝土桩中,冲击钻机冲孔深度最深只有40m,回旋钻机钻孔最深80m,若深度超过时,定额子目如何换算?答:冲孔桩机冲孔深度超过40m时,套相应孔径、土质深40m以内的冲孔定额,每超过10m以内,人工消耗量增加25%,冲击钻机的台班消耗量增加30%;回旋钻机钻孔超深时,套相应直径、土质最深的钻孔定额,每超过10m以内,人工消耗量增加5%,回旋钻机的台班消耗量增加10%。
