铁路专用线技术标
新建铁路临河至策克线工程LCSG2标段技术标

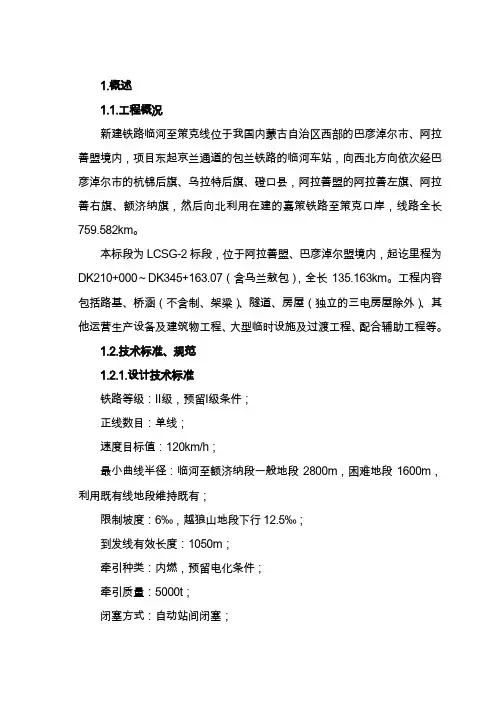

1.概述1.1.工程概况新建铁路临河至策克线位于我国内蒙古自治区西部的巴彦淖尔市、阿拉善盟境内,项目东起京兰通道的包兰铁路的临河车站,向西北方向依次经巴彦淖尔市的杭锦后旗、乌拉特后旗、磴口县,阿拉善盟的阿拉善左旗、阿拉善右旗、额济纳旗,然后向北利用在建的嘉策铁路至策克口岸,线路全长759.582km。
本标段为LCSG-2标段,位于阿拉善盟、巴彦淖尔盟境内,起讫里程为DK210+000~DK345+163.07(含乌兰敖包),全长135.163km。
工程内容包括路基、桥涵(不含制、架梁)、隧道、房屋(独立的三电房屋除外)、其他运营生产设备及建筑物工程、大型临时设施及过渡工程、配合辅助工程等。
1.2.技术标准、规范1.2.1.设计技术标准铁路等级:Ⅱ级,预留Ⅰ级条件;正线数目:单线;速度目标值:120km/h;最小曲线半径:临河至额济纳段一般地段2800m,困难地段1600m,利用既有线地段维持既有;限制坡度:6‰,越狼山地段下行12.5‰;到发线有效长度:1050m;牵引种类:内燃,预留电化条件;牵引质量:5000t;闭塞方式:自动站间闭塞;建筑限界:预留双层集装箱列车运输条件。
1.2.2.施工采用的主要技术标准、规范《新建铁路工程测量规范》(TB10101-99)。
《铁路工程地质勘察规范》(TB10012-2001)。
《铁路工程水文地质勘察规程》(TB10049-2004)。
《铁路路基施工规范》(TB10202-2002)。
《铁路桥涵施工规范》(TB10203-2002)。
《铁路隧道施工规范》(TB10204-2002)。
《铁路隧道防排水技术规范》(TB10119-2000)。
《铁路隧道喷锚构筑法技术规范》(TB10108-2002)。
《铁路给排水施工规范》(TB10209-2002)。
《铁路混凝土与砌体工程施工规范》(TB10201-2001)。
《铁路工程施工安全技术规程》TB10401.1-2003。
铁路工程施工组织设计技术标
1编制依据及工程范围1.1编制依据1.洛湛铁路通道邵阳至永州段《施工招标书》2.铁四院技术设计图纸及设计简要说明3.铁道部现行设计、施工规范和工程验收标准4.铁道部现行预算定额和机械台班定额5.铁道部工程管理中心标前会议和答疑6.现场调查资料7.我局历年的类似工程施工经验1.2工程范围DK321+800~DK327+411.77及联络线LDK0+000~LDK2+565.24范围内的所有路基、桥涵、轨道、站场、给排水、房建及其它运营设备及建筑物、邵阳(不含邵阳改造)至永州段全线铺架工程和大型临时工程及过渡工程。
2工程概况2.1综述洛阳至湛江铁路是我国重要的南北干线之一,与京沪、京广、京九等干线构成我国纵向的铁路骨干,是中西部地区通向湛江、北海、钦州、防城等华南深水港的重要出海通道。
益阳至永州是路湛铁路通道的中段,建成后自石门北至永州将增加一条通路,完善了路网结构,对改善湖南省的交通布局,沿线自然资源的开发利用和地方经济发展具有重要的促进和带动作用。
本标段线下工程位于永州境内,线路自永州西站出站后在DK327 +411.7处与既有湘桂线接轨,从DK325+167.46处经2.6km的联络线在湘桂线K140+440处接入永州站,建筑总长度8.177km,和全线正站线铺轨134.69km,机架梁321孔(不含邵阳站改造)。
工程主要技术标准:1.铁路等级:Ⅰ级2.正线数目:单线3.限制坡度:6‰4.最小曲线半径:一般地段1000m,困难地段600m5.牵引种类:内燃,限界预留电化条件6.机车类型:DF4C型7.牵引定数:4000t8.到发线有效长度:850m9.闭塞类型:半自动闭塞扣件:混凝土轨枕地段,正线采用弹条Ⅰ型扣件,到发线、其它站线和次要站线采用扣件70型扣板扣件。
木枕地段采用普通道钉及5孔双肩式铁垫板,正线、到发线钉4个道钉,其它站线及次要站线钉3个道钉。
2.2自然地理条件2.2.1地形地貌邵阳至永州段线路大体走向为南北走向,地势两头低、中间高。
国家铁路局关于发布铁道行业标准的公告(技术标准2015年第6批)
国家铁路局关于发布铁道行业标准的公告(技术标准2015年第6批)文章属性•【制定机关】国家铁路局•【公布日期】2015.07.15•【文号】国铁科法〔2015〕29号•【施行日期】2015.07.15•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】标准化正文国家铁路局关于发布铁道行业标准的公告(技术标准2015年第6批)国铁科法〔2015〕29号国家铁路局批准发布以下18项铁道行业标准,现予以公布。
代替标准序号标准编号标准名称批准日期实施日期编号高速铁路扣件第1部分:通用技1 TB/T 3395.1-201520150715 20160201术条件高速铁路扣件第2部分:弹条Ⅳ20150715 20160201 2 TB/T 3395.2-2015型扣件代替标准序号标准编号标准名称批准日期实施日期编号高速铁路扣件第3部分:弹条V3 TB/T 3395.3-201520150715 20160201型扣件高速铁路扣件第4部分:WJ-7型4 TB/T 3395.4-201520150715 20160201扣件高速铁路扣件第5部分:WJ-8型20150715 20160201 5 TB/T 3395.5-2015扣件高速铁路扣件系统试验方法第16 TB/T 3396.1-201520150715 20160201部分:钢轨纵向阻力的测定高速铁路扣件系统试验方法第220150715 20160201 7 TB/T 3396.2-2015部分:组装扣压力的测定高速铁路扣件系统试验方法第38 TB/T 3396.3-201520150715 20160201部分:组装静刚度的测定高速铁路扣件系统试验方法第49 TB/T 3396.4-201520150715 20160201部分:组装疲劳性能试验代替标准序号标准编号标准名称批准日期实施日期编号高速铁路扣件系统试验方法第510 TB/T 3396.5-201520150715 20160201部分:绝缘电阻的测定高速铁路扣件系统试验方法第611 TB/T 3396.6-201520150715 20160201部分:恶劣环境条件的影响高速铁路扣件系统试验方法第720150715 20160201 12 TB/T 3396.7-2015部分:预埋件抗拔力试验13 TB/T 3397-2015 CRTS双块式无砟轨道混凝土轨枕20150715 20160201CRTSⅠ型板式无砟轨道混凝土轨道20150715 20160201 14 TB/T 3398-2015板CRTSⅡ型板式无砟轨道混凝土轨道15 TB/T 3399-201520150715 20160201板高速铁路无砟轨道混凝土道岔板16 TB/T 3400.1-201520150715 20160201第1部分:预埋套管式20150715 20160201 17 TB/T 3400.2-2015高速铁路无砟轨道混凝土道岔板代替标准序号标准编号标准名称批准日期实施日期编号第2部分:钻孔式18 TB/T 3401-2015 客运专线钢轨伸缩调节器20150715 20160201国家铁路局2015年7月15日。
南昌姚湾港铁路专用线投标
南昌姚湾港铁路专用线投标
摘要:
1.南昌姚湾港铁路专用线投标背景
2.投标项目的主要内容
3.投标项目的重要性
4.南昌姚湾港铁路专用线的未来发展
正文:
【南昌姚湾港铁路专用线投标背景】
近日,南昌姚湾港铁路专用线投标项目备受关注。
作为江西省重要的物流枢纽,南昌姚湾港承担着大量的货物运输任务,对于地区经济发展具有举足轻重的地位。
此次投标项目旨在进一步提升南昌姚湾港的运输效率和服务水平,促进地区经济的持续发展。
【投标项目的主要内容】
南昌姚湾港铁路专用线投标项目主要包括铁路专用线的建设、运营及维护等方面。
投标企业需要具备一定的资质和实力,以确保项目的顺利实施。
此次投标项目的成功与否,将直接影响到南昌姚湾港的未来发展。
【投标项目的重要性】
南昌姚湾港铁路专用线投标项目的重要性不言而喻。
首先,该项目有助于优化南昌姚湾港的运输结构,提高货物运输效率。
其次,通过引入竞争机制,可以促使铁路专用线运营企业提高服务水平,更好地满足市场需求。
最后,该项目对于促进地区经济发展具有深远的意义。
【南昌姚湾港铁路专用线的未来发展】
在投标项目的成功实施下,南昌姚湾港铁路专用线将迎来新的发展机遇。
一方面,铁路专用线的建设和运营将带动相关产业的发展,为地区经济注入新的活力。
另一方面,铁路专用线的高效运输将有助于降低物流成本,进一步提升南昌姚湾港的竞争力。
总之,南昌姚湾港铁路专用线投标项目的成功实施,将有利于促进地区经济的持续发展,提升南昌姚湾港的竞争力。
南昌姚湾港铁路专用线投标
南昌姚湾港铁路专用线投标
摘要:
一、南昌姚湾港铁路专用线投标项目背景
1.我国铁路建设的快速发展
2.南昌姚湾港的重要地理位置
3.铁路专用线对于地区经济发展的推动作用
二、投标过程的关键环节
1.招标文件的获取与研究
2.投标团队的组建与分工
3.投标方案的制定与优化
三、投标方案的核心竞争力
1.高效便捷的铁路运输解决方案
2.针对性的物流需求分析
3.绿色环保的铁路专用线设计
四、投标结果及项目展望
1.投标结果的公布
2.项目的实施与推进
3.对地区经济发展的积极影响
正文:
南昌姚湾港铁路专用线投标项目是我国铁路建设的一个重要组成部分,它的建设将进一步提升南昌姚湾港的物流运输能力,推动地区经济的发展。
在投标过程中,首先需要获取并研究招标文件,这是投标方案制定的基础。
通过对招标文件的理解和研究,我们可以明确项目的需求和要求,为后续的投标工作提供指导。
其次,投标团队的组建和分工也非常重要。
我们需要组建一个专业且经验丰富的团队,明确每个人的职责,确保投标过程的顺利进行。
在投标方案的制定过程中,我们进行了深入的市场调研和需求分析,提出了高效便捷的铁路运输解决方案。
我们针对南昌姚湾港的物流需求特点,设计了专门的铁路专用线,以满足其独特的物流需求。
在投标方案的优化过程中,我们特别强调了绿色环保的设计理念,力求在提升运输效率的同时,最大程度地减少对环境的影响。
最终,我们的投标方案在激烈的竞争中脱颖而出,成功中标。
磁县铁路专用线招标文件

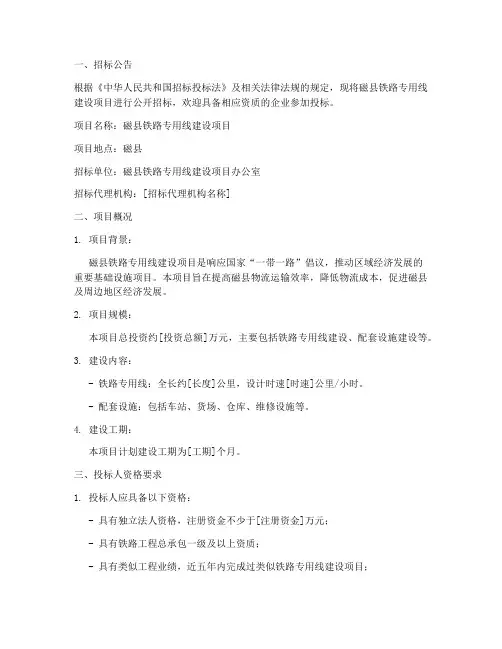

一、招标公告根据《中华人民共和国招标投标法》及相关法律法规的规定,现将磁县铁路专用线建设项目进行公开招标,欢迎具备相应资质的企业参加投标。
项目名称:磁县铁路专用线建设项目项目地点:磁县招标单位:磁县铁路专用线建设项目办公室招标代理机构:[招标代理机构名称]二、项目概况1. 项目背景:磁县铁路专用线建设项目是响应国家“一带一路”倡议,推动区域经济发展的重要基础设施项目。
本项目旨在提高磁县物流运输效率,降低物流成本,促进磁县及周边地区经济发展。
2. 项目规模:本项目总投资约[投资总额]万元,主要包括铁路专用线建设、配套设施建设等。
3. 建设内容:- 铁路专用线:全长约[长度]公里,设计时速[时速]公里/小时。
- 配套设施:包括车站、货场、仓库、维修设施等。
4. 建设工期:本项目计划建设工期为[工期]个月。
三、投标人资格要求1. 投标人应具备以下资格:- 具有独立法人资格,注册资金不少于[注册资金]万元;- 具有铁路工程总承包一级及以上资质;- 具有类似工程业绩,近五年内完成过类似铁路专用线建设项目;- 具有良好的财务状况和信誉,无不良记录;- 具有完善的组织机构和管理体系。
2. 联合体投标:投标人可以组成联合体参与投标,联合体成员应符合上述资格要求。
四、投标文件要求1. 投标文件内容:- 投标函;- 法人营业执照副本;- 资质证书副本;- 业绩证明材料;- 财务报表;- 信誉证明材料;- 其他相关证明材料。
2. 投标文件格式:投标文件应按照招标文件要求进行编制,格式规范,内容完整。
五、投标报价1. 报价方式:投标人应按照招标文件规定的报价方式进行投标报价。
2. 报价内容:投标报价应包括项目全部建设内容,包括但不限于铁路专用线建设、配套设施建设等。
六、投标截止时间和地点1. 投标截止时间:[投标截止时间],逾期投标文件恕不接受。
2. 投标地点:[招标代理机构地址]。
七、开标时间和地点1. 开标时间:[开标时间],逾期送达的投标文件恕不接受。
铁路维修工程投标文件(技术标)
铁路维修工程投标文件(技术标)
一、项目背景概述
本项目旨在对铁路维修工程进行投标。
具体细节如下所述。
二、投标条件
1. 投标人应具备相关铁路维修工程承接经验,并提供相关证明文件;
2. 投标人应持有合法的企业资质,并提供相关证明文件;
3. 投标人应具备足够的技术人员和设备资源,确保工程的顺利进行;
4. 投标人应遵守相关法律法规和标准,确保施工过程中的安全与质量;
5. 投标人应按照规定的时间和方式提交投标文件。
三、项目要求
1. 本项目需在规定的时间内完成,具体工期将在合同签订后协商确定;
2. 施工过程中需遵守相关的技术标准和质量要求;
3. 必须确保工程的安全施工,做好相关的安全防护工作;
4. 在施工期间,必须保持与业主和相关单位的良好沟通和协调;
5. 完工后需要进行验收,确保达到规定的质量标准。
四、投标文件要求
1. 投标文件应包括但不限于以下内容:
- 公司简介:包括企业资质、承接过的类似项目经验等;
- 技术方案:包括施工方法、工期安排、质量保障措施等;
- 人员与设备:包括技术人员的资质和经验、施工所需的设备
资源等;
- 费用估算:对工程费用进行详细的估算和说明;
- 时间计划表:明确工程的开始和完工时间,并附上详细的工
期进度安排。
2. 投标文件应按照规定的格式进行编制,并确保完整、准确、
清晰。
以上为铁路维修工程投标文件(技术标)的概要内容,具体细节
和要求请参阅正式的投标文件。
铁路专用产品标准性技术文件目录 2019.12版
铁总运[2014]66号
机辆部
42
TJ/JW008-2014
HXD2型电力机车总体技术规范
铁总运[2014]66号
机辆部
43
TJ/JW009-2014
HXD2B型电力机车总体技术规范
铁总运[2014]66号
机辆部
44
TJ/JW010-2014
HXD2C型电力机车总体技术规范
铁总运[2015]276号
运输部
机务(129个)
28
TJ/J(6A系统)总体暂行技术条件
铁总机辆[2018]37号
机辆部
29
TJ/JW001A-2018
机车车载安全防护系统(6A系统)中央处理平台暂行技术条件
铁总机辆[2018]37号
机辆部
30
TJ/JW001B-2018
客运部
9
TJ/KH016A-2015
1.5吨铁路小型集装箱暂行技术条件
铁总运[2015]284号
货运部
10
TJ/KH019-2015
铁路磁介质纸质热敏车票双向自动检票机暂行技术条件
铁总运[2015]187号
客运部
11
TJ/KH020-2016
铁路中小型货场集装箱装卸机械技术条件
铁总运[2016]41号
附件1
铁路专用产品标准性技术文件目录
(截至2019年12月31日)
序号
标准性技术文件编号
标准性技术文件名称
发文编号
负责部门
客货运(23个)
1
TJ/KH001-2011
散装矿物粉料铁路运输抑尘剂暂行技术条件
铁运[2011]87号
高速铁路(客运专线铁路)专用技术标准目录2018.12版
20180312
铁路总公司
铁总建设[2018]35号
26
高速铁路电力牵引供电工程细部设计和工艺质量标准
Q/CR9523-2018
20180312
铁路总公司
铁总建设[2018]35号
27
高速铁路客服工程细部设计和工艺质量标准
Q/CR9524-2018
20180312
铁路总公司
20101208
国家铁路局
铁建设[2010]240号
15
高速铁路轨道工程施工质量验收标准
TB10754-2010
20101208
国家铁路局
铁建设[2010]240号
16
高速铁路通信工程施工质量验收标准
TB10755-2010
20101208
国家铁路局
铁建设[2010]240号
17
高速铁路信号工程施工质量验收标准
20
高速铁路工程静态验收技术规范
TB10760-2013
20130224
国家铁路局
铁建设[2013]44号
21
高速铁路工程动态验收技术规范
TB10761-2013
20130224
国家铁路局
铁建设[2013]45号
22
公路与市政工程下穿高速铁路技术规程
TB10182-2017
20180401
国家铁路局
铁总建设[2018]35号
6
高速铁路隧道工程施工技术规程
Q/CR9604-2015
20150601
铁路总公司
铁总建设[2015]80号
7
高速铁路轨道工程施工技术规程
Q/CR9605-2017
铁道部关于印发《铁路危险货物办理站专用线(专用铁路)货运安全设备设施暂行技术条件》的通知
铁道部关于印发《铁路危险货物办理站专用线(专用铁路)货运安全设备设施暂行技术条件》的通知
文章属性
•【制定机关】铁道部(已撤销)
•【公布日期】2010.07.16
•【文号】铁运[2010]105号
•【施行日期】2010.10.01
•【效力等级】部门规范性文件
•【时效性】现行有效
•【主题分类】铁路
正文
铁道部关于印发《铁路危险货物办理站专用线(专用铁路)货运安全设备设施暂行技术条件》的通知
(铁运〔2010〕105号)
各铁路局,各专业运输公司:
为落实《铁路运输安全保护条例》等有关法规标准,完善铁路危险货物货运安全设备设施技术条件,解决当前危险货物办理站、专用线(专用铁路)货运安全设备设施安全管理技术标准不统一、不完善等问题,依据国家有关法律、法规和标准,铁道部组织编制了《铁路危险货物办理站、专用线(专用铁路)货运安全设备设施暂行技术条件》,现予印发(另发单行本),自2010年10月1日起实行。
二○一○年七月十六日。
铁路专用线定测技术要求(总)
3、查清道床顶Leabharlann 宽度及道床厚度,选取有代表性的处所挖取不少于0.04m3的道砟,测出道床的脏污率(体积比),填写道砟层调查表(见附表二)。
4、调查有关既有沿线的线路及信号标志,填写既有线路标志调查表(见附表三)。
5、调查并与业主协商确定填料来源及取弃土位置。
6、写出勘测说明书,并附必要的照片。断面图均需填绘地质。并交付电子文件。
四、桥涵
(一)定测原则
1、应根据成都铁路局《关于眉山金象化工产业园区铁路专用线在成昆线眉山车站接轨有关问题的复函》(成铁总工函[2009]348号),按《铁路建设项目预可行性研究、可行性研究和设计文件编制办法》(TB10504-2007)的要求和《勘察细则》的规定,在充分利用原有初测资料的基础上,进一步收集和完善满足桥涵初步设计和编制文件所需的全部外业资料。
2、定测应完成的勘测内容、要求、测量精度及图纸比例等均按《测规》、《勘规》、《水文勘测设计规范》及我院颁发的《新建高速铁路勘察细则》等规定办理。
(二)主要技术标准:
1、设计洪水频率
桥梁:1/100,涵洞:1/100。
2、设计活载
铁路:中-活载。
公路:按《公路工程技术标准》(JTG B01-2003)执行。
四、综合技术要求及有关注意事宜
(一)勘测设计一体化的基本要求
1、执行院颁勘测设计一体化的有关规定。
2、充分利用相关软件和科研成果,及时整理和提交勘查成果,尽可能的缩短勘测设计周期。
3、参与本项目勘测设计的各单位和人员,要加强联系、密切协作,尤其是需要勘测队配合收集资料的施预和站后专业,要加强与勘测队的现场配合工作,确保资料收集的完整性和实用性,以保证设计的需要。
铁路建设工程施工组织设计技术标
铁路建设工程施工组织设计技术标本文档旨在提供铁路建设工程的施工组织设计技术标准。
铁路建设工程的施工组织设计是确保施工过程顺利进行的重要环节,对于保证工程质量和安全具有重要意义。
1. 施工组织设计原则施工组织设计应遵循以下原则:- 安全性原则:保证施工过程中的人员安全和工程设备的安全操作。
- 经济性原则:合理配置资源,提高施工效率,控制成本。
- 协调性原则:保证施工各个环节之间的协调和配合,确保施工进度不受阻碍。
- 可行性原则:设计方案应符合实际施工条件和技术要求,能够执行和落实。
2. 施工组织设计内容施工组织设计应包括以下内容:- 工程形象定位:根据工程特点和要求,确定工程形象、风格和标识符号,并进行统一规划。
- 施工组织方案:详细描述施工组织的方式、方法和步骤,确保施工流程合理顺畅。
- 施工机械设备配置:对施工所需机械设备进行合理配置和规划,满足工程需求。
- 人员组织配备:根据工程规模和施工需求,组织合适的人员,并确定其职责和配备标准。
- 安全保障措施:制定施工期间的安全保障措施,包括现场安全、劳动保护等方面的安排。
- 施工进度计划:合理制定工程施工进度计划,确保工程按时完成。
- 资源调配计划:根据施工需要,合理调配工程资源,确保施工进度和质量。
3. 施工组织设计编制要求施工组织设计应符合以下要求:- 符合相关法律法规和标准的规定。
- 考虑地质、气候、环境等因素对施工的影响。
- 具备合理性、可操作性和可控性,确保施工方案能够实施。
- 提供详细的施工图纸、图表和说明,便于施工人员理解和执行。
- 保证设计方案的技术可行性和经济可行性。
4. 相关风险和应对措施在施工组织设计过程中,可能会面临以下风险:- 施工进度延误:应提前预留合理的施工时间余量,合理安排施工任务和资源,进行风险评估,制定应对措施。
- 施工安全事故:应制定完善的施工安全管理措施,包括培训施工人员、警示标识、应急预案等。
- 环境污染问题:应制定合理的环境保护方案,采取控制污染的措施,确保施工过程对周围环境的影响最小化。
铁路建设工程招标投标实施办法-铁道部令第8号
铁路建设工程招标投标实施办法正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 中华人民共和国铁道部令(第8号)《铁路建设工程招标投标实施办法》已经2002年第五次铁道部部长办公会议通过,现予公布,自2002年10月1日起施行。
部长傅志寰二00二年八月二十四日铁路建设工程招标投标实施办法第一章总则第一条铁路建设工程是关系社会公共利益、公众安全的基础设施建设,必须依法进行招标投标。
为规范铁路建设工程招标投标活动,保护国家利益、社会公共利益和招标投标当事人的合法权益,保证项目质量和公众安全,提高投资效益,依据《中华人民共和国招标投标法》和国家有关法律、法规,制定本实施办法。
第二条本办法适用于新建、改建国家铁路、国家与地方或企业合资铁路、地方铁路的固定资产投资项目的施工、监理及与建设工程有关的重要设备和主要材料采购等的招标投标活动。
专用铁路和铁路专用线的建设项目可参照执行。
第三条铁路建设项目达到以下规模和标准之一的必须进行招标:(一)工程总投资200万元(含)以上或施工单项合同估算价在100万元人民币以上的;(二)监理单项合同估算价在10万元人民币以上的;(三)重要设备、主要材料采购单项合同估算价在50万元人民币以上的。
不足以上规模和标准的铁路建设项目参照本办法进行招标。
第四条铁路建设工程招标投标活动应遵循公开、公平、公正、诚实信用的原则。
第五条任何单位和个人不得将必须招标的铁路建设项目化整为零或者以其他任何方式规避招标。
第六条必须招标的铁路建设项目,其招标投标活动不受地区或部门的限制。
任何单位和个人不得违法限制或排斥本地区、本系统以外的具备相应资质的法人或其他组织参加投标,不得以任何方式非法干涉招标投标活动。
把握铁路项目工程特点编好技术标
把握铁路项目工程特点编好技术标摘要:一份优秀技术标的编制往往是一个施工企业全体技术人员智慧的结晶,可充分体现企业的专业优势、创新能力及综合实力,容易获得评标专家的好评与认可,从而增加投标的中标机会。
完整的技术标不仅包含项目管理机构、施工组织设计、设备机械情况等文件资料,一些重要项目还包含技术答辩等面试环节。
每一项工作必须细致入微、精益求精,一个小小的失误有可能导致功亏一篑、满盘皆输。
以下结合本人工作经验,简要分析一份优秀的技术标应当具备的各项要素,希望可以为相关从业人员拓宽思路。
关键词:技术标编制、管理水平、铁路施工2005年以来,我国铁路建设投资进入飞速发展的阶段,通过近16年的高速发展,时至今日,我国铁路及高速铁路等基础设施交通网络已相对完善。
在投标活动中,发现各大工程局已有向下延伸趋势,对铁路专用线、涉铁“上跨下穿”及管网工程招标更加热衷。
针对这种局面,对现阶段我公司投标工作造成较大压力,因此对投标文件要求更加严格。
需要做好投标过程中的具体工作,才有机会在竞争激烈的市场经济中获得更多的施工任务,这既是机遇,也是挑战。
通过参加近几年的招投标工作,本人深刻地体会到除了报价合理、企业自身实力强、社会信誉好等因素外,影响评委及招标单位作出选择的另一个重要因素,就是投标时的施工组织设计情况。
特别是采用费率招投标和EPC工程总承包后,报价计算相应简化。
因此,技术标不但需要说明实现质量、工期、安全等目标的措施,还必须说明其技术措施可以确保成本需要,针对我公司目前项目承揽现状,主要承揽项目为铁路专用线、市政工程中涉铁处桥涵工程、管网工程,其特点为工程规模相对较小,施工范围相对集中,专业化程度相对较高,与铁路局配合联系紧密。
业主在选择施工单位时对施工组织设计的优劣非常关心。
在投标过程中掌握投标工程的特点,编制出具有先进性、合理性和竞争性的施工组织设计方案,具有极其重要的意义。
一、认真踏勘项目现场环境项目技术标编制,时常被人误解成“闭门造车”,但现实中的确有与实际脱节和单纯注重文字组织的情况。
铁路专用线技术标
永城市交通便利,通讯发达,北依陇海,东傍京沪,西临京九,永(城)青(町)铁路纵贯市境,311国道、连(云港)霍(尔果斯)高速公路横穿东西,商贸业发达,是周边10个县市中最大的物资集散地。
2.4.3当地建材分布及水、电、煤油可利用情况
2.4.3.1建筑材料分布情况
本工程拟建厂址位于淮河以北,河砂储量丰富,淮北地区铁路采石场较丰富等,可为本工程提供材料来源。砖、瓦、石灰等材料就近取用。
1编制投标书的依据及原则
1.1编制依据
1.1.1铁路专用线站前工程招议标书。
1.1.2新建铁路专用线工程施工设计(修改)第一、二、三册。
1.1.3国家、铁道部及有关部门现行技术标准、施工规范、工程质量验收标准以及《铁路建设工程质量管理规定》(铁道部第25号令)。
1.1.4《提高铁路路基工程设计、施工质量补充规定》(建技[2003]97号)。
2.4建设项目所在地区特征
2.4.1自然特征
铁路专用线所经地区,属黄淮冲积平原北部,地面自然坡降由西北向东南倾斜,坡率约为万分之一,地势平坦而低洼,地面黄海高程在29m~33m之间。线路沿途以旱地为主,沿线沟渠较稀少,主要跨越曹家沟和小王引河两条大的河流,它们均为沱河水系,50年一遇时发生串流,平时起着灌溉排洪作用,无通航要求,无壅水及漂流物出现,河南较宽广,线路通过地段河流较顺直。
2.3.2桥涵工程:专业线沿线需新建各类圆涵、矩形涵、箱桥共计38座。
2.3.3铺轨工程:本工程全线共铺轨18.13公里、铺岔15组、铺碴4.4万方(含劳保碴)。
2.3.4通信、信号、电力和其他运营生产设备及建筑:相关站后工程需改造既有车站2座,新建车站1座(工业园交接站)。
2.3.5房屋及站区建筑工程:本项目新建、改建车站生产、生活房屋共4393㎡。
铁路危险货物办理站专用线(专用铁路)货运安全设备设施暂行技术条件
铁路危险货物办理站专用线(专用铁路)货运安全设备设施暂行技术条件全文共四篇示例,供读者参考第一篇示例:为了保障铁路危险货物办理站专用线(专用铁路)货运的安全,根据国家有关法律法规及铁路运输安全管理的要求,制定了铁路危险货物办理站专用线货运安全设备设施暂行技术条件。
本技术条件将为铁路危险货物的运输提供详细的指导,确保货物运输过程中的安全可靠。
一、总则1. 本技术条件适用于铁路危险货物办理站专用线货运安全设备设施的设计、建设和运行管理。
2. 铁路危险货物办理站专用线货运安全设备设施应符合相关国家标准和规范的要求。
3. 铁路危险货物办理站专用线货运安全设备设施的设计、建设和运行管理应符合“安全第一、预防为主”的原则。
二、设施要求1. 轨道铁路危险货物办理站专用线的轨道应满足相关标准要求,轨道线路应平整、牢固,轨道间距、轨面高度等参数应符合标准规定,确保列车行驶的稳定性和安全性。
2. 信号系统铁路危险货物办理站专用线应配备完善的信号系统,包括信号灯、信号机、信号盘等设施,确保列车行驶的安全和顺利。
信号系统应符合国家标准要求,且应定期检修和维护,保持良好的工作状态。
铁路危险货物办理站专用线应配备可靠的通信系统,包括火车闭塞通信系统、列车调度通信系统等,确保信息的传递及列车运行的安全有序。
通信系统应具备抗干扰能力,保障通信畅通。
4. 控制系统三、操作规程1. 铁路危险货物办理站专用线货运的操作人员应具备相关的岗位资格,通过培训考核后方可上岗从事相关工作。
2. 操作人员应熟悉相关的操作规程和安全手册,遵守相关规定,确保操作流程安全可靠。
3. 操作人员应定期接受安全培训和考核,提高安全意识和应急处理能力,做到急事急办,确保货运安全。
四、检修维护1. 铁路危险货物办理站专用线货运设施的检修维护应按照规定周期进行,确保设施的正常运行。
2. 检修维护人员应熟悉相关设备的结构和使用要求,具备相关的技术资格,保证检修维护工作的质量和效率。
平朔东露天矿铁路专用线工程技术交底书
平朔东露天矿铁路专用线工程技术交底书平朔东露天矿铁路专用线工程技术交底书一、总体工程概况1. 项目信息平朔东露天矿铁路专用线工程是内蒙古平朔东露天矿的配套铁路项目,总投资约为13.5亿元,是一条长度为34.067公里、轨距为1435毫米的单线铁路专用线。
2. 项目目标本项目的主要目标是实现平朔东露天矿的铁路运输,解决煤炭、矿石等原材料的输送问题,提高企业的生产效率和经济效益。
3. 项目路线本项目起点位于内蒙古鄂尔多斯市达拉特旗燕子沟镇、穿过平朔东露天矿并沿矿区东侧缘线向北延伸至达拉特旗新发地镇,连接运行在新发地至满都胡同间的电气化铁路。
4. 牵涉的有关部门本项目牵涉到的有关部门包括达拉特旗交通运输局、铁路公司以及业主平朔东露天矿。
二、建设方案1. 建设目标本项铁路专用线建设目标是实现平朔东露天矿的铁路运输,建设的方式为单线铁路专用线。
2. 设计方案本项目主要由以下部分组成:起点站、中间站、停车场、桥梁、隧道、路基、轨道和供电系统。
根据调查勘测和设计要求,采用以下措施:(1) 道床设计标高高于灌草层,以保证线路的排水性;(2) 采用半深水井式桥墩穿越邻近道路,以减少对交通的影响;(3) 山区采用粘土桩隔水墙,以避免地质滑坡;(4) 设计新风系统,以保证轨道维修作业人员的安全和舒适;(5) 设计铁路干线标准,以确保线路稳定和安全。
三、工程建设进度本项目的工程建设预计分为两个阶段,第一阶段是土建工程和供电系统的建设,预计工期为24个月;第二阶段是轨道铺设和联调联试,预计工期为8个月。
四、风险控制1. 资金风险为避免资金运营风险,本项目的融资按照土地和房产抵押以及信用贷款等方式进行。
2. 设计风险针对设计风险,本项目采用从选址到勘测,从设计到施工全过程监管及管理等方式,以确保设计合理、科学。
3. 工程风险为避免工程风险,本项目的实施将先进行规划和设计,并根据设计要求进行勘测与分析,以保证工程的安全实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 编制投标书的依据及原则1.1编制依据1.1.1铁路专用线站前工程招议标书。
1.1.2新建铁路专用线工程施工设计(修改)第一、二、三册。
1.1.3国家、铁道部及有关部门现行技术标准、施工规、工程质量验收标准以及《铁路建设工程质量管理规定》(铁道部第25号令)。
1.1.4《提高铁路路基工程设计、施工质量补充规定》(建技[2003]97号)。
1.1.5国家、铁道部其他强制性标准。
1.1.6国家、铁道部、地方政府有关安全、文明施工、环境保护、水土保持的法律、规程、规则、条例。
1.1.7现场踏勘调查资料1.1.8我单位拥有的科研成果、技术装备及多年积累的施工技术和管理经验。
1.1.9遵循的铁路工程技术规、质量验收标准如下:1.1.9.1新建铁路工程测量规(TB10101-99)1.1.9.2铁路工程土工试验方法(TBJ102-2004)1.1.9.3铁路工程水质分析规程(TB10104-2003)1.1.9.4铁路路基土工合成材料应用技术规(TB10118-99)1.1.9.5铁路路基设计规(TB10001-99)1.1.9.6铁路路基施工规(TB10202-2002)1.1.9.7铁路路基工程施工质量验收标准(TB10414-2003)1.1.9.8铁路桥涵设计基本规(TB10002.1-99)1.1.9.9铁路桥涵钢筋混凝土和预应力混凝土结构设计规(TB10002.3-99)1.1.9.10铁路桥涵混凝土和砌体结构设计规(TB10002.4-99)1.1.9.11铁路桥涵地基与基础设计规(TB10002.5-99)1.1.9.12铁路桥涵施工规(TB10203-2002)1.1.9.13铁路桥涵工程施工质量验收标准(TB10415-2003)1.1.9.14铁路混凝土强度检验评定标准(TB10425-94)1.1.9.15铁路混凝土与砌体工程施工规(TB10210-2001)1.1.9.16填土密度湿度核子仪测试规程(TB/T10217-96)1.1.9.17铁路工程基桩无损检测规程(TB10218-99)1.1.10 遵循的铁路安全技术规、法律法规及相关标准如下:1.1.10.1《中华人民全生产法》、《建设工程安全管理条例》、《铁路运输安全保护条例》以及铁道部、铁路局有关安全生产的管理办法和补充规定。
1.1.10.2铁路工程环境保护设计规(TB10501-98)1.1.10.3铁路工程施工安全技术规程(上册)(TB10401.1-2003)1.1.10.4铁路工程施工安全技术规程(下册)(TB10401.2-2003)1.1.11铁路工程建设项目环境影响评价技术标准1.1.12中华人民国铁路技术管理规程1.2编制原则1.2.1质量目标明确,按照GB/T19001质量管理及保证体系实施项目质量工作,保证措施完善,确保施工质量。
1.2.2安全目标明确,按照GB/T28001职业健康安全管理体系实施项目安全管理,保证措施可靠,确保安全。
1.2.3工期目标明确,计划安排合理,措施有效得力,确保施工工期。
1.2.4优化施工方案,配置生产要素,确保安全、质量、工期三大目标的实现。
1.2.5坚持实事与因地制宜相结合,力求技术先进、方案合理、经济实用。
1.2.6 坚持“安全第一、预防为主,百年大计、质量第一”方针,对施工现场全过程严密监控,以科学的方法实行动态管理。
1.2.7精心编制,信守承诺。
对施工中可能出现的新情况、新问题,将本着忠实业主、恪守合同的原则解决。
1.2.8施工部署、施工方案、方法及工艺力求先进科学,符合环保要求。
坚持环保工作“三同时”原则,保护施工现场周围生态环境,做好水土保持,文物保护,尊重当地民风民俗,文明施工。
2 现场概况及现场组织机构2.1现场概况本标段为铁路专用线(DK0+000~DK12+113.164),正线全长12.113KM。
包括矿站、工业园站、车集矿站及以上三站之间的区间线路。
2.2专用线主要技术标准铁路等级:工企Ⅱ级;正线数目:单线;最小曲线半径:一般350m、困难300m;限制坡度:4‰;牵引类型:燃(电力);机车类型:DF4(HXD);牵引质量:4000t(5000t);到发线有效长:1050m;闭塞类型:半自动闭塞;2.3主要工程数量2.3.1路基工程:本工程总填方20.42万方、填石方1.63万方,总挖方6.03万方(清表),A组料3.204万方,路桥过渡段填A组料0.357万方,土石方施工采用机械化作业。
2.3.2桥涵工程:专业线沿线需新建各类圆涵、矩形涵、箱桥共计38座。
2.3.3铺轨工程:本工程全线共铺轨18.13公里、铺岔15组、铺碴4.4万方(含劳保碴)。
2.3.4通信、信号、电力和其他运营生产设备及建筑:相关站后工程需改造既有车站2座,新建车站1座(工业园交接站)。
2.3.5房屋及站区建筑工程:本项目新建、改建车站生产、生活房屋共4393㎡。
2.4建设项目所在地区特征2.4.1自然特征铁路专用线所经地区,属黄淮冲积平原北部,地面自然坡降由西北向东南倾斜,坡率约为万分之一,地势平坦而低洼,地面黄海高程在29m~33m之间。
线路沿途以旱地为主,沿线沟渠较稀少,主要跨越家沟和小王引河两条大的河流,它们均为沱河水系,50年一遇时发生串流,平时起着灌溉排洪作用,无通航要求,无壅水及漂流物出现,较宽广,线路通过地段河流较顺直。
2.4.2交流运输情况永城市交通便利,通讯发达,北依陇海,东傍京沪,西临京九,永(城)青(町)铁路纵贯市境,311国道、连(云港)霍(尔果斯)高速公路横穿东西,商贸业发达,是周边10个县市中最大的物资集散地。
2.4.3当地建材分布及水、电、煤油可利用情况2.4.3.1建筑材料分布情况本工程拟建厂址位于淮河以北,河砂储量丰富,地区铁路采石场较丰富等,可为本工程提供材料来源。
砖、瓦、石灰等材料就近取用。
2.4.3.2工程用水电厂电源具备极高可靠性,电力资源丰富,地方可供施工电源充足,电能质量可以保证,完全满足施工用地要求。
2.4.3.3油燃料施工所需油燃料由地方石油公司提供。
2.5现场组织机构见附表。
3 投标工程总体施工组织说明及规划3.1 施工组织总体方案3.1.1 指导思想为“安全、优质、快速、高效”建好此项工程,我方在编制施工总体方案时将贯彻以人为本、科学管理的指导思想。
在施工安排上,以机械化施工作业为主,混凝土拌制工程主要以混凝土拌合楼提供,依据工程量及工期的要求合理配备施工机械设备,最大限度减轻作业人员劳动强度、提高工效,实现快速施工,同时注重劳动保护和医疗保障工作,保证施工人员的身体健康。
在总体布置上,重视自然环境和生态环境的保护及水土保持,本着“三同时”的原则与工程主体同步实施,统筹规划、合理布局、节约用地、尽量减少对环境的影响。
在施工过程中,以确保线路行车安全及施工、人身、设备安全为重点,同时严格遵照施工技术细则,制定合理可行的技术措施,推广采用新技术、新工艺、新设备、新材料,提高工程质量。
在进度安排上,运用网络计划技术统筹安排施工进度,科学安排冬、雨季施工,合理选择施工时间,全面规划,保证重点,充分利用有效作业时间,安排好线下控制工程的施工进度,确保工期。
3.1.2工程特点、难点、重点及主要施工对策3.1.2.1工程特点经过对施工现场的实地考察踏勘,并认真研究了招标文件及相关的设计资料,我们认为本工程具有以下特点:3.1.2.1.1工程量大、施工管段长本标段涵洞的数量多、施工围大,相邻桥涵距离较短,造成路基与桥涵的相互施工干扰较大。
3.1.2.2工程重点考虑到后期铺轨工作将直接影响到整个工期,因此,将填筑工程作为本标段重点。
为铺轨工作提前进入施工作好准备。
3.1.2.3主要施工对策根据本工程的特点、难点及重点,我们将挑选精通业务、具有同类工程施工管理经验的管理干部,组成本工程项目经理部。
选派施工经验丰富、专业知识全面、技术业务过硬的专业技术人员为骨干,抽调具有同类工程施工经验的高素质队伍承担本工程施工任务。
科学合理地组织施工,使各个工序之间有序流水作业,减少相互干扰。
进行全员岗前培训和详细的技术交底,使全体参建职工明确针对本项工程所制定的工期、安全、质量、施工防护、行车等各项保证措施,人人明确各自所在岗位的职责及要求,提高参建职工的质量标准意识、安全防意识、工期进度意识。
确保优质高效、快速有序、安全文明地完成本标段施工任务。
合理配置满足各专业施工要求的机械设备和检测试验设备。
采用成熟、先进的施工工艺和方法,确保工程质量达到设计及相关技术规和验收规的要求。
3.1.3施工部署及规划3.1.3.1 施工组织机构(见现场施工组织机构设置框图)根据本标段工程特点、工程量和工期要求,按照项目法的要求组建工程项目部,由项目部具体实施该工程项目的施工,项目部下设两个桥涵作业队,两个路基作业队以及两个附属施工队和一个轨排铺设队分别在两个区段施工,另外设一个预制厂和拌合站,负责该标段所有预制构件的生产和混凝土的供应。
各作业队所属区段如下图所示。
3.1.3.1 项目部主要人员职责和权限本标段按照GB/T19001(质量管理体系)、GB/T28001(职业健康安全管理体系)、GB/T14001(环境管理体系)标准,对有关的人员进行要素分配,明确岗位职责,设项目经理1名,项目副经理1名,总工程师1名,副总工程师1名;并同时设置职能部门对项目进行全面的管理。
工程施工组组织管理机构详见《工程施工组织管理机构框图》。
项目经理代表企业,全面负责本企业的施工组织、指挥、协调和管理。
主要负责外合同的签订以及对外关系联系,对工程进度、质量、安全全面负责;拥有统一调配人、财、物的决策权;在授权围代表企业承担企业的权利和义务,履行合同,按合同的条款处理有关合同的相关事宜。
项目副经理配合、协助项目经理的工作,并完成项目经理分配的有关任务,负责在现场生产及日常管理工作。
负责与建设单位征地办联系,协助建设单位办理征地拆迁工作的测量划线工作。
负责全线环境保护措施的制定、监督、检查以及环境质量的检测和工后环境的恢复等工作。
为工程的顺利进行创造条件。
总工程师是项目部的技术负责人,全权负责项目部的施工技术、质量管理工作,负责对重点工程施工技术方案的审定,质量目标的制定,解决施工现场出现的有关技术问题,在分管的管辖围有决策权、处置权、并对项目的有关事项有建议权。
副总工程师在总工程师的领导下协助总工程师的工作,具体落实总工程师安排的施工技术管理工作,负责施工技术方案的的制定和质量目标的具体落实,负责对常规施工方案的审定工作,定期召开技术例会,总结在施工过程中的经验和教训,深入施工第一线及时解决施工中出现的有关技术问题。
各个职能科室的作用是起到对施工作业队的有关业务进行指导,给经理作好参谋,起到上传下达的作用。
