【获奖QC】提高预制楼梯的一次合格率

合集下载

提高现浇楼梯封闭式模板施工一次合格率

提高现浇楼梯封闭式模板施工一次合格率

10、测量仪器未定期校正
4、施工机具未定期维修保养 11、质量管理制度落实不到位
5、模板加固不到位
12、奖惩措施执行力不强
6、施工进度计划安排不合理 13、振捣不密实
7、木模板耐久性差
14、技术交底不到位
七、确定主要原因
QC小组根据以上原因分析,结合项目实际况召开专题会议,对每条末 端因素进行分析论证,并制定出要因确认计划表:
提高现浇楼梯封闭式模板施工一次 合格率
小组名称: 发 布 人:
二〇一八年二月
目录

工程概况

QC小组简介

选择课题

现状调查

设定目标

分析原因
七 确定主要原因

制订对策

按对策实施

效果检查
十一 制订巩固措施
十二 总结和下一步打算
一、工程概况
新乡市铁西区域棚户区改造(一 期)东水东项目2-2#楼位于新乡市西 环路与宝泉路交叉口东南角,本工程 抗震设防烈度为8度,主体结构采用 剪力墙结构,CFG复合地基,筏板基 础。总建筑面积为24281.8m2,建筑 高度87.57m,其中地下2层为储藏室, 地 上 30 层 为 住 房 ; 建 筑 基 底 面 积 为 805.64m2,地上建筑面积为22753.8 m2 。 本 工 程 住 宅 楼 标 准 层 层 高 为 2.9m,楼梯采用剪刀楼梯,共计126 跑。
三、选择课题
制表/图人:马长顺 制表/图时间:2017年3月15日 理由二:封闭式楼梯施工质量控制,直接关系到现浇楼梯成型效果。本工程质量目标 为河南省“中州杯”对各分部分项工程质量控制提出了更高要求。
综上所述,我们将“提高现浇楼梯封闭式模板施工一次合格率” 作为本次QC活动的课题。

18提升装配式楼梯安装合格率

18提升装配式楼梯安装合格率

提升装配式楼梯安装合格率*****楼QC小组一、工程概况*********************************路。

工程由住宅楼、地下车库和商.业裙房组成,住宅楼为剪力墙结构,地下车库和商业裙房为框架结构,建筑高度53.7m。

本工程现阶段为结构主体施工阶段,楼梯采用装配式楼梯;选用装配式楼梯实现楼梯可以直接通至操作层,方便通行。

项目内部无具备相关专业知识的管理人员与操作工人。

项目部知难而上,以装配式楼梯的安装、校核、加固为控制要点成立了以提高预制楼梯装配合格率为主题的QC小组。

二、QC小组概况2023年8月15日,项目部本着全员参与的思想成立了QC小组,小组成员均接受QC教育60小时以上。

1小组简介制表人:***2.小组活动情况统计表三、选题理由1)现阶段预制楼梯装配质量差,清水预制混凝土缺陷(表面破损、偏位等)十分明显。

楼梯处人员流量较大是各项检查必经之路,已影响到整体形象。

2)本项目业主推行装配式住宅建造,作为推行试点之一,选用装配式楼梯。

3)装配式楼梯的使用可以有效的降低后期楼梯修补、粉刷费用,而且可以实现楼梯直接通至施工层,方便通行,降低安全隐患。

4)本工程为木地区较先使用装配式结构的工地。

政府与质检站在积极推行装配式结构的发展。

故此有关部门对此较为关注,我方需对此安装问题加以解决,便于下一步工作的顺利开展。

基于上述理由,QC小组决定以“提升装配式楼梯生产合格率”为课题开展QC小组活动,为项目部的施工质量管理带个好头。

四、现状调查为了了解影响装配式楼梯质量的关键因素,本QC小组对30个装配式楼梯进行质量验收,共180个检查点。

小组成员对检查数据统计、分析,发现装配式楼梯的一次合格率较低,本QC小组成员将装配式在对已安装楼梯质量情况进行了统计。

经查,主要存在问题如上。

构件偏位和表面损伤和标高控制不到位约占统计结果的70%,下阶段将对这三个重点问题进行分析。

以合同中交付标准检查抽查结果现阶段成品合格楼梯为22个,推断现场合格率约为73%,具体见上表。

提高现浇混凝土楼梯尺寸偏差合格率(QC成果)

提高现浇混凝土楼梯尺寸偏差合格率(QC成果)

厦门海投工程建设有限公司
05
第三章
选题理由
06
1、合同质量目标要求高
本工程与业主签订的合同质量目标高,为确保“闽江杯”,争创“鲁班奖”。结构实 体施工质量须满足《建筑工程施工质量评价标准》(GB/T 50375—2006)要求和福建省( 闽江杯)优质工程奖评审办法(闽建质协【2009】059号文)规定。
经小组成员陈海涛调查分析得知本工程室内楼梯混凝土强度等级为c40室外下沉式楼梯混凝土强度等级为c40p8强度等级较高且含有多种外加剂搅拌站将泵送混凝土的塌落度定为12030mm流动性较强考虑到混凝土的运距和塌损度为确保浇筑流畅顺利搅拌站将出场混凝土的塌落度调制偏高到场混凝土所测塌落度普遍在120140mm个别罐车中混凝土塌落度达到150mm而楼梯本身具有较大坡度经过泵送的入模混凝土在60型振捣棒的振捣下会快速下流造成楼梯踏面标高偏差控制难度大
活动前 踏面标高偏差合格率62.1% 踢面垂直度偏差合格率67.2% 楼梯综合检查合格率82.1%
第六章
原因分析
15
2015年5月26日,针对影响现浇混凝土楼梯“踏面标高偏差”和“踢面垂直度偏差”合 格率低的问题,小组组长陈武组织召开原因分析会,通过头脑风暴充分发挥小组成员能动性 ,分别从人、机、料、法、环、测六个方面分析可能造成现浇楼梯“踏面标高偏差”和“踢 面垂直度偏差”的原因,并绘制了关联图。
2、楼梯种类多,体量大,施工质量控制难度大
本工程共设置室内楼梯间22个,且多个楼梯间存在2个楼梯,同时还有6个大型下沉式 室外楼梯和6个地上钢结构-钢筋混凝土楼梯,种类多,体量大,且合同工期较紧,导致楼 梯的施工质量控制难度大。而现浇混凝土楼梯的施工质量是否合格,将直接影响到后续装 修阶段的楼梯装饰面施工,而“鲁班奖”的创优标准对楼梯的施工质量有着严格要求。

2016年南通市工程建设优秀QC小组获奖名单

2016年南通市工程建设优秀QC小组获奖名单
南通华荣建设集团有限公司
精益QC小组
提高深基坑双排灌注桩支护施工质量
陈正益袁 华
4
江苏南通二建集团有限公司
华润橡树湾项目QC小组
提高创全国建筑业绿色示范工程得分率
陈建耀
5
江苏省苏中建设集团股份有限公司
江海第三QC小组
同层排水沉箱积水排除方法的创新
夏贵荣
6
南通德胜建筑工程有限公司
通德建神鹰小组
提高外墙仿砖真石ห้องสมุดไป่ตู้施工质量
提高外墙真石漆施工质量一次验收合格率
茹晓明薛斐然
二等奖(71项)
1
江苏南通三建集团有限公司
海兴华府拆迁安置小区QC小组
现浇剪力墙根部与楼面交接部位的模板堵缝新方法
施敏杰
2
南通四建集团有限公司
连云港市档案馆、城建档案馆迁建工程新兵QC小组
提高梁柱节点砼质量验收合格率
吉崴
3
南通新华建筑集团有限公司
纳米技术大学Ⅱ标项目部QC小组
无锡光华时代项目部QC小组
利用新技术提高基坑支护的安全性及经济性
宋 健 钟 勇
65
江苏启安建设集团有限公司
泗阳天骄名人家园QC小组
提高现浇结构一次浇筑合格率
卫兴贤
66
南通承悦装饰集团有限公司
省中医院幕墙项目QC小组
提高玻化微珠混合砂浆内保温墙体导热系数
张爱民
67
南通清华建设工程有限公司
如皋翡翠城6号楼QC小组
利用新型组合式止水螺杆提高混凝土观感质量
李龙飞
34
江苏南通三建集团有限公司
钻石QC小组
提高援外工程中大跨度异型曲面石材幕墙质量
姜博昱倪梓捷

QC课题选择推荐

QC课题选择推荐

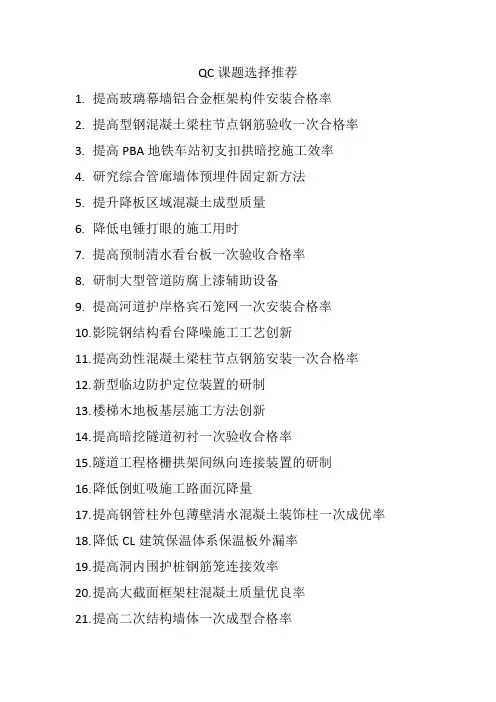

QC课题选择推荐1.提高玻璃幕墙铝合金框架构件安装合格率2.提高型钢混凝土梁柱节点钢筋验收一次合格率3.提高PBA地铁车站初支扣拱暗挖施工效率4.研究综合管廊墙体预埋件固定新方法5.提升降板区域混凝土成型质量6.降低电锤打眼的施工用时7.提高预制清水看台板一次验收合格率8.研制大型管道防腐上漆辅助设备9.提高河道护岸格宾石笼网一次安装合格率10.影院钢结构看台降噪施工工艺创新11.提高劲性混凝土梁柱节点钢筋安装一次合格率12.新型临边防护定位装置的研制13.楼梯木地板基层施工方法创新14.提高暗挖隧道初衬一次验收合格率15.隧道工程格栅拱架间纵向连接装置的研制16.降低倒虹吸施工路面沉降量17.提高钢管柱外包薄壁清水混凝土装饰柱一次成优率18.降低CL建筑保温体系保温板外漏率19.提高洞内围护桩钢筋笼连接效率20.提高大截面框架柱混凝土质量优良率21.提高二次结构墙体一次成型合格率22.丝扣法兰盘安装专用工具的研制23.提高玻纤吸音板拼缝验收合格率24.提高现浇梁外观质量合格率25.提高人防门框安装合格率26.提高石材幕墙垂直度合格率27.提高高铁站房Y字箱型钢柱冬季焊接一次合格率28.提高综合管廊电缆支架安装合格率29.新型法兰短管快速预制加工平台工具的研制30.提高背胶式干挂砖安装合格率31.提高室内穿线施工效率32.提高华夫板平整度一次验收合格率33.提高大型商业外装双曲面高精度铝板幕墙安装一次合格率34.提高TPO防水卷材一次施工合格率35.提高隧道开挖断面光面爆破一次成型合格率36.攻克深窄长地下室外墙流态水泥固化土施工难题37.提高旋挖灌注桩施工合格率38.提高玻纤板挂片一次验收合格率39.提高混凝土斜屋面复杂节点一次验收合格率40.提高亚麻地面施工质量一次验收合格率41.提高工程抢工业主满意度42.提高预制楼梯安装一次合格率43.超大平面薄层注浆新工艺研究44.软体滤管埋设机械的研制45.抗浮锚杆钢筋弯曲夹具的研制46.提高1.5万立方米航油储罐整体同步顶升壁板一次安装精度47.提高塔吊附臂与圆柱连接一次合格率48.提高外墙保温装饰一体板施工合格率49.城市管廊管线快速安装工具的研制50.提高大钢模混凝土表面观感质量合格率51.提高大面积水磨石地面施工质量52."提高楼层放线孔预留与封堵施工质量"53.地铁核心机房机电装配式安装设计创新54.提高工人生活区满意度55.提高外墙真石漆一次成型合格率56.提高综合管廊变形缝中埋式钢边止水带施工合格率57.减少富水软土地层成型隧道管片轴线偏差超限率58.提高MICC电缆安装一次验收合格率59.提高屋面EPDM三元乙丙防水一次验收合格率60.创新大截面明挖条形基坑“W”型开挖支护方法。

[qc成果]确保楼梯踏步混凝土施工一次成优汇报_secret

[qc成果]确保楼梯踏步混凝土施工一次成优汇报_secret

确保楼梯踏步混凝土施工一次成优有限公司 204 项目 QC 小组 发布人:二 O 一五年三月前言 随着建筑技术的发展和社会的进步,建筑的审美性在人们心中的地位日益突出。

楼梯是现代 建筑中最具功能性的要素之一,是建筑中与人接触最普遍、最密切的建筑构件。

它除了在功能上 起到楼层之间的联系外,楼梯结构的复杂性,施工的困难性使楼梯在施工过程中很难保持其独特 的艺术造型和坚实的结构。

因此如何在建筑施工过程中保证楼梯的观感质量十分的重要。

我小组 在工程施工中,运用 QC 方法较好的解决了这一问题。

一、小组概况: 本 QC 小组由施工经验丰富的精英工程师和思维活跃具有高学历的技术骨干组成,小组成员 名单及基本情况见表 1:小组名称 注册号 课题名称小组成员表QC 活动小组简介(1) 集团有限公司 204 项目 QC 小组 课题类型确保楼梯踏步混凝土施工一次成优表1攻关型课题注册号小组成立时间 出勤频率2014.7.1 平均 1 次/周活动时间 出勤率2014.7—2015.2100%培训情况 序号本小组成员平均接受 TQM 和 ISO9001 系列知识培训 72 学时姓名年龄QC 活动小组简介(2)学历职称组内职务小组分工136专科工程师组长全面负责230本科助理工程师副组长具体组织与实施329本科助理工程师副组长施工现场管理控制426本科助理工程师副组长施工现场管理控制525本科助理工程师组员质量分析、现场施工625专科助理工程师组员质量分析、现场施工2726本科助理工程师组员质量分析、现场施工823专科助理工程师组员质量分析、现场施工921专科助理工程师组员质量分析、现场施工1021专科助理工程师组员质量分析、现场施工制表人:制表时间:2014 年 7 月 2 日二、课题简介:5#~9#楼工程位于,是由开发的一高档住宅小区。

工程总建筑面积:79684.72 平方米。

楼梯踏步总共 5526 步,楼梯样式多,结构复杂、施工操作困难,质量控制较为不便,因而如何控制楼梯的观感质量尤为重要。

(QC成果)提高预制装配式建筑施工一次合格率

(QC成果)提高预制装配式建筑施工一次合格率

小组成员简介制表日期:2016年7月5日小组活动计划表制表人:孙向红制表日期:2016年7月5日三、选题理由(1)、创品牌树形象本工程是我公司重点工程,做好该精品工程,有利于公司在市场创品牌、树形象。

(2)、质量创优需要工程创优目标为“钱江杯”,采用全预制装配式框架结构体系,预制率达到25%,预制范围包含:预制梁、板、楼梯等。

(3)、积累创优经验提高创优水平本工程是我公司在诸暨预制装配式施工首只项目,施工经验不足,装配式建筑吊装工艺复杂、施工机械化程度高、施工安全保证措施要求高。

我们对上海分公司在建项目PC构件施工质量进行了实地考查,得出预制构件施工质量合格率为87%。

在建项目预制构件安装与连接允许偏差汇总表项目规范要求公司目标值测量点数合格点数合格率(%)各抽检点的总体合格率轴线位置55504284标高±5±41008686预制梁平整度44504590轴线位置55504080制表人:孙向红制表日期:2016年7月14日四、现状调查2016年7月15日,我们QC小组成员召开了专题研讨会,经过对上海时代中央花园项目78个不合格点的归类分析,发现导致不合格点的主要因素有7个方面:预制构件安装问题、预制构件生产问题、现浇混凝土质量问题、预制构件运输问题、钢筋焊接问题、支撑系统等问题,并列出统计表。

标高±5±41008888平整度44504284轴线位置55504488标高±5±4504590预制楼梯平整度441009090合计60052287质量问题排列图制表人:孙向红制表日期:2016年7月15日结论:影响预制装配式建筑施工质量的关键问题是:预制构件安装问题。

小组成员经过分析认为,项目部技术力量雄厚,有公司技术部支持,采取切实有效的措施,在理论状态下,如果解决“预制构件安装问题”质量问题的80%,则施工质量合格率将达到94%。

计算式:87%+(1 00%-87%)×(67%×80%)=94%。

提高预制楼梯的一次合格率【QC成果范本】

提高预制楼梯的一次合格率【QC成果范本】
支模及砼浇筑经验
调查分析
对工人的技术交底到位 现场验证、
是否到位
调查分析
操作工人是否有责任心 调查分析
模具设计上是否考虑模 便捷、且不影响质量
2016年曲江御园二期一标段QC小组汇报材料
提高预制楼梯的一次合格率
发布人:张龙
2016年曲江御园二期一标段QC小组汇报材料
达到目标啦!
总 结 经 制验 定及 工小 选现 目 原 要制 对 效 巩 今 程组 题状 标 因 因定 策 果 固 后 概简 理调 设 分 确对 实 检 措 打 况介 由查 定 析 认策 施 查 施 算
提高 预制 楼梯 的一 次合 格率
2016年曲江御园二期一标段QC小组汇报材料
达到目标啦!
总 结 经 制验 定及 工小 选现 目 原 要制 对 效 巩 今 程组 题状 标 因 因定 策 果 固 后 概简 理调 设 分 确对 实 检 措 打 况介 由查 定 析 认策 施 查 施 算
时间
2015—9
2016—3
组 员 樊仁军 男 组 员 唐道洪 男 组 员 范维正 男 组 员 候伍顺 男 组 员 钟六娃 男
31
大专
36
高中
42
初中
41
初中
35
高中
木工工长 木工 泥工 泥工 司机
现场实施、数据统计 现场操作 现场操作 现场操作 现场操作
2016年曲江御园二期一标段QC小组汇报材料
达到目标啦!
总 结 经 制验 定及 工小 选现 目 原 要制 对 效 巩 今 程组 题状 标 因 因定 策 果 固 后 概简 理调 设 分 确对 实 检 措 打 况介 由查 定 析 认策 施 查 施 算
性别 男
副组长 陆斌

QC小组—提高预制楼梯的一次合格率

QC小组—提高预制楼梯的一次合格率

**工程建设优秀QC小组申报小组名称:**小区QC小组课题名称:提高预制楼梯的一次合格率发表人:xxx202x年x月目录一、工程概况 (1)二、QC小组概况 (1)三、选题理由 (2)四、现状调查 (2)五、目标设定 (4)六、原因分析 (5)七、要因确认 (5)八、制定对策 (13)九、对策实施 (13)十、效果检查 (15)十一、制定巩固措施 (16)十二、总结经验及今后打算 (17)提高预制楼梯的一次合格率一、工程概况**小区项目位于**市曲江新区,**西路和**大道东北角。

工程由10#、11#、12#住宅楼、地下室车库和裙房组成,框架剪力墙结构,建筑高度95.6m。

本工程楼梯采用预制楼梯,避免了现浇楼梯后期过高修补、粉刷费用;选用预制楼梯实现楼梯可以直接通至操作层,方便通行。

但本工程在预制楼梯生产过程中,出现缺棱掉角、蜂窝麻面、漏筋等质量问题,导致后期修补费用产生,而且预制楼梯对外观产生较大的影响,因此预制楼梯生产过程中的质量问题亟待解决。

二、QC小组概况202*年9月15日,项目部本着全员参与的思想成立了QC小组,小组成员均接受QC教育60小时以上。

1. 小组简介表1 小组简介制表人:** 202*年9月15日2.小组活动情况统计表表2 小组活动情况统计制表人:** 202*年2月28日三、选题理由基于上述理由,QC小组决定以“提高预制楼梯的一次合格率”为课题开展QC 小组活动,为项目部的施工质量管理带个好头。

四、现状调查为了了解影响预制楼梯质量的关键因素,本QC小组对30个预制楼梯进行质量验收,共180个检查点。

小组成员对检查数据统计、分析,发现预制楼梯的一次合格率较低,本QC 小组成员将预制楼梯的质量问题具体统计分析如表3表3 关键因素调查表问题 棱角缺损 蜂窝麻面 漏筋 粘模 其他 不合格点数(个)2052 2 1负责人 ****调查点数(个) 180 合格率(%) 83.33调查时间202*年10月15日制表人:** 202*年10月16日预制楼梯主要质量问题根据以上调查情况,整理出影响预制楼梯施工质量的主要因素统计情况,如表4及图1所示:表4主要缺陷统计表序号 质量影响因素 发生频数(次) 累积频数(次) 发生频率(%) 累积频率(%) 1 棱角缺损 202066.6766.672 蜂窝麻面 5 25 16.67 83.33 3 漏筋 2 27 6.45 90.004 粘模 2 29 6.45 96.67 5其他问题1303.33100.00制表人:** 202*年10月16日棱角缺损蜂窝麻面图1 主要影响因素排列图制图人:** 202*年10月17日五、目标设定1.目标设定经QC小组成员讨论分析后决定将本次活动的目标设定为:预制楼梯的一次合格率达到93%。

(QC成果)提高现浇楼梯施工质量合格率

(QC成果)提高现浇楼梯施工质量合格率

编制人:丁小芳
九、对策实施
日期:2016年4月11日
实施一:组织专项培训和考核
1 以民工学校为载体,于2016年4月15日至16日,邀请公司总工对施工班组进行专项培训
,对现浇楼梯的施工工艺、质量标准及操作要求进行详细讲解。
2 4月17日至18日,组织木工班、泥工班、钢筋班进行岗位技术培训,由齐斌、朱世法和楼
人均40学时
序号 1
2
3 4 5 6 7 8
姓名
性别 男

男 女 男 男 男 女
年龄 47
52
25 38 39 31 29 28
学历 大专
大专
大专 中专 大专 本科 大专 大专
职务 项目经理 技术负责
人 质检员 质检员 施工员 施工员 施工员 资料员
职称 工程师
工程师
助工 工程师 工程师 助工 助工 助工
理由三:本工程楼梯共有56部楼梯,楼梯数量较多,楼梯的施工质量对整个项目的工程质 量有重大影响。
鉴于以上理由,我们将“提高现浇楼梯施工质量合格率”作为本次QC的研究课题。
四、现状调查与分析 QC小组成员李津、楼淑丽、赵晓全、丁小芳4人于2016年3月19日至21日对丽水3个类似在 建工程现浇楼梯施工质量情况进行实地考察,并每个工程收集实测数据100点,形成现状调查 表如下:
确认8
模板加固不到位 7
确认时 间
确认方 法
确认标 准
2016年4月5日
确认地点
施工现场
确认人 朱世法、赵晓全
调查分析、现场验证
模板系统稳定,无松动、位移。
验证过 程
经调查,现场采用传统的方木、铁丝对挡板加固。在制作模板过程中,均出现不同程

提高预制楼梯的一次合格率【QC成果范本】

提高预制楼梯的一次合格率【QC成果范本】

陕西省工程建设优秀QC 小组申报小组名称:曲江御园二期一标段QC 小组 课题名称:提高预制楼梯的一次合格率发表人:张龙 2016年03月1目录一、工程概况 (1)二、QC小组概况 (1)三、选题理由 (2)四、现状调查 (3)五、目标设定 (5)六、原因分析 (6)七、要因确认 (6)八、制定对策 (14)九、对策实施 (14)十、效果检查 (16)十一、制定巩固措施 (17)十二、总结经验及今后打算 (18)2提高预制楼梯的一次合格率一、工程概况曲江御园二期一标段项目位于西安市曲江新区,芙蓉西路和创意大道东北角。

工程由10#、11#、12#住宅楼、地下室车库和裙房组成,框架剪力墙结构,建筑高度95.6m。

本工程楼梯采用预制楼梯,避免了现浇楼梯后期过高修补、粉刷费用;选用预制楼梯实现楼梯可以直接通至操作层,方便通行。

但本工程在预制楼梯生产过程中,出现缺棱掉角、蜂窝麻面、漏筋等质量问题,导致后期修补费用产生,而且预制楼梯对外观产生较大的影响,因此预制楼梯生产过程中的质量问题亟待解决。

二、QC小组概况2015年9月15日,项目部本着全员参与的思想成立了QC小组,小组成员均接受QC教育60小时以上。

1. 小组简介表1 小组简介小组名称曲江御园二期一标段QC小组课题名称提高预制楼梯的一次合格率成立日期2015年9月15日注册登记号ZTQC15-18小组人数11人课题注册号ZTQCKT15-18活动情况出勤率95.45% 小组类型现场型活动时间2015年9月-2016年3月活动次数13小组成员职务姓名性别年龄学历工种组内职责组长陈彬男38 硕士项目经理负责小组全面工作副组长陆斌男31 本科执行经理指导方案措施制定与实施组员张龙男28 硕士技术负责制定技术方案措施组员栾贵超男24 本科技术员现场实施总负责组员于俊男24 大专施工员现场实施、数据统计组员白碧进男23 大专砼工工长现场实施、数据统计组员樊仁军男31 大专木工工长现场实施、数据统计组员唐道洪男36 高中木工现场操作组员范维正男42 初中泥工现场操作1组员候伍顺男41 初中泥工现场操作组员钟六娃男35 高中司机现场操作制表人:张龙 2015年9月15日2.小组活动情况统计表表2 小组活动情况统计序号活动内容活动次数应出勤人次实际出勤人次出勤率(%)1 课题选择和目标制定 1 11 11 1002 现状调查 1 22 20 90.913 原因分析 2 22 21 95.454 要因确定 2 22 22 100.005 对策制定 2 22 20 90.916 对策实施 1 11 10 90.917 效果检查 1 11 11 1008 巩固措施 2 22 21 95.459 总结打算 1 11 11 10010 合计13 154 147 95.45制表人:张龙 2016年2月28日三、选题理由1、本项目业主推行装配式住宅建造,作为推行试点之一,选用装配式预制楼梯。

[QC成果报告]提高楼梯混凝土观感合格率

[QC成果报告]提高楼梯混凝土观感合格率

提高楼梯混凝土观感合格率温州城建集团万科新都会工程QC小组1、工程概况本工程位于温州瓯海中心区A-07地块。

地块位于浙江省温州市瓯海大道与秀浦交叉口。

用地使用性质为二类居住。

项目用地规模、用地性质:地块建设用地面积63054.90 ㎡,总建筑面积233054.66㎡;地上由23幢单体组成,地上183855.9㎡,地下建筑面积49198㎡二、小组概况小组概况表WZCJ/QC-2017-小组注册号温州城建集团股份有限公司03小组名称万科新都会工程QC小组WZCJ/QC-2017-课题注册号03提高楼梯混凝土观感合格率课题名称2017.5.10-小组类型现场型小组人数9人活动时间2017.10.30活动次数7次学习课时56小时序号姓名职称职务组内任职年龄1杜萍萍高级工程师项目经理组 长342袁章友工程师项目副经理副组长463黄道瑞工程师项目总工组 员284历和平工程师质检员组 员46 5彭敏强助理工程师施工员组 员30 6将弘臣助理工程师施工员组 员45 7马饶毅助理工程师施工员组 员52 8王昌富助理工程师施工员组 员25 9周凤中高级工程师顾问顾问(QC编写指导)51序号活动内容活动形式出席人数活动次数现场调查分析分析因素找出要因P制定对策现场调查小组讨论92D 依据对策组织实施现场实施82C现场检查现场调查82总结经验教训制定巩固措施A标准化小组讨论91合计:小组活动次数7次,小组活动出勤率95%三、选题理由1、总公司要求:根据浙江省“钱江杯”工程要求,楼梯踏步尺寸成型规矩及相邻踏步高差≤10mm,踏步表面平整度≤2mm。

总公司要求合格率达到95%以上。

2、工程现状:我们QC小组对本公司在建的主体结构混凝土施工的同类型工程楼梯踏步混凝土观感质量进行调查,共调查勘测912个点,其中合格的点809个,不合格点103个,整体合格率为88.7%。

基于以上两点,我们把“提高楼梯混凝土观感合格率”作为小组本次活动的课题。

QC成果-提高预制装配式建筑施工一次合格率

QC成果-提高预制装配式建筑施工一次合格率

提高预制装配式建筑施工一次合格率QC成果报告小组名称:产业园研发中心工程一期项目部QC小组编制单位:浙江展诚建设集团股份有限公司发表人:孙向红编制日期:2017年2月提高预制装配式建筑施工一次合格率浙江展诚建设集团股份有限公司产业园研发中心工程一期项目部QC小组一、工程概况展诚产业园研发中心(一期)由研发楼、员工宿舍、检测中心、研发楼地下室组成,位于诸暨市陶朱街道建工路以南、鸿程路以西。

该工程框架结构,建筑面积15111㎡。

工程于2016年7月1日开工。

工程部分采用全预制装配式框架结构体系,预制率达到30%,预制范围包含:预制梁、板、楼梯等。

小组成员简介Array制表人:王健制表日期:2016年7月5日小组活动计划表制表人:孙向红制表日期:2016年7月5日三、选题理由(1)、创品牌树形象本工程是我公司重点工程,做好该精品工程,有利于公司在市场创品牌、树形象。

(2)、质量创优需要工程创优目标为“钱江杯”,采用全预制装配式框架结构体系,预制率达到25%,预制范围包含:预制梁、板、楼梯等。

(3)、积累创优经验提高创优水平本工程是我公司在诸暨预制装配式施工首只项目,施工经验不足,装配式建筑吊装工艺复杂、施工机械化程度高、施工安全保证措施要求高。

我们对上海分公司在建项目PC构件施工质量进行了实地考查,得出预制构件施工质量合格率为87%。

在建项目预制构件安装与连接允许偏差汇总表项目规范要求公司目标值测量点数合格点数合格率(%)各抽检点的总体合格率轴线位置55504284标高±5±41008686预制梁平整度44504590轴线位置55504080制表人:孙向红制表日期:2016年7月14日四、现状调查2016年7月15日,我们QC小组成员召开了专题研讨会,经过对上海时代中央花园项目78个不合格点的归类分析,发现导致不合格点的主要因素有7个方面:预制构件安装问题、预制构件生产问题、现浇混凝土质量问题、预制构件运输问题、钢筋焊接问题、支撑系统等问题,并列出统计表。

提高预制楼梯的一次合格率

提高预制楼梯的一次合格率

提高预制楼梯的一次合格率在建筑行业中,预制楼梯作为重要的构件之一,其质量和一次合格率直接影响着整个建筑工程的进度和质量。

然而,在实际生产和施工过程中,预制楼梯的一次合格率往往不尽如人意,这给建筑企业带来了诸多困扰,如成本增加、工期延误等。

因此,如何提高预制楼梯的一次合格率成为了建筑行业亟待解决的问题。

要提高预制楼梯的一次合格率,首先需要对影响其质量的因素进行深入分析。

原材料的质量是影响预制楼梯质量的关键因素之一。

如果使用的水泥、骨料、钢筋等原材料不符合标准要求,那么生产出来的预制楼梯就容易出现强度不足、裂缝等质量问题。

例如,水泥的标号过低或存放时间过长导致性能下降,都会影响混凝土的强度;骨料的级配不合理、含泥量过高,会降低混凝土的和易性和密实度;钢筋的质量不合格、规格不符或锈蚀严重,会削弱预制楼梯的承载能力。

生产工艺的合理性和稳定性也是至关重要的。

在预制楼梯的生产过程中,混凝土的搅拌、浇筑、振捣、养护等环节如果操作不当,都会对预制楼梯的质量产生不良影响。

比如,混凝土搅拌不均匀会导致强度分布不均;浇筑时速度过快或过慢,可能会引起混凝土离析或出现空洞;振捣不充分会使混凝土内部存在气泡和疏松区域;养护不到位,如养护时间不足、养护温度和湿度不合适,会导致混凝土强度增长缓慢、收缩裂缝增多。

模具的精度和质量同样不容忽视。

模具尺寸偏差过大、拼接不严密、表面粗糙等问题,都会使预制楼梯的外形尺寸不准确、表面平整度差,甚至出现漏浆现象,严重影响预制楼梯的外观和质量。

施工人员的技术水平和质量意识也是影响预制楼梯一次合格率的重要因素。

如果施工人员缺乏专业知识和操作经验,不严格按照施工规范和工艺流程进行操作,就容易出现各种质量问题。

例如,在钢筋绑扎时不注意间距和绑扎牢固度,在混凝土浇筑时不控制好坍落度和浇筑高度,在脱模时操作粗暴等。

针对以上影响因素,我们可以采取一系列有效的措施来提高预制楼梯的一次合格率。

加强原材料的质量控制是基础。

QC成果-提高现浇楼梯一次验收合格率

QC成果-提高现浇楼梯一次验收合格率

提高现浇楼梯一次验收合格率巨匠建设集团股份有限公司桐乡旅游广场一期工程QC小组一、工程概况桐乡旅游广场一期工程位于高桥镇桐九线与高桥大道交叉口西北侧。

由乌镇旅游股份有限公司投资建设,巨匠建设集团股份有限公司总承包施工。

主楼采用框架核心筒结构,地上二十四层,地下二层,裙房采用框架结,地上四层,地下二层。

总建筑面积88889.45㎡,建筑高度99.200m。

2014年5月开工建设,计划于2016年投入使用。

工程质安目标:确保国家优质工程、确保国家AAA级安全文明标化工地。

该工程楼为酒店、裙房为酒店大堂及宴会厅是集旅游集散、商务会务为一体的省重点建设项目。

为确保工程质量目标的实现、提升形象,特成立QC小组。

根据设计工程共设交通楼梯17部。

楼梯施工质量一直是工程创优的重难点之一,因此小组将提高楼梯施工质量作为活动目标。

二、小组概况小组名称巨匠建设集团有限公司桐乡旅游广场一期工程QC小组小组类型现场型课题名称提高现浇楼梯一次验收合格率成立时间2014年09月15日小组注册号JJ/QC-14-01课题注册号JJ/QCT -0915注册时间2014年09月15日活动时间2014年9月——2015年5月序号姓名性别年龄职称职务组内职务主要职责1陈烨男36工程师技术部常务副经理组长统一指挥与协调2陈裕民男43高级工程师技术负责人副组长现场协调指挥3姚金强男40工程师质量主管质量把关4凃星星男24助理工程师施工员现场实施5沈海涛男40助理工程师材料员组员材料采购6于钢鑫男30工程师资料员资料整理收集7蒋达君男39高级技工木工班组长现场实施8蒋 华男33高级技工木工现场实施9张明生男45高级技工泥工班组长现场实施10曾健男42高级技工电焊工现场实施备注小组共有成员10名,小组成员全部受TQC 培训考试合格,平均受TQC 教育时间达60小时。

小组活动出勤率:97.8%。

三、选题理由理由一:2014年我公司某创“钱江杯”项目,因楼梯踏步高差问题,增加了创优成本约2.5万元。

有QC工艺如何确保楼梯段施工质量(doc 19页)

有QC工艺如何确保楼梯段施工质量(doc 19页)

有QC工艺如何确保楼梯段施工质量(doc 19页)(三)选题理由:1、本工程是我公司在云南开发的第一个项目,工程质量对我单位企业形象和信誉且开辟市场具有重大意义。

2、由于本工程栋号多,楼层高,存在大量的剪刀式楼梯,楼梯段施工质量将直接影响整个结构主体的质量,所以对楼梯段施工质量要求特别严格。

如前言所述,以往我们采用的木模板散支散拼技术有诸多不利因素常常影响到工程的进度和质量,我们项目部当即决定寻求更好的办法来解决以上问题,于是提出了楼梯定型大模板这一新技术。

楼梯定型大模板技术对于有效的防止踏步产生空鼓,确保楼梯段的施工质量有很好的效果,但目前这一技术在国内还很少被运用,施工工艺,技术特点都不完善,运用楼梯定型大模板技术过程中如何来控制楼梯段的施工质量这一课题的研究变的极为迫切,对于本工程后续施工以及今后类似的房建工程有重大意义。

3、本工程工期紧张,楼梯定型大模板技术的熟练运用能大幅度的减少工人的劳动强度,使得楼梯段施工能列入非主要控制工序,能够节约了工期。

二、现状调查:在各栋号结构主体大规模施工前,小组经开会讨论后决定,由于是新技术,我们利用最先展开主体施工的几个楼栋的楼梯段施工采用楼梯定型大模板这一新技术进行施工,并进行了为其利一个月的观察以求发现运用该工艺影响楼梯段施工质量的因素,经质量检查得出如下的数据表。

质量缺陷统计表序号缺陷名称现场检查发现出相应现缺陷的楼梯个数1.1-1.5 1.12-1.14 1.22-1.262.2-2.41 楼梯段轴线位移偏大 4 3 4 42 楼梯踏步外观缺陷 434 33 微型裂缝 2 1 1 14 楼梯段与墙体不垂直 1 0 1 15 其他 1 1 0 1制表人:曹正富制表时间:2010年2月6日频数统计表序号缺陷名称频数频率(%)累计频率(%)1 楼梯段轴线位移偏大15 37.5 37.52 楼梯踏步外观缺陷14 35 72.53 微型裂缝 5 12.5 854 楼梯段与墙体不垂直 3 7.5 92.5 5 其他 3 7.5 100 6合计40100100制表人: XXX制表时间:2010年2月6日根据频数统计表,我们得出排列图如下图·····1 2 3 4 5制图人: XXX1015151337.5520 25 72.5.92.5.8102040 60801453851001 频数累计频率(%)制图时间:2010年2月6日根据排列图,我们得出使用楼梯定型大模板技术影响楼梯段施工质量的主要因素为:a 楼梯段轴线位移偏大b 楼梯踏步外观缺陷三、设定目标及可行性分析根据我们得出的使用楼梯定型大模板技术影响楼梯段施工质量的主要因素,我们决定以解决楼梯段轴线位移偏大及楼梯踏步立面与平面垂直度缺陷为目标,力求保证合格率由原来的85%提高到100%。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

31
大专

36
高中

42
初中

41
初中

35
高中
木工工长 木工 泥工 泥工 司机
现场实施、数据统计 现场操作 现场操作 现场操作 现场操作
2016年曲江御园二期一标段QC小组汇报材 料
达到目标啦!
总 结 经 制验 定及 工小 选现 目 原 要制 对 效 巩 今 程组 题状 标 因 因定 策 果 固 后 概简 理调 设 分 确对 实 检 措 打 况介 由查 定 析 认策 施 查 施 算
2016年曲江御园二期一标段QC小组汇报材料
达到目标啦!
总 结 经 制验 定及 工小 选现 目 原 要制 对 效 巩 今 程组 题状 标 因 因定 策 果 固 后 概简 理调 设 分 确对 实 检 措 打 况介 由查 定 析 认策 施 查 施 算
时间
2015—9
2016—3
2016年曲江御园二期一标段QC小组汇报材 料
支模及砼浇筑经验
调查分析
对工人的技术交底到位 现场验证、
是否到位
调查分析
操作工人是否有责任心 调查分析
模具设计上是否考虑模 便捷、且不影响质量
吊装机具选择是否合理 、有效,确保吊装稳定
司机、指挥是否有上岗 证,且配合时间是否在
半年以上
调查分析
调查分析, 现场测量
调查分析, 现场测量
材料合格证书
时间Biblioteka 2015—92016—3
2016年曲江御园二期一标段QC小组汇报材 料
五、目标设定
预制楼梯的不合格率为 16.67%,其中:棱角缺损频率 占不合格率的66.67%,小组成 员认为,95%解决棱角缺损问 题,则目标值可达到: 83.33%+16.67%×66.67%×95 %=93.89%,因此,本小组本次 活动目标设定为:预制楼梯生 产质量一次合格率达到93%。
提高 预制 楼梯 的一 次合 格率
2016年曲江御园二期一标段QC小组汇报材 料
达到目标啦!
总 结 经 制验 定及 工小 选现 目 原 要制 对 效 巩 今 程组 题状 标 因 因定 策 果 固 后 概简 理调 设 分 确对 实 检 措 打 况介 由查 定 析 认策 施 查 施 算
时间
2015—9
料 二、小组简介
小组名称
曲江御园二期一标段QC小组
课题名称 成立日期 小组人数 活动情况
2015年9月15日 11人
出勤率95.45%
提高预制楼梯的一次合格率
注册登记 号
课题注册 号
小组类型
ZTQC15-18 ZTQCKT15-18
现场型
活动时间
2015年9月-2016年3月
活动次数
13
职务 组长
副组长 组员 组员
六、原因分析
2016年曲江御园二期一标段QC小组汇报材 料
达到目标啦!
总 结 经 制验 定及 工小 选现 目 原 要制 对 效 巩 今 程组 题状 标 因 因定 策 果 固 后 概简 理调 设 分 确对 实 检 措 打 况介 由查 定 析 认策 施 查 施 算
时间
2015—9
2016—3
2016年曲江御园二期一标段QC小组汇报材 料
2016年曲江御园二期一标段QC小组汇报材 料
达到目标啦!
总 结 经 制验 定及 工小 选现 目 原 要制 对 效 巩 今 程组 题状 标 因 因定 策 果 固 后 概简 理调 设 分 确对 实 检 措 打 况介 由查 定 析 认策 施 查 施 算
时间
2015—9
2016—3
2016年曲江御园二期一标段QC小组汇报材 料
姓名
性别 男
男 男 男
年龄 38
31 28 24
学历 硕士
本科 硕士 本科
工种 项目经理
执行经理 技术负责 技术员
组内职责
负责小组全面工作 指导方案措施制定与
实施
制定技术方案措施
现场实施总负责
小组成员
组员 组员

24
大专

23
大专
施工员 砼工工长
现场实施、数据统计 现场实施、数据统计
组员 组员 组员 组员 组员
七、要因确认
通过原因分析共得出了11项末端因素,形成要因确认计划表如下
序号 1 2 3 4 5 6 7
末端因素
工人专业 技能不强
技术交底 不到位 工人自身责 任心不强 楼梯模具设计 不合理 吊装机具 不合理
塔吊司机、 指挥配合不当
脱模剂质量 不合格
确认内容
验证方法
现场工人是否经过项部 考核,且具有两年以上
时间
2015—9
2016—3
2016年曲江御园二期一标段QC小组汇报材 料
三、选题理由
1、本项目业主推行装配式住宅建造,作为推行试点之 一,选用装配式预制楼梯。
2、预制楼梯的使用可以有效的降低后期楼梯修补、粉刷 费用,而且可以实现楼梯直接通至施工层,方便通行, 降低安全隐患。
3、本工程预制楼梯采用上海拜杰生产的钢模具,在使 用的过程中,项目部组织相关人员对生产的预制楼梯质 量进行检查验收,发现存在不同程度缺棱掉角、蜂窝麻 面、露筋等质量问题,无法满足业主高的质量要求,一 次合格率仅为83.3%。
2016—3
2016年曲江御园二期一标段QC小组汇报材 料
四、现状调查
质量问题统计表
棱角破损 蜂窝麻面
2016年曲江御园二期一标段QC小组汇报材
料 四、现状调查
关键因素调查表
主要影响因素排列图
2016年曲江御园二期一标段QC小组汇报材 料
达到目标啦!
总 结 经 制验 定及 工小 选现 目 原 要制 对 效 巩 今 程组 题状 标 因 因定 策 果 固 后 概简 理调 设 分 确对 实 检 措 打 况介 由查 定 析 认策 施 查 施 算
一、工程概况
曲江御园二期一标段项目位于西安市曲江新区,芙蓉西路和创意大 道东北角。工程由10#、11#、12#住宅楼、地下室车库和裙房组成,框 架剪力墙结构,建筑高度95.6m。本工程楼梯采用预制楼梯, 避免了现 浇楼梯后期过高修补、粉刷费用;选用预制楼梯实现楼梯可以直接通至 操作层,方便通行。但本工程在预制楼梯生产过程中,出现缺棱掉角、 蜂窝麻面、漏筋等质量问题,导致后期修补费用产生,而且预制楼梯对 外观产生较大的影响,因此预制楼梯生产过程中的质量问题亟待解决。
2016年曲江御园二期一标段QC小组汇报材 料
达到目标啦!
总 结 经 制验 定及 工小 选现 目 原 要制 对 效 巩 今 程组 题状 标 因 因定 策 果 固 后 概简 理调 设 分 确对 实 检 措 打 况介 由查 定 析 认策 施 查 施 算
时间
2015—9
2016—3
2016年曲江御园二期一标段QC小组汇报材
