地下室自粘性沥青防水卷材施工方案

合集下载

地下室SBS改性沥青防水卷材施工方案

地下室SBS改性沥青防水卷材施工方案

地下室SBS改性沥青防水卷材施工方案一、工程概述本工程为地下室防水工程,采用SBS改性沥青防水卷材进行施工。

SBS 改性沥青防水卷材具有优良的耐候性、耐腐蚀性、耐老化性和防水性能,适用于地下室等潮湿环境的防水工程。

二、施工准备1、材料准备:SBS改性沥青防水卷材、基层处理剂、密封膏、防护用品等。

2、工具准备:喷灯、压辊、裁纸刀、钢尺等。

3、技术准备:施工前应对地下室基层进行清理,保证基层干燥、平整、无油污和其他杂质。

同时,应进行技术交底,明确施工工艺和注意事项。

三、施工工艺1、基层处理:用基层处理剂涂刷地下室基层,增强卷材与基层的粘结力。

2、卷材铺设:将SBS改性沥青防水卷材按照设计要求进行裁剪,然后平铺在基层上,卷材之间的搭接应严密,保证不漏水。

3、热熔焊接:使用喷灯对卷材进行热熔焊接,确保卷材连接处焊接牢固。

4、附加层处理:在阴阳角、管道根部等重点部位,应加强防水措施,铺设附加层。

5、密封膏填充:在卷材焊接处和管道根部等部位,应用密封膏进行填充,确保防水效果。

6、验收:施工完成后,应进行验收,确保地下室防水工程质量符合要求。

四、注意事项1、施工时应注意安全,避免明火和高温,以免发生火灾。

2、在施工过程中,应注意保护卷材和基层处理剂等材料,避免污染和损坏。

3、在进行热熔焊接时,应注意安全距离和时间控制,避免烫伤和火灾事故。

4、在验收时,应注意检查卷材的质量和焊接质量,确保防水效果和使用寿命。

地下室SBS防水卷材施工方案一、工程概况本工程为地下室防水工程,涉及地下室车库、设备用房等关键区域,其防水施工质量直接影响到整个工程的质量、使用功能和耐久性。

因此,制定科学、合理的防水施工方案至关重要。

本方案主要针对地下室SBS防水卷材的施工进行阐述。

二、施工准备1、技术准备:熟悉施工图纸,掌握施工规范和标准,了解施工要求和技术难点。

组织技术交底,明确各专业工种的配合要求和施工顺序。

2、材料准备:选用符合设计要求的SBS防水卷材,确保材料质量合格,规格尺寸符合要求。

沥青自粘防水卷材施工方法

沥青自粘防水卷材施工方法

沥青自粘防水卷材施工方法1. 什么是沥青自粘防水卷材?嘿,朋友们,今天我们聊聊沥青自粘防水卷材!这个名字听起来有点复杂,但别担心,咱们慢慢来,一步一步捋清楚。

沥青自粘防水卷材其实就是一种用沥青作为主要材料的防水材料,最妙的地方在于它能自粘,省去很多麻烦。

想象一下,像贴个大贴纸一样,直接就能搞定防水问题,简直是防水界的“懒人福音”呀!在建筑行业,尤其是屋顶、地下室这些地方,沥青自粘卷材那真是不可或缺的好帮手。

2. 施工前的准备2.1 材料和工具的准备在动手之前,得先把该准备的东西准备好。

首先,你得去建材市场买上几卷沥青自粘防水卷材。

然后是胶水、刀具、滚刷、热风枪这些工具。

这可不是随便找个刀子就能行的,切记要用锋利的刀,切得干脆利落才行。

想想,如果在施工的时候刀钝了,那真是要折腾到天荒地老,得不偿失呀。

2.2 施工环境的检查接下来,咱们得看看施工环境。

环境可得整洁干净,像扫屋子一样,先把杂物收拾好,确保表面平整无杂物。

这样才能保证咱们的防水卷材能牢牢地粘在上面,不容易松动。

要不然,雨一来,咱的辛苦就全泡汤了。

3. 施工步骤3.1 基层处理好了,准备工作做足了,接下来就进入施工环节。

首先要对基层进行处理。

基层的平整度非常关键,像个吃了醋的脸,不能有坑坑洼洼。

用工具将表面的灰尘和油污清理干净,保证卷材可以完美贴合。

然后,用水泥砂浆进行找平,这样防水卷材才能在上面“稳稳当当”地呆着。

3.2 卷材的铺设接下来,就是铺设卷材的环节了。

把卷材展开,哎呀,像铺床一样,把它展平。

然后,慢慢从一边开始揭掉保护膜,边揭边粘,尽量保持均匀,不要像个大风筝似的乱飘。

慢慢往下压,确保没有气泡,贴得平平整整。

最重要的是,接缝处一定要重叠,要不然这小细节可就成了大问题,水一进来可就惨了。

3.3 加强处理最后,咱们得对接缝和边缘做些加强处理。

用热风枪轻轻加热接缝处,然后用滚刷将其压实。

这样一来,接缝就像打了个牢固的“防水印章”,确保不会漏水。

自粘性卷材防水施工方案

自粘性卷材防水施工方案

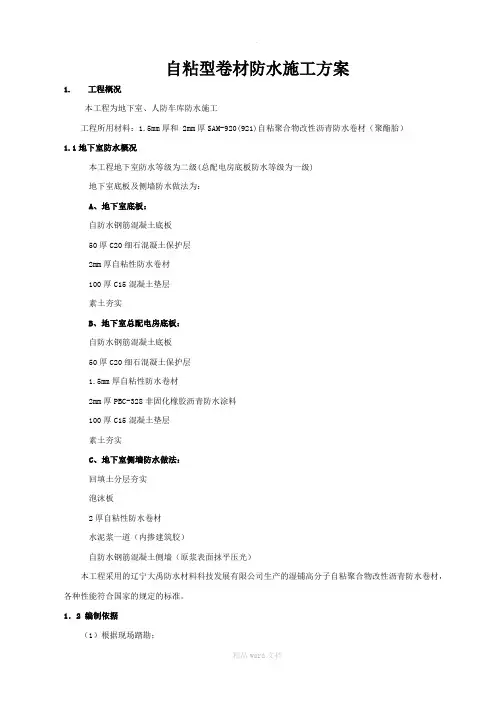

自粘型卷材防水施工方案1.工程概况本工程为地下室、人防车库防水施工工程所用材料:1.5mm厚和 2mm厚SAM-920(921)自粘聚合物改性沥青防水卷材(聚酯胎)1.1地下室防水概况本工程地下室防水等级为二级(总配电房底板防水等级为一级)地下室底板及侧墙防水做法为:A、地下室底板:自防水钢筋混凝土底板50厚C20细石混凝土保护层2mm厚自粘性防水卷材100厚C15混凝土垫层素土夯实B、地下室总配电房底板:自防水钢筋混凝土底板50厚C20细石混凝土保护层1.5mm厚自粘性防水卷材2mm厚PBC-328非固化橡胶沥青防水涂料100厚C15混凝土垫层素土夯实C、地下室侧墙防水做法:回填土分层夯实泡沫板2厚自粘性防水卷材水泥浆一道(内掺建筑胶)自防水钢筋混凝土侧墙(原浆表面抹平压光)本工程采用的辽宁大禹防水材料科技发展有限公司生产的湿铺高分子自粘聚合物改性沥青防水卷材,各种性能符合国家的规定的标准。

1.2 编制依据(1)根据现场踏勘;(2)编制依据:《地下工程防水技术规范》GB50108-2008《建筑防水构造一》13CJ40-1《地下建筑防水构造》10J301《屋面工程防水技术规范》GB50107-2001《屋面工程质量验收规范》GB50208-20082.施工准备2.1 技术准备熟悉与会审图纸,由项目负责人组织各专业班长及有关人员参加;由项目负责人组织技术、质量员及有关人员参加,编制和审定施工组织设计。

组织现场施工人员熟悉和审查施工图纸及有关技术措施,编制有关实施方案,在施工审定的基础上,技术人员要将工程概况、施工方案、技术措施及特殊部位的施工要点、注意事项等向全体施工人员做详细的技术交底,做到按设计施工图、规范和施工方案施工。

掌握工程的特点,明确施工中的重点、难点,学习本工程施工有关的规定、标准,并组织、安排对图纸进行预审、会审。

2.2 劳动力准备组成精干的施工队伍组织经常,并向施工班组进行安全、技施工组织设计及计划交底。

防水卷材施工专项方案

防水卷材施工专项方案

一、工程概况为确保建筑物防水工程的施工质量,预防渗漏现象的发生,特制定本防水卷材施工专项方案。

本方案适用于各类建筑屋面、地下室、卫生间等防水工程。

二、施工准备1. 材料准备:选用符合国家标准的防水卷材,如SBS改性沥青防水卷材、高分子自粘防水卷材等。

确保材料质量合格,并有相关检验报告。

2. 工具准备:汽油喷灯、滑轮、刷子、压子、剪子、卷尺、扫帚等。

3. 人员准备:施工人员应具备防水施工经验,熟悉施工工艺和操作规程。

三、施工工艺1. 基层处理(1)清理基层:将基层表面的尘土、杂物清理干净,确保基层平整、坚实。

(2)涂刷基层处理剂:按产品说明书配套使用,基层处理剂均匀涂刷于基层表面,干燥后进行下一道工序。

2. 铺贴卷材(1)卷材裁剪:根据设计要求,将防水卷材裁剪成相应尺寸,用原卷心卷好备用。

(2)铺贴卷材:从最低处开始铺贴,卷材平行屋脊,双向流水坡度卷材搭接应顺流水方向。

长边及端头的搭接宽度,满粘法均为80mm,且端头接茬要错开50mm。

(3)加热粘贴:点燃喷灯,对准卷材底面及基层表面同时均匀加热,待卷材表面熔化后,随即向前滚铺卷材,并把卷材压实压平。

3. 接缝处理(1)接茬处理:接茬部分以压出熔化沥青为宜,滚压时不要卷入空气和异物,并防止偏斜、起鼓和折皱。

(2)封缝处理:用喷灯和压子均匀细致的把接缝封好,确保接缝严密、牢固。

4. 附加层处理(1)阴阳角部位:阴阳角部位均应做成八字形,对女儿墙、管根、烟筒、排气孔及落水口、伸缩缝等拐角部位均应做附加层,一般宽为30cm,搭接为6—8cm。

(2)细部处理:对女儿墙、管根、烟筒、排气孔及落水口、伸缩缝等部位进行特殊处理,确保防水效果。

四、质量保证措施1. 施工过程中,严格控制材料质量,确保使用合格产品。

2. 施工人员应按照施工工艺和操作规程进行施工,确保施工质量。

3. 施工完成后,进行蓄水试验,检验防水效果。

4. 施工过程中,做好施工记录,确保施工过程可追溯。

地下室SBS改性沥青防水卷材施工方案_3

地下室SBS改性沥青防水卷材施工方案_3

地下室SBS改性沥青防水卷材施工方案_3一、施工前准备在进行地下室SBS改性沥青防水卷材施工之前,需要做好以下准备工作:1. 材料准备•防水卷材:选择符合规定标准的SBS改性沥青防水卷材,数量要充足。

•温度计、瓦楞钉等施工工具。

•地下室基础表面清洁剂,确保基础表面干净整洁。

2. 施工人员准备•确保施工人员持有相应的防水卷材施工资质证书。

•确保施工人员了解并掌握沥青卷材施工流程。

二、施工步骤1. 基础表面处理1.清洁基础表面,确保表面无杂物、油污等。

2.如有伸缩缝,应按照设计要求进行处理。

2. 底部处理1.在基础表面均匀涂刷底部处理胶。

2.将SBS改性沥青防水卷材铺设在处理胶上,并用压轮压实。

3. 水平铺设1.沥青防水卷材从基础表面一侧开始水平铺设,注意保持每卷材之间的搭接。

2.使用瓦楞钉将卷材固定在基础表面。

4. 其余部分处理1.处理好顶部和竖向部分的连接,确保各部分之间的密封性。

2.对接缝处进行加强处理。

5. 检查验收1.检查整体施工质量,确保每个步骤都符合规范要求。

2.进行验收,确认施工符合要求后,方可进行下一步工作。

三、施工注意事项1.施工过程中,应注意防水卷材表面的保护,避免损坏。

2.施工现场应保持清洁,避免杂物进入防水层内影响施工质量。

3.在施工过程中,应根据天气情况调整施工工艺,确保施工质量。

4.施工结束后,应做好施工记录并进行工程验收。

通过以上施工方案,可以确保地下室SBS改性沥青防水卷材施工顺利进行,达到预期的防水效果。

地下室防水施工方案(自粘防水卷材)

地下室防水施工方案(自粘防水卷材)

地下室防水施工方案(自粘防水卷材)地下室作为建筑的重要部分,防水工程尤为关键。

自粘防水卷材是一种常用的防水材料,其施工方案直接关系到地下室的防水效果。

本文将介绍地下室防水施工过程中使用自粘防水卷材的方案和注意事项。

施工步骤1. 地下室准备工作在进行防水施工前,必须确保地下室墙面和基础表面干净、平整、无脏物和尘土,确保基础表面无裂缝和空鼓。

2. 粘结底层处理首先在基础表面涂刷底涂料,一般选择优质的底涂料作为底层处理,待干燥后即可进行下一步操作。

3. 自粘防水卷材铺设将自粘防水卷材垂直铺设在基础表面上,并用锤子轻轻拍打均匀,确保卷材与基础表面充分贴合。

在相邻卷材之间的接缝处要保持重叠,避免裂缝。

4. 卷材之间的接缝处理在卷材之间的接缝处进行处理,一般采用热风枪热风处理或使用专用接缝处理材料进行密封,确保接缝处的防水性能。

5. 抹面层处理最后在自粘防水卷材表面进行抹面处理,以增加表面的耐磨性和防水性能。

可以选择合适的抹面材料进行涂抹。

注意事项1.施工过程中必须保持环境清洁,避免灰尘和脏物进入施工区域,影响防水效果。

2.自粘防水卷材在施工前应进行验收,确保质量符合标准要求。

3.在施工结束后应该及时清理施工区域,并注意保护好已完成的防水材料,避免损坏。

4.在施工过程中如遇雨天或潮湿环境,应暂停施工,等待天气好转再进行施工。

5.在整个施工过程中要注意安全防护,避免发生意外事故。

通过以上施工步骤和注意事项的执行,可以有效提高地下室防水施工质量,确保地下室在日后不受潮湿和渗水等问题的困扰。

自粘防水卷材作为一种成熟的防水材料,在地下室防水工程中发挥着重要的作用。

沥青防水卷材施工方案

沥青防水卷材施工方案

沥青防水卷材施工方案沥青防水卷材施工方案是建筑工程中常用的防水措施之一,主要用于屋顶、地下室、立面等建筑部位的防水处理。

沥青防水卷材具有耐候性好、施工方便等优点,在工程实际中被广泛应用。

以下是沥青防水卷材的施工方案:1. 施工前准备在进行沥青防水卷材施工之前,首先要做好施工准备工作,包括清理施工部位、测量尺寸、准备沥青卷材和相关施工工具等。

2. 基层处理在施工之前,需要对基层进行处理,确保基层干燥、平整、清洁,并修补裂缝和缺陷,以保证沥青防水卷材的粘结牢固。

3. 沥青熔接沥青防水卷材的施工主要包括熔接和粘贴两种方式。

熔接是指将卷材表面的沥青通过加热熔化,使其与基层牢固粘结。

在进行熔接时,要注意控制温度和热风枪的使用,确保熔接的质量。

4. 粘贴固定除了熔接外,沥青防水卷材也可以通过涂布胶水的方式进行粘贴固定。

在粘贴过程中,要确保操作规范、均匀涂布,避免出现气泡和空鼓。

5. 搭接处理在施工中,沥青防水卷材的搭接处理至关重要,搭接部位应有足够的重叠,通常要求重叠30-50mm,并采用机械压实或滚压的方式固定,以确保搭接处不渗水。

6. 边角处理在施工中的边角处,要进行特殊处理,通常采用正角滚压、斜角割补等方式,确保边角处的防水效果。

7. 施工验收完成沥青防水卷材的施工后,进行施工验收非常重要,检查防水层的质量和工艺,确保完整性和良好的防水效果。

结语沥青防水卷材施工是一项细致、复杂的工程,需要施工人员严格按照相关标准和要求进行操作,确保施工质量,提高建筑物的防水性能,延长建筑物的使用寿命。

希望通过本文的介绍,能对沥青防水卷材施工方案有更深入的了解。

地下室sbs改性沥青防水卷材施工方案(附节点详图)

地下室sbs改性沥青防水卷材施工方案(附节点详图)

地下室SBS改性沥青防水卷材施工方案
一、项目背景
地下室作为建筑的重要组成部分,其防水工程直接关系到建筑质量和使用寿命。

采用SBS改性沥青防水卷材是目前常用且效果显著的防水措施之一,本文将详细
介绍地下室SBS改性沥青防水卷材的施工方案及相关节点详图。

二、施工方案
1. 材料准备
在施工前需准备好以下材料: - SBS改性沥青防水卷材 - 高强度胎基毡 - 聚乙烯背面涂层
2. 施工工艺
第一步:基面处理
1.基面必须平整、坚固、干燥、无积水,对于裂缝应先修补处理。

2.在基面上涂刷一遍均匀的底涂料,保证沥青卷材有良好的粘结性。

第二步:铺设防水卷材
1.将SBS改性沥青防水卷材按需要长度铺设在基面上,留有5-10cm的
重叠部分。

2.使用火炬进行焊接,确保卷材之间无缝连接。

第三步:焊接处理
1.在卷材与卷材的连接处进行二次热熔工艺,保障连接处牢固且无渗漏。

2.对卷材四周进行密封处理,确保整体防水效果。

3. 节点详图
详图将在实际施工过程中根据需要提供,以确保施工准确无误。

三、总结
地下室SBS改性沥青防水卷材施工是一项关键工程,施工过程中需严格按照规
范进行操作。

合理的施工方案及细致的施工工艺将为地下室防水提供可靠保障,延长建筑使用寿命。

以上为地下室SBS改性沥青防水卷材施工方案的介绍,希望能对相关人员在实
际工程中提供一定的参考和帮助。

地下室防水施工方案(自粘防水卷材)

地下室防水施工方案(自粘防水卷材)

地下室防水施工方案一、工程概况1、沣渭·芊域阳光项目由西安沣渭地产有限公司投资新建,由中国建筑西北设计研究院有限公司设计。

本工程由5栋单位工程组成,其中14#~17#层高为地上27层,12#为33层,且地下室均为二层,地下一层为设备层,地下二层为人防设施层。

地下车库为通体车库,西侧有三层裙房一排。

建筑结构为框架剪力墙结构,其中12#楼长82.8m;宽16m。

14#楼长62.4m;宽15,4m。

15#楼长67.2m;宽14.7m。

16#长62.9m;宽15.4m。

17#长94.6m;宽15.4m。

楼建筑总面积134153.46 m2,地下车库面积65846.54m2,总建筑面积约20万m2。

本工程建筑工程等级为一级,建筑物抗震设防烈度为八度,建筑防火分类为一类高层商住,耐火等级为二级,合理使用年限为50年。

2、本工程设计室内首层标高±0.000相当于岩土工程勘察报告标高379.20,其中12#楼32层,楼高95.89m;14#楼27层,楼高80.10m;15#楼27层,楼高83.80m;16#楼27层,楼高80.29m;17#楼27层,楼高83.5m。

二、地下室防水设计要求地下室工程接线间防水等级为一级,三道防水;其余部位防水等级均为一级,采用二道设防。

1、14#、15#、16#、17#基础筏板梁、外墙均为C35P6砼刚性自防水。

内墙非抗渗C35砼。

12#基础筏板梁、外墙均为C40P6砼刚性自防水。

内墙非抗渗C40砼。

2、基础垫层及外墙为自粘聚合物改性沥青卷材,止外墙0.5m处。

依据设计蓝图要求,采用C20细石混凝土对自粘聚合物改性沥青卷材防水进行保护。

外墙采用20厚聚苯板保护。

C20细石混凝土施工应严格按照:抄平做灰饼冲筋抹平平板振动器振平收光收面机二次收光。

3、外墙自基础梁上300mm处设水平施工缝,安装BW-96型止水条,规格20×30mm,设置在外墙中间砼凹槽内。

工程地下室自粘防水卷材施工方案

工程地下室自粘防水卷材施工方案

工程地下室自粘防水卷材施工方案
在工程建设中,地下室是承载着重要功能的重要区域,因此需要特别重视地下
室的防水工作。

自粘防水卷材是常用于地下室防水的材料之一,具有施工便捷、效果可靠等优点。

本文将介绍工程地下室自粘防水卷材的施工方案,以确保工程质量和安全。

材料准备
1.地下室自粘防水卷材:选用优质的自粘防水卷材,确保质量可靠。

2.表面处理材料:用于清理地下室墙面,并确保墙面干燥、平整。

3.辅助工具:包括卷尺、刮板、滚筒等工具,用于施工过程中的辅助操
作。

施工步骤
1.清理墙面:首先对地下室墙面进行清理,去除杂物、油污等,保持墙
面干净。

2.表面处理:使用表面处理材料对墙面进行处理,确保墙面干燥、平整。

3.确定施工起点:在墙面上确定施工的起点,标记好位置,以便后续施
工。

4.卷材铺设:从墙面的起点处开始,将自粘防水卷材平整地铺设在墙面
上,确保卷材与墙面完全贴合。

5.边缘处理:在卷材铺设完成后,对卷材的边缘进行处理,确保密封性
良好。

6.补强处理:对墙角、管道等细节部位,进行加固,确保防水效果更佳。

7.检查验收:施工完成后,对整个防水层进行检查验收,确保质量符合
要求。

注意事项
1.施工过程中需注意安全,佩戴好安全防护用具。

2.在施工过程中,注意保持环境清洁,防止杂物污染防水层。

3.施工完成后,需做好防水层的维护工作,确保防水效果持久稳定。

通过以上施工方案的规范操作,可以有效提高工程地下室自粘防水卷材的施工
质量,保障地下室的防水效果,为工程建设提供可靠保障。

地下室底板侧墙自粘聚合物改性沥青防水卷材施工方案(冬季施工2019)(1)

地下室底板侧墙自粘聚合物改性沥青防水卷材施工方案(冬季施工2019)(1)

地下室底板侧墙自粘聚合物改性沥青防水卷材施工方案施工单位:北京市中建建友防水施工有限公司2019 年12 月 23日目录第一章编制依据.............................................. 61.1施工图、现场 ................................................ 61.2主要规范、规程 .............................................. 61.3 主要标准.................................................... 71.4主要图集 .................................................... 71.5主要法规 .................................................... 81.6 其他........................................................ 8第二章工程概况.............................................. 82.1项目概况 .................................................... 82.2现场条件 .................................................... 8第三章防水设计方案.......................................... 93.1地下室防水设计方案 .......................................... 93.1.1项目施工时间 ................................................ 93.1.2防水设计方案 ................................................ 93.1.3防水设计方案依据 ............................................ 93.1.3.1基础底板空铺法施工依据............................................................................ 93.1.3.2基础底板防水卷材搭接边辅助加热依据................................................ 103.1.3.3地下室侧墙自粘防水卷材采用干粘法施工依据.................................... 103.1.3.4地下室侧墙自粘防水卷材采用辅助加热法施工依据 ............................ 103.2地下室防水构造做法 ........................................ 10第四章施工部署及准备工作.................................. 114.1施工部署 .................................................. 114.1.1满足合同要求 .............................................. 114.1.2在空间上部署-交叉施工 ..................................... 124.1.3重视并做好季节性施工 ...................................... 124.1.4推动、发展、运用科技进步 .................................. 124.1.5加强环保力度做好文明施工 .................................. 124.2施工准备 .................................................. 124.2.1技术准备 .................................................. 124.2.1.1图纸、图集................................................................................................ 124.2.1.2规范及有关标准学习................................................................................ 124.2.1.3组织各级方案学习及技术交底................................................................ 134.2.1.4检测器具配置及校验................................................................................ 134.2.1.5技术工作计划............................................................................................ 144.2.1.6工程物资试验............................................................................................ 144.2.1.7实验、计量工作计划................................................................................ 144.2.1.8样板工作制................................................................................................ 154.2.2劳动力准备 ................................................ 154.2.3材料准备 .................................................. 154.2.3.1生产定货计划............................................................................................ 154.2.3.2材料进场验收............................................................................................ 164.2.4机具准备 .................................................. 164.2.4.1清理用具.................................................................................................... 164.2.4.2操作工具.................................................................................................... 164.2.4.3防护用具.................................................................................................... 164.2.4.4 消防器材................................................................................................... 164.2.5生产准备 .................................................. 164.2.5.1临时用电设计............................................................................................ 164.2.5.2消防设施.................................................................................................... 174.2.5.3现场平面布置............................................................................................ 17第五章施工方案............................................ 175.1施工条件 .................................................... 175.2基础底板防水施工 ............................................ 185.2.1工艺流程........................................................................................................ 185.2.2基层清理........................................................................................................ 185.2.3铺贴附加层.................................................................................................... 181、阳角加强层卷材裁剪及铺贴做法............................................................. 192、阴角加强层卷材裁剪及铺贴做法............................................................. 195.2.4定位弹线试铺................................................................................................ 205.2.5空铺自粘防水卷材........................................................................................ 205.2.6卷材搭接边密封粘结.................................................................................... 205.2.7自检、验收.................................................................................................... 215.2.8成品保护........................................................................................................ 215.2.8基础底板防水构造........................................................................................ 225.3地下室外墙防水施工工艺..................................... 235.2.1工艺流程........................................................................................................ 235.2.2基层处理........................................................................................................ 235.2.3涂刷基层处理剂............................................................................................ 235.2.4细部结构处理................................................................................................ 245.2.5定位弹线试铺................................................................................................ 245.2.6立面防水卷材铺贴........................................................................................ 245.2.7辊压排气........................................................................................................ 255.2.8搭接封边........................................................................................................ 255.2.9检查、验收.................................................................................................... 255.2.12成品保护及养护.......................................................................................... 255.2.13地下室外墙节点构造做法.......................................................................... 251、地下室外墙后浇带..................................................................................... 262、地下室外墙出墙套管................................................................................. 263、群管出墙面防水构造................................................................................. 284、有止水钢板穿墙套管防水构造................................................................. 295、后期管道安装与套管间防水构造............................................................. 306、地下室外墙防水卷材出室外地面............................................................. 30第六章安全措施............................................ 316.1危险源辩识和风险评价....................................... 316.2安全生产责任制 ............................................ 316.2.1项目经理安全职责 .......................................... 316.2.2生产经理安全职责 .......................................... 326.2.3主任工程师安全职责 ........................................ 326.2.4项目安全员职责 ............................................ 326.2.5施工工长 .................................................. 336.3安全生产制度 .............................................. 336.3.1安全教育制度 .............................................. 336.3.2安全检查制度 .............................................. 336.3.3安全书面交底制度 .......................................... 336.3.4安全活动制度 .............................................. 336.4安全管理规定 .............................................. 346.6.1防水施工安全生产措施 ...................................... 346.6.2施工现场机械管理与安全措施 ................................ 356.6.3施工用电安全措施 .......................................... 356.6.4消防保卫管理 .............................................. 366.6.5临边安全防护 .............................................. 36第七章质量保证体系及措施.................................. 377.1质量保证体系 .............................................. 377.2质量保证措施 .............................................. 387.2.1质量目标 .................................................. 387.2.2质量控制和保证的指导原则 .................................. 387.2.3材料质量控制 .............................................. 397.2.4施工组织设计的审批制度 .................................... 397.2.5技术、质量交底制度 ........................................ 407.2.6工程质量检查制度 .......................................... 407.2.7过程控制 .................................................. 407.2.8预检、隐蔽工程验收制度 .................................... 417.2.9分部分项质量评定制度 ...................................... 417.2.10施工现场质量管理和实施控制 ............................... 427.2.11组织措施 ................................................. 437.2.12工程质量考核 ............................................. 447.2.13施工资料管理措施 ......................................... 447.2.14劳务素质保证 ............................................. 457.2.15经济保证措施 ............................................. 457.2.16合同保证措施 ............................................. 457.2.17加强对成品保护的管理 ..................................... 457.2.18公司总部对本项目的服务控制 ............................... 46第八章文明施工及环保措施.................................. 468.1文明施工管理目标 ............................................ 468.2建立健全岗位责任制 .......................................... 468.3现场CI整体形象设计方案 ..................................... 478.4施工现场环保工作制度 ........................................ 478.5环境保护方案 ................................................ 478.6环境管理目标 ................................................ 488.7环境管理因素 ................................................ 498.8环境管理措施 ................................................ 49第九章施工进度计划保证措施................................ 509.1施工进度计划保证措施....................................... 509.1.1施工部署保证 .............................................. 509.1.2外部保证条件 .............................................. 519.1.3内部保证条件 .............................................. 519.1.4组织体系保证 .............................................. 519.1.5施工管理保证 .............................................. 519.1.6工程进度计划保证 .......................................... 529.1.7施工技术保证 .............................................. 529.1.8质量保证 .................................................. 529.1.9材料保证 .................................................. 529.1.10施工工艺保证 ............................................. 53第十章与甲方、监理等相关单位及周围居民的配合措施 .......... 5310.1项目工程协调管理组织机构.................................. 5310.2 项目工程协调管理......................................... 5410.2.1与业主之间的协调 ......................................... 5410.2.2与设计单位之间的协调 ..................................... 5410.2.3与监理公司之间的协调 ..................................... 5410.2.4与地方政府部门之间的协调 ................................. 5410.2.5与周边人员之间的协调 ..................................... 5510.2.6对安全、环保、文明施工、消防和保卫的协调和管理 ........... 5510.2.7对其它方面的组织、管理、协调和控制 ....................... 55第一章编制依据1.1施工图、现场施工图、现场施工条件及建设单位要求。

地下室SBS防水卷材施工方案

地下室SBS防水卷材施工方案

地下室SBS防水卷材施工方案地下室是建筑物中容易受到地下水侵入的区域,因此对地下室进行防水工程至关重要。

本文将介绍SBS防水卷材在地下室防水工程中的施工方案。

一、材料准备1. SBS防水卷材SBS防水卷材是一种聚合物改性沥青卷材,具有良好的柔韧性和抗渗透性能。

2. 基层处理材料基层处理材料包括底层防水卷材、底层防水涂料等,用于保护基层不受损坏。

3. 焊接燃料用于SBS防水卷材的热风焊接施工。

二、施工步骤1. 基层处理在地下室墙面和地面进行基层处理,确保表面干净平整,并做好防水底层的施工。

2. SBS防水卷材铺设将SBS防水卷材依照设计要求进行铺设,注意材料的搭接和固定。

3. 热风焊接使用焊接燃料对SBS防水卷材进行热风焊接,确保卷材之间的密封性。

4. 防水层保护层施工在SBS防水卷材的表面再施工一层防水层保护层,增加防水层的耐久性和抗压性。

5. 检查验收完成防水层施工后,进行检查验收,确保施工质量符合标准要求。

三、施工注意事项1. 施工环境施工时避免雨水、积水等影响施工质量的因素,确保施工环境干燥通风。

2. 施工质量保证SBS防水卷材的搭接严密、焊接牢固,避免漏水情况的发生。

3. 施工工法遵循设计要求,按照施工工法进行施工,确保施工质量达标。

四、总结地下室SBS防水卷材施工是地下室防水工程中常用的一种方法,通过本文介绍的施工方案,可以有效提高地下室防水层的耐水性和耐久性,确保地下室的使用安全。

在施工过程中要注意施工环境和质量要求,确保施工质量符合标准,以提供良好的防水效果。

以上是地下室SBS防水卷材施工方案的详细介绍,希望对您有所帮助。

地下室SBS改性沥青防水卷材施工方案

地下室SBS改性沥青防水卷材施工方案

地下室SBS改性沥青防水卷材施工方案地下室SBS改性沥青防水卷材施工方案一、工程概况本工程为某高层建筑地下室防水工程,采用SBS改性沥青防水卷材进行施工。

SBS改性沥青防水卷材具有优良的耐候性、耐久性、防水性和粘结性,广泛用于各类建筑防水工程。

为确保地下室防水效果,制定以下施工方案。

二、施工步骤1、基层处理:清理地下室基层,使其表面干净、平整,无尘土、杂物等影响防水卷材附着的物质。

对于基层裂缝、阴阳角等薄弱环节,应进行加强处理。

2、防水卷材准备:根据施工面积,合理安排SBS改性沥青防水卷材的进场数量,确保现场材料充足。

对防水卷材进行质量检查,确保无破损、变形等问题。

3、热熔铺贴SBS改性沥青防水卷材:将SBS改性沥青防水卷材放置在基层上,点燃火炬烘烤卷材底部,待底部熔化后,迅速将卷材粘贴在基层上,并迅速压实,排除卷材与基层之间的空气,使卷材与基层紧密粘结。

4、附加层处理:在阴阳角、管道根等薄弱环节处增设附加层,附加层宽度为500mm。

5、热熔封边:使用火炬将SBS改性沥青防水卷材搭接处加热,使其熔合在一起,形成密封良好的防水层。

6、质量检查:检查防水卷材的粘贴情况,确保无空鼓、翘边等问题。

对于发现的问题,及时进行处理。

三、注意事项1、施工环境:施工现场温度应保持在5℃以上,避免在雨天、大风天气进行施工。

2、卷材保护:在施工过程中,应注意保护防水卷材,避免破损、污染等问题。

3、粘贴要求:粘贴防水卷材时,应迅速压实,排除空气,确保卷材与基层紧密粘结。

4、安全要求:施工过程中应注意防火安全,遵循施工现场相关规定。

四、总结本地下室SBS改性沥青防水卷材施工方案具有良好的可靠性和可行性。

通过科学的施工步骤和严格的质量控制措施,可确保地下室防水工程的施工质量。

在施工过程中,应注重环境保护和安全文明施工,确保施工过程的顺利进行。

干铺法:地下室自粘防水卷材施工方案介绍

干铺法:地下室自粘防水卷材施工方案介绍

干铺法--地下室自粘防水卷材施工方案1、施工流程基层清理-→涂刷基层处理剂-→节点加强处理-→确定铺贴卷材基准线-→铺设自粘防水卷材-→节点密封-→工作面移交。

2、基层要求基层满足以下条件并已办理工作面移交手续1)基层养护至规定龄期,2)基层表面平整、干燥,并已清理干净3)阴阳转角抹成圆弧形3、施工方法1)基层清理干净后,用自粘防水卷材配套基层处理剂涂刷于基层上,晾放至指触不粘(不粘脚);2)节点部位按规范或设计要求进行防水加强处理;3)根据现场实际情况,安排好铺贴顺序及方向,宜在基层上弹线,以便第一幅卷材定位准确;4)将卷材粘结面对准基准线平铺在基面上,从一端将隔离纸从背面揭起,两人拉住揭下的隔离纸均匀用力向后(或由上而下)拉,慢慢将整幅长的隔离纸全部拉出,同时将揭掉隔离纸的部分粘贴在基层上。

在拉铺卷材时,应随时注意与基准线对齐,速度不宜过快,以免出现偏差难以纠正。

卷材粘贴时,不得用力拉伸。

卷材粘贴后,随即用胶辊(或刮板)用力向前、向外侧滚(赶)压,排出空气,使之牢固粘贴在基层上;5)搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的透明隔离膜揭起,将上层卷材平服粘贴在下层卷材上,卷材搭接宽度不小于60mm;6)相对薄弱的部位(即卷材收头部位、卷材剪裁较多的异形部位等)应采用专用密封膏密封。

4、施工注意事项1)基层质量直接影响到卷材防水层的铺贴质量。

基面一定要坚实、平整、清洁、干燥,无疏松麻面、无浮杂污物;阴阳角做成顺直的圆弧形。

2)施工防水层之前,须将穿墙或穿板管道及预埋件等安装固定好,以避免在防水层施工好后因打洞凿孔而破坏防水层、留下渗漏隐患。

3)涂刷基层处理剂时要用力薄涂,厚薄均匀,不漏底,不堆积。

基层处理剂干燥后要及时铺贴卷材,否则落上过多灰尘则需重新涂刷。

4)同层相邻两幅卷材的短边接缝及上下两层卷材之间的所有搭接缝应相互错开1/3-1/2幅宽,以免多层接头重叠而使得卷材粘贴不平服。

5)粘贴大面卷材时,不要将卷材背面搭接部位的透明隔离膜过早揭掉,以免污染粘结层或误粘。

地下室防水卷材施工方案

地下室防水卷材施工方案

地下室防水卷材施工方案地下室防水卷材施工方案一、施工准备1. 根据设计要求准备施工材料及设备,包括防水卷材、基层处理材料、沥青热熔胶、防水涂料、施工工具等。

2. 清理地下室基础墙面和地面,确保基层干净整洁。

3. 检查地下室基层有无裂缝、空鼓等问题,如有需要进行修复处理。

二、基层处理1. 在地下室基础墙面上刷涂基层处理材料,填补裂缝、砂眼等缺陷,并确保基层平整牢固。

2. 在地下室地面上铺设橡胶防水卷材,并进行胶粘。

3. 地下室墙面基层处理材料干燥后,进行涂刷防水涂料,提高整体的防水性能。

四、卷材铺设1. 把防水卷材平铺在基层上,拉直、排气、边缘重叠。

2. 边缘处的防水卷材重叠宽度不得小于100mm,并进行热熔胶粘接固定。

3. 防水卷材的横向与纵向边缘应有适当的重叠,搭接缝宽度不得小于100mm,并用热熔胶粘接。

4. 防水卷材铺设时,要避免损坏、扭曲和拉伸。

五、焊接处理1. 对于防水卷材的焊接处理,首先要进行试焊,确保焊接质量,并检查焊接是否牢固。

2. 焊接时,焊头要与防水卷材的表面保持一定角度,将焊接材料放入焊头的直角台阶上,进行热风焊接。

3. 焊接完毕后要进行检查,确保焊缝牢固、无漏水情况。

六、施工验收1. 施工完成后,对地下室防水卷材进行验收,检查是否有漏水、损坏等问题。

2. 对防水卷材的焊接质量进行检查,确保焊缝牢固。

3. 检查基层处理材料和防水涂料的涂刷质量是否达到设计要求。

4. 确保地下室防水卷材施工符合相关规范和要求,可以进行施工报验。

以上就是地下室防水卷材施工方案,希望能对您有所帮助。

地下室自粘防水卷材施工方案

地下室自粘防水卷材施工方案

地下室自粘防水卷材施工方案地下室自粘防水卷材施工方案地下室自粘防水卷材施工方案一、说明本工程地下室防水设计为刚柔两道防水,其中刚性防水部分为基础底板及承台、承台梁、电梯井承台、地下室外墙均为C40、P6抗渗混凝土;柔性防水为两层1.5厚自粘聚合物改性沥青防水卷材,桩头防水为水泥基渗透结晶型防水涂料。

1、自粘式防水卷材自粘式防水卷材是一种新型防水材料,与同类材料相比,具有施工简便、防水性好、注重环保等优点。

2、自粘式防水卷材工法特点自粘式防水卷材与普通防水材料相比,具有如下特点:1)常温下冷施工,不需要热熔。

施工时只要剥开隔离纸,即可直接铺贴,施工极为方便,可有效缩短工期;2)具有较高的撕裂强度,能有效的抵御基层开裂、变形产生的应力对防水系统的破坏;3)具有较高的抗穿透、抗冲击性能;4)优异的粘结性保证了卷材搭接缝的连续性与密封性;5)耐高低温,抗老化,使用寿命长。

6)在施工方法上,本工法具有如下特点;施工工艺完善、简便、可操作性强,劳动强度低;施工速度快、工效高,可确保工期;施工质量容易得到保证,能够满足较高的防水要求。

地下室自粘防水卷材施工方案二、柔性防水施工技术措施1、施工工艺流程1)基础底板防水卷材施工工艺流程:基层清理→基层隐检→涂刷基层处理剂→桩头防水涂料→防水加强层→第一层自粘卷材铺贴→第一层自粘防水卷材收头→第一层自粘防水卷材接头密封→第二层自粘防水卷材铺贴→第二层自粘防水卷材收头→第二层自粘防水卷材接头密封→细部构造处验收→防水保护层→理→自检、清扫2)地下室外墙防水卷材施工工艺流程:清理混凝土墙体→基层隐检→涂清理外墙穿墙螺栓孔→防水砂浆填补螺栓孔→打磨、刷基层处理剂→防水加强层→第一层自粘防水卷材铺贴→第一层自粘防水卷材收头→第一层自粘防水卷材接头密封→第二层自粘防水卷材铺贴→第二层自粘防水卷材收头验收→防水保护层→→第二层自粘防水卷材接头密封→细部构造处理→自检2、找平层施工按设计防水找平层为20mm厚1:3水泥砂浆。

地下室SBS改性沥青防水卷材施工方案_2

地下室SBS改性沥青防水卷材施工方案_2

地下室SBS改性沥青防水卷材施工方案_2地下室作为建筑中容易受水渗透影响的部位,防水工程至关重要。

本文将介绍一种常用的地下室防水施工方案,即SBS改性沥青防水卷材的施工方法和步骤。

1. 施工准备在进行SBS改性沥青防水卷材施工前,需要做好以下准备工作:•确保地下室基础和墙面表面平整、干燥、无积水;•检查地下室结构是否存在漏水问题,进行修补;•预先测量并确认需要覆盖的面积,准备足够的防水卷材;•检查施工工具和设备是否完好。

2. 施工步骤步骤一:基层处理1.在基础和墙面表面打磨,去除浮灰和不平整的部分;2.清除尘土,保持基层干净。

步骤二:底涂处理1.在基础和墙面表面涂刷底涂材料,增强附着力;2.待底涂材料干燥后,进行下一步处理。

步骤三:卷材铺贴1.将SBS改性沥青防水卷材按照设计要求展开并铺贴在基层表面;2.卷材之间要有20-30mm的搭接,边缘要有150-200mm重叠,并用火炬进行热熔粘接;3.卷材与立柱、管道等构筑物接口处要进行特殊处理,确保无渗漏。

步骤四:涂层处理1.在SBS改性沥青防水卷材表面刷涂面涂材料,增强耐磨性和抗紫外线能力;2.涂层应均匀、厚度一致,不得漏刷。

步骤五:保护层施工1.在涂层干燥后,铺设防护层,保护防水层免受日常施工损坏;2.防护层材料应选用抗压、耐磨、抗老化的材料。

3. 施工质量检验完成地下室SBS改性沥青防水卷材施工后,需要进行质量检验,主要包括:•防水层表面是否平整、无裂缝、气泡;•搭接处是否紧密、牢固;•涂层是否均匀、无漏刷。

结语SBS改性沥青防水卷材施工是地下室防水工程中常用的方法之一,只有科学合理的施工方法和严格的质量检验才能确保防水效果。

以上是一套较为通用的施工方案,实际工程中应根据具体情况进行调整和改进,以确保地下室防水工程质量和耐久性。

地下室基坑防水卷材施工方案

地下室基坑防水卷材施工方案

电梯集水井基坑侧壁抹灰面BAC自粘型防水卷材施工方案一、工程概况:由于本工程地下水位较高,在电梯井施工过程中渗水量较大,砌筑成型的电梯集水井基坑侧壁抹灰面无法干燥,底板四周有小股涌水现象,原定911聚氨脂防水涂膜无法施工根据以往施工经验,结合现场实际,决定采用“卓宝”牌BAC自粘型防水卷材,上返地下室底板垫层平面500宽,和911聚氨脂防水涂膜结合。

防水材料采用“卓宝”牌4mm厚BAC“粘霸400”自粘橡胶沥青防水卷材。

一、产品特点:“粘霸400”自粘橡胶沥青防水卷材,是以BAC等弹性体沥青为基料,以聚乙烯膜、铝箔为表面材料或无膜(双面自粘),采用防粘隔离层的自粘防水卷材。

该防水卷材有超强的粘接强度,特制的橡胶自粘层可保证卷材与基层、卷材与卷材的粘结密封,形成的整体密封防水层,优异的粘结性保证了卷材搭接缝的连续性与密封性。

有很好的耐酸碱腐蚀性及其他化学介质侵蚀的性能,材料稳定性好,卷材厚度均匀,耐高低温、抗老化、使用寿命长;施工简便,使用时,只需揭开隔离纸即可铺贴,稍加压力就能粘接牢固。

该产品能保证在整个覆面都有均匀厚度,常温自粘贴施工,不需要加热融化沥青,因此能大大节约施工时间,减少施工难度;自粘卷材表面有HDPE,具有较高的抗撕裂强度,满足耐穿刺等作用符合要求,能有效地抵御基层开裂、变形产生的应力对防水系统的破坏。

本产品不含溶剂,无异味,完全符合环保要求。

二、电梯集水井基坑侧壁抹灰面及底板外防水做法:本工程防水主要采用合成高分子材料:“卓宝”牌4mm厚“粘霸400”自粘橡胶沥青防水卷材、聚合物水泥砂浆。

结合以前的施工经验,这些防水材料有着良好的防水性能,并且施工方便,可以较好的保证各防水部位的防水质量。

防水原材料进场必须具备深圳市的建筑材料使用核准证、出厂质量合格证、材料检验报告。

进场前不得开封,进场后开封检查,外观质量也要满足要求。

“卓宝”牌1.5mm厚“粘霸400”自粘橡胶沥青防水卷材为成品,卷桶包装;进场时要检查其外观质量、厚度、出厂合格证、材料试验报告等。

地下室自粘防水施工方案

地下室自粘防水施工方案

地下室自粘防水施工方案地下室作为房屋的重要组成部分,防水工程对于房屋的使用和保护至关重要。

地下室防水施工方案应综合考虑地下水压、土壤含水量、地下室构造特点等因素,实现全面且可靠的防水效果。

下面,给大家介绍一种地下室自粘防水施工方案。

1. 准备工作:(1) 清理地下室墙面和地面表面的杂物和灰尘。

(2) 对地下室墙体进行修补,填平裂缝和凹坑,确保墙体表面平整。

(3) 处理地下室墙体的渗漏点,如管道穿墙处、墙面接缝等,使用防水胶带进行修补。

2. 材料准备:(1) 自粘聚合物改性沥青防水卷材:具有优良的粘结性和耐候性,能够有效抵抗地下水压力。

(2) 高分子聚合物砂浆:可作为粘结剂,增强地下室墙体的粘结强度。

(3) 防水涂料:可在防水卷材表面形成一层均匀且致密的防水层,增强防水效果。

(4) 工具:滚筒、刮刀、刷子等。

3. 施工步骤:(1) 将自粘聚合物改性沥青防水卷材横铺在地下室墙体表面,并用刮刀将其压平,使其与墙体充分粘结。

(2) 纵向将防水卷材铺设,使接缝处相互重叠,并用刮刀将接缝压平,确保防水卷材之间无缝隙。

(3) 使用高分子聚合物砂浆将防水卷材与地下室墙体的粘结处填平,增强粘结强度和防水效果。

(4) 等待砂浆干燥后,涂刷防水涂料在防水卷材表面形成一层均匀且致密的防水层。

4. 注意事项:(1) 施工前应仔细检查防水卷材的质量,避免出现破损和质量问题。

(2) 施工时应保持施工现场的干燥,避免防水材料受潮。

(3) 施工结束后,要对防水层进行仔细检查,确保无漏水情况。

通过这种地下室自粘防水施工方案,可实现地下室防水的全面保护。

自粘聚合物改性沥青防水卷材具有优良的防水性能和耐久性,能够有效防止地下水的渗透和渗漏。

同时,采用高分子聚合物砂浆和防水涂料进行粘结和涂刷,能够增强防水层的粘结强度和防水效果。

在施工过程中,要注意材料选择和施工细节,确保整个防水工程的质量和可靠性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程概述--------------------------------------------------------2二、施工准备和部署---------------------------------------------- 2三、施工方案--------------------------------------------------------3四、成品保护及注意事项-----------------------------------------8五、工程验收质量保证措施--------------------------------------8六、质量保证措施--------------------------------------------------9七、文明施工及安全保护措施-----------------------------------9一、工程概述:本工程为思齐路以西商服楼土建工程,位于思齐路与东太湖大道交汇处,由苏州吴江滨湖投资集团有限公司投资建,有苏州工业园区设计研究院股份有限公司设计。

本工程总建筑面积为79930平方米,地上21层、地下1层,地下室为设备间和车库兼人防工程。

地下室的底板和外墙防水采用单层3mm厚自粘聚合物改性沥青防水卷材防水层做法,由于本工程地下室工程量大,结构复杂,根据情况将工程划分为10个区进行分段流水施工。

二、施工准备和部署:1、建立工程项目现场管理机构1)为保证本防水工程施工质量和施工进度,我公司经认真分析研究,合理的设立了现场管理机构,确定了技术过硬的施工队伍。

并建立队组领导体系。

为了更好的为业主服务,我们定期对在岗的劳动力进行培训,针对本防水工程,我们对拟派的劳动力进行岗位前教育,以便于更好的为本防水工程施工服务。

2、工程技术准备:1)工程进度控制:结合工程具体情况,各施工段工作交叉进行。

此防水施工方法由防水专业人员操作,根据工作面大小配备人员,将防水操作人员分为两组,每组人员8人,二人清理浮灰,二人配料运料,四人涂抹防水层。

防水施工队人员组成。

充分利用现场的施工环境和时间组织交叉作业以保证本工程的顺利进行并按期交工。

并保证工期按照甲方的施工要求进行。

做好施工前的技术交底工作,在进场施工之前,现场的施工管理人员要对施工人员进行书面、口头和现场操作三种不同形式的交底。

交底要细致、明确,由上而下逐级进行实施,施工前应进行操作技术交底,做好卷材铺贴的现场粉线弹设工作,所用计量器具经过检定。

施工前使用业主及监理确认的材料和施工队伍,施工人员必须持证上岗,做好原材料的复试,本工程应通过监理见证员现场见证取样进行复验,合格后方可施工;2)施工机具的准备:施工进场前由专人负责将施工中用到的机具准备齐全。

(如:滚刷、油刷、刮板、铲刀、钢尺、壁纸刀、扫把、小线绳、喷灯、空桶等)主要施工用具三、施工方案:(一)、施工工艺流程:1、3mm厚自粘聚合物改性沥青防水卷材防水层施工工艺流程:基层清理→验收基层→铺贴3mm厚自粘聚合物改性沥青防水卷材附加层→大面积3mm厚自粘聚合物改性沥青防水卷材大面积施工→卷材收边和搭接边的封边处理→验收。

(二)、施工工艺材料:1、选用材料主体材料为:3mm厚自粘聚合物改性沥青防水卷材和水泥基渗透结晶防水材料,辅材为配套底油。

(三)、防水卷材施工工艺要点:1、施工工艺流程:基层清理——→刷基层处理剂——→复杂部位增强处理——→大面积卷材铺贴——→排气压实——→卷材末端收头及封边处理——→保护层施工2、基层处理:当地下水位较高时,应先做好排降水工作,将地下水位降低到防水底板下500mm,并保持到防水层施工完成周围回填土为止。

铺贴防水卷材前应将基层找平层清理干净,基层表面要求平整、牢固、无空鼓阴阳角处应做成圆弧角或钝角,圆弧半径为50mm,穿过墙面、顶面的管道应作好防水措施焊止水片等措施满足设计及规范中的有关规定,基层报验监理经隐蔽验收合格后方可进行下道工序施工——防水卷材施工。

3、基层处理剂:找平层经过清理干净后并经过验收后即可刷基层处理剂。

4、复杂部位增强:在基层的转角、阴阳角、变形缝、后浇带位置附加一道防水卷材,施工时采用基层和卷材双面刮胶的方法进行卷材铺贴,以避免施工时卷材空鼓。

5、卷材铺贴:卷材应先铺平面后铺立面。

第一块卷材应铺贴在平面与立面相交的阴角处,平面和立面各占半幅卷材。

待第一块卷材铺贴完后,根据卷材搭接宽度(长、短边均为100mm)在第一块卷材上弹出基准线,以后卷材就按此基准线铺贴。

待基层处理剂干燥后,即可铺贴卷材。

在平面与立面交界部位,应先铺贴平面部位的半幅卷材,然后沿阴角根部由下向上铺贴立面部位的另一半卷材。

立面部分卷材甩搓在永久性保护墙上。

卷材铺贴完毕后,对卷材长边和短边的搭接缝应用封边专用工具和喷灯进行封边处理。

6、保护层施工:卷材防水层铺设完,报监理经检查验收合格后方可进行下道工序——防水保护层施工,保护层为30mm厚的C20细石砼,浇筑时切勿损伤防水卷材,如有损伤须及时修补,以免留下隐患。

侧墙部位(永久性保护墙体)防水层表面抹20厚1:2.5水泥砂浆找平层加以保护。

细石混凝土和砂浆保护层须压实、抹平、抹光。

细石混凝土和水泥砂浆保护层养护固化后,即可按设计要求绑扎钢筋、支设立面模板进行浇筑底板和墙体混凝土。

7、桩头及桩钢筋的防水:桩头在施工过程中由于存在着某些原因致使桩头周围残缺程度较为严重或钢筋锚固长度不够,为此要求在做防水之前,提前进行处理某些桩头或钢筋长度问题,具体的处理方法为:如果由于桩头较低达不到标高要求的应进行补做桩头,补做桩头时将原桩头清理干净并刷上一道水泥素浆然后用高标号的砼补接桩头至设计标高。

对于钢筋可以采用搭接单面焊10d将钢筋补做到设计要求。

桩头防水做法:在桩头及桩周边做水泥基渗透结晶型涂料防水层,上做20厚1:2聚合物水泥砂浆保护层。

要求聚合物水泥砂浆在施工过程中随抹随将其压光,以提高其抗渗性。

注意的质量问题是:桩上的防水涂料与底板上的防水卷材必须要满足防水搭接要求,聚合物的配比必须符合设计规定要求。

8、施工后浇带防水做法:按照图纸设计要求,在后浇带处加铺一道防水卷材,注意加铺卷材的尺寸应符合图纸设计要求。

9、变形缝处的防水做法:变形缝的做法示意图见下图,将墙体全部砌筑完毕后在墙体的内侧抹20厚的水泥砂浆找平层作为防水卷材的基底,卷材施工时顺墙面铺设。

10、成品保护:防水卷材在施工过程中随时注意作到保护,防止造成卷材破裂或划伤,将施工现场的钢筋头等锐利铁器清理干净。

在浇注砼过程中施工人员禁止将铁锹或刮板等直接触放在防水卷材上,防止造成卷材局部的孔洞或划伤。

抹保护层沙浆时防止铁抹子划破卷材。

造成渗漏水。

11、地下室砖模剪力墙平面应预留不小于250mm幅宽的接搓卷材,以便地下室外墙防水接搓使用,接搓预留的卷材应留足用量,且应用砖砌覆盖保护好。

12、地下室塔吊设备基础应先开挖,待垫层胎膜做好后施工防水层。

2、作业条件:2.1.防水基层必须有足够的强度、无松动、无起砂缺陷。

2.2.表面必须干净,干燥其含水率应小于9%;2.3.基层如有高低不平或凹坑较大时,应采用1:3水泥砂浆找平抹光。

2.4.基层上所有的阴阳角应做成均匀一致平整顺直光滑的R≮20mm圆弧角;2.5.基层上如有钢筋头或对拉螺栓应在其根部剔成凹槽后割除,并用砂浆封闭密实、抹平抹光,基层上的蜂窝、麻面及孔洞用砂浆封闭密实、抹平抹光。

2.6.用铲刀将基层表面的异物砂浆疙瘩铲除,并将尘土杂物清理干净。

3、施工方法:(3mm厚自粘聚合物改性沥青防水卷材)3.1.测试基层含水率不得超过9%,即用1m2的卷材覆盖在防水施工部位基层上,静止平放3-4小时,用手掀开后查看卷材与基层接触面有无水印,如无水印则表明基层是干燥的,满足防水层基层含水率小于9%,可以施工防水层。

3.2.基层清理:在防水施工前先将基层上各种杂物、灰砂彻底清理干净,表面的砂浆疙瘩等突起物要铲除,如有起砂掉灰或凹凸不平的要做细部处理。

3.3.涂刷底油(基层处理剂):基层清理完毕验收后,将厂家配套的底油用长把滚刷或刮板均匀涂布或涂刮在基层表面和卷材表面。

3.4.铺贴卷材附加层:在基层的阴阳角和转角及露出基层的管根部位铺贴粘接卷材附加层。

3.5.大面积铺贴卷材:3.5.1.弹线:依据卷材的幅宽,留出搭接宽度,弹出基准线。

3.5.2.“放毡”:将整捆的卷材打开,沿已经弹好的基准线将卷材拉直放平与基准线一致,将卷材与基层粘接,并及时排气,使其与基层表面粘接牢固。

注意:1、铺贴卷材时不得有皱折、要齐线铺贴。

2、铺贴卷材时,应注意相邻两幅卷材搭接的短边应错开不小于300mm,不能在同一条直线上。

3.5.4.封边处理:待大面积防水卷材施工完毕后,使用喷灯和专用封边工具封闭卷材搭接边,卷材搭接缝封闭要宽窄均匀一致、封闭严密牢固、美观统一。

4.2、桩头水泥基渗透结晶防水层施工方法:4.2.1、桩头平面与周围采用涂刷两遍水泥基渗透结晶防水涂料防水层。

4.2.2、水泥基渗透结晶防水层涂膜施工时,应按照粉料:水=5:3的比例,把水泥基渗透结晶粉料倒入搅拌桶,适量加入中性水,用搅拌器搅拌均匀后,用专用尼龙刷涂刷在桩头基层表面,涂刷时要均匀一致,保证不漏刷或漏刮。

料应随配随用,不能一次性配料过多,避免材料浪费。

防水层施工时要注意成品保护,不能污染其它工作面或成品。

穿墙管根基层应处理坚固、密实。

以保证桩头周围等薄弱部位水泥基渗透结晶防水层到位,不产生渗漏水现象。

四、成品保护及注意事项:(1)施工现场严禁穿硬底、高根或钉子鞋上岗,以免破坏已施工完的防水层。

(2)如发现卷材表面已经被破坏,要及时进行修补(3)施工完的防水层要及时采取保护措施,严禁在防水层上堆放物品或作为施工运输车道。

(4)卷材搭接:接头搭接时易产生搭接不足,粘接不密实,接搓损坏;施工中应按程序弹标准线,使与卷材的规格相符,操作中齐线铺贴,以保证卷材的搭接尺寸。

(5)施工人员应认真保护已做好的防水层,严防施工机具等戳破防水层,施工人员不许穿带钉子的鞋及硬底鞋在防水层上走动,以免破坏已施工完的防水层。

五、工程验收:(1)在施工过程中按规定做好分项工程交接检查,接受监理单位的验收,并在工程隐蔽之前接受建设、总包、监理之方的验收,未经检查,不得进行下一道工序的施工。

(2)卷材的搭接必须符合国家标准,封闭严密,粘接牢固。

(短边搭接不少于100mm,长边不应小于100mm)。

六、质量保证措施:1、进入现场的材料必须证件齐全,并严格实行抽样检测,严禁不合格的产品进入施工现场。

2、涂布在基层表面处理剂必须均匀一致。

3、卷材的粘接应牢固、无损伤、滑移、翘边、空鼓、皱褶等缺陷。
