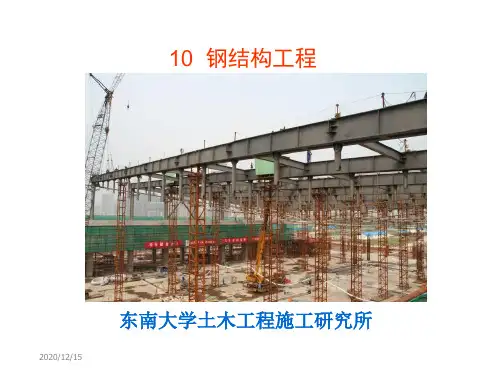

10 钢结构工程

东南大学土木工程施工研究所

钢构件工厂加工制作

编制钢结构安装方案钢构件运输进场钢构件现场安装

临时安装支架、结

构安装总顺序、吊

机的停机点及吊次

安排、吊装施工安

全措施等

钢结构施工工艺流程

放样、号料、切割、

制孔、边缘加工、小

装配、总装配、端部

处理和摩擦面处理、

涂装、发运吊机进退场方案、构件吊装方案、现场拼接方案、安装质量检查方案

钢结构工程图纸分为设计图和施工详图,施工详图(常称为深化设计图)由钢结构制造厂或施工单位编制。钢结构制造厂有专门的深化设计部门,负责将钢结构设计图细化分解为便于加工的详图。

钢构件工厂制作

在20世纪80年代钢结构工厂即使在日本通常有一块大的放样地坪,用于对复杂钢构件的足尺放样,供设计人员检查。钢尺端部用弹簧拉力计拉紧。现在可用计算机进行仿真模拟。复杂节点直接用

专用纸打印放样。

轧制成型的H型钢等原材料的进场分类堆放及进入库管理。

条切割机将钢板切割成条状,焊接成型。

用半自动切割机对翼缘钢板端部焊接所需坡口进行加工。

夹紧、对中、定位点焊等过程自动控制,速度快,效率高。

船形位置焊。

带锯床用于切断型钢、圆钢、圆管和方钢等,其效率高,切断面质量好。

带状锯条

H 型钢

型钢或加工钢构件的矫正可采用液压机矫正,或加热矫正。

钢管的弯曲可采用立轴型钢滚圆机滚弯,或采用高频加热钢管后进行弯曲。

高频加热机

心的钢管桁架节点,采用相惯线焊接。

图为由计算机控制多轴相惯的自动切割机切割相惯口。

现用数控钻床计算机直接控制定出螺栓孔位并钻孔。

钻孔时,可用数控钻床群钻成孔。

在工作台上对梁柱节点进行小拼装,照片中为box柱。

图为工厂进行的大拼装。

护焊焊接。

焊缝的质量特别重要,在焊接工艺评定的要领书中应有详细的焊缝设计,包括焊缝高度、道数、间隙。

角焊缝

对接焊缝

焊工进行焊接水平考核,图为试样的弯曲试验。

用超声波对box柱的焊缝进行探伤检查。

焊接后,构件有焊接变形,可在压机上进行整形。

合,用栓钉焊将栓钉焊在柱身上。

钢结构的表面除锈处理直接影响底漆附着力和涂层质量。图为自动抛丸清理机。

钢丸

油性防锈漆或富锌防锈漆。

涂层干漆膜的总

厚度:室外一般为150µm,室内为125µm。为保证漆膜的厚度,可用测

试仪器进行检测。

寸进行预验收。

钢结构构件制作厂有较大的露天堆场,堆放已加工的钢构件。

(或抛丸、喷砂处理),以保证足够的摩擦力。

钢构件制作完成后,出厂前做全面检查,打上编号及标识,装车运输。

钢结构现场安装

日本名古屋

的NHK放送

中心为高层钢

框架结构。

钢结构现场安装时,中间梁段运至现场。

梁段。在梁下方两侧,有作业安全脚手架。

安装工人骑跨在短梁上,先安装腹板的连接板。

中间梁的制作精度要求高,长度的误差直接影响安装。

两端工人

集中在一侧,

共同安装连接腹板,由于柱段安装时产生内倾,影响中间梁段的插入

安装。

移至下节柱连接处,松动临时安装固定高强螺栓,

使柱段略外倾。

位焊栓钉,使钢梁与混凝土楼板共同工作。

健身中心钢框架在安装中。

钢结构的安装要编制详细的安装施工方案,特别注意保证钢结构成型过程中的稳定性。图为2007年7月31日南京浦口发生的60m

跨度钢结构厂房8榀钢桁架连片坍塌事故,造成工人2死8伤。

京奥体中心体育场钢屋盖采用600t履带吊机场内吊装屋盖钢梁。

装交叉钢桁架。

体中心游泳馆工程钢屋盖采用单榀滑移倒三角形钢拱架的方法安装。

哈尔滨国际体育会展中心钢屋盖采用钢绞线牵引累积滑移法安

装。其钢屋盖跨度128m ,滑移距离最长达200m 。

北京奥运场馆之一的五棵松国家篮球馆的钢屋盖安装采用了累

积顶推滑移法安装技术。钢桁架拼装在端部的拼装胎架上进行。

端部拼装

胎架

中部增设临时滑移轨道支架

夹轨爬行器

连续顶推装置采用爬行器(也称爬行机器人),夹钢轨爬行,比钢绞线牵引抖动小,同步性好。

武汉体育馆钢焊接球节点双层钢网壳屋盖采用顶升法安装。

液压千斤顶采用液压千斤顶同步顶升。用8个工具式顶升支架承受顶升区域荷载。
