电缆工程量计算规则
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
电缆工程工程量计算规则
电缆工程工程量计算规则1、直埋电缆挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆挖、填土(石)方量注:①两根以内电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算常规土方量(深度按规范最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如設计埋深超过900mm时,多挖土方量应另行计算.2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算.3、电缆保护管长度,除按設计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m.②垂直敷設时,管口距地面增加2m.③穿过建筑物外墙时,按基础外缘以外增加1m.④穿过排水沟时,按沟壁外缘以外增加1m.4、电缆保护管埋地敷設 ,其土方量凡有施工图注明 ,按施工图计算;无施工图 ,一般按沟深0.9m、沟宽按最外边保护管两侧边缘外各增加0.3m工作面计算.5、电缆敷設按单根以延长米计算,一个沟内(或架上)敷設三根各长100m 电缆,应按300m计算,以此类推.6、电缆敷設长度应根据敷設路径水平和垂直敷設长度,按下表增加附加长度: 电缆敷設附加长度.序号项目预留长度(附加) 说明1 电缆敷設驰度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0m 规范规定最小值3 电缆进入沟内或吊架时引上(下)预留 1.5m 规范规定最小值4 变电所进线、出线 1.5m 规范规定最小值5 电力电缆终端头 1.5m 检修余量最小值6 电缆中间接头盒(一般在电缆井)两端各留 2.0m 检修余量最小值7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8 高压开关柜及低压配电箱、柜 2.0m 盘下进出线9 电缆至电动機0.5m 从电機接线盒起算10 厂用变压器 3.0m 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物断面情况计算增加长度12 电梯电缆与电缆架固定点每处0.5m 规范最小值注:电缆附加及预留长度是电缆敷設长度组成部分,应计入电缆长度工程量之内.预算中计算电缆进低压配电柜所需要预留电缆长度是否有终端头 1.5m和柜。
电缆工程工程量计算规则
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
12 电梯电缆与电缆架固定点每处0.5m 规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
电缆工程量计算3
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度 600mm下口宽度400mm深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm③以上土方量系按埋深从自然地坪起算,如设计埋深超过 900mm寸,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m②垂直敷设时,管口距地面增加2m③穿过建筑物外墙时,按基础外缘以外增加 1m④穿过排水沟时,按沟壁外缘以外增加1m4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100 m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
7、电缆终端头及中间头均以“个”为计量单位,电力电缆和控制电缆均按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m—个中间头考虑)。
8桥架安装,以“ 10n”为计量单位。
9、吊电缆的钢索及拉紧装置,应按本册相应项目另行计算。
10、钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。
11、电缆敷设及桥架安装,应按本册估价表第八章说明的综合内容范围计算。
(二) 10kV以下架空线路1、工地运输,是指估价表内未计价材料从集中材料堆放点或工地仓库运至杆位上的工程运输,分人力运输和汽车运输,以“10t • km”为计量单位。

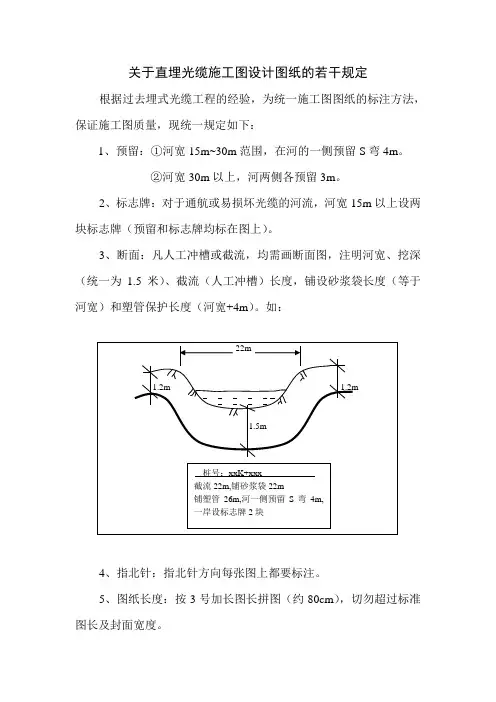

直埋光缆工程土方量计算及设计图纸若干规定
关于直埋光缆施工图设计图纸的若干规定根据过去埋式光缆工程的经验,为统一施工图图纸的标注方法,保证施工图质量,现统一规定如下:1、预留:①河宽15m~30m范围,在河的一侧预留S弯4m。
②河宽30m以上,河两侧各预留3m。
2、标志牌:对于通航或易损坏光缆的河流,河宽15m以上设两块标志牌(预留和标志牌均标在图上)。
3、断面:凡人工冲槽或截流,均需画断面图,注明河宽、挖深(统一为1.5米)、截流(人工冲槽)长度,铺设砂浆袋长度(等于河宽)和塑管保护长度(河宽+4m)。
如:4、指北针:指北针方向每张图上都要标注。
5、图纸长度:按3号加长图长拼图(约80cm),切勿超过标准图长及封面宽度。
附件:关于沟坎土方量计算。
一、石砌护坎:A、沟底宽每侧各加0.2 m,按0.7m计算。
B、坡度系数:坎高2.0m以下取15%坎高2.1~3m取20%坎高3.1~5m取25%C、为准确统计工程量,沟坎工作量。
以0.5m为一档,即分0.5m、1.0m、1.5m……5.0m。
D、计算结果如下:坎高0.5m以下:V1=(1.21+0.7)/2×1.7×0.75=1.22M3/处h1坎高1.0m以下:V2=(1.36+0.7)/2×2.2×0.75=1.70M3/处坎高1.5m以下:V3=(1.51+0.7)/2×2.7×0.75=2.24M3/处h2坎高2.0m以下:V4=(1.66+0.7)/2×3.2×0.75=2.84M3/处坎高2.5m以下:V5=(2.18+0.7)/2×3.7×0.75=4.00M3/处h3坎高3.0m以下:V6=(2.38+0.7)/2×4.2×0.75=4.86M3/处坎高3.5m以下:V7=(3.10+0.7)/2×4.7×0.75=6.70M3/处h4坎高4.0m以下:V8=(3.30+0.7)/2×5.2×0.75=7.80M3/处坎高4.5m以下:V9=(3.55+0.7)/2×5.7×0.75=9.09M3/处h5坎高5.0m以下:V10=(3.8+0.7)/2×6.2×0.75=10.47M3/处二、石质沟封沟:A.沟底宽:0.3mB.坡度系数:与土质沟相同取15%C.沟深:0.8mD.上宽:根据坡度系数取宽为0.54mE.计算结果如下:V=0.54×0.1×1=0.054M3/m三、斜坡堵塞:A.深度:比光(电)缆埋深加0.3m,埋深取1.0mB.宽度:每侧增0.2~0.4m,底部每侧增0.3 m,上部每侧增0.2m C.平均厚度:(0.5+0.75)/2=0.625mD.计算结果如下:V=(1.1+0.9)/2×1.3×0.625=0.82M3/处四、漫水坡:A.深度:比光(电)缆埋深增加0.3m,取1.5mB.宽度:上宽1.0m,下宽1.5mC.计算结果如下:深度1.5m时,V1=(1.0+1.5)/2×1.5×1.0=1.88M3/m深度2.0m时,V2=(1.0+1.5)/2×2.0×1.0=2.50M3/m五、土石方1.土质沟(普通土、硬土)A.沟宽:沟底取0.3m,上宽取0.7mB.沟深:取1.2mC.计算结果如下:V=(0.3+0.7)/2×1.2×1.0=0.6M3/m2.半石质(砂、砾土、风化石)沟A.沟宽:沟底取0.3m,上宽取0.6mB.沟深:取1.0mC.计算结果如下:V=(0.3+0.6)/2×1.0×1.0=0.45M3/m3.全石质(流砂)沟A.沟宽:沟底取0.3m,上宽取0.54mB.沟深:取0.8mC.计算结果如下:V=(0.4+0.6)/2×0.8×1.0=0.4M3/m六、接头坑:2.3×1.5×1.2=4.14m3/个七、其他1.接图线:统一画上接图线,并注明上下接图号如:2.图例:水田、旱地、竹林、树林、坟地、果园等范围应标注清楚。
电缆工程工程量计算规则
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度序号项目预留长度(附加)说明1 电缆敷设驰度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0m 规范规定最小值3 电缆进入沟内或吊架时引上(下)预留1.5m 规范规定最小值4 变电所进线、出线 1.5m 规范规定最小值5 电力电缆终端头 1.5m 检修余量最小值6 电缆中间接头盒两端各留2.0m 检修余量最小值7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8 高压开关柜及低压配电盘、箱 2.0m 盘下进出线9 电缆至电动机0.5m 从电机接线盒起算10 厂用变压器 3.0m 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12 电梯电缆与电缆架固定点每处0.5m 规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
直埋线路工程工程量计算.
⑥ 中继段光缆测试按单窗口取定,不要求测 试偏振模色散,中继段长为40公里。
根据图纸和已知条件做:表三甲、表三乙、表 三丙、计算主材用量表,工程量计算精确 到小数点后三位
敷设光缆长度 =【丈量长度(1+0.7%)+各种预留长度】 ÷1000 =【5150 ×(1+0.7%)+12 ×2+12 ×2+15 ×2】÷1000=5.264(千米条)
通信建通信设建设工工程程工工程程量计量算计算
例:直埋光缆
采用定向 钻孔敷管 方式,管 材使用 φ110 HDPE管, 数量 119m
9 埋设标石(平原)
TXL2-135
10 光缆接续24芯以下
TXL5-002
11 光缆中继段测试(24芯以下) TXL5-068
100m 100m2 100m3
千米条
处 10m
处
处 个 头 中继段
51.500 0.250 6.530
5.260
2.000 5.000
室外路由长度
挖、夯填,硬土
[施工丈量长度×(1+k‰)+预留长度】 ÷1000
已知条件:本工程
① 采用GYTA-24芯单模光缆,平原地区,土 质为硬土,破250沙石路面一处,25平方。
② 采用“挖、夯填”方式挖填光电缆沟,光 电缆沟及接头坑土方量为653.04立方米;
③ 光缆自然弯曲系数取0.7%,光缆盘测按单 窗口进行,不要求测试偏振模色散;
④ 埋设标石7个,其中接头标石兼做对地绝 缘监测标石2个;
注意
电缆工程工程量计算规则
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
请问各位老师我的电缆敷设图纸如下在计算电缆工程量是应计算电缆进入建筑物的预留米变电所进出线预留米电缆进入沟内预留米高压配电柜及低压配电箱预留米电缆终端头预留米 1.电缆长度=电缆长度=115+×2++×2+×2+1.电缆长度=115+×2++×2+*2+*22.电力电缆终端头预留长度为米,指的是每个终端头米。
电缆工程工程量计算规则
①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时。
按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明得,按施工图计算;无施工图得,一般按沟深0、9m、沟宽按最外边得保护管两侧边缘外各增加0、3m工作面计算。
10厂用变压器3、0m从地坪起算
11电缆绕过梁柱等增加长度按实计算按被绕物得断面情况计算增加长度
12电梯电缆与电缆架固定点每处0、5m规范最小值
注:电缆附加及预留得长度就是电缆敷设长度得组成部分。
应计入电缆长度工程量之内。
7、电缆终端头及中间头均以“个”为计量单位,电力电缆与控制电缆均按一根电缆有两个终端头考虑。中间电缆头设计有图示得,按设计确定;设计没有规定得,按实际情况计算(或按平均250m一个中间头考虑)。
a1(b1)——坑口宽(m),a1(b1)=a(b) 2×h×边坡系数
放坡系数
注:a、土方量计算公式亦适用于拉线坑;
b、双接腿杆坑按带底盘得土方量计算;
c、木杆按不带底盘得土方量计算。
3、各类土质得放坡系数按下表计算
各类土质得放坡系数
土质
普通土、水坑
坚土
松砂石
泥水、流砂、岩石
放坡系数
1∶0、3
1∶0、25
(2)电杆坑得马道土、石方量按每坑0、2m3计算
(3)施工操作裕度按底、拉盘底宽每边增加0、1m。
(4)电杆坑(放边坡)计算公式:
V=h÷[6〔ab (a a1)×(b b1) a1b1〕]
式中:V——土(石)方体积(m3)
电缆工程工程量计算规则
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时。
按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m 计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度序号项目预留长度(附加)说明1电缆敷设驰度、波形弯度、交叉2.5%按电缆全长计算2电缆进入建筑物2.0m规范规定最小值3电缆进入沟内或吊架时引上(下)预留1.5m规范规定最小值4变电所进线、出线1.5m规范规定最小值5电力电缆终端头1.5m检修余量最小值6电缆中间接头盒两端各留2.0m检修余量最小值7电缆进控制、保护屏及模拟盘等高宽按盘面尺寸8高压开关柜及低压配电盘、箱2.0m盘下进出线9电缆至电动机0.5m从电机接线盒起算10厂用变压器3.0m从地坪起算11电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12电梯电缆与电缆架固定点每处0.5m规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分。
电缆工程工程量计算规则
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时。
按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m 计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度序号项目预留长度(附加)说明1电缆敷设驰度、波形弯度、交叉2.5%按电缆全长计算2电缆进入建筑物2.0m规范规定最小值3电缆进入沟内或吊架时引上(下)预留1.5m规范规定最小值4变电所进线、出线1.5m规范规定最小值5电力电缆终端头1.5m检修余量最小值6电缆中间接头盒两端各留2.0m检修余量最小值7电缆进控制、保护屏及模拟盘等高宽按盘面尺寸8高压开关柜及低压配电盘、箱2.0m盘下进出线9电缆至电动机0.5m从电机接线盒起算10厂用变压器3.0m从地坪起算11电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12电梯电缆与电缆架固定点每处0.5m规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分。
电缆工程工程量计算规则
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
电缆工程工程量计算规则
电缆工程工程量计算规则Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头和柜半周,电缆进低压配电柜到底应该预留哪些东西这三个是定额中都有的规定,计算的时候都要加上去吗1是预留出电缆终端头的米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆工程工程量计算规则.doc
电缆工程工程量计算规则1、直埋电缆的挖、填土 ( 石) 方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土 ( 石) 方量注:①两根以内的电缆沟,系按上口宽度 600mm、下口宽度 400mm、深度 900mm计算的常规土方量 ( 深度按规范的最低标准 ) ;②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过 900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深 0.9m、沟宽按最外边的保护管两侧边缘外各增加 0.3m 工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内 ( 或架上 ) 敷设三根各长 100m的电缆,应按 300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
序号项目预留长度 ( 附加 ) 说明1 电缆敷设驰度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0m 规范规定最小值3 电缆进入沟内或吊架时引上 ( 下) 预留 1.5m 规范规定最小值4 变电所进线、出线 1.5m 规范规定最小值5 电力电缆终端头 1.5m 检修余量最小值6 电缆中间接头盒(一般在电缆井)两端各留 2.0m 检修余量最小值7 电缆进控制、保护屏及模拟盘等高 +宽按盘面尺寸8 高压开关柜及低压配电箱、柜 2.0m 盘下进出线9 电缆至电动机0.5m 从电机接线盒起算10 厂用变压器 3.0m 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12 电梯电缆与电缆架固定点每处 0.5m 规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆工程工程量计算规则完整版
电缆工程工程量计算规则Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头和柜半周,电缆进低压配电柜到底应该预留哪些东西这三个是定额中都有的规定,计算的时候都要加上去吗1是预留出电缆终端头的米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
通信建设工程工程量计算
通信建设工程工程量计算
已知条件:本工程
例:直埋光缆
① 采用GYTA-24芯单模光缆,平原地区,土 质为硬土,破250沙石路面一处,25平方。 ② 采用“挖、夯填”方式挖填光电缆沟,光 电缆沟及接头坑土方量为653.04立方米;
采用定向 钻孔敷管 方式,管 材使用 φ110 HDPE管, 数量 119m
Txl1-001 TXL1-016 Txl2-009
例:直埋光缆
工程量
51.500 0.250 6.530
定额单位
100m 100m2 100m3
注意 室外路由长度
挖、夯填,硬土
[施工丈量长度×(1+k‰)+预留长度】 ÷1000
TXL2-018
千米条
5.260
5
6 7 8 9 10
地下定向钻孔敷管,30m以下
通信建设工程工程量计算
通信建设工程工程量计算
施工测量、破路面 (第一章) 挖、填光电缆沟及接头 坑(第一章) 敷设光电缆(第二章) 保护与防护(第二章)
例:直埋光缆
接续与测试(第五信建设工程工程量计算
通信建设工程工程量计算
序号 1 2 3 4 项目名称 埋式光电缆施工测量 人工开挖沙石路面 挖、夯填光电缆沟及接头坑 平原地区敷设埋式光缆36芯以 下 定额编号
每增加10m 人工截流挖沟,水面宽10m以 内 人工截流挖沟,水面每增加5m 埋设标石(平原) 光缆接续24芯以下
TXL2-109
TXL2-110
处
10m
2.000
5.000
TXL2-152
处
1.000
TXL2-153 TXL2-135 TXL5-002 TXL5-068
处 个 头 中继段
4.000 5.000 2.000 1.000
通信工程概预算
通信建设工程工程量计算
通信建设工程工程量计算
通信建设工程工程量计算
根据图纸计算 1、施工测量长度 2、挖填光缆沟长度
3、敷设直埋光缆长度
k=0.7%
通信建设工程工程量计算
通信建设工程工程量计算
施工测量长度-室外路由长度= 51.5百米 光缆沟长度 =图末-图始 -(截流长度+顶管长度 ) =5150-0-30-60-50 =5010m=5.01(沟千米) 敷设光缆长度 =【丈量长度(1+0.7%)+各种预留长度】 ÷1000 =【5150 ×(1+0.7%)+12 ×2+12 ×2+15 ×2】÷1000=5.264(千米条)
11
光缆中继段测试(24芯以下)
以上,以下,系数
谢谢观看!
③ 光缆自然弯曲系数取0.7%,光缆盘测按单 窗口进行,不要求测试偏振模色散; ④ 埋设标石7个,其中接头标石兼做对地绝 缘监测标石2个;
⑤ 不考虑“安装对地绝缘监测标石”、“安 装对地绝缘装置”、“对地绝缘检查及处 理”;人工截流挖沟子目的主材中不计算 砂浆袋用量;
⑥ 中继段光缆测试按单窗口取定,不要求测 试偏振模色散,中继段长为40公里。 根据图纸和已知条件做:表三甲、表三乙、表 三丙、计算主材用量表,工程量计算精确 到小数点后三位
