样板段施工方案

合集下载

样板层(段)施工方案

样板层(段)施工方案

样板层(段)施工方案“样板先行,标准化施工”是加快施工进度及保证施工质量的有效方法。

通过样板层施工确定管线的排列和走向,确定灯具、面板等末端设备品牌、样式,并对灯光照度和通风系统的噪声进行检测。

本工程将全面实行“样板引路”制度,针对一些面大量广、管线密度大及施工难度大的区域,明确最终检测目标及细节,优化工序衔接及流水步骤,通过样板工程的实施,将摸索出适合本工程及本标准段恰当的模式,必要时可以现场定制专用模具,或实行现场小样定做,后期加工模胎进行批量产业化,将极大加速现场施工进度,并减少材料堆放。

样板工程须包括土建、装饰和机电等范围内施工参与方,要求展示该区域最终效果及尺寸,经过调整和定型的样板工程须进行封样等措施,以后工程均按照此作为模版进行批量施工。

样板层施工控制流程图1 样板层深化设计实施要点我公司以设计院最新施工图作为蓝本进行包括建筑、结构、机电各专业在内的BIM建模,将完成后的模型导入到检测软件中进行碰撞检测。

就管线碰撞、管线布局不合理处、标高过低问题与设计院进行沟通。

将设计修改、业主指令录入到模型数据库,最终形成样板层施工图纸。

根据施工图纸,确定合理的机电管线支架形式,确定开关、插座、洁具、灯具等末端设备与装饰配合的安装位置及尺寸。

样板层施工完成并经相关测试后,交业主、设计、监理、施工总承包确认后封样,再进行大面积流水作业,以达到机电施工的标准化、流水化和统一化。

2 样板层施工管理要点严格按图施工,碰到问题应及时提交有关方面,最好是现场解决。

同时做好施工记录,如有修改应在图上标注清楚,办好签证,以利今后标准层施工。

各工种应按顺序进行施工,可按风、水、电顺序进行,各工种施工完后,应组织验收,上道和下道工序施工人员一同参与,必要时摄像留证,防止上道产品受损而与下道工序单位产生矛盾。

上道工序如有当时不能安装的设备,可用模拟替代物,以免下道工序施工产品占用。

各工种施工如有相碰矛盾,不得私自拆卸,一定要通知有关方面现场协调解决,同时做好备忘录,有改动的,应出修改图或通知,但在原施工图上要反映清楚。

样板施工方案范文

样板施工方案范文

样板施工方案范文一、前期准备阶段:1.项目概况:本次施工项目为一栋多层住宅楼的样板房装修工程。

2.此次施工的目的是展示公司的施工能力和设计理念,吸引潜在客户并提升公司的知名度。

3.施工周期:预计为30天。

二、施工准备:1.施工人员招募:根据样板房装修的特点,招募一支专业的施工团队。

3.设备准备:检查并确保所有施工所需的设备完好,并进行必要的维修和保养。

三、施工流程:1.现场勘测:施工前进行详细的现场勘测,了解房屋的结构和所面临的施工难点。

2.拆除工程:按照设计方案,拆除墙壁、地板、天花板等原有装修材料。

3.电线电缆安装:布线并安装各个房间的电线、开关、插座等电气设备。

4.管道安装:按照设计方案进行水管、燃气管道等的安装和连接。

5.防水处理:对卫生间、厨房等湿区进行防水处理,确保房屋的防水性能。

6.天花板装修:根据设计方案进行天花板的吊顶、刷漆等装修工作。

7.地板装修:根据设计方案进行地板的铺装、打磨、抛光等工作。

8.墙面装修:根据设计方案进行墙面的粉刷、贴砖、安装装饰板等工作。

9.室内家具安装:根据设计方案进行各个房间家具的安装,包括衣柜、书柜、橱柜等。

10.灯具安装:根据设计方案进行灯具的安装、布线、调试等工作。

11.空调安装:根据设计方案进行空调的安装、管道连接、调试等工作。

12.清洁工作:施工结束后对整个房间进行清洁,并保持整洁。

13.竣工验收:由专业人员进行竣工验收,并对施工过程中的问题及时进行整改。

四、安全措施:1.确保施工人员具备相应的劳动保护知识,佩戴防护设备。

2.安全培训:对施工人员进行安全生产培训,提高其安全意识和风险防范能力。

3.禁止在施工现场吸烟、乱扔垃圾等行为,保持施工现场的整洁和安全。

4.安全监控:设置安全监控摄像头,及时监控施工现场,避免意外事件的发生。

五、质量控制:1.施工过程中严格按照设计方案执行,并由专人进行工程质量验收。

2.进行施工质量记录,及时发现和整改存在的问题。

工程样板施工方案

工程样板施工方案

工程样板施工方案一、工程概述本工程为XX小区XX号楼装修工程,项目包括室内装饰、电气、给排水、空调、照明、防盗报警等工程内容。

本工程将由XX装饰工程有限公司承担总包施工。

二、项目管理1. 项目管理组织本工程项目将设立项目管理组织,负责项目的整体管理、协调和监督。

项目管理组织设置施工管理人员、质量管理人员、安全管理人员等,确保工程实施按照项目要求进行。

2. 施工管理要求所有施工管理人员,包括项目经理、施工员、技术员等,必须具备相关工程管理的资格证书,并严格执行相关法律法规和标准要求。

质量管理人员要求具备相关专业知识和经验,负责确保工程质量。

3. 安全管理要求安全管理人员必须具备相关安全管理的资格证书,制定并执行相关的安全管理计划,确保工程施工过程中的安全生产。

三、施工准备1. 施工前期准备在施工前期,要对施工现场进行勘察、规划和设计,明确施工方案和工期计划,并进行相关物资采购和施工人员招聘。

2. 施工条件准备确保施工所需的设备、材料和人员都已就绪,保证施工现场环境整洁、通风良好,以及安全设施齐全。

四、施工工艺1. 室内装饰室内装饰施工将按照设计方案进行,包括材料选用、施工工艺和装饰效果等。

2. 电气工程电气工程施工包括线路敷设、开关插座安装、照明设备安装等工作,必须符合相关电气安全规范。

3. 给排水工程给排水工程包括给水管道敷设、卫生间设备安装等工作,必须保证水管系统安全、稳定,无渗漏。

4. 空调工程空调工程将进行空调管道敷设、室内外机安装等工作,确保空调系统正常运行。

5. 照明工程照明工程将进行灯具安装、线路敷设等工作,确保照明系统正常运行,并满足照明效果。

6. 防盗报警工程防盗报警工程将进行安防设备安装、联动测试等工作,确保防盗设备正常运行。

五、验收及交付1. 施工验收在工程施工完成后,将进行施工验收,包括工程质量检查、工程材料检验、安全设施检查等,确保工程符合相关标准和规范要求。

2. 工程交付经过验收合格后,进行工程交付,交付相关验收资料和保修承诺书,确保工程的使用和维护。

样板工程施工方案

样板工程施工方案

样板工程施工方案一、施工背景本项目位于XX地区,是一座XX的新建工程。

工程总面积约为XXX平方米,主要包括XX。

二、施工目标1.高质量完成工程施工,确保工程安全、稳定和可持续发展。

2.按照合同要求,保质保量按时交付工程。

三、施工方案1.规划与设计根据项目要求,组织专业的规划与设计团队进行详细设计,并确保设计方案合理、科学、可行、经济,并符合相关法规与标准。

2.施工准备(1)制定施工组织设计方案,明确施工过程及各阶段工作任务。

(2)组织采购所需的材料和设备,确保施工所需资源及时到位。

(3)组织项目部成立,明确各部门职责和人员配备,并制定施工管理制度。

(4)做好场地清理、平整工作,并落实施工安全、环保措施。

3.地基处理对拟建建筑物的地基进行细致勘测和分析,根据地质情况制定地基处理方案,并在土建施工前按照方案进行地基处理,确保建筑物稳定性。

4.建筑施工(1)按照设计方案制定施工工序、施工组织和施工方法,并开展各项土建施工工作。

(2)严格质量控制,对施工过程中的各项工作进行检测、验收,并及时纠正问题,确保工程质量达到合同要求。

(3)严格落实施工安全和环保要求,做好安全人员的培训与交底,并采取有效措施,减少事故发生。

5.安装施工根据工程设计方案,组织设备、材料的安装,并按照规定的工艺流程进行操作。

在施工过程中,严格按照相关法规及标准进行验收及测试,确保设备的安全、正常运行。

6.装饰施工在建筑主体竣工之后,进行装修和装饰施工。

施工过程中,严格按照设计方案进行施工操作,确保装饰材料的质量和效果。

7.竣工验收工程竣工前,进行全面验收,并确保各项工程符合相关法规及标准要求。

如有不合格情况,及时纠正或返工,直至符合要求再进行最终验收。

8.工程保养工程完工后,进行相应的保养工作,保持工程质量,并确保其正常运行。

四、施工管理与控制1.项目整体管理(1)成立项目管理团队,明确各个岗位职责。

(2)制定施工计划,按照计划进行管理和控制。

瓷砖样板工地施工方案

瓷砖样板工地施工方案

瓷砖样板工地施工方案一、工程概况与目标本瓷砖样板工地施工方案旨在明确施工内容、目标及标准,确保瓷砖样板工程的高质量、高效率完成。

工程地点位于[具体地址],施工范围包括[具体施工区域],预计施工周期为[具体周期],工程目标为打造符合设计要求、质量上乘的瓷砖样板工地。

二、施工前准备工作组织专业人员对施工现场进行勘查,了解地形地貌、地下管线等情况。

编制详细的施工进度计划,明确各阶段的施工任务和时间节点。

准备必要的施工设备、工具和材料,确保施工顺利进行。

组织施工人员进行技术培训,提高施工技能和安全意识。

三、材料选择与检验选用符合国家标准、质量稳定的瓷砖材料。

瓷砖进入现场前,进行抽样检验,确保其质量、尺寸、颜色等符合设计要求。

对辅助材料如水泥、沙子等进行质量检测,确保施工质量。

四、施工工艺流程基础处理:确保施工基面平整、干燥、无油污,进行必要的找平处理。

弹线定位:根据设计图纸进行弹线定位,确保瓷砖铺设的准确性和美观性。

瓷砖铺设:采用湿贴法或干挂法进行瓷砖铺设,确保铺贴平整、无空鼓、无裂缝。

填缝处理:瓷砖铺设完成后,使用专用填缝剂进行填缝处理,确保缝隙均匀、美观。

清洁保养:施工完成后,对施工区域进行清洁保养,确保工程质量。

五、质量控制措施施工过程中,严格按照施工规范和设计要求进行施工,确保工程质量。

实行质量责任制,明确各级人员的质量责任,确保质量控制的落实。

对关键工序进行质量检查,确保施工质量符合要求。

定期对施工设备进行维护和保养,确保施工设备的正常运行。

六、安全文明施工要求遵守国家和地方有关安全生产的法律法规,确保施工过程中的安全。

设立安全警示标志,加强施工现场的安全管理。

对施工人员进行安全教育和培训,提高安全意识。

保持施工现场的整洁和卫生,实施文明施工。

七、进度计划与安排根据施工进度计划,合理安排施工任务和时间节点,确保工程按期完成。

对施工进度进行实时监控,及时调整施工计划,确保施工进度的顺利进行。

施工过程中,加强与相关部门的沟通协调,确保施工进度不受影响。

样板段施工方案

样板段施工方案

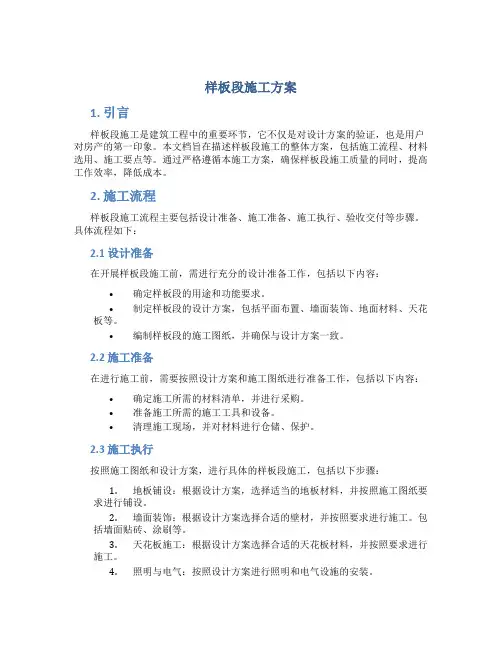

样板段施工方案1. 引言样板段施工是建筑工程中的重要环节,它不仅是对设计方案的验证,也是用户对房产的第一印象。

本文档旨在描述样板段施工的整体方案,包括施工流程、材料选用、施工要点等。

通过严格遵循本施工方案,确保样板段施工质量的同时,提高工作效率,降低成本。

2. 施工流程样板段施工流程主要包括设计准备、施工准备、施工执行、验收交付等步骤。

具体流程如下:2.1 设计准备在开展样板段施工前,需进行充分的设计准备工作,包括以下内容:•确定样板段的用途和功能要求。

•制定样板段的设计方案,包括平面布置、墙面装饰、地面材料、天花板等。

•编制样板段的施工图纸,并确保与设计方案一致。

2.2 施工准备在进行施工前,需要按照设计方案和施工图纸进行准备工作,包括以下内容:•确定施工所需的材料清单,并进行采购。

•准备施工所需的施工工具和设备。

•清理施工现场,并对材料进行仓储、保护。

2.3 施工执行按照施工图纸和设计方案,进行具体的样板段施工,包括以下步骤:1.地板铺设:根据设计方案,选择适当的地板材料,并按照施工图纸要求进行铺设。

2.墙面装饰:根据设计方案选择合适的壁材,并按照要求进行施工。

包括墙面贴砖、涂刷等。

3.天花板施工:根据设计方案选择合适的天花板材料,并按照要求进行施工。

4.照明与电气:按照设计方案进行照明和电气设施的安装。

5.配饰装置:根据设计方案,安装各种配饰装置,如门窗、吊灯等。

6.装修细节:对施工过程中的细节进行修整和调整,确保施工质量。

7.清洁整理:对样板段进行清洁和整理,确保样板段的整洁和美观。

2.4 验收交付样板段施工完成后,需要进行验收和交付工作,包括以下步骤:•进行样板段的综合验收,包括施工质量、功能是否满足要求。

•修正和改进:根据验收结果,对施工过程中的不足之处进行修正和改进。

•提供相关资料:提供施工图纸、材料清单等相关资料给业主。

3. 材料选用样板段施工中,正确的材料选用对于保证施工质量至关重要。

样板施工方案

样板施工方案

样板施工方案1. 简介本文档描述了样板施工方案的详细内容。

样板施工是指在建筑工程中,用于展示、评估或推销的实例施工。

样板施工通常包括多个方面的内容,如结构、装修、设备等,旨在为项目的后续建设提供参考和指导。

2. 施工流程2.1 前期准备在进行样板施工前,需要进行充分的前期准备工作。

包括但不限于以下几个方面:•确定施工范围和内容•制定施工计划和时间表•调配施工人员和设备资源•准备施工所需的材料和工具•确保施工现场的安全、卫生等环境符合要求2.2 结构施工样板施工中的结构施工是其中的重要部分。

在结构施工阶段,需要按照设计图纸和标准进行施工,包括但不限于以下几个步骤:1.地基处理:根据土质情况,进行地基处理工作,如挖土、填土、压实等。

2.基础施工:根据设计要求,进行基础施工,包括地下室、地面基础等。

3.结构施工:按照设计图纸进行主体结构施工,如梁、柱、墙等。

2.3 装修施工样板施工中的装修施工是展示项目设计风格和品质的重要环节。

装修施工通常包括以下几个方面:1.瓦工:进行地面、墙面、天花板等的瓦工施工,如砖贴、石材铺设等。

2.水电工:进行给排水和电气设备的施工,包括配管、线路敷设等。

3.木工:进行木制品的定制和安装,如门窗、家具、橱柜等。

4.油漆工:进行墙面、天花板等部位的油漆喷涂等工作。

2.4 设备安装在样板施工中,设备安装也是不可忽视的一环。

设备安装通常包括以下内容:1.空调系统:安装空调主机、室内机和空调管道系统。

2.照明系统:安装灯具、开关和线路等照明设备。

3.电气系统:安装电力配电箱、断路器和电线等电气设备。

4.给排水系统:安装水龙头、水管和下水道等给排水设备。

2.5 完工验收在样板施工完成后,需要进行完工验收,以确保施工质量和规范符合要求。

完工验收包括以下几个环节:1.施工质量检查:对施工质量进行全面检查,包括结构、装修、设备等方面。

2.安全检查:对施工现场的安全措施进行检查,确保施工过程中的安全。

工程样板工程如何实施施工方案

工程样板工程如何实施施工方案

工程样板工程如何实施施工方案1. 前期准备阶段在开始实施施工方案之前,需要做好充分的前期准备工作。

首先是确定工程的实施范围和工程量,明确工程的总体要求和标准,同时也要对工程环境进行调查和评估,以确定是否存在特殊施工条件和风险。

在确定了工程的实施范围和环境条件之后,需要制定施工计划和施工方案。

施工计划应包括工程的总体时间表、分步实施的具体工作计划、施工人力和物资的调配等内容。

施工方案则应包括施工方法、工艺流程、施工程序、安全保障措施等内容。

同时,在前期准备阶段还需要做好相关手续的办理工作,包括工程许可证的申领、施工合同的签订、相关资质的审核等。

2. 施工组织与管理在开始实施施工方案之后,需要建立完善的施工组织与管理体系。

首先是组织施工队伍,包括施工人员、监理人员、安全员、技术员等,根据工程的实际情况确定人员数量和配置。

同时也要对施工设备和工具进行统一管理和调配,确保施工设备的完好性和利用率。

在施工组织方面,需要建立施工现场的工作制度和责任制度,明确施工人员的岗位职责和工作流程。

同时也要建立施工现场的安全管理体系,包括施工安全教育、施工现场的安全设施设置、施工现场的安全检查等。

3. 施工过程与质量控制在实施施工方案的过程中,需要进行严格的施工过程管控和质量控制。

首先是严格执行施工方案,按照预定的施工计划和施工方案进行施工作业,确保施工的顺利进行和施工质量的达标。

同时也要进行质量监督与控制,包括对施工过程和施工成果进行抽查、检测和评价,确保工程质量能够符合设计要求和施工标准。

在实施施工方案的过程中也要关注施工安全和环保,采取有效的措施保障施工现场的安全和环境保护。

4. 实施结束阶段在工程的实施结束之后,需要进行工程验收和竣工验收工作。

首先是对工程的施工结果进行全面检查和评价,确保工程的施工质量和成果符合要求。

同时也要对工程的安全和环保情况进行评估,确保工程的安全和环境保护达标。

在通过验收之后,需要办理相关手续和归档工作,包括工程竣工验收证书的申领、施工档案的整理和归档等工作。

施工样板建设方案(优秀8篇)

施工样板建设方案(优秀8篇)

施工样板建设方案(优秀8篇)施工样板建设方案篇1目前,我市已进入冬季施工时期。

冬季气温低,风、雪天气增多,是各类施工事故和火灾事故的高发期。

为确保冬季施工安全生产,坚决遏制重大事故和群死群伤火灾事故的发生,现将有关事项通知如下:一、提高认识,加强对冬季安全生产工作的组织领导切实提高对冬季安全生产工作的重视程度,全面落实各级安全生产责任制。

二是要结合冬季施工特点,认真分析本地区冬季施工易发事故类型、原因,辩识查找各类重大事故隐患及安全生产管理中的薄弱环节,对本地区重大事故危险源真正作到心中有数并进行重点监管。

三是要强化上级对下级的层级监督和工作检查,加强对安全责任落实情况的监督检查,狠抓各项措施的执行和落实。

二、突出重点,强化施工企业和施工现场的安全管理一是各施工企业要认真制定针对性强的冬季施工安全措施,开展冬季施工安全生产知识的宣传、教育和培训,提高作业人员的自我防范意识和安全操作技能。

二是企业要根据气候变化,灵活安排不同工种工作,在遇到大风、雨、雪等恶劣天气时应立即停止室外作业,及时清除施工现场的积水、积雪,在采取有效的防冻、防滑措施后方可进行正常施工。

监理单位应严格把关,及时消除各类事故隐患。

三是企业要加强作业人员生活区的管理,严禁将未完工工程作为住宿场所,工人宿舍取暖设施应设专人管理,严禁电炉、电褥、明火取暖和乱拉、乱接电器,严防烟气中毒、火灾和触电事故。

三、重点整治,彻底消除火灾隐患死角和盲区按照邢台市人民政府办公室《关于印发全市深化消防安全“五大”活动开展“清剿火患”战役工作方案的通知》(邢政办传〔〕20号)要求,为预防和减少各施工现场火灾事故的发生,确保全年安全形势稳定,各施工单位要立即开展一次建筑工程防火安全大检查,施工企业进行自查自检,企业主管部门负责抓落实,各县(市、区)住建(建设)局进行抽查。

检查重点:一是防火安全管理制度和防火安全责任制的健全落实情况;二是各类易燃易爆危险物品的存放场所、竹木堆放场地、办公室、宿舍、厨房的防火措施落实情况;三是电气线路、电气设备、电箱、电闸、电汽焊的安全使用情况;四是消防器材、设施的配置保养情况。

样板工程施工方案

样板工程施工方案

样板工程施工方案一、工程概况本工程位于XX市某区,总建筑面积为XXX平方米,包括XXX栋建筑物,主要包括办公楼、商业中心和停车场。

工程地理位置优越,交通便利,周边设施齐全。

二、工程施工单位本工程施工单位为XX建筑工程有限公司,具有XXXX资质,拥有丰富的施工经验和优秀的施工团队。

我们将本着“质量第一、安全第一、效率第一”的原则,精心组织施工,确保工程质量和进度。

三、施工总图本工程施工总图由XX设计院设计,施工单位严格按照设计要求进行施工。

总图包括建筑物结构、设备安装、水电布线等各方面的详细信息,具体工程内容和施工程序如下:1. 地基基础工程地基基础工程是建筑物的重要组成部分,关系着建筑物的稳定性和安全性。

我们将进行地基处理和地基基础工程,包括挖土、打桩、浇筑基础梁等工作。

在施工过程中,严格按照设计要求进行施工,确保地基基础工程质量。

2. 主体结构工程主体结构工程是建筑物的骨架,主要包括框架结构、柱梁结构、墙体结构等。

我们将按照设计要求进行主体结构工程施工,确保结构牢固、安全可靠。

3. 设备安装工程设备安装工程包括电气设备、空调设备、给排水设备等各类设备的安装工作。

我们将组织专业的施工人员进行设备安装工程,确保设备安装合理、使用方便。

4. 装饰装修工程装饰装修工程是建筑物的美化工程,主要包括内墙装饰、地面铺装、门窗安装等工作。

我们将采用环保材料进行装饰装修工程,确保装饰效果和施工质量。

5. 绿化工程绿化工程是提升建筑环境质量的重要工程,我们将在建筑物周边进行绿化工程,种植绿化植物,打造美丽的环境。

四、施工组织设计本工程施工组织架构包括总指挥部、技术质量部、安全生产部、物资部、机械设备部等各部门,总指挥部负责全面指挥工程施工,各部门具体负责各自的工作内容。

2. 施工机具设备本工程施工将使用各类施工机具设备,包括挖掘机、起重机、混凝土搅拌机等,确保施工进度和质量。

3. 施工人员安排为保证工程施工质量和进度,本工程将有一支专业的施工队伍参与施工,施工人员具备丰富的施工经验和专业技能。

样板段施工实施方案

样板段施工实施方案

样板段施工实施方案一、施工前的准备工作。

在进行样板段的施工前,首先需要进行充分的准备工作。

这包括对施工现场进行认真的勘察和测量,确定施工的具体位置和尺寸。

同时,需要准备好所需的材料和工具,确保施工过程中不会因为材料和工具不足而造成不必要的延误。

另外,还需要对施工人员进行安全培训和技术培训,确保他们具备足够的施工技能和安全意识。

二、施工方案的制定。

在准备工作完成后,需要制定详细的施工方案。

这包括确定施工的时间节点和工期安排,合理分配施工人员的任务和责任,制定施工的具体步骤和方法。

在制定施工方案时,需要考虑到施工过程中可能出现的各种情况,并提前做好充分的应对准备。

三、施工过程的实施。

在进行样板段的施工过程中,需要严格按照制定的施工方案进行实施。

这包括对施工现场进行严格的管理和监督,确保施工的安全和质量。

同时,需要对施工过程中出现的各种情况进行及时的调整和处理,确保施工进度和质量不受影响。

四、施工结束后的验收工作。

在样板段的施工结束后,需要进行严格的验收工作。

这包括对施工质量进行全面的检查和评估,确保施工达到预期的效果。

同时,需要对施工过程中出现的问题和不足进行总结和分析,为今后的施工工作提供经验和借鉴。

五、施工后的维护和保养。

在样板段的施工结束后,还需要进行相应的维护和保养工作。

这包括对施工完成后的样板段进行定期的清洁和维护,确保其长期的美观和使用效果。

同时,需要对施工过程中出现的各种问题进行及时的修复和处理,确保样板段的使用安全和稳定。

六、总结。

样板段的施工实施方案,需要经过充分的准备和周密的计划,才能确保施工的顺利进行和质量的保障。

同时,需要在施工过程中加强对施工质量和安全的管理和监督,确保施工达到预期的效果。

希望通过本文档的介绍,能够对样板段的施工实施方案有一个清晰的认识和了解,为今后的施工工作提供参考和指导。

样板工程施工方案

样板工程施工方案

样板工程施工方案一、前期准备工作1. 项目背景本项目为某地区一栋商业综合体的装修工程,总面积约2000平方米。

装修内容包括室内空间设计、墙面装饰、地面铺设、灯具安装等工程。

2. 施工单位本项目的施工单位为XX装饰公司,公司具有丰富的装修经验和优秀的专业团队。

3. 施工人员本项目的施工人员由公司的工程师、技术人员和施工队组成,其中工程师负责工程的整体规划和监督,技术人员负责工程的具体实施,施工队负责具体的施工作业。

4. 施工工期本项目的施工工期预计为30个工作日,具体施工进度将根据实际情况有所调整。

二、工程施工方案1. 室内空间设计根据业主的要求和设计师的方案,施工队将对室内空间进行设计和施工。

具体包括墙面拆除、隔断搭建、吊顶安装、门窗装饰等工作。

2. 墙面装饰墙面装饰是本项目的重点工程之一,施工队将根据设计图纸的要求进行墙面石膏线勾缝、乳胶漆刷涂、壁纸粘贴等工作。

施工人员将严格按照施工规范和要求进行施工,确保施工质量和进度。

3. 地面铺设地面铺设工程包括地砖铺设、地毯铺设、地板铺设等工作。

施工队将根据设计图纸和业主要求进行地面铺设工作,确保施工质量和效果。

4. 灯具安装灯具安装是本项目的关键工程之一,施工队将根据设计图纸的要求进行各种类型灯具的安装工作,确保灯具的安装位置和效果符合设计师的要求。

5. 安全施工施工队将严格遵守安全施工规范,做好施工现场的安全防护工作,确保施工人员和施工现场的安全。

同时,施工队将定期组织安全培训和演练,提高施工人员的安全意识和应急处理能力。

6. 施工质量控制施工队将严格按照设计图纸和施工规范进行施工,确保施工质量和效果符合业主的要求。

施工队将定期组织施工质量检查和验收,及时处理施工过程中出现的质量问题,确保施工质量达到标准要求。

7. 施工进度管理施工队将根据项目的具体情况制定施工进度计划,并定期组织施工进度会议,及时调整施工计划和进度,确保施工工期达到预期。

8. 环境保护施工队将严格遵守环境保护法律法规,做好施工现场的环境保护工作,确保施工现场的环境卫生和噪音污染控制。

路基施工样板段施工方案

路基施工样板段施工方案

苏州站城际线样板示范段实施方案一、工程概况新苏州站是一座集铁路、城市轨道、城市道路交通换乘功能于一体的现代化大型交通枢纽,是苏州市级中心的重要组成部分。

车站南临北环路及护城河;北依平江新城;东西两侧分别是人民路和广济路。

苏州站站场改造包括既有京沪车场改扩建工程、新建沪宁城际车场线下工程、无柱雨棚、存车场工程、过渡工程及其他相关配套工程。

苏州站城际正线长1.6公里,线路等级为客运专线铁路,基础设施速度目标值:250km/h,在路基施工前选择有代表性的XK82+924~XK83+014段作为样板示范段。

二、组织机构为确保做好样板示范段工作,准确反映施工过程中的数据,进行科学分析,成立苏州站城际正线250km/h路基样板示范段领导小组,组长由项目总工、高级工程师担任,副组长由项目部副总工担任,组员由工程部长、安质部长、技术主管、质量工程师、试验工程师等担任。

三、施工质量要求正线路基填筑的施工质量必须满足“工后沉降量≤5cm”的要求。

基床表层部分(0.7m 范围内)采用级配碎石,地基系数K30≥190Mpa/m ,Evd≥55MPa,n<18%;基床底层部分(2.3m范围内)采用B组填料,地基系数K30≥150Mpa/m ,Evd≥50MPa,n <28%。

四、主要机具设备T120A 推土机ZL50装载机倾卸汽车YZ-20振动压路机K30检测设备核子仪检测设备EVD检测设备五、实施方案(一)碎石垫层1、地基加固桩顶设0.5m碎石垫层,内铺设一层双向土工格栅。

碎石垫层采用级配良好且未风化碎石,其最大粒径不得大于50mm,含泥量不得大于5%,且不含草根、垃圾等杂质。

土工格栅抗拉强度>100KN/m,延伸率≤10%。

土工格栅铺设要平顺,严禁暴晒,随铺随覆盖填料,并与下层密贴,以免降低土工格栅的强度。

同产地、品种、规格且连续进场的碎石,每3000方做一检验批次,不足3000方也按一批计。

土工格栅原材需有合格证和复试检测合格报告。

样板施工方案

样板施工方案

样板施工方案第1篇样板施工方案一、项目背景随着城市建设的发展,对建筑质量及工艺要求日益提高。

为确保施工质量,提高施工效率,降低施工成本,特制定本样板施工方案。

二、项目目标1. 确保施工质量符合国家及地方相关标准、规范要求。

2. 提高施工效率,缩短施工周期。

3. 降低施工成本,提高项目经济效益。

三、施工范围及内容1. 施工范围:本项目涉及建筑物主体结构、装饰装修、给排水、电气、暖通、消防等分部分项工程。

2. 施工内容:主要包括土建施工、装饰装修施工、安装工程施工等。

四、施工原则1. 遵循国家及地方相关法律法规、标准、规范。

2. 坚持质量第一,确保施工安全。

3. 倡导绿色施工,注重环保节能。

4. 强化过程控制,提高施工质量。

五、施工准备1. 组织施工人员学习相关法律法规、标准、规范,提高施工队伍素质。

2. 完成施工图纸会审,明确施工要求。

3. 编制施工组织设计,制定施工方案。

4. 准备施工所需材料、设备、工具等。

5. 做好施工现场临时设施及安全防护措施。

六、施工工艺及质量控制1. 土建施工:- 严格遵循国家及地方相关标准、规范,确保主体结构安全。

- 采用先进的施工工艺,提高施工质量。

- 强化过程控制,做好施工记录。

2. 装饰装修施工:- 选用绿色、环保、节能的材料。

- 采用精细化施工,确保装修质量。

- 加强施工过程监督检查,及时发现问题并整改。

3. 安装工程施工:- 严格遵循安装工程相关规范,确保安装质量。

- 强化施工人员培训,提高安装技能。

- 加强施工过程中的协调与配合,确保工程顺利进行。

七、施工进度及计划1. 制定详细的施工进度计划,明确各阶段施工任务。

2. 合理安排施工人员、材料、设备等资源,确保施工进度。

3. 加强施工现场管理,及时解决施工过程中出现的问题。

4. 定期对施工进度进行检查,确保工程按计划推进。

八、施工安全及环保措施1. 严格执行国家及地方相关安全法律法规,确保施工现场安全。

2. 建立健全安全生产责任制,明确各级管理人员职责。

公路样板段施工方案

公路样板段施工方案

公路样板段施工方案1. 引言公路样板段施工方案旨在提供一种通用的施工标准和程序,以确保公路建设项目的合理实施。

本文档将介绍施工方案的主要内容,包括施工过程、质量控制、安全管理等方面。

2. 施工准备在进行公路样板段施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。

具体工作包括:2.1 工程准备•根据设计图纸和相关文件,确定施工范围和施工工期。

•组织采购施工所需的材料和设备,确保供应充足。

•设计施工工艺和流程,制定施工计划和进度表。

•安排并培训工程人员,确保他们具备必要的技能和知识。

2.2 环境准备•清理施工现场,移除障碍物。

•对施工现场进行勘测和测量,确定地面平整度和坡度等参数。

•检查现场设施,确保施工所需的电源、水源等资源齐全。

•了解当地的气候和天气状况,考虑天气因素对施工的影响。

3. 施工过程公路样板段施工过程包括以下几个主要步骤:3.1 筹备工作在实际施工之前,需要进行一系列的筹备工作,包括:•设置施工区域的临时交通管理措施,确保施工现场的交通安全。

•建立施工现场的工地安全围栏,确保施工现场的安全。

•设置施工场地的施工标志和警示牌,提醒过往车辆和行人注意施工区域。

•配置施工现场所需的机械设备和工具,确保施工的顺利进行。

3.2 路基施工在进行路基施工之前,需要先进行路基的排水和排土工作。

然后按照设计要求,进行路基填筑和夯实。

3.3 路面施工在路基施工完成后,进行路面的施工工作。

具体步骤包括:•路面基层施工:进行基层材料的铺设和压实。

•路面中间层施工:进行中间层材料的铺设和压实。

•路面面层施工:进行面层材料的铺设和压实。

•路面养护:进行适当的养护工作,确保路面的平整和耐久性。

3.4 边坡和排水施工在路面施工完成后,进行边坡和排水工程的施工。

具体步骤包括:•边坡施工:进行边坡的修整和防护,确保边坡的稳定性。

•排水施工:进行排水系统的建设,包括雨水排水和路面排水等。

3.5 完工和验收在所有施工工作完成后,对公路样板段进行全面检查和测试。

国际会展中心铝单板样板段施工方案

国际会展中心铝单板样板段施工方案

国际会展中心铝单板样板段施工方案铝单板作为一种常见的装饰材料,广泛用于各类建筑中,包括国际会展中心。

铝单板样板段施工方案是指在铝单板样板段的计划和设计方案,下面是一个约1200字的国际会展中心铝单板样板段施工方案。

一、施工目标和背景国际会展中心是一个重要的公共建筑,它承办各类会展、展览和会议,功能多样且独具代表性。

因此,对国际会展中心的建筑外墙材料有较高的要求,需要具备美观、耐久、轻巧等特点。

铝单板作为一种优秀的建筑装饰材料,被选为国际会展中心的外墙材料,以满足建筑需求。

二、方案设计1.材料选择:选择优质的铝单板作为外墙装饰材料,特点包括抗腐蚀、耐候性好、耐久性强、轻质等。

2.颜色选择:选择与国际会展中心整体设计风格相匹配的颜色,以提升整体建筑的美观度和一致性。

3.构造设计:由于会展中心常常需要进行装饰变更和广告展示,因此采用可拆卸的铝单板构造,以方便后续维修和更换。

4.安全设计:严格按照国际建筑安全标准进行设计,确保铝单板的抗风、抗震性能,以应对自然灾害和恶劣天气。

三、具体施工步骤1.准备工作:清理施工区域,确保干净整洁,以便进行后续的施工工作。

准备所需的材料和施工工具,确保施工顺利进行。

2.装修框架:按照设计方案搭建装修框架,确保框架的稳定性和结构性能,同时保证与建筑物的契合度和一致性。

3.铝单板安装:将铝单板根据要求剪裁成适当尺寸,然后采用固定夹具将其安装在装修框架上。

确保铝单板与框架之间的紧密度和牢固度。

4.铝单板连接:对于大面积的铝单板,采用槽型或舌槽连接方式,以确保连接部分的牢固性和整体的安全稳定性。

5.铝单板调整:在铝单板安装完成后,检查其整体表面平整度和垂直度,如有问题需要进行调整。

6.铝单板涂层:根据需要进行铝单板的表面涂层,以增加外墙装饰材料的防护性能和美观度。

7.清洁和修整:完工后对施工现场进行清洁和修整,确保整体工程的质量和美观度。

四、施工注意事项1.施工过程中需保持施工场地的整洁和安全,避免杂物杂质对施工的影响。

工法样板施工方案

工法样板施工方案

工法样板施工方案工法样板施工方案是指在建筑施工过程中,采用一套固定的工作流程、操作方法和标准规范来进行施工的方案。

以下是一个典型的工法样板施工方案:1.施工准备阶段:- 确定施工队伍和人员配置,制定施工计划和时间表。

- 安排施工现场设施和设备,包括临时用水、电力、通风等设备的设立。

- 搭建施工场地围挡和施工平台,并设置安全警示标识。

2.地基处理:- 根据设计要求,进行场地勘察和土壤测试,确定地基处理方法。

- 进行土方开挖和回填,采取合适的排水措施。

- 进行地基加固,如灌注桩、预应力锚杆等。

3.基础施工:- 根据设计要求和土壤条件,进行地基基础的施工,如浇筑混凝土、设置基础柱等。

- 检查基础施工质量,包括混凝土的强度、平整度等。

4.主体施工:- 进行主体结构的施工,包括墙体、梁柱、楼板等。

- 根据设计要求,进行混凝土浇筑、砌体施工、钢筋安装等。

- 进行工程质量检查和验收。

5.安装工程:- 进行建筑设备和设施的安装,包括电气、水暖、通风设备等。

- 检查安装质量,保证设备的正常运行。

6.装饰工程:- 进行室内装修和装饰工程,包括墙面、地板、天花板的施工。

- 进行室内设施的安装和调试,如门窗、厨卫设备等。

7.细部施工:- 进行细部工程的施工,包括防水、防腐、保温等。

- 进行细部装饰和修缮,如涂料施工、石膏板吊顶等。

- 进行细部调试和检测,确保工程质量。

8.验收交付:- 进行工程的最终验收和维修保养。

- 完成施工文件和资料的整理和归档。

- 进行建设工程竣工验收和交付。

以上是一个简要的工法样板施工方案,具体的施工方案还需要根据项目的实际情况和设计要求进行调整和完善。

样板段施工方案

样板段施工方案

样板段施工方案1. 引言样板段是建筑施工过程中的一项关键工作,它代表了整个建筑工程的质量和形象。

本文档旨在提供关于样板段施工方案的详细说明,以确保施工过程中的顺利进行和质量保证。

2.施工准备2.1 材料准备在样板段施工之前,需要准备以下材料:•木方或金属支架•石膏板•水泥•碎石•砂浆•涂料•砂纸•工具:锤子、切割刀、钢尺、水平仪等。

2.2 施工人员组织根据工程规模,合理安排施工人员数量和分工。

确保每个工种的技术水平和经验符合要求,并严格按照施工计划进行工作。

2.3 施工设备准备确保施工现场配备必要的施工设备,包括吊车、推土机、搅拌机等,以提高施工效率和安全性。

3. 施工步骤3.1 基础处理在样板段施工之前,首先需要对地面进行处理。

具体步骤如下:1.清扫施工区域,清除杂物和碎石。

2.修复路面不平整的部分。

3.涂刷底漆,以提高地面的附着力。

4.铺设防水材料,确保地面不受潮。

3.2 搭建支架根据设计要求和图纸,搭建木方或金属支架。

确保支架的稳固和安全。

3.3 安装石膏板根据设计要求,将石膏板固定在支架上。

具体步骤如下:1.测量石膏板尺寸,根据需要进行切割。

2.使用螺丝将石膏板固定在支架上,并确保板与板之间的接缝平整。

3.4 表面处理为了达到平滑的表面效果,需要进行表面处理。

具体步骤如下:1.使用砂纸打磨石膏板表面的不平整部分。

2.使用砂浆填充板与板之间的接缝,并修复表面裂缝。

3.打磨整个石膏板表面,使其光滑。

3.5 涂装根据设计要求,进行涂装工作。

具体步骤如下:1.涂刷底漆,增强涂料的附着力。

2.使用滚筒或刷子涂抹涂料,确保涂料均匀且一致。

3.干燥后,使用细砂纸打磨涂层表面,以获得光滑的效果。

3.6 清洁和验收完成以上施工步骤后,对样板段进行清洁,去除施工过程中产生的垃圾和污渍。

同时,进行验收工作,确保样板段符合设计要求和质量标准。

4. 施工安全注意事项在样板段施工过程中,需要特别注意以下安全事项:•施工现场要设置明显的安全警示标志。

工业样板工程施工方案设计

工业样板工程施工方案设计

一、项目概述本项目位于我国某工业园区,占地面积为1174532平方米,计容建筑总面积约913400平方米。

为提高工程质量,加强施工管理,确保工程进度,本项目将实行样板工程制度。

样板制作部位拟选定在大楼东侧,样板展示区共分为五大部分组成:主体结构、装饰装修、屋面工程、机电安装工程、材料样品展示。

二、施工组织设计1. 施工单位:由具备相应资质的施工单位负责样板工程的施工。

2. 施工进度:样板工程分为前期准备、施工阶段、验收阶段三个阶段,总工期为3个月。

3. 施工人员:根据样板工程规模,配备充足的技术人员和施工人员,确保施工质量。

4. 施工材料:选用优质建筑材料,确保样板工程的整体质量。

三、施工方案1. 主体结构样板制作:(1)底座四周刷成黄黑相间油漆,钢管和扣件刷成黄色油漆,所有钢筋要求刷银粉,模板方子必须采用新的。

(2)架体及模板体系:采用48.53.0钢管,搭设高度为板底距地面1.5m,选用15mm厚多层板作为模板面层,次龙骨选用50~100木方,中心间距不大于300mm。

(3)柱子:最外边钢筋距移动底座边缘10cm,相邻纵向钢筋相互错开不小于35d (取600mm),钢筋顶端采用直螺纹连接,按要求套丝,柱1(2根为与剪力墙相连暗柱)钢筋主筋采用6根16,结构尺寸为200x400,箍筋8@200,双肢箍。

柱2(2根独立柱,其中一根不支模,另一根支模)钢筋主筋采用12根16,结构尺寸为200x400,箍筋8@200,双肢箍。

2. 装饰装修样板制作:(1)墙面、地面、顶面采用与实际工程相同的装饰材料,确保样板工程与实际工程一致。

(2)墙面、地面、顶面施工工艺按照国家现行的施工规范、验收标准进行。

3. 屋面工程样板制作:(1)屋面防水、保温、隔热材料按照国家现行的施工规范、验收标准进行。

(2)屋面排水系统、落水管、天沟等按照设计要求进行安装。

4. 机电安装工程样板制作:(1)给排水、强弱电、通风空调等机电工程按照国家现行的施工规范、验收标准进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:2014-佳木斯万达广场地下室机电样板段施工方案中建一局集团公司总承包公司佳木斯万达广场项目部二O 一四年三月目录目录 (2)第一章编制依据 (3)第二章工程概况 (4)第三章样板段施工前期准备 (5)一、样板段技术准备 (5)1、CAD叠图效果 (5)2、 BIM绘图效果 (6)二、样板段物资准备 (7)三、样板段施工计划 (9)1、工期计划 (9)2、劳务计划 (9)第四章各分支施工依据及要求 (11)一、支架制作及安装要求 (11)1、支架选择 (11)2、支架制作 (12)3、支架安装 (12)二、管道防腐要求 (13)1、管道除锈 (13)2、管道防腐刷漆 (13)三、管道安装要求 (14)四、风管制作与安装要求 (15)1、风管制作 (15)2、风管部件 (16)3、风管安装 (16)五、桥架安装要求 (17)六、灯具安装要求 (18)七、焊接要求 (19)八、保温要求 (20)九、安全要求 (20)1、起重要求 (20)2、高空作业要求 (21)3、现场用电要求 (21)第五章半成品保护 (22)1、灯具成品保护 (22)2、桥架成品保护 (22)3、管道工程 (22)4、空调、通风及防排烟工程 (23)第六章安全文明施工 (24)第一章编制依据1、《建筑施工安全检查标准》(JGJ59-99)2、《电气装置安装工程施工及验收规范》GB50254-963、《建筑给排水工程施工质量验收规范》GB50242-20024、《建筑电气工程施工质量验收规范》GB50303-20025、黑龙江省地方标准DB236、本工程施工总平面图及项目总施工组织设计7、正式版施工图及业主要求第二章工程概况整个地下室拆模工作已经结束,且现场清理基本完成,地下二层临时照明和临时消防已完成安装;地下一层临时照明正在进行镝灯支架的安装,预计三月底能达到施工照明条件;地下一层临时消防在进行支管的安装工作,预计本月27号通水。

只有大部分后浇带还未浇筑,部分楼梯还在支模阶段。

业主已于2月底确定地下二层23-26轴交E-G轴和地下一层24-25轴交M-N 轴为大商业地下室机电安装样板段,要求于3月31日完成样板段所有机电管道的安装,其中主要包括给排水、消防、空调、喷淋等管道的安装、除锈、防腐和保温;通风管道的安装和保温;桥架、灯具等的安装。

在早期,应用CAD叠图和BIM绘图完成大商业重要部位的管线综合,为样板的施工做好了技术准备和支持。

在确定样板段位置后,通过算量统计出所需材料的数量,根据业主级设计的要求,提出材料进场计划,并由物资部门负责材料的购买、进场、取样、报验等程序,为样板段的施工提前做好准备。

同时根据业主对工期的要求,紧密排布劳动力计划与具体的施工计划,为样板段的顺利施工提供硬件支持。

第三章样板段施工前期准备一、样板段技术准备1、CAD叠图效果通过对样板段所有涉及到的机电图纸进行叠加,依据图纸设计及要求,进行分析和深化排布,得出最理想的管道走势,这样就能避免在正式安装阶段发生管道碰撞等不利于安装的情况。

样板段管道剖面图如下图所示:图1 地下二层样板段管道排布剖面图图2 地下一层样板段管道排布剖面图2、BIM绘图效果通过对BIM技术的应用,在软件建模绘制机电安装内容,使得整个管道综合更加清晰准确的显示在眼前,同时可以通过合理调整,改变管道相互碰撞等情况,使管道排布更加准确、整齐。

地下二层样板段BIM效果图如图3所示:图3 地下二层样板段排布BIM效果图图4 地下一层样板段管道排布BIM效果图二、样板段物资准备样板段风管板材、空调水管计划表申请项目佳木斯万达广场项目申请日期 2014年3月21日大商业空调负一、二层空调系统序号材料名称规格型号单位技术质量要求需求数量已到货剩余量1镀锌钢板0.6 ㎡3518.51 14.545吨 2.027吨2 0.75 ㎡6928.74 30吨10.792吨3 1 ㎡7780.54 19.1吨41.977吨4 1.2 ㎡5435.33 28.18吨23.02吨5螺旋管325*8 米420 420 06 273*7 米1000 420 580米7焊接钢管219*6 米3000 924 20768 159*4.5 米2500 114 23869 140*4.5 米2000 798 120210 114*4 米3600 798 280211 89*4 米2200 1776 42412 76*3.75 米1100 222 87813 60*3.5 米270 427 15714 114*3 米900 0 90015 76*2.8 米1200 0 120016镀锌钢管60*3.8 米180 0 18017 48*3.5 米300 0 30018 42*3.5 米300 0 30019 33*3.2 米460 0 46020 27*2.8 米120 0 12021 114*4 米600 0 60022焊接弯头DN400 个14 0 1423 DN300 个18 15 324 DN250 个33 0 3325 DN200 个142 25 11726 DN150 个180 15 16527 DN125 个210 30 18028 DN100 个205 15 19029 DN80 个179 0 17930 DN65 个145 15 13031 DN50 个82 0 8232焊接大小头300*250 个偏心 4 0 433 300*150 个偏心 2 0 234 250*200 个偏心 2 0 235 250*150 个偏心 2 0 236 250*125 个偏心 4 0 437 200*150 个偏心18 0 1838 200*125 个偏心 4 0 439 150*125 个偏心 6 0 640 150*100 个偏心12 0 1241 150*80 个偏心 2 0 242 125*100 个偏心 6 0 643 100*80 个偏心13 0 1344 100*65 个偏心 4 0 445 80*65 个偏心12 0 1246 65*50 个偏心 5 0 5三、样板段施工计划1、工期计划样板段施工计划序号任务时间备注1 施工准备2014.3.12--2014.3.17负二层2 负二层通风管道制作2014.3.17--2014.3.193 通风管道法兰制作2014.3.17--2014.3.194 负二层空调水管道除锈、刷漆2014.3.17--2014.3.195 负二层管道支架制作2014.3.17--2014.3.186 负二层管道支架安装2014.3.18--2014.3.207 负二层通风管道风管法兰拼装2014.3.19--2014.3.218 负二层管道吊装、焊接安装2014.3.20--2014.3.239 负二层通风管道吊装2014.3.21--2014.3.2310 负二层桥架安装2014.3.23--2014.3.2411 负二层灯具安装2014.3.23--2014.3.2412 负二层管道保温2014.3.23--2014.3.25负一层13 负一层通风管道制作2014.3.19--2014.3.2114 风管法兰制作2014.3.19--2014.3.2115 空调水管道除锈、刷漆2014.3.19--2014.3.2116 管道支架制作2014.3.19--2014.3.2217 管道支架安装2014.3.20--2014.3.2318 风管法兰拼装2014.3.21--2014.3.2319 风管吊装安装2014.3.23--2014.3.2620 管道吊装安装2014.3.22--2014.3.2521 管道焊接连接2014.3.23--2014.3.2622 桥架安装2014.3.26--2014.3.2823 电灯具安装2014.3.26--2014.3.2924 管道保温2014.3.26--2014.3.292、劳务计划劳动力计划序号工种分项人数备注1 通风制作12人2 通风安装12人3 管道制作安装20人4 焊工8人5 电气安装10人第四章各分支施工依据及要求一、支架制作及安装要求1、支架选择钢管满水时重量计算依据下表:钢管满水重量计算表(供支架选择)管道规格管道外径(mm)管道内径(mm)管道密度(kg/㎡·m)管道重(kg)保温材料厚度mm保温材料密度(kg/㎡·m)保温材料重(kg)水重(kg)总重(kg)DN20 26.8 21.3 7800 1.62 50 95 0.25 O.36 2.23 DN25 33.5 27 7800 2.41 50 95 0.63 0.57 3.61 DN32 42.3 35.8 7800 3.11 50 95 0.8 1.01 4.92 DN40 48 41 7800 3.82 50 95 0.9 1.32 6.04 DN50 60 53 7800 4.85 50 95 1.13 2.21 8.19 DN70 75.5 68 7800 6.59 60 95 1.71 3.63 11.93 DN80 88.5 80.5 7800 8.28 60 95 2 5.09 15.37 DN100 114 106 7800 10.78 60 95 2.58 8.82 22.18 DN125 140 131 7800 14.94 60 95 3.17 13.48 31.59 DN150 159 150 7800 17.04 60 95 3.59 17.67 38.3 DN200 219 207 7800 31.32 70 95 5.78 33.65 70.75 DN250 273 259 7800 45.63 70 95 7.2 52.69 105.52 DN300 325 309 7800 62.14 70 95 8.57 74.99 145.7 DN350 377 359 7800 81.16 70 95 9.94 101.22 192.32 DN400 426 408 7800 91.97 70 95 11.24 140.43 243.64根据地下一层样板段现场实际情况,DN100、DN125、DN150、DN200、DN300分别为4、8、1、4、2根,且每根以20米长为计算基础,且均按保温后计算,则:管总重量:kgG8.1908220)7.145275.7043.38159.31818.224(=⨯⨯+⨯+⨯+⨯+⨯=因此,根据实际计算情况和国标要求,选择14a(140*58*6)槽钢做横担,且每四米增设一槽钢支架,确保槽钢受力均匀。

2、支架制作管道支架、支座的制作应按照图样的要求进行加工,代用材料应取得设计和业主的同意;支架受力部件如横梁、吊杆及螺栓等的规格应符合设计及有关技术标准的规定;管道支吊架、支座及零件的焊接应遵守结构件焊接工艺。
