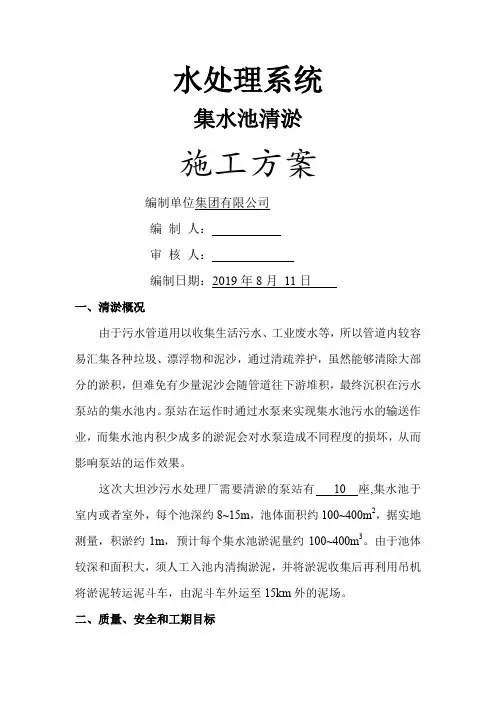

水处理系统集水池清淤施工方案编制单位集团有限公司编制人:审核人:编制日期:2019年8月11日一、清淤概况由于污水管道用以收集生活污水、工业废水等,所以管道内较容易汇集各种垃圾、漂浮物和泥沙,通过清疏养护,虽然能够清除大部分的淤积,但难免有少量泥沙会随管道往下游堆积,最终沉积在污水泵站的集水池内。

泵站在运作时通过水泵来实现集水池污水的输送作业,而集水池内积少成多的淤泥会对水泵造成不同程度的损坏,从而影响泵站的运作效果。

这次大坦沙污水处理厂需要清淤的泵站有10 座,集水池于室内或者室外,每个池深约8~15m,池体面积约100~400m2,据实地测量,积淤约1m,预计每个集水池淤泥量约100~400m3。

由于池体较深和面积大,须人工入池内清掏淤泥,并将淤泥收集后再利用吊机将淤泥转运泥斗车,由泥斗车外运至15km外的泥场。

二、质量、安全和工期目标质量目标:合格安全目标:1、不发生死亡或重伤事故;2、不发生中毒、中暑或职业病事故;3、不发生重大责任事故;工期目标:工期为1天(具体时间由生产部定)三、施工组织措施施工组织流程:现场摸查试抽水,确保能把水位降到作业允许高度提前抽水,机具、人员进场,做好安全、抽水等施工前准备作业人员入池进行清淤作业,然后用网布收集将已用网布收集的淤泥提出装袋用车运到指定的场所清淤完成后,清洗作业现场先对集水池的淤积量进行摸查确定集水池概况后,通知相关人员配合抽水,保证水位能降到作业允许高度为止。

在抽水的同时,应把集水池盖板全部打开,用鼓风机对池内送风约30分钟,使池内作业地段空气保持达安全标准(氧气含量达18%以上、24%以下),同时放入蜡烛进行探测,在进入池内前应检查急救安全器材是否完好,做好照明、通风、通讯,机电设备检查等工作,并安排监护人员,随时注意池内作业人员的状况。

作业人员入池后应由里到外对集水池进行清淤,从出泥口最远处开始清掏,用事先准备好的网布收集,利用吊机将打好包的淤泥起吊,在起吊时吊物下方不可站人。

2023年污水泵站泵室清淤施工方案

2023年污水泵站泵室清淤施工方案

2023年污水泵站泵室清淤施工方案一、施工背景分析污水泵站是城市污水处理系统的重要组成部分,起着将污水从低位抽升到高位处理设施的作用。

由于污水中含有大量的固体颗粒物、有机物和沉淀物,长期运行后泵室内容易积淤,影响泵站的正常工作效率。

因此,定期对泵室进行清淤作业是保证泵站安全高效运行的重要措施。

二、施工目标本次施工的目标是彻底清理污水泵站泵室内的淤泥和杂物,恢复其原有设计容积,并确保泵站正常运行。

同时,通过施工过程中定期对泵室进行检查和维护,以延长泵站使用寿命。

三、施工内容和方法1. 施工内容:(1)清理泵室内的淤泥。

淤泥清理工作需要使用吸污车和清淤设备进行,对于较为严重的淤泥区域可以选择使用挖掘机进行清理。

(2)清理泵室内的杂物。

泵室内通常会有一些不属于淤泥的杂物,如塑料袋、树枝等,需要将其清理出泵室,防止对泵设备造成损坏。

(3)安装临时管道。

为了保证在施工期间正常排放泵室内的污水,在施工过程中需要安装临时管道,将泵站的出水口与主管网连接,保证泵站的正常运行。

(4)清洗泵室内的管道。

在清理淤泥和杂物后,需要使用高压水枪对泵室内的管道进行清洗,确保所有污物被彻底清除,避免二次污染。

2. 施工方法:(1)安全措施。

施工前需要制定详细的安全方案,包括设置隔离区域、佩戴防护用具、确保电器设备安全等,保证施工人员的安全。

(2)清淤设备使用。

清淤设备在施工过程中需要合理使用,根据淤泥的情况选择合适的设备进行清理,避免过度挖掘或造成泵设备受损。

(3)污水处理。

在施工期间产生的污水需要进行处理,可以使用临时的污水处理设备进行净化处理,确保对环境没有污染。

四、施工时序安排1. 施工前准备:(1)制定施工方案和安全方案;(2)准备所需设备和工具;(3)组织施工人员,并进行必要的培训。

2. 施工阶段:(1)第一天:清理泵室内的淤泥和杂物;(2)第二天:清洗泵室内的管道;(3)第三天:安装临时管道并排放污水。

3. 施工结束:(1)对泵室内进行全面检查,确保清淤工作完成;(2)恢复泵站正常运行。

泵站泵室清淤施工方案

泵站泵室清淤施工方案

泵站泵室清淤施工方案1. 引言泵站泵室是用于抽水和排水的重要设施,长期使用会导致泵室内积聚大量的泥沙和杂物,影响泵的正常运行和抽排水效果。

因此,清淤施工是维护泵站泵室正常运行的必要措施。

本文将介绍泵站泵室清淤施工方案,包括施工前的准备工作、清淤的具体步骤以及施工后的处理措施。

2. 施工前的准备工作在进行泵站泵室清淤施工之前,需要进行充分的准备工作。

以下是准备工作的步骤:1.施工方案制定:根据泵站泵室的特点和清淤的具体需求,制定清淤的施工方案。

包括选择清淤工具和设备、确定施工时间和施工人员等。

2.安全措施:在清淤施工前,必须确保施工现场的安全。

例如,设立安全警示标志,配备必要的防护装备,保证施工人员的安全。

3.准备工具和设备:根据施工方案的要求,准备清淤所需的各种工具和设备,例如清淤船、清淤泵、刮板等。

4.施工人员培训:确保施工人员熟悉清淤工作的流程和操作方法,提高施工效率和安全性。

3. 清淤的具体步骤清淤施工的具体步骤如下:1.水位下降:在清淤施工前,需要将泵室内的水位降低到可以进行作业的范围。

可以通过排水泵将水排出。

2.清理表层泥沙:使用刮板等工具清理表层积聚的泥沙和杂物。

将清理的泥沙和杂物运输到指定的区域进行处理,以确保施工现场的整洁。

3.采用清淤船清理深层泥沙:对于深层积聚的泥沙,需要使用清淤船进行清理。

清淤船通过挖泥头将泥沙吸入船体,然后将泥沙运输到指定地点。

4.细致检查和清理:在清淤施工完成后,需要对泵室进行细致的检查和清理。

确保泵室内没有遗留的泥沙和杂物。

4. 施工后的处理措施在清淤施工完成后,需要进行一系列的处理措施,以保证泵室的正常运行:1.经常巡检:加强对泵室的巡检,及时发现并清理泵室内的泥沙和杂物。

2.定期维护:定期进行泵室的维护工作,包括检查泵的状态、清理泵的滤网、检修设备等。

3.加强管理:加强对泵室的管理,制定相应的管理制度和规范,确保泵室的正常运行。

5. 结论泵站泵室清淤施工是维护泵站正常运行的重要工作。

泵站集水池清淤方案 (2)

泵站集水池清淤方案 (2)

大坦沙污水处理系统泵站集水池清淤施工方案编制单位:广州市自来水工程公司编制人:林宇审核人:梁耀华编制日期: 2008年9月一、清淤概况由于污水管道用以收集生活污水、工业废水等,所以管道内较容易汇集各种垃圾、漂浮物和泥沙,通过清疏养护,虽然能够清除大部分的淤积,但难免有少量泥沙会随管道往下游堆积,最终沉积在污水泵站的集水池内。

泵站在运作时通过水泵来实现集水池污水的输送作业,而集水池内积少成多的淤泥会对水泵造成不同程度的损坏,从而影响泵站的运作效果。

这次大坦沙污水处理厂需要清淤的泵站有 10 座,集水池于室内或者室外,每个池深约8~15m,池体面积约100~400m2,据实地测量,积淤约1m,预计每个集水池淤泥量约100~400m3。

由于池体较深和面积大,须人工入池内清掏淤泥,并将淤泥收集后再利用吊机将淤泥转运泥斗车,由泥斗车外运至15km外的泥场。

二、质量、安全和工期目标质量目标:合格安全目标:1、不发生死亡或重伤事故;2、不发生中毒、中暑或职业病事故;3、不发生重大责任事故(经济损失5万元以上);4、轻伤工伤事故频率在3‰以下。

工期目标:工期为45天,计划施工时间为2008年10月1日至11月15日。

(具体时间由污水公司定)三、施工组织措施施工组织流程:进场前先对集水池的位置、淤积量进行摸查。

集水池位于室内的泵站,可利用室内原有吊机进行淤泥升降作业,泥斗车可驶入泵站通道上停放装运淤泥(借用室内吊机与泵站协商)。

确定集水池概况后,向污水公司申请停水,并通知泵站相关人员配合抽水,便于清淤作业,具体停水时间与污水公司协商后确定。

在正式停水清淤前,须确保泵站闸门能正常启闭。

在征得泵站同意后,关闸门试抽水一次。

需泵站配合先停水关闸,用泵站水泵尽可能将水位降到最低,如果仍未达到作业允许高度(水面距地面90cm),则另外用自备水泵继续抽吸,保证水位能降到作业允许高度为止。

在作业人员进场作业前,泵站须配合先做好抽水工作,在尽可能降低水位后,考虑到泵站水泵未能将池内污水抽干,我们将自备两台扬程为15m,流量65m3/h,功率4kw的高效无堵塞液下泵对剩余的污水继续抽吸,以确保水位能降到作业允许高度。

泵站集水池清淤方案

泵站集水池清淤方案

泵站集水池清淤方案一、清淤背景随着我国城市化进程的加快,泵站集水池的使用频率越来越高,池内沉积物逐渐增多,对泵站运行产生了一定的影响。

为了确保泵站正常运行,提高泵站效益,降低运行成本,我们决定对泵站集水池进行清淤。

二、清淤目标1.清除池内沉积物,降低泵站运行阻力。

2.提高泵站运行效率,保障泵站安全稳定运行。

3.减少泵站维护成本,提高泵站经济效益。

三、清淤准备1.准备工具:清淤泵、吸污车、高压清洗车、铁锹、铲子、编织袋等。

2.准备材料:防护服、防尘口罩、安全帽、防护手套等。

3.准备人员:清淤队伍、技术人员、安全监督人员等。

四、清淤流程1.停泵:在清淤前,先将泵站内的水泵停止运行,确保安全。

2.检查设备:检查清淤泵、吸污车等设备是否正常,确保设备在清淤过程中能够正常运行。

3.搭建临时设施:在泵站集水池周围搭建临时围挡,防止沉积物扩散。

4.清淤作业:a.使用清淤泵将集水池内的沉积物抽吸至吸污车内。

b.利用高压清洗车对池壁进行冲洗,将附着在池壁上的沉积物冲洗干净。

c.清理池底沉积物,将沉积物装入编织袋,便于后续处理。

5.检查池底:在清淤完成后,检查池底是否干净,如有遗漏,及时进行清理。

6.恢复泵站运行:清淤完成后,拆除临时设施,恢复泵站正常运行。

五、清淤注意事项1.在清淤过程中,注意人员安全,穿戴好防护用品,遵守安全操作规程。

2.遇到突发情况,如设备故障、人员受伤等,立即启动应急预案,确保清淤工作顺利进行。

3.清淤过程中,注意环境保护,避免污染周围环境。

4.清淤完成后,及时对清淤设备进行清洗、保养,确保设备下次使用时正常。

六、清淤成果验收1.检查清淤质量,确保泵站集水池内沉积物清除干净。

2.检查泵站运行情况,确保清淤后泵站运行正常。

3.汇总清淤成果,编写清淤报告。

七、清淤后续工作1.对清淤过程中发现的问题进行整改,提高泵站运行效率。

2.加强泵站日常维护,定期进行清淤,确保泵站正常运行。

3.建立泵站清淤档案,记录清淤过程及成果,为后续清淤工作提供参考。

水池清淤工程施工方案

水池清淤工程施工方案

本工程为XX地区XX水池清淤工程,水池位于XX市XX区,占地面积约为XX平方米,容积约为XX立方米。

水池主要用于城市供水、农业灌溉和生态景观用水。

近年来,由于长期使用和自然因素影响,水池内淤泥积累较多,影响了水池的正常使用和环境卫生。

为确保水池的长期稳定运行,提高水质,现对水池进行清淤施工。

二、施工目标1. 清除水池内淤泥,确保水池容积达到设计要求;2. 清理水池周边环境,提高环境卫生;3. 确保施工过程安全、环保、高效。

三、施工方案1. 施工准备(1)组织成立施工项目部,明确各岗位职责,制定施工组织设计;(2)进行现场勘查,了解水池淤泥分布情况,确定清淤方案;(3)准备施工所需设备、材料及工具,包括挖掘机、泥浆泵、装载机、自卸汽车、抽泥船、劳保用品等;(4)制定施工安全、环保措施,确保施工过程安全、环保。

2. 施工步骤(1)淤泥清理:采用挖掘机、装载机等设备,将水池内淤泥挖出,并运至指定地点堆放;(2)抽泥:利用泥浆泵将淤泥抽出,通过管道输送至堆放地点;(3)清理池底:使用高压水枪对池底进行冲洗,清除残留淤泥;(4)池壁清理:使用高压水枪对池壁进行冲洗,清除污垢;(5)池底修复:根据实际情况,对池底进行修复,确保水池结构稳定;(6)水质检测:清淤完成后,对水池水质进行检测,确保水质达标。

3. 施工组织(1)施工项目部负责整个工程的施工组织、协调和监督;(2)现场施工人员按照施工方案进行操作,确保施工质量;(3)安全员负责现场安全管理工作,确保施工过程安全;(4)环保员负责现场环保工作,确保施工过程环保。

四、施工进度安排根据工程实际情况,制定以下施工进度安排:1. 施工准备:2周;2. 淤泥清理:3周;3. 水池修复:2周;4. 水质检测:1周;5. 整体施工周期:8周。

五、施工质量控制1. 施工过程中,严格按照设计要求和施工规范进行操作;2. 对施工过程中出现的问题,及时进行分析、处理,确保施工质量;3. 施工完成后,对水池进行验收,确保工程质量达到设计要求。

泵站清淤维修施工方案(3篇)

泵站清淤维修施工方案(3篇)

第1篇一、工程概况1.1 工程背景泵站是水利工程中的重要设施,主要负责排水、灌溉、防洪等功能。

随着使用年限的增长,泵站内的淤泥、杂物等沉积物逐渐增多,影响了泵站的正常运行。

为保障泵站的安全、稳定运行,提高其工作效率,特制定本泵站清淤维修施工方案。

1.2 工程目的本次泵站清淤维修施工旨在清除泵站内的淤泥、杂物等沉积物,恢复泵站的正常功能,延长泵站使用寿命,确保泵站安全、稳定运行。

1.3 工程范围本次施工范围包括:泵站本体、进出水管道、电气设备、附属设施等。

二、施工组织2.1 施工单位施工单位:XX水利工程施工有限公司项目经理:XXX施工队伍:由具有丰富经验的施工人员组成,包括挖掘机操作手、装载机操作手、电工、焊工等。

2.2 施工人员配备(1)施工人员:30人(2)机械设备:挖掘机2台、装载机2台、吊车1台、发电机1台、电动搅拌机1台、电焊机2台等。

2.3 施工进度安排(1)前期准备:5天(2)清淤施工:10天(3)维修施工:10天(4)验收及交付:5天总计:30天三、施工方案3.1 清淤施工3.1.1 清淤范围本次清淤范围为泵站本体、进出水管道、电气设备、附属设施等。

3.1.2 清淤方法(1)采用挖掘机、装载机等机械设备进行清淤作业。

(2)将淤泥、杂物等沉积物运至指定地点进行堆放。

(3)对进出水管道进行清淤,确保管道畅通。

3.1.3 清淤注意事项(1)在清淤过程中,注意保护电气设备,避免触电事故。

(2)对清淤过程中产生的污水进行处理,防止污染环境。

(3)清淤作业区域应设置警示标志,确保施工安全。

3.2 维修施工3.2.1 维修范围本次维修范围为泵站本体、电气设备、附属设施等。

3.2.2 维修方法(1)对泵站本体进行检修,更换损坏的部件。

(2)对电气设备进行检修,确保电气系统正常运行。

(3)对附属设施进行检修,确保其功能完好。

3.2.3 维修注意事项(1)在维修过程中,注意保护设备,避免损坏。

(2)对维修过程中产生的废料进行处理,防止污染环境。

临渭泵站清淤工程施工方案

临渭泵站清淤工程施工方案

临渭泵站清淤工程施工方案1. 引言本文档是关于临渭泵站清淤工程施工方案的详细说明。

临渭泵站是一个重要的水利设施,其正常运行对于保障周边地区的排水和供水有着重要的意义。

然而,由于长时间的使用和水流运输带来的泥沙淤积,临渭泵站已经出现了一定程度的堵塞现象,为了维护泵站的正常运行,进行清淤工程是必要的。

本施工方案旨在详细描述临渭泵站清淤工程的执行过程,确保施工安全、高效、顺利地完成。

2. 工程范围本清淤工程的范围主要包括以下几个方面:1.清理临渭泵站的进水口、出水口和泵站内的泥沙堆积。

2.对进水口和出水口的管道进行检查和维修,确保其畅通无阻。

3.清理泵站周边的河道和水道,以便水流畅通。

3. 施工步骤本施工方案的具体步骤如下:步骤一:准备工作1.成立项目施工小组,负责统筹协调工程的各项事务。

2.检查施工现场,确保周边环境安全,做好防护措施。

步骤二:清理进水口和出水口1.使用吸泥船或挖掘设备,清理进水口和出水口的堆积泥沙。

2.对进水口和出水口的管道进行检查,如有损坏或堵塞情况,及时修复或疏通。

步骤三:清理泵站内堆积泥沙1.进入泵站内部,清理泵站内的泥沙堆积。

2.将清理出的泥沙储存或运输至指定地点处理。

步骤四:清理周边河道和水道1.使用挖掘设备或清淤船,对泵站周边的河道和水道进行清淤。

2.清理后的泥沙储存或运输至指定地点处理。

步骤五:收尾工作1.定期巡视泵站,确保清淤工程完成后的正常运行。

2.清理施工现场,恢复原有的环境。

4. 安全措施1.施工人员必须佩戴符合规定的安全防护用品。

2.在进行清淤作业时,要确保周边无人,以防意外伤害。

3.在清理泵站内部时,必须确保通风良好,避免有毒气体积聚。

4.严禁在施工现场吸烟或使用明火。

5. 施工周期和预算本清淤工程预计需要持续7天,施工预算为100万元。

具体的施工周期和预算将根据实际情况进行调整。

6. 监理和验收本清淤工程将设立专门的监理小组进行监督和验收。

监理小组将对施工过程进行全程检查,并在施工完成后进行验收。

污水泵站泵室清淤施工方案(二篇)

污水泵站泵室清淤施工方案(二篇)

污水泵站泵室清淤施工方案污水的流动带来大量的污物、污泥及其它杂质流入污水泵室内,造成污物淤积严重,影响污水泵的正常运行。

为了确保污水管道畅通流入泵室,使得污水泵正常有序的工作,___半年一次的泵室清淤工作。

清淤方案如下:一、施工前的人员___清淤人员___共___人,进入施工现场戴好安全帽,下井人员戴好安全带和其他防护用具。

1、指挥:___人,领导负责现场___人员分工、调配、施工安全;2、安全员:___人,负责硫化氢有毒有害气体的井下现场测试及下井作业人员的安全监护;3、行车起重:___人,负责行车起吊作业;4、井下作业:___人,负责井下污物、污泥的清理、装载,___人下井作业___小时后上来休息,___人轮转工作;5、污物装袋清运:___人;6、现场电工:___人,负责现场临时用电接线及安全用电监护;7、工作中必须听从指挥,有序工作,做到井然有序。

二、施工前的清淤器具、设备准备:1、泵室排空污水,并备移动潜水泵___台,泵室抽水时备用。

2、现场施工围栏:用红白带标示工作区域。

3、安全绳___米、通风机___台,下井前必须通风___分钟以上,并进行硫化氢检测,合格后方可下井作业。

4、起吊污物的行车起重机现场___经指挥验收合格后方可投入使用。

5、装载工具:铁锹3把。

6、临时用电:三相拖线盘___个,单相照明灯___盏,单相拖线盘___个,现场电工检查安全后方可使用。

三、作业前的安全教育、安全验收合格后方可作业1、施工前开会布置工作任务,明确作业中的安全注意事项。

2、检查、戴好安全帽、安全带及其它劳防用品。

3、检测井下作业环境的有毒有害气体浓度,并加强通风。

4、检查用电设备的安全运行情况。

5、检查红白带标示划分的工作区域合理后方可作业。

四、作业中的安全防护1、下井作业人员需要有专人进行监护,监护人员不得擅离职守。

2、起吊作业须专人负责,并有专人现场指挥,确保安全。

3、监护人员专职监护,不得从事其他工作。

污水泵站泵池清淤施工方案

污水泵站泵池清淤施工方案

污水泵站泵池清淤施工方案背景污水泵站的泵池需要定期进行清淤施工,以确保泵池的正常运转和污水处理的有效性。

本文档将提出一种清淤施工方案,以指导清淤施工的具体操作步骤和注意事项。

清淤施工方案1. 调查和准备:- 在进行清淤施工之前,需要进行泵池的调查和准备工作。

确定清淤的范围和深度,并评估所需的施工时间和人力资源。

- 需要配备必要的清淤工具和设备,例如挖掘机、倒车铲车、吊车等。

2. 施工操作步骤:- 确保施工前的安全措施,例如设置警示标志和划定施工区域。

- 使用挖掘机或倒车铲车清除泵池内的淤泥和堆积物。

注意避免损坏池壁和池底的防水层。

- 使用吊车或其他合适的装置将清除的淤泥和堆积物转运到指定的处理区域。

- 清淤过程中应注意确保清淤区域的通风良好,以防止有害气体的积聚。

3. 施工完成后的工作:- 清淤施工完成后,对泵池进行检查和清洗,确保泵池内没有残留的淤泥和堆积物。

- 监测并记录清淤施工的结果和清淤所产生的废物量,以便进行后续处理和报告。

注意事项- 施工过程中,需严格遵守安全操作规程,确保人员和设备的安全。

- 清淤工作应在污水泵站停运或负荷较小时进行,以确保施工对正常运转的影响最小化。

- 对于淤泥和堆积物的处理,应遵守相关环境保护法规和规定,确保妥善处理和处置。

- 清淤施工结束后,应及时清理施工现场并做好环境恢复工作,以减少对周围环境的影响。

以上是针对污水泵站泵池清淤施工的方案和注意事项。

在实施清淤工作时,请确保按照相关规程和标准进行操作,并随时注意安全和环境保护的要求。

泵站清淤方案

泵站清淤方案

泵站清淤方案一、背景介绍泵站作为水利工程的重要设施,经过长期使用后,常常会出现淤积问题。

泵站淤积率超过一定程度,会影响水流的通畅,降低泵站的运行效率,甚至威胁到泵站的正常运行。

因此,为了确保泵站的正常运行,进行定期清淤工作显得尤为重要。

本文将介绍泵站清淤方案。

二、清淤目标泵站清淤的目标是确保泵站的顺畅运行,增加进水口的水流通量,减少泵站泵送时间,降低泵站设备的磨损和维修费用,并提高泵站的处理能力和效率。

三、清淤方法1. 人工清淤人工清淤是目前常用的清淤方法之一,通过人工清除淤泥、杂物等,恢复泵站的正常工作状态。

具体步骤如下:(1)确定清淤区域:根据泵站的情况,确定需要清淤的区域,将其划分为不同的清淤区域。

(2)清除淤泥:使用铲子、抽水机等工具,清除堆积在泵站底部的淤泥。

注意安全操作,防止工作人员受伤。

(3)清理杂物:清除进水口和出水口的杂物,确保水流通畅。

(4)清洗设备:清洗泵站设备,去除附着在设备上的淤泥和杂物。

2. 机械清淤机械清淤是采用机械设备进行清淤工作,相比人工清淤更高效,更省时省力。

具体步骤如下:(1)选择适当的机械设备:根据泵站的具体情况,选择适当的挖掘机、吸泥船等机械设备。

(2)清理淤泥:使用机械设备将泵站底部的淤泥进行清理,确保泵站内水流通畅。

(3)清除杂物:利用机械设备清理进水口和出水口的杂物,防止堵塞。

(4)检查设备:清淤结束后,对机械设备进行检查和清洗,确保设备的正常运行。

四、清淤周期泵站的清淤周期需要根据实际情况来确定。

一般情况下,泵站每年至少进行一次清淤工作,以确保泵站的正常运行。

对于淤积严重的泵站,可根据需要增加清淤频次。

五、预防措施为了减少泵站的淤积问题,可以采取以下预防措施:1. 定期巡查:每月对泵站进行巡查,及时发现淤积问题,采取措施处理。

2. 滤网安装:在进水口处安装滤网,防止杂物进入泵站。

3. 定期清理:定期清理进水口和出水口的杂物,避免堵塞。

4. 增设淤泥沉淀池:在泵站设计时,可以考虑增设淤泥沉淀池,将淤泥沉淀在池中,减少淤积现象。

临渭泵站清淤工程施工方案

临渭泵站清淤工程施工方案

一、工程概况临渭泵站位于我国某城市,是城市排水系统的重要组成部分,负责城市污水的收集和提升。

由于长时间运行,泵站内部淤泥积累较多,影响了泵站的正常运行。

为保障泵站安全、稳定运行,提高排水效率,特制定本清淤工程施工方案。

二、施工准备1. 组织机构成立清淤工程领导小组,负责施工过程中的协调、监督和管理。

下设施工、技术、安全、质量、物资等小组,明确各小组职责。

2. 人员培训对施工人员进行专业培训,确保其掌握清淤工艺、操作规程和安全注意事项。

3. 施工材料及设备(1)清淤材料:水泵、潜水泵、抽泥机、挖掘机、装载机、运输车辆等。

(2)施工设备:防尘口罩、安全帽、防护手套、防护眼镜等。

4. 施工现场布置(1)施工区域:划定施工区域,设置警示标志,确保施工安全。

(2)施工道路:根据实际情况,规划施工道路,确保运输车辆畅通。

(3)施工临时设施:搭建施工棚、办公室、休息室等。

三、施工工艺1. 降水、排水使用泥浆泵将检查井内污水排出至井底淤泥,确保泵站内部水位降至安全高度。

2. 稀释淤泥使用高压水车将分段的两检查井向井室内灌水,使用疏通器搅拌检查井和污水管道内的污泥,使淤泥稀释。

3. 吸污使用吸污车将两检查井内淤泥抽吸干净,对剩余少量淤泥,使用高压水枪冲击井底淤泥,再次进行稀释,然后进行抽吸。

4. 挖除淤泥使用挖掘机、装载机等设备,将淤泥挖除,并运至指定地点。

5. 清理、消毒清淤完成后,对泵站内部进行清理、消毒,确保泵站内部清洁卫生。

四、施工进度安排1. 施工前期:完成施工准备、人员培训、材料设备采购等工作,预计需5天。

2. 施工阶段:根据实际情况,分阶段进行清淤作业,预计需15天。

3. 施工后期:完成清理、消毒等工作,预计需5天。

五、安全措施1. 施工人员必须佩戴安全帽、防护手套、防护眼镜等安全防护用品。

2. 施工现场设置警示标志,确保施工安全。

3. 施工设备操作人员必须持证上岗,确保设备操作安全。

4. 施工过程中,加强现场安全管理,防止发生安全事故。

水池清淤方案

水池清淤方案

压延水池清淤方案
压延循环水系统分为热水池和冷水池两大水池。

因使用时间过长,压延车间清洗设备带入的杂质和改造回水管道造成的大量泥沙流入沉积热水池,使循环水水质变差,影响生产。

为确保压延延循环水水质,特制定此清池方案。

一、人员配备:计划使用10人,分两组进行,每组5人。

二、准备工具:胶鞋10双、大扫把10把、铁锨10把、水桶5 个、麻绳两根(每根20米)、4台潜水泵、水带两条。

三、清池顺序:
第一步,清理冷水池:全部热水泵停止运行,冷水泵继续运行,水池内的水抽净,然后派人下到池子底部把泥沙杂物清出池外,最后用清水冲洗池底部,冲洗干净为止。

第二步,清理热水池:关闭凉水塔的进水阀门,在热水管母管西端开孔,安装350mm蝶阀排水。

水池的热水排净后,派人下到池子底部,把泥沙杂物清出池外,然后用清水冲洗池底部,冲洗干净为止。

四、向冷水池内注水,至冷水池注满为止。

然后启动冷水泵供水。

热水池回水达到一定水位后,启动热水泵。

至池内冷水抽净后, 冷水泵停运。

停运冷水泵后,用2台潜水泵把集。

泵站集水池清淤方法

泵站集水池清淤方法

大坦沙污水处理系统泵站集水池清淤施工方案编制单位:广州市自来水工程公司编制人:林宇每个池深约并将淤二、质量、安全和工期目标质量目标:合格安全目标:1、不发生死亡或重伤事故;2、不发生中毒、中暑或职业病事故;3、不发生重大责任事故(经济损失5万元以上);4、轻伤工伤事故频率在3‰以下。

工期目标:工期为45天,计划施工时间为2008年10月1日至11月15日。

(具体时间由污水公司定)三、施工组织措施施工组织流程:90cm),则另外用自备水泵继续抽吸,保证水位能降到作业允许高度为止。

在作业人员进场作业前,泵站须配合先做好抽水工作,在尽可能降低水位后,考虑到泵站水泵未能将池内污水抽干,我们将自备两台扬程为15m,流量65m3/h,功率4kw的高效无堵塞液下泵对剩余的污水继续抽吸,以确保水位能降到作业允许高度。

在抽水的同时,应把集水池盖板全部打开,用鼓风机对池内送风约30分钟,再用空气探测仪对池内空气进行检测,使池内作业地段空气保持达安全标准(氧气含量达18%以上、24%以下),同时放入小白燕等生物探测,在进入池内前应检查急救安全器材是否完好,做好照明、通风、通讯,机电设备检查等工作,并安排监护12、池内作业必须配备防爆型的照明设备,其供电电压不得大于12V;3、应该为池内作业人员配备与井上人员联系的通讯设备如无线电对讲机等;4、入池作业人员须佩带安全帽,上落梯必须绑好安全带;5、必须在作业现场配备井下救急的防毒面具。

而且必须使用供压缩空气的隔离式防毒面具(例如压缩空气呼吸器),严禁使用过滤式防毒面具和隔离式供氧面具;6、入池前必须检查有关急救器材是否完好,做好照明、通风、气体检测、通讯、机电设备检查以及降低水位等工作;7、安排好池上监护人员,同时要在一定监控距离设置上落人梯;8、起吊淤泥时,吊物下严禁站人;9、安全探测仪器或生物(小白燕)应放在作业区域,并要经常注意观察,发现有异常马上通知池内作业人员;七、简单示意图。

泵站集水池清淤方案

泵站集水池清淤方案

泵站集水池清淤方案问题背景泵站是处理污水的关键设施之一,集水池作为污水先进治理的第一阶段,承担着污水初步处理的任务。

由于集水池长期处于污水环境下,污水中悬浮物、厌氧菌、藻类等物质会不断在其内壁和地面上积聚,导致集水池淤积加剧,污水处理效果下降,进而导致污水泵站工作异常,出现瞬时闪变或停机等状况,严重影响泵站和污水处理设备的正常运行。

为了保证泵站、污水处理设备和污染物处理效果的正常运行,应定期对泵站集水池进行清淤作业,以去除集水池内的淤积污泥等杂物,提高其处理污水的能力。

清淤方案清淤周期根据集水池处理污水的量、污水质量、施工资源、环保行业标准等综合考虑,建议对集水池进行1-2次清淤作业,每次距离清淤的时间间隔不应超过2年。

根据经验和严谨的科学技术手段,可以预测集水池清淤周期,在清淤周期内,如发现集水池存在严重淤积污泥等问题,应立即查找原因,并及时进行清淤作业。

清淤方法人工清淤人工清淤法主要应用于集水池淤积程度较轻、投入经费较少的情况下。

人工清淤过程需要使用疏通道、挖泥机、吸污车等设备协助清理淤泥,严格遵守环保法规,减少对周边环境和人员的影响。

在清淤过程中应注意以下几点:•工作人员应穿好防护衣服、手套、口罩等专用防护用具。

•对淤泥进行分类处理,尽量达到循环利用的目的。

•在清筛、过程中要注意大块物料、塑料、石料等异物,避免对设备和清淤过程造成不良影响。

机械清淤机械清淤法主要应用于集水池淤积程度较重、投入经费较多的情况。

机械清淤是通过吸泥机、挖掘机等专用机械对集水池淤积的淤泥进行清理。

在机械清淤过程中应注意以下几点:•环保手册应准备周到,必要的减少对周围环境的影响。

•在清理过程中注意起重、挖掘等操作是否规范,做到安全运行。

•在清淤结束后需要对淤泥进行分类处理,落实处理费用。

清淤后的措施清淤完毕后,要对泵站集水池的水质进行监测,确认是否符合相关标准。

同时还需要完成以下措施:•检查污水泵站及设备是否正常运作,如发现异常情况及时进行处理。

2023年污水泵站泵室清淤施工方案

2023年污水泵站泵室清淤施工方案

2023年污水泵站泵室清淤施工方案一、施工目标和要求1. 目标:清理泵室内的淤泥和污垢,恢复泵室的正常排水功能,确保污水泵站的平稳运行。

2. 要求:施工过程中要保证安全、快速、高效,并符合环境保护要求。

二、工程准备1. 设备准备:(1)吸污车:具备强大的吸力和大容量的储污舱,以应对泵室内的大量淤泥和污垢。

(2)工具:锤子、铲子、刮板等常用清淤工具,保证施工人员可以顺利进行清淤工作。

2. 材料准备:(1)保护材料:施工前需准备防护材料,以保护施工人员和设备的安全。

例如:防滑垫、防护手套、安全帽等。

(2)排污袋:清淤过程中需要用排污袋储存淤泥和污垢,确保不漏污。

三、施工步骤1. 施工前的准备:(1)了解泵室的结构和情况,尤其是泵室内的淤泥分布情况和深度。

(2)保证施工区域通风良好,避免因有害气体积蓄而对施工人员造成伤害。

(3)确保紧急救援设备的可用性。

2. 施工操作:(1)封闭泵室出口:使用防尘布或塑料膜将泵室的出口封闭,以防止污泥和污水外溢,保证清淤过程不对周围环境造成污染。

(2)清理可见污泥:利用铲子或刮板等工具,清除泵室内明显可见的污泥,将其装入排污袋中。

(3)吸取淤泥:利用吸污车的强大吸力,将泵室内较为隐蔽的淤泥一同吸取,并进行储存。

(4)反复冲洗:清淤完毕后,使用清水冲洗泵室内的底部和墙壁,以清除残留的污垢。

(5)保养设备:施工完成后,对吸污车进行清洗和消毒,保证设备的卫生和良好状态。

四、安全措施1. 穿戴防护装备:施工人员需穿戴防护手套、口罩和防滑鞋,以保障施工人员的安全和健康。

2. 提供充足通风:确保施工现场通风良好,避免有害气体积聚。

3. 制定应急预案:制定详细的应急预案,以应对可能发生的意外情况,比如事故、设备故障等。

4. 施工人员培训:对施工人员进行必要的培训,使他们了解整个施工过程中的安全措施和应急处理方法。

五、环境保护1. 废弃物处理:施工过程中产生的废弃物和排污袋内的淤泥需统一收集、储存和处理,以确保不对周围环境造成污染。

集水池清淤方案

集水池清淤方案

渗滤液集水池清淤方案一、清淤概况由于渗滤液集水池用于收集渗滤液,由地下提升泵(房内)汇集于此,虽然不时有进行上部漂浮物清理,但难免会有少量泥沙沉积于底部,长年累月下来,底部淤泥沉积过多,部分现已结板,给污水站进水和渗滤液外运工作造成极大的困难,对污水站调试进度造成一定程度的影响。

集水池面积约32m²,经实际测量沉积淤泥(结块)约1.75m,因此,总计有56m³淤泥,中间有隔板将整个集水池一分为二,需分开清理。

清理出来的淤泥浊液全部转移至垃圾库,做到经济、环保。

二、质量、安全和工期目标质量目标:合格安全目标:1.不发生死亡或重伤事故;2.不发生中毒、中暑或职业病事故;3.不发生重大责任事故(经济损失5万元以上);4.轻伤工作事故频率在3‰。

工期目标:全面清理集水池底部淤泥包话结板,要求清至池内无淤泥、结板,由高老板负责进行清淤工作,我方监督。

(施工时间目前定在中秋节后)三、施工、验收1.施工流程:方案1:优缺点:优点是可行性高,不存在技术方面的问题;缺点是用工期长、用水量大(三处用水),短期造成污水站与渗滤液外运工作量加大,从环保角度出水,此方案弊大于利,可作为备用方案。

方案2:优缺点:优点1>. 周期短,不存在中转问题;2>. 水耗少,仅冲刷淤泥层需用水;3>. 节能、经济、环保。

缺点1>. 技术要求高,需计算柴油机型号、管道尺寸与坡度,能不能达到要求;2>. 需把握高压车的冲洗时间,控制好用水量;3>. 铺设柴油机抽淤管道需耗少许工时。

从经济、环保角度考虑,宜采用方案2作为施工方案(“磨刀不误砍柴工”)。

附:为保证清污期间污水站调试与渗滤液外运工作顺利进行,清污期间污水站进水由厂内渗滤液运输车输送至调节池,渗滤液池(屋内)高度,由高老板方控制,希望做好相关渗滤液抽取、运输准备工作。

2.验收流程:施工单位现场负责人:现场验收人:部门验收:。

泵站清淤维修施工方案

泵站清淤维修施工方案

泵站清淤维修施工方案1. 背景介绍泵站是供水系统中重要的设备,主要用于提供供水所需的压力。

然而,由于长时间使用以及外界环境的影响,泵站可能会出现清淤和维修的需求。

本文档将介绍泵站清淤维修施工方案,以确保泵站的正常运行。

2. 清淤工程2.1 清淤原因泵站在长期使用过程中,会不可避免地产生淤泥和杂物的堆积。

这些堆积会导致泵站的效率下降,进而影响供水的正常运行。

主要的清淤原因包括:•沉淀颗粒物:长时间运行会导致水中的颗粒物沉淀,并在泵站中积累。

•水生植物和藻类:如果泵站周围存在水生植物或藻类生长,它们可能会进入泵站并堆积。

2.2 清淤方案清淤旨在清除泵站中的淤泥和杂物,恢复泵站的正常运行。

下面是清淤的步骤:1.准备工作:确定清淤时间和范围,并对工作区域进行标记和隔离,以确保施工安全。

2.排水准备:在清淤之前,需要抽出泵站的水,确保清淤时工作区域干燥。

3.清淤施工:使用合适的清淤设备,如挖掘机、吸污车等,对泵站内的淤泥和杂物进行清理。

4.预防措施:在清淤过程中,需注意是否产生污水和泥浆。

必要时应设置污水处理设备,避免对周围环境造成污染。

5.检查和测试:在清淤完成后,需要进行泵站的检查和测试,确保泵站正常运行。

3. 维修工程3.1 维修原因泵站在长时间运行后,可能会出现各种故障和损坏,需要进行维修。

主要的维修原因包括:•电气故障:电动泵的电路故障、电动机损坏等。

•机械故障:泵的叶轮损坏、密封件老化等。

•气候影响:极端天气条件(如台风、冰雪等)可能导致泵站设备损坏。

3.2 维修方案维修工程旨在修复泵站设备的故障,使其恢复正常工作。

以下是维修的步骤:1.故障排查:首先对泵站设备进行故障排查,确定具体的故障原因。

2.维修准备:根据故障原因准备相应的维修工具和材料,以及相关的安全措施。

3.维修工作:根据故障的具体情况进行维修工作,可能需要替换损坏的零部件、调整设备参数等。

4.维修测试:在维修完成后,需要进行测试和检查,确保泵站设备的正常工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大坦沙污水处理系统
泵站集水池清淤
施工方案
编制单位:广州市自来水工程公司
编制人: 林宇
审核人: 梁耀华
编制日期:2008 年9月
一、清淤概况
由于污水管道用以收集生活污水、工业废水等,所以管道内较容易汇集各种垃圾、漂浮物和泥沙,通过清疏养护,虽然能够清除大部分的淤积,但难免有少量泥沙会随管道往下游堆积,最终沉积在污水泵站的集水池内。

泵站在运作时通过水泵来实现集水池污水的输送作业,而集水池内积少成多的淤泥会对水泵
1
造成不同程度的损坏,从而影响泵站的运作效果。

这次大坦沙污水处理厂需要清淤的泵站有10 座,集水池于
室内或者室外,每个池深约8~15m池体面积约100~400m,据实地测量,积淤约im 预计每个集水池淤泥量约100~400帛。

由于池体较深和面积大,须人工入池内清掏淤泥,并将淤泥收集后再利用吊机将淤泥转运泥斗车,由泥斗车外运至15km 外的泥场。

二、质量、安全和工期目标
质量目标:合格
安全目标:1、不发生死亡或重伤事故;
2、不发生中毒、中暑或职业病事故;
3、不发生重大责任事故(经济损失5万元以上);
4、轻伤工伤事故频率在3%o以下。

工期目标: 工期为45天,计划施工时间为2008年10月1日至11
月15日。

(具体时间由污水公司定)
三、施工组织措施施工组织流程:
进场前先对集水池的位置、淤积量进行摸查。

集水池位于室内的泵站,可利用室内原有吊机进行淤泥升降作业,泥斗车可驶入泵站通道上停放装运淤泥(借用室内吊机与泵站协商)。

确定集水池概况后,向污水公司申请停水,并通知泵站相关人员配合抽水,便于清淤作业,具体停水时间与污水公司协商后确定。


正式停水清淤前,须确保泵站闸门能正常启闭。

在征得泵站同意后,关闸门试抽水一次。

需泵站配合先停水关闸,用泵站水泵尽可能将水位降到最低,如果仍未达到作业允许高度(水面距地面90cm),则另外用自备水泵继续抽吸,保证水位能降到作业允许高度为止。

在作业人员进场作业前,泵站须配合先做好抽水工作,在尽可能降低水位后,考虑到泵站水泵未能将池内污水抽干,我们将自备两台扬程为15m,流量65nVh,功率4kw的高效无堵塞液下泵对剩余的污水继续抽吸,以确保水位能降到作业允许高度。

在抽水的同时,应把集水池盖板全部打开,用鼓风机对池内送风约30分钟,再用空气探测仪对池内空气进行检测,使池内作业地段空气保持达安全标准(氧气含量达18%以上、24%以下),同时放入小白燕等生物探测,在进入池内前应检查急救安全器材是否完好,做好
照明、通风、通讯,机电设备检查等工作,并安排监护人员,随时注意池内作业人员的状况。

作业人员入池后应由里到外对集水池进行清淤,从出泥口最远处
开始清掏,将淤泥拨进手推车内,然后推至出泥口下方,用事先准备好的网布收集,利用吊机将打好包的淤泥起吊,在起吊时吊物下方不可站人。

吊机将用网布收集的淤泥起吊出水池后,即转卸于泥斗车上,装满一车立即外运至泥场,将准备2辆泥斗车供装卸淤泥之用。

为保证池下作业人员的安全,池下作业人员在每工作一小时后须
作业完成后监护人员应逐一清点作业人数,保证池下作业人员均安全返回地返回地面休息,并在作业票上签到。

面。

清淤完成后,清扫现场。

四、施工安全措施
1、对集水池进行摸查后,应及时通知污水公司和泵站配合安排停水;
2、池内作业必须配备防爆型的照明设备,其供电电压不得大于12V;
3、应该为池内作业人员配备与井上人员联系的通讯设备如无线电对讲机等;
4、入池作业人员须佩带安全帽,上落梯必须绑好安全带;
5、必须在作业现场配备井下救急的防毒面具。

而且必须使用供压缩
空气的隔离式防毒面具(例如压缩空气呼吸器),严禁使用过滤式防毒面具和隔离式供氧面具;
6、入池前必须检查有关急救器材是否完好,做好照明、通风、气体检测、通讯、机电设备检查以及降低水位等工作;
7、安排好池上监护人员,同时要在一定监控距离设置上落人梯;
8起吊淤泥时,吊物下严禁站人;
9、安全探测仪器或生物(小白燕)应放在作业区域,并要经常注意观察,发现有异常马上通知池内作业人员;
10、作业完成后,监护人员必须逐一清点人员。

五、主要人员配置
六、主要机械一览表
七、简单示意图
泵站出入口通道泥斗车

通道
吊装工作位。
