幕墙工程各项试验计划表
幕墙工程检验批划分材料验收和复试方案
雪仙丽工业园(三期)2*厂房门窗幕墙工程检验批划分、材料验收和复试方案第一节工程概况1.工程名称:雪仙丽工业园(三期)2#厂房门窗幕墙工程2.建设地点:光明新区公明镇雪仙丽工业园3.建设单位:深圳市雪仙丽集团有限公司4.建筑设计单位:深圳市中泰华翰建筑设计有限公司幕墙深化设计:深圳市深业泰然建设工程有限公司5.监理单位:深圳市振强建设工程管理有限公司6.土建单位:深圳市鸿轩建筑工程有限公司7.结构类型及层数:框架结构,1号楼层高16层,建筑高度87..20m。
2号楼层高4层,建筑高度27.6 m,3号楼层高4层建筑高度22.50m8.施工范围:合同书规定的1、2、3楼外立面玻璃幕墙、石材幕墙、铝单板幕墙、铝合金窗、地弹门、铝装饰线条、屋面钢构架、雨蓬、地下室顶的太极采光顶等。
9.其主要工程如下:铝单板幕墙11178m2;玻璃幕墙(点玻、明框)3450m2;石材幕墙5526m2;50系列上悬窗2965 m2;铝合金百叶窗1728 m2;第二节楼号幕墙面积分布表一号楼楼层高16层,建筑高度87.20m二号楼楼层高4层,建筑高度27.60m三号楼楼层高4层,建筑高度22.50m第三节检验批划分一▪检验批划分标准幕墙安装工程验收的检验批划分,按采用相同材料、工艺和施工做法的结构,原则上每500~1000平方米面积划分为一个检验批,不足500平方米也作为一个检验批。
同时,检验批的划分也可根据与施工流程相一致且方便施工与验收的原则,由施工单位与监理(建设)单位共同商定,但一个检验批面积不得大于3000平方米。
雪仙丽工业园(三期)2#厂房幕墙工程检验批划分方案1、一号楼检验批划分:一号楼楼层高16层,石材幕墙分布在1—4层,每层石材幕墙大概面积为800㎡,故划分为1个检验批即每一个楼层为一个检验批;本楼玻璃幕墙大部分分布在4层以下。
大概面积为2600㎡,故划分为2个检验批。
一个检验批玻璃幕墙面积为1300㎡, 铝单板幕墙面积为10500㎡,划分为10个检验批。
施工进度计划表(玻璃幕墙)
分部分项名称
1 开工进场准备
城市盒子提质改造玻璃幕墙项目施工进度计划表
30天 天数
1天 2天 3天 4天 5天 6天 7天 8天 9天 10天 11天 12天 13天 14天 15天 16天 17天 18天 19天 20天 21天 22天 23天 24天 25天 26天 27天 28天 29天 30天
10
16 清洁竣工验收
2.5
要求工期:计划工期:30 日历天,计划开工日期:2017 年 09 月 20 日,计划竣工日期:2017 年 10 月 20 日。
ቤተ መጻሕፍቲ ባይዱ
1
2 放线及预埋件调整校正 2
3 材料采购
2
4 铝合金型材订购及进场 10
5 脚手架搭设
8
6 放线及预埋件调整校正 2
7 后埋件埋设
5
8 角钢骨架制作及安装
10
9 铝合金骨架制作及安装 13
10 玻璃订购及进场
10
11 玻璃单元制作及安装
16
12 放线及预埋件调整校正 2
14 主体钢结构安装
6
15 填缝及打胶
(完整版)检验试验计划
福建成功国际会展中心工程检验试验计划中建七局安装工程有限公司福建成功国际会展中心项目部2012年06月08日一、工程概况福建成功国际会展中心,位于福建省南安市柳城街道,建设单位为南安市城市建设发展投资有限公司,工程规模:会展中心除屋面为钢结构体系外其余均为混凝土框架结构体系,建筑高度36米,建筑总面积66806.25㎡。
二、编制依据1、《混凝土结构工程质量验收规范》GB50204-2002;2、《建筑工程检测试验技术管理规范》JGJ190-2010;3、《混凝土强度检验评定标准》GB/T20107-2010;4、《建筑工程施工质量验收统一标准》GB50300-2001;5、福建成功国际会展中心工程施工图纸及施工组织设计。
三、根据本工程的实际情况,预计主要试验内容如下:四、各检验项目取样规则及本工程预计抽检次数上述各项目的检验次数为预计数量,均按每批最大代表数量预计,现场应根据实际材料进场批次或施工班次及监理要求进行调整,以现场实际情况为准。
五、检测单位选择根据本工程特点及所在地区的具体情况,对比当地几家检测单位的资质范围、检测能力、信誉等各方面因素,选用泉州建工检测有限公司作为本工程材料检测技术服务合作对象,并报监理审批,由于检测资质范围限制,本项目部分检测内容该单位无法完成,需另外在更广的范围内寻求检测合作方,所以部分检测项目的送检机构暂时无法确定。
六、人员安排1、项目部设试验员1名。
2、项目部设专职质检员1名,各施工队/班组设专(兼)职质检员每一工作面至少1名。
七、试验管理及报检程序材料进场→材料责任工程师通知监理、试验员、材料员、质检员等共同进行现场验收→试验员在监理见证下按规定取样→试验员将试件送至试验室检测→试验员将试验结果告知材料责任工程师并将试验报告交给资料员。
试验结果:试验合格→资料员收集整理资料向监理提交报审表→监理批复同意→材料正式使用。
试验不合格→项目部按公司不合格品程序进行处理。
幕墙工程-总体施工方案及总进度计划 (1)精选全文
可编辑修改精选全文完整版总体施工方案及总进度计划1. 总体施工方案说明整个设计施工过程可分为:设计阶段、材料供应阶段、生产加工阶段、现场安装阶段及验收阶段。
若我司中标,我司即在当日开始本工程的施工图的细化设计工作,确定各立面分格尺寸,进行下料定货,进行生产、加工。
2001 年12 月17 日开始,我司将派入施工人员进入现场进行埋件的处理工作,直至土建封顶。
之后进行转接件的安装,在春节前结束。
从2002 年3 月1 日开始,进行单元板块的吊装。
同时,框架幕墙也开始相继安装。
1.1 幕墙的加工、组装、运输及现场存放我公司现在在沈阳、上海、成都设有三个加工基地,每个加工基地都配有型材加工中心、铝板加工中心、玻璃加工中心等进口电脑数控设备,总数量达数百台。
公司的产品已实现全部工厂化生产,所有组件、部件均在工厂内完成。
因此不在现场设置加工厂,现场只是安装。
总包单位所提供的场地,我司只做为各种材料及各种部件的存放场所。
不过,本工程单元幕墙为结构形式比较特殊,板块比较大,重量达一吨以上,对放置方向又有严格要求,所以不适合长途运输。
为此,我们使用北京的组装厂,单元幕墙所有组件、部件加工完成后,运输到北京组装厂后再行组装。
设在北京的组装厂与加工基地具有同样的质量保证措施和控制程序,产品质量可以保证。
单元组装生产线见示意图。
对于运输,我司拥有自己的车队,并有完备的载运设施和防护措施,因此能够保证加工后的产品能够安全、顺利、完好地到达目的地。
对于框架幕墙部分,直接从加工基地运输到施工现场,单元幕墙部件则到北京组装厂。
对于单元板块的运输,我们为本工程特别设计了一种A 形转运架,单元板块为竖向放置,与A 形架进行可靠的螺栓连接,使板块处于模拟的幕墙悬挂状态,并做可靠的弹性接触设置,保证在运输过程中不损坏。
A 形架大小根据板块和车型设计,可运输4-8 个单元板块。
见示意图。
在板块进入现场后,我们对地面上的平面运输、板块的垂直运输及板块楼层内的平面运输均进行了考虑。

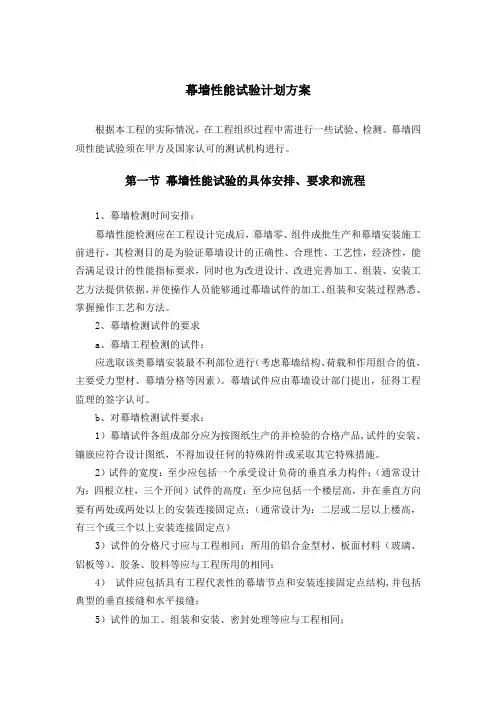

幕墙性能试验计划方案
幕墙性能试验计划方案根据本工程的实际情况,在工程组织过程中需进行一些试验、检测。
幕墙四项性能试验须在甲方及国家认可的测试机构进行。
第一节幕墙性能试验的具体安排、要求和流程1、幕墙检测时间安排:幕墙性能检测应在工程设计完成后,幕墙零、组件成批生产和幕墙安装施工前进行,其检测目的是为验证幕墙设计的正确性、合理性、工艺性,经济性,能否满足设计的性能指标要求,同时也为改进设计、改进完善加工、组装、安装工艺方法提供依据,并使操作人员能够通过幕墙试件的加工、组装和安装过程熟悉、掌握操作工艺和方法。
2、幕墙检测试件的要求a、幕墙工程检测的试件:应选取该类幕墙安装最不利部位进行(考虑幕墙结构、荷载和作用组合的值,主要受力型材、幕墙分格等因素)。
幕墙试件应由幕墙设计部门提出,征得工程监理的签字认可。
b、对幕墙检测试件要求:1)幕墙试件各组成部分应为按图纸生产的并检验的合格产品,试件的安装、镶嵌应符合设计图纸,不得加设任何的特殊附件或采取其它特殊措施。
2)试件的宽度:至少应包括一个承受设计负荷的垂直承力构件;(通常设计为:四根立柱,三个开间)试件的高度:至少应包括一个楼层高,并在垂直方向要有两处或两处以上的安装连接固定点;(通常设计为:二层或二层以上楼高,有三个或三个以上安装连接固定点)3)试件的分格尺寸应与工程相同;所用的铝合金型材、板面材料(玻璃、铝板等)、胶条、胶料等应与工程所用的相同;4)试件应包括具有工程代表性的幕墙节点和安装连接固定点结构,并包括典型的垂直接缝和水平接缝;5)试件的加工、组装和安装、密封处理等应与工程相同;6)工程上幕墙有开启部分,应在试件上至少包含一扇开启窗;7)试件四周与试验箱体连接处应进行密封处理,不得有漏气和渗水,提高检测准确性、可靠性。
3.检测依据GB/T21086-2007《建筑幕墙》GB/T15227-2007《建筑幕墙气密、水密、抗风压变形性能检测方法》GB/T18250-2000《建筑幕墙平面内变形性能检测方法》4.试验测试项目1)抗风压性能2)水密性能3)气密性能4)平面内变形性能5.幕墙检测工艺流程图幕墙性能检测在专用设备进行,通常的检测工艺流程如下:试件的安装→试件的检查和周边的密封→气密性能试验→水密性能试验→抗风压性能试验→水密性能试验→气密性能试验→平面内变形试验→移除试件→整理检测数据→编写检测报告幕墙性能检测中,由于安装缺陷使某项性能未能达到规定要求时,允许改进工艺,修补缺陷重新检测。
帷幕墙现场试水计划书(AAMA 501.2规范要求)
(依AAMA501.2-03规范)2014目录壹、计划概要 (2)貳、测试目的 (2)參、测试范围 (3)肆、测试时机 (3)伍、参加人员 (3)陸、测试步骤 ....................................................................... 4-9 柒、测试位置 (10)捌、测试设备 (11)玖、附录AAMA 501.2 -03规范............................... 12-27 壹拾、试水试验纪录表 . (28)1 |壹、计划概要在帷幕墙施工阶段中,应尽早进行初测 ,业主 、建筑师及顾问将会在帷幕墙己完工部部分指定区域进行测试 ,并视察所有测试 ,不得发生任何漏水之现象 。
(1). 依初测中有无发生漏水现象 ,业主 、建筑师及顾问将决定是否应进行额外测试及其范围 ;同一幕墙系统承包商至少应进行二次成功之测试 ,任何未通过测试之费用皆应由承包商自行负责 。
进行有关规范标准必需之修正工作 、再测试及业主 、建筑师及顾问之各种费用皆应由承包商负责 。
修正措施亦应维持其品质及AAMA 501.2 -03 规范标准 ,且需经业 主 、建筑师及顾问核可 。
(2). 本工程一般型区域之漏水检查应依并依据AAMA 501.2 -03 规范标准办理,在进行本工程帷幕墙合约承揽范围之帷幕墙外墙试水作业及步骤前,需检送帷幕墙现场试水计划,经送审核准后方可进行测试。
貳、测试目的经由本帷幕墙测试过程,验证合约承揽范围帷幕墙工程之水密性功能设计,于帷幕墙现场组(按)装后一次防水及玻璃施工过程质量、性能确实符合设计需求,能及时改善及调整缺失范围,降低日后产生渗漏水之发生机会。
2 |3 |參、 测试范围A,B,C,D 栋共13栋帷幕外墙。
(详附图)肆、 测试时机在帷幕墙施工阶段中,依合约要求于外墙清洁前,应尽早进行初测 ,玻璃硅胶完成后实施。
建筑既有玻璃幕墙巡查计划表
建筑既有玻璃幕墙巡查计划表英文回答:Building Glass Curtain Wall Inspection Schedule.Purpose:To establish a comprehensive inspection schedule for glass curtain walls to ensure the safety, integrity, and performance of the building envelope.Inspection Frequency:Annual: Comprehensive inspection of all glass curtain walls.Quarterly: Visual inspection of critical areas and components.Monthly: Walk-through inspection of common areas.Inspection Scope:Visual Inspection:Check for cracks, chips, scratches, or other damage to glass panels.Verify the condition of gaskets and sealants.Assess the tightness and functionality of operable windows and doors.Inspect hardware, such as hinges, locks, and handles.Functional Inspection:Test the operability of windows and doors.Check the drainage system for proper functionality.Verify the airtightness and watertightness of the curtain wall.Specific Component Inspection:Inspect mullions and transoms for any signs of corrosion or damage.Check the condition of anchors and fasteners.Assess the integrity of support systems, such as framing and glass support clips.Inspection Criteria:ASTM E1300 Standard for Performance of Buildings:Specifies minimum performance requirements for glass curtain walls.Building Codes and Regulations:Adhere to local and national building codes and regulations.Manufacturer's Specifications:Follow the recommendations provided by the glass curtain wall manufacturer.Inspection Report:Document all findings, including any deficiencies or areas of concern.Provide detailed descriptions of observations and any recommended corrective actions.Include photographs or videos to document evidence of defects.Corrective Actions:Address all identified deficiencies promptly andeffectively.Contact the glass curtain wall manufacturer for technical assistance or repairs.Monitor the performance of the curtain wall after repairs to ensure adequate functionality.Responsibilities:Facility Manager: Overall responsibility for coordinating inspections and ensuring adherence to the schedule.Maintenance Staff: Conduct regular inspections and document findings.Glass Curtain Wall Contractor: Provide technical expertise and assist with inspections and repairs.Additional Notes:Inspections should be performed by qualified personnel.Refer to the specific building design andmanufacturer's recommendations for additional guidance.The inspection schedule may be adjusted based onfactors such as building usage, environmental conditions, and performance history.中文回答:建筑玻璃幕墙巡查计划表。
石材幕墙工程施工计划表
石材幕墙工程施工计划表项目名称:XXX石材幕墙工程项目编号:XXX项目地点:XXX项目负责人:XXX施工单位:XXX施工开始日期:XXXX年XX月XX日施工结束日期:XXXX年XX月XX日一、工程概况1. 项目概述本项目是位于XXX地的一处商业办公楼,总建筑面积为XXX平方米,共有XX层。
石材幕墙工程是本项目的重要部分,将为建筑增添高档、现代的外观。
2. 施工范围本次石材幕墙工程施工范围包括建筑立面的石材幕墙的设计、制作、安装等工作。
3. 施工要求(1)按照设计要求和相关规范,确保施工质量符合标准。
(2)施工过程中注意施工安全,严格按照相关法规和安全标准执行。
(3)严格控制工程进度,确保按时完工。
二、施工计划及流程1. 工程准备阶段(1)确定项目组织结构,明确各岗位职责。
(2)编制详细的施工计划,包括施工流程、工期计划、人力资源计划等。
(3)准备必要的施工材料和设备。
2. 施工阶段(1)搭建施工现场,并进行必要的安全措施。
(2)进行基础的准备工作,包括测量、定位等。
(3)进行幕墙结构的安装,包括支架的安装、石材板的固定等。
(4)进行幕墙的密封处理。
(5)进行幕墙表面的清洁和检测工作。
3. 竣工阶段(1)对幕墙进行最终验收,确保质量符合要求。
(2)制定维护和保养计划,确保幕墙长期稳定。
三、关键节点时间安排1. 项目启动及准备工作(XX天)2. 施工阶段(XXX天)3. 竣工阶段(XX天)四、施工人员及设备安排1. 项目负责人:XXX2. 施工队长:XXX3. 施工人员:X名4. 操作工:X名5. 工程车辆:XX辆6. 施工设备:XXXX五、质量控制措施1. 严格按照设计要求施工。
2. 进行相关质量检测。
3. 及时处理施工中出现的质量问题。
六、安全措施1. 配备必要的安全设备。
2. 进行安全教育和培训。
3. 严格执行安全制度,确保施工人员安全。
七、施工进度与监督1. 每日汇报工作进度。
2. 定期进行施工进度检查。
幕墙实测实量全套表
埋件工程实测实量表
部位:
检查时间
允许偏差
检查内容
(mm) 1
2
3
4
5
6
7
8
9 10
位置尺寸偏差
±20
预
与理论墙面不平度
±10
埋
件
预埋件清理后,表面及槽口无杂质
未做防腐的预埋件表面加防腐层
位置尺寸偏差
±20
与理论墙面不平度
±10
与墙体间隙
≤5
膨胀螺栓(化学锚栓)钻孔深度
≤10
胀管露出墙体表面长度
≤5
后
膨胀螺栓(化学锚栓)钻孔直径偏差
Hale Waihona Puke 补 埋膨胀螺栓(化学锚栓)距混凝土边缘距离
件
紧固后螺栓头与螺母间距
0~0.5
螺母与螺栓点焊不少于2点
穿透螺栓紧固形式符合设计要求,方向一致
穿透螺栓紧固后外露螺纹不少于2个螺距
螺栓所用零附件齐全
方垫片方向一致
统计分析
共检查 项,其中合格 项,不合格 项,合格率为 ﹪。
总评
测量人员
备注
幕墙材料试验方案
幕墙材料试验方案一、项目概述二、试验内容三、试验要求四、试验方法五、试验结果分析六、安全注意事项一、项目概述本试验方案是为了对城市副中心行政办公区A3工程幕墙材料进行试验,以确保其符合相关标准和要求。
本试验方案由XXX编制。
二、试验内容本次试验包括以下内容:1.幕墙材料的抗风压性能试验2.幕墙材料的抗风荷载试验3.幕墙材料的防水性能试验三、试验要求1.试验应在专业实验室进行。
2.试验应按照相关标准进行。
3.试验应由专业人员进行操作。
四、试验方法1.幕墙材料的抗风压性能试验:采用风洞试验法进行。
2.幕墙材料的抗风荷载试验:采用静力试验法进行。
3.幕墙材料的防水性能试验:采用水压试验法进行。
五、试验结果分析经过试验,幕墙材料的抗风压性能、抗风荷载试验和防水性能符合相关标准和要求。
六、安全注意事项1.试验过程中应注意安全,避免人员和设备损伤。
2.试验前应对设备进行检查,确保设备正常运行。
3.试验过程中应严格按照操作规程进行操作,避免操作失误。
一、工程概况1.工程简介本工程是一座高层建筑,位于城市中心区域,总建筑面积约为10万平方米。
主要包括商业、办公和住宅等功能。
其中,幕墙是本工程的重要组成部分。
2.本工程主要幕墙形式本工程主要采用玻璃幕墙和铝板幕墙两种形式。
其中,玻璃幕墙主要用于商业和办公区域,铝板幕墙主要用于住宅区域。
二、编制依据本工程的材料检验试验程序及标准的编制依据主要包括国家标准、行业标准和工程技术规范等相关标准文件。
三、组织架构本工程的材料检验试验工作由建设单位、监理单位和施工单位共同组成的检验小组负责。
其中,建设单位负责编制材料检验试验计划和组织检验工作;监理单位负责监督检验工作的实施;施工单位负责材料进场、存放和提供检验样品等工作。
四、材料检验试验程序及标准1.建筑材料构件设备进场检验制度建筑材料、构件和设备进场前,必须进行检验,确保符合相关标准和规范要求。
检验内容包括外观、尺寸、质量等方面的检测。
材料试验计划表一览
主要材料试验计划表一览序号材料名称必试项目取样数量及要求备注1 混凝土抗压抗压强度每拌制100盘且不超过100立方米的同配合比的混凝土,取样不得少于1次,超过1000立方米的同配合比的混凝土,200立方米取样1次标准依据:GB/T50081-2002100%见证砂浆抗压抗压强度(1)每一检验批且不超过250立方米砌体的各种类型及强度等级的砌筑砂浆,应至少抽检一次,每次应至少制作一组(3个)标准养护试件。
如砂浆等级或配合比变更时,还应制作试块;(2)冬期施工砂浆试块的留置,除应按照常温规定要求外,尚应增留不少于1组与砌体同条件养护的试块,测试检验28d强度;标准依据:JGJ/T70-2009100%见证混凝土抗渗抗渗性能连续浇筑抗渗混凝土每500立方米应留置一组抗渗试件(一组为6个抗渗试件)且每项工程不得少于两组。
标准依据:GB/T50082-2009100%见证钢筋原材拉伸、冷弯、重量偏差、抗震要求(最大力总伸长率)同一厂家、同一炉罐号、同一规格、同一交货状态每60吨位一验收批,不足60吨也按一批计;超过60吨的部分,每增加40吨,增加一个拉伸试件和一个弯曲试件取样要求:直径25及以下:2根取450mm的,5根取550mm直径28及以上:2根取450mm的,5根取720mm标准依据:GB1499.2-2007(热轧带肋)GB1499.1-2008 (光圆)GB50204-2002(2011版)(有抗震要求的钢筋按此标准需要做最大力总伸长率)直螺纹连接拉伸、冷弯、重量偏差、抗震要求(最大力总伸长率)现场检验500根为一验收批;工艺检验无代表数量,每种原材取一组标准依据:JGJ107-2010一组3根直缝电焊钢管下屈服强度、抗拉2根长300mm,宽8mm,代标准依据:强度、断后伸长率表批量400根GB/T13793-2008脚手架旋转扣件抗滑、抗破坏取样要求:代表批量281-500个,取8个/组;代表批量501-1200个,取13个/组;代表批量1201-10000个,取20个/组。
幕墙试验及检验
幕墙试验及检验一、幕墙试验内容,要求及时间安排××楼玻璃幕墙,按照合同要求,在××幕墙检测和研究中心进行,计划试验在×年×月×旬进行,×月×旬进行试验件安装,×月×旬完成试验件制作和试验前的一切准备工作,现就试验内容要求列述如下:试验内容和要求按中华人民共和国行业标准《玻璃幕墙工程技术规范》JGJ102-96中的有关规定执行。
该工程幕墙试验件的检测项目为风压变形性能,雨水渗漏性能,空气渗透性能和平面内变形性能四项。
1、风压变性能检测:风荷载标准值 2.1kPa风荷载设计值 3. 0kPa风荷载标准值 2. 1kPa作用下,竖挺之变形量不大于 19. 4mm。
2、雨水渗漏性能检测:幕墙不可开启部分的雨水渗漏压力为≥940Pa,可开启部分的雨水渗漏压力为≥250Pa。
3、空气渗透性能检测:幕墙的空气渗透性能应在 10Pa的内外压力差下,其不可开启部分的空气渗透量不应大于10m3/m·h;可开启部分的空气渗透量不应大于 2 5m3/m·h4 平面内变形性能检测:平面内变形性能要求为±17 .5mm,达到此变形时,幕墙玻璃,铝板没有损坏,恢复后,开启部分仍可正常开启。
二、试验计划1、序言1.1 本计划书详述有关由北京江河幕墙装饰工程有限公司承建的××楼的玻璃幕墙试验规范及方法。
1.2 为确保以上的幕墙工程能符合设计性能的要求,特作以下的试验:a 空气渗透性能测试b 雨水渗漏性能测试 - (稳定加压)c 抗风压性能测试 - (稳定加压)d 抗震性能测试2 .有关试验的安排2.1 试验地点:本试验将于××建筑幕墙测试及研究有限公司的试验场地进行。
2.2 有关试验样板的装造及安装将由北京江河幕墙装饰工程有限公司负责。
2.3 ××幕墙顾问及试验有限公司,将负责主持模拟试验及编制实验报告。
幕墙工程进度计划表模板
幕墙工程进度计划表模板Progress Schedule Template for Curtain Wall Engineering幕墙工程进度计划表模板1.Project OverviewThis template is designed to outline the progress schedule for a curtain wall engineering project.It includes key milestones, tasks, and deadlines to ensure timely completion.1.项目概述本模板旨在概述幕墙工程项目的进度计划。
它包括关键里程碑、任务和截止日期,以确保及时完成。
2.Project Milestones- Design Completion: 1st April- Material Procurement: 15th April- On-site Installation: 1st May- Quality Inspection: 15th May- Final Handover: 31st May2.项目里程碑- 设计完成:4月1日- 材料采购:4月15日- 现场安装:5月1日- 质量检查:5月15日- 最终交付:5月31日3.Tasks and Responsibilities- Design Team:t* Develop design conceptst* Prepare technical drawingst* Submit for approval- Procurement Team:t* Identify suitable supplierst* Obtain quotes and samplest* Finalize purchase orders- Installation Team:t* Prepare construction sitet* Assemble and install curtain walls t* Conduct quality checks- Quality Assurance:t* Perform site inspectionst* Validate installation qualityt* Issue completion certificates3.任务与责任- 设计团队:* 开发设计概念* 准备技术图纸* 提交审批- 采购团队:* 识别合适供应商* 获取报价和样品* 最终确定采购订单- 安装团队:* 准备施工现场* 组装和安装幕墙* 进行质量检查- 质量保证:* 进行现场检查* 验证安装质量* 发放完成证书4.Deadlines and Dependencies- Design approval: 1st April (dependency for procurement)- Material delivery: 15th April (dependency for installation)- On-site preparation: 25th April (dependency for installation)- Quality inspection pass: 15th May (dependency for final handover) 4.截止日期与依赖关系- 设计审批:4月1日(采购的依赖)- 材料交付:4月15日(安装的依赖)- 现场准备:4月25日(安装的依赖)- 质量检查通过:5月15日(最终交付的依赖)5.Progress TrackingRegular meetings and updates will be held to track progress.Key indicators such as design approval, material delivery, and quality inspection will be monitored closely.5.进度跟踪将定期举行会议和更新以跟踪进度。
幕墙工程施工部署施工阶段及施工段的划分和材料进场计划
幕墙工程施工部署施工阶段及施工段的划分和材料进场计划1、施工阶段的划分该标段可分为三个施工阶段,定位放样、基层处理、预埋件矫偏补强为施工准备阶段;骨架安装、板块上墙安装为中间施工阶段;耐候施胶、密封处理与卫生清洁为后期阶段。
2、施工段的划分根据本标段的组合特点及工期要求,我们基本上按金属幕墙、石材幕墙、玻璃幕墙把本标段划分为三个施工段,各施工段既独立又有协作,合理分工,大面展开,确保工程质量与工期。
施工准备材料送检计划表表4-2功能试验计划表表4-34.2 施工准备1、临建搭设根据施工平面图,布置现场暂设和材料堆放场地。
现场设项目经理室、技术质量组、工程管理组、劳资财务组、经营预算组、综合办公室、会议室、五金构件仓库。
施工时工人临时宿舍,每间住宿12 人,设上、下床架、电风扇,照明采用36v 低压电源,各种消防器材配置齐全,食堂、厕所、冲凉房等均设在生活区,食堂内整洁卫生,砌筑冲刷池、洗涤池、消毒池,现场临时厕所,采用自动水冲式,并做好临时化粪池,沉淀池等配套设施;搭设材料堆放临时仓库,各种材料堆放整齐,有物资标识;型材的加工制作,玻璃板块组装打胶等均在车间加工,验收合格后准予出厂,运至现场直接安装;现场策划将按创文明工地标准布置。
2、现场道路及排水重新清理工程在东、西、南、北面围墙边的排水沟,在南面和西面设置各一个沉淀池,场地污水经过滤后排入城市地下水道。
根据现场文明施工要求,施工现场四周原有道路均在泥土面上浇筑100 厚C20 砼地面,以便在雨季期间能保持道路畅通,不致产生泥坑、积水3、现场机械设备的布置本工程材料加工、组装、打胶主要在车间完成,因此现场只设置切割机、铣孔机、台钻等机械设备对一些由于结构偏差引起部分构件需要重新加工;电焊机根据施工进度分布于各个楼层。
4、根据施工组织设计制定的总控工期计划,编制月生产进度计划,并上报建设单位及监理公司。
5、落实垂直运输,施工外架及操作工作面,编制各阶段施工计划和机械设备进场计划。
幕墙工程施工进度计划
幕墙工程施工进度计划工作目标1.工程质量目标:确保幕墙工程质量满足设计要求和规范,实现建筑外观与功能的和谐统一。
针对幕墙的材质、结构、安装工艺等方面,制定严格的质量控制措施,并进行全过程质量监督和检验,以保证幕墙工程的安全性、耐久性、美观性和功能性。
–具体措施:对原材料进行严格的入场检验,确保材质报告、合格证等文件齐全;在施工过程中,进行定期的现场抽检,对幕墙的焊接、拼装、密封等关键工序进行重点监控,确保施工质量符合国家标准和行业规范;在工程验收阶段,组织专家进行严格的验收,确保幕墙工程的质量得到保障。
2.工程进度目标:按照既定的施工计划和时间表,合理安排人力和物力,确保幕墙工程按时完成。
通过精细化管理,合理安排施工顺序和作业时间,确保关键路径上的工作不受影响,同时预留一定的缓冲时间以应对可能出现的风险和意外情况。
–具体措施:制定详细的施工进度计划,明确各阶段的工作内容、完成标准和时间表;通过日例会、周计划等方式,及时跟踪工程进度,对滞后的工作进行分析和调整;加强与业主、设计方、监理方的沟通,确保各方的需求和变更能够及时反映到施工计划中。
3.安全生产目标:坚持“安全第一”的原则,加强施工现场的安全管理,确保工程过程中的人员安全和设施完好。
通过制定安全操作规程、进行安全教育和培训、落实安全防护措施等方式,提高施工现场的安全水平,防范和减少安全事故的发生。
–具体措施:对施工现场进行定期的安全检查,确保安全设施完好,及时发现和整改安全隐患;加强对施工人员的安全教育和培训,确保施工人员熟悉和掌握安全操作规程;对高风险作业进行重点监控,严格执行作业许可制度,确保作业安全。
工作任务1.工程质量管理工作:负责对幕墙工程的质量进行全过程的管理和监督,确保工程质量满足设计要求和规范。
需要与设计方、监理方、施工方等密切配合,共同推动工程质量的提高。
–具体工作:参与幕墙工程的方案设计、施工图设计和施工过程,对设计方案和施工图纸进行审核,提出改进意见和建议;对原材料和构件进行抽检,确保其质量符合国家标准和行业规范;对施工过程中的关键工序进行现场监督,确保施工质量得到保障;参与工程验收,对幕墙工程的质量进行评估和判定。
幕墙工程劳动力计划表
37
53
79
30
高峰期投入最多人力:79
测量放线 埋件安装 龙骨制作 竖龙骨安装 横龙骨安装 面板安装
注胶 清洁
90
80
70
60
50
40
30
20
10
··
0
按工程施工阶段投入劳动力数量
管理人员 测量工 制作工 龙骨安装工 电焊工 电工 注胶工 面板安装工 油漆工 搬运工 其他(清洁工等) 总计
:79
7950100管理人员测量工制作工龙骨安装工电焊工电工面板安装工油漆工搬运工其他清洁工等总计50100管理人员测量工制作工龙骨安装工电焊工电工面板安装工油漆工搬运工其他清洁工等总计
附表三:劳动力计划表
按工程施工阶段投入劳动力数量
工种
测量放线
埋件安装
龙骨制作
竖龙骨安 装
横龙骨安 装
面板安装
注胶
管理人员
清洁
6 0 0 0 0 0 0 0 9 5 5 25
管理人员 龙骨安装工
面板安装工 其他(清洁工等)
6
6
6
6
6
6
6
测量工
13000000制作工
0
11
0
0
0
0
0
龙骨安装工
0
0
29
0
0
0
0
电焊工
1
3
16
16
16
0
0
电工
1
0
0
0
16
0
0
注胶工
0
0
0
0
0
58
0
面板安装工
0
0
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2
后置埋件
抗拉拔试验(埋件及化学锚栓,螺栓)、承载力现场试验或极限拉拔试验
3组
埋件安装时进行现场抽检试验(3月15日进行试验)
同上
3
铝合金隔热型材
抗拉强度、抗剪强度检测
1组
隔热型材进场后复试(4月7日)
同上
4
岩棉、保温板
导热系数、密度
1组
防火保温棉进场后复试(4月22日)
1组
石材进场前1周进行复试(4月24日)
合同要求
考察荒石矿山后须对原石测试,把整个矿体分四个区,在不同点采集原石样品共20块,主要进行本规定中提出的试验项目。
1组
7
硅酮结构胶
邵氏硬度、标准条件下拉伸粘结强度、相容性
1组
胶进场后复试
同上
8
聚乙烯发泡材料
必须具有与密封胶的相容性试验合格报告
1组
胶进场后复试
同上
说明:本工程幕墙性能、门窗性能各项目的相关检测,根据业主、建筑师、监理工程师及总包要求执行。
同上
5
玻璃节能性
露点(800元)、传热系数检测
1组
玻璃进场后复试(4月27日)
同上
可见光透射比性能检测(600元)
1组
遮阳系数性能检测(1500元)
1组
6
石材板块
弯曲强度、体积密度、吸水性(光面板)耐冻融性、花岗石的放射性能检测
1组
石材进场前1周进行复试(4月24日)
同上
三性试验和高低温溶冻试验JGJ-133-2001
合同要求:实验室选择中国建材研究院或中国建筑科学研究院物理所
石材骨架以及扣件系统拉拔和震动试验。
1组
合同要求
水浸泡试验:浸泡时间20小时之后做上述项目的检测,看有无变化
1组
合同要求
做水浸泡融冻试验。做溶冻试验时,本规定试验件为20组样品,连续3次溶冻过程。其水温度为+20℃~-30℃,并使试验件沉浸在水池底部,石材上表距水平面距离为60mm。样品不能重叠放置,浸泡复试过程20小时。
合同要求
8
硅酮密封胶
粘结性、相容性、耐污染性
1组
胶进场后复试
同上
9
幕墙用结构密封胶、耐候密封胶
与其相接触材料的相容性、剥离粘结性试验
1组
胶进场后复试
同上
10
幕墙防雷系统闭合
防雷系统接地电阻测试
施工现场实体
防雷系统安装完进行施工现场测试
同上
11
玻璃幕墙淋水试验
雨水渗漏性能检测
施工现场实体
分段玻璃幕墙安装完工进行施工现场测试
1组
合同要求
冷冻、解冻过程规定:从浸水槽取出试验件后,立即放入冰库(-20℃~-4℃),不准重叠放置,放置时间20小时。此后立即放进水温是15℃、20℃、40℃、60℃的水中进行加温浸泡。14小时后再重复试验。
1组
合同要求
6
石材板块
每批石材取5个样件做表面处理后,进行水密测试,样件尺寸300×300
幕墙工程ቤተ መጻሕፍቲ ባይዱ项试验计划表
序号
试验名称
检测内容
规格尺寸及数量
试验时间
检验机构名称
1
玻璃幕墙
气密、水密、风压变形、
平面内变形性能
1组
应在幕墙工程构件大批量制作、安装前进行幕墙四性试验(3月5日进行试验)
国家认定的质量检测中心(经业主、总包、监理认可)
2
铝合金门窗
抗风压性能、水密性、气密性、 还有保温性能和隔声性能
