晋煤集团寺河煤矿瓦斯抽放管理制度
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
晋煤集团寺河煤矿瓦斯抽放管理制度
编制:
审核:
2011年4月29日
目录
第一章总则 (3)
第二章瓦斯抽放工作的组织机构和责任制度 (3)
第三章瓦斯抽放管理办法 (5)
第四章瓦斯抽放泵站管理办法 (9)

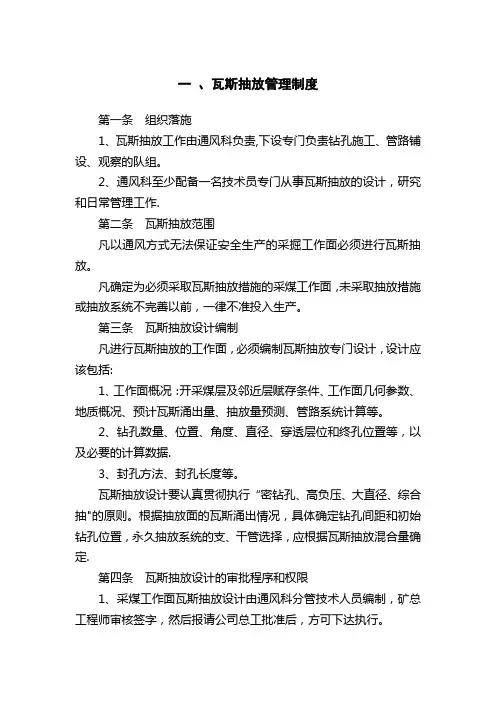

瓦斯抽放管理制度
第一章总则
第一条为切实贯彻执行《煤矿安全规程》中有关瓦斯抽放的各项规定,认真落实《矿井瓦斯抽放管理规定》,加强瓦斯抽放管理,提高抽放效果,防止瓦斯事故,保证矿井安全生产,特制定《青山矿井瓦斯抽放管理制度》(以下简称《制度》)。
第二条本《制度》适用于青山矿井新建系统时期及投入煤炭生产时期。
第三条青山矿安全监察部门、业务管理部门负责对本《制度》的贯彻施行进行监督、检查。
第四条矿井瓦斯抽放工作,除应遵守本《制度》的规定外,还应符合国家现行《煤矿安全规程》、《矿井瓦斯抽放管理规范》的有关规定
第二章瓦斯抽放工作的组织机构和责任制度第五条成立青山矿瓦斯抽放工作领导小组。
总指挥长:xxx(企业负责人)
指挥长:xxxx(矿长)
副指挥长:xxxxxx(总工程师)
成员:安全矿长、生产矿长、机电矿长、调度室主任、施工队负责人。
建立专门的瓦斯抽放队伍。负责抽放钻孔施工、抽放管路和设备安装以及瓦斯抽放的日常管理工作。
第六条总指挥长对本矿的瓦斯抽放工作负全面领导责任,平衡解决抽放所需的资金和装备,安排抽放工程纳入矿井生产计划,审定矿井大型抽放工程的设计和建设方案。
第七条矿长对本矿的瓦斯抽放工作负负责制定完善各项管理规章制度,确定抽放队伍的人员配备、施工队伍的组织及抽放工作的管理。
第八条矿总工程师对本矿的瓦斯抽放工作负技术领导责任。组织编制矿井瓦斯抽放长远规划和年度计划,组织编审抽放设计和相关的安全技术措施,组织抽放工程的验收和抽放计划的考核,安排抽放科研工作和新技术、新装备的推广应用。
第九条生产副矿长对本矿的瓦斯抽放工作负主要领导责任。负责安排矿井抽放地区、工作面的接替,平衡抽放与采、掘生产的关系,安排抽放工程所需的时间和空间。负责领导在采面投产验收的同时进行采面瓦斯抽放系统验收。平衡开拓生产与抽放之间的关系,协调解决抽放所需的巷道工程、钻场工程。
第十条安全副矿长对本矿瓦斯抽放的安全工作负领导责任。组织对抽放工程安全措施落实情况的检查,组织对矿井瓦斯抽放的安全防护装备使用情况的检查,安排矿井瓦斯抽放的安全监督、检查工作。
第十一条机电副矿厂对本矿瓦斯抽放工作负组织协调责任。平衡抽放与机电、运输之间的关系,安排矿井大型抽放工程的机电安装工作,平衡解决抽放所需的供电保障。
第十二条工程师对本矿的瓦斯抽放工作直接领导和管理责任。负责组织抽放长远规划和抽放计划的实施,负责领导瓦斯抽放质量标
准化工作,对抽放队伍的日常管理负监督和指导责任。
第十三条矿井主管抽放业务科室的通风防突科、矿调度室的科长、主任对本矿的瓦斯抽放工作负具体领导责任。具体责任组织抽放计划的实施、抽放工程质量验收;负责对抽放基础技术资料的收集和管理;负责制定抽放相关工种的岗位责任制度,并对各项抽放管理制度的落实情况进行检查和监督;负责对瓦斯抽放报表审核;负责对月、季、年的瓦斯抽放工作总结分析。
第十四条防突队长、瓦斯抽放质量监督员对瓦斯抽放工作管理负直接责任。具体负责抽放日常工作的安排,布置现场抽放工作。负责组织本队职工的抽放技术知识教育和培训,安排抽放装备的使用和管理。负责落实抽放管理制度,落实抽放安全技术措施,落实抽放钻孔工程质量验收制度,具体组织实施并完成抽放计划。
第十五条瓦斯抽放队伍、负责抽放钻孔施工、抽放管路和设备安装以及瓦斯抽放的日常管理工作。瓦斯抽放采、掘工作面的采、掘队队长,对本队工作区域的瓦斯抽放管理系统和抽放打钻工作负有协助管理责任。安排职工协助做好抽放管路的防护工作,防止抽放管路损坏和漏气,以保证采面的瓦斯抽放效果。
第三章瓦斯抽放管理办法
第十六条瓦斯抽放作为矿井安全生产的一个重要环节,必须纳入矿井年度安全考核指标。
第十七条瓦斯抽放必须编入矿井年、季、月生产计划,做到随矿井生产计划同时下达、同时考核。矿井抽放月计划应详尽编入矿井月生产计划。抽放月计划的内容应包括:抽放建设工程进度安排,抽放钻孔进尺、抽放瓦斯量、瓦斯利用量等考核指标。
第十八条瓦斯抽放必须纳入矿井采区设计和采掘接替计划时,必须同时安排瓦斯抽放接替计划,并考虑足够的抽放时间,以保证抽放效果。
第十九条矿井瓦斯抽放长远规划必须作为矿井安全生产长远规划的一部分,与安全生产长远规划同时编制、同时下达,做到近期抽放与远期规划衔接。
第二十条矿井永久抽放系统(地面永久泵站)的设计,井下采区或局部抽放系统设计,必须通过矿总工程师组织的审定后方可生效。抽放工程必须按照抽放设计和相关质量标准进行施工,不得随意改变设计内容。
第二十一条抽放矿井必须有“四图纸、三记录、三台帐、二报表”,并与现场实际相符。
四图纸:①矿井瓦斯抽放系统平面图;②瓦斯抽放泵站平面布置图;③抽放钻场及钻孔布置图;④抽放泵站供电系统图。
三记录:①抽放工程(包括钻孔)质量验收记录;②泵站抽放参数测定记录;③抽放系统巡回检查记录。
三台帐:①抽放设备、仪表管理台帐;②本煤层抽放工作面抽放管理台帐;③采空区瓦斯抽放管理台帐。
二报表:①矿井瓦斯抽放日报;②矿井瓦斯抽放月报。
本煤层抽放工作面抽放管理台帐内容包括:工作面并网抽放的钻孔数量、孔长、吨煤钻孔量、总抽放流量、抽放瓦斯平均浓度、平均百米钻孔抽放量、钻孔孔口的最大和最小抽放负压、累计抽放瓦斯量和当月达到的抽放率等。
第二十二条本煤层顺层钻孔预抽瓦斯工作面应实行边掘进边打钻,在采面投产时,本煤层预抽钻孔量要达到下表要求的吨煤钻孔量
