隧道防排水施工技术交底大全书

合集下载

隧道、坑道排水技术交底书

隧道、坑道排水技术交底书

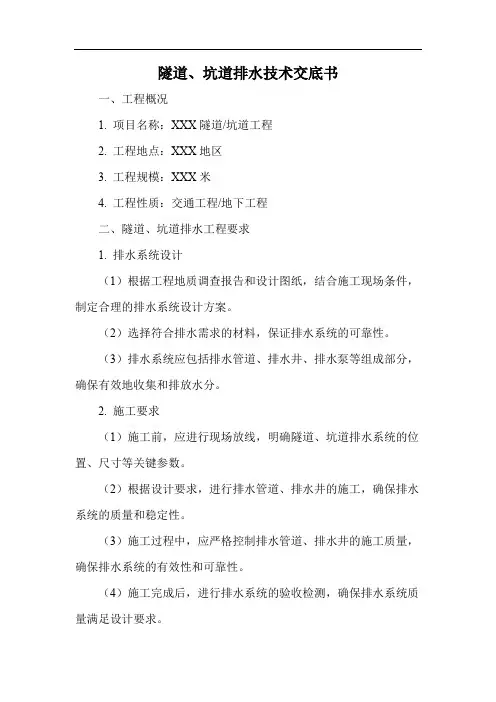

隧道、坑道排水技术交底书一、工程概况1. 项目名称:XXX隧道/坑道工程2. 工程地点:XXX地区3. 工程规模:XXX米4. 工程性质:交通工程/地下工程二、隧道、坑道排水工程要求1. 排水系统设计(1)根据工程地质调查报告和设计图纸,结合施工现场条件,制定合理的排水系统设计方案。

(2)选择符合排水需求的材料,保证排水系统的可靠性。

(3)排水系统应包括排水管道、排水井、排水泵等组成部分,确保有效地收集和排放水分。

2. 施工要求(1)施工前,应进行现场放线,明确隧道、坑道排水系统的位置、尺寸等关键参数。

(2)根据设计要求,进行排水管道、排水井的施工,确保排水系统的质量和稳定性。

(3)施工过程中,应严格控制排水管道、排水井的施工质量,确保排水系统的有效性和可靠性。

(4)施工完成后,进行排水系统的验收检测,确保排水系统质量满足设计要求。

三、施工安全与环保措施1. 施工过程中,严格遵守国家有关安全生产的法律、法规和公司安全生产管理制度。

2. 施工人员应佩戴安全帽、安全带等个人防护用品,施工现场设置安全警示标志。

3. 隧道、坑道排水施工过程中,加强施工现场的监控,发现险情及时采取措施进行处理。

4. 施工废水、废土应按规定进行处理,不得随意排放、堆放。

四、质量保证措施1. 严格遵循施工图纸及施工规范要求,确保施工质量。

2. 施工过程中,加强质量检查,对不合格工程及时进行整改。

3. 做好施工记录,为工程验收、维护提供依据。

4. 定期对施工人员进行技术培训,提高施工技能和质量意识。

五、组织管理与协调1. 建立健全项目组织机构,明确各岗位职责,确保施工顺利进行。

2. 加强施工现场管理,严格执行施工方案,确保施工进度。

3. 加强与设计单位、监理单位及业主的沟通与协调,及时解决施工过程中出现的问题。

4. 定期召开施工例会,了解施工进展,分析存在的问题,制定改进措施。

请各参建单位严格遵守上述要求,共同努力,确保隧道、坑道排水工程质量、安全、进度满足整体工程需求。

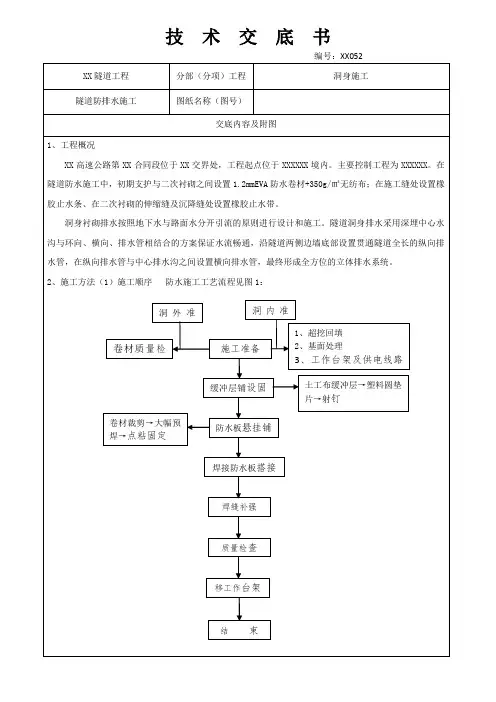

隧道防排水施工技术交底

隧道防排水施工技术交底
F、洞内严禁存放防水材料、油料等易燃易爆材料。
(7)沉降缝、伸缩缝、施工缝的防水施工
沉降缝、伸缩缝、施工缝等三缝是防水施工的难点也是衬砌结构自防水的薄弱部位,因此必须加强三缝的防水施工处理,以保证整个工程的防水质量。根据设计要求在二次衬砌施工中在施工缝处设置橡胶止水条、在伸缩缝处设置橡胶止水带。
沉降缝、变形缝做法
施工后防水板的保护
防水层铺设后至浇二衬混凝土期间,防水材料最易受到破坏,须加强防护。
a、绑扎钢筋时,防水层表面放置薄木板,钢筋预留端头套塑料帽防止刮破防水板。
b、钢筋连接或使用电焊时,用石棉水泥板进行遮挡,避免烧伤、刮破防水板。
c、混凝土浇筑时若使用振动棒,振动棒不得离防水层太近。
d、已铺设防水板部位严禁吸烟及采用明火作业。
(2)基面处理施工
在防水板铺设之前要进行基面处理施工,要求结构表面无明水流,表面可有少量、偶见的湿渍。初期支护表面无明显的凹凸不平,局部不满足要求的部位要进行分层补喷,直到达到要求为止。基面不得有钢筋头,锚杆头等尖锐突出物,否则应予以从根部割除,并在割除部位用水泥砂浆抹成圆曲面,防止扎坏防水板。
(3)环、纵向排水管施工
技术交底书
编号:XX052
XX隧道工程
分部(分项)工程
洞身施工
隧道防排水施工
图纸名称(图号)
交底内容及附图
1、工程概况
XX高速公路第XX合同段位于XX交界处,工程起点位于XXXXXX境内。主要控制工程为XXXXXX。在隧道防水施工中,初期支护与二次衬砌之间设置1.2mmEVA防水卷材+350g/㎡无纺布;在施工缝处设置橡胶止水条、在二次衬砌的伸缩缝及沉降缝处设置橡胶止水带。
施工注意事项
中埋式止水带应沿结构厚度的中心线将止水带的两翼分别埋入结构中,圆环中心对准变形缝中央;止水带安装时不得翻转、扭曲,发现破损立即更换;在混凝土浇筑前避免止水带被污物或水泥砂浆污损,表面杂物必须清理干净,防止止水带与衬砌混凝土之间咬合不紧密形成渗水通道;止水带的外露部分在后续的施工中必须加强保护,防止人为破坏。

3.2隧道防排水施工安全技术交底

3.2隧道防排水施工安全技术交底
(7) 施工人员一律佩戴安全帽,防止防水板铺设配件坠落伤人。
(8) 在进行防水板固定作业时,压焊机应专人专用,防止交叉使用造成额外安全事件。
(9)隧道内动火作业必须按规定报批,动火作业人员必须经动火作业培训。
(10)动火作业必须有监护人员在岗盯控并配置合格有效的灭火器材。
(11)隧道内动火作业前必须对周边环境进行检查,对于易燃.易爆品必须进行转移或隔离。
(12)隧道内动火作业后必须经申请人员和监护人员检查确认火灾隐患消除后方可离开。
(13)在电气焊作业区域必须对防水板进行有效隔离,焊渣落点下方易燃物及时清理,防水板与外部热源必须进行隔离保护,对电加热焊接设备妥善放置。
(14)钢筋电气焊.防水板、衬砌作业前必须检查作业区的消防器材,确保消防器材良好,制止作业人员吸烟.使用明火。
(4) 防水板作业面的照明灯具严禁烘烤防水板,其与防水板间的距离不得小于50cm。
(5) 洞内工作空间有限,施工人员较多,工序作业交叉进行,进行挂板作业时应预防与其它作业发生干扰而产生的安全隐患。
(6) 安全用电,防止电缆打结、破损,漏电伤人,对工作面有明水地段,操作手持电器时,要安装漏电保护器和人身安全防护设施,确保人身安全。
(2) 防水板铺设焊接时,必须保证隧道内通风流畅,严禁无风作业。
(3) 对零星防水板和土工布应集中收集,统一处理,不得随意扔弃。
(15)必须开具动火作业证,确保动火点周边无易燃物。
(16)动火作业必须有监护人员在岗盯控并配置合格有效的灭火器材。
(17)钢筋电气焊.防水板、衬砌作业前必须检查作业区的消防器材,确保消防器材良好,制止作业人员吸烟.使用明火。
二、环保措施
(1) 铺设缓冲层(土工布)前应对基面水统一归槽处理,不得漫流而影响隧道内文明施工。

隧道排水安全技术交底模板

隧道排水安全技术交底模板

一、交底目的为确保隧道施工过程中的排水安全,预防因排水不当引发的各类事故,提高施工人员的安全意识和操作技能,特制定本安全技术交底。

二、适用范围本交底适用于隧道施工过程中所有与排水相关的作业环节。

三、交底内容1. 施工前的准备工作(1)了解隧道地质情况,包括地层岩性、地下水情况、洞内涌水情况等。

(2)熟悉隧道排水设计方案,明确排水设施、排水量和排水路线。

(3)检查排水设备、材料、工具等是否齐全,性能良好。

2. 施工过程中的安全注意事项(1)排水作业人员必须佩戴安全帽、防滑鞋、手套等防护用品。

(2)作业人员应遵守操作规程,严格按照设计要求进行排水作业。

(3)排水设备运行过程中,严禁无关人员靠近,确保设备安全运行。

(4)排水作业区域应设置警示标志,提醒过往人员注意安全。

(5)加强对排水设施的巡查,发现异常情况及时处理。

3. 隧道涌水应急处理(1)发现隧道涌水情况,立即停止作业,迅速撤离作业人员。

(2)启动应急预案,组织人员进行排水作业。

(3)根据涌水情况,采取合理的排水措施,如临时排水、抽排、封堵等。

(4)确保排水作业安全,防止发生二次事故。

4. 施工现场安全管理(1)施工现场应设置排水沟、沉淀池等排水设施,确保排水畅通。

(2)加强对排水设施的维护保养,确保设施正常运行。

(3)加强施工现场的巡查,及时发现并处理安全隐患。

(4)严格执行安全生产责任制,确保排水作业安全。

四、交底要求1. 施工单位应将本交底内容传达至所有排水作业人员。

2. 作业人员应认真学习并掌握本交底内容,提高安全意识。

3. 施工单位应定期组织安全教育培训,提高作业人员的安全技能。

4. 施工单位应加强施工现场安全管理,确保排水作业安全。

五、附则1. 本交底自发布之日起实施。

2. 本交底由施工单位负责解释。

3. 如遇特殊情况,需对本交底内容进行调整,应以调整后的内容为准。

隧道衬砌防排水施工交底书-14页文档资料

隧道衬砌防排水施工交底书-14页文档资料
二、防水板铺设
采用分体式防水结构,防水板厚度1.5mm,防水板应超前二次衬砌施工12m,同时与开挖掌子面应保持一定的安全距离。
防水板铺设之前要对喷砼基层的不平整、尖锐物体进行处理,确保基层平整度。基层平整度符合 D/L≤1/6的规定(D—初期支护基层相邻两凸面凹进去的深度,L—初期支护基层相邻两凸面之间的距离),用隧道断面仪进行检查。同时进行锚头、钉头、钢筋头、钢支护凸出者烧除至与基面相平,并用砂浆抹盖。
环向铺挂时先拱后墙,下部防水板应压住上部防水板。低侧防水板应压住高侧防水板,固定防水板时不得紧绷,并保证板面与喷射砼表面能密贴。用手托起防水板,看其是否与喷射混凝土密贴。在拱顶1m2范围内塑料防水板不得下凹或呈水平状。
焊接机具主要有爬焊机、焊塑枪等。
1.分体式防水板无钉铺设工艺
分体式防水板在铺设过程中,不能有任何孔眼穿透防水板,以确保防水板整体性、完整性、防水性。防水板无钉铺设施工艺流程见图1,方法如下:
家庭是幼儿语言活动的重要环境,为了与家长配合做好幼儿阅读训练工作,孩子一入园就召开家长会,给家长提出早期抓好幼儿阅读的要求。我把幼儿在园里的阅读活动及阅读情况及时传递给家长,要求孩子回家向家长朗诵儿歌,表演故事。我和家长共同配合,一道训练,幼儿的阅读能力提高很快。新金华山隧道
施工部位
衬砌防排水
主送单位
日 期
隧道衬砌防排水施工技术交底
一、隧道防排水施工工艺流程
隧道防排水采取“防、排、堵、截结合,因地制宜,综合治理”的原则。在裂隙水较发育及有水文环境严格要求的地段,防排水采用“以堵为主,限量排放”的原则,堵水率达到90%以上。本标段隧道全部采用复合式衬砌,隧道二次衬砌采用不低于P10的防水砼;隧道防水等级为一级;隧道内设双侧水沟加中心矩形沟。图1暗Fra bibliotek圈固定缓冲层示意

隧道防排水技术交底书

隧道防排水技术交底书

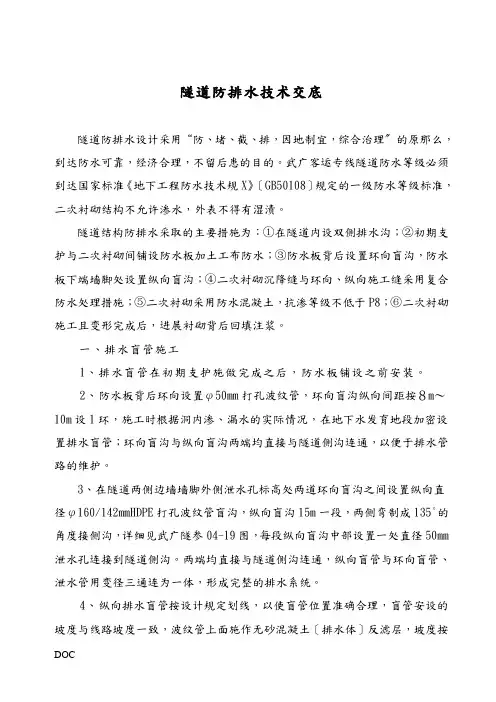

隧道防排水技术交底隧道防排水设计采用“防、堵、截、排,因地制宜,综合治理〞的原那么,到达防水可靠,经济合理,不留后患的目的。

武广客运专线隧道防水等级必须到达国家标准《地下工程防水技术规X》〔GB50108〕规定的一级防水等级标准,二次衬砌结构不允许渗水,外表不得有湿渍。

隧道结构防排水采取的主要措施为:①在隧道内设双侧排水沟;②初期支护与二次衬砌间铺设防水板加土工布防水;③防水板背后设置环向盲沟,防水板下端墙脚处设置纵向盲沟;④二次衬砌沉降缝与环向、纵向施工缝采用复合防水处理措施;⑤二次衬砌采用防水混凝土,抗渗等级不低于P8;⑥二次衬砌施工且变形完成后,进展衬砌背后回填注浆。

一、排水盲管施工1、排水盲管在初期支护施做完成之后,防水板铺设之前安装。

2、防水板背后环向设置φ50mm打孔波纹管,环向盲沟纵向间距按8m~10m设1环,施工时根据洞内渗、漏水的实际情况,在地下水发育地段加密设置排水盲管;环向盲沟与纵向盲沟两端均直接与隧道侧沟连通,以便于排水管路的维护。

3、在隧道两侧边墙墙脚外侧泄水孔标高处两道环向盲沟之间设置纵向直径φ160/142mmHDPE打孔波纹管盲沟,纵向盲沟15m一段,两侧弯制成135°的角度接侧沟,详细见武广隧参04-19图,每段纵向盲沟中部设置一处直径50mm 泄水孔连接到隧道侧沟。

两端均直接与隧道侧沟连通,纵向盲管与环向盲管、泄水管用变径三通连为一体,形成完整的排水系统。

4、纵向排水盲管按设计规定划线,以使盲管位置准确合理,盲管安设的坡度与线路坡度一致,波纹管上面施作无砂混凝土〔排水体〕反滤层,坡度按1:1.5控制,碎石粒径为10~30mm,详见10月8号武广公司下发的水沟、电缆槽D节点详图。

5、排水管采用钻孔定位,定位孔间距在30cm~50cm。

将膨胀锚栓打入定位孔或采用锚固剂将钢筋头预埋在定位孔中,固定钉安在盲管的两端。

用无纺布包住盲管,采用铆钉加压条固定住盲管,然后再固定在膨胀螺栓上。

隧道防排水技术交底书

隧道防排水技术交底书

新建铜仁至玉屏铁路TYTJ-1标川洞隧道防排水技术交底书编制:复核:审核:中铁一局集团有限公司铜玉铁路工程指挥部第二项目经理部2014年6月8日技术交底书单位名称:中铁x局集团有限公司xx铁路工程指挥部xxxx标第x项目部交底对象川洞隧道作业班组交底日期交底项目川洞隧道防排水交底编号交底内容:一、工程概况本隧位于xxx境内,中心里程IDKxxx,最大埋深约xxm,全长xxm。

全隧位于直线上;设计纵坡为15‰的单面下坡;隧道区域属溶蚀构造地貌,进口地面坡面较陡,出口地面坡度较缓,地面高程xxx~xxxm,相对高差约56m,隧道进口附近有便道想通,交通较方便。

二、施工方法:(一)、工序概况:盲沟绑扎安装→铺设土工布→铺设防水板1、防排水施作应符合以下要求:(1)隧道二次衬砌施作应在围岩和初期支护变形基本稳定后进行,变形基本稳定应符合:隧道周边变形速率明显下降并趋于缓和;或水平收敛(拱脚附近7d平均值)小于0.2mm/d,拱顶下沉速度小于0.15mm/d。

(2)围岩及初期支护变形过大或变形不收敛,又难以及时补强时,可提前施作二次衬砌,以改善施工阶段结构的受力状态,此时二次衬砌应予以加强。

2、每板二衬混凝土浇筑前,测量人员及技术人员要共同进行中线、高程测量放样。

校核台车内拱顶标高和隧道中线及两侧净空宽度。

二次衬砌前应用激光断面仪检查初期支护内轮廓断面,发现欠挖应及时处理。

隧道初次二衬施工需项目部测量工程师对台车就位情况进行放样复核后方可施工。

3、根据中线和标高铺设衬砌台车轨道,轨距与台车轮距一致,左右轨面高差<10mm。

起动电动机使衬砌台车就位。

涂刷脱模剂。

4、起动衬砌台车液压系统,根据测量资料使钢模定位,保证钢模衬砌台车中线与隧道中线一致,拱墙模板成型后固定,测量复核无误。

5、清理基底杂物、积水和浮碴;装设钢制或木制挡头模板,按设计要求装设橡胶止水带,并自检防水系统设置情况。

6、自检合格后报请监理工程师隐蔽检查,经监理工程师签证同意后灌注砼。

隧道防排水施工技术交底大全书

隧道防排水施工技术交底大全书

.
新建铁路北京至沈阳客运专线
施工技术交底纪要
JSTJ- 7 标段
工程项目:隧道防排水工程
编号:
记录者:(签字)
交底者:(签字)
技术负责:(签字)
技术部门:(盖章)
日期:
单位:中铁十六局集团第二工程有限公司京沈客专TJ-7标
交底记录
采云堂隧道:
防水板与垫圈若采用热熔焊接,防水板超前二次衬砌10~20m施工,
超声波焊机焊接。

铺设前进行精确放样,弹出标准线进行试铺后确定防水板一环的尺寸,尽量减少接头。

分离式防水板铺设采用从下向上的顺序铺设,
铺长度与弧长的比值为10:8,检查时要保证防水板全部面积均能抵到围岩。

分离式防水板铺挂前,用带热塑性圆垫圈的射钉将缓冲层平整顺直地固定在基层上(见下图4-3),缓冲层搭接宽度
板布置适当排数垫圈,每排垫圈距防水板边缘
个垫圈/m2,顶部40cm,3~4个垫圈
150mm。

环向铺设时,下部防水板应压住上部防水板。

施工要点控制:
防水板表面平顺,无褶皱、无气泡、无破损等现象。

当基面轮廓凸凹不平时,要预留足够的松散系数,使其留有余地,变化出增加悬挂点,保证缓冲面与混凝土表面密贴。

3.4.1 中埋式止水带施工工艺流程:
仰拱及二衬端模均采用定型钢模,中埋式止水带位置
接底单位及签字。

隧道防排水技术交底

隧道防排水技术交底

技术交底书沟各自分段相通(结合衬砌模板台车长度,间距为12m)o环向盲管采用A50mm单壁打孔波纹管,纵向盲管采用A80mm双壁打孔波纹管。

防排水系统布置图:⅞1Dm⅜10rn不蝴糠―示意图环一裳嫡咏连接示意一3、排水盲管施工控制要点①纵向贯通排水盲沟安装应按设计规定划线,以使盲管位置准确合理,划线时注意盲管尽可能走基面的低凹处和有出水点的地方。

②盲管与支护的间距不得大于5cm,盲管与支护脱开的最大长度不得大于I1Ocm o③集中出水点沿水源方向钻孔,然后将单根集中引水盲管插入其中,并用速凝砂浆将周围封堵,以使地下水从管中集中引出。

④盲管上接头用无纺布的渗水材料包裹,防止混凝土或杂物进入堵塞管道。

⑤为防止浇筑模注混凝土时混凝土浆液导致隧道盲管过滤功能失效,防水板的铺砌必须低于纵向盲管一定距离,并与边缘加密固定。

1.1、2防水板施工工、施工准备防水板铺设前,应先对隧道初期支护喷射混凝土表面进行处理,切除锚杆或钢筋外漏头,基层平整度应符合D/1W1/10的要求(D为初期支护基层相检测,直到完全粘合。

土工布铺设及防水板加土工布铺设示意图:防水板焊接强图固定点士工布献示意图 上工有防水板加上工布用岩初期支护热熔耀 射钉⅛1≡士工布 围岩初期支护热财睦 射钉防水板焊接缝示意图:y大于15Cm3.3、止水带及止水条施工二次衬砌的变形缝、施工缝是隧道施工的薄弱环节,也是隧道工程防水的重点,在施工中要高度重视。

1、止水带施工止水带施工工艺流程:挡头模板钻钢筋孔一>穿钢筋卡一►放置止水下一环节止水带定位T普注混凝土T挡头板T一环止水带定位施作方法:沿衬砌轴线每隔不大于Im钻一Φ12的钢筋孔。

将制成的钢筋卡,由待灌混凝土侧向另一侧穿过挡头模板,内侧卡进止水带一半,另一半止水带平靠在挡头板上。

待混凝土凝固后拆除挡头板,将止水带拉直,然后弯钢筋卡紧止水带。

环向施工控制要点:①检查待处理的施工健附近Im范围内围岩表面不得有明显的渗漏水,如有则采取必要的挡堵(防水板隔离)和引排措施。

隧道防排水系统技术交底书

隧道防排水系统技术交底书

技术交底书表格编号1510
项目名称新建衢州至宁德铁路
共2页
交底编号
工程名称芳源隧道出口
设计文件图号衢宁施(隧)64、衢宁施隧参09
施工部位防排水系统施工
交底日期2016年3月1日
一、工程概况
芳源隧道全长6625m,起讫里程DK253+975~DK260+600,芳源隧道出口工区负责施工的正洞里程为:DK258+500~DK260+600,共2100米。

二、交底范围
本交底适用于芳源隧道出口DK260+090~DK260+600段(共510米)排水盲管、横向排水管施工。

三、排水系统设计
本隧道地下水治理总原则为“防、排、堵、截结合,因地制宜,综合治理”,采取切实可靠的措施,达到防水可靠、排水畅通、经济合理、不留后患的目的。

(1)在隧道两侧边墙墙角外设置纵向HDPE107/96双壁打孔波纹管,每9m 一段,进口双线隧道无中心水沟及横向排水管,道床地面设置2%的横向排水坡并向侧沟方向设置直径50毫米泄水孔,间距3米,排泄道床积水。

(2)“防水板+土工布”背后拱墙设环向凸凹型排水板(宽50厘米,凸点高1厘米),每道施工缝处布设两环排水板,排水板向下延伸到纵向波纹管高度处,并根据地下水发育情况调整。

四、排水系统施工
纵环向盲管安装与连接示意图见附图
施工缝。

隧道防排水施工技术交底

隧道防排水施工技术交底
E、防水层的铺设超前二次衬砌1~2个循环。
五.止水带、止水条施工
1.止水带施工
按照设计在隧道衬砌明暗洞结合处、暗洞围岩土石交接及变化处需设置变形缝,变形缝采用背贴式止水带及中埋式止水带;全隧道衬砌施工缝采用中埋式止水带。
安装工艺:
1.沿二次衬砌设计线环向间隔0.5m,在挡头板上钻一直径12mm钢筋孔,将加工成型的Φ10mm钢筋卡由待模筑砼一侧向另一侧穿入,内侧卡紧止水带的一半,另一半止水带平结在挡头板上;
Sd2-30,电缆沟及排水沟钢筋构造
Sd2-31,衬砌防排水设计
Sd2-32-01;变形缝、施工缝断面设计(一)
Sd2-32-02;变形缝、施工缝断面设计(二)
对于不明确或有疑义的地方,及时与技术科联系。
技术负责人
交底人
接收人
4.必须将所连接的止水条中的注浆连接件固定粘结,保证所安装的止水条和注浆管完全畅通。安装在三通上备用导浆管,应放入内墙方向内;
5.为了保证止水效果,尽量根据每循环使用长度在加工厂提前加工成型,减少现场搭接。
6.施工缝处设置带注浆管的止水条,止水条安装示意图见表:
六.防排水检Leabharlann 项目及标准明洞防水层实测项目
二.纵、横向排水管施工
隧道侧壁纵向排水管为Φ100PRT排水盲管,隧道横向排水管为Φ100PRT排水管,沿隧道纵向间距10米一道,局部地下水涌水多处加密,纵向排水管全隧道贯通。
弹簧软式透水管盲沟环向盲沟每10米设置一道,有集中水流处采用Φ100盲管,非涌水密集处采用Φ50盲管,弹簧软式透水管数量据水流大小而定,一般1-3根,盲沟至上而下铺设,盲沟应凿槽埋设。
承包单位:监理单位:
合同段号:编号:
施工技术交底书
单位工程

隧道防排水施工技术交底书

隧道防排水施工技术交底书

京福铁路客运专线技术交底目录1.隧道防排水原则及目的 (1)2.洞口防排水 (1)2.1基本要求 (1)2.2洞口段防排水措施 (1)3.注浆防水 (2)3.1超前小导管预注浆 (2)3.2径向注浆 (2)3.3衬砌背后回填注浆 (4)4.结构防排水 (4)4.1衬砌背后排水系统 (4)4.2防水层防水 (4)4.3二次衬砌防水混凝土 (6)4.4施工缝、变形缝防水 (6)4.5侧沟、中心排水沟(管)排水 (9)5.施工排水 (9)5.1基本要求 (9)5.2顺坡排水 (10)5.3反坡排水 (10)5.4辅助坑道排水 (10)隧道防排水施工技术交底书1.隧道防排水原则及目的隧道工程防排水施工,按照“防、排、堵、截相结合,因地制宜,综合治理”的原则,采取切实可靠的施工措施,达到防水可靠、排水通畅、经济合理的目的。

2.洞口防排水2.1基本要求1、天沟、截水沟等的走向结合地形条件选择对地面植被破坏最小、排水畅通的方案,并结合永久排水系统先行修建。

2、施工期间,对隧道周围的地表水采取有效的截水、排水、挡水和防洪措施,防止地表水流入隧道内。

3、隧道、明挖施工段与辅助坑道等排水系统与洞外排水系统的连接须保证水流通畅、有效,并应防止破坏地表环境。

4、地表排水须防止地表径流对边坡、仰坡、结构基础的冲刷和淘蚀,保证洞门结构或相邻构筑物的稳定、安全。

2.2洞口段防排水措施1、洞口段须有完整良好的排水系统,以确保边仰坡及隧道的安全。

洞口有沟、渠通过时,采取引排和防渗、防冲淤措施,且洞门顶部设截水天沟,以形成完善的防排水系统。

天沟设在距边、仰坡开挖边缘以外不小于5m,其坡度根据地形设置,但不得小于3‰,以免淤积,将地表汇水引入路基段截水沟或自然沟,严禁将地表水引入路基侧沟,禁止顺坡散流,冲刷,危害线路及农田房舍。

2、洞门内外水沟按出洞后为下坡的双侧水沟布置,若出洞后为上坡,则在距离洞口2m处设一道截水沟,且洞外水沟采用2‰的反坡排水,以防止洞外水流入洞内。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新建铁路北京至沈阳客运专线施工技术交底纪要JSTJ—7标段工程项目:隧道防排水工程编号:记录者:(签字)交底者:(签字)技术负责:(签字)技术部门:(盖章)日期:单位:中铁十六局集团第二工程有限公司京沈客专TJ-7标交底记录交底记录:一、工程概况孙家杖子隧道:小苏营子隧道:采云堂隧道:五头山隧道隧道防排水工程由洞口防排水、排水沟、检查井、施工缝、变形缝防水、径向注浆等分项工程组成。

明确隧道防排水施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道防排水施工,保证隧道的防排水施工质量。

隧道复合式衬砌参数表如下图:隧道结构防排水施工作业是在隧道初期支护完成,且隧道净空经检查满足设计要求后进行的有关结构防排水施工作业,主要包括基面检查处理、排水盲管安装、防水板铺设、止水带安装、混凝土灌注等工序。

工艺流程见下图:三、施工方法3.1基面检查处理(1)基面处理主要对初期支护表面的渗漏水,外露的突出物及表面凹凸不平处进行处理。

对基面渗漏水,采用回填注浆进行堵水,以保持基面无明显漏水。

对初期支护表面外漏的锚杆头,钢筋头等硬物进行割除,再用砂浆进行摸平。

对初期支护表面凹凸不平处采用喷射砼补喷平顺。

(2)处理完毕需对基面处理质量进行检查,并应满足下列要求:初期支护表面无明显渗漏水,切无空鼓、裂缝、酥松等现象。

初期支护表面平整,平整度符合规范要求。

初期支护表面无尖锐突出物。

3.2盲管安装排水盲管主要包括环向排水盲管、纵向集水盲管、横向排水管,三者通过变径三通连为一体,形成完整的排水系统。

(1)环向排水盲管施作方法(4) 排水盲管的施工质量要求盲管材料质量、直径、透水孔的大小、间距应满足设计要求。

盲管应尽量NotamM娜叩制护細10呼 M飞闻联弘1饷 W 隸目扪Q0PVC 导水普\ifftlH?*#*i00Pvct 址幀距亦1饷环.纵繃管设肪辭甑4>1 0醐.肉透掠方儈n3星充朶夙咔虚•林中邀中践蚪邑飪向中1血冋€样外環删吒孔预卿VX 求花曾也$0环向死水方桔毗向问是叶12mWZOrri " 7'K7>^亩《由中jjjgpvc :导水薈 / [\疑 域向阿雄日一疋席~~ iV; 律毎中心纵罚间庫皆12 *100^1 / I 纵向』■4:帥日即谨;菽请二氏衬曲环何■.鼻肉肓并堆护皆冲忆OPV]曾|r^jk#, -fc2m 网驾首F 林洶横向即oor*导水着,甲距30m暗揑段防排水藻毙船而示意團切断用锤打砂浆素灰抹面有凸出的管道时,用砂浆抹平(如下图)切断面要平整用砂浆填死锚杆有凸出部位时,螺头顶预留5mm切断后,用塑料帽处理(如下图)螺栓切断盖帽初期支护应无空鼓、裂缝、松酥,表面应平顺,凹凸量不得超过土5cm(如下图)R> 3cm 补喷砼R> 5cm3.3.3铺设防水板(1)防水板采用无钉环向铺设方法,由二衬作业面向掌子面方向纵向铺设。

防水板之间搭接宽度不小于15cm在基面安装缓冲层,应用射钉或膨胀螺栓将热塑性垫圈和缓冲层固定在基面上,其固定点间距可根据基面平整情况确定,拱部宜为0.5〜0.8m,边墙宜为1.0〜1.5m,呈梅花型布置。

局部凹凸较大时,应在凹处加密固定点,使缓冲层与基面密贴。

缓冲层接缝搭接宽度不小于50mm(2) 防水板与垫圈若采用热熔焊接,防水板超前二次衬砌10〜20m 施工,采用超声波焊机焊接。

铺设前进行精确放样,弹出标准线进行试铺后确定防水板 环的尺寸,尽量减少接头。

(3) 分离式防水板铺设采用从下向上的顺序铺设, 松紧应适度并留有余量(实 铺长度与弧长的比值为10: 8,检查时要保证防水板全部面积均能抵到围岩。

(4) 分离式防水板铺挂前,用带热塑性圆垫圈的射钉将缓冲层平整顺直地固定 在基层上(见下图4-3),缓冲层搭接宽度50mm 可用热风焊枪点焊,每幅防水 板布置适当排数垫圈,每排垫圈距防水板边缘40cm 左右,垫圈间距:侧壁80cm ,2〜3个垫圈/m2,顶部40cm 3〜4个垫圈/m2。

两幅防水板的搭接宽度不应小于150mm 环向铺设时,下部防水板应压住上部防水板。

暗钉圈固定缓冲层示意(5) 防水板纵向搭接与环向搭接处,除按正常施工外,应再覆盖一层同类材料的防水板材,用热焊焊接。

三层以上塑料防水板的搭接形式必须是 “T ”型接头。

分段铺设的卷材的边缘部位预留至少 60cm 的搭接余量并且对预留部分边 缘部位进行有效的保护。

绑扎或焊接钢筋时,采取措施应避免对卷材造成破坏。

缓冲层...... —■ ■ - ■- -■ -■ ■- -- -■ -■ - V - V - - s ■- ■- ■■ - **■■:曲严:■ - <■ :■ ■ ■■ " ■ ~■ ■ " ■ ~~ -4 ■« ■■-* - * ■> " * - ■■ ■ ■ ■ - ■ B - ■- ■ r - r ■ s ■ - ■ - - r - r ■ , n - - ■ - ■ ■ - ■|°. r 1 ・ J J JI T I 'I 'S ",','i i i'r ■?/'r - r - - ■ - ■ ■- - ■ ■ - ■*■ ■围岩1 -]•初期支护•'■-.l'・1•1-- fl --■ . ■ ■!- = ".. ■ -rr・围岩热塑性圆垫圈金属垫圈热塑性圆垫圈射钉因定点士工楠;殳示昶0 J r-9nooa 0 <» r-0©0 • 4叫------------ 1 ir—1网Q初期支护士工布jg 不钗土排平混凝土振捣时,振捣棒不得接触防水板,以防防水板受到损伤。

(6)防水板的搭接缝焊接质量检查应按充气法检查,将5号注射针与压力表相接,用打气筒进行充气,当压力表达到0.25MPa时停止充气,保持15mi n,压力下降在10%以内,说明焊缝合格;如压力下降过快,说明有未焊好处。

用肥皂水涂在焊缝上,有气泡的地方重新补焊,直到不漏气为止。

防水板7 I-真空检查缝隙労水板焊接示意图334施工要点控制:(1) 防水板表面平顺,无褶皱、无气泡、无破损等现象。

(2) 当基面轮廓凸凹不平时,要预留足够的松散系数,使其留有余地,并在断面变化出增加悬挂点,保证缓冲面与混凝土表面密贴。

(3) 防水板搭接用热焊器进行焊接,接缝为双焊缝,焊接温度应控制在200〜270oC为宜,并保持适当的温度即控制在0.1〜0.15m/min范围内。

太快焊缝不牢固,太慢焊缝易焊穿、烤焦。

(4) 焊缝若有漏焊、假焊应予补焊;若有烤焦、焊穿处以及外露的固定点,必须用塑料片焊接覆盖。

删㈱瞬剁咖脚(Ifi 3.6注浆花管设置不轴曲收劉紳翹麵*梃画1 fi}衬砌拱顶充填注浆采用纵向预贴注浆管道法。

衬砌铺设防水层前及拱顶灌注混凝土前拱顶初期支护与防水层与二衬间预埋PVC注浆花管与排气管。

注浆管采用①30mmPV管,注浆管每隔10cm设置螺旋切口,切口周长为管周长的1/2-1/3,安装时切口朝上。

拱顶防水板内侧设置注浆管1根,排气管1根。

外侧设置注浆管1根,排气管1根。

每一板共设置排气管两根,注浆管两根。

二衬混凝土浇筑完毕后应立即进行注浆,采用0.4MPa压力持续压浆8min后停止注浆。

四、施工安全注意事项(1)进入现场人员必须佩戴安全帽,防止高空坠落物伤人。

施工人员必须佩戴 防尘面具,减少灰尘伤害。

防水作业人员必须经过培训上岗,技术人员应加强 现场指导,严把质量关。

(2) 对设计采用的注浆防水等措施,严格按照设计和有关技术规定执行。

(3) 施工缝垂直设置,不留斜缝,确保止水条形成全封闭的防水圈。

(4) 防水砼拌和前,应加强对原材料的检验,合格的材料方能用于施工。

在浇 注过程中应加强振捣,确保砼的密实性。

(5) 洞口段施工时,应注意隧道中心水沟和边墙侧沟与洞外排水设施的顺接, 确保排水畅通。

(6) 防水板施工,应防止电线漏电、钢筋焊渣以及防水板焊接时引燃。

(7) 电器设备挂牌标识,有接地装置,采用一机、一闸、一漏、一箱等保护设 施,作业台架上设漏电保护器。

在或作业台架作业地段应设置“慢行”标志,< A Jrlfen J ifan} ~l^g¥W,,. ■ _ aafffc —i台架两端设置红色显示灯。

(8)洞内车辆行驶应遵守下列规定:严禁超车。

会车时空车让重车,重车减速行驶,两车厢间距离不小于0.5m。

同向行驶,前后两车间距离至少为20m,洞内能见度差时,应加大间距。

洞内车辆相遇或发现有行人时,应关闭大灯,改用小光灯或近光灯。

车辆起动前应了望或鸣笛,进出隧道口时应鸣笛。

洞内车辆倒车必须开灯、鸣笛或专人指挥。

车辆在使用前应详细检查,不得带病行驶。

(9)现场施工人员,需穿戴防护工作服,焊工佩戴护目镜。

编制人:交底人:接收人:接底单位及签字教育资料。
