做楼梯结构详图的步骤:1.从结构平面图中将楼梯部分截取出来包括轴线号,楼面梁和墙柱等,放到楼梯结构详图中.2.将楼梯建筑详图参照到结构详图中,将结构详图的楼梯平面改成和建筑图一致包括踏步、梯井、平台板宽度,并注明梯段宽和踏步尺寸.3.楼梯平面剖切高度一般在起步以上1m左右,但不限于此,可依具体情况而定,必须将各个梯段及其支承结构最清晰地反映出来.特别是针对休息平台处加了承重墙和TL的情况,若剖切面在平台板以下,则承重墙和TL都被其上一层的楼面结构挡住,反映不清楚,应该将平面的剖切高度改至平台板面以上.4.平面大致确定以后就确定每一梯段和平台板的支座,用加梯梁、承重墙、吊墙等方式,也可直接利用楼面梁和墙柱,具体视情况而定.对每一梯板和梯梁,都必须想清楚是以什么结构为支承的,特别是加梯梁时,要特别注意其标高,所利用的支座是否能在同一标高作为支撑如:在楼面梁上加梯梁时,若梯梁标高高于或低于楼面梁,则不能用楼面梁作为支座.另需注意,所加的承重墙等构件不能占用建筑的使用空间包括梯段和平台板净宽.5.细部标注:a.尺寸:只需反映与楼梯有关的尺寸,如梯段宽、踏步宽、梯井宽、梯梁梯板及相关的承重墙等结构定位尺寸,楼面上的信息无须反映;b.注明TL、TB及PTB尺寸,楼面及PTB标高,并注明梁顶标高;c.注明承重墙和吊墙起始标高和顶标高,如:-10.00~-8.00.d.注明梯段“上”“下”方向;e.其他标注请参考以前的楼梯施工图.6.剖面图:a.剖面图一般只需一个,在将平面图上的信息全面反映出来的前提下,可以尽量简单,但若一个剖面反映不全面,必须增加剖面图数量一般是针对环形楼梯及其他走向变化次数较多的情况;b.可直接用建筑剖面图修改,但须将梁柱墙等结构构件改成与结构平面图一致,而且图层及标注样式文字样式也要相应修改,并去掉结构不需要的标注;c.准确画出剖面图之后,必须检查净高,各个梯段的净高不得小于 2.3m,特别是紧挨斜梯段的梯梁向梯段方向平移300后,梁底与下一层梯段相应位置的净高须大于2.3m;7.估算梯板厚度,一般是L/28L为计算跨度,若梯板厚度大于180,则须想办法减小跨度.梯梁尺寸一般为250x450,计算跨度较大时可以适当加大,梯梁若以框架柱或剪力墙为支座时,应按框架梁考虑;承重墙和吊墙厚度一般为250厚,让梯梁的钢筋平直段锚固足够.8.需要考虑建筑的墙体是落在什么结构上,是落在梁上还是平台板上还是梯段板上,要计算结构尺寸,使其足以承受相应的荷载.9.楼梯结构详图打印后的尺寸是1:50,但画图的时候既可按1:50比例也可按1:100比例,但按两种比例画图时的所有标注及文字大小有相应区别按1:50比例绘制时,TEXT-C及TEXT-E图层的文字高度为250,按1:100比例绘制时,TEXT-C及TEXT-E图层的文字高度为125,其他情况,可参看相应的参考图.注意事项:1.先只做平面图和剖面图,配筋用平法,时间一般为一天,层数多的可做一天半到两天;可以尽量简单,但必须尽量准确;2.遇到问题要尽快沟通,包括建筑图不准确,结构平面图不准确,以及楼梯本身布置难度大等都可以沟通.。

建筑工程识图楼梯详图

建筑工程识图楼梯详图

五、楼梯剖面图
1、楼梯剖面图的形成
按底层平面图 剖切符号所示 剖切位置以及 投射方向
注意:在多层建筑中,楼梯剖面图可以只画出底 层、中间层和顶层的剖面图,中间用折断线断开, 将各中间层的楼面、楼梯平台面的标高数字在所 画的中间层相应地标注,并加括号。
2、楼梯剖面图的图示内容 楼梯间墙身的定位轴线及编号、轴线间的尺寸 楼梯的类型及其结构形式、楼梯的梯段数及踏步数。 楼梯段、休息平台、栏杆(板)、扶手等的构造情况和用
《建筑工程识图》 楼梯详图
一、楼梯的组成 楼梯由梯段、平台、 平台梁、栏杆扶手 (或栏板)组成 。
二、楼梯详图的用途
楼梯详图主要表示楼梯的类型、结构形式、各部位 尺寸以及踏步、栏杆的装修做法,是楼梯施工、放 样、造价的重要依据。
想一想画那些 图才能达到这 些要求呢?
楼梯的形式
楼梯平面详图
常见的楼梯平面形式有:单跑楼梯(上下两 层之间只有一个梯段)、双跑楼梯(上下两层之 间有两个梯段、一个中间平台)、三跑楼梯(上 下两层之间有三个梯段、两个中间平台)等。
(b)画出墙身厚度、楼梯井及楼梯宽度。 (c)根据楼梯平台宽度定出平台线,自平台线起量出楼梯段水平投影长度
及定出踏步的起步线:楼梯段水平投影长度 = 踏步宽×(踏步数-1)。 (d)根据“两平行线间任意等分”的方法作出平
台线和起步线之间的踏步等分点,然后分别作平行线画出踏步。 (e)画门窗洞口,栏杆(板)、上下行方向箭头等。 (f)加深图线或上墨,注写尺寸、标高、剖切符号,画出材料图例等。
3、楼梯平面图的画法 17..投梯3425影6段...数 剖比 尺:标折量 切寸例剖高断符标到尺线号注的寸、主楼要梯部上分下方向
画粗实线次要部分及没剖

楼梯详图的绘制过程与方法

楼梯详图的绘制过程与方法

楼梯详图的绘制过程与方法楼梯详图是指建筑施工图纸中关于楼梯的详细设计和绘制图示。

楼梯详图的绘制过程和方法主要包括以下几个步骤:1. 收集资料和确定设计要求:在开始绘制楼梯详图之前,首先需要收集相关资料,包括施工图纸、设计规范和要求等。

根据设计要求,确定楼梯的位置、形式、尺寸、材料等参数。

2. 进行楼梯平面布置设计:根据收集到的资料和要求,进行楼梯平面布置设计。

首先确定楼梯的起点和终点位置,计算楼梯的台阶数量。

根据楼梯宽度和顶层墙体的位置,确定楼梯的具体宽度。

同时,根据楼梯的使用人数和设计要求,确定楼梯的长度和斜度。

3. 绘制楼梯立面图:在楼梯平面布置设计的基础上,绘制楼梯各个阶梯的立面图。

首先确定楼梯的高度和楼层高度,然后根据每个台阶的高度和楼梯间的高度,确定每个台阶的具体尺寸。

在绘制时,要标注每个台阶的高度和阶数,并画出楼梯的轮廓线。

4. 绘制楼梯剖面图:根据楼梯平面布置设计和立面图,绘制楼梯的剖面图。

首先确定楼梯的总高度和楼层高度,在剖面图上标注出楼梯的总高度和楼层的高度。

然后根据楼梯平面布置设计和立面图,确定每个台阶的具体尺寸和倾斜角度,并在剖面图上绘制出每个台阶的轮廓线。

5. 标注和注释:在楼梯详图中,需要进行标注和注释,说明楼梯的各个参数和具体要求。

例如,标注出楼梯的高度、宽度、长度、斜度等尺寸参数,以及楼梯的材料和类型。

同时,还需要注释说明楼梯的构造和施工要求。

这些标注和注释可以使用文字、符号、线型等方式进行。

6. 楼梯详图的绘制工具和软件:楼梯详图的绘制可以使用传统的绘图工具,如铅笔、尺子、三角板、曲线板等。

也可以使用计算机辅助设计软件,如AutoCAD、Sketchup、Revit等。

这些软件可以提供各种绘图工具和功能,使绘图过程更加方便和高效。

总之,楼梯详图的绘制过程和方法是一个详细设计和绘图的过程,需要根据设计要求和相关规范进行。

通过正确的布置、绘制和标注,可以得到准确、清晰的楼梯详图,为后续的楼梯施工提供有力的支持。

楼梯详图

楼梯详图

楼梯详图楼梯详图一般包括平面图、剖面图及节点详图(踏步、栏杆或栏板、扶手详图)。

楼梯详图一般分建筑详图与结构详图,并分别绘制,分别编入“建施”和“结施”中。

但对一些构造和装修较简单的现浇钢筋混凝土楼梯,其建筑和结构详图可合并绘制,编人“建施”或“结施”均可。

建筑详图线型的选用与一般平、剖面图相同。

1、楼梯平面图楼梯平面图是水平剖切平面位于各层窗台上方的剖面图。

一般每一层楼梯都要画一楼梯平面图。

三层以上的房屋,若中间各层的楼梯位置及其梯段数、踏步数和大小都相同时,通常只画出底层、标准层(中间层)和顶层三个平面图就可以了。

(1)底层楼梯平面图1)剖切位置:是从地面往上走的第一梯段( 休息平台下) 的任一位置处。

各层被剖切到梯段,按“国标”规定,均在平面图中以一根45°折断线表示。

2)楼梯的走向及踏步的级数:在每一梯段处画有一长箭头,并注写“上”或“下”字和层间踏步级数,表明从该层地面往上或往下走多少步级可到达上( 或下) 一层的楼( 地) 面。

梯段的“上”或“下”是以各层楼地面为基准标注的,向上者称上行,向下者称下行。

例如“上23”,表示从底层地面往上走23级可到达第二层楼面。

3)轴线编号:注上轴线编号,且和平面图对应。

4)尺寸和标高:楼梯平面图中,需注出楼梯间的开间和进深尺寸、楼梯休息平台的宽度、楼地面和平台面的标高,以及各细部的详细尺寸。

通常把梯段长度尺寸与踏面数、踏面宽的尺寸合并写在一起。

如底层平面图中的11 × 260 =2860 ,表示该梯段有11 个踏面,每一踏面宽为260 毫米,梯段长为2860 毫米。

5)剖面图的剖切位置只有在底层平面图应注明楼梯剖面图的剖切位置和投影方向。

6)楼梯间的墙、门窗、构造柱等。

7)详图索引符号(2)标准层平面图标准层平面图既画出被剖切的往上走的梯段( 画有“上”字的长箭头) ,还画出该层往下走的完整的梯段( 画有“下”字的长箭头) 、楼梯平台以及平台往下的部分梯段。

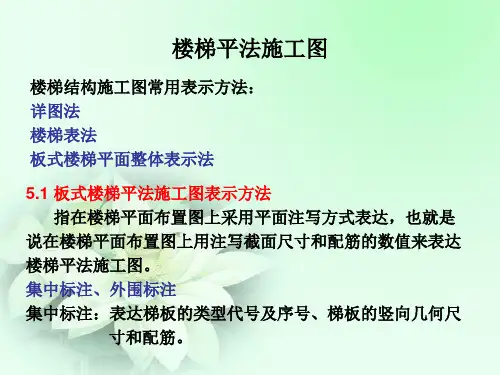

楼梯平法识图

楼梯平法识图
造钢筋与伸入板内长度;平台板和梯板的分布钢筋注写在 图名下方。
2.板式楼梯特征 第一组: (1)AT~ET每个代号代表一跑梯板。梯板主体为踏步板,
此外还包括低端平板、高端平板和中位平板。
(2)AT型板全部由踏步段构成; BT型梯板由低端平板和踏步段构成; CT型梯板由踏步段和高端平板构成; DT型梯板由低端平板、踏步板和高端平板构成; ET型梯板由低端踏步板、中位平板和高端踏步段构成。
(3) AT~ET型梯板的两端分别以(低端和高端)梯梁为支 座, 采用该组板式楼梯的楼梯间内部既要设置楼层梯梁, 也 要设置层间梯梁, 以及相应的平台板和层间平台板。
(4)AE~ET型梯板的下部纵筋由设计者按平面注写方式注 明, 楼梯支座上部纵向钢筋按梯板下部纵筋的1/2配置, 且
不小于 8@200;上部纵向钢筋自支座边缘向跨内延伸
寸和配筋。
外围标注: 表达梯ቤተ መጻሕፍቲ ባይዱ的平面几何尺寸和楼梯间的平面尺寸。
绘制板式楼梯平法施工图时, 尚需在图中绘制楼梯竖向 布置简图, 标注的内容包括各跑梯板类型代号及序号、个层 梯板类型代号及序号、楼层平台板代号及序号、层间平台板 代号及序号、梯梁楼层结构标高、层间结构标高等。
5.2 板式楼梯类型及特征 1.板式楼梯类型 主要有两组共11种类型 第一组有5种类型: AT、BT、CT、DT、ET 第二组有6种类型: FT、GT、HT、JT、KT、LT
的水平投影长度统一取不小于1/4梯段板净跨, 设计不标注。
(5)ET型楼梯的低端平板或高端平板的净长、中位平板的 位置及净长应具体工程不同而不同, 上部纵筋因此有不同 的配筋形式, 施工人员应根据施工图中的几何尺寸, 按构造 详图规定选择相应的配筋形式。
5.3 板式楼梯的平面注写方式(AT)型

建筑制图4.7楼梯及门窗节点详图识读

建筑制图4.7楼梯及门窗节点详图识读

直行单跑楼梯
直行多跑楼梯
平行双跑楼梯
折行多跑楼梯
螺旋形楼梯
弧形楼梯
剪刀楼梯
• 楼梯都有哪些组成呢?
• 1、梯段 • 由踏步组成 • 3≥踏步级数≤18 • 踏步由踏面和踢面构成
• 起连接楼层、转向和休
息的作用
• 3、栏杆和扶手 • 安全设施 供人上下楼
• 1)房屋外地坪标高; • 2)门、窗高度; • 3)门、窗过梁底面标高; • 4)窗台面标高; • 5)雨篷底面标高; • 6)女儿墙顶面(压顶)标高。
• 3、房屋内部的构造、结构形式和所用材料; • 4、房屋各部位竖向尺寸 ; • 5、楼地面、屋面构造。
学习情境 4
子情境7 楼梯及门窗节点详图识读
能力目标:
• 能熟悉并应用正确的建筑楼梯及节点详图识图步骤; • 能用准确的语言阐述和分析建筑楼梯及节点详图的表
现内容; • 能熟悉建筑楼梯及节点详图的画法规则、表达方式; • 能够进行楼梯及节点详图与平面图、立面图、剖面图
的对照识读。
第一步:资讯
一般的详图有哪些类型? 详图常用比例? 各详图是如何形成的?
梯扶持
• 楼梯的坡度要求
• 楼梯的允许坡度范围在 23º-45º 之间
• (比例 1:2.35-1:1 之间 )
• 常用:公共建筑 1:2 左右

住宅 1: 1.5 左右
• 梯段宽度要求
• 指扶手中心线至楼梯间墙面的水平距离。
• 每一梯段的宽度按单人、双人、三人通行确定, 分别不小于900mm、1100-1400mm、1650-2100mm。
• 1. 板式楼梯
• 板式楼梯由梯段、横梯梁和平台组成,梯板是一 块斜板,板的两端支承在平台梁上。

施工图设计-楼梯详图的绘制-LDY

施工图设计-楼梯详图的绘制-LDY

设计研发部 楼梯详图的绘制
和楼梯相关的规范条文:
建筑设计防火规范 GB 50016-2014(2018年版) 5.5.3 建筑的楼梯间宜通至屋面,通向屋面的门或窗应向外开启。 楼梯净宽(从面层到扶手中心线):多层公建 1.1m,高层公建1.2m,高层医疗1.3m; 住宅1.1m , 底层住宅一边带扶手1.0m——
设计研发部 楼梯详图的绘制
民用建筑设计统一标准 GB 50352-2019 楼梯踏步: (防火规范 6.4.7 疏散用楼梯和疏散通道上的阶梯不宜采用螺旋楼梯和扇形踏步;确需采用时,踏步上、
下两级所形成的平面角度不应大于10°,且每级离扶手250mm处的踏步深度不应小于220mm。——幼儿除外, 幼儿使用 的楼梯不应采用扇形、螺旋形踏步; )
楼梯梯井(一般按100取值即可):
6.8.9 托儿所、幼儿园、中小学校及其他少年儿童专用活动场所,当楼梯井净宽大于0.2m时,必须采取防止少年儿童 坠落的措施(防坠落网等等)。 (防火规范: 6.4.8 建筑内的公共疏散楼梯,其两梯段及扶手间的水平净距不 宜 小于150mm。用于消防水龙带牵管。 对于住宅建筑,也要尽可能满足此要求。 ) ——楼梯井净宽大于0.11m时,必须采取防止儿童攀滑的措施(在扶手上设高度≥50mm 的防滑块或凸出物)。
1
设计研发部 楼梯详图的绘制
敞开楼梯间 不等于 敞开楼梯,后者不能作为疏散楼梯间,且后者上下两 层的防火分区须叠加计算。
设计研发部 楼梯详图的绘制
2. 封闭楼梯间
封闭楼梯间适用于防火等级更高的建筑;应具有自然通风条件。当不能自 然通风时,需要设置机械送风装置。
设计研发部 楼梯详图的绘制
3. 防烟楼梯间
(11) 图名及比例。

旋转楼梯的设计

旋转楼梯的设计

现在,在各种建筑设计中旋转楼梯使用的越来越多,主要是为了适应建筑空间和美观的要求。

旋转楼梯主要分为两种:一、悬臂梁式旋转楼梯;二、板式旋转楼梯。

这两种楼梯形式在同济大学3D3Sv9.0,辅助结构设计模块中都有现成的图纸做法,大家可以参考,下面详细介绍一下两种旋转楼梯的具体特点和设计过程。

一、悬臂式旋转楼梯:这种楼梯比较简单,主要是利用中间钢柱支撑,楼梯踏步梁焊接在钢柱上。

钢柱一般采用钢管,要求柱底刚接。

在计算时要求考虑均布荷载施加在踏步梁上时,对结构的作用,同时考虑不均匀荷载施加时对钢柱产生的弯矩对柱底的作用能否满足。

钢柱的轴心压力承载能力是很强的,因此设计的关键在于楼梯踏步梁的支撑力核算,和钢柱在偏心荷载作用下的承载能力。

二、板式旋转楼梯:这种旋转楼梯没有中间支撑,支撑点在楼梯的底部和上部,主要靠楼梯本身旋转成型。

这种楼梯的楼梯梁一般采用焊接矩形管,踏步板、立板均为10mm钢板,要求满焊。

楼梯梁的加工很困难,因为实际上是空间曲线,一般是先加工两个立板,立板按实际放样要求进行弯曲成型,在现场安装内侧板后,在现场组对另外三块板,并焊接牢固。

踏步板和立板现场安装和焊接。

板式旋转楼梯是整体受力模型,踏步立板和面板与楼梯梁刚接,实际计算时,可在模型中按折算成的截面参数考虑受力和传递荷载。

这种楼梯在满布荷载时为最不利情况,按此计算满足即可,同时注意对节点的验算。

这两种旋转楼梯设计时都需要认真放样,特别是板式旋转楼梯,加工很困难,建议少用,如果中间有休息平台,建议增加钢柱,可明显改善受力模式和减少加工难度。

楼梯设计方法步骤1.楼梯各部分尺寸的确定根据楼梯间的开间、进深、层高,确定每层楼梯踏步的高和宽、梯段长度和宽度、以及平台宽度等。

(注意:双跑楼梯每层踏步级数最好取偶数,使两跑踏步数相等。

)(1)根据建筑物的性质、楼梯的平面位置及楼梯间的尺寸确定楼梯的形式及适宜的坡度。

初步确定踏步宽b和踏步高h(注意:b≮bmin,h≯hmax,bmin和hmax分别为各类建筑的最小踏步宽和最大踏步高。

设计院新人绘制楼梯结构施工图方法及步骤心得

设计院新人绘制楼梯结构施工图方法及步骤心得

楼梯结构施工图绘图方法及步骤一、楼梯结构施工图需表达信息:梯段板、平台板、梯梁、梯柱配筋及对应截面尺寸;结构构件(楼面梁、柱及楼梯结构构件)标高及位置(与轴线距离关系);节点配筋详图及节点位置;说明。

二、楼梯画图步骤:1.准备事宜:先确定是否为装配式楼梯,确认楼梯在平面图中的具体位置。

○1商业楼梯:构思楼梯结构形式及搭建方式(是否需要设置梯梁、空间是否允许设置)。

○2主楼楼梯:构思楼梯结构形式及搭建方式,是否需要设置滑动支座;楼梯是否参与抗震;剪力墙结构墙体是否有开洞影响梯梁放置。

(建筑)楼梯能否实现;面层厚度(楼梯间内是否有水暖井,由于水暖走线原因,面层需和室内面层一致,和建筑核实)(平台板处及梯段处面层);梯梁梯柱是否有空间安放;过梁是否需要梯梁下放(框架);是否有部分入户楼梯使用砖砌踏步(砖砌踏步设置标准);梁宽大于墙宽时,楼梯间两侧梁宽允许范围;如有三跑楼梯,确定中间平台梯梁梯柱是否有位置安放。

(结构)结构墙肢图确定挡土墙标高(剪力墙结构);是否存在升降板、上反梁;一层是否有板;是否需要矮墙,特别注意住宅楼梯出屋面处,一般都设有矮墙。

2、画图(楼梯图绘图比例为1:50):○1剖面图I.删除:建筑图中多余构件(栏杆、砌块墙)、部分标注、填充(若位置基本固定,也可以保留填充,直接刷图层)。

保留:梯段、平台板、标高、碰头线(非打印图层)、轴线、反槛。

(核对完梁高后再删除门窗等构件,可以利用天正中“分解对象”命令删除门窗)II.修改:标高(使用标高检查进行自检);梯段板及平台板板厚(按跨度确定板厚);图层修改(图名、轴线、梯段板等)、核对尺寸标注(尤其注意楼梯第一步台阶及最后一步;踏步数统一用*表示,和建筑一致)。

III.增加:梯梁梯柱(核对梯柱能否生根,梯梁能否搭上);梯段板配筋(根据支座间距离计算梯段板跨度);平台板标注及板厚标注;柱及梯柱轮廓线、与基础核对基础顶标高;核对顶层平台板位置与楼层平台标高(是否需要补充矮墙)。

楼梯结构图

楼梯结构图

结构施工图
第3 页
(a)顶层楼梯结构平面图
(c)地下室楼梯结构平面图
(b)标准层楼梯结构平面图 图8-18 楼梯结构平面图
结构施工图
第4 页
1.主要内容
楼梯平面图常以1∶50的比例绘制。其中,墙、柱轮廓线 用中实线绘制;现浇板中配置的钢筋用粗实线绘制;被板遮 挡的梯梁用中虚线绘制,其他可见轮廓线用细实线绘制。图 中的梁、板均用相应的代号表示,如用TB表示梯板,用PTL 表示平台梁。此外,还需用剖切符号注出楼梯剖切位置并予 以编号。
结构施工图
二、楼梯结构剖面图
楼梯结构剖面图主要表示各梯段和休 息平台板的标高、各梯段的立面投影及楼 梯板的配筋详图。由于图8-19所示的剖面 图的绘图比例较小,因此该图中未标注楼 梯板的配筋情况,但各楼梯板的配筋情况 可参考图8-18和图8-20。
楼梯结构剖面图的绘图比例和线型用法 与楼梯结构平面图完全相同。由图8-19可以 看出,该图主要表达了TB,TL和XB在竖直 方向上的位置、标高和结构情况。图中共有 TB1和TB2各一块,TB3和TB4各5块,TL1 共12根。
楼梯结构平面图应标注出楼梯间定位轴线的编号及尺寸, 同时还应标注出楼梯休息平台的标高。
结构施工图
第5 页
2.识读方法
图8-18所示为某住宅楼楼梯结构平面图。从该图中可以看出楼 梯间位于③~⑤和Ⓒ~Ⓔ轴线间,从地下室上到第一休息平台(标 高为-1.070 m)共有9级踏步,每步宽300 mm;TB1和TB2分别是踏 步板1和踏步板2的编号。从图8-18(c)图中可以看出,TB1和TB2 的长度均为2400 mm,宽均为11工图
第2 页
楼梯结构图
楼梯结构图主要表达楼梯的类型、尺寸、配筋、构造等情况,包括楼梯结构 平面图、楼梯结构剖面图和楼梯构件详图。本节以一个6层楼的楼梯为例,来介绍 楼梯结构图。

【建筑构造】楼梯

【建筑构造】楼梯

楼梯平面详图绘制:
(1)比例:1:50 (2)线型:同平面图 (3)材料填充 (4)楼梯平台标高 (5)轴线号 (6)尺寸:楼梯相关 尺度:楼梯平台尺寸、 梯段长、进深/梯段宽、 梯井宽、开间 (7)底层、标准层、 顶层平面图的画法: 上下行的标注 (8)底层有剖面线
27
楼梯详图绘制:
楼梯剖面详图绘制:
(1)比例:1:50 (2)线型:同剖面图 (3)材料填充 (4)楼梯平台标高 (5)轴线号 (6)尺寸标注:三道 尺寸;适量横向尺寸 (7)剖切对象:楼板、 梯段、平台梁、平台 板、墙、基础梁等 (8)满足楼梯净空高 度要求 (9)踏步防滑做法 (10)栏杆扶手做法
28
二、钢筋砼楼梯构造
(一).现浇整体式钢筋砼楼梯
120~150
140~160
剧院、会堂 120~150
260~300
260~280
280~340
300~350
医院 120~150 300~350
16
○楼梯的尺度及设计 踏步出挑:
不适宜用在无障碍建筑中
17
○楼梯的尺度及设计
3. 栏杆扶手尺寸:
室内扶手高度一般为900mm左右, 供儿童使用的楼梯应在500~600mm高度增设扶手
直接从室外上二层。
21
底层中间平台下作 出入口时的处理方式
(a)底层长短跑。 (b)局部降低底层地坪。 (c)综合上两种方式。 (d)底层直跑
22
○楼梯的尺度及设计
8. 楼梯设计与尺寸计算:
23
楼梯设计课堂练习:
层高2.8m,墙厚
200mm,室内外高差
24
0.6m
方案一
25
方案二
26

楼梯详图画法

楼梯详图画法

楼梯详图楼梯详图的内容由楼梯平面图、楼梯剖面图和楼梯节点详图三部分构成..一、楼梯平面图:楼梯详图比例通常为1:50..包含楼梯底层平面图、楼梯标准层平面图和楼梯顶层平面图等..底层平面图是从第一个平台下方剖切;将第一跑楼梯段断开用倾斜30°、45°的折断线表示;因此只画半跑楼梯;用箭头表示上或下的方向;以及一层和二层之间的踏步数量;如上20;表示一层至二层有20个踏步..楼梯标准层平面图是从中间层房间窗台上方剖切;应既画出被剖切的向上部分梯段;还要画出由该层下行的部分梯段;以及休息平台..楼梯顶层平面图是从顶层房间窗台上剖切的;没有剖切到楼梯段出屋顶楼梯间除外;因此平面图中应画出完整的两跑楼梯段;以及中间休息平台;并在梯口处注“下”及箭头..楼梯平面图表达的内容有:1、楼梯间的位置..2、楼梯间的开间、进深、墙体的厚度..1、常把梯段长度尺寸和每个踏步宽度尺寸合并写在一起;如10×300=3000;表示该梯段上由10个踏面;每个踏面的宽度300 mm;整跑梯段的水平投影长度3000mm..2、休息平台的形状、大小和位置..3、楼梯井的宽度..6、各层楼梯段的起步尺寸..7、各楼层、各平台的标高..8、在底层平面图中还应标注出楼梯剖面图的剖切位置及剖切符号..识读方法1、了解楼梯间在建筑中的位置;从定位轴线的编号可知楼梯间的位置..2、了解楼梯间的开间、进深、墙体的厚度、门窗的位置..了解楼梯段、楼梯井和休息平台的平面形式、位置、踏步的宽度和数量..3、了解楼梯的走向以及上下行的的起步位置..4、了解楼梯段各层平台的标高..5、在底层平面图中了解楼梯剖面图的剖切位置;及剖视方向..二、楼梯剖面图:楼梯剖面图是用假想的铅直剖切平面通过各层的一个梯段和门窗洞口将楼梯垂直剖切;向另一未剖到的梯段方向投影;所作的剖面图..楼梯剖面图主要表达楼梯踏步、平台的构造、栏杆的形状以及相关尺寸..比例一般为1:50、1:30或1:40;习惯上如果各层楼梯构造相同;且踏步尺寸和数量相同;楼梯剖面图可只画底层、中间层和顶层剖面图;其余部分用折断线将其省略..楼梯剖面图应注明各楼楼层面、平台面、楼梯间窗洞的标高、踢面的高度、踏步的数量以及栏杆的高度..楼梯剖面图的识读方法..1、了解楼梯的构造形式;从图中可知该楼梯的结构形式为板式楼梯;双跑..2、了解楼梯在竖向和进深方向的有关尺寸..3、了解楼梯段、平台、栏杆、扶手等的构造和用料说明..本图中用详图索引符号表示栏杆、扶手的做法..4、了解被剖切梯段的踏步级数..5、了解图中的索引符号..三、楼梯节点详图:楼梯节点详图主要表达楼梯栏杆、踏步、扶手的做法;如采用标准图集;则直接引注标准图集代号;如采用的形式特殊;则用1:10、1:5、1:2或1:1的比例详细表示其形状、大小、所采用材料以及具体做法..四、楼梯详图的绘制方法与步骤因楼梯详图包括楼梯平面图、楼梯剖面图和楼梯节点详图三部分内容;在图面布置时;尽量将这些图布置在一张图纸上;且平面图在左、剖面图在右..几个楼梯平面图应按照所在层次从下向上或从左向右排列;定位轴线对齐..第一步画楼梯间的定位轴线;墙身线..第二步确定楼梯段的长度、宽度及平台的宽度;并等分梯段..第三步检查后;按要求加深图线;进行尺寸标注;完成楼梯平面图..。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

楼梯详图绘制步骤公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

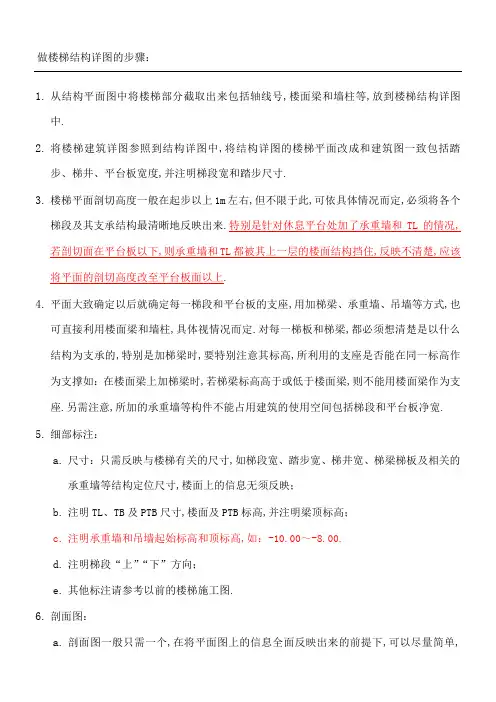

做楼梯结构详图的步骤:
1.从结构平面图中将楼梯部分截取出来(包括轴线号,楼面梁和墙
柱等),放到楼梯结构详图中。

2.将楼梯建筑详图参照到结构详图中,将结构详图的楼梯平面改成
和建筑图一致(包括踏步、梯井、平台板宽度),并注明梯段宽和踏步尺寸。

3.楼梯平面剖切高度一般在起步以上1m左右,但不限于此,可依
具体情况而定,必须将各个梯段及其支承结构最清晰地反映出来。

特别是针对休息平台处加了承重墙和TL的情况,若剖切面在平台板以下,则承重墙和TL都被其上一层的楼面结构挡住,反映不清楚,应该将平面的剖切高度改至平台板面以上。

4.平面大致确定以后就确定每一梯段和平台板的支座,用加梯梁、
承重墙、吊墙等方式,也可直接利用楼面梁和墙柱,具体视情况而定。

对每一梯板和梯梁,都必须想清楚是以什么结构为支承的,特别是加梯梁时,要特别注意其标高,所利用的支座是否能在同一标高作为支撑(如:在楼面梁上加梯梁时,若梯梁标高高于或低于楼面梁,则不能用楼面梁作为支座)。

另需注意,所加的承重墙等构件不能占用建筑的使用空间(包括梯段和平台板净宽)。

5.细部标注:
a.尺寸:只需反映与楼梯有关的尺寸,如梯段宽、踏步宽、梯井
宽、梯梁梯板及相关的承重墙等结构定位尺寸,楼面上的信
息无须反映;
b.注明TL、TB及PTB尺寸,楼面及PTB标高,并注明梁顶标高;
c.注明承重墙和吊墙起始标高和顶标高,如:~.
d.注明梯段“上”“下”方向;
e.其他标注请参考以前的楼梯施工图。

6.剖面图:
a.剖面图一般只需一个,在将平面图上的信息全面反映出来的前
提下,可以尽量简单,但若一个剖面反映不全面,必须增加剖面图数量(一般是针对环形楼梯及其他走向变化次数较多的情况);
b.可直接用建筑剖面图修改,但须将梁柱墙等结构构件改成与结
构平面图一致,而且图层及标注样式文字样式也要相应修改,并去掉结构不需要的标注;
c.准确画出剖面图之后,必须检查净高,各个梯段的净高不得小
于,特别是紧挨斜梯段的梯梁向梯段方向平移300后,梁底与下一层梯段相应位置的净高须大于;
7.估算梯板厚度,一般是L/28(L为计算跨度),若梯板厚度大于
180,则须想办法减小跨度。

梯梁尺寸一般为250x450,计算跨度较大时可以适当加大,梯梁若以框架柱或剪力墙为支座时,应按框架梁考虑;承重墙和吊墙厚度一般为250厚,让梯梁的钢筋平直段锚固足够。

8.需要考虑建筑的墙体是落在什么结构上,是落在梁上还是平台板
上还是梯段板上,要计算结构尺寸,使其足以承受相应的荷载。

9.楼梯结构详图打印后的尺寸是1:50,但画图的时候既可按1:50
比例也可按1:100比例,但按两种比例画图时的所有标注及文字大小有相应区别(按1:50比例绘制时,TEXT-C及TEXT-E图层的文字高度为250,按1:100比例绘制时,TEXT-C及TEXT-E图层的文字高度为125,其他情况,可参看相应的参考图)。

注意事项:
1.先只做平面图和剖面图,配筋用平法,时间一般为一天,层数多
的可做一天半到两天;可以尽量简单,但必须尽量准确;
2.遇到问题要尽快沟通,包括建筑图不准确,结构平面图不准确,
以及楼梯本身布置难度大等都可以沟通。
