信息设备搬迁方案
信息中心机房搬迁方案
信息中心设备(服务器、存储、交换机)搬迁目录一、总体要求 ...................................................................................................... 错误!未定义书签。
二、搬迁前提条件 .............................................................................................. 错误!未定义书签。
三、搬迁工作内容 .............................................................................................. 错误!未定义书签。
四、机房搬迁流程 .............................................................................................. 错误!未定义书签。
五、机房搬迁实施 .............................................................................................. 错误!未定义书签。
六、机房搬迁时间安排 ...................................................................................... 错误!未定义书签。
七、应急处理 ...................................................................................................... 错误!未定义书签。
信息中心机房整体搬迁方案
信息中心机房整体搬迁方案随着企业的发展和业务的扩展,信息中心机房的搬迁成为了一项必要的任务。
机房搬迁不仅涉及到大量的设备和线路迁移,还关系到企业的业务连续性和数据安全。
为了确保搬迁工作的顺利进行,制定一个详细、全面、可行的搬迁方案至关重要。
以下是一个信息中心机房整体搬迁的方案示例:一、搬迁背景与目标1、搬迁背景由于公司规模扩大,原有机房空间不足,设施老化,无法满足业务发展的需求,需要将信息中心机房搬迁至新的地点。
2、搬迁目标确保搬迁过程中业务中断时间最小化,设备和数据安全无损,搬迁后机房能够迅速恢复正常运行,保障企业业务的连续性。
二、搬迁前的准备工作1、新机房环境准备(1)完成新机房的装修和布线工作,包括强电、弱电、空调、消防等设施的安装和调试。
(2)确保新机房的温度、湿度、洁净度等环境参数符合设备运行要求。
2、设备清单梳理(1)对原机房的所有设备进行详细的清查和登记,包括服务器、存储设备、网络设备、UPS 等。
(2)建立设备档案,记录设备的型号、配置、序列号、保修信息等。
3、数据备份(1)制定全面的数据备份计划,包括系统数据、业务数据、配置文件等。
(2)对重要数据进行多次备份,并将备份数据存储在安全的地点。
4、搬迁团队组建(1)成立搬迁领导小组,负责搬迁工作的统筹规划和决策。
(2)组建技术实施团队,包括硬件工程师、网络工程师、系统工程师等,负责设备的拆卸、搬运和安装调试。
(3)明确各团队成员的职责和分工,确保搬迁工作有序进行。
5、搬迁工具和材料准备(1)准备搬迁所需的工具,如螺丝刀、扳手、标签打印机、纸箱、泡沫塑料等。
(2)确保搬迁工具的完好和可用性。
6、运输车辆安排(1)根据设备数量和重量,预订合适的运输车辆。
(2)确保运输车辆具备良好的减震和防护措施,以保障设备在运输过程中的安全。
7、应急预案制定(1)针对可能出现的设备故障、数据丢失、运输事故等情况,制定相应的应急预案。
(2)定期进行应急预案的演练,确保在紧急情况下能够迅速响应和处理。
机房设备搬迁实施方案
机房设备搬迁实施方案
以下是 8 条关于机房设备搬迁实施方案:
1. 哇哦,机房设备搬迁可不能马虎!就像搬家一样,得精心计划。
咱先把设备分类整理好,就像整理自己的宝贝一样,可别弄混啦!比如说那些服务器,要轻拿轻放,这可不是闹着玩的哟!然后找好合适的运输工具,确保它们能平平安安到达新机房。
2. 嘿,搬迁的时候一定要注意设备的保护呀!这就好比要保护我们最心爱的东西一样。
给它们穿上合适的“保护衣”,减震防潮不能少。
就像你保护你的手机不被摔坏一样,懂了吧?
3. 哎呀呀,别忘了给设备做标记呀!这可是个重要的事儿。
就像是给每个人贴上名字标签一样,不然到时候都不知道哪个是哪个啦!比如说那台特别重要的交换机,一定要特别标记出来。
4. 搬迁过程中要时刻关注设备状态呀,这就跟照顾病人似的,不能有一丝疏忽。
要是发现有点不对劲,赶紧处理,可别等到出问题了才后悔呀!好比开车的时候要时刻留意仪表盘一样呢!
5. 哇噻,人员安排也很重要哦!就像一场战斗,每个人都有自己的岗位和职责。
搬设备的、保护设备的、指挥的,大家齐心协力,这机房搬迁才能顺顺利利呀,不是吗?
6. 嘿,新机房的环境也得提前准备好呀!这就像是给客人准备一个舒适的房间一样。
温度、湿度都得合适,不然设备会不高兴的哦,难道你想让它们闹脾气吗?
7. 搬迁完成后,可别以为就大功告成啦!还要进行测试和调试呢,就像新车磨合一样。
得确保所有设备都正常工作,这可不是能随便应付的事儿哟!
8. 总之,机房设备搬迁可不是小事,得认真对待!每一个环节都不能马虎,要像对待最珍贵的东西一样小心翼翼。
只有这样,我们才能顺利完成搬迁,让机房重新焕发活力呀!。

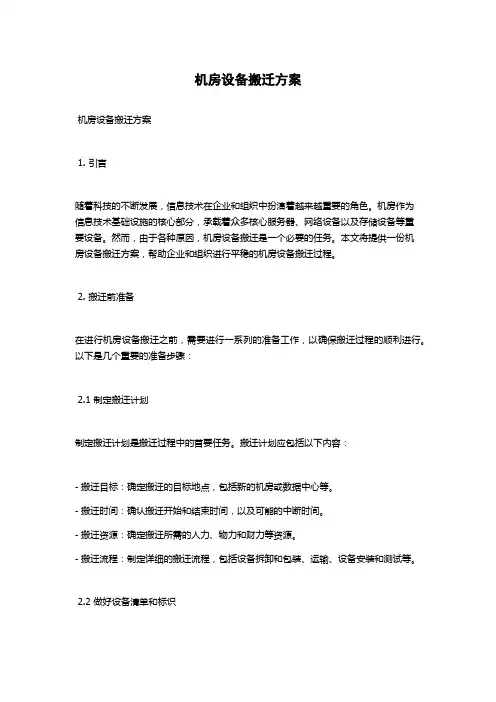

机房设备搬迁方案
机房设备搬迁方案机房设备搬迁方案1. 引言随着科技的不断发展,信息技术在企业和组织中扮演着越来越重要的角色。
机房作为信息技术基础设施的核心部分,承载着众多核心服务器、网络设备以及存储设备等重要设备。
然而,由于各种原因,机房设备搬迁是一个必要的任务。
本文将提供一份机房设备搬迁方案,帮助企业和组织进行平稳的机房设备搬迁过程。
2. 搬迁前准备在进行机房设备搬迁之前,需要进行一系列的准备工作,以确保搬迁过程的顺利进行。
以下是几个重要的准备步骤:2.1 制定搬迁计划制定搬迁计划是搬迁过程中的首要任务。
搬迁计划应包括以下内容:- 搬迁目标:确定搬迁的目标地点,包括新的机房或数据中心等。
- 搬迁时间:确认搬迁开始和结束时间,以及可能的中断时间。
- 搬迁资源:确定搬迁所需的人力、物力和财力等资源。
- 搬迁流程:制定详细的搬迁流程,包括设备拆卸和包装、运输、设备安装和测试等。
2.2 做好设备清单和标识在搬迁前,需要对机房中的设备进行清单,并对每台设备进行标识。
设备清单和标识可以帮助快速识别和安装设备,避免误操作。
2.3 评估目标地点的适应性在确定目标地点后,需要对目标地点进行评估,确保目标地点具备适应性。
评估内容包括:- 空间容量:评估目标地点的空间容量是否足够容纳所有设备。
- 供电和电力设备:确保目标地点有稳定的供电设备,并能满足机房设备的要求。
- 空调和温度控制:评估目标地点的空调和温度控制设备是否能满足设备运行的要求。
- 网络连接:确认目标地点能提供足够的网络带宽和连接点。
3. 搬迁过程搬迁过程中需要按照预先制定的搬迁计划进行操作。
以下是搬迁过程的几个关键步骤:3.1 设备拆卸和包装在搬迁前,需要将机房中的设备进行拆卸和包装。
拆卸和包装的步骤包括:- 关闭设备:先关闭设备电源,确保设备处于关机状态。
- 拆下设备:拆下所有的可移动部件,如硬盘、网卡、内存条等。
- 包装设备:将每台设备包装好,使用专业的包装材料,以防止设备在运输过程中受到损坏。
信息中心机房整体搬迁方案
信息中心机房整体搬迁方案机房搬迁,这可不是小事。
信息中心机房是企业的“神经中枢”,所有数据在这里流动,真是重中之重。
搬迁前得好好规划,确保万无一失。
要不然,损失可大了。
一、搬迁的必要性1.1 现有环境的问题咱们的机房,老实说,环境条件不太理想。
空气流通差,温度控制也跟不上,设备的使用寿命受到影响。
设备发热,简直像是在煮火锅,谁受得了?这可导致数据中心的稳定性降低,出问题那可不是小事。
1.2 业务发展的需求随着企业发展,业务需求不断上升。
新的业务、更多的数据,全都需要更强大的支持。
搬迁新机房,不仅是为了现有的需求,更是为了未来的扩展。
想想看,新的环境能提供更高的带宽和更快的速度,绝对是势在必行的选择。
二、搬迁的准备工作2.1 方案设计搬迁的方案得先定好。
必须考虑到设备的布置、网络的架构、供电系统的设计。
这就像建房子,地基打好了,后面的事情才能顺利进行。
每个细节都不能马虎,稍有不慎,后果不堪设想。
2.2 风险评估搬迁过程中的风险评估,也不能忽视。
数据丢失、设备损坏,这些都是潜在的风险。
要建立应急预案,做到心中有数。
比如,做好数据备份,提前测试设备的稳定性,确保万无一失。
2.3 人员培训人员的培训也是搬迁中的关键环节。
大家必须知道新机房的操作流程,如何快速应对突发情况。
模拟演练,熟能生巧。
每个人都要有自己的分工,齐心协力,才能确保搬迁顺利。
三、搬迁的实施过程3.1 设备的拆卸与打包搬迁当天,设备的拆卸与打包是重头戏。
每台设备都得仔细处理,轻拿轻放。
设备打包要用专业的包装材料,防止运输过程中磕碰。
像是在对待自己的宝贝,得小心翼翼,不能掉以轻心。
3.2 运输与安装设备运到新机房,安装可是大工程。
先检查设备,确保一切正常。
然后根据方案进行布置,设备间的线路要理顺,保持整洁,避免出现交叉和干扰。
整个过程像是在拼积木,需要耐心和细致。
四、后续的维护与监测搬迁完成后,后续的维护与监测也是必不可少的。
设备的稳定性,环境的温度、湿度,都需要定期检查。
信息中心机房搬迁实施方案
信息中心机房搬迁实施方案一、背景和目标随着公司规模的扩大和发展,现有的信息中心机房已经无法满足业务需求。
为了提供更稳定、高效的信息技术服务,公司决定进行信息中心机房的搬迁工作。
本次搬迁的目标是将信息中心机房从目前的位置迁移到一个更先进、安全、可靠的设施中,以提升公司的IT能力,并提供更好的服务。
二、准备工作1.建立项目组:成立一个由相关部门代表组成的项目团队,负责整个搬迁项目的计划、协调和执行。
2.确定需求:与业务部门沟通,了解业务需求和机房要求,制定详细的规范和标准。
3.评估资源:对目标设施进行评估,包括位置、空间、环境、供电、网络等,确保符合机房搬迁的要求。
4.确定时间计划:根据业务需求和目标设施状况,制定详细的时间计划表,包括搬迁前的准备工作、设备迁移、测试和启动等环节。
5.制定预算:根据需求和资源评估,制定搬迁项目的预算,并确保项目的财务可行性。
三、搬迁过程1.设备备份:在搬迁前,对信息中心的所有数据进行全面备份和恢复测试,以确保数据安全和完整性。
2.设备迁移:按照时间计划,将服务器、网络设备等设备顺序迁移到新的机房。
确保设备的连接正确,机房的供电和制冷设备正常工作。
3.网络连接:重新设置和测试网络连接,确保公司内外的网络正常通信。
4.测试和验证:对新机房的设备和系统进行全面测试和验证,确保能够正常运作,并满足业务需求。
5.培训和知识转移:在搬迁完成后,对相关员工进行培训,确保他们能够熟悉新的设备和系统,顺利过渡到新的工作环境中。
四、风险管理1.安全控制:加强安全控制,确保搬迁过程中的设备和数据安全。
2.供电和制冷:确保新机房的供电和制冷设备能够满足业务需求,以防止设备过热或电力故障。
3.网络连接:对新机房的网络连接进行充分测试,确保网络通畅,以保证业务的正常运作。
4.备份和恢复:确保设备备份和恢复的能力,以防止数据丢失或损坏。
五、沟通和协调在整个搬迁过程中,项目团队需要与各相关部门进行沟通和协调,包括IT部门、设备供应商、运维团队等。
信息设备搬迁方案
信息设备搬迁方案中国(舟山)大宗商品交易中心管理委员会信息设备搬迁方案信息技术处2012年11月目录一.电脑、外设及机房设备搬迁 (6)1. 搬迁项目61.1 电脑 (6)1.2 外设 (6)1.3 机房设备 (6)2. 搬迁内容62.1 搬迁准备物品 (6)2.2 办公电脑数据备份 (7)2.3 搬迁前设备统计 (7)2.4 打包 (7)2.5 运送及清点数量 (8)2.6 设备到位清点 (9)2.7 设备到位安装、测试 (9)二.新址准备工作 (9)1. 新址工位安排92. 网点测试9三.人员和时间安排 (11)1. 参与人员112. 信息设备搬迁计划表12一.电脑、外设及机房设备搬迁1. 搬迁项目1.1 电脑包括办公用PC、显示器、笔记本、以及电源插线板、电源线、打印机数据线、网线等单位所有笔记本均由使用人员自行带到新址,包括笔记本电脑、包、适配器、电池、鼠标等。
1.2 外设包括投影仪,扫描仪,打印机,复印机,传真机以及各种电源和数据线等1.3 机房设备包括路由器、服务器、机房空调等2. 搬迁内容2.1 搬迁准备物品标签纸、扎带、包装箱、防震泡沫或塑料、胶带以上物品由办公室发放,或由处室自行领取另,PC清理灰尘需要三个吹风机2.2 办公电脑数据备份备份内容:办公用文档,不建议备份电影和娱乐性文件。
备份目录:包括:我的文档,桌面,收藏夹,和工作有关的一切数据,禁止备份电影及其它视频文件备份路径:我的电脑C盘个人文件夹下备份时间:搬家前两天2.3 搬迁前设备统计搬迁前设备统计,由各处室按照信息处所提供设备清单,配合信息处进行统计,并由处室负责人签字确认。
2.4 打包各处室使用办公室提供打包物品进行设备拆卸装箱,信息处配合。
设备装箱应准备足够的缓冲、防撞材料,包括纸箱、海绵、泡沫塑料等,尽量避免多台设备放于一个包装箱内。
打包后,由各处室自行进行标签、记号处理,以便搬运及时到位。
标签示例:文印处两台大型复印机由电脑公司负责打包。
设备搬迁方案范本(6篇)
设备搬迁方案范本____年度设备搬迁计划一、引言鉴于各行业对设备的不断升级需求,我公司决定于____年实施设备搬迁与升级计划,以适应未来发展的需要。
本计划将详细阐述搬迁的整个流程、时间表、物资筹备等方面,以确保搬迁工作有序进行。
二、项目背景自2010年成立以来,我公司专注于工业设备生产,已构建起完整的生产体系,市场声誉良好。
然而,随着市场变化和技术进步,现有设备已无法满足生产需求,因此有必要进行设备升级和搬迁。
三、搬迁目标1. 提升生产效率:通过设备搬迁与升级,实现生产自动化和智能化,以提高生产效率,缩短生产周期。
2. 优化产品质量:更新设备以提供更高的精度和稳定性,从而提升产品质量。
3. 节省成本:新设备具有更高的能源效率和更简便的操作,以降低生产成本。
四、搬迁步骤1. 项目启动:明确项目目标、时间表和资源需求,组建项目团队,明确各成员职责和任务。
2. 设备选型:评估现有设备,确定升级和替换设备清单,选择合适的供应商进行谈判和采购,签订设备供应合同,明确交付时间。
3. 设备安装:根据新设备要求改造车间,安装新设备,进行调试和试运行,确保设备正常运行。
4. 员工培训:为员工提供新设备操作和维护培训。
5. 设备测试:在设备安装和培训后,进行设备测试,验证设备性能和稳定性。
6. 数据迁移:将现有设备数据安全迁移到新设备中,确保数据完整性和准确性。
7. 试生产:设备测试通过后,进行试生产,验证生产线稳定性和生产效率。
8. 正式生产:试生产成功后,正式投入生产,监控生产过程,适时调整优化生产流程。
五、时间规划1. 项目启动:____年12月-____年1月2. 设备选型:____年1月-____年3月3. 设备安装:____年3月-____年7月4. 人员培训:____年4月-____年7月5. 设备测试:____年7月-____年8月6. 数据迁移:____年8月7. 试生产:____年9月8. 生产上线:____年10月六、物资筹备1. 设备选型所需的技术资料和合同文件。
通信设备搬迁实施方案
通信设备搬迁实施方案一、前言。
随着公司业务的发展,我们的办公场所也需要不断进行调整和改善。
在这个过程中,通信设备的搬迁是一个重要的环节。
为了确保搬迁工作顺利进行,我们制定了以下通信设备搬迁实施方案,以便全面安排和组织相关工作。
二、搬迁准备工作。
1. 确定搬迁时间,根据公司业务的特点和通信设备的使用情况,确定最佳的搬迁时间,避免对业务造成不必要的影响。
2. 制定搬迁计划,根据通信设备的种类和数量,制定详细的搬迁计划,包括搬迁的顺序、时间安排、人员配备等。
3. 检查设备状态,在搬迁前,对所有通信设备进行检查,确保设备状态良好,避免在搬迁过程中出现损坏或丢失。
4. 安排人员培训,对参与搬迁工作的人员进行培训,使其了解搬迁流程和注意事项,提高搬迁工作的效率和安全性。
三、搬迁实施过程。
1. 分工协作,根据搬迁计划,合理分配人员任务,确保各项工作有条不紊地进行。
2. 设备拆卸,按照搬迁计划,对通信设备进行拆卸,注意标记和记录每个设备的位置和连接方式,以便后续安装调试。
3. 运输保护,在搬迁过程中,对通信设备进行合适的包装和保护,避免在运输过程中受到损坏。
4. 安装调试,在新的办公场所,根据搬迁计划,对通信设备进行安装和调试,确保设备正常运行。
5. 系统测试,对搬迁后的通信设备进行系统测试,验证设备的正常运行和连接情况。
四、搬迁后的保障工作。
1. 做好备份工作,在搬迁前,对重要数据进行备份,以防在搬迁过程中出现数据丢失的情况。
2. 安全监控,在搬迁后,加强对通信设备的安全监控,确保设备的正常使用和运行。
3. 人员培训,对新的办公场所的员工进行通信设备的使用培训,使其熟悉设备的操作和维护。
4. 故障处理,建立通信设备故障处理机制,及时处理设备故障,保证业务的正常进行。
五、总结。
通过以上通信设备搬迁实施方案的详细规划和实施,我们可以确保通信设备的搬迁工作能够顺利进行,避免对公司业务造成不必要的影响。
同时,我们也将不断总结和改进搬迁工作的经验,为公司的发展提供更好的支持。
服务器设备搬迁方案模板
1、概述2、目标搬迁服务器设备至新的位置,确保设备的完整性和可用性,以及业务的持续正常运行。
3、前期准备3.1 确定新位置3.2 准备搬迁设备及工具3.3 确定搬迁时间和计划4、设备备份4.1 将服务器数据进行备份,确保数据安全4.2 对备份数据进行验证,确保备份的完整性和可用性4.3 将备份数据存储到安全的位置,供后续恢复使用5、网络连接准备5.1 在新位置配置网络设备和基础设施5.2 进行网络连接测试,确保网络畅通和可用6、机房环境准备6.1 确保新机房符合服务器设备的要求,如温度、湿度、通风等6.2 验证新机房的电力供应和配电系统,确保稳定可靠6.3 检查机房的安全措施和监控系统,确保设备的安全性7、实施搬迁7.1 关机和拆除设备7.2 将设备移动至新位置7.3 安装和连接设备7.4 检查设备是否正确连接和组装7.5 供电和启动设备7.6 进行设备和网络测试7.7 对设备进行配置和调整8、恢复业务8.1 执行系统恢复和数据恢复8.2 进行业务测试,确保业务的正常运行8.3 监控设备和业务运行的稳定性和性能9、后期工作和维护9.1 更新文档和记录搬迁过程的细节9.2 对搬迁过程进行评估和总结,提出改进意见9.3 进行设备的巡检和维护,确保设备的正常运行附件:1、设备备份相关文件和记录2、网络连接测试报告3、机房环境准备相关文件和记录4、搬迁过程中的设备移动记录5、系统恢复和业务测试的相关文件和记录法律名词及注释:1、《信息安全管理办法》:中华人民共和国国家互联网信息办公室发布,用于规范互联网信息服务提供者的信息安全管理。
2、《网络安全法》:中华人民共和国国家互联网信息办公室发布,用于维护国家网络安全和保护网络数据的安全。
3、《数据保护法》:中华人民共和国国家互联网信息办公室发布,用于规范个人数据和敏感数据的保护。
医院信息系统机房设备搬迁方案及实战
医院信息系统机房设备搬迁方案及实战引言随着医院业务的不断发展,医疗业务系统的不断完善,通信设备迅速增加。
为了能够给患者提供更优质的服务,医院需要对信息系统进行新建、扩容和整合,必然存在机房、网络和硬件设备的优化。
某院新建南院大楼,配备高标准机房,面临数个机房设备的搬迁归整工作。
搬迁总共涉及到某院3 个机房,分别为现有的主机房、次机房和新机房。
机房搬迁对IT 资源的转移、升级,包括搬迁前现有系统的备份、搬迁过程的安全和搬迁后系统的完整恢复一系列过程,并且对系统搬迁的时间都有比较严格的要求。
搬迁计划的制定和实践的实施是一个周密的过程,该过程的顺利实现是对现代化医院机房建设和发展的深入理解和有效探索。
一、搬迁原则1.1 总体原则我们在整体搬迁工作的计划和实施上遵循以下5 条基本原则:(1)注重细节、统筹安排。
(2)抱定一次成功的信心并做好最坏的打算。
(3)组织完毕的保障体系和强大的技术支持体系。
(4)制定完善的应急处理方案。
(5)实施标准化、搬运标准化、操作标准化。
1.2 机房规划准则对新建的机房进行合理的规划,在规划时遵循以下3 条原则:(1)保证网络结构的统筹性。
新机房的建设和使用应结合医院的总体规划,同时还应考虑经营策略及今后新业务的发展需要。
(2)保证使用效率的最优化。
新机房要严格按照电信专用房屋建设规范设计,其层高、荷重、机房温湿度、洁净度等标准较高,应尽量用于通信设备的安装。
(3)保证设备运营的安全性。
对于影响设备正常运行的环境,必须配备相应的设施给予保证,同时新机房楼内的通信电源、专用空调、进局光电缆等系统,可以根据全楼各机房设备安装的具体进度分批进行建设。
1.3 搬迁细则在搬迁之前要对搬迁的内容做充分的调研,分析各个系统在整个通信网络中的地位,根据其重要性确定其搬迁方案。
为保证搬迁的平稳可靠,经过反复论证讨论,确定了“分批搬迁、平稳过渡”的总体搬迁方针,制定了详细的搬迁方案。
对于搬迁的系统,大致可分为2 类:(1)可中断业务的系统:如果设备的搬迁、重新安装调试中断时间能控制在用户可以接受的范围内,在征得主管技术部门的认可后,可考虑将系统中断后整体搬迁。
信息中心机房整体搬迁方案
信息中心机房整体搬迁方案一、搬迁背景随着公司业务的不断发展和信息化建设的推进,原信息中心机房已无法满足日益增长的需求。
为了提升机房的性能和可靠性,更好地支持公司的运营,决定对信息中心机房进行整体搬迁。
二、搬迁目标本次搬迁的目标是在最短的时间内,将信息中心机房的设备、系统和数据安全、平稳地迁移到新机房,并确保搬迁后机房能够正常运行,不影响公司的业务开展。
三、搬迁前的准备工作(一)新机房的建设与验收1、按照设计要求完成新机房的装修、布线、电力供应、空调等基础设施的建设。
2、对新机房的环境进行检测,包括温度、湿度、电磁场强度等,确保符合设备运行要求。
3、进行消防、安防等系统的验收,确保机房的安全保障措施到位。
(二)设备清单与评估1、对原机房的所有设备进行详细的清查和登记,包括服务器、网络设备、存储设备、UPS 等。
2、评估设备的运行状况和性能,确定哪些设备可以直接搬迁,哪些需要进行升级或更换。
(三)数据备份1、制定全面的数据备份计划,包括系统数据、业务数据、配置文件等。
2、对备份数据进行验证和测试,确保数据的完整性和可用性。
(四)搬迁团队组建1、成立搬迁领导小组,负责搬迁工作的统筹规划和决策。
2、组建技术实施团队,包括网络工程师、服务器工程师、存储工程师等,负责设备的拆卸、搬迁和安装调试。
3、明确各团队成员的职责和分工,确保搬迁工作有序进行。
(五)搬迁工具与材料准备1、准备搬迁所需的工具,如螺丝刀、扳手、托盘、推车等。
2、采购必要的包装材料,如泡沫、纸箱、胶带等,对设备进行妥善包装。
(六)制定搬迁计划1、根据设备清单和新机房的布局,制定详细的搬迁路线和时间表。
2、考虑到可能出现的风险和问题,制定相应的应急预案。
四、搬迁过程(一)设备拆卸1、在搬迁前一天,按照设备关机顺序依次关闭服务器、网络设备等。
2、技术人员小心地拆卸设备,并对设备进行标记和编号,注明设备的名称、型号、所在位置等信息。
3、将拆卸下来的设备配件进行分类包装,确保包装牢固,防止在运输过程中受损。
网络设备搬迁方案
网络设备搬迁方案背景随着公司规模的不断扩大,网络设备的数量和重要性逐渐增加。
为了满足新办公场地的需求,公司计划进行网络设备的搬迁工作。
本文将提供一个详细的网络设备搬迁方案,旨在保证网络设备的安全和顺利迁移。
搬迁目标1.安全搬迁网络设备,确保设备不受损坏或丢失。
2.最小化业务中断时间,尽可能减少对公司正常运营的影响。
3.保持网络设备设置和配置的稳定性,不引入不必要的变化。
搬迁准备工作在进行网络设备搬迁之前,需要进行一系列准备工作以确保搬迁的顺利进行。
以下是准备工作的主要内容:1.清单制定:制定一份详细清单,包括所有需要搬迁的网络设备以及它们的规格、型号、当前的位置和配置信息等。
通过清单可以更好地掌握整体搬迁范围和需求,并为后续的工作提供依据。
2.设备备份:在搬迁之前,务必对所有网络设备进行备份。
包括但不限于配置文件、路由表、ACL列表等。
备份文件要保存在安全的地方,以防设备在搬迁过程中损坏或丢失。
3.设备检查:对待搬迁的网络设备进行全面检查,确保设备状态良好,并消除潜在的故障风险。
如果发现故障设备,应及时修复或更换。
搬迁流程步骤1:评估新场地情况在进行网络设备搬迁之前,需要对新办公场地进行评估,以获取关键信息。
评估内容包括但不限于:1.机房条件:机房面积、温度、湿度、供电情况等。
2.网络接入点:新场地的网络接入点与现有网络环境的兼容性,如光纤接口,以及路由和交换机的容量等。
3.网络布线:新场地的网络布线情况,是否需要进行调整或优化。
步骤2:制定搬迁计划基于评估结果,制定详细的搬迁计划。
计划应包括以下内容:1.时间表:确定搬迁的具体时间和日期。
最好选择非工作时间进行搬迁,以最小化对业务的影响。
2.人员调配:确定参与搬迁的人员,并分配相关任务和职责。
确保每个人都清楚自己的任务和时间要求。
3.设备标识:为每个网络设备分配唯一的标识符或编号,以便在搬迁过程中进行跟踪和识别。
4.搬迁路径:确定网络设备的搬迁路径,并确保路径上没有任何障碍物。
信息中心机房整体搬迁方案
信息中心机房整体搬迁方案哎呀,这可是个大活儿啊!信息中心机房整体搬迁方案,听起来就像是一场盛大的舞会,需要我们精心策划、一步步推进。
好了,不多说了,让我们开始这场“舞会”吧!我们要明确目标。
这次搬迁的目的是为了提高信息中心的工作效率,让机房设备更加安全、稳定地运行。
那么,我们要怎么做才能实现这个目标呢?第一步,我们要做好准备工作。
就像在参加舞会之前,我们需要挑选合适的服装、化妆打扮一样,我们在搬迁前也要对机房进行全面检查,确保设备完好无损。
我们还要制定详细的搬迁计划,包括时间、人员、物资等方面的安排。
这样一来,我们就能确保搬迁过程顺利进行。
第二步,我们要分工合作。
就像在舞会上,每个人都有自己的角色一样,我们在搬迁过程中也需要明确每个人的职责。
比如,有人负责拆卸设备、有人负责运输、有人负责安装等等。
只有大家各司其职,才能让搬迁工作有条不紊地进行。
第三步,我们要注意安全。
在搬迁过程中,安全永远是第一位的。
我们要确保设备在搬运过程中不会受到损坏,同时也要防止意外发生。
所以,我们在搬运设备时要小心翼翼,避免触碰到高压线等危险物品。
我们还要注意保持良好的通风环境,防止因长时间封闭而导致空气污浊。
第四步,我们要做好后续工作。
搬迁完成后,我们还需要对设备进行调试、测试,确保它们能够正常运行。
我们还要对机房进行清洁、整理,让它焕然一新。
这样一来,我们的信息中心就能够以崭新的面貌迎接新的挑战了!信息中心机房整体搬迁方案就像是一场盛大的舞会,需要我们精心策划、一步步推进。
只要我们做好准备工作、分工合作、注意安全、做好后续工作,相信我们一定能够圆满完成这场“舞会”,让信息中心焕发出更加光彩夺目的光芒!。
信息中心机房整体搬迁方案
信息中心机房整体搬迁方案一、引言搬迁,听上去简单,其实一言难尽。
特别是对于信息中心机房的搬迁,更是牵一发而动全身。
这不是一个小项目,牵涉到设备、人员、数据,甚至是公司的整体运转。
这是一场没有硝烟的战争,准备工作必须周全。
1.1 设备清单首先,得做一个详细的设备清单。
各种服务器、交换机、路由器,每一个都像是战士,必须逐一点名。
不能有遗漏。
列个清单,把每台设备的型号、数量、状态、位置记录下来。
要不,等搬的时候,有些小家伙会悄悄溜掉。
真是“猫捉老鼠”,不敢大意。
1.2 数据备份数据是信息中心的命脉,搬迁之前,必须做好备份。
想象一下,数据一旦丢失,那可真是“天塌下来”。
所以,云备份、外部硬盘、甚至是纸质记录,都要准备齐全。
确保每一份重要数据都有备份。
检查几遍,确认无误,心里才踏实。
二、搬迁准备搬迁不仅仅是把设备从A点搬到B点。
还要考虑环境、空间布局、网络连接等多个方面。
每一步都要谨慎对待。
2.1 新机房环境新机房的环境非常重要。
通风、温度、湿度,都要做到位。
机器可不是任性的,它们需要舒适的环境。
设想一下,如果机房像桑拿,服务器可受不了。
要提前检查新机房的电力供应,确保能量充足,避免“突然断电”的窘境。
2.2 布局设计接下来,布局设计也是一门艺术。
每一台设备的位置都要考虑到通风和维护的便利性。
避免拥挤,让设备“呼吸”顺畅。
可以用简单的示意图,帮助大家理解新机房的布局。
让每个人心中都有数,心里才有底。
2.3 安全保障别忘了,安全是重中之重。
搬迁过程中,要设立专门的安全小组,监控每一个环节。
设备运输、人员进出,都要有记录。
确保没有人“溜进去”。
而且,还得准备好应急预案,万一出现意外,能迅速反应。
做到“未雨绸缪”。
三、搬迁实施准备工作做得差不多,搬迁实施才算真正开始。
这是一个紧张刺激的过程,必须高效有序。
3.1 设备搬运搬运设备时,得小心翼翼。
要确保每台设备都被妥善包装,避免在运输过程中受损。
可以用泡沫、保护袋等材料,给设备加个“安全带”。
机房设备搬迁实施方案
机房设备搬迁实施方案一、前期准备1.确定搬迁的原因和目标:需要明确搬迁的原因,例如机房容量不足、设备老化等,以及搬迁的目标,例如提高稳定性、提高效能等。
2.确定搬迁计划:制定详细的搬迁计划,包括搬迁日期、时间、搬迁过程中的操作流程等。
3.清点和备份设备:对机房内的设备进行清点,并进行数据备份,以防止设备损坏或数据丢失。
二、搬迁方案1.选址和布局:选择新的机房地址,并进行合理的布局,包括电源、机柜、网络等设备的摆放位置。
2.设备拆卸:根据搬迁计划,逐一拆卸机房设备,需要注意的是要按照专业的方法和顺序进行,避免设备损坏。
3.运输和安装:将拆卸下来的设备进行妥善包装,并运输到新的机房地点。
在新机房地点,按照预定的布局进行设备安装;4.数据迁移:将拆卸设备中的数据重新迁移至新机房的服务器中,确保数据的完整性和安全性。
5.设备联通和调试:将新机房的设备进行联通,并进行必要的调试工作,确保设备能够正常运行。
三、测试和验证1.设备功能测试:对新机房设备进行功能测试,确保设备性能正常。
2.网络测试:进行网络连接测试,确保网络的连接稳定性和速度。
3.流量测试:进行流量测试,确保新机房的容量满足实际需求。
四、后期工作1.设备登记和标识:对新机房的设备进行登记和标识,方便管理和维护工作。
2.设备维护计划制定:制定新机房设备的维护计划,包括定期检查、维修等。
3.备份策略制定:制定新机房设备的备份策略,确保数据的安全性和可靠性。
4.培训和知识传递:对新机房的操作人员进行培训,并进行知识传递,确保他们能够熟悉新环境和设备。
以上是机房设备搬迁的实施方案。
在实施过程中,需要充分调动各方资源,合理分配时间和人力,并进行详细的计划和方案制定。
同时,还需要做好风险评估和防范工作,以确保搬迁过程的安全性和顺利性。
最后,需要进行验收和评估工作,对整个搬迁过程进行总结和反馈,从而为日后的搬迁和管理提供经验和借鉴。
设备搬迁及安装方案
设备搬迁及安装方案简介设备搬迁及安装是企业IT运营的一项重要任务。
在搬迁或安装过程中,需要根据具体情况是否需要进行备份、包装、运输、安装、测试等一系列的操作,以保证设备在新的环境下正常运行。
本文将从设备搬迁及安装的前期准备、具体操作流程、注意事项等方面进行详细介绍。
前期准备在进行设备搬迁或安装前,需要做好以下准备工作:1.设备清单制定设备清单是设备搬迁或安装的第一步,只有明确需要搬迁或安装的设备,才能进行后续的操作。
设备清单应涵盖每一台设备的详细信息,如:设备名称、型号、序列号、所在位置、机柜号、需要搬迁或安装的目的等。
2.搬迁或安装区域的布局图在设备搬迁或安装前,应制定区域的布局图,明确设备在搬迁或安装后的放置位置,以及机柜的编号、高度等信息。
这有助于清楚了解搬迁或安装时的设备位置信息,便于操作时的理清思路。
3.搬迁或安装计划搬迁或安装计划包括设备移除计划、搬运计划、安装计划等。
根据实际情况制定详细的计划,包括人员、时间、流程等信息。
计划制定完成后,应进行评估,以确保计划顺畅可行。
4.备份在搬迁或安装前,需要对相关数据进行备份。
备份可选择磁带、光盘、硬盘等存储设备。
备份完成后,应核实备份数据完整性和可恢复性。
具体操作流程1.设备移除设备移除是设备搬迁或安装的重要步骤,移除需要注意以下事项:•根据所定设备清单,在机房库房内找到需要移除的设备。
•在移除设备前,应先关闭服务器及其它设备的电源。
•移除过程中应注意设备之间的连线,以防损坏或丢失。
2.设备包装和标识在移除后,应进行包装。
包装应考虑以下事项:•设备的外部应清洁干燥,无灰尘,以免对设备产生影响。
•为了保护设备,在被运输前,应使用泡沫材料、气垫等填充物进行包装。
•设备应粘贴标签,标签包含设备名称、型号、序列号等信息,以区分设备种类。
3.设备搬运设备搬运很可能会导致设备损坏,因此需要注意以下事项:•移动设备时要小心,不要碰撞设备,并确保设备平稳移动。
数据中心机房搬迁方案
数据中心机房搬迁方案一、搬迁背景和目标(一)背景随着公司规模的扩大和业务需求的增长,现有的数据中心机房已经无法满足公司的发展要求。
新的机房已经建设完成,具备更先进的设施和更优越的环境,因此需要将现有机房的设备和数据迁移到新的机房。
(二)目标1、确保搬迁过程中业务的连续性,最大程度减少停机时间。
2、保证数据的完整性和安全性,不丢失任何重要数据。
3、顺利完成设备的迁移和安装,使其在新机房正常运行。
二、搬迁前的准备工作(一)评估和规划1、对现有机房的设备、线缆、系统等进行全面评估,确定搬迁的范围和难度。
2、制定详细的搬迁计划,包括搬迁的时间表、人员分工、设备清单等。
(二)新机房的准备1、完成新机房的装修和基础设施建设,确保电力、空调、消防等系统正常运行。
2、对新机房进行网络布线和设备安装位置的规划。
(三)设备备份1、对所有重要的数据进行备份,包括服务器数据、数据库、应用程序等。
2、备份的数据要存储在多个安全的位置,以防万一。
(四)标签和标记1、对现有机房的设备和线缆进行标签和标记,注明设备的名称、型号、IP 地址、连接端口等信息。
2、标记要清晰、准确,便于在搬迁过程中识别和安装。
(五)人员培训1、对参与搬迁的人员进行培训,使其熟悉搬迁流程和注意事项。
2、培训内容包括设备的拆卸、包装、运输、安装等操作。
三、搬迁过程中的步骤和注意事项(一)设备拆卸1、按照事先制定的计划,依次拆卸服务器、存储设备、网络设备等。
2、拆卸过程中要小心谨慎,避免损坏设备和线缆。
(二)设备包装1、对拆卸下来的设备进行包装,采用防震、防潮的包装材料。
2、包装要牢固,以防止在运输过程中受到损坏。
(三)设备运输1、选择合适的运输工具,如专业的物流车辆。
2、在运输过程中,要对设备进行固定和保护,确保其安全。
(四)设备安装1、到达新机房后,按照标记和规划,依次安装设备。
2、安装过程中要严格按照操作规程进行,确保设备安装正确。
(五)系统和数据恢复1、安装完成后,恢复备份的数据和系统。
信息中心机房搬迁项目实施方案
信息中心机房搬迁项目实施方案
尊敬的用户:
感谢您选择我们的信息中心机房搬迁项目!为您提供高效、安全、可靠的服务,是我们的职责所在。
我们在为您搬迁机房的过程中,严格按照《机房搬迁手册》的要求,全面落实安全措施,尽量减少业务中断的时间。
本文主要介绍机房搬迁项目的实施方案,希望能够帮助您更好地了解和做好搬迁工作。
一、项目筹备
1.制定项目计划:根据客户的要求,制定详细的机房搬迁项目计划,包括搬迁目标、方式、时间表、配套需求、技术支持等,确保项目顺利实施。
2.准备搬迁物品:根据需求,准备搬迁的物品,如机柜、服务器、网络设备等,并按照规定检查物品的状态是否完好。
3.评估风险:对机房搬迁项目的投资、安全、风险等方面进行详细的评估,确定风险防控措施,管理风险和财务投资。
二、项目执行
1.动火程序:将机房搬迁项目的有关程序落实到位,确保安全,防止发生火灾事故。
2.安装网络设备:对要搬迁的机房进行包装,将服务器、网线、布线等设备安装到位,完成网络连接。
3.关于IT设备:拆除旧机房的IT设备,对服务器、网络设备进行检修,安装和调试,确保不影响日常服务的运行。
信息中心机房整体搬迁方案
信息中心机房整体搬迁方案一、前期准备工作1.确定搬迁目标和时间:确定搬迁的目标和时间是整个搬迁计划的基础。
需要考虑到机房内的设备数量、性能以及搬迁期间对业务的影响。
同时,要确保搬迁时间与业务低峰期相重合。
2.制定详细计划:根据搬迁目标和时间确定详细的计划,包括搬迁的步骤、时间表和分工等。
要充分考虑到设备的拆解和组装、网络的迁移以及其他可能影响业务的因素。
3.评估目标机房:对目标机房进行评估,包括机房的面积、温度和湿度控制等环境因素,以及电力、网络和安防设备的支持能力。
确保目标机房能够满足当前和未来的需求。
4.购买设备和材料:根据评估结果购买适当的设备和材料,包括机架、电缆、网线等。
同时,做好备用设备的准备,以应对潜在的问题。
二、搬迁步骤1.设备拆解和标记:对机房内的设备进行拆解,并进行标记。
确保每个设备的位置和连接方式都有记录,以便在搬迁后能够正确恢复。
2.网络迁移:将目标机房的网络设备连接起来,并测试网络的连通性。
同时,要做好设备的IP地址和域名的变更工作,确保业务的正常运行。
3.设备搬迁:根据设备的拆解和标记,将设备搬迁到目标机房,并按照标记重新组装起来。
搬运过程中要注意设备的保护,确保设备不受损。
4.设备联调和测试:对搬迁后的机房进行设备联调和测试,确保设备的正常工作。
检查设备之间的连接和通信是否正常,以及设备的性能是否满足需求。
5.业务切换和测试:切换业务到新的机房并进行测试。
确保业务在新的机房中能够正常运行,并及时解决可能出现的问题。
三、风险控制和应急预案1.风险评估和控制:在搬迁计划中要充分考虑潜在的风险,并制定相应的控制措施。
比如,备份设备和数据,避免单点故障。
2.应急预案:制定详细的应急预案,并培训相关人员,以应对突发情况。
包括设备故障、网络故障和自然灾害等。
3.备份和恢复:做好设备和数据的备份,并制定详细的恢复计划。
备份数据要存放在安全的地方,并定期测试恢复过程。
四、人员协调和沟通1.人员分工和培训:根据搬迁计划确定相关人员的分工和培训计划。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国(舟山)大宗商品交易中心
管理委员会
信息设备搬迁方案
信息技术处
2012年11月
目录
一.电脑、外设及机房设备搬迁............................................................错误!未定义书签。
1. 搬迁项目..........................................................................................错误!未定义书签。
1.1 电脑......................................................................................错误!未定义书签。
1.2 外设......................................................................................错误!未定义书签。
1.3 机房设备................................................................................错误!未定义书签。
2. 搬迁内容..........................................................................................错误!未定义书签。
2.1 搬迁准备物品......................................................................错误!未定义书签。
2.2 办公电脑数据备份..............................................................错误!未定义书签。
2.3 搬迁前设备统计 (3)
2.4 打包 (4)
2.5 运送及清点数量 (4)
2.6 设备到位清点 (4)
2.7 设备到位安装、测试 (4)
二.新址准备工作 (5)
1. 新址工位安排 (5)
2. 网点测试 (5)
三.人员和时间安排 (6)
1. 参与人员 (6)
2. 信息设备搬迁计划表 (6)
2.3 搬迁前设备统计
搬迁前设备统计,由各处室按照信息处所提供设备清单,配合信息处进行统计,并由处室负责人签字确认。
2.4 打包
各处室使用办公室提供打包物品进行设备拆卸装箱,信息处配合。
设备装箱应准备足够的缓冲、防撞材料,包括纸箱、海绵、泡沫塑料等,尽量避免多台设备放于一个包装箱内。
打包后,由各处室自行进行标签、记号处理,以便搬运及时到位。
标签示例:
文印处两台大型复印机由电脑公司负责打包。
2.5 运送及清点数量
运送车辆上应准备足够的缓冲、防撞材料,包括纸箱、海绵、泡沫塑料等,能装箱的设备尽量装箱搬运,计算机设备尽量使用防静电包装。
在两地间的运输过程中,车辆行驶要尽量保持匀速、平稳,减少振荡,选择平稳路面。
装车前和卸货过程,由信息处派人跟踪。
2.6 设备到位清点
由各处室配合信息处进行到位设备清点,确认设备的完好无损,没有丢失,并由处室负责人签字确认。
2.7 设备到位安装、测试
由信息处安排时间人员,进行设备安装调试。
二.新址准备工作
1. 新址工位安排
由办公室确定所有人员办公位置及各类设备安置地点,并分发各处室了解。
办公室指定信息设备库存位置。
2. 网点测试
待新大楼网络建设完成后,信息处安排人员测试所有网络点位。
三.人员和时间安排1. 参与人员
(1)、参与人员:
领导小组(各方负责人,负责协调各方工作)
2. 信息设备搬迁计划表。
