2015年度采掘作业计划

合集下载

2015年采掘接替计划方案解析

2015年采掘接替计划方案解析

贵州**能源集团矿业有限公司**煤矿2015年采掘接替计划编制单位:**煤矿编制时间:2015年元月会审表会审意见:会审时间:2015年元月日参加会审人员签字:2015年采掘接替计划方案一、2014年采掘方案执行情况(一)矿井地质储量变动情况2014年动用储量10万吨(其中:采出煤量8万吨,损失煤量2万吨),故2014年未保有储量为1529万吨。

(二)矿井“三量”保有情况2014年末“三量”保有情况:开拓煤量20.8万吨,准备煤量7.5万吨,回采煤量0万吨。

开拓煤量可采期16 月,准备煤量可采期6月,回采煤量可采期0月。

(三)原煤产量和井巷进尺完成情况1、原煤产量2014年原煤产量8万吨,完成全年计划的56.7 %,其中:回采煤量6.8万吨、掘进煤量1.2万吨。

2、井巷进尺2014年掘进进尺2100 米,完成全年计划的70%,其中:准备巷道250米、回采巷道870米。

(四)工作面、采区、矿井回采率完成情况工作面回采率为95%,采区回采率为85 %,矿井回采率80 %。

(五)安全技措费用提取、使用情况2014年安全技措费用提取270万元,实际使用320万元,超支50万元。

2014年安全技措费用使用具体情况:“一通三防”80.5万元,矿井安全监测监控系统升级改造15万元,瓦斯治理装备及设施18万元,矿井水物探5.5万元,防治水装备及设施17万元,供电、提升、运输等改造57万元,六大避险系统78万元,隐患整改9万元,其他40万元(包括培训费、保险费、救护协议服务费等)。

(六)职工人数和安全管理机构设立、人员配备情况2014年全矿职工总人数216人,其中:井下作业人员160人、地面作业人员24人、管理人员32人。

安全管理机构设有:“安全管理领导小组”、“一通三防”领导小组、“防治水小组”、应急救援领导小组。

安全管理人员配备有:矿长一正四副、专职技术人员2人。

特种作业人员配备有:安全检查员11人,瓦斯检查员11人,爆破工8人,绞车工4人,井下电钳工8人,监控员3 人,探放工6 人。

众源煤矿2015年采掘计划(参考)

众源煤矿2015年采掘计划(参考)

桐梓县官仓镇众源煤矿2015度年生产计划矿长:技术负责人:安全矿长:生产矿长:机电矿长:通防矿长:编制:二〇一四年十一月前言根据贵州德源能投投资有限责任公司《关于编制2015年生产经营计划的通知》(德源生〔2014〕36号)文件要求,为了认真贯彻执行煤矿安全生产方针、政策和国家有关法律法规,结桐梓县众源煤矿《开采设计方案》、《安全专篇》专相关方案或设计,为合理开拓部署、正规设计、确保2015年各项安全生产指标的顺利完成,在矿长的组职下,矿各级管理人员及财务、后勤等部门参加了2015年度生产计划的编制工作,并经会议审定通过。

2015年度众源煤矿生产计划如下:一、矿井概况众源煤矿为整合新建矿井,2009年7月取得的采矿证(证号:C5200002009071120031558),面积0.9397km2,开采标高范围为+1050—+525m。

生产规模:15万吨/年。

矿井瓦斯等级:贵州省能源局文件(黔能源煤炭【2012】494号)《关于遵义市工业和能源委员会《关于呈报2012年度煤矿瓦斯等级鉴定结果的报告》的批复》,众源煤矿相对瓦斯涌出量为1.41m3/t,绝对瓦斯涌出量为42.37m3/min,鉴定为高瓦斯矿井。

煤与瓦斯突出危险性:煤炭科学研究总院于2012年9月编制提交了《桐梓县众源煤业有限公司C1煤层煤与瓦斯突出危险性鉴定报告》,鉴定结论:C1煤层在鉴定区域+561m 标高以上,没有煤与瓦斯突出危险性。

本矿井按煤与瓦斯突出矿井进行设计与管理,其中C1煤层在鉴定区域内按突出煤层无煤与瓦斯突出危险区进行管理。

C4、C5煤层未进行过煤与瓦斯突出危险性鉴定,仍按突出煤层进行管理。

煤层爆炸指数:根据贵州煤矿矿用安全产品检验中心2012年7月11日提供的桐梓县众源煤业有限公司煤尘爆炸性鉴定报告,该矿C1、C4、C5煤层均无爆炸危险性。

本矿按煤尘无爆炸性矿井进行设计和管理。

煤层自燃倾向性等级:根据贵州煤矿矿用安全产品检验中心2012年7月11日提供的桐梓县众源煤业有限公司煤层自燃倾向性鉴定报告,该矿C1、C4、C5煤层煤层自燃倾向性均属Ⅲ类,不易自燃。

综采2015年度工作计划

综采2015年度工作计划

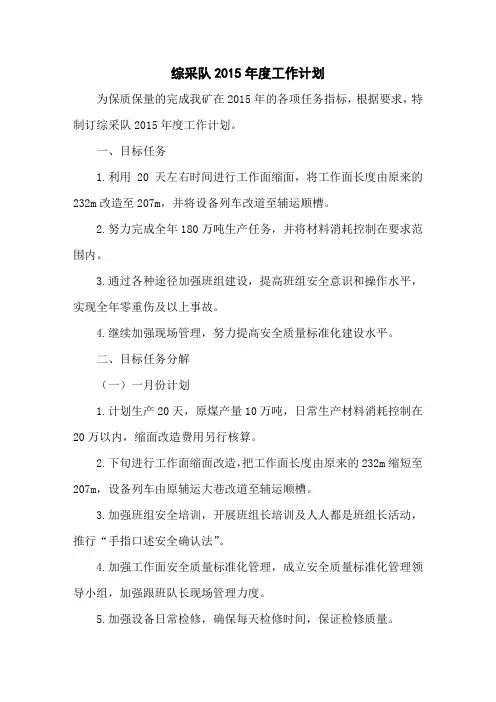

综采队2015年度工作计划为保质保量的完成我矿在2015年的各项任务指标,根据要求,特制订综采队2015年度工作计划。

一、目标任务1.利用20天左右时间进行工作面缩面,将工作面长度由原来的232m改造至207m,并将设备列车改道至辅运顺槽。

2.努力完成全年180万吨生产任务,并将材料消耗控制在要求范围内。

3.通过各种途径加强班组建设,提高班组安全意识和操作水平,实现全年零重伤及以上事故。

4.继续加强现场管理,努力提高安全质量标准化建设水平。

二、目标任务分解(一)一月份计划1.计划生产20天,原煤产量10万吨,日常生产材料消耗控制在20万以内,缩面改造费用另行核算。

2.下旬进行工作面缩面改造,把工作面长度由原来的232m缩短至207m,设备列车由原辅运大巷改道至辅运顺槽。

3.加强班组安全培训,开展班组长培训及人人都是班组长活动,推行“手指口述安全确认法”。

4.加强工作面安全质量标准化管理,成立安全质量标准化管理领导小组,加强跟班队长现场管理力度。

5.加强设备日常检修,确保每天检修时间,保证检修质量。

(二)二月份计划1.计划生产20天,原煤产量10万吨,日常生产材料消耗控制在20万以内,缩面改造费用另行核算。

2.上旬继续进行工作面缩面改造,把工作面长度由原来的232m 缩短至207m,设备列车由原辅运大巷改道至辅运顺槽。

3.加强班组安全培训,开展安全生产责任制学习贯彻及全员隐患排查治理活动,继续推行“手指口述安全确认法”。

4.加强工作面设备检修。

5.加强工作面安全质量标准化管理及工作面正规循环作业管理,加强跟班队长现场管理力度。

(三)三月份计划1.计划生产28天,原煤产量16万吨,日常生产材料消耗控制在30万以内。

2.工作面运输顺槽过工字钢棚子,加强该处顶板管理,严格执行专项措施。

3.加强班组安全培训,开展安全生产承诺活动及岗位练兵活动,继续推行“手指口述安全确认法”。

4.加强机电设备管理,确保工作面设备保养与检修,严格执行设备日检、周检和月检。

2015年采掘计划说明方案二(120万吨)

2015年采掘计划说明方案二(120万吨)

2015年采掘计划说明1、2015年产量计划2015年计划产量120万吨:掘进煤量6万吨,综采煤量114万吨(9#层8101工作面30万吨,9#层8103工作面84万吨)。

综采1月份~4月15日计划30万吨:1月份计划10万吨、2月份计划5万吨、3月份计划10万吨、4月份计划5万吨;4月15日~5月31日9#层8101工作面搬家到9#层8103工作面;6~12月份计划84万,每月平均12万吨。

2、2015年进尺计划2015年计划掘进进尺4630米,安排四个掘进队组:掘一队:1月1日~1月25日掘进9#层8103切眼150米,1月29日~5月6日掘进9#层轨道巷延伸及联巷260米,5月10日~7月26日掘进9#层胶带巷延伸及联巷260米,7月30日~8月27日掘进9#层5105顺槽及回风绕道90米,8月30日~12月15日掘进9#层5105顺槽300米,12月18日~12月31日掘进9#层8105切眼40米,截止2015年底9#层8105切眼剩余长度110米,掘一队计划掘进进尺1100米。

掘二队:1月1日~4月5日掘进9#层2103顺槽220米,4月9日~7月6日掘进9#层回风巷延伸220米,7月10日~8月13日掘进9#层2105顺槽及回风绕道90米,8月16日~11月19日掘进9#层2105顺槽280米,11月23日~12月31日掘进11#层2101顺槽及回风绕道90米。

掘二队计划掘进进尺900米。

掘三队:1月1日~3月3日掘进集中机轨合一巷330米,3月7日~8月3日掘进405机轨合一巷500米,8月6日~11月5日掘进2501胶带顺槽及回风绕道310米,11月8日~11月28日掘进8501切眼70米,12月1日~12月31日掘进2503胶带顺槽及回风绕道100米。

掘三队计划掘进进尺1310米。

掘四队:1月1日~3月3日掘进集中回风巷330米,3月7日~8月3日掘进405回风巷500米,8月6日~11月5日掘进5501轨道顺槽及回风绕道310米,11月9日~12月31日掘进5503轨道顺槽及回风绕道180米。

2015采掘计划表

2015采掘计划表

XX煤矿2015年生产计划XX煤矿根据兼并重组要求计划于2015年年底实施关闭,根据矿井实际情况,提前制定2015年生产计划。

一、掘进计划1、112208切眼掘进:掘进长度50米,一个月完成,掘进煤量243吨。

2、112210切眼掘进:掘进长度50米,一个月完成,掘进煤量243吨。

二、采煤计划2015年计划三个采面同时进行回采作业,3-9月进行井下采面回采工作,10月份开始进行主副井煤柱回收工作。

(一)、采煤工作面回采工作1、112204未采完部分,约需6个月回采时间,回采完成后进行撤面工作,112204采面约剩余倾向75米,走向(180+130/2)150米,面积11250平方米,可采煤量为2.2万吨,按计划月回采30米计算约需6个月回采时间,时间安排在3-8月,回采完成后进行撤面工作,同时将设备运出井口。

转至112205下残采面。

112205下采面走向长70米,宽20米,面积为140平方米,可采煤量为273吨。

约需半个月回采时间,时间安排在9月。

2、112206采面走向长(350+260/2-断层20米)285米,宽75米,面积为21375平方米,可采煤量为4.16万吨。

按计划月回采35米计算约需8个月回采时间,时间安排在3-10月,回采完成后进行撤面工作,同时将设备运出井口。

3、112210采面走向长60米,宽80米,面积为4800平方米,可采煤量为0.93万吨。

约需2个月回采时间,时间安排在4-5月,回采完成后转112208采面;112208采面走向长80米,宽80米,面积为6400平方米,可采煤量为1.24万吨。

约需3个月回采时间,时间安排在6-8月,回采完成后进行撤面工作,同时将设备运出井口。

至2015年9月底,计划采煤工作面可采出煤量8.55万吨。

2、回收三井筒煤柱主、副井、风井煤柱回收倾向长度约为480米,宽度为50米,面积为24000平方米,估算可回采煤量为4.6万吨,时间安排在10-12月回收煤柱,回收煤量约为1.35万吨。

采掘接续计划

采掘接续计划

采掘接续计划织⾦县猫场镇检槽⽥煤矿2015年度采掘接续作业计划编制单位:矿⽣产技术科编制⽇期:2015.10.14⽇煤矿及公司技术负责⼈审核情况单位审核⼈职务审核意见检槽⽥煤矿贵得⾦公司⼀、矿井概况1、织⾦县猫场镇检槽⽥煤矿位于织⾦县县城南东150°,公路⾥程约56km⾏政区划属织⾦县猫场镇管辖,距猫场镇政府公路⾥程约8km;地理坐标:东经105o58′21"~105o59′44",北纬26o29′39"~26o30′31"。

矿区西通安顺、普定、织⾦,东往平坝,贵阳——织⾦的省级公路从矿区东侧经过,矿区有简易公路与主⼲道相连,交通较⽅便,矿区交通位置详见下页图。

2、检槽⽥矿区处于猫场相斜的西南翼,属猫场向斜的⼀部分。

矿区范围有7个拐点座标圈定(见下表),矿区东西长1900-2300m,南北宽650-1000m,平⾯积1.9109km2,为⼀不规则的多边形。

矿区拐点坐标表拐点X Y 拐点X Y 备注1 2933643 35598894 5 2932036 35597440 采⽤北京54坐标系2 2933093 35598160 6 2932605 355988503 2933035 35596969 7 2933311 355992614 2932250 35596948开采标⾼:+1200m~+1450m,⾯积:1.9108 km22、检槽⽥煤矿⾪属于“贵州贵得⾦矿业投资管理有限公司”,设计⽣产能⼒30万吨/年,采矿许可证号为C5200002011111120130120744;2013年10⽉15⽇取得安全⽣产许可证((黔)MK安许证字【1263】);现为⽣产矿井。

3、矿井开拓⽅式为:采⽤平硐+斜井综合开拓⽅式,划分为⼀个⽔平(⽔平标⾼+1350m),分四个采区联合开拓全井⽥。

4、通风⽅式:矿井通风采⽤中央并列式,通风⽅法采⽤抽出式。

5、煤层开采情况及本煤层采掘现状:1)采区划分、接替、煤层开采顺序根据检槽⽥煤矿30万吨/年开采⽅案设计和开采⽅案设计(变更)安全专篇的要求采区划分、采区及煤层开采顺序、采区接替关系为:①采区划分:在矿区范围内沿倾向划为⼀个⽔平(⽔平标⾼为+1350m),中部(西边以F2断层为界,东边以原检槽⽥煤矿14#煤层西部采空区边界为界)为⼀采区(+1350m⽔平以上为上⼭,+1350m ⽔平以下为下⼭),东部为⼆采区,西部为三采区。

2015年重点工作计划

2015年重点工作计划

三、2015年重点工作计划:1、二采区开拓(1)在去年的基础上,四条集中下山已全部延伸到位,二采区联络巷、二采区车场、二采区机电硐室等已全部完工,二采区开拓已有眉目,为保证在二采区开拓时通风系统的稳定可靠,不出现无风、微风和角联通风现象,我部门计划在第五联巷(集中轨道下山和集中行人下山之间,集中行人下山和集中胶带下山之间)各构建两道调节风门。

排矸平巷(集中行人与集中轨道之间)构建两道调节风门。

在二采区机电硐室安装两道防火门。

集中行人下山由于矿山压力作用,有106米台阶需要重新起底硬化。

根据煤矿安全规程规定,进风大巷每年需要进行一次刷白,四条下山延伸段至今未进行刷白,我部门准备对四条下山进行一次性刷白,刷白前撤除巷道内所有牌板,对线路桥架进行保护,防止刷白时对其造成损坏。

(2)监测监控方面:二采区集中轨道下山安装瓦斯监控系统1套,各类传感器10台,人员定位兼无线通讯分站5套、语音广播5套,压风供水自救装置5套、自动喷雾3套、预计监控线缆4000米,光纤1600米;二采区集中运输下山安装瓦斯监控系统1套,各类传感器10台,人员定位兼无线通讯分站5套、语音广播5套,压风供水自救装置5套、自动喷雾3套、预计监控线缆4000米,光纤1600米;二采区集中回风下山安装瓦斯监控系统1套,各类传感器10台,人员定位兼无线通讯分站5套、语音广播5套,压风供水自救装置5套、自动喷雾3套、预计监控线缆4000米,光纤1600米。

2、9103综采工作面随着9103综采工作面的不断推进,运输回风顺槽不断变短,经2月28日的风量测定,9103工作面风量为700m3/min,超过了煤矿安全规程规定,我部门会根据实际情况,对9103综采工作面风量进行调节,保证工作面风流的稳定;完成煤层注水工作和联络巷风门维修及隔爆水袋清洗加水工作。

3、9102工作面(1)9102工作面在去年的基础上,9102运输顺槽已经开始正常掘进,同样9102回风顺槽也在紧张的布置中,为了保证9102通风系统的稳定可靠及不影响9102的运输,我部门计划将一采区回风靠集中轨道下山一侧的风门移至另一道风门的外侧即一采区回风下山处。

年采掘接续计划

年采掘接续计划

……….煤业有限公司……煤矿2015年度采掘作业计划(2015年3月)矿井名称:………煤业有限公司………煤矿报告名称:2015年度采掘作业计划编制:生技科审查:计划扼要:采煤35000吨,进尺1850米批准人:批准日期:年月日…………煤业有限公司………煤矿………煤矿煤矿2015年度采掘作业计划采掘工作是煤矿企业生产经营活动的主要工作之一,采掘年度接替计划是矿井在年度内采掘活动的总体规划,计划能够反映采掘工作面各工序的时间和空间关系及各生产环节配合关系,为顺利实现矿井2015年采掘正常接替和安全生产,确保矿井长治久安,我矿按照相关部门要求,编制了《…………煤业有限公司………煤矿2015年采掘接续作业计划》。

一、总体目标结合矿井实际,合理、科学安排矿井采掘生产布局,通过合理安排采掘关系,保证“三量”平衡,确保矿井采掘工作面正常接替,使生产均衡稳定进行,坚决杜绝“三超”行为,确保矿井在2015年度中实现“系统完善、布局科学、安全确保、装备可靠,措施可行,指标完成”的预期目标。

二、编制依据本计划编制的主要依据有:矿井《安全专篇》、《扩建初步设计》、《探放水设计》、《瓦斯等级鉴定报告》、矿井生产能力核定和通风能力核定报告、上年度生产统计报表、地质及水文地质调查报告、实测的采掘工程平面图、储量计算图、井上下对照图、通风系统图、相关法律法规和上级安全生产管理制度等。

三、2014年度采掘计划执行情况2014年矿井一直合法正常生产,2014年度采掘工作面为:S1112、S1113、S1114、S1115采煤工作面,其中S1112于2014年九月采完,S1113采面于2014年8月结束,S1114于2014年12采完;掘进方面,632半煤岩巷北掘进了400米,540南、北运输大巷掘进了392米;截止2014年12月底,矿井采掘工作面基本情况如下:1、S1115采煤工作面尚剩余可采走向长130m,尚可回采煤炭储量6000吨。

煤矿采掘2015年度达标规划

煤矿采掘2015年度达标规划

潘津工业煤矿2015年度采掘专业安全质量标准化达标规划为扎实开展我矿安全质量标准化活动,坚持“安全第一、质量为本”的原则,整体提升矿井达标层次,做到一切工作规范化、标准化,努力实现“精细、精品、美化、量化、动态化”和“四个转变”质量标准化工作目标,为安全生产创造安全、洁净的工作环境,根据2013版《煤矿安全质量标准化基本要求及评分办法(试行)》,经研究并结合我矿实际情况,特制订《永宁煤化有限公司2015年度质量标准化达标规划》。

2015年度我矿采掘质量标准化达标规划是:以创建质量标准化,提升煤矿安全生产保障能力,达到抓质量、保安全、促生产的目的,以实现安全生产的稳定局面。

一、总体规划目标1、消除顶板事故目标顶板管理消灭二级及以上非伤亡事故,消灭重伤及以上人身伤害事故。

2、安全质量标准化达标规划采掘专业达到自治区一级安全质量标准化标准,采掘专业质量标准化检查得分在90分以上。

3、其他目标实现安全文明生产,杜绝重伤事故,杜绝二级及以上非伤亡事故。

持续亮点工程建设,将完成质量和保持效果纳入考核,实现“达标一个、巩固一个、全面推广、以点带面、动态达标”的质量标准化建设目标。

二、指导思想进一步贯彻落实科学发展观,强化煤矿企业安全生产主体责任,促使矿井逐步建立自我约束、持续改进的安全生产机制,加强煤矿安全生产规范化管理,夯实煤矿安全生产基础,坚持安全第一、质量为本,进一步强化责任意识和创新意识,切实加强基层工作,突出重点,狠抓关健,求真务实,讲求实效。

通过抓好采掘专业质量标准化工作,不断提高和改善我单位安全生产自身条件,推动和促使质量标准化建设长效机制,从根本上保证煤矿安全生产。

三、成立达标规划组为保证采掘专业质量标准化工作的顺利开展,成立采掘专业质量标准化达标规划小组。

组长:赵守业副组长:郭重托成员:郭海亮、雷恒新、赵文超、钱义楠、赵卫会、郜永朝组长职责:负责制定采掘专业达标规划目标。

副组长职责:按照本矿采掘专业实际情况,制定采掘专业达标阶段规划。

某煤矿年度采掘计划(DOC 40页)

某煤矿年度采掘计划(DOC 40页)

子长县双富煤矿2015年度采掘接续计划二○一五年四月矿井名称:子长县双富煤矿报告名称:2015年度采掘接续计划编制:审核:计划扼要:采煤26.58万吨,进尺5320米批准人:批准日期:年月日目录1、项目概况 (1)1.1项目基本情况 (1)1.2 0.45Mt/a资源整合项目的基本情况....... 错误!未定义书签。

2、上年度采掘计划执行情况 (2)2.1上年度采掘计划完成情况 (3)2.2存在的问题 (3)3、编制采掘技术计划的原则和依据 (3)4、计划年度采掘技术计划安排 (4)4.1矿山地质概况 (4)4.2矿山开采技术条件 (5)4.3计划年度采掘任务目标 (7)4.4掘进工作面布置及任务安排 (8)4.5回采工作面布置及任务安排 (9)5、安全技术要求 (1)5.1危害安全生产因素分析 (1)5.2安全防治措施 (1)5.3安全专项费用 (15)6、机电及辅助生产设施 (16)7、技术组织措施 (16)8、主要技术经济指标 (18)1.矿山概况1.1矿山基本情况1.1.1企业性质子长县双富煤矿企业性质为民营企业。

1.1.2矿山位置及交通(1)井田位置双富井田位于子长矿区东北角,属陕北三叠纪煤田栾家坪-余家坪地区煤炭资源普查区块的一部分。

井田北为普查勘探区边界,南邻洪水沟煤矿,东邻前进煤矿,西邻余家峁煤矿和甄家沟煤矿。

南北长约3.2km、东西宽约1.30~2.56km,面积5.351 km2。

行政隶属子长县瓦窑堡镇管辖。

(2)交通矿井距县城约3km,县城南距延安市93km,北距榆林208km。

西包线西榆段在县城约3km处设有上煤台,西包线与西康线相接形成南北铁路大干线与西安至南京铁路线相接,形成“一纵两横”通江达海的铁路网,交通十分便利。

1.1.3自然地理(一)地形地貌井田地处陕北黄土高原中部,区内沟谷纵横,树枝状水系发育,水土流失严重。

地形总趋势为西部高,东南低;西部及北部沟谷流水注入区内的冯家屯河。

度三项计划

度三项计划

织金县三塘镇苦李树煤矿(2015年度)“三项”计划说明书编制:赖根华编制时间:2014年10月15日苦李树煤矿2015年度“三项”计划说明书一、矿井概况(一)矿井地址织金县三塘镇苦李树煤矿(整合)位于贵州省织金县三塘镇马场村,煤矿距织金县城约50km,距三塘镇约18km。

(二)设计能力苦李树煤矿设计能力为9万吨/年。

(三)开拓方式矿井开拓方式为平硐开拓。

(四)通风方式矿井通风方式为中央分列抽出式。

(五)煤层开采情况及本煤层采掘现状苦李树煤矿共有6层煤可采,即6、7、16、30、32、35号煤层,现开采6、7号煤层。

6号煤层平均厚米,其顶板为细砂岩,底板为泥岩;7号煤层平均厚米,其顶板为细砂岩,底板为泥岩。

矿井现有10702回采工作面及10604回采工作面、10701运输巷。

10702采面走向长230米,倾斜长60米,可采储量万吨;10604采面走向长600米,倾斜长100米,可采储量1805万吨;10701运输巷刚开口,计划长500米。

二、煤层地质、矿井水文地质及补勘情况(一)煤层地质l),岩性主要为灰、浅灰、灰黑色薄层状粉砂岩、矿区内主要含煤地层为龙潭组(P3泥质粉砂岩、粉砂质泥岩、炭质泥岩,块状泥岩,中厚层状细砂岩,夹灰岩及煤。

厚度~,一般厚度260m左右,厚度比较稳定。

共含煤20~32层,有编号的20余层,自上而下编号为1~35号,含煤平均总厚约24m,含煤系数%,可采煤层6层,为6、7、16、30、32、35号煤层,可采总厚度~,一般厚度,占该组总厚的%,6层煤采用总厚度,占该组总厚度的%。

(二)矿井水文地质及补勘情况区域范围内地下水主要分为碳酸盐岩溶水、裂隙水、部分为滑坡水。

碳酸盐岩溶水分布于裸露及半裸露岩溶山区,泉水流量大;裂隙水为大气降水渗入风化裂隙、构造裂隙而形成,泉水流量小。

在煤矿区范围内发育有三条断层:中部有一正断层F21,断距约5m,倾向东南,倾角约45°;东部有一正断层F20,倾向西南,断距小于5m;北部发育一逆断层F22,倾向南东,断距小于3m。

2015年采掘接续计划

2015年采掘接续计划

……….煤业有限公司……煤矿2015年度采掘作业计划(2015年3月)矿井名称:………煤业有限公司………煤矿报告名称:2015年度采掘作业计划编制:生技科审查:计划扼要:采煤35000吨,进尺1850米批准人:批准日期:年月日…………煤业有限公司………煤矿………煤矿煤矿2015年度采掘作业计划采掘工作是煤矿企业生产经营活动的主要工作之一,采掘年度接替计划是矿井在年度内采掘活动的总体规划,计划能够反映采掘工作面各工序的时间和空间关系及各生产环节配合关系,为顺利实现矿井2015年采掘正常接替和安全生产,确保矿井长治久安,我矿按照相关部门要求,编制了《…………煤业有限公司………煤矿2015年采掘接续作业计划》。

一、总体目标结合矿井实际,合理、科学安排矿井采掘生产布局,通过合理安排采掘关系,保证“三量”平衡,确保矿井采掘工作面正常接替,使生产均衡稳定进行,坚决杜绝“三超”行为,确保矿井在2015年度中实现“系统完善、布局科学、安全确保、装备可靠,措施可行,指标完成”的预期目标。

二、编制依据本计划编制的主要依据有:矿井《安全专篇》、《扩建初步设计》、《探放水设计》、《瓦斯等级鉴定报告》、矿井生产能力核定和通风能力核定报告、上年度生产统计报表、地质及水文地质调查报告、实测的采掘工程平面图、储量计算图、井上下对照图、通风系统图、相关法律法规和上级安全生产管理制度等。

三、2014年度采掘计划执行情况2014年矿井一直合法正常生产,2014年度采掘工作面为:S1112、S1113、S1114、S1115采煤工作面,其中S1112于2014年九月采完,S1113采面于2014年8月结束,S1114于2014年12采完;掘进方面,632半煤岩巷北掘进了400米, 540南、北运输大巷掘进了392米;截止2014年12月底,矿井采掘工作面基本情况如下:1、S1115采煤工作面尚剩余可采走向长130m,尚可回采煤炭储量6000吨。

2015年南河工程计划(采掘计划及劳动组织计划部分)1217

2015年南河工程计划(采掘计划及劳动组织计划部分)1217

山西灵石国泰南河煤业有限公司2015年度生产建设计划二O一四年十二月审批意见生产矿长:通风矿长:安全矿长:总工:矿长:集团总工:目录一、工程计划编制的指导思想与基本原则 (1)二、矿井现有的采掘概况 (1)三、上年度采掘计划执行情况 (2)四、本年度采掘计划 (2)五、存在的问题及采取的措施 (5)六、劳动组织计划 (100)七、经济技术指标计划表 (11)八、采掘工作面风量分配计划 (111)九、附件: (12)山西灵石国泰南河煤业有限公司2015年度生产建设计划根据灵石县煤炭工业局煤矿复工复产验收工作领导组办公室《关于山西灵石国泰南河煤业有限公司批准复工的通知》文件(灵煤复办[2014]16号)、晋中市煤炭工业局《关于山西灵石国泰南河煤业有限公司60万吨/年兼并重组整合建设项目重新开工的批复》文件(市煤规[2014]92号)、《山西灵石国泰南河煤业有限公司二期、三期工程矿建施工组织设计》规定,结合本矿实际,经我公司研究确定,编制2015年度矿建工程计划。

一、工程计划编制的指导思想与基本原则1、根据《煤矿安全规程》、《煤炭工业设计规范》和本矿初步设计要求,通过合理规划,最大限度提高矿井基本建设的安全性、有效性和经济性。

2、根据本区域、本井田的地质构造,煤层赋存状况,力求选用既先进、又适用的采煤方法和工艺,采用先进技术,新工艺和新设备,提高矿井生产的安全性及高效性。

3、力求矿井生产系统简单、可靠、高效,初期建设工程建井工期短、投产快。

二、矿井现有的采掘概况矿井一期工期已完工,二期工程处于收尾阶段,三期工程未施工。

1、二期工程剩余情况:(1)集中轨道上山剩余工程量120m。

(2)集中回风上山剩余工程量116m。

(3)集中运输上山剩余160m。

(4)020103面运输顺槽风桥及联络巷剩余130m。

(5)020103面回风顺槽风桥及联络巷剩余120m。

(6)联络巷90m。

工程量共计:646m。

2、三期工程工程量:(1)首采工作面运输顺槽及扩刷426m。

晋东阳煤字【2015】第133号关于2015年度下半年技术工作的安排

晋东阳煤字【2015】第133号关于2015年度下半年技术工作的安排

晋东阳煤字…2015‟133号关于2015年度下半年技术工作的安排各科室、队组:根据我公司三年发展规划的总体目标,结合我矿目前采掘现状,现将我公司2015年度下半年的技术工作做如下安排。

一、主要目标(一)完成2015年后半年的采掘计划任务。

(二)尽快扭转我矿采掘失调现状,确保实现“三量”平衡。

二、2015年8—12月份采掘计划(一)2015年8—12月份计划产量2015年8—12月计划完成总产量36.7万T,其中:回采产量30.7万T(15104工作面9.6万T,15201工作面21.1万T),掘进产量6.0万T。

15104(1)工作面(150m)撤采,推进15m,产量1.0万T。

15104(2)工作面(80m)推进总长度230m,可采储量15.3万T;计划完成推进度130m,产量8.6万T。

15201工作面(180m)推进总长度300m,可采储量45.2万T;计划完成推进度140m,产量21.1万T。

(二)2015年8—12月份计划进尺2015年8—12月份计划完成总进尺3865m(煤巷:3120m,岩巷:745m),其中:回采进尺2310m(煤巷:1800m,岩巷:510m);开拓进尺:1555m(煤巷:1320m,岩巷:235m)。

(三)其它工程2015年8—12月份完成15201、15104(2)、15107工作面扩巷工程。

三、科室工作安排(一)科室建设做好科室人员岗位的调整工作,稳定科室人员思想,加强劳动纪律管理,抓好工作作风建设,提高科室整体素质,开展好科室的各项工作。

(二)图纸管理图纸要按照标准进行绘制,要做到正规化、精细化、标准化,确实将绘制出的图纸得到质的提高,起到指导生产的作用。

(三)工程质量工程质量工作中,配合相关部门做好验收和考评工作,对工程质量中检查出现的问题要按照制度进行相应的处罚,并在规定时间内进行整改,实行闭合管理。

争取做到杜绝不合格工程,争创优良工程。

对于在生产过程中发现的未按照作业规程执行的要进行追查处理,进一步抓好安全生产。

2015年度采掘工程计划修改.docx

2015年度采掘工程计划修改.docx

山西灵石昕益致富煤业有限公司2015 年度矿建工程计划二 O一五年一月审批意见总工:生产矿长:安全矿长:矿长:集团总工:巡查分队:行管股:2目录一、编制的原则、指导思想 (1)二、现有采掘概况 (2)三、 2014 年度工程计划执行情况 (4)四、 2015 年度矿建工程计划 (1)1、回采工作面采煤情况 (1)2、掘进工作计划 (2)五、存在问题及采取措施 (6)六、劳动组织计划 (7)七、采掘工作面风量分配表 (7)九、附件 (9)1山西灵石昕益致富煤业有限公司二〇一五年度矿建工程计划一、编制的原则、指导思想(1)基本原则l 、从煤矿的实际情况出发,在符合《煤矿安全规程》、《煤炭工业设计规范》及本矿设计要求的前提下,通过合理计划,最大限度地提高矿井基本建设速度、增大原煤产出量。

2、根据本区域、本井田的地质构造,煤层储存状况,力求选用既先进、又适用的采煤方法,尽量采用先进技术,新工艺和新设备,提高矿井生产的安全性及回收工效。

3、尽可能利用原有的设备和设施,减少工程量,降低投资。

4、力求矿井生产系统简单、可靠、高效,初期建设工程建井工期短、投产快。

5、尽快转变观念,提高认识,力求提高矿井机械化程度,降底工人劳动强度,改变矿井生产环境,增强矿井的安全度和抗风险能力,确保矿井安全建设、安全生产。

6、地面建设工程也力求简单、适用、美观、集中,以减少占地面积、适应集中管理。

7、注意环境保护,搞好“三废" 处理,创造优美的矿区环境,建设环保矿山。

(2)指导思想1、生产单位的理解、执行,决定计划实施的成败,煤矿各生产单位要严格执行工程计划。

2、严格计划与产量的考核。

工程计划一旦制定,具有严肃性和可操作性,在执行过程中,除由于系统等客观因素影响外,必须严格执行工程计划安排,执行过程中用动态的管理办法应对动态的生产,确保计划实现率。

3、各级领导在实施指挥中,要把注意力集中在关键工程上,要反对那种不讲实际效果,单纯追求产量、追求进尺,哪里好干就先干,1结果使关键工程打打停停、影响了产量,拖延了关键工程工期的不分主次的做法。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

毕节大梨树煤矿采掘作业计划说明书(2015年度)毕节大梨树煤矿编二0一五年三月十二日目录第一章集团公司概况 (1)第二章煤矿现状 (3)第一节矿井概况 (3)第二节管理机构、岗位设置及劳动定员 (15)第三节 2014年生产计划执行情况 (19)第三章 2015年三计划 (21)第一节编制依据 (21)第二节采掘作业计划 (21)第三节采掘连锁工程综合分析 (25)第四节经济评价 (26)第一章集团公司概况一、集团公司基本情况毕节大梨树煤矿隶属于安顺永峰煤焦集团有限公司。

安顺永峰煤焦集团有限公司为2004年4月在安顺市工商局登记注册,公司法人代表张文立。

是一个以煤炭产业为主、物流运输和房地产产业为辅的多元化企业集团,目前拥有12家煤矿和7家非主营业务控股公司。

初设注册资本为300万元,经过四次增资后,由贵阳天汇会计师事务所(筑天汇会验字[2011)第022号)验资,现注册资本为19600万元。

集团公司2011年11月获得集团《安全生产许可证》,证件编号:(黔)MK安许证字[05532];2012年8月取得省能源局《瓦斯防治能力评估》批复。

集团公司于2014年2月12日取得兼并重组主体企业确认,贵州省煤矿企业兼并重组工作领导小组《关于对贵州省煤矿企业兼并重组主体企业(第二批)确认的通知》(黔煤兼并重组办[2014]2号)。

二、集团公司涉煤部门岗位设置情况公司已形成较为完善的管理机构,设立了股东会、董事会、监事会;实行总经理负责制;设有综合部、安全监察部、生产部、总工办、企管部、法务部、人力资源部、财务部、党委、武装部等部门。

公司在发展壮大的过程中,通过引进人才、自行培养、与高等院校签订委培协议等多种方式,陆续培养了大批专业技术人员,形成了一支稳定的专业化的队伍。

目前,公司共有煤矿专业技术人员56人,中专学历21人、大专以上学历35人,具有中高级职称人员22人。

三、集团涉煤管理机构架构图第二章煤矿现状第一节矿井概况一、矿井相关合法手续简述1、证照情况简介毕节大梨树煤矿为生产矿井,于2008年08月16日获得合伙企业营业执照,注册号:5200002932658;于2011年12月16日获得贵州省国土资源局颁发的采矿许可证,于2014年对采矿许可证中的采矿权人、地址、矿山名称、经济类型、有效期限进行了变更,变更后证号:C5200002012021120123157,有效期限:2014年1月至2017年7月,生产规模15万t/a,矿区面积3.7021km2。

毕节大梨树煤矿为生产矿井,所有证照全部取得。

2、《开采方案设计》、《安全专篇》批复情况毕节大梨树煤矿于2010年11月12日获得了贵州省能源局文件《关于对毕节市大梨树煤矿开采方案设计(变更)的批复》;于2011年2月10日获得了贵州省煤矿安全监察局毕节监察分局文件《关于对毕节大梨树煤矿安全设施设计(变更)的批复》;根据开采方案设计,毕节大梨树煤矿采用斜井开拓,全矿井划分为二个水平六个采区,一水平标高为+1512m,二水平标高为+1280m,一水平标高以上为三个采区、二水平为3个采区,先开采一水平,再开采二水平。

采用走向长壁后退式采煤法,采用集中联合布置,矿井范围内可采煤层共2层,分别为M18和M69煤层。

矿井设计规模15万t/a,设计采用炮采、炮掘工艺。

3、矿井开拓现状毕节大梨树煤矿一水平范围内,M18煤层+1512m标高以上有11183回采工作面和11184备用回采工作面,M69煤层尚未开采。

二、矿井生产基本情况1、煤矿设计规模、性质、瓦斯等级鉴定情况设计规模为15万t/a,为生产矿井。

根据黔能源煤炭[2009]281号文可知,毕节大梨树煤矿2009年瓦斯等级鉴定为瓦斯矿井,绝对瓦斯涌出量为0.30m3/min。

2、煤与瓦斯突出鉴定情况根据贵州省能源局文件《关于请求审批毕节大梨树煤矿M18、M69煤层煤与瓦斯突出危险性鉴定报告的批复》(黔能源煤炭[2010]408号)的批复可知,(1)大梨树煤矿开采标高+1511.9m以上的M18煤层无突出危险性;(2)大梨树煤矿开采标高+1511.9m以上的M69煤层无突出危险性。

一水平开采标高为+1512m,所以大梨树煤矿一水平范围内M18、M69煤层+1512m以上按无突出危险性设计和管理。

3、煤层自燃倾向性、煤尘爆炸性鉴定情况根据2006年8月贵州省煤田地质局实验室煤尘爆炸性鉴定报告可知,大梨树M18、M69煤层无爆炸性。

根据2006年8月贵州省煤田地质局实验室煤炭自燃倾向性鉴定报告可知,M18、M69煤层煤炭自燃倾向性等级为Ⅲ类,属不易自燃煤层。

4、大梨树煤矿2014年度质量标准化已达三级5、预测瓦斯含量,计算绝对瓦斯涌出量、相对瓦斯涌出量根据原开采方案预测,+1512m标高以上各煤层瓦斯含量如下表:矿井地质报告未提供煤层含量,根据根椐《采矿设计手册》煤层瓦斯含量计算经验公式一计算,根椐矿井开拓布置,分2个开采标高(+1512m、+1280m)计算煤层瓦斯含量,各煤层瓦斯含量计算结果见表2-1-3、2-1-4。

三、矿井地质概况(一)矿区地质概况1、地层、煤系地层及含煤性(1)地层大梨树煤矿矿区出露地层有二叠系中统茅口组(P2m)、上统龙潭组(P3l)、上统长兴组(P3c), 三叠系下统飞仙关组(T1f)及第四系(Q)。

由老至新分述如下:(1)二叠系中统(P2)茅口组(P2m): 浅灰至深灰色中厚层块状灰岩,夹少量白云岩、白云质灰岩,上部及下部含燧石团块及条带。

厚度大于50米。

(2)二叠系上统(P3)A、龙潭组(P3l):为本区的主要含煤地层,由粘土岩、泥岩、细砂岩、粉砂岩、煤层组成,按岩性及含煤组合特征,可划分为三段,本组与下伏地层为假整合接触。

第一段(P3l1):灰至灰黄色薄至中层状泥质粉砂岩夹粉砂岩、细砂岩、粘土岩、煤层及煤线,产植物化石及碎片,底部1.0-9.5米为灰白色含星点状、结核状凝灰质粘土岩。

本段含煤3-8层,其中M69煤层全区可采,结构单一,其它煤层均不可采,M69煤层厚0.9—1.1米,平均1.0米。

本段厚35-42.4米。

第二段(P3l2):灰到灰黄色中至厚层状细砂岩、粉砂岩夹泥质粉砂岩、泥岩、粘土岩,含菱铁矿结核,含煤1-2层,煤层厚度小,均不可采。

本段厚31.5--35米。

第三段(P3l3):灰色中厚层状细砂岩、粉砂岩为主,夹泥质细砂岩、粉砂质泥岩、泥岩及粘土岩,含煤2-5层,M18煤层全区可采,其余均不可采,M18煤层厚1.3-1.5米,平均厚1.2米,结构单一,煤层稳定,为龙潭组第三段同长兴组的分界线,本段产植物化石,厚31.5--43米。

B、长兴(P3c):上部及中部为灰色厚层状灰岩,含燧石结核,夹薄层泥岩。

下部为灰、深灰色中厚层状泥质粉砂岩为主,夹细砂岩、粉砂岩。

含煤1-3层,均为不可采,产腕足类化石,厚38-42米。

同上伏地层呈假整合接触。

(3)三叠系下统(T1)飞仙关组(T1f):下部为灰绿、黄色粉砂质泥岩及粉砂岩,上部为紫红、紫灰色,偶夹灰绿色薄至厚层泥质粉砂岩、粉砂岩,粉砂泥岩及泥岩,下部浅灰色中厚层状灰岩,产瓣腮类化石。

厚450-475米。

(4)第四系(Q)主要为坡积、残积、冲积物,岩性以粉质粘土、亚粘土为主,见泥灰岩、砂岩转块,多覆盖于煤系地层之上,厚度0—10m。

(二)煤层赋存条件1、煤层赋存情况(1)含煤性龙潭组(P21)为本区的主要含煤地层,含煤6—15层,厚98—120.4m,按岩性及含煤组合特征,可划分为三段。

矿区内可采煤层为M18、M69煤层,M18位于龙潭组第三段顶部,M69位于龙潭组第一段上部。

(2)可采煤层大梨树煤矿矿区内可采煤层为M18、M69煤层,M18位于龙潭组第三段顶部,M69位于龙潭组第一段上部,现分述如下:M18煤层:为现主采煤层,产于龙潭组第三段顶部,直接顶板为粉砂岩,底板为粘土岩,煤层厚度1.3-1.5m,平均厚1.2m,煤层倾角30°,较稳定,煤层结构较简单。

但在实际开采过程中,煤层厚度1.0—1.3m,平均厚度为1.2mM69煤层:产于龙潭组第一段上部,直接顶板为泥质粉砂岩,直接底板为粘土岩,煤厚0.9-1.1m,平均厚度1.0m,煤层倾角30°,较稳定,煤层结构较简单。

根据《安全专篇》和《开采方案》提供的数据,M18到M69煤层的层间距为78m,而根据以往的掘进资料,M18到M69煤层的层间距只有35m。

各可采煤层特征见表2-1-1。

四、矿井水文地质概况1、矿井水文地质类型区内多以大气降水补给,受季节性影响大。

矿井范围内主要含水层有第四系(Q)弱含水段、飞仙关组(T1f)弱含水量水段、长兴组(P2c)弱含水量水段、龙潭组(P21)弱富含水段、茅口组(P I m)强含水段,受大气降水补给条件差,水量受大气降水的影响而呈季节性变化。

大梨树煤矿是以大气降水为主的裂隙充水矿床,水文地质条件属简单类型。

M18煤层距茅口组距离约116m,M69煤层距茅口组距离约为38m,含水层对M18、M69煤层开采影响小。

2、矿井涌水量对井下涌水进行定期实测并结合水文地质资料综合分析:目前矿井正常涌水量约10m3/h,最大涌水量20m3/h。

3、矿井老窑积水情况1、地表水体矿区无大的地表水体仅有一些季节性小溪,主要靠大气降水补给,受气候影响较大。

雨节流量较大,旱节干枯无水,同时因本矿处于山区,有利于排水,故矿区内的季节性小溪对本矿各煤层的开采无影响。

2、相邻矿井及小窑积水情况矿区内小窑为斜井开拓。

都是采M18号煤层,、一般是沿倾向掘进100-250米后,再沿沿煤层走向掘进,采用后退式开采。

矿区内采煤历史较久,老窑主要沿煤层露头开采,为附近居民私挖乱采,开采巷道一般不大。

目前,矿区内的老窑已全部废弃或封闭。

本次共调查走访老窑8个,具体调查见下表特征表1 老窑调查统计表本矿沿M18煤层露头线从西到东分布有8个民采老窑,均属斜井,深100~250m,由于停采,坑中部有积水,坑中积水一部分来自大气降水,大部分来源于岩层地下水渗透长年累月积聚而成,其量难到估算。

采矿时应防止诱发老窿积水导致采区突水事件发生。

五、矿井生产系统1、提升系统我矿为斜井开拓,设计生产能力为15万t/a。

在副斜井采用绞车提升,完成矸石、设备、材料等的辅助提升任务。

主井绞车主要完成提升煤炭任务。

主井安装了一台JTP1.6×1.5-20提升绞车。

副井安装了一台PB1.6M×1.5-110KW型1.6m的单滚筒绞车,主要用于下放材料和掘进煤及矸石提升。

11183采煤工作面运输巷安装1部DTL80/35/2×110皮带运输机,皮带宽800㎜。

主斜井井底车场用CDXT-5/6电机车运输。
