大型深基坑支护结构和施工新技术PPT(共 44张)

合集下载

超高层建筑深基坑土方开挖及支护施工技术PPT教案

超高层建筑深基坑土方开挖及支护施工技术PPT教案
第6页/共41页
超高层建筑深基坑工程施工
三、工程实例
1、工程概况
建筑规模:上海某超高层建筑,地上22层 ,大于100m,地下2层,深度10.2m。框剪结 构,地基采用Φ850钻孔灌注桩 ,基础埋深 11m。
周边环境:场地西面及北面为在建工地和施 工道路,地下室外边贴近该侧道路红线;东面 地下室外墙边至该侧城市快道红线最近距离为 5m;南面地下室外墙边至该侧城市快道红线 最近距离为4.9m,局部约7m。
(基坑面积)× (hi+0.5)(施工位置以下0.5m深度) 通过计算土体含水量Wi、经验确定每个降水井实
际降水效率q、结合第一、二道支撑以及基础施工 进度计划ti,确定降水井数量n,n=Wi/q ti,n取最 大值。
第20页/共41页
4、排水系统: 以5口井为一组,用传递的方式抽水,一井水抽至
本方案采用爆破的方法对此支撑进行拆除。支撑拆除按照从第二 道至第一 道的顺序进行爆破拆除。
针对地铁10号线隧道,为了确保安全,采取一系列控制基坑变形 及爆破振动的措施,如:确保拆除支撑前地下室结构强度要求;每道 支撑分2 次爆破拆除;严格执行换撑工作;加强基坑变形监测工作; 爆破采用单段小药量、微差延时起爆技术;采用切割技术;基坑爆破 时对振动进行监测,根据监测结果及时对爆破参数进行调整。

超高层建筑深基坑工程施工
(5)混凝土浇捣
为了减少混凝土表面的收缩裂缝,要求混凝土表面的铁板压光次数 不少于两遍,即混凝土收水前一遍,混凝土收水后第二遍抹光。
注意混凝土支撑的应力控制: 工程基坑围护采用了两道钢筋混凝土支撑形式,纵向混凝土支撑长 度长达150米以上,温度应力造成的支撑变形影响明显。 日夜温差较大的日子,支撑轴力单日变化量较大,造成支撑应力重 新分配。支撑浇捣初凝时间夏季尽量控制在凌晨,冬季控制在中午。 立柱与支撑节点要采取必要加强措施,避免格构柱被破坏。 为了减少基坑暴露时间,解决超长支撑收缩,优先架设重要支撑, 按照设计要求,支撑浇注分块进行,垫层便跟进浇捣,并掺入早强剂。

深基坑支护方案幻灯片.ppt

深基坑支护方案幻灯片.ppt
根据设计要求基坑开挖深度、周边环境情况及襄阳地质工程勘察院提供的岩土工程勘察 报告(本工程上部素填土中含少量上层滞水。勘察期间测得场地上层滞水水位埋深0.8-1.5m,
标高为87.57-88.85m),再结合当地施工经验,经过认真分析,从安全可靠、经济合理的 角度出发。 说明:根据襄阳地质工程勘察院提供的岩土工程勘察报告,各土层特征简述如下:
程施阶段投入劳动力情工种级别工程施工阶段投入劳动力情况泥工班木工班钢筋班架子班12151510施工机械设备表序号设备名称规格数量用途1挖机pc2001台挖土沟2挖机pc2001台挖土3运输车自卸车3辆土方运输4发电机180kw1台备用发电5钻机y42台深井成孔6潜水泵2台深井抽水7钻孔机1台灌注桩用8砼喷射机1台喷砼9空压机w351台喷砼立方空压机12立方空压机台喷砼喷砼101台11注浆机ub31台12砂浆搅拌机j3502只砂浆搅拌13切割机1只钢筋切割14电焊机2只钢筋焊接15砂袋500只应急16钢管应急17钢筋应急18水泥应急第三章基坑支护方案21确定方案本工程周边地面较狭窄附近有新扩建的建构筑物和不明地下管道根据地质报告地下水位埋深0815m米左右土层中的地下水均属于上层滞水和岩溶水土的含水性和透水性极弱
排水沟
排水沟
2.2基坑的支护
根据设计方案:
2.2.1.根据业主要求你、场区周边环境状况及基坑边坡地质条件, 本基坑采用喷锚+钢板桩支护方案。支护墙体采用3级放坡,放坡坡比自上而下采用1: 1、1:1、1:0,平台宽度2—3m。锚杆采用洛阳铲成孔。锚杆立面设计为梅花形布置, 锚杆孔径为120mm,锚杆芯体钢筋采用22II级螺纹钢,面层钢筋采用HPB235级。注浆材料 采用水泥浆,其结石强度不低于20MPA,每隔2m在锚杆钢筋上设定位支架。锚杆设置标 高:83.12m,设置倾角15度,水平间距2.0m,在开挖至82.62m时施工。 锚杆设计长度为12m,直径为150mm,锚杆芯体钢筋采用2根直径25II级螺纹钢。

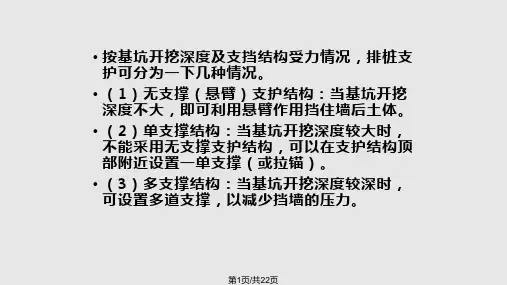

高层建筑施工 高层建筑深基坑支护深基坑排桩支护结构PPT课件

高层建筑施工 高层建筑深基坑支护深基坑排桩支护结构PPT课件

• (3-15)
第8页/共22页
第9页/共22页
第10页/共22页
第11页/共22页
• 主动区力矩合计:
• 1.55Dmin3+25.83Dmin2+143.35Dmin +265.2
• 被动区力矩合计: • 6.46Dmin3+14.28Dmin2 • 根据平衡条件可得: • 4.91Dmin3-11.55Dmin2-
• 2.力矩平衡计算分别计算主、被动土压力对C点 的力矩,再按照力矩平衡条件,列出平衡方程, 一般为Dmin的三次方程。
• 3.解方程,得出Dmin。
• 4.求剪力为零点深度,对该深度截面计算弯矩, 即为最大弯矩Mmax。
第6页/共22页
(三)算例:某工程基坑支护拟采用悬臂桩结构,主 要参数如图3-8(a)所示。试计算桩的设计长度,桩 身最大弯矩及所在位置。
• •
M桩E的P设D—计—长H被度动K应土d按压 D下力m式i对n 确C定点:的力矩(kN.m)


(3-13)
K 'd
• 式中 H ——基坑开挖深度第(4页m/共)22页;
图3-7 悬臂式桩排计算图
第5页/共22页
• (二)计算步骤
• 1.土压力计算包括主动和被动压力和超载影响的 计算。桩的入土深度为未知,可设为Dmin,这 部分的土压力暂以包含Dmin的式子表示。
第7页/共22页
• 一、土压力计算 • 根据本题题意,公式(3-3)和(3-11)可
以推导出公式(3-14)和(3-15),计算结
ea果jk如表(( m3j-z5j)和q(0 )3k-6ai)所2示ci。k kai

epjk ( mj z j q0 )k pi 2cik k pi (3-14)

深基坑支护新方法PPT课件

深基坑支护新方法PPT课件
19
4、钢板桩加水泥土墙支护结构
钢板桩加水泥土 墙支护结构适用 于地下水位较高, 土层为砂层或淤 泥层,周边有临 近建筑及管线等 相对要求较高的 建筑基坑
20
哈尔滨市委研究中心综合楼工程
水泥土截渗墙彻底解决了流砂,地下水较高大范围降水
对周边建筑物、地下管线破坏的问题;与钢板桩共同工
作大大降低了工程造价
12
④、哈尔滨公路主枢纽道外客运站工程
同3 基坑深为7.2米、7.0米,使钢板桩逐步替代了钢 管桩,有利于在不利土层填加支护挡板
13
钢板桩支护形式
1、悬臂式支护结构 2、桩锚支护结构 3、钢板桩加锚杆支护结构 4、钢板桩加水泥土墙支护结构 5、钢板桩加内支撑支护结构 6、门式钢架支护结构
14
3、钢板桩加锚杆支护结构
钢板桩内支撑结构拟应用于建筑基坑拐角处,减少角 点处应力变形,同时增加整体稳定性系数
24
②:华能热网小室工程
钢板桩内支撑结构拟应用于建筑基坑拐角处,减少角 点处应力变形,同时增加整体稳定性系数
25
旋挖钻机的应用
随着城市空间小,高层、超高层建筑增多,大孔 径桩开始应用、旋挖钻机随之开始应用。我们先 后采取购买,引入民营资本参股等方式,已经拥 有5台进口旋挖钻机(最大2米、最深50米—60米) 完全能满足省内各项工程需求
适用于深度小于9.0米的基坑,周边环境相对 要求较高,周边施工作业场地小的基坑
①、哈尔滨市委研究中心综合楼工程 ②、哈尔滨公路主枢纽道外客运站工程 ③、哈尔滨道里区都市胜景工程
15
①、哈尔滨市委研究中心综合楼工程
局部深9.0米,临楼较近,基坑周边环境要求较高, 采用“钢板桩加锚杆支护结构”位移变形较小
深基坑支护新方法

深基坑施工技术ppt演示文档课件

深基坑施工技术ppt演示文档课件
有锚板桩的 双层围檩插桩法
是先沿板桩边线搭设双层围檩支架,然 后将板桩依次在双层围檩中全部插好,形 成一个高大的板桩墙。待四角封闭合拢 后,再按阶梯形逐渐将板桩一块块打至设 计标高。该打法可保证平面尺寸准确和 板桩垂直度,但施工速度慢
.
有锚板桩的 双层围檩插桩法
19
寒假来临,不少的高中毕业生和大学 在校生 都选择 去打工 。准备 过一个 充实而 有意义 的寒假 。但是 ,目前 社会上 寒假招 工的陷 阱很多
地下连续墙导墙
.
21
寒假来临,不少的高中毕业生和大学 在校生 都选择 去打工 。准备 过一个 充实而 有意义 的寒假 。但是 ,目前 社会上 寒假招 工的陷 阱很多
连续墙成槽机械
成槽机
抓斗式
冲击式
铣槽机
.
多头钻
22
寒假来临,不少的高中毕业生和大学 在校生 都选择 去打工 。准备 过一个 充实而 有意义 的寒假 。但是 ,目前 社会上 寒假招 工的陷 阱很多
预应力张拉及封锚:与结构施工预应力 张拉及封锚工艺相同
制浆
注浆
拉杆的预应力张拉
.
锚杆逐层向下支护施工
13
寒假来临,不少的高中毕业生和大学 在校生 都选择 去打工 。准备 过一个 充实而 有意义 的寒假 。但是 ,目前 社会上 寒假招 工的陷 阱很多
排桩支护
开挖前在基坑周围设置砼灌注桩,桩的排列有间隔式、 双排式和连续式,桩顶设置砼连系梁或锚桩、拉杆。施工方 便、安全度好、费用低。
.
进入下一层土8
寒假来临,不少的高中毕业生和大学 在校生 都选择 去打工 。准备 过一个 充实而 有意义 的寒假 。但是 ,目前 社会上 寒假招 工的陷 阱很多
是在未开挖的 土层立壁上钻孔至 设计深度,孔内放 入拉杆,灌入水泥 砂浆与土层结合成 抗拉力强的锚杆, 锚杆一端固定在坑 壁结构上,另一端 锚固在土层中,将 立壁土体侧压力传 至深部的稳定土层

深基坑支护技术ppt

深基坑支护技术ppt

深基坑支护技术
一、支护结构的选型
(一)支挡式结构 4、内支撑
——设置在基坑内用以支撑挡土构件的结构部件。 内支撑包括:
腰梁或冠梁(围檩)、支撑、立柱。 (图)
内支撑分类: 钢内支撑、混凝土内支撑。
深基坑支护技术
一、支护结构的选型
(一)支挡式结构 4、内支撑
(1)钢支撑——包括钢管支撑(多用φ609钢管)、型钢支撑 (多用H型钢)。(图)
排桩的桩型:
◇型钢桩、钢管桩、钢板桩 ◇混凝土灌注桩 ◇型钢水泥土搅拌桩
深基坑支护技术
一、支护结构的选型
(一)支挡式结构 2、地下连续墙
——分槽段用专用机械成槽、浇筑钢筋混凝土所形成的连续 地下墙体。 ◇现浇地下连续墙
与排桩相比,更有整体性好、抗渗止水的特点; 地下连续墙需专用成墙施工设备,工艺较复杂,工程造 价较高。 宜同时用作主体地下结构外墙,可同时用于截水。
《深基坑支护技术》
支护结构的选型 支护结构的设计
深基坑支护技术
一、支护结构的选型
◇支护结构选型时,应综合考虑下列因素:
1 基坑深度;
2 土的性状及地下水条件; 3 基坑周边环境对基坑变形的承受能力,以及支护结构一旦 失效可能产生的后果; 4 主体地下结构及其基础形式、基坑平面尺寸及形状; 5 支护结构施工工艺的可行性; 6 施工场地条件及施工季节; 7 经济指标、环保性能和施工工期。
主要支护形式:
悬臂式结构:适用于较浅的基坑; 锚拉式、支撑式结构:适用于较深的基坑;
双排桩:当上述类型不适用时,可考虑采用;
逆作法:适用于基坑周边环境条件很复杂的深基坑。
深基坑支护技术
一、支护结构的选型
(一)支挡式结构 1、排 桩

深基坑支护技术ppt课件

深基坑支护技术ppt课件
40
第四节 支护结构施工
二、土钉墙施工 (一)土钉墙施工技术
4、绑扎钢筋网,喷射第二道混凝土面层 (3)喷射混凝土
做锚头 41
第四节 支护结构施工
二、土钉墙施工 (二)土钉现场测试
通过现场设置测试钉,进行抗拔试验,估计土钉的界面极 限粘结强度。 测试要求: 1、测试钉的数量。(每一典型土层中至少应设3个测试钉) 2、测试钉的工况。(除总长度和粘结长度外,与工作钉相同; 粘结长度不小于工作钉的二分之一且不短于5m) 3、测试土钉抗拔与位移,以确定极限荷载下的界面粘结强度 实测值。其平均值应大于设计计算所用标准值的1.25倍,否则 应修改设计。
▪ 施工单元槽段的划分;(槽段的深长比 H/l ,影响土拱作
用的发挥)
19
第四节 支护结构施工
3、地下连续墙施工技术 (2)挖深槽
3)防止槽壁坍方的措施 ② 防止措施: • 缩小单元槽段长度; • 改善泥浆质量,根据土质选择泥浆配合比,保证泥浆在安 全液面以上; • 注意地下水位的变化; • 减少地面荷载,防止附近车辆和机械对地层的振动影响。
(简单插导管浇筑)
3、地下连续墙施工技术 (5)混凝土浇筑 导管法浇筑:
• 导管插入深度
一般在1.5m以上;最大≯9m;浇至墙顶时减为 1.0m
• 导管间距 R=6.25SV
S —— 砼坍落度(m)
V —— 砼浇注(上升)速度(m/h)
25
结构接头:
预埋螺栓套筒连接。
26
结构接头:
预埋螺栓套筒连接。
5
第四节 支护结构施工
一、地下连续墙施工 (三)地下连续墙施工
2、地下连续墙施工工艺过程 主要工序: 修筑导墙、泥浆制备与 处理、挖深槽、钢筋笼 制作与吊装、混凝土浇 筑。

大型深基坑支护结构和施工新技术

大型深基坑支护结构和施工新技术
特点
支护结构具有较大的跨度和深度,通 常采用复合支护结构形式,涉及多种 土层和地质条件,需要考虑复杂的环 境因素和安全风险。
支护结构的重要性
保障施工安全
01
支护结构能够有效地防止土体坍塌和位移,降低施工事故风险
,保障施工人员和周边环境的安全。
提高工程质量
02
合理的支护结构能够保证深基坑施工的稳定性和准确性,为后
案例三
要点一
总结词
经济合理的支护结构设计
要点二
详细描述
该工程针对高层住宅楼的特点,对深基坑支护结构进行了 优化设计,采用土钉墙、水泥土搅拌桩等经济合理的支护 形式,同时考虑了施工便利性和环保要求。通过优化设计 ,降低了工程成本,提高了支护结构的稳定性和安全性。
THANKS FOR WATCHING
支护结构材料
根据支护结构类型和受力特点, 选择合适的材料,如混凝土、钢 材等。
支护结构设计参数
确定支护结构的关键设计参数, 如墙厚、桩径、配筋等,以满足 工程要求。
结构设计优化
优化方法
采用数值分析方法(如有限元法、离散元法 等)对支护结构进行受力分析和稳定性评估 ,优化设计方案。
优化目标
以安全性、经济性、技术先进性等为目标,制定多 目标优化方案,提高支护结构的综合性能。
施工安全管理
通过信息化手段对施工现场进行安全管理,预防和减少安全事故的发 生。
BIM技术在深基坑施工中的应用
1 2
模型建立
利用BIM技术建立深基坑的三维模型,方便施工 人员对工程进行可视化分析和优化。
施工模拟
通过BIM技术对深基坑施工过程进行模拟,预测 可能出现的问题和风险,提前制定应对措施。
3
协同作业
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.2 灌注桩施工新技术
1)旋挖钻孔灌注桩
7
1 深基坑工程施工新设备和新工艺
1.2 灌注桩施工新技术
1)旋挖钻孔灌注 旋挖成孔:通过桶状斗式钻头回转切削土体。 装土外运:直接将土装入钻斗,提升卸土。 泥浆护壁: 易坍塌土层——采用静态泥浆护壁 (泥浆排量仅传统工艺的1/4~1/5); 不易坍塌土层——可采用干式或清水钻进工艺 (无需泥浆护壁)。
大型深基坑支护结构 和施工新技术
孙汉清 15722971
1
1深基坑工程施工新设备和新工艺 2逆作法和利用“时空效应”的开挖技术 3结语
2
1深基坑工程施工新设备和新工艺
施工中新设备和新工艺—— 地下连续墙、混凝土咬合桩排桩、超深多轴水泥土 搅拌桩(SMW工法)、水泥土搅拌连续墙(TRD工法)、 超大型环形支撑体系、十字钢支撑双向复加预应力技术、 混凝土支撑的绳(链)锯切割法、锚杆的回收 技术等。
上海500kV世博地下变电站
(成槽1.2m厚、60m深)
31
5
1深基坑工程施工新设备和新工艺
1.1 地下连续墙成槽机械和工艺
水泥土搅拌桩保护槽壁
槽壁稳定—— 粉土、粉砂土等易坍塌土层的技术措施:
① “夹心”地下连续墙(水泥土搅拌桩保护槽壁); ② 改良泥浆性能。
6
1 深基坑工程施工新设备和新工艺
1.3 型钢水泥土搅拌墙施工工艺
1)多轴柱列式水泥土搅拌墙 型钢插入:
自重下沉
震动沉入
18
1 深基坑工程施工新设备和新工艺
1.3 型钢水泥土搅拌墙施工工艺
? 1)多轴柱列式水泥土搅拌墙 型钢插入时间 规范规定:水泥土搅拌后30min内插入; 工程经验;水泥土搅拌后1~2h内插入,并无影响。 ? 振动插入对型钢与水泥土的粘结力的影响 在搅拌桩施工后1~2h内(水泥初凝前),振动插入 型钢不会影响粘结力。
12
1 深基坑工程施工新设备和新工艺
1.2 灌注桩施工新技术
2)钻孔咬合灌注桩 全套管成孔—— 适用: 除用于咬合桩外,还可用于: 淤泥、流砂、地下水富集等不良地层; 城市建筑物密集或有地下障碍的地区。
13
1 深基坑工程施工新设备和新工艺
1.3 型钢水泥土搅拌墙施工工艺
1)多轴柱列式水泥土搅拌墙 SMW工法(Soil Mixing Wall)
? 高水灰比的必要性
15
1 深基坑工程施工新设备和新工艺
1.3 型钢水泥土搅拌墙施工工艺
1)多轴柱列式水泥土搅拌墙
? 高水灰比的必要性
不必要—— 对水泥土强度并无益处; 大量原土被置换,施工中难以实现 (实际施工中往往出现涌土时便停止注浆); 置换排出的土为水泥含量较高的废土,造成污染。
16
1深基坑工程施工新设备和新工艺
19
1 深基坑工程施工新设备和新工艺
1.3 型钢水泥土搅拌墙施工工艺
2)水泥土搅拌连续墙 日本称TRD工法(Trench Cutting Re-mixing Deep Wall)
20
1深基坑工程施工新设备和新工艺
1.3 型钢水泥土搅拌墙施工工艺
2)水泥土搅拌连续墙 特点—— 与多轴柱列式 水泥土搅拌墙相比:
8
1 深基坑工程施工新设备和新工艺
1.2 灌注桩施工新技术
2)钻孔咬合灌注桩 由间隔布置的混凝土
素桩和配筋桩相互咬合, 形成的 “桩墙”。
咬合方法—— 旋挖钻机成孔、 冲抓钻成孔、 全套管成孔等。
9
1 深基坑工程施工新设备和新工艺
1.2 灌注桩施工新技术
2)钻孔咬合灌注桩 性能—— 与间隔式灌注桩排桩相比:
截水性能良好、 不需附加的截水帷幕。 与地下连续墙相比: 功能基本相同,但施工简便、造价低廉。
10
1 深基坑工程施工新设备和新工艺
1.2 灌注桩施工新技术
2)钻孔咬合灌注桩
11
1 深基坑工程施工新设备和新工艺
1.2 灌注桩施工新技术
2)钻孔咬合灌注桩 素桩和配筋桩—— 素桩的混凝土:(超缓凝) 初凝时间不小于40~70h; 3d强度不大于3MPa; 28d强度不小于C15。 配筋灌注桩: 素桩混凝土初凝阶段施工,咬合素桩。
1.3 型钢水泥土搅拌墙施工工艺
1)多轴柱列式水泥土搅拌墙
高水灰比必要性?
基于水泥土强度0.5MPa可满足要求的前提, 建议——
水泥掺量取15%~18%; 水灰比取0.8~1.0。 改用震动插入型钢的方法。
日本有关资料: 水泥掺量15%左右,水灰比0.8~1.0之间。
17
1 深基坑工程施工新设备和新工艺
成墙连续; 表面平整; 深度大。
21
1 深基坑工程施工新设备和新工艺
1.3 型钢水泥土搅拌墙施工工艺
2)水泥土搅拌连续墙 搅拌连续墙施工机械—— 成墙: 采用链锯式搅拌刀具; 成墙深:
刀具用销栓连接,深度可达数十米; 高度小: 整体高低仅10m左右。
22
1 深基坑工程施工新设备和新工艺
1.3 型钢水泥土搅拌墙施工工艺
24
2 逆作法和利用“时空效应”的开挖技术
2.1 地下结构的逆作法建造
优点—— ① 以主体结构作为“支撑”,刚度大,基坑变形较小; ② 无需支撑,大大节约资源、降低能耗; ③ 可实现上、下结构同步施工,不同程度缩短工期; ④ 地下结构顶板较早形成,施工现场布置方便。
3
1深基坑工程施工新设备和新工艺
1.1 地下连续墙成槽机械和工艺
常用的成槽机械——
1)抓斗式成槽机 (适用软弱土层)
2)回转式多头钻成槽机 (适用较硬的土层)
3) 双轮铣削式成槽机 (适用坚硬土层和岩石,
也适用软土及砂性土)
4
1深基坑工程施工新设备和新工艺
1.1 地下连续墙成槽机械和工艺
铣削式成槽机—— 最大成槽深度可达150m,墙体厚度可达2.5m。
2)水泥土搅拌连续墙 施工工艺—— 主机所带的链锯式搅拌刀具沉入地基土中并沿 刀架移动,作往复运动,并在深度方向灌入水泥浆液, 与土体搅拌、混合成墙。
23
2 逆作法和利用“时空效应”的开挖技术
2.1 地下结构的逆作法建造
逆作法—— 地下工程由上向下施工的方法。
特别适用: 超深地下结构、 环境保护要求高。
搅拌桩施工机械: 三轴(四轴或五轴)搅拌桩机械; 桩径650~1000mm,最大深度可达60m。
型钢拔出机械: 液压式拔桩机。
三轴 搅拌桩机
液压式
拔桩机
14
1 深基坑工程施工新设备和新工艺
1.3 型钢水泥土搅拌墙施工工艺
1)多轴柱列式水泥土搅拌墙 关于水泥土水灰比的讨论: 我国规范建议水泥掺量高达20%左右; 水灰比为1.5~2.0,砂砾土中为1.2~2.0。
