工程线施工安全管理暂行办法正式版

合集下载

铺架工程线安全管理办法

铺架工程线安全管理办法

南昌枢纽西环线铺架工程线管理办法为加强工程线路合理使用及工程车辆行车、小平车(小型机具)上道的作业管理,确保铺轨、架梁作业及其它施工车辆的运行安全,根据工地实际情况,特制定本办法,供各单位执行.一、工程线管理1、工程线铺设后,新线运输由铺架项目部管理,各单位需在工程线进车卸碴(或其它材料)及上道作业时必须提前3天报铺架项目部(行车调度),由铺架单位在确保不影响铺架作业的提前下统筹安排,并提前一天通知申报单位。

2、铺架单位设立运输管理部,专司工程线行车、运输管理,并在新站设车站值班管理员,负责行车命令的发布与行车、上道作业的登记、销记及工程列车的接发工作。

3、需在工程线进车卸料、施工的单位,牵引动力均由铺架单位提供(与铺架签订台班费用协议、及安全协议),按申请计划要求送达施工地点,并在卸料作业完毕后回送取车点。

4、所有车辆必须经车站值班管理人员批准、并拿到签发的行车命令后方可行车。

5、除铺架项目部外,其它单位卸料及线上作业,均自行派驻站联络员到车站联络,以保证及时、畅通与工地联系,并办理作业登销记手续。

6、工程车辆进出既有车站(昌北站、向塘站),不执行本办法,按南昌局有关规定办理。

7、行车执行“行车不施工、施工不行车、一区间一车辆”的管理原则.8、铺架项目部必须派巡道人员对新线进行巡查,以确保新线运行安全(新铺线路在交给线下后由线下单位负责巡养工作)。

二、工程线安全管理㈠、施工作业安全防护1、驻站联络员的职责⑴、负责办理施工防护要点手续⑵、及时了解车站值班员办理区间接发邻站发车及本站发车前和发车后手续,如有临时变更情况,确认后立即向工地防护员发出预报、确报或变更通知.⑶、驻站联络员必须坚持岗位,如因有事暂时离开时必须有人代替,并经车站值班员同意.⑷、防护通信等设备必须妥善保管,经常检查试用,保证在使用时性能良好。

⑸、与工地防护员通话时必须严格执行复诵制度,防止错听并及时记录。

⑹、驻站联络员必须经南昌铁路局防护员培训合格后持证挂牌上岗.2、工地防护员⑴、工地防员员联系方法:用大功率对讲机作为防护联系工具,电话只作为应急备用防护用具.⑵、认真执行铁路行车和和安全管理的有关规章制度,遵守防护员工作的基本职责,驻站联络员和工地防护员必须经培训合格持证挂牌上岗。

中交一航局兰渝铁路项目经理部一分部工程线安全管理办法

中交一航局兰渝铁路项目经理部一分部工程线安全管理办法

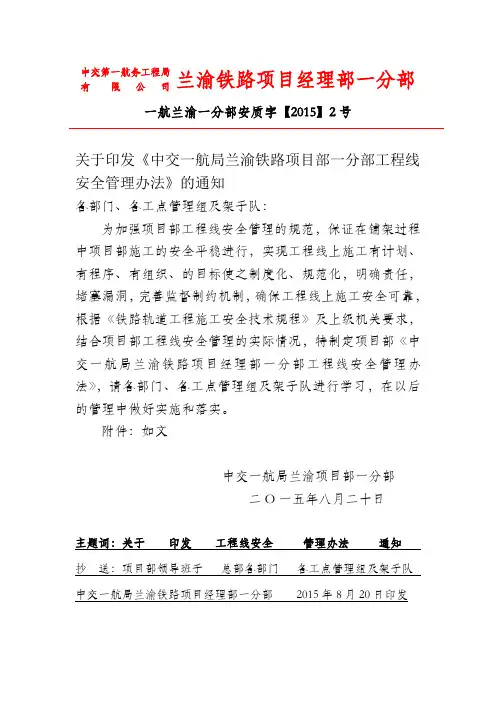

中交第一航务工程局兰渝铁路项目经理部一分部有限公司一航兰渝一分部安质字【2015】2号关于印发《中交一航局兰渝铁路项目部一分部工程线安全管理办法》的通知各部门、各工点管理组及架子队:为加强项目部工程线安全管理的规范,保证在铺架过程中项目部施工的安全平稳进行,实现工程线上施工有计划、有程序、有组织、的目标使之制度化、规范化,明确责任,堵塞漏洞,完善监督制约机制,确保工程线上施工安全可靠,根据《铁路轨道工程施工安全技术规程》及上级机关要求,结合项目部工程线安全管理的实际情况,特制定项目部《中交一航局兰渝铁路项目经理部一分部工程线安全管理办法》,请各部门、各工点管理组及架子队进行学习,在以后的管理中做好实施和落实。

附件:如文中交一航局兰渝项目部一分部二O一五年八月二十日主题词:关于印发工程线安全管理办法通知抄送:项目部领导班子总部各部门各工点管理组及架子队中交一航局兰渝铁路项目经理部一分部2015年8月20日印发中交一航局兰渝铁路项目部一分部工程线安全管理办法第一章总则第一条为加强兰渝LYS-6标一分部铁路工程线安全管理,明确各自安全责任,保障工程建设过程中的人身安全及交通运输安全,有效预防不安全因素或事故的发生,做到工程运输、施工统筹兼顾,严格遵循“安全第一、预防为主、综合治理”的方针,确保兰渝铁路LYS-6标一分部工程安全、质量目标的实现,按照《兰渝铁路公司工程线安全管理办法》的文件要求,结合兰渝铁路LYS-6标工程的具体情况,制定本办法。

第二条工程线是指新铺设铁路线路,在未正式开通运营前,临时作为施工用轮对设备和各种施工机具的运行通道。

第三条工程线行车管理必须坚持高度集中、统一指挥的原则。

工程线内的行车组织工作由线路铺设单位调度指挥中心负责,实行24 小时值班制。

任何人未经调度指挥中心同意不得随意变更施工及行车作业计划。

第四条在兰渝铁路LYS-6标一分部工程线上和邻近兰渝铁路工程线施工的所有施工队伍均应遵守本办法。

铁路工程线使用管理办法与铁路工程线安全管理规定

铁路工程线使用管理办法与铁路工程线安全管理规定

铁路工程线使用管理办法与铁路工程线安全管理规定铁路工程线的建设和管理是保障铁路运输安全和提高运输效率的重要环节。

为了确保铁路工程线的安全运营,必须严格执行相关的使用管理办法和安全管理规定。

本文将分别介绍铁路工程线使用管理办法和铁路工程线安全管理规定的主要内容。

一、铁路工程线使用管理办法铁路工程线使用管理办法是针对铁路工程线的使用和维护制定的管理规定,其主要内容包括以下几个方面:1. 工程线使用范围:规定了铁路工程线的使用范围,明确了哪些车辆和人员可以进入工程线的范围,以及进入工程线需要履行的手续和条件。

2. 工程线的安全标志和信号:明确了工程线上的安全标志和信号的含义和使用方法,包括标志的颜色、形状和位置等。

同时,还规定了车辆和人员在遇到特定标志和信号时需要采取的相应措施。

3. 工程线的运行速度和优先顺序:规定了工程线上各类车辆的运行速度和优先顺序,以确保铁路工程线的正常运行和安全通行。

4. 工程线维护和保养:明确了工程线维护和保养的周期和方法,包括对轨道、道岔和信号设备的检修和维护等内容。

同时,还规定了维修工作时需要采取的安全措施和预防措施。

5. 工程线的管控和管理:规定了对工程线的日常管控和管理措施,包括巡视巡检、记录和报告等。

二、铁路工程线安全管理规定铁路工程线安全管理规定是为了确保铁路工程线的安全运营和施工而制定的管理办法,其主要内容包括以下几个方面:1. 施工安全措施:规定了在工程线施工过程中需要遵守的各项安全措施,包括防护设施、安全警示和安全操作等。

2. 施工人员资质要求:明确了参与工程线施工的人员资质要求,包括技术水平、职业素质和安全培训等。

3. 事故应急处理:规定了在工程线发生事故时的应急处理程序和责任追究,以确保事故能够迅速得到控制和解决。

4. 安全督察和检查:明确了相关部门对铁路工程线安全的督察和检查职责和方法,以及违规行为的处理措施和奖惩机制。

5. 法律法规依据:列举了相关的法律法规依据,强调对铁路工程线使用和安全管理的合法性和合规性。

(完整版)施工现场文明安全施工管理办法

(完整版)施工现场文明安全施工管理办法

项目经理部施工现场文明安全施工管理办法1、施工现场在施工过程中必须坚持“安全第一,预防为主”的安全生产方针。

针对此工程制定严密的保密、保卫体系。

2、严格用工制度,凡进入现场的所有人员要进行必要的安全和技能培训,未经培训或考试不合格者,不得上岗作业。

更不得使用童工、身体有残疾的人员作业。

3、用工单位要为相应工种配备适用的、有效的防护用品如安全帽、安全带、套袖、手套、风镜等。

作业人员要正确佩带和使用防护用品。

4、班组(队)长每日上班前、班前教育、每个班组班前讲话教育记录由劳务安全员收集后交项目安全员收存,同时要有针对性地作好安全技术交底,并对作业环境、设施、设备等进行认真检查,及时发现问题及时解决。

作业中对违章操作坚决制止。

下班后做到断电、灭火、活完料净场地清。

对全天情况作好记录。

5、作业人员必须熟知本工种的安全操作规程和施工现场的安全生产制度,不违章作业,对违章作业的指令有权拒绝,并有责任制止他人违章作业。

6、进入施工现场人员必须正确佩带好安全帽,系好下额带;按照作业要求正确佩带个人防护用品,着装要整齐;在没有可靠安全防护设施的高处[2米以上(含2米)]施工时,必须系好安全带;高处作业不得穿硬底和带钉易滑的鞋,不得向下投掷物料,严禁赤脚穿拖鞋、高跟鞋进入施工现场。

7、作业人员要服从领导和安全检查人员的指挥工作思想集中,坚守作业岗位,未经许可,不得从事非本工种作业,严禁酒后作业。

8、作业中出现危险征兆时,作业人员应暂停作业,撤至安全区域,并立即向上级报告。

未经施工技术管理人员批准,严禁恢复作业。

紧急处理时,必须在施工技术管理人员指挥下进行作业。

9、作业中发生事故,必须及时抢救人员,迅速报告上级,保护事故现场,并采取措施控制事故。

如抢救工作可能造成事故扩大或人员伤害时,必须在施工技术管理人员的指导下进行抢救10、脚手架使用前应检查脚手板是否有空隙、探头板、护身栏、挡脚板、确认合格,方可使用。

11、作业过程中遇有脚手架与建筑物之间拉接,未经领导同意,严禁拆除。

工程线管理办法

工程线管理办法

工程线管理办法为了能及时对工程线进行维护,保证其可以正常运行,从而确保机车及平板车在工程线内运行的安全,实现集中领导、统一指挥、逐级负责的原则,积极有效的对工程线质量进行维护、保养和使用,并根据兰渝铁路兰州枢纽工程项目实际情况,结合国家和兰局有关文件精神,特制定本办法。

一、组强机构组强机构组强机构组强机构铺架分部成立工程线管理领导小组,由分部经理担任组长,副组长为总工程师、常务副经理、安全总监和分管副经理,成员为安质部、施工技术部、物质设备部、合同计划部、各攻坚组负责人。

安全总监、总工程师和分管副经理牵头负责工程线管理办法的建立和修订;各攻坚组负责实施落实,分部安质、工程、物资、计划负责对工程线使用维护安全落实情况进行督导。

二、一般规定(一)、工程运输应考虑下列主要危险源、危害因素: 1、货物偏载、移动或倾覆;主要危险源、危害因素:装载加固不符合技术方案要求;分卸时未均衡卸车;货物装载加固设备及材料不符合技术要求;列车没按规定运行;车辆、货车技术状态不良。

2、机车车辆溜逸;主要危险源、危害因素:没按规定要求对机车车辆进行防溜;车辆的制动系统不良;防溜器具不否符合技术标准;在大坡道地段进行摘挂车作业;列车推进前没执行试拉制度;列车在车站停车时,司机没按规定进行操作;在大坡道处未安置脱轨器和自制车档。

3、列车(车列)脱轨;主要危险源、危害因素:线路或道岔不满足工程列车通行的技术要求;列车运行速度超过规定的线路允许速度要求;机车车辆走行部的技术状态不良;影响列车运行的线路施工没按规定进行防护;车辆所装货物是否偏载、超载;线路上的螺栓、夹板等管理不严,丢失等。

4、列车冲突;主要危险源、危害因素:车站接发列车、调车作业不符合规定;漏发、错发、漏传、错传调度命令;列车或车列没停于警冲标内方;开续行列车不符合规定;接发超限列车或超限列车(车辆)没停留在规定线路;列车被迫停车或区间停车没按规定进行防护;机车车辆车钩、制动系统技术状态不良。

铁路工程线使用管理办法

铁路工程线使用管理办法

铁路工程线使用管理办法铁路是指由铁轨连接的固定轨道上行驶的交通工具,铁路工程线是指铁路线路规划、建设和运营所涉及的所有设施和设备。

为了确保铁路工程线的安全运营和有效管理,必须制定一套科学合理的管理办法。

一、线路规划与设计1. 铁路工程线的规划应符合国家交通运输发展战略和相关法律法规的要求,注重优化线路布局和设计,减少地质灾害和环境破坏风险。

2. 在线路规划和设计过程中,应充分考虑沿线地区的人口、经济发展和交通需求,确保线路设计合理、安全、高效。

二、施工管理1. 施工过程中要采取科学的施工方法和先进的工程技术,确保施工质量和进度。

2. 加强施工现场的安全管理,建立健全的安全生产责任制度,遵守相关安全操作规程,确保施工人员的安全。

三、设备与设施管理1. 对铁路工程线上各类设备和设施进行有效管理,包括轨道、信号设备、电气设备等,保证其正常运行和维护工作。

2. 定期检查、保养和维修设备和设施,确保其安全可靠。

及时替换老化和损坏的设备,提高设施的使用寿命和效率。

四、安全管理1. 制定完善的铁路工程线安全管理制度,包括事故预防、应急处置和隐患排查等,确保线路的安全运营。

2. 对工作人员进行安全培训和考核,提高员工的安全意识和应急能力。

加强对重点区域和关键部位的安全监测和巡查。

五、运营与维护1. 建立健全铁路工程线的运营管理机构和维修保养团队,确保正常的列车运行和线路维护。

2. 制定合理的列车运行图和调度计划,确保列车的运行安全和时刻表的准确性。

3. 加强线路的巡查和检测工作,及时处理线路上的故障和隐患,确保铁路工程线的持续运营。

六、环境保护1. 在铁路工程线的建设和运营过程中,要注重环境保护,采取有效措施减少施工对环境的影响。

2. 加强对施工现场和线路周边环境的监测和保护,防止土壤和水源受到污染。

3. 积极推动绿色出行理念,倡导环保的交通方式。

以上是对铁路工程线使用管理办法的简要介绍,铁路工程线的管理涉及多个方面,要确保铁路工程线安全、高效地运行,必须全面、细致地进行管理和监管,以提高铁路的运输效能和服务质量,推动交通运输事业的发展。

施工现场暂行管理标准

施工现场暂行管理标准

施工现场暂行管理标准1.引言施工现场的管理对于保证施工工程的安全、质量和进度具有重要意义。

为了规范施工现场管理,保障工程的顺利进行和人员的生命财产安全,特制定本标准。

2.管理责任2.1 项目经理责任项目经理是施工现场的责任主体,负责施工现场各项工作的组织协调和管理。

项目经理应具备以下职责:•负责编制、实施和监督施工现场管理计划;•确保施工现场按照相关法律、法规和技术标准进行施工;•组织并保证施工现场安全生产,制定并组织实施应急预案;•协调施工现场人员和设备的调度,保证施工工序的顺利进行;•管理施工现场的材料、设备和机械;•组织施工现场的卫生清洁,保持良好的工作环境;•及时汇报工程进展情况和存在的问题,协助解决施工现场的各项工作。

2.2 安全责任施工现场的安全管理对于保障人员身体安全至关重要,相关责任如下:•所有参与施工的人员必须严格遵守安全操作规程;•施工现场应设置明显的安全标志,确保人员能够清晰识别安全区域和危险区域;•安全设备和保护措施必须符合国家标准,并保持有效状态;•举行定期的安全培训,提高施工人员的安全意识和应急能力;•发生安全事故时,应立即采取措施进行事故处理和报告,并对事故原因进行深入调查。

3.施工现场管理3.1 施工现场环境管理•施工现场周边环境应保持清洁,避免对周边环境造成污染;•施工现场应设置临时围挡,并设有清晰可见的出入口;•对施工现场的卫生进行定期清理,保持良好的工作环境;•确保施工现场设备和机械的正常运转,并进行定期维护。

3.2 施工现场安全管理•施工现场应设置安全警示标志、标牌和警示线,确保人员能够清晰识别安全区域和危险区域;•施工现场应设置临时用电设备,并确保用电安全;•施工现场应设置临时消防设备,确保消防安全;•对施工现场进行定期巡视,及时发现和排除安全隐患。

3.3 施工现场材料管理•施工现场材料应合理堆放,避免对人员和设备造成伤害;•施工现场材料应分类存放,方便管理和使用;•根据施工工序的需要,及时供应和调配材料;•施工现场材料应符合相关质量标准,并进行验收和记录。

铁路建设工程施工安全红线管理办法(最新版)

铁路建设工程施工安全红线管理办法(最新版)

铁路建设工程施工安全红线管理办法(最新版)Safety management is an important part of production management. Safety and production are inthe implementation process( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改铁路建设工程施工安全红线管理办法(最新版)一、总则第1条为加强铁路建设工程施工安全管理,全面落实对建设管理、施工和监理单位的责任追究制度,及时发现并消除施工现场安全隐患,确保安全工程目标实现,制定本办法。

第2条根据我建设工程实际,确定营业线、隧道和移动模架及运架梁施工作为现阶段建设工程施工安全控制的重点,制定红线范围,进一步完善责任追究制度。

第3条营业线、隧道和移动模架及运架梁施工要求所有参建单位,必须遵守安全生产的法律、法规、规章,建立安全生产保障体系,健全安全生产责任制,并在工程实施中各负其责。

第4条各工程指挥部、合资铁路公司(以下简称“项目管理机构”)应根据本办法要求,进一步细化营业线、隧道和移动模架及运架梁施工红线管理措施,确保及时发现并消除现场施工安全隐患。

第5条对违反红线范围的,必须予以最严格的责任追究。

对违反建设管理红线的,由路局建设处根据本办法对建设项目管理机构予以责任追究;对违反施工管理红线的,由项目管理机构对施工和监理单位予以责任追究。

二、红线范围第6条本办法所列安全红线是指存在严重安全隐患或险情,应立即予以整改或要求停止施工的条款。

对施工管理红线,分A类红线和B类红线,A类红线指严重安全隐患或险情,B类红线指一般安全隐患。

第7条建设管理红线1.未按照相关要求对设计、施工和监理单位进行资质审查,未审查施工、监理单位的安全投入和主要管理人员是否满足投标承诺和有关规定。

线路施工作业现场安全管理规定

线路施工作业现场安全管理规定

线路施工作业现场安全管理规定
1.施工现场应设置明显的安全标示牌,标明施工区域,禁止闲人进入。

2.施工人员必须戴上相关的安全装备,如安全帽、安全鞋等。

3.施工现场应设置专门的进出通道,并确保通道畅通无阻。

4.施工现场应设置防护网,防止物体坠落造成伤害。

5.施工现场应设置临时围栏,防止行人进入施工区域。

6.施工人员必须按照规定的作业程序进行作业,不得违规操作。

7.施工现场应设置紧急疏散通道,并定期进行演练。

8.施工现场应配备消防设施,并进行定期检查和维护。

9.施工现场应设置专门的垃圾、废弃物收集区,定期清理。

10.施工人员禁止吸烟、饮酒等影响安全的行为。

11.施工现场应设置监控设备,以便及时监测和处理安全事件。

12.施工人员必须遵守安全操作规程,不得违章作业。

13.施工现场应进行安全检查,及时发现并排除隐患。

14.施工人员必须参加相关的安全培训,提高安全意识和技能。

15.施工现场应定期组织安全会议,交流安全经验和教训。

16.施工现场应设立安全管理人员,负责全面管理和监督施工安全。

17.施工人员必须按照规定的规程和操作指南进行安全操作。

18.施工现场应定期进行安全巡查,及时发现并处理安全隐患。

19.施工现场应配置急救设备和药品,及时处理伤害事故。

20.施工现场应定期评估安全风险,采取相应的措施进行风险控制。

铁路工程线安全管理规定(四篇)

铁路工程线安全管理规定(四篇)

铁路工程线安全管理规定第一章总则第一条标题(一)本规定是根据《中华人民共和国铁路法》以及相关法律法规制定的,旨在保障铁路工程线的安全运营,防范事故发生,保护人民群众生命财产安全。

(二)本规定适用于国内所有铁路工程线的建设、改建、运营、维护等阶段,是铁路工程线安全管理的基本规范。

(三)各相关单位和个人应当遵守本规定的规定,加强对铁路工程线安全管理的重视,保证工程线的安全和稳定运营。

(四)本规定涉及的相关名词解释:1.铁路工程线:指国家铁路总公司负责建设、改建、运营和维护的铁路线路。

2.事故:指在铁路工程线建设、改建、运营、维护过程中造成人员伤亡、财产损失等严重后果的突发事件。

第二章铁路工程线建设安全管理第五条设计阶段安全管理(一)在铁路工程线设计阶段,应当遵循国家相关法律法规和规范,确保设计方案科学合理,符合施工工艺和技术要求,以及环境保护和工程质量标准。

(二)设计单位应当具备相应的资质和技术水平,对设计方案进行专业评审和检测,确保设计方案的安全性和可行性。

(三)设计方案应当充分考虑地质、气象、水文等因素的影响,合理选择线路线型、桥梁隧道位置、路基高度等关键参数,确保工程线的安全稳定运营。

第六条施工阶段安全管理(一)施工单位应当依法取得施工资质,遵守相关法律法规和规范要求,制定施工方案,确保施工过程中安全无事故。

(二)施工单位应当加强施工现场管理,按照安全生产要求进行作业,配备相应的安全设施,确保作业人员的安全。

(三)施工单位和设计单位应当互相沟通合作,及时解决施工中的安全问题,保障工程线的安全建设。

第七条竣工验收阶段安全管理(一)铁路工程线竣工后,应当进行验收和质量评定,确保工程线达到设计要求和标准。

(二)验收过程中,应当对工程线的安全性进行特别关注,检查各项安全设施和运行设备的合格性,确保工程线的安全运行。

(三)验收合格后,应当按照规定进行运营前的试运行,并及时发现和解决可能存在的安全隐患。

第三章铁路工程线运营安全管理第十条运营组织管理(一)铁路工程线运营单位应当按照国家相关法律法规和规范,建立健全组织架构和运营管理制度,明确各级管理职责和工作流程。

工程线施工安全管理暂行办法

工程线施工安全管理暂行办法

工程线施工安全管理暂行方法工程线施工安全管理暂行方法第一章总则为了加强工程线施工安全管理,保障人民群众生命财产安全,依据《中华人民共和国安全生产法》有关规定,订立本暂行方法。

第二章施工安全管理职责工程线施工单位应依照国家有关安全生产法规和标准,落实安全生产主体责任,实行安全管理职责的划分与工作制度,建立完善的安全生产管理制度体系。

工程线施工单位的重要负责人应当亲自领导并负责安全生产工作,对本单位的安全生产工作全面负责。

第三章安全技术措施任何工程线施工单位均应依据工程特点、施工标准和技术规范订立合理的安全技术措施,确定防范措施和应急措施。

在施工前,对施工现场进行详尽的安全评估、安全论证和科学的施工方案设计,充分考虑“安全第一”的原则。

在实施施工过程中,应当保证人员配备充分、分工明确,施工车辆、设备应当符合安全要求。

同时,应订立安全交底制度,强化安全教育培训,提高工人的安全防护意识和应急本领。

第四章安全检查与监管工程线施工单位应当对施工现场的安全生产情况进行监测和检查,适时发觉和矫正违规行为,保证施工行为档案适时、精准的记录和整理。

施工单位认为自身难以发觉施工安全隐患的,应当要求安全生产监管部门对施工现场进行安全检查和评估,防范安全风险。

第五章事故应急管理工程线施工单位应建立健全的事故应急预案,并组织实施演练,提高应急响应本领。

施工现场发生突发性事件时,应立刻启动应急预案,快速处置、适时救援,切实削减事故祸害损失。

第六章监督与惩罚安全生产监管部门对工程线施工单位的安全生产行为,实行监督、检查和评估,对发觉的问题,要求限期整改。

对违法违规行为,应当依据相关法律法规适时实施惩罚。

对严重违法违规行为,安全生产监管部门应当立案、调查、追究刑事责任或行政责任。

同时,工程线施工单位应承当相应的经济损失和法律责任。

第七章附则本暂行方法是暂行性文件,自颁布之日起实施。

如需要更改,应依照相关规定进行程序性调整与发布。

铁路工程线行车及施工安全管理暂行办法

铁路工程线行车及施工安全管理暂行办法

铁路工程线行车及施工安全管理暂行办法一、总则第1条为明确铁路工程线行车与施工安全管理,规范工程线行车和参建单位权限及其责任,建立健全安全质量管理体系,统筹兼顾工程线行车与施工,充分发挥工程线的行车效率,保证施工、行车和人身安全,特制定本办法。

第2条本办法依据铁路总公司《普速铁路技术管理规程》、《铁路工程施工安全技术规程》、《普速铁路工务安全规则》、《铁路线路修理规则》、《铁路局营业线施工安全管理细则》(*铁运发〔2016〕302号)和《行车组织规则》有关规定,结合铁路特点制定。

第3条本《办法》所指工程线,是指铁路按施工图设计铺轨后正式交付运营前,因架梁、铺轨、运料、电气化等工程施工需要,自轮运转设备、铺架机械、运料车辆走行的线路和临时便线。

工程线施工安全管理比照《铁路局营业线施工安全管理细则》(*铁运发〔2016〕302号)文执行,各施工项目、内容符合营业线或临近营业线施工范畴的,均应提报施工计划,做到规范管理,统一指挥,确保铁路施工及运输安全。

二、工程线行车管理第4条工程线的行车指挥原则1.工程线行车工作必须坚持集中带领、统一批示、逐级负责的原则。

2.在确保工程线行车安全的前提下,按照有利于现场施工管理、有利于各项施工进度的提高、有利于联调联试行车安全的平稳过渡原则,工程线行车管理分二个阶段进行。

第一阶段,在全线贯通、各站开站前,工程线行车管理实行公司、行车调度所、车站三级管理。

第二阶段,在全线贯通、各站开站至开始联调联试期间,工程线行车管理实行公司、车站二级管理。

3.从发文之日起至另有通知时止,工程线行车管理按第一阶段三级管理模式进行,实行第二阶段二级管理模式由公司适时另文通知。

第5条运输组织1.铁路正式运营前,公司成立施工运输协调小组,组长由公司副总司理担负,组员由工管部、物设部、安质部负责人及批示部批示长、各标段施工单位分管生产副司理、监理单位总监担负。

下设工程线行车管理办公室。

公司施工运输协调小组:负责铺架施工单位工程线运输组织、行车管理办法及巡查养护标准的审查、批准,协调和解决各施工单位施工与工程线运输上的矛盾和突出问题,确保各项工程安全有序的开展。

铁路工程线安全管理规定

铁路工程线安全管理规定

铁路工程线安全管理规定
根据中国现行铁路工程线安全管理规定,铁路工程线的安全管理要求包括以下内容:
1. 设计安全规范:铁路工程线的设计必须符合国家、行业和企业的安全规范,确保工程线的结构、设备和材料的安全性和可靠性。

2. 施工安全管理:在施工过程中,必须落实安全生产责任制,制定完善的施工计划和安全措施,安排有经验和合格的施工人员,严格控制施工现场的安全风险。

3. 运营安全管理:在工程线竣工后,必须进行运营安全管理,包括制定运营安全管理制度、组织运营安全培训、加强设备运行监测和维修保养等,确保工程线安全运营。

4. 安全检查和评估:定期开展对工程线安全的检查和评估,发现安全隐患和问题及时整改,确保工程线安全。

5. 突发事件应急管理:建立灾害防范和突发事件应急管理机制,及时响应突发事件,采取措施确保旅客和工作人员的安全。

6. 安全宣传教育:加大铁路工程线安全宣传教育力度,提高工作人员和乘客的安全意识,减少安全事故的发生。

7. 监督管理:加强对铁路工程线安全的监督管理,对违规行为和安全隐患采取相应的处罚措施,确保工程线安全。

以上是对铁路工程线安全管理规定的概述,具体的规定内容可能因不同国家和地区而有所不同。

在实际操作中,铁路公司和
相关部门应根据国家法律法规和行业标准制定更加详细和具体的安全管理规定。

施工现场安全生产管理暂行规定

施工现场安全生产管理暂行规定

施工现场安全生产管理暂行规定1.施工现场安全生产管理的法律基础:施工现场安全生产管理应遵循《中华人民共和国安全生产法》等相关法律法规的规定,并结合施工现场实际情况制定管理措施。

2.施工现场安全生产管理责任:施工现场安全生产管理主要包括各级管理人员、施工单位、监理单位和职工等的责任。

各级管理人员应建立健全安全生产管理制度和责任制,施工单位和监理单位应负责组织实施安全生产管理,职工应遵守安全生产规章制度。

3.施工现场安全生产组织:施工单位和监理单位应根据施工现场的实际情况,制定安全生产组织方案并报送相关管理部门备案。

方案应包括施工现场的安全生产目标、安全生产措施、责任分工等内容。

4.施工现场安全设施:施工单位和监理单位应根据施工现场的实际情况,配备必需的安全设施,包括安全警示标志、防护设施、安全通道等,以确保施工现场的安全生产。

5.施工现场安全教育培训:施工单位应对参与施工的职工进行安全教育培训,并定期组织安全演练。

培训内容应包括施工现场的危险因素、安全操作规程等,以提高职工的安全意识和安全技能。

6.施工现场安全检查与监督:施工单位和监理单位应定期对施工现场进行安全检查,及时发现和排除安全隐患。

相关管理部门也应加强对施工现场的监督,确保施工现场的安全生产。

7.施工现场安全事故的处理和事故报告:施工单位和监理单位应制定安全事故应急预案,及时处理安全事故,并向相关管理部门报告事故情况。

相关管理部门应及时调查事故原因,并采取措施防止类似事故再次发生。

8.施工现场安全记录和档案:施工单位和监理单位应及时记录施工现场的安全管理情况和安全事故处理情况,并建立相应的档案,以备查阅和参考。

以上是施工现场安全生产管理的暂行规定,具体实施应结合施工现场的实际情况,制定相应的管理措施。

同时,相关管理部门应加强对施工现场的指导和监督,确保施工现场的安全生产。

铁路建设工程安全生产管理办法(最新版)

铁路建设工程安全生产管理办法(最新版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改铁路建设工程安全生产管理办法(最新版)Safety management is an important part of production management. Safety and production are inthe implementation process铁路建设工程安全生产管理办法(最新版)第一章总则第一条为加强铁路建设工程安全生产管理,明确安全生产责任,有效预防安全事故,保障人民群众生命和财产安全,依据有关法律、法规,制定本办法。

第二条本办法适用于新建、改建铁路的安全生产,以及铁路建设安全生产管理。

第三条铁路建设工程安全生产管理,应贯彻“安全第一、预防为主、综合治理”的方针。

第四条建设、勘察设计、施工、监理及其他参与铁路工程建设的单位,必须遵守安全生产的法律、法规、规章,建立安全生产保障体系,健全安全生产责任制,积极采用先进的安全生产技术和管理方法,加强和改进安全生产管理,保证铁路建设工程安全生产,依法承担铁路建设安全生产责任。

第五条发生铁路建设工程安全事故,必须按照实事求是、尊重科学的原则,查明事故性质和责任,制定整改措施,做好事故处理工作,并依法追究有关单位和人员的责任。

第二章建设单位安全责任第六条建设单位应严格执行工程建设程序,制定建设项目安全生产措施,督促并检查参建单位加强安全生产管理,保证建设项目安全生产。

第七条建设单位在发包勘察设计、施工、监理及其他铁路建设业务时,应考察承包单位的安全生产情况,选择综合素质好、具有相应资质等级的勘察设计、施工、监理及其他有关单位承担铁路建设业务。

第八条建设单位在工程招标资格审查时,应检查施工企业的安全生产许可证原件,审查拟任项目负责人、专职安全管理人员的安全记录和铁道部安全培训合格证。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Through the joint creation of clear rules, the establishment of common values, strengthen the code of conduct in individual learning, realize the value contribution to the organization.工程线施工安全管理暂行
办法正式版
工程线施工安全管理暂行办法正式版
下载提示:此管理制度资料适用于通过共同创造,促进集体发展的明文规则,建立共同的价值观、培养团队精神、加强个人学习方面的行为准则,实现对自我,对组织的价值贡献。

文档可以直接使用,也可根据实际需要修订后使用。

指挥部各作业队及轨道车组:
为了规范新建云桂铁路引入南宁枢纽南宁南编组站改建、沙井铁路货运中心四电及相关工程施工安全管理,根据铁路总公司和南宁铁路局有关规定,结合南宁南枢纽实际,特制订《南宁枢纽南宁南编组站改建、沙井铁路货运中心四电及相关工程施工安全管理暂行办法》,自公布之日起实行,请各作业队及轨道车组遵照执行。

一、总则
第一条为了明确南宁枢纽南宁南编组站改建、沙井铁路货运中心四电及相关
工程施工安全管理,规范工程线铺轨和“四电”单位权限及其责任,建立健全安全管理体系,以提供有效的控制方法和手段,确保工程线铺轨与“四电”施工统筹兼顾,充分发挥工程线运输效率,保证施工、行车和人身安全,特制订本办法。

第二条本办法依据(铁路总公司相关文件)《铁路技术管理规定》、《铁路营业线施工安全管理办法》、《南宁铁路局营业线施工及安全管理细则》、宁铁局《行车组规定》之规定,结合南宁南枢纽铁路特点制定。

第三条工程线运输及施工生产,必须坚持“安全第一、预防为主、综合治理”的方针,把确保行车和人身安全放在
首位。

第四条各专业正对工程线施工,进行全面安全教育培训考试一次,考试合格者持证上岗。

第五条指挥部派驻站员一名、专业设置安全员一名、在工程线上施工设置远端(800米外)防护员2名,确保行车和施工生产人身安全。

第六条在双线铺轨期间,在工程线施工的各专业,严格执行由调度室下达调度命令,施工现场负责人并随时与驻地调度保持联系,了解工程线的区间行车情况。

第七条作业计划确定后,应认真组织实施,不得随意变更。

需要变更计划
时,变更单位应提前通知车站值班员。

车站值班员根据变更计划申请,应重新编制行车作业计划上报行车调度员,经行车调度员审核批准后,方可执行。

第八条为保证各作业区平行作业互不干扰,确保施工及行车和人身安全,调度在下达计划时应考虑相邻作业区之间防护距离。

第九条签订协议,加强配合,服从统一调度和管理。

施工前主动与铺轨单位签订施工安全协议,做好行车,施工安全的防范工作;进入施工的联络员、施工负责人,均应学习铁路总公司和铁路局有关行车运输管理细则,进行理论和实践考核,合格后方能上岗,确保施工和行车安
全。

第十条严格执行封闭线路施工程序,确保行车安全。

按业主要求,每日按时提报次日施工封锁要点计划。

施工时,在车站值班室设立经培训考试合格的人员担任驻站联络员,配合车站值班员联系当日施工封锁点,并和调度员及施工现场保持良好的通信联络;在施工现场设置安全防护员,负责施工安全防护工作。

第十一条施工前进行安全技术交底,施工时严格执行各项防护措施,确保人身及施工和行车安全。

各作业防护人员必须服从统一指挥,加强呼唤应答制度,确保通讯联络准确或指挥到位。

使用无线通讯设备不得干扰行车调度通信系统。

第十二条接触网上部工程施工的行车安全保证措施,在进行接触网施工时,行车防护不到位或联系不畅时,应立即停止作业。

严格按操作规程施工,凡是影响线路行车的调整作业,均应按《铁路技术管理规程》的有关规定设立防护。

施工结束后,必须全面检查确认线路情况、设备状态、料具堆码情况、工具、备品撤离至安全地带后,施工负责人方可离开施工现场。

第十三条高空作业前要检查安全带是否牢固,上杆后首先系好安全带,严禁两人在同侧同时爬同一杆(塔),尽量避免上下层同时作业,若确实需要时,要有安全措施,上下工作人员分别位于支柱两
侧。

高空作业时,施工人员必须使用专门的用具传递工具,零件和材料,不得抛掷。

高空上、下交叉作业应有防护措施,遇有雷雨、大学、浓雾或风力在六级以上等恶劣气候时,禁止露天高空作业。

第十四条杆上作业必须携带工具袋,严禁将料具随便放置杆上,传递料具应用绳索系牢,严禁抛掷。

利用梯车作业,按照梯车作业安全措施执行,遇有雷雨、大雪、浓雾或风力在六级以上等恶劣气候时,停止露天高空作业。

施工完毕,施工负责人应确认现场无异状,梯车必须加锁并安放至安全地点。

加以确认方可离开。

第十五条轨道车进入工程线施工
前,必须对司乘人员安全教育培训,认真执行南宁铁路局相关《技规》和《行规》,贯彻学习新南宁铁路局铺轨文件要求。

指挥部设专人负责轨道车的日常管理,制定各项行车安全措施、编制日常保养检车制度、组织司乘人员起扶演练工作、编制轨道车应急预案、收集司乘人员驾证及轨道车登记台账、轨道车的年检探伤和三项设备合格证登记台账,检查轨道车上的备品备件是否齐全。

轨道运行时速不得超过20公里。

第十六条使用轨道平车运送材料时,司机及押运负责人应掌握下列事项:
(一)按规定载重和集重要求装载;
(二)装载应稳固,不得偏载,不准
超限;
(三)卸车时不得偏卸,卸下物不得入侵本线或临线限界,大件物料不得边走边卸;
(四)在两线路间作业可能影响邻线列车运行时,禁止卸货作业;
(五)装卸作业完毕后,卸车负责人应认真检查卸下的材料机具等设备堆码稳固不入侵限界,清好道沿,关好车门,方可发车;
(六)起重轨道车装卸作业时,必须指派有实践经验的施工负责人做现场指挥,指定专人防护。

夜间作业应有足够的照明:
1、吊装前,检查吊具是否完好,确认
被吊物重量,严禁超载、偏载作业。

2、捆绑挂钩必须牢固,位置正确,轻起轻落。

3、起吊升高20厘米左右,应暂停起吊,检查捆绑情况确定稳妥后方可继续起吊。

落下时对位轻放;起吊物需在空中移动时应高出地面物体0.5米以上。

高层摘挂,应使用长杆挑钩,如须登高作业,应确认攀登物是否牢固,方可上下。

长大物品在起吊前应挂上方向绳,防止吊物在空中转动。

起吊后,人不得进入被吊物体下面,也不得用手直接清理下面的粘着物。

司索时,手必须放在吊绳与吊装物的
外侧,防止起吊后挤伤。

严禁起吊、转动同时进行。

(起吊时锁定油钢打起,过道岔时关闭油钢防止挤道岔)
根据作业现场工况特点将支腿打到要求的状况;特殊情况,无法支腿时,应严格按起重量表《不打支腿固定作业》项下的额定起重量值进行作业,或锁定油缸将车架与轴箱刚性,以保证弹簧装置不会因偏载产生过大的变形而引起整车倾翻,以确保作业安全。

第十七条人身安全卡死制度
(一)车未停稳不准人员上下车、装卸物料和作业;
(二)轨道车在运行中,必须关闭
车门;运送施工人员的轨道平车必须设置端板、侧板和防护栏,禁止人员在平板车站立坐在侧板、端板、连接处或倚靠防护栏杆;
(三)双线区段不准从相邻线路一侧上下人员、装卸物料和作业,作业过程中不得侵入邻线限界;
(四)在带电电气化区段作业时,人员及携带物品要与附近带电设备、线路保持2米以上的安全距离;停电作业时,没接好地线,现场负责人没宣布作业开始,不准作业人员登上作业平台;
(五)平车移动或作业平台升降、转向时,不准人员上、下作业平台;
(六)不准没有关好作业平台防护
门就进行作业;作业人员出防护栅栏外作业时,必须使用安全带;
(七)作业时,车移动的速度不准超过10公里/小时;
(八)装有空调的轨道车要定期检查电气绝缘情况,确保用电安全。

(九)轨道车在沿线各站停车过夜时,必须严格按规定设置防护加铁鞋。

第十八条轨道车在工程线上施工时运行速度,应按南宁铁路局客专二线工程线管理办法执行,或执行铺轨指挥部调度命令。

区间作业时,司乘人员要精神集中,加强瞭望,多鸣笛警示,平稳操纵机车。

第十九条工地调车作业时,链挂出车现场作业时需分组施工,施工完毕后要
链挂返回,链挂时必须接通全部制动软管,推动运行前必须执行试拉,前段领车人员必须使用简易动阀。

第二十条施工现场严格要求遵南宁铁路局客专二线“标准化”作业,文明施工。

路料包装废其物集中收集统一处理,保护爱护铁路一切设施,珍惜别人的辛勤劳动。

第二十一条其它未尽事宜参照铁路总公司和南宁铁路局,营业线运输及施工安全管理办法执行。

——此位置可填写公司或团队名字——。

相关文档
最新文档
