一建市政工程考点:现浇混凝土水池
一建市政工程考点:现浇混凝土水池施工技术
一建市政工程考点:现浇混凝土水池施工技术以下是编辑为您整理的一建市政工程考点:现浇混凝土水池施工技术,供您参考,更多详细内容请点击(www.)查看。
知识点:现浇(预应力)混凝土水池施工技术【考频指数】★★★★【考点精讲】一、施工方案和流程1.整体式现浇钢筋混凝土池体结构施工流程测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验。
2.单元组合式现浇钢筋混凝土水池工艺流程土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验。
二、施工技术要点1.模板、支架施工采用穿墙螺栓来平衡混凝土浇筑对模板侧压力时,应选用两端能拆卸的螺栓或在拆模板时可拔出的螺栓。
对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000.2.止水带安装塑料或橡胶止水带接头应采用热接,不得采用叠接;金属止水带接头应按其厚度分别采用折叠咬接或搭接,搭接长度不得小于20mm,咬接或搭接必须采用双面焊接;不得在止水带上穿孔或用铁钉固定就位。
3.无粘结预应力筋布置安装(1)锚固肋数量和布置,应符合设计要求;设计无要求时,应保证张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数。
(2)上下相邻两无粘结预应力筋锚固位置应错开一个锚固肋;以锚固肋数量的一半为无粘结预应力筋分段数量;每段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚具长度。
4.无粘结预应力筋张拉张拉段无粘结预应力筋长度小于25m时,宜采用一端张拉;张拉段无粘结预应力筋长度大于25m而小于50m时,宜采用两端张拉;张拉段无粘结预应力筋长度大于50m时,宜采用分段张拉和锚固。
5.预应力筋封锚要求(1)凸出式锚固端锚具的保护层厚度不应小于50m;(2)外露预应力筋的保护层厚度不应小于50mm;(3)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40.6.模板及支架拆除侧模板应在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时,方可拆除;底模板应在与结构同条件养护的混凝土试块达到规定强度,方可拆除。
2023年一级建造师之一建市政公用工程实务精选试题及答案二
2023年一级建造师之一建市政公用工程实务精选试题及答案二单选题(共60题)1、关于降噪挂水路面说法,正确的是()A.磨耗层采用SMA混合料B.中面层采用间断级配沥青混合料C.上面层采用OGFC沥青混合料D.底面层采用间断级配混合料【答案】 C2、工程降水的土层为砂性土,降水深度为24m,这种情况下适合采用()方法。
A.辐射井B.管井法C.喷射井点法D.真空井点法【答案】 B3、(2011 年真题)改性沥青温度的()。
A.摊铺温度150°,碾开始温度140°B.摊铺温度160°,碾压终了温度90°C.碾压温度150°,碾压终了温度80°D.碾压温度140°,碾压终了温度90°。
【答案】 B4、下列钢筋,不属于常用预应力钢筋的有()等。
A.热轧光圆钢筋B.冷拉HRB400钢筋C.冷轧带肋钢筋D.高强钢丝【答案】 A5、强度大、变位小,同时可兼作主体结构的一部分的深基坑围护结构是()。
A.灌注桩B.地下连续墙C.墙板式桩D.自立式水泥土挡墙【答案】 B6、关于小导管注浆加固技术的说法,错误的是()。
A.小导管支护和超前加固必须配合钢拱架使用B.小导管安装位置应正确并具备足够的长度C.小导管采用直径70~180mm的无缝钢管D.钢管沿隧道纵向的搭接长度一般不小于1m【答案】 C7、以下关于现场施工的劳务人员的实名制管理中说法错误的是()。
A.IC 卡实现的管理功能有:人员信息管理、工资管理、考勤管理、门禁管理B.项目部应每月进行一次劳务实名制管理检查C.总包方应每月进行一次项目部实名制管理检查D.劳务企业每月 25 日向项目办公室提供上月劳务工工资费用发放清单【答案】 C8、沥青混合料面层主控项目包括原材料、混合料、压实度、面层厚度、()。
A.弯沉值B.宽度C.平整度D.中线高程【答案】 A9、(2012 年真题)下列污水处理构筑物中,需要进行严密性试验的是()。
一建《市政公用工程管理与实务》0401

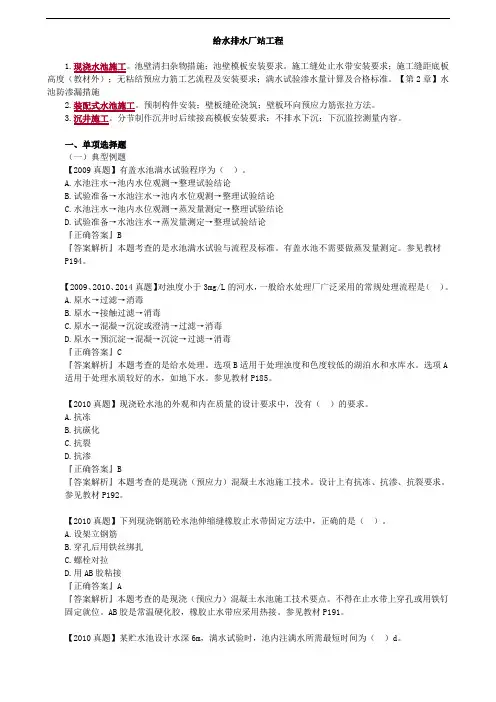

给水排水厂站工程1.现浇水池施工。
池壁清扫杂物措施;池壁模板安装要求。
施工缝处止水带安装要求;施工缝距底板高度(教材外);无粘结预应力筋工艺流程及安装要求;满水试验渗水量计算及合格标准。
【第2章】水池防渗漏措施2.装配式水池施工。
预制构件安装;壁板缝砼浇筑;壁板环向预应力筋张拉方法。
3.沉井施工。
分节制作沉井时后续接高模板安装要求;不排水下沉;下沉监控测量内容。
一、单项选择题(一)典型例题【2009真题】有盖水池满水试验程序为()。
A.水池注水→池内水位观测→整理试验结论B.试验准备→水池注水→池内水位观测→整理试验结论C.水池注水→池内水位观测→蒸发量测定→整理试验结论D.试验准备→水池注水→蒸发量测定→整理试验结论『正确答案』B『答案解析』本题考查的是水池满水试验与流程及标准。
有盖水池不需要做蒸发量测定。
参见教材P194。
【2009、2010、2014真题】对浊度小于3mg/L的河水,一般给水处理厂广泛采用的常规处理流程是()。
A.原水→过滤→消毒B.原水→接触过滤→消毒C.原水→混凝→沉淀或澄清→过滤→消毒D.原水→预沉淀→混凝→沉淀→过滤→消毒『正确答案』C『答案解析』本题考查的是给水处理。
选项B适用于处理浊度和色度较低的湖泊水和水库水。
选项A 适用于处理水质较好的水,如地下水。
参见教材P185。
【2010真题】现浇砼水池的外观和内在质量的设计要求中,没有()的要求。
A.抗冻B.抗碳化C.抗裂D.抗渗『正确答案』B『答案解析』本题考查的是现浇(预应力)混凝土水池施工技术。
设计上有抗冻、抗渗、抗裂要求。
参见教材P192。
【2010真题】下列现浇钢筋砼水池伸缩缝橡胶止水带固定方法中,正确的是()。
A.设架立钢筋B.穿孔后用铁丝绑扎C.螺栓对拉D.用AB胶粘接『正确答案』A『答案解析』本题考查的是现浇(预应力)混凝土水池施工技术要点。
不得在止水带上穿孔或用铁钉固定就位。
AB胶是常温硬化胶,橡胶止水带应采用热接。
2020年一级建造师考试《市政实务》练习题:城市给水排水工程
2020年一级建造师考试《市政实务》练习题:城市给水排水工程单项选择题1、单元组合现浇混凝土水池,池壁板单元用()接缝。
A、聚氯乙烯胶泥嵌缝B、比池壁高一标号的混凝土嵌缝C、不低于30MPa的混凝土嵌缝混凝土浇筑D、橡胶止水带2、给水排水厂站中,通常采用无粘结预应力筋、曲面异型大模板的构筑物是()。
A、矩形水池B、圆形蓄水池C、圆柱形消化池D、卵形消化池3、塘体结构()施工是塘体结构施工的关键环节。
A、基槽B、防塌C、防渗D、边坡4、在渗水量不大、稳定的黏土层中,深5m,直径2m,的圆形沉井宜采用()。
(12年真题)A、水力机械排水下沉B、人工挖土排水下沉C、水力机械不排水下沉D、人工挖土不排水下沉5、完全地下式的钢筋混凝土结构泵房,在有地下水的条件下应当选择下列施工方法中的()。
A、土钉支护B、预制沉井法C、排桩支护D、在降水条件下开槽6、某一地表水厂进水悬浮物为30~50mg/L,水质稳定。
合理的给水处理工艺流程是()。
A、原水→接触过滤→消毒B、原水→沉淀→消毒C、原水→混凝过滤→消毒D、原水→预沉→混凝→沉淀→过滤→消毒7、水的软化主要是降低水中()离子含量,使硬水软化。
A、钠B、钙、镁C、氟、锰D、铁8、氧化沟一般不需要设置()。
A、转刷B、初沉池C、二沉池D、水下推进器9、预制混凝土板,构件跨度为5米,整体现浇混凝土底模板拆模时所需混凝土强度应达到设计的混凝土立方体抗压强度的()。
A、50%B、75%C、80%D、100%10、整体现浇混凝土模板拆模时间需要根据混凝土强度增长情况确定,下列说法正确的是()。
A、跨度为9m的C30现浇混凝土梁,强度达到20MPa时候可以拆模B、C30悬臂平台,在强度达到30MPa时候才能拆模C、水池检修楼梯侧模,浇筑完就可以拆模D、现浇混凝土楼板在强度达到30%设计强度时候就可以拆模11、水池施工中,橡胶止水带接头的接法是()。
(07年真题)A、热接B、叠接C、搭接D、咬接12、下列现浇钢筋混凝土水池伸缩缝橡胶止水带固定方法中,正确的是()。
2024年一级建造师之一建市政公用工程实务练习题(二)及答案

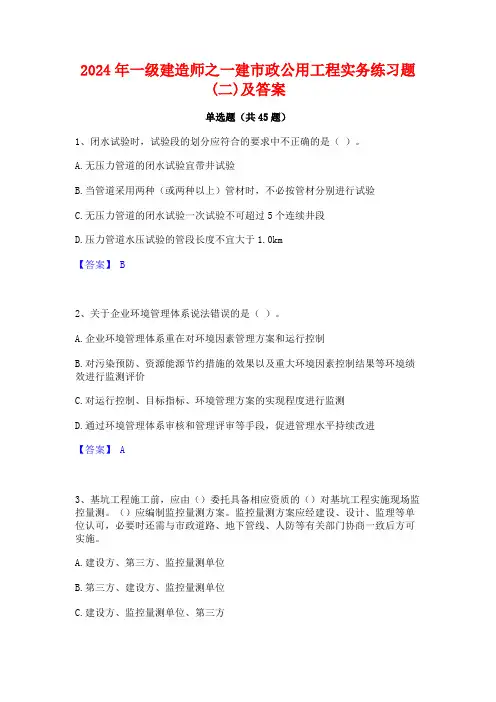

2024年一级建造师之一建市政公用工程实务练习题(二)及答案单选题(共45题)1、闭水试验时,试验段的划分应符合的要求中不正确的是()。
A.无压力管道的闭水试验宜带井试验B.当管道采用两种(或两种以上)管材时,不必按管材分别进行试验C.无压力管道的闭水试验一次试验不可超过5个连续井段D.压力管道水压试验的管段长度不宜大于1.0km【答案】 B2、关于企业环境管理体系说法错误的是()。
A.企业环境管理体系重在对环境因素管理方案和运行控制B.对污染预防、资源能源节约措施的效果以及重大环境因素控制结果等环境绩效进行监测评价C.对运行控制、目标指标、环境管理方案的实现程度进行监测D.通过环境管理体系审核和管理评审等手段,促进管理水平持续改进【答案】 A3、基坑工程施工前,应由()委托具备相应资质的()对基坑工程实施现场监控量测。
()应编制监控量测方案。
监控量测方案应经建设、设计、监理等单位认可,必要时还需与市政道路、地下管线、人防等有关部门协商一致后方可实施。
A.建设方、第三方、监控量测单位B.第三方、建设方、监控量测单位C.建设方、监控量测单位、第三方D.施工单位、建设方、监控量测单位【答案】 A4、为了保证燃气管网的安全与操作方便,地下燃气管道的阀门一般都设置在()。
A.地上B.阀门盖C.阀门井口D.保温层【答案】 C5、长管棚采用的钢管搭接长度应大于()m。
A.1B.3C.5D.15【答案】 B6、超前小导管注浆施工应根据土质条件选择注浆法,以下关于选择注浆法说法正确的是()。
A.在砂卵石地层中宜采用高压喷射注浆法B.在黏土层中宜采用劈裂或电动硅化注浆法C.在砂层中宜采用渗入注浆D.在淤泥质软土层中宜采用劈裂注浆法【答案】 B7、下列水处理构筑物中,需要做气密性试验的是()。
A.消化池B.生物反应池C.曝气池D.沉淀池【答案】 A8、路基施工局部出现“弹簧土”现象时,不应采用的处理措施是()。
A.翻土晾晒,当含水率接近最佳含水量时压实B.换填含水量适当的素土,碾压密实C.掺拌适量消解石灰,翻拌均匀碾压密实D.换用大吨位压路机碾压至密实【答案】 D9、垃圾填埋场进行泥质防水层施工,质量检验项目包括渗水试验和()检测。
一级建造师(市政专业)排水场站相关知识点
一级建造师(市政专业)排水场站相关知识点选择题考点1、水处理构筑物的特点:断面薄、配筋率高、良好的抗渗和整体性;2、工艺管线的特点:水流性好、抗腐蚀高、抗地层变位好;3、圆柱形水池支模的方法有满堂支架法及滑升模板法(高度不小于15m)使用;4、卵形消化池采用曲面异形大模板使用;5、沉砂池、反应池、清水池采用圆形和矩形,圆形水池底板单元用聚氯乙烯胶泥填缝,壁板用止水带接缝;矩形水池各单元间设后浇带,钢筋一次绑好,缝带不断,两侧养护42d后,采用参加UEA的补偿收缩性混凝土;6、沉砂池、沉淀池、调节池采用装配式预应力,采用缠绕预应力钢丝法、电热张拉进行壁板环向预应力的施工;8、沉井有排水下沉和不排水下沉,排水下沉适用稳定黏土,不排水下沉适用比较深和有严重流砂。
排水下沉分为人工挖土、机具挖土、水力机具。
不排水下沉分为水下抓土、水下吸泥、空气吸泥;9、基槽施工是塘体构筑物关键的分项工程,塘体结构防渗是塘体结构施工的关键环节;10、按水中的杂质分类有无机物、有机物、微生物,按颗粒大小分为悬浮物质、胶体、溶解物质;11、混凝沉淀是去除水中的胶体和悬浮杂质;12、给水处理的工艺流程:1)原水~简单处理(筛网过滤和消毒)水质较好;2)原水~接触过滤~消毒;能够用于进水悬浮物小于100mg/L,水质稳定;3)原水~混凝沉淀~过滤~消毒:常用的工艺,适用浊度小于3mg/L的河流水;4)原水~预沉~混凝沉淀~过滤~消毒:含砂量大,预沉后含砂量1000mg/l以下;5)预处理的方法有氧化法和吸附法,其中氧化法分为化学和生物氧化法,化学氧化的方法有高门酸钾、紫外光、臭氧氧化,生物主要采用生物膜法,吸附主要采用粉末活性碳吸附和黏土吸附。
13、深度处理的方法有活性炭吸附、臭氧氧化、臭氧活性碳法、生活活性碳法、光催化氧化法、吹脱法。
14、污水处理:1)污染物分为悬浮固体污染物、有机污染物、有毒物质、污染生物、污染营养物质;2)污水中有机物的浓度用BCTT表示;3)污水处理有物理(一级)、生物(二级)、化学处理方法(三级);4)物理的处理方法有筛虑截留,重力分离、离心分离,常用的设备有格栅、沉砂池、沉淀池和离心机;5)生物处理主要是去除水中有机物的方法,有活性污泥法、生物膜法、稳定塘、污水土地处理法;6)化学处理主要是混凝法;7)污水需要二次处理的方法:浓缩、厌氧消化、脱水、热处理;8)一级处理主要是针对悬浮物质,处理后可去除40%,有机物可去除30%;9)二级处理去除胶体和溶解物质,经过二级处理后,生物化学需氧量达到90%以上,活性污泥处理系统式最常用的技术,曝气池是反应池。
一建《市政实务》知识点细讲:现浇混凝土水池施工技术
一建《市政实务》知识点细讲:现浇混凝土水池施工技术知识点:现浇(预应力)混凝土水池施工技术【考频指数】★★★★【考点精讲】一、施工方案和流程1.整体式现浇钢筋混凝土池体结构施工流程测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验。
2.单元组合式现浇钢筋混凝土水池工艺流程土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验。
二、施工技术要点1.模板、支架施工采用穿墙螺栓来平衡混凝土浇筑对模板侧压力时,应选用两端能拆卸的螺栓或在拆模板时可拔出的螺栓。
对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000.2.止水带安装塑料或橡胶止水带接头应采用热接,不得采用叠接;金属止水带接头应按其厚度分别采用折叠咬接或搭接,搭接长度不得小于20mm,咬接或搭接必须采用双面焊接;不得在止水带上穿孔或用铁钉固定就位。
3.无粘结预应力筋布置安装(1)锚固肋数量和布置,应符合设计要求;设计无要求时,应保证张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数。
(2)上下相邻两无粘结预应力筋锚固位置应错开一个锚固肋;以锚固肋数量的一半为无粘结预应力筋分段数量;每段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚具长度。
4.无粘结预应力筋张拉张拉段无粘结预应力筋长度小于25m时,宜采用一端张拉;张拉段无粘结预应力筋长度大于25m而小于50m时,宜采用两端张拉;张拉段无粘结预应力筋长度大于50m时,宜采用分段张拉和锚固。
5.预应力筋封锚要求(1)凸出式锚固端锚具的保护层厚度不应小于50m;(2)外露预应力筋的保护层厚度不应小于50mm;(3)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40.6.模板及支架拆除侧模板应在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时,方可拆除;底模板应在与结构同条件养护的混凝土试块达到规定强度,方可拆除。
2023年一级建造师之一建市政公用工程实务通关提分题库(考点梳理)
2023年一级建造师之一建市政公用工程实务通关提分题库(考点梳理)单选题(共30题)1、水位测针的读数精确度应达到()mm。
A.0.1B.0.01C.1D.0.001【答案】 A2、喷锚暗挖法二次衬砌施工最佳时机是()。
A.初期支护变形稳定B.地层变形稳定C.隧道贯通D.防水层施工完成【答案】 A3、在松软含水地层,施工条件困难地段修建隧道,且地面构筑物不允许拆迁,宜先考虑()。
A.明挖法B.盾构法C.浅埋暗挖法D.新奥法【答案】 B4、钻孔桩现浇灌注工程中,混凝土坍落度宜控制在( )mmA.180~220B.20~40C.20~60D.10~60【答案】 A5、关于 HDPE膜铺设要点说法错误的是()。
A.铺设前对铺设面进行严格的检查,消除任何坚硬的硬块B.填埋场 HDPE膜铺设总体顺序一般为“先场底后边坡”C.外露的 HDPE膜边缘应及时用沙袋或者其他重物压上D.冬期严禁铺设【答案】 B6、单元组合式现浇钢筋混凝土水池工艺流程中,浇筑池底混凝土垫层和池壁分块浇筑之间的工序是()。
A.池底防水层施工B.池外防水层施工C.池壁防水层施工D.池内防水层施工【答案】 D7、劳务企业要根据劳务人员()为劳务人员缴纳社会保险,并将缴费收据复印件、缴费名单报总包方项目部备案。
A.工资台账B.花名册C.身份证D.考勤表【答案】 B8、钢筋网材料宜采用Q235钢,钢筋直径宜为6~12mm,网格尺寸宜采用(),搭接长度应符合规范。
A.100~200mmB.150~250mmC.200~300mmD.150~300mm【答案】 D9、石灰稳定土的干缩和( )特性十分明显,且都会导致裂缝。
A.强度B.温缩C.冻胀D.遇水软化【答案】 B10、(2013 年真题)关于降噪排水路面说法,正确的是()。
A.磨耗层采用SMA 混合料B.上面层采用OGFC 沥青混合料C.中面层采用间断级配沥青混合料D.底面层采用间断级配混合料【答案】 B11、临时用电、起重机械和防护用品在使用前进行安全检查称为()。
一级建造师市政实务(61)现浇水池施工技术
给水排水工程(10个考点)现浇水池施工技术P189 ★★★要求:1. 施工方案与流程;2. 施工技术要点;现浇水池施工技术★★★近三年考情:一、施工方案与流程(一)施工方案包括结构形式、材料与配比、施工工艺及流程、模板及其支架设计、钢筋加工安装、混凝土施工、预应力施工等。
(二)整体式现浇钢筋砼池体结构施工流程测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及柱浇筑→顶板浇筑→功能性试验。
现浇水池施工技术★★★(三)单元组合式现浇钢筋砼水池工艺流程土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验。
现浇水池施工技术★★★二、施工技术要点(一)模板、支架施工1.模板及其支架应满足承载能力、刚度和稳定性要求。
2.在安装池壁最下一层模板时预留清扫杂物用的窗口,在浇筑混凝土前将窗口封闭。
现浇水池施工技术★★★3. 穿墙螺栓选用两端能拆卸或拆模时可拔出的螺栓。
(1)螺栓中部应加焊非圆形止水环。
(2)螺栓拆卸后混凝土壁面应留有40~50mm深的锥形槽。
(3)锥形槽应采用无收缩、易密实、具有足够强度、与池壁混凝土颜色一致或接近的材料封堵。
现浇水池施工技术★★★6. 池壁内模立柱不得同时作为顶板模板立柱。
顶板支架的斜杆或横向连杆不得与池壁模板的杆件相连接。
池壁模板可先安装一侧,绑完钢筋后,分层安装另一侧模板,或采用一次安装到顶而分层预留操作窗口的施工方法。
现浇水池施工技术★★★(二)止水带安装1. 塑料或橡胶止水带接头应采用热接,不得采用叠接,不得有裂口、脱胶现象。
T、十、Y形接头,应在工厂加工成型。
现浇水池施工技术★★★3. 金属止水带接头采用折叠咬接或搭接,搭接长度不得小于20mm,咬接或搭接必须采用双面焊接。
4. 金属止水带在伸缩缝中的部分应涂防锈和防腐涂料。
5. 止水带应固定牢固准确,中心线与变形缝中心线对正。
一级建造师市政专业总结第16、功能性试验
16、功能性试验一、水池(一)水池的满水试验1、进行满水试验的时间1)现浇钢筋混凝土水池:在防水、防腐层施工之前;2)装配式预应力混凝土水池:在施工预应力且锚固端封锚之后,保护层喷涂之前;3)砖砌水池:砌体勾缝、防水层施工之后;2、试验过程中的时间要求1)注水分3次进行,每次为设计水深的1/3(记住是设计水深,不一定是水池的实际深度),每次注水间隔1天(在此期间测度1天的水位下降值);2)注水时上升速度为2m/d;3)注水至设计水深后1天后开始读数;末读数与初读数间隔时间应大于1天。
3)综上所述,满水试验的总时间为:一次注水(速度在2m/d以下)+间隔1天+二次注水+间隔1天+三次注水+等待1天后,初读数+间隔1天后,末读数。
总时间为总注水时间+间隔4天。
3、蒸发量测定:有盖水池可不测,无盖水池须测定,采用在水池内安置试验水箱来同步测量;4、渗水量:1)按池壁和池底的浸湿面积计算;2)合格标准:钢筋混凝土水池不超过2L/(㎡·d),砌体水池不超过3L/(㎡·d)。
(二)水池的气密性试验1、必须在满水试验合格后,再进行气密性试验;2、试验压力为工作压力的1.5倍;3、24h气压降小于试验压力的20%为合格。
二、给排水管道(1)压力管道水压试验1、分为预试验和主试验阶段;判定依据为允许压力降和允许渗水量;2、试验分段长度小于1000m;3、从下游注水,高处设置排气孔;4、管段浸泡时间:钢管、铸铁管、塑料管24h;混凝土管(管径1000以上72h,1000以下48h);5、试验过程(共有3个过程):1)预试验:升至试验压力,注水补压,稳压30min→观测渗漏2)主试验:停止注水补压,稳压15min,观测压力降→降至工作压力稳压30min,观测不渗漏为合格。
(2)无压管道严密性试验1、必须做严密性试验的管道(3种)1)污水管道;2)雨污合流管道;3)湿陷性黄土、膨胀土、流沙地区的雨水管道;2、分为闭水试验或闭气试验;任选其一做,不必两个试验都做;1)钢管、铸铁管、化学建材管一般做闭水试验;2)混凝土管道:地下水位以下(内渗法测定渗水量)、地下水位以上做闭气试验;3、试验长度:1)带井试验,不超过5个连续井段;2)管径大于700mm时,选取1/3段进行试验(如果小于700mm,则必须全长分段试验),试验不合格,加倍试验;4、闭气试验的3个条件:无压混凝土管+地下水低于管底150mm+非下雨天。
一级建造师考试市政工程考点:水池施工中的抗浮措施
学习攻略—收藏助考锦囊系统复习资料汇编考试复习重点推荐资料百炼成金模拟考试汇编阶段复习重点难点梳理适应性全真模拟考试卷考前高效率过关手册集高效率刷题好资料分享学霸上岸重点笔记总结注:下载前请仔细阅读资料,以实际预览内容为准助:逢考必胜高分稳过一级建造师考试市政工程考点20:水池施工中的抗浮措施当地下水位较高或雨、汛期施工时,水池等给水排水构筑物施工过程中需要采取措施防止水池上浮。
一、当构筑物设有抗浮设计时(1)当地下水位高于基坑底面时,水池基坑施工前必须采取人工降水措施,把水位降至基坑底下不少于500mm;以防止施工过程构筑物浮动,保证工程施工顺利进行。
(2)在水池底板混凝土浇筑完成并达到规定强度时,应及时施做抗浮结构。
二、当构筑物无抗浮设计时,水池施工应采取抗浮措施(一)下列水池(构筑物)工程施工应采取降排水措施(1)受地表水、地下动水压力作用影响的地下结构工程;(2)采用排水法下沉和封底的沉井工程;(3)基坑底部存在承压含水层,且经验算基底开挖面至承压含水层顶板之间的土体重力不足以平衡承压水水头压力,需要减压降水的工程。
(二)施工过程降水排水要求(1)选择可靠的降低地下水位方法,严格进行降水施工,对降水所用机具随时作好保养维护,并有备用机具。
(2)基坑受承压水影响时,应进行承压水降压计算,对承压水降压的影响进行评估。
(3)降水排水应输送至抽水影响半径范围以外的河道或排水管道。
并防止环境水源进入施工基坑。
(4)在施工过程中不得间断降水排水,并应对降水排水系统进行检查和维护;构筑物未具备抗浮条件时,严禁停止降水排水。
三、当构筑物无抗浮设计时,雨期施工过程必须采取抗浮措施(1)雨期施工时,基坑内地下水位急剧上升,或外表水大量涌入基坑,使构筑物的自重小于浮力时,会导致构筑物浮起。
施工中常采用的抗浮措施如下:1)基坑四周设防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工作。
2)构筑物下及基坑内四周埋设排水盲管(盲沟)和抽水设备,一旦发生基坑内积水随即排除。
2018年一级建造师考试《市政公用工程》考点:给水排水场站工程施工
1K414021掌握现浇(预应力)混凝土水池施工技术一施工方案与流程1施工方案应包括结构形式、材料与配比、施工工艺与流程、模板与支架设计、钢筋加工与安装、混凝土施工、预应力施工等主要内容。
二施工技术要点(一)模板支架施工1模板及支架应满足浇筑混凝土时的承载能力、刚度和稳定性要求,且安装牢固;2模板安装位置应正确、拼缝紧密不漏浆;对拉螺栓、垫块安装稳固;预埋件、预留洞口不得遗漏;在安装池壁的最下一层模板时,应在适当位置预留清扫杂物用的窗口;在浇筑混凝土前,应将模板内部清扫干净并经检验合格后再将窗口封闭。
3对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱,无设计要求时,起拱高度宜为跨度的1/1000-1/3000。
4设置确保池壁墙体顺直和浇筑混凝土时池壁模板不倾覆的装置5池壁与顶板连续施工时,池壁内模立柱不得同时作为顶板模板立柱。
池壁模板可先安装一侧,绑完钢筋后分层安装另一侧模板;或可采用一次安装到顶而分层预留操作窗口的施工方法。
(二)止水带安装1塑料或橡胶止水带应符合设计要求,且无裂纹和气泡;2塑料或橡胶止水带接头应采用热接,不得采用叠接;点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版4金属止水带搭接长度不小于20mm,咬接或搭接必须采用双面焊接,且在伸缩缝中的部分应涂防锈和防腐涂料;5止水带应安装牢固、位置准确,其中心线应与变形缝中心线对正,不得有裂纹和孔洞,不得在止水带上穿孔或用铁钉固定就位。
(三)钢筋施工1根据设计保护层厚度、钢筋级别、直径和弯钩要求确定下料长度并编制钢筋下料表;2钢筋安装质量检验应在混凝土浇筑前对安装完毕的钢筋进行隐蔽验收。
(四)无粘结预应力施工1无粘结预应力筋技术要求:预应力筋外包层材料,应采用聚乙烯或聚丙烯,严禁使用聚氯乙烯。
2无粘结预应力金布置安装1)应保证张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数;2)无粘结预应力筋不应有死弯,有死弯时必须切断;3)无粘结预应力筋中严禁有接头。
2023年一级建造师之一建市政公用工程实务常考点
2023年一级建造师之一建市政公用工程实务常考点1、现浇混凝土水池的外观和内在质量的设计要求中,没有()要求。
A.抗冻B.抗碳化C.抗裂D.抗渗正确答案:B2、下列关于垃圾填埋区选址错误的是()。
A.洪泛区和泄洪道以外B.填埋库区与渗沥液处理区边界距河流和湖泊50m 以外的地区C.填埋库区与渗沥液处理区边界距民用机场3km 以外的地区D.尚未开采的地下蕴矿区正确答案:D3、单位工程概算是编制()的依据。
A.专业工程概算B.设计概算C.单项工程综合概算D.建设工程总概算正确答案:C4、当防水材料为()时,基层混凝土的含水率应小于4%(质量比)。
A.聚合物改性沥青涂料B.聚合物水泥涂料C.卷材及聚氨酯涂料D.聚合物涂料正确答案:C5、悬索桥的索鞍安装应选择在晴朗的白天()完成。
A.分步B.连续C.温度最高时D.温度较低时正确答案:B6、决定落叶乔木移植土球大小的是( )。
A.树龄B.树高C.冠幅D.胸径正确答案:D7、某贮水池设计水深6m,满水试验时,池内注满水所需最短时间为()A. 3. 5dB. 4. 0dC. 4. 5dD. 5. 0d正确答案:D8、在松软含水地层,施工条件困难地段修建隧道,且地面构筑物不允许拆迁,宜先考虑()。
A.明挖法B.盾构法C.浅埋暗挖法D.新奥法正确答案:B9、拆除工程开工前,应根据工程特点、构造情况、工程量等编制施工组织设计或安全专项施工方案,爆破拆除和被拆除桥梁面积大于1000㎡的拆除工程,应编制()。
A.安全施工组织设计B.安全施工方案C.安全专项施工方案D.安全专项施工技术措施正确答案:A10、沥青混合料面层施工时,摊铺速度宜控制在()m/min的范围内。
A.5~11B.4~9C.3~8D.2-6正确答案:D11、环形开挖预留核心土法中,核心土的主要作用是()。
A.防止地表沉降B.防止拱顶下沉C.支承开挖面稳定D.防止隧道收敛正确答案:C12、盾构钢筋混凝土管片不得有内外贯穿裂缝和宽度大于()mm的裂缝及砼剥落现象。
一级建造师-市政考点-城市给水排水工程
1K414000 城市给水排水工程1K414010 给水排水场站工程结构与特点1K414011 场站工程结构与施工方法水池分为:现浇水池、预制拼装水池。
沉井一、给排水场站工程结构特点二、构筑物与施工方法(一)全现浇混凝土施工1.水处理(调蓄)构筑物的钢筋混凝土池体大多采用现浇混凝土施工。
2.水处理构筑物中圆柱形混凝土池体结构,当池壁高度大(12~18m)时宜采用整体现浇施工,支模方法有:满堂支模法及滑升模板法。
前者模板与支架用量大,后者宜在池壁高度≥15m时采用。
3.污水处理构筑物中卵形消化池,通常采用无粘结预应力筋、曲面异型大模板施工。
(二)单元组合现浇混凝土施工(13年案例)1.沉砂池、生物反应池、清水池等大型池体的断面形式可分为圆形水池和矩形水池,宜采用单元组合式现浇混凝土结构。
2.以圆形储水池为例,池体通常由38块厚扇形底板单元和16块倒T形壁板单元组成,一般不设顶板。
单元一次性浇筑而成,底板单元间用高聚氯乙烯胶泥嵌缝,壁板单元间用橡胶止水带接缝。
3.大型矩形水池为避免裂缝渗漏,设计通常采用单元组合结构将水池分块(单元)浇筑。
各块(单元)间留设后浇缝带,池体钢筋按设计要求一次绑扎好,缝带处不切断,待块(单元)养护42d后,再采用比块(单元)强度高一个等级的混凝土或掺加UEA(微膨胀剂)的补偿收缩混凝土灌筑后浇缝带使其连成整体。
(三)预制拼装施工1.水处理构筑物中沉砂池、沉淀池、调节池等混凝土圆形水池宜采用装配式预应力钢筋混凝土结构,以便获得较好的抗裂性和不透水性。
2.预制拼装圆形水池可采用绕丝法、电热张拉法或径向张拉法进行壁板环向预应力施工。
(四)砌筑施工(五)预制沉井施工2.预制沉井法施工通常采取排水下沉干式沉井方法和不排水下沉湿式沉井方法。
前者适用于渗水量不大、稳定的黏性土;后者适用于比较深的沉井或有严重流沙的情况。
排水下沉分为人工挖土下沉、机械挖土下沉、水力机械下沉。
不排水下沉分为水下抓土下沉、水下水力吸泥下沉、空气吸泥下沉。
2021一级建造师考试市政工程实务高频考点模拟试题:给水排水厂站工程施工
2021年一级建造师考试市政工程实务高频考点模拟试题:给水排水厂站工程施工一、单选题1.现浇钢筋混凝土水池施工方案中包括模板及其支架设计,以下( ) 不是模板及其支架设计计算项目。
A.稳定性B.结构C.刚度D.承载能力2.塑料或橡胶止水带接头应采用( ) 连接。
A.叠接B.热接C.焊接D.搭接3.止水带安装应牢固,位置准确,其中心线应与() 对正,带面不得有裂纹、孔洞等。
不得在止水带上穿孔或用铁钉固定就位。
A.钢筋空隙中线B.先浇混凝土边线C.后浇混凝土边线D.变形缝中心线4.下列关于无粘结预应力筋技术要求,说法错误的是( )。
A.预应力筋外包层材料,应采用聚乙烯或聚氯乙烯B.预应力筋涂料层应采用专用防腐油脂C.张拉段无粘结预应力筋长一般不超过 50m,且锚固肋数量为双数,否则应进行分段张拉和锚固D.必须采用I类锚具,锚具规格应根据无粘结预应力筋的品种、张拉吨位以及工程使用情况选用5.预应力钢筋混凝土强度等级C35,抗渗等级P8,设计未作其他规定,按照施工要求,封锚混凝土强度等级不得低于( )。
A. C30B. C35C. C40D. C456.预制安装水池的壁板缝在浇筑混凝土时,壁板接缝的内模宜一次安装到顶;外模应分段随浇随支。
分段支模高度不宜超过( ) m。
A.1.5B.2.5C.2.0D. 1.07.预制曲梁安装时应在梁的跨中临时支撑,待上部二期混凝土达到设计强度的( ) 及以上时,方可拆除支撑。
A.70%B.60%C.50%D.75%8.现浇壁板缝在混凝土施工时,混凝土如有离析现象,应( )。
A.加水重新拌合B.进行二次拌合C.加水泥重新拌合D.取出粗颗粒后使用9.装配式预应力混凝土水池的壁板缝混凝土浇筑施工质量是水池( ) 的关键。
A.抗浮B.抗变形C.结构强度D.防渗漏10.预制安装水池壁板吊装前,壁板侧面应全面( ) 并清除松动石子等物。
A.磨平B.凿毛C.湿润D.冲洗1.B;2.B;3. D;4. A;5. C;6. A;7. D;8. B;9. D;10.B;。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一建市政工程考点:现浇混凝土水池
施工技术知识点:现浇(预应力)混凝土水池施工技术
【考频指数】★★★★
【考点精讲】
一、施工方案和流程
1.整体式现浇钢筋混凝土池体结构施工流程
测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验。
2.单元组合式现浇钢筋混凝土水池工艺流程
土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验。
二、施工技术要点
1.模板、支架施工
采用穿墙螺栓来平衡混凝土浇筑对模板侧压力时,应选用两端能拆卸的螺栓或在拆模板时可拔出的螺栓。
对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;设计无具体要求时,起拱高度宜为跨度的~
2.止水带安装
塑料或橡胶止水带接头应采用热接,不得采用叠接;金属止水带接头应按其厚度分别采用折叠咬接或搭接,搭接长度不得小于20mm,咬接或搭接必须采用双面焊接;不得在止水带上穿孔或用铁钉固定就位。
3.无粘结预应力筋布置安装
(1)锚固肋数量和布置,应符合设计要求;设计无要求时,应保证张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数。
(2)上下相邻两无粘结预应力筋锚固位置应错开一个锚固肋;以锚固肋数量的一半为无粘结预应力筋分段数量;每段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚具长度。
4.无粘结预应力筋xx
张拉段无粘结预应力筋长度小于25m时,宜采用一端张拉;张拉段无粘结预应力筋长度大于25m而小于50m时,宜采用两端张拉;张拉段无粘结预应力筋长度大于50m时,宜采用分段张拉和锚固。
5.预应力筋封锚要求
(1)凸出式锚固端锚具的保护层厚度不应小于50m;
(2)外露预应力筋的保护层厚度不应小于50mm;
(3)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于
C40.
6.模板及支架拆除
侧模板应在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时,方可拆除;底模板应在与结构同条件养护的混凝土试块达到规定强度,方可拆除。
【经典例题】
1.下列现浇钢筋混凝土水池伸缩缝橡胶止水带固定方法中,正确的是()。
A.设架立钢筋
B.穿孔后用铁丝绑扎
C.螺栓对xx
D.用AB胶粘接
【答案】A
【解析】本题考查的是混凝土水池的施工技术要点。
止水带安装应牢固,位置准确,其中心线应与变形缝中心线对正,带面不得有裂纹、孔洞等。
不得在止水带上穿孔或用铁钉固定就位。
2.现浇混凝土水池的外观和内在质量的设计要求中,没有()的要求。
A.抗冻
B.抗碳化
C.抗裂
D.抗渗
【答案】B
【解析】本题考查的是给水排水厂站构筑物与施工方法。
混凝土水池(构筑物)是给水排水厂站工程施工控制的重点。
一般对于结构混凝土外观质量、内在质量有较高的要求,设计上有抗冻、抗渗、抗裂要求。
3.背景资料:
A公司中标某城市污水处理厂的中水扩建工程,合同工期10个月,合同价为固定总价。
工程主要包括沉淀池和滤池等现浇混凝土水池。
拟建水池距现有建(构)筑物最近距离5m,其地下部分最深为
3.6m,厂区地下水位在地面下约2.0m.
A公司施工项目部编制了施工组织设计,其中含现浇混凝土水池施工方案和基坑施工方案。
基坑施工方案包括降水井点设计施工、土方开挖、边坡围护和沉降观测等内容。
现浇混凝土水池施工方案包括模板支架设计及安装拆除,钢筋加工,混凝土供应及止水带、预埋管件安装等。
在报建设方和监理方审批时,被要求增加内容后再报批。
施工过程中发生以下事件:
事件一:混凝土供应商未能提供集料的产地证明和有效的碱含量检测报告,被质量监督部门明令停用,造成两周工期损失和两万元的经济损失;
事件二:考虑到外锚施工对现有建(构)筑物的损坏风险,项目部参照以往经验将原基坑施工方案的外锚护坡改为土钉护坡;实施后发生部分护坡滑裂事故;
事件三:在确认施工区域地下水位普遍上升后,设计单位重新进行抗浮验算,在新建池体增设了配重结构,增加了工作量。
【问题】
1.补充现浇混凝土水池施工方案的内容。
2.就事件一中的工期和经济损失,A公司可向建设方或混凝土供应商提出索赔吗?为什么?
3.分析并指出事件二在技术决策方面存在问题。
4.事件三增加工作量能否索赔?说明理由。
【参考答案】
1.结构形式、材料与配比、施工工艺及流程、混凝土运输、浇筑。
2.事件1中的工期和经济损失,A公司可向混凝土供应商提出索赔。
因为混凝土供应商提供合格的产品是其责任。
3.项目部参照以往经验改变施工方案是错误的。
按照规定,该工程属于危险性较大工程,项目部应编制专项施工方案并验算后,经施工单位技术负责人、监理工程师签认后实施。
有变更时,办理变更审批手续。
4.事件三增加工作量不可索赔。
理由如下:(1)该合同属于总价合同,价款不可调整;(2)这是一个合格的承包商能够合理预见的风险,属于承包商的责任。
4.背景资料:
A公司中标承建某污水处理厂扩建工程,新建构筑物包括沉淀池、曝气池及进水泵房,其中沉淀池采用预制装配式预应力混凝土结构,池体直径为
40m,池壁高6m,设计水深4.5m.鉴于运行管理因素,在沉淀池施工前,建设
单位将预制装配式预应力混凝土结构变更为现浇无粘结预应力结构,并与施工单位签订了变更协议。
项目部重新编制了施工方案,列出池壁施工主要工序:①安装模板;②绑扎钢筋;③浇筑混凝土;④安装预应力筋;⑤张拉预应力。
同时,明确了各工序的施工技术措施,方案中还包括满水试验。
项目部造价管理部门重新校对工程量清单,并对底板、池壁、无粘结预应力三个项目的综合单价及主要的措施费进行调整后报建设单位。
施工过程中发生如下事件:预应力张拉作业时平台突然失稳,一名张拉作业人员从平台上掉到地面摔成重伤;项目部及时上报A公司并参与事故调查,查清事故原因后,继续进行张拉施工。
【问题】
1.将背景资料中工序按常规流程进行排序(用序号排列)。
2.沉淀池满水试验的浸湿面积由哪些部分组成?(不需计算)
【参考答案】
1.②绑扎钢筋→④安装预应力筋→①安装模板→③浇筑混凝土→⑤张拉预应力。
2.浸湿面积由设计水位浸湿的池壁(不含内隔墙)和池底两部分组成。
