水电站机组A级检修报告

合集下载

达拉河水电站2#机组大修报告

达拉河水电站2#机组大修报告

达拉河水电站2#水轮发电机组A级检修报告批准:审定:审核:编写:甘肃大唐检修运营有限公司二〇一五年十二月二十五日目录达拉河水电站2#水轮发电机A级检修报告 (3)一、设备概括 (3)二、大修内容总体安排 (3)三、修前运行设备评估 (8)四、大修总体要求 (8)五、组织措施 (9)六、大修管理 (14)七、A级检修环保措施 (16)八、A级检修安全与文明措施 (17)九、大修技术措施 (19)十、检修类别 (19)国电达拉河水电站2#水轮发电机组A级检修工作总结 (20)一、设备概括 (20)二、大修内容总体安排况 (20)三、检修过程中主要缺陷处理及实施方案等情况说明 (22)四、大修过程情况总结 (29)五、大修后开展的相关试验情况 (40)达拉河水电站2#水轮发电机组A级检修报告一、设备概括:根据达拉河水电开发有限公司2015-2016枯期检修检修计划,拟于2015年11月16日(本时间为电厂向调度申请时间,具体时间待调度批准后确定)开始进行2号水轮发电机组的大修工作。

2015年 12 月 20 日机组大修工作结束并完成72小时试运行,总工期35天。

达拉河水电站自 2007年 8 月份启动试运行以来,2#机组在近期基本正常,此次检修属于首次大修。

为保证设备更加稳定、高效、安全、经济运行,特此对机组进行A级检修。

二、大修内容总体安排:此次A级检修安排为常规大修,主要检修任务为解决处理机组轴线,下导轴承渗漏油检查,转子测圆及转、定子耐压实验、空气冷却器清洗端盖水箱渗漏水检查处理,导叶漏水,机组转轮气蚀面处理、调速器缺陷处理,更换测温电阻以及导水机构磨损件。

检修项目依据水电厂设备检修管理导则DL/T1066-2007、《发电企业设备检修导则》DLT 838-2003规定的全部水力发电机组、主变、计算机监控系统标准项目进行,试验调试依据《水电厂机组自动化元件及其系统运行维护与检修试验规程》DL/T619-1997以及《电力设备预防性试验规程》DL/596-1996规定的项目完成。

电厂1机组A级检修总结(总结版)

电厂1机组A级检修总结(总结版)

A级检修总结目录第一部分 A级检修管理总结一、A级检修总结概述二、检修工期完成情况总结三、安健环管理总结四、质量管理总结五、物资管理总结六、监理制执行中的亮点和不足七、人力资源使用情况分析八、费用管理总结第二部分机组主设备A级检修总结(一)# (设备)A级检修总结一、主要参数值表二、人工三、费用四、检修项目完成情况五、质量验收情况六、A级检修前后主要运行技术指标总指标七、设备评级八、简要文字总结(二)主变压器A级检修总结一、主要参数二、概况三、简要文字总结(三)热工专业检修总结一、主要参数二、概况三、简要文字总结第三部分专业总结一、检修项目完成情况二、发现的主要缺陷及处理情况三、检修项目验收情况四、检修工机具准备与使用情况五、检修工作评语六、简要文字总结第四部分重大设备缺陷总结一、缺陷名称1、缺陷简介2、原因分析3、处理方案4、处理结果5、应采取的措施和吸取的经验第五部分机组试验、试运总结一、试运概况二、试运主要内容及时间安排三、试运中发现的缺陷四、试运存在问题五、应吸取的经验和教训第六部分重大项目总结一、重大项目名称1、重大项目简介2、重大项目的工日投入情况3、重大项目的费用发生情况4、重大项目的进度情况5、重大项目在实施中存在的问题及遗留的问题6、重大项目效果评估7、重大项目的总体评价第七部分 A级检修经验及教训总结第八部分 A级检修结论一、检修目标完成情况二、热态评价三、取得的经验四、存在的问题五、总体结论附件:外部监理总结第一部分 A级检修管理总结一、A级检修总结概述(生技部)1、机组简介__________发电企业_______号机组 MW 机组投运时间____年____月____日停用日数:计划:_____年____月_____日到______年____月____日,共计________d。

实际:_____年____月_____日到______年____月____日,共计________d。

#1机组A级检修监理工作总结

#1机组A级检修监理工作总结

粤电云浮发电厂#1机A级检修监理工作总结报告编写:路斌审核:辛晓洁淮南天河电力工程公司公司二零一二年六月二十日#1机A级检修监理工作总结报告淮南天河电力工程公司派出15名监理人员(其中机2名、电2名、炉2名热2名,安全监督2名,金属监督2名,焊接1名,起重1名,总监1名,)。

开工前一周,乙方监理人员进入现场。

检修监理工期从#1机组A级检修准备开始至#1机组A级检修结束(开机启动带满负荷,#1机组A级检修文件才能关闭)。

本公司按照ISO9000标准对#1机组A级检修进行作业跟踪,质量把关,修后验收的全面监理;依照围家现行法律、法规、条例和工程建设监理的有关规定、和国家和行业制定的施施工及验收技术规程、规范和质量评定标准,依据云浮发电厂《#1、2机组A级检修管理手册》进行全程监理,履行了《#1、#2机组大修监理合同》约定的义务。

特将监理工作总结报告如下。

一、#1机A级检修基本概况:1.基本情况1.1发电机制造厂:上海电机厂,型号:QFS-125-2,额定容量147 MVA;汽轮机:上海汽轮机有限公司,型号:N125-13.14/535/535;锅炉制造厂:上海锅炉厂,型号:SG-420/13.72-M419,额定容量420 t/h。

1.2本次计划检修类别:A级检修。

1.3本次计划检修时间:2012年4月20日00:00~6月19日24:00。

2、参修单位:本次A级检修队伍由韶关市鸿锐电力技术有限公司,西安热工院、上海茂晟电站机械有限公司,粤能公司等公司负责。

二、主要检修设备及监理范围根据云浮电厂#1机组A级检修实际状况,每周召开三次检修协调会议,每周定期进行质量检查组检查;监理组负责每周发出一期监理周报,共发 8 期,及时反映每周检修的进度、质量、安全及文明生产存在问题,在第一时间内与业主、施工单位进行沟通交流,确保A修安全、质量、进度目标的实现,现总结如下:1.汽机专业1.1汽机本体、调速:本次A级检修监理范围包括汽机本体、调速专业标准项目42项,特殊项目4项。

机组A修工作总结

机组A修工作总结

机组A修工作总结一、工作内容及情况:自去年9月份开始至今年1月份止,我所在的机组A共完成了10台辅助发电机的大修工作。

具体工作内容包括机组的检修、维护和更换部分关键部件。

在整个大修过程中,我们按照工作计划进行了有条不紊的工作,最终圆满完成了所有任务。

1.检修工作:针对每一台辅助发电机,我们首先进行了全面的检查和评估。

通过仔细检查零部件,检测仪器以及电缆线路等,我们能够发现并及时解决潜在问题。

这些问题包括电缆线路老化、标准件损坏和润滑油污染等。

在检修过程中,我们还参考了各种技术手册和标准,确保了每一项检查都准确无误。

2.维护工作:根据检查结果,我们进行了相应的维护工作。

这些工作包括清洗零部件、更换老化的附件、调整机组的配件和测试机组的运行情况等。

我们高度重视每一项维护工作,确保机组的每一个部件都能正常运转。

3.更换关键部件:对于那些已经严重损坏或过于老化的部件,我们进行了及时的更换工作。

这些部件包括主轴承、齿轮、气缸和活塞等。

通过更换这些关键部件,我们能够有效地提高机组的性能和寿命。

二、工作成果和经验:通过我们的努力和密切合作,我们成功地完成了10台辅助发电机的大修工作。

这些机组的性能和可靠性得到了显著的提高,可以满足公司的电力需求。

同时,我们还积累了一定的工作经验和技术知识,为今后的工作打下了良好的基础。

1.提高机组性能:通过定期的检修和维护工作,我们有效地提高了机组的性能。

通过更换关键部件,我们能够保证机组能够长时间稳定运行,减少了故障和维修时间。

2.优化工作流程:通过这次大修工作,我们深入了解了机组的结构和工作原理。

我们在工作中总结出一套科学、高效的工作流程,能够更好地指导今后的维护和修理工作。

3.学习新技术:在进行检修工作中,我们接触到了一些新的技术和设备。

例如,我们学习了怎样使用新型的检测仪器来检测电缆线路的老化和损坏。

这些新技术提高了我们的工作效率和准确度。

三、存在的问题和改进措施:虽然我们在大修工作中取得了一定的成绩,但也存在一些问题需要改进。

机组A修工作总结

机组A修工作总结

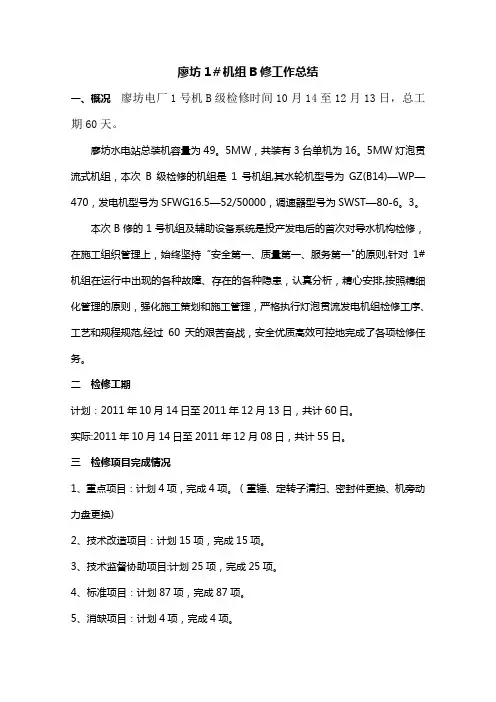

廖坊1#机组B修工作总结一、概况廖坊电厂1号机B级检修时间10月14至12月13日,总工期60天。

廖坊水电站总装机容量为49。

5MW,共装有3台单机为16。

5MW灯泡贯流式机组,本次B级检修的机组是1号机组,其水轮机型号为GZ(B14)—WP—470,发电机型号为SFWG16.5—52/50000,调速器型号为SWST—80-6。

3。

本次B修的1号机组及辅助设备系统是投产发电后的首次对导水机构检修,在施工组织管理上,始终坚持“安全第一、质量第一、服务第一"的原则,针对1#机组在运行中出现的各种故障、存在的各种隐患,认真分析,精心安排,按照精细化管理的原则,强化施工策划和施工管理,严格执行灯泡贯流发电机组检修工序、工艺和规程规范,经过60天的艰苦奋战,安全优质高效可控地完成了各项检修任务。

二检修工期计划:2011年10月14日至2011年12月13日,共计60日。

实际:2011年10月14日至2011年12月08日,共计55日。

三检修项目完成情况1、重点项目:计划4项,完成4项。

(重锤、定转子清扫、密封件更换、机旁动力盘更换)2、技术改造项目:计划15项,完成15项。

3、技术监督协助项目:计划25项,完成25项。

4、标准项目:计划87项,完成87项。

5、消缺项目:计划4项,完成4项。

四质量验收情况内容H点W点不符合项通知单合计合格不合格合计合格不合格合计计划数13 13 0 87 87 0实际数13 13 0 87 87 0 0 五施工组织与安全情况1 施工组织项目部6人经理:李允星副经理兼总工:曹裕新副经理:瞿国权、张燕甫安全员:尧艳华资料员:黄智明作业面发电机班5人班长:花连春技术员:张新荣班员:王志红陈智江文明水轮机班7人班长:万钧技术员:李万军班员:李允文曹飞林萍王军山汪连强起重班4人班长:黄昌发班员:王会武章建平沈斌辅机电焊班5人班长:吴亚华班员:樊绍清徐国辉叶芳黄瑛电气班5人班长:符建明班员:徐志毅李超尧艳华唐凤安2 安全及文明生产情况贯彻“安全第一、预防为主、综合治理”的安全生产方针,严格执行中国电力投资集团公司“任何风险都是可以控制、任何违章都是可能预防、任何事故都是可以避免的”安全生产工作理念,严格遵守电力安全工作规程和各项技术规程,建立健全项目施工各级安全生产责任制并落实到位,落实项目施工各项安全措施和制度,确保项目施工安全生产目标的实现。

发电厂-2006#1、2机组A级检修总结(检修计划总结范文)

发电厂-2006#1、2机组A级检修总结(检修计划总结范文)

#1、2机组A级检修总结本次#1、2机组A级检修工期从2006年6月20日始,历时1个多月。

在整个大修过程中,由于存在问题较多,给本次A级检修在规定工期内按质完成增加了难度,加上两台机组同时进行,所以整个A级检修工作一直是紧张和饱满,我班全体成员仍能以严谨的工作作风,贯穿整个A级检修,监督A级检修施工队伍按时按质施工,且要求施工方面做到安全、文明地施工。

严格执行文件包中的检修规程及质量标准,使我们能做好A级检修设备的质量验收工作。

一、成绩表扬A级检修前,班组多次组织班员学习了《电力安全工作规程》,加强对班员的安全教育。

在A级检修期间,每一项工作均开出工作票,每开出一张工作票都向工作负责人和参加检修的工作人员交待了安全注意事项。

在整个A级检修期间,我班未发生一起人身轻伤、设备损坏事件。

本次A级检修,我们班团结一致、相互协作,在部门及A级检修指挥部的正确领导下,配合施工单位、监理工作,顺利完成#1、2机A级检修的计划、项目。

其中,我班各项目负责人都能以主人翁的姿态高度负责,对设备的每一个检修项目都亲自去检查,各种数据都亲自测量才放心,出现缺陷的地方能自己分析原因,基本上都达到了预期效果。

二、存在不足在A级检修过程中也存在一些问题:1.大修前准备工作不充分,作业指导书提交太仓促,致使出现开工后仍有部分作业指导书未到达施工单位手中的现象,且部分文件包出现数据偏差,即使在检修过程中得到修改,但还是反应出我们编写不够严谨。

2.备品备件准备不充分,导致检修过程中出现较多缺少备品备件影响检修进度的事件。

对部分设备备品的认知程度不深而未报计划、对设备资料或过去检修资料收集不齐全导致备品备件未收集好、对已申报材料未购回而未及时催促采购等均是引起材料备品库存不足,影响检修进度的主要原因。

3.A级检修过程中跟踪不到位,造成设备错装的现象(如#1A前置泵端盖装反)也有发生,反映出我们跟踪人员未能做到全程跟踪或跟踪过程未能仔细认真,对检修队伍存在太放心的心理。

电站机组A修安全总结

电站机组A修安全总结

#2机组A级大修安全总结一、安全生产:安全是电力生产一个永恒的主题,是电力生产的生命线。

为确保这次大修安全顺利进行,实现公司所制定的安全目标。

我们将安全与进度、安全与质量有机的结合在一起。

通过与各施工方有效沟通,加强现场管理,加大监督与监控力度,使安全与质量始终贯穿大修整个过程之中,保证了大修安全圆满结束。

本次大修具有施工单位多、人员复杂不易控制、检修作业点多、特别是高空作业点多、交叉作业及电、火焊作业多等特点,这次大修我们安全的重点以锅炉和汽轮发电机本体为两条主线,按专业监理分工全面落实安全监督管理,坚持“抓生产必须抓安全”的原则,对每个工作项目安全检查监督到位,对重点部位我们加大巡视监控力度,真正做到点、线、面全方位管理。

大修一开始,我们就考虑到,在高空作业和危险性交叉作业过程中,施工人员的心理素质、思想情绪、工作规范的遵守等因素,稍有疏忽就可能出现差错,随时都有发生安全事故或高空坠落事件的可能。

这次大修由于改造项目多,某些施工场地位子受限,如:高过、高再、水冷壁同时换管,捞渣机减速机的整体检修拆装,关断门油缸(两个)进行更换,等等工作,不同的施工单位人员集中在狭窄的场地施工,炉膛出现多层作业,还有高空铺设管道和电缆等很多高空作业施工,高空脚手架、悬梁脚手架横竖交织,安全上管理不严就会使存在的隐患导致事故发生,如此也加大了监控难度。

为了防范于未然,杜绝不安全事件的发生,我们根据业主赋予的权利和监理职责,以人为本,加强施工现场监控力度,对特种工的证件进行审查和现场使用的安全工器具进行抽检,并且抽查施工单位每天安全工作交底情况,根据现场具体情况对施工人员进行安全意识教育,严控作业点险情,并且对现场施工人员的安全带及安全帽的佩戴,脚手架的规范搭设,氧气乙炔的规范使用以及在压力容器内使用安全行灯等安全工作进行检查。

加强对现场的巡视检查。

这次大修,我们对检修现场巡视检查并纠正的习惯性违章和安全隐患共计46次,其中经批评教育和指正立即整改的共计48次,性质严重和整改不力的我们建议考核,共计16次,对做得好的表扬共计12次。

水电发电机组A级检修修前设备状况分析报告

水电发电机组A级检修修前设备状况分析报告

水电发电机组A级检修修前设备状况分析报告电厂#机组A级检修修前设备状况分析报告(样本)XXXX公司XXXX年XX月目录一、基本情况 (3)二、缺陷分析 (3)三、点检分析 (3)(一)机械专业 (4)(二)电气一次专业 (6)(三)电气二次专业 (6)(四)水工专业 (6)四、运行分析 (6)(一)主要运行参数和运行方式的安全性、合理性和经济性 (6)(二)主机运行情况分析 (6)(三)励磁系统运行情况分析 (7)(四)调速器运行情况分析 (7)(五)监控系统运行情况分析 (7)(六)继电保护运行情况分析 (7)(七)机组重要辅助设备运行情况 (7)(八)检修建议 (7)五、技术监控分析 (7)(一)技术监控工作总体评价 (7)(二)主要存在的问题 (7)(三)检修意见 (7)六、可靠性分析 (7)(一)可靠性数据 (7)(二)可靠性事件 (7)(三)自动化设备可靠性 (7)(四)励磁系统设备可靠性 (8)(五)继电保护系统设备可靠性 (8)七、专项分析 (8)八、主要(关键)设备部件评价 (8)(一)关键部件评价标准表 (8)(二)评价结果 (17)(三)检修策略 (17)九、分析结论、建议 (18)电厂#机组A级检修修前设备状况分析报告一、基本情况填写说明:主要对机组基本信息、投产后运行服役情况、检修情况等简述介绍。

例:XX电站X号机组XX投产发电。

自投产至今(XX))累计运行Xh,累计备用Xh,累计发电量X万kW.h,自上次检修至今累计运行Xh。

未发生一类、二类非停及强迫停运事件。

机组已经历1次B修、7次C修,分别为:2012年11月01日—2012年12月25日B修;2014年02月19日—2014年03月06日C修;2015年01月17日—2015年02月07日C修;2016年02月29日—2016年03月11日C修;2017年02月13日—2017年02月24日C修;2018年01月08日—2018年01月21日C修;2019年01月16日—2019年01月27日C修;2020年03月01日—2020年03月07日C修。

2023年度电厂A修总结报告【通用文档】

2023年度电厂A修总结报告【通用文档】

2023年度电厂A修总结报告【通用文档】电厂a修总结报告篇1尊敬的各位领导:我是__电厂维护部机械班的__,在__被分配到机电物资部。

今年七月份我踏上了工作的舞台,转眼之间我来到公司已经半年了。

在这半年的时间里我时刻严格要求自己,谨记忠诚企业,严于律己的八字准则,努力把自己打造成一个让公司骄傲的__人。

在此我要感谢给位领导给予我们的一个自由发挥的平台,和一个学习机会。

一、工作总结刚来到__公司时,我对水电行业一无所知,对电站仅有的了解也就是法拉利电磁感应定律,右手螺旋定责。

通过这段时间的工作和学习,我对电站的结构、工作方式和运行方式有了一定的了解。

在这半年时间里我组织了对__电站的建模工作。

现在引水发电系统已经接近完工,具体包括:进水口门槽、引水道、电站主厂房、上游副厂房、下游副厂房、尾水门槽、中控楼、尾水管、座环、底环、基础环、变速系统、筒阀系统、定子、上机架、下机架、转子、转轮等。

在进行建模的同时也是一个学习的过程。

通过建立模型我对电站的结构有了深刻的了解。

例如电厂厂房的结构,尾水进人廊道和蜗壳进人廊道的联通方式,蜗壳第二十六节、第二十七节和大舌板的位置关系,固定导叶、活动导叶的形状,上下机架和上下导轴承的关系,油、气、水系统的管路走向,量测系统的线路的布置等。

除此之外还参与了定子支座、转轮的验收工作,通过验收我了解了水平仪、表面粗糙度仪的使用。

在跟踪电站建设时还学习了蜗壳、座环、压力钢管、尾水管、基础环、座环、定子支座、转轮的焊接工艺与注意事项。

各大部件的运输、吊装、安装方法。

__项目面板堆石坝的结构等。

参与了达标投产的检查工作,在此期间学习了档案管理,安全生产等的规范要求。

学习了《__水电厂检修规程》和《中国__集团——电力安全工作规程》,了解了水电站的检修方法和电力安全的注意事项。

二、自我评价在过去的半年时间里我始终严格要求自己,认真对待每一次机会,努力学习,专心工作,争取快速融入__公司这个大家庭里。

水电站机组A级检修报告

水电站机组A级检修报告

水电站机组A级检修报告电站1 发电机组 A 级检修报告批准: 审定: 审核: 编写: 二〇一三年月日目录一、工程概述.................................................................. ........................................................................ .................................. 3 (一)设备参数 ................................................................. ........................................................................ ...................... 3 (二)检修概况 ................................................................. ........................................................................ ...................... 3二、简要文字总结 ................................................................. ........................................................................ .......................... 3 (一)施工组织及安全管理(修前准备及检修过程、设备定置管理情况说明) .. (3)(二)检修质量管理 ................................................................. ........................................................................ .............. 3 (三)主要检修项目及缺陷处理 ................................................................. ................................................................. 3 (四)设备的重大改进内容及效果 ................................................................. . (4)(五)遗留问题及整改措施 ................................................................. ......................................................................... 4三、检修项目.................................................................. ........................................................................ .................................. 4 (一)水轮机部分 ................................................................. ........................................................................ .................. 4 (二)发电机部分 ................................................................. ........................................................................ .................. 5 (三)调速器部分。

水电站机组检修报告

水电站机组检修报告

水电站机组检修报告一、检修概况:本次检修是针对水电站的机组进行的大修,旨在保证机组的正常运营,提高发电效率,延长机组的使用寿命。

本次检修时间为2024年9月1日至9月10日,历时10天。

二、检修内容:1.清洗除污:对机组内的水蓄水池、发电机、轴承等部位进行彻底清洗,去除水垢、污垢等杂物。

2.机组拆解与检修:对机组内的主轴、齿轮箱、发电机组等部位进行拆解,检查零部件的磨损情况,更换磨损严重或失效的零部件,修复故障。

3.润滑维护:对机组内的各润滑部位进行检查,确保润滑油的质量,根据工作要求进行添加、更换润滑油。

4.电气系统检修:对机组内的电缆、电气设备等进行检修,确保电气线路的安全可靠。

5.调试测试:对机组完成检修后,进行试运行,测试机组的各项指标,确保机组正常运转。

三、检修过程:1.准备工作:我们提前准备了检修所需的工具和材料,配备了专业的维修人员,保障了工作的顺利进行。

2.拆解与检查:首先对机组进行拆解,分别检查主轴、齿轮箱、发电机组等部位的故障和磨损情况,根据检查结果,对需要更换或修复的零部件进行相应处理。

3.清洗除污:在拆解检查完成后,对机组内的水蓄水池、发电机、轴承等部位进行清洗除污,保证机组内的水质清洁,减少对零部件的腐蚀。

4.润滑维护:对机组内的各润滑部位进行检查,确保润滑油的质量合格,根据工作要求进行添加或更换润滑油,保证零部件的润滑效果。

5.电气系统检修:对机组内的电缆、电气设备进行检修,确保电气线路的安全可靠,对老化、破损的电缆进行及时更换,避免可能的电气故障。

6.调试测试:在机组完成检修后,进行试运行,测试机组的各项指标,确保机组正常运转,发电效率达到设计水平。

四、检修成果:经过10天的认真检修,机组的磨损零部件得到了及时更换,故障得到了修复,水质得到了清洗,电气系统得到了检修,机组的发电效率得到了提高,正常运行得到了保障。

五、存在问题:在检修过程中,发现机组内的一些零部件磨损较为严重,需要及时更换和完善备件管理,以减少机组的停机时间和维修成本。

A级检修总结报告

A级检修总结报告

A级检修总结报告一、检修概况本次A级检修工作是公司为了确保设备正常运行和提高设备性能而进行的定期检修,旨在保障生产安全和提高生产效率。

本次检修涉及设备种类较多,包括电机、变压器、开关柜等。

历时15天,共有20名检修人员参与,分别从事设备拆卸、清洗、检测、组装、调试等工作。

二、工作完成情况1.设备拆卸:检修人员按照计划要求,对所有设备进行拆卸,并记录拆卸过程中出现的磨损、腐蚀等情况。

2.设备清洗:对拆卸下来的设备进行彻底清洗,除去表面的灰尘、油渍等污染物,以及设备内部的积尘等。

3.设备检测:对清洗干净的设备,进行全面的检测工作,包括检测电机的绝缘性能、变压器的耐压性能、开关柜的闭合性能等。

4.设备更换:根据检测结果,对损坏或性能下降的设备进行更换,确保设备在下一阶段的正常运行。

5.设备组装:对检修完毕的设备进行组装,并按照要求进行严密的连接,保证设备的电气连接可靠。

6.设备调试:完成设备组装后,对设备进行调试工作,确保设备的运行参数和性能满足要求,并进行相应的调节和校验。

三、存在问题及解决措施1.人员配备不足:由于工作量较大,导致一些设备检修的进度受限。

针对这一问题,我们在后期增加了2名检修人员,加快了检修进度。

2.设备零部件不齐全:在检修过程中,发现有一些设备的零部件缺失现象,影响了检修的顺利进行。

我们采取了及时采购和更换的措施,确保了设备零部件的完整性。

3.设备老化严重:由于部分设备年限较长,存在一定的老化现象,使得设备性能下降。

我们对这些设备进行了维修和更换,并加强了日常维护,以减少设备老化对生产的影响。

4.设备调试不完善:在设备调试过程中,存在一些参数调节不准确的情况,导致设备性能不稳定。

我们采取了逐一调试和反复校验的方式,确保了设备调试的准确性和可靠性。

四、工作总结通过本次A级检修工作,我们对设备的运行状况进行了全面的检测和维修,保障了设备的正常运行和生产安全。

同时,本次检修工作也为我们提供了宝贵的经验,让我们更加清楚地认识到设备维护的重要性,并加强了我们对设备维护的掌控力。

桂冠合山2号机组A级检修电气一次专业总结报告

桂冠合山2号机组A级检修电气一次专业总结报告

桂冠合山2号机组A级检修电气一次专业总结报告大唐桂冠合山发电 #2 号发电机2004 年 12 月日制造厂北京重型电机厂,型式 T225-460 ,冷却方式水-氢-氢,容量 330 MVA,额定电压 24 kV一、概况(一)停用日数打算: 2007 年 9 月 8 日到 2007 年 10 月 25 日,进行第 1 次A级检修,共计 40 日。

实际: 2007 年月日到 2007 年月日报竣工,共计 38 日。

(二)人工打算:工时,实际:工时。

(三)检修费用打算:万元,实际:万元。

(四)运行情形上次检修终止至本次检修开始运行小时数,备用小时数。

(五)检修项目完成情形(六)质量验收情形(六)检修工作评语本次检修不发生一样及以上质量事故,发电主设备检修一次合格率100%,辅助设备检修一次合格率≥95%,检修项目移交合格率100%,所有检修项目均已闭,开机一次并网成功,机组运行稳固。

二、简要文字总结(1)施工组织与安全情形。

本次检修严格按照1号机组2007年B级检修治理手册要求,制定了本部门的安全治理目标,同时编写机组小修安全施工保证措施,并针对小修施工过程中阻碍到安全的工作面制定安全事故预想,组织公司职员和外来施工人员在开工前认真学习,在施工中从严治理,本次B级检修中没有发生人身轻伤和设备损坏事故,从而保证检修安全工作。

(2)检修文件包及工序卡应用情形。

本次B级检修共发出作业指导书322份,关闭322份,作业指导书完成100%。

质量验收操纵H点打算数136点,关闭数136点。

质量验收操纵W点打算数299点,关闭数299点。

(3)检修情形:1.发电机部分1.1拆除#1发电机出线及星尾连接线,对#1发电机进行预防性试验;定子试验项目有:绝缘电阻,直流耐压及直流泄漏,直流电阻。

转子试验项目有:测量绕组的直流电阻,绝缘电阻及励磁回路所连接的设备绝缘电阻,试验结果合格。

1.2拆接发电机两组氢气冷却器。

1.3定子检修:1.3.1发电机做好修前试验合格后,由北重厂技术人员对定子冷却水管路异相连接进行改造,改造后做定子气密试验合格。

电厂a级检修工作总结6篇

电厂a级检修工作总结6篇

电厂a级检修工作总结6篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、工作计划、心得体会、讲话致辞、条据文书、合同协议、策划方案、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work reports, work plans, insights, speeches, written documents, contract agreements, planning plans, teaching materials, complete essays, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!电厂a级检修工作总结6篇工作总结是对自己在工作中所取得的成果和成绩的一种总结和评估,通过工作总结,从而发现自己在工作中的优势和弱点,从而更好地完善自己的职业技能,以下是本店铺精心为您推荐的电厂a级检修工作总结6篇,供大家参考。

机组A修总结报告

机组A修总结报告

华能集团公司海口电厂 #8 机组第 2 次A修总结编制:审核:批准:年月一、设备概况及检修前存在的主要问题1设备概况华能电厂号机组汽轮机为厂生产的型单轴缸排汽,再热、凝汽式汽轮发电机组。

锅炉为厂生产的型锅炉。

发电机是厂生产的型。

机组于年月日投产,到本次A/B修前已运行年。

表1:机组检修概况一览表2检修前存在的主要问题:2.12.2….二、上次A/B修后到本次检修前机组重大问题处理情况按专业分别说明三、本次机组检修确定的安全、工期、质量、节能目标及实际完成情况未达到目标的进行原因分析四、主要检修项目及完成情况五、结合检修开展的技改项目及完成情况表2:重大更改项目执行统计表费用六、检修中发现的重大问题及采取的处理措施按照汽机、锅炉、热控、电气,脱硫、脱硝专业,除灰、燃料分别说明七、检修前后额定工况下试验数据比较表3:锅炉A/B级检修前后主要运行技术指标表4:汽轮机A/B级检修前后主要运行技术指标表5:发电机A/B级检修前后其它试验数据比较前表6:RB试验情况发变组不能按预试规程进行试验的项目,要说明原因八、检修后调试、启动、试验和运行情况九、费用完成情况分析计划检修费用完成情况分析及超计划情况说明十、本次检修效果评价1施工单位及施工质量情况:2机组整体性能改善情况(包括主要指标改善情况,差距分析):3资金使用情况评价:4检修管理评价 (对照检修标准化管理导则对检修准备、质量控制、修后总结等工作进行总结评价,重点针对大修过程中存在的不足、以及值得推广的经验进行总结)。

十一、修后尚存在的问题及准备采取的对策欢迎您的下载,资料仅供参考!致力为企业和个人提供合同协议,策划案计划书,学习资料等等打造全网一站式需求。

水电站机组A级检修报告

水电站机组A级检修报告

电站#1发电机组A级检修报告审定:编写:二。

一三年月日目录一、工程概述2(一)设备参数2(二)检修概况2二、简要文字总结2(一)施工组织及平安管理(修前准备及检修过程、设备定置管理情况说明)2(二)检修质量管理2(三)主要检修工程及缺陷处理2(四)设备的重大改良内容及效果3(五)遗留问题及整改措施3三、检修工程3(一)水轮机局部3(二)发电机局部4(三)调速器局部。

4(四)电气一次局部5(五)电气二次局部5四、检修工作评价6第一局部电气局部6一)、电气一次局部6二)、电气二次局部7第二局部机械局部11一)、水轮机局部11二)、发电机局部12五、检修材料费用表14六、附件14#1发电机组A级检修总结报告一、工程概述(一)设备参数水电站#1发电机制造厂,型式,冷却方式风冷。

容量,额定电压。

电站#1水轮机制造厂,型式,转数。

调速器:制造厂,型式。

油压装置:制造厂,型式。

(二)检修概况1、停用日数:方案:年月日到年月日,共计do实际:年月日到年月日,共计d。

2、人工:方案:人X天X小时工时。

实际:检修:人×天X小时工时。

民工:共个工厂家:人X天X小时+人X天X小时工时3、检修费用:方案费用万元。

实际发生万元。

其中人工费万元,消耗性材料费万元,备品备件0万元,工器具万元,试验费用万元。

二、简要文字总结(一)施工组织及平安管理(修前准备及检修过程、设备定置管理情况说明)本次机组A级检修所列工程参照检修导那么所规定的机组A级检修标准工程,结合电站设备实际运行情况制定。

本次检修分9个分部工程,30个单元工程,共计185项;开工前根据检修工程编制检修工序工艺卡,在开工前由电站对检修工序工艺卡进行审查,并对批准的检修工序工艺卡组织学习。

施工过程中按照方案工期进行控制,实行检修现场质量、平安分级负责,在施工过程中严格按照“个人无过失,班组无异常,电站无障碍”目标进行控制,检修工作中严格执行工作票、操作票制度和工序工艺卡,检修过程中未发生不平安事件。

a级检修总结汇报材料

a级检修总结汇报材料

a级检修总结汇报材料A级检修总结汇报材料尊敬的领导、同事们:大家好!今天我非常荣幸地向大家汇报我们所进行的A级检修工作。

在过去的一段时间,我与我的团队共同努力,完成了这个重要且复杂的任务。

现在,我将简要地向大家介绍我们的工作内容、难点和取得的成果。

一、工作内容:本次A级检修主要涉及设备的大修、设备附件更换、设备性能测试和设备运转试验等内容。

具体工作如下:1. 设备大修:对设备进行彻底的拆卸、检修,清洗、更换磨损严重的零部件,并重新组装。

2. 设备附件更换:根据设备运行状况,逐步更换老化、故障的附件,并进行必要的调试。

3. 设备性能测试:对设备进行各项性能测试,包括电气性能、机械性能、传动性能等。

4. 设备运转试验:在完成检修后,进行设备的运转试验,确保设备的性能指标达标,并且无异常声、振动以及泄漏等情况。

二、工作难点及应对措施:1. 时间紧迫:由于本次A级检修涉及多个设备,工作量大,时间紧迫。

为了高效完成任务,我们制定了详细的工作计划,并在任务执行过程中不断优化。

2. 技术难题:设备大修过程中,我们遇到了一些技术难题,包括部分取下的零部件无法重新安装、附件更换后无法正常工作等。

针对这些问题,我们积极与设备制造商和专家进行沟通,寻求解决方案,并最终成功解决了这些技术难题。

3. 安全风险:在设备拆卸和组装、更换附件以及设备运转试验过程中,存在一定的安全风险。

我们严格按照相关安全操作规程进行操作,并安排专人进行监督和指导,确保工作的安全进行。

三、取得的成果:经过团队的共同努力,我们成功完成了A级检修工作,取得了以下成果:1. 设备性能指标达标:经过设备性能测试和运转试验,所有设备的性能指标均达到或超过了设计要求,可以正常运行。

2. 附件更换完善:通过更换附件,设备的运行状况得到了明显的改善,降低了故障率,延长了设备的使用寿命。

3. 工作效率提升:通过详细的工作计划和合理的分工,我们在紧张的时间内高效完成了A级检修任务,提高了工作效率。

300MW#4机组A级检修总结

300MW#4机组A级检修总结

黔北发电厂300MW #4机组A级检修总结一、本次检修情况概述(一)检修工期计划情况计划检修时间:自2015年05月01日起到2015年07月10日结束,共计70天。

实际检修时间:自2015年05月05日起到2015年06月20日结束,共计50天。

(二)主要指标完成情况(只填有的项目)2.电热专业:3.锅炉专业:4.汽机专业:5.化学专业:(三)检修目标中重点工作响应情况3.1锅炉3.1.1、安全门检修:安全门放汽试验(全部);泄漏的再热器进口安全门解体检修;汽包#1、#2、#3安全阀,过热器出口#1、#2安全阀,再热器出口安全阀,再热器进口#1、#2、#3安全阀开机后热态校验;已完成。

3.1.2、水位计检修:A侧汽包云母就地水位计云母密封组件检修;B 侧磁翻水位计磁浮球及其磁过滤器解体检查。

3.1.3、汽水管道及阀门检修:汽水管道支吊架检查及调整;炉底加热至B侧水冷壁进汽手动二次门、炉底加热至B侧水冷壁进汽手动一次门、炉底加热至A侧水冷壁进汽手动二次门、炉底加热至A侧水冷壁进汽手动一次门、B侧墙水冷壁下联箱疏水手动总门、A侧墙水冷壁下联箱疏水手动总门、高过出口疏水手动门、再热器进口集箱疏水手动门、再热器进口安全门、炉底加热联箱进口手动门门杆弯曲、主汽管电动隔离门、冲灰水至淋棚水隔离门、再热器减温水调节门、#5下降管加热门、#4下降管加热门、主蒸汽PCV阀、过热器出口安全门、汽包安全门等上述阀门解体检修;定排扩容器定检。

已完成。

3.1.4、吹灰器系统检修:所有吹灰器缺陷处理;吹灰管路吊架检查;吹灰器投运前检查及调试配合;已完成。

3.1.5、金属监督:炉外小管测厚,减温水大小头测厚。

已完成。

3.2汽机3.2.1、抽汽回热系统检修:所有高加打开人孔检查、检修、查漏;所有低加打开人孔检查、检修、查漏;检查修理回热系统各设备的附件(水位计、水位调整门、汽水阀门),必要时更换;汽侧安全门校验;一到四段抽汽逆止阀检查性检修;消除加热器、轴封加热器的缺陷;A、B 轴加风机检查;高加疏水正常调节门后管道检查冲刷情况,若冲刷严重更换为不锈钢大小头和管道;已完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电站#1发电机组A级检修报告批准:审定:审核:编写:二〇一三年月日目录一、工程概述 (3)(一)设备参数 (3)(二)检修概况 (3)二、简要文字总结 (3)(一)施工组织及安全管理(修前准备及检修过程、设备定置管理情况说明) (3)(二)检修质量管理 (3)(三)主要检修项目及缺陷处理 (3)(四)设备的重大改进内容及效果 (4)(五)遗留问题及整改措施 (4)三、检修项目 (4)(一)水轮机部分 (4)(二)发电机部分 (5)(三)调速器部分。

(5)(四)电气一次部分 (6)(五)电气二次部分 (6)四、检修工作评价 (7)第一部分电气部分 (7)一)、电气一次部分 (7)二)、电气二次部分 (8)第二部分机械部分 (12)一)、水轮机部分 (12)二)、发电机部分 (13)五、检修材料费用表 (15)六、附件 (15)#1发电机组A级检修总结报告一、工程概述(一)设备参数水电站#1发电机制造厂,型式,冷却方式风冷。

容量,额定电压。

电站#1水轮机制造厂,型式,转数。

调速器:制造厂,型式。

油压装置:制造厂,型式。

(二)检修概况1、停用日数:计划:年月日到年月日,共计d。

实际:年月日到年月日,共计d。

2、人工:计划:人×天×小时工时。

实际:检修:人×天×小时工时。

民工:共个工厂家:人×天×小时+ 人×天×小时工时3、检修费用:计划费用万元。

实际发生万元。

其中人工费万元,消耗性材料费万元,备品备件0万元,工器具万元,试验费用万元。

二、简要文字总结(一)施工组织及安全管理(修前准备及检修过程、设备定置管理情况说明)本次机组A级检修所列项目参照检修导则所规定的机组A级检修标准项目,结合电站设备实际运行情况制定。

本次检修分9个分部工程,30个单元工程,共计185项;开工前根据检修项目编制检修工序工艺卡,在开工前由电站对检修工序工艺卡进行审查,并对批准的检修工序工艺卡组织学习。

施工过程中按照计划工期进行控制,实行检修现场质量、安全分级负责,在施工过程中严格按照“个人无差错,班组无异常,电站无障碍”目标进行控制,检修工作中严格执行工作票、操作票制度和工序工艺卡,检修过程中未发生不安全事件。

(二)检修质量管理本次检修成立由公司、电站、班组组成的检修组织机构,实施《检修文件包》,对施工管理、质量控制和监督、安全实行全面管理。

机组检修质量管理实行班组一级验收、电站二级验收、公司三级验收和质量评定管理,重大项目及改造项目按照三级验收要求进行,对机组检修质量进行评定,依据《水轮发电机组安装技术规范》、《海甸峡电站检修规程》和生产厂家技术说明书要求及相关技术标准;此次检修项目质量验收评定全部为合格。

(三)主要检修项目及缺陷处理1、本次检修主要进行了水轮机部分、发电机部分、调速器部分、电气一次部分及电气二次部分的清扫、检查及消缺处理。

按照计划项目全面完成,其间共完成计划检修项目185项,消缺项目13项。

2、共消除设备缺陷13 项,其中消除已记录缺陷1 项,检修中发现的缺陷12项。

1)发电机定子检修中发现发电机定子槽楔松动55槽,重新加半导体绝缘垫片并打紧;2)发电机定子检修中发现定子绕组表面对地电位大于10V的点较多,在靠近上下层线圈前槽口的侧面分别加半导体垫片,并加注低阻漆,共109处。

3)发电机定子检修中发现线棒34#(A)、线棒78#(B)与定子上端箍之间绝缘损坏,造成A、B相间短路,在对端箍处理过程中发现U2-1—U1-1(20#—87#),V2-1—V1-1(24#—91#)的线棒上部的端箍绝缘损坏严重,共38处,厂家人员对损坏绝缘进行了处理,做绝缘试验合格;4)发电机定子检修中发现定子过桥母线相间有白色粉末,用酒精清洗后涂快速胶及玻璃丝带缠绕,并用环氧固定;5)发电机定子检修中发现定子母线与出口母线连接部分绝缘破损,用云母带包缠14层,并涂环氧刷漆;6)发电机同期回路检查中发现DT-1/200同步检查继电器试验参数不合格,更换继电器恢复正常;7)励磁系统检修中发现励磁调节屏触摸屏通讯时好时坏,且有黑屏现象,拆开触摸屏发现电源模块老化严重,无法修复,更换触摸屏恢复正常;8)测温系统检修中发现下导测温电缆老化严重,绝缘橡胶开裂,且电缆非测温专用电缆,遂将下导测温电缆全部更换为测温专用电缆,并重新进行了端子排配线和航空头接线焊接工作,检查测温系统显示仪表均显示正常;9)导水机构检修中检查导叶立面间隙过大,通过捆绑导叶、调整偏心销位置使导叶间隙在规定范围内;10)在机组中心调整过程中,发现4#、5#、6#、7#楔子板厚度不够,同时1#、2#、9#、10#楔子板超厚,采取对4#、5#、6#、7#瓦背面止动快分别加2.20mm、2.55mm、2.55mm、2.55mm的钢垫,对1#、2#、9#、10#瓦背面止动块车削0.9mm、0.6mm、0.4mm、0.6mm后,上导瓦间隙调整到规范范围内;11)检查空气冷却器时发现4#冷却器阀门损坏,更换新阀门;12)导水机构检修中主接力器端部渗油检查发现端部密封破损,更换新密封圈后恢复正常;13)压油装置检修中发现#1压油泵付杆轴套磨损严重,更换新轴套后恢复正常;(四)设备的重大改进内容及效果此次#1机组A修在发电机定转子检查中,发现定子线棒34#(A)、线棒78#(B)与定子上端箍之间绝缘损坏,造成A、B相间短路,在对端箍处理过程中发现U2-1-U1-1(20#-87#),V2-1—V1-1(24#-91#)的线棒上部的端箍绝缘损坏严重,共38处,联系厂家人员对端箍绝缘进行了重新处理,并做绝缘试验合格,消除了机组的重大隐患,提高了发电机组安全运行的可靠率;(五)遗留问题及整改措施无三、检修项目(一)水轮机部分水轮机部分主要检修了以下项目:1、水轮机轴承解体、清扫、检修了止水装置与轴承,清扫、检查并修整了轴承瓦面,清扫、测量了轴颈,清扫检查了油盆,无渗漏,测量轴承间隙符合规范要求;2、导水机构对导水机构润滑部分加注了润滑剂,测量导叶端、立面间隙中发现导叶立面间隙过大,通过捆绑导叶、调整偏心销位置使导叶间隙在规定范围内,对导叶汽蚀进行了检查,未见汽蚀情况。

3、转轮上下止漏环间隙测量,经检查上、下止漏环总间隙符合设计要求,对转轮叶片汽蚀进行了检查,未见汽蚀情况。

4、水轮机补气装置对真空破坏阀进行了解体、清扫、处理及试验调整,工作正常。

5、蝶阀对止水密封进行了严密性检查,密封良好,分解检查调试油泵、安全阀动作正常,检查、试验电气控制系统及整体系统操作均正常。

(二)发电机部分发电机部分主要检修了以下项目:1、发电机定子检修对线圈端部及支持环绝缘进行了清洁,包扎密实,无过热及损伤现象,对铁芯通风沟进行了全面彻底清扫油垢和积灰,槽楔检查中发现定子槽楔松动55槽,重新加半导体绝缘垫片并打紧。

发现发电机定子绕组表面对地电位大于10V的点较多,在靠近上下层线圈前槽口的侧面分别加半导体垫片,并加注低阻漆,共109处。

定子线棒检查中发现线棒34#(A)、线棒78#(B)与定子上端箍之间绝缘损坏,造成A、B相间短路,在对端箍处理过程中发现U2-1-U1-1(20#-87#),V2-1—V1-1(24#-91#)的线棒上部的端箍绝缘损坏严重,共38处,厂家人员对损坏绝缘进行了处理,做绝缘试验合格。

定子整体吸收比为3.26,试验数据均符合规范要求。

2、发电机转子检修对转子磁极进行了检查清扫,无变形及裂纹焊锡融化现象,接头拉杆螺丝与绝缘板完整紧固,固定螺丝紧固锁片锁紧。

检查磁极线圈表面绝缘完好,转子引线绝缘良好无破损,阻尼环连接良好螺丝紧固,对部分未锁死锁片进行了处理,对定转子空气间隙测量检查,上部间隙最小值15.72mm,最大间隙19.22mm,平均间隙17.47mm,下部间隙最小值15.89mm,最大间隙19.42mm,平均间隙17.65mm。

测量转子绝缘电阻2GΩ,转子直阻144.9MΩ,试验数据均符合规范要求。

3、滑环及碳刷器具检修对滑环及刷架进行了清扫检查,滑环表面光滑,无麻点、刷印及凹凸,刷架、刷握螺丝固定牢靠,刷架上绝缘管无损伤,对磨损严重的碳刷进行了更换,共10个。

(三)调速器部分。

调速系统主要检修了以下项目:1、调速柜机械部分检修对引导阀、主配压阀进行了分解清扫检查,阀体表面光洁无毛刺锈蚀,各遮程部件棱角保持完整,回装后用手上下提动动作灵活。

对滤油器进行了分解清扫,对滤芯进行清洗,滤芯无明显变形。

2、调速柜电气部分检修对柜内电气元器件进行了清扫检查,对端子排全部进行了紧固检查,中间继电器进行了效验全部合格,手自动切换转换开关检查时发现切自动有时切不过去,更换转换开关后恢复正常。

进行了外部输入开关量模拟实验,调速器触摸屏显示正确。

进行了电源切换实验,在单路直流或交流情况下调速器工作正常。

故障模拟实验结果均正常。

紧急停机电磁阀检查线圈直阻和原记录一直,回路绝缘试验合格。

3、接力器检修主接力器端部渗油检查发现端部密封破损,更换新密封圈后恢复正常。

对分段关闭拐点位置进行复查,拐点位置60%,快关时间2.4s,慢关时间13.8s,符合设计要求;4、压油装置检修油压装置主要对对组合阀进行了解体检查,对组合阀充压后进行参数调整,安全阀动作值#1油泵4.18MPa,#2油泵4.1MPa,符合定值要求。

对压油泵主副螺杆进行分解检查,轴套轴套合格,回装后运行平稳。

对集油槽管路及阀门进行整体检查,各阀门无渗漏;对集油槽油进行更换、过滤;对安全阀进行了效验,动作定值符合规定值,动作正确。

低油压试验,动作压力2.89MPa,符合定值要求。

(四)电气一次部分电气一次部分主要对#1机组出口断路器及开关柜、1PT、2PT、3PT、10.5KV出口母线进行清扫检查,并进行预试,均符合规定。

对#1机组励磁变进行清扫检查,螺丝端子紧固,并进行预试,均符合规定。

(五)电气二次部分电气二次部分主要检修了以下项目:1、发电机保护主要对发电机主保护及后备保护动作逻辑进行了校验,保护定值进行核对及校验,各保护动作正确无误;并对继电器进行校验,均动作正确。

2、机组LCU柜对机组LCU A1进行清扫检查,对数据库进行备份,对LCU屏柜48个继电器进行校验,部分继电器返回系数不合格,其余均动作正确;对804电源插箱进行检查各插件正常。

对LCU A2 屏进行清扫检查,各装置、继电器均动作正常。

3、机组测温制动屏对测温制动屏进行清扫检查,测温表计均校验合格。

水导#1瓦温断线故障,检查发现水车室端子箱端子接触不可靠,重新接线后正常。

下导测温电缆老化严重,有开裂现象,将下导测温电缆进行更换,并重新进行端子配线及航空头接头焊接;4、励磁系统对励磁调节屏、灭磁屏、整流屏进行清扫检查,对调节器参数进行核对检查,中间继电器进行校验,发现两个继电器返回系数不合格,更换备件后恢复正常。
