外墙真石漆、多彩漆招标技术文件一、项目简介及工程范围1.项目简介1.1悦达南郊华都二期项目位于上海奉贤区中部南桥镇域奉贤现代农业园区内,基地东起望园路,西至A4高速公路(大叶公路出口),北至大叶公路,南临汇丰北路。

1.2建筑说明:1)1号楼2号楼为公寓式办公楼,地下二层、地上28层:-1F为自行车库-2F为储藏间、设备用房,1F为商铺,2F为设备管道夹层,2F以上为公寓式办公。

2)3号楼4号楼为公寓式办公楼,地下二层、地上20层:-1F为自行车库,-2F为储藏间、设备用房,1F为商铺,2F为设备管道夹层,2F以上为公寓式办公。

3)5号楼6号楼7号楼为公寓式办公楼,地下二层、地上20层:-1F为自行车库-2F 为储藏间、设备用房,地上为公寓式办公。

4)1号地下车库:为地下二层。

5)2号地下车库:为地下二层。

1.3建筑层高(详见附图)2.工程范围2.1悦达南郊华都二期1#~7#楼外墙真石漆、多彩漆施工。

2.2建筑外墙面总面积约为71000m2(除去外墙门窗面积)2.2工程内容为外墙真石漆、多彩漆材料采购、制作、试验、验收、保险、包装、发运、安装、交货、保管、售后服务、施工和竣工验收等。

2.3根据深化设计图纸进行制作、安装、并与施工总承包单位配合,服从总承包单位的管理。

2.4本文件仅供参考,请个单位提供各自的意见及建议.3.材料要求:3.1外墙涂料采用真石漆、多彩漆,材料要求满足设计要求3.2外墙真石漆厚度控制在3~5mm,自重控制在3~7kg/m2.3.3施工基层为外墙保温砂浆。

3.4品牌范围:迪诺瓦\立邦\多乐士\鸽牌\大师\磐彩\威士伯\SKK\铃鹿4.真石漆技术要求:4.1耐水性:96H涂层无起鼓、开裂、剥落,与未浸泡部分相比,允许颜色轻微变化4.2耐碱性:96H涂层无起鼓、开裂、剥落,与未浸泡部分相比,起鼓、开裂、剥落4.3耐冲击性:涂层无裂纹、剥落及明显变化4.4涂层耐温变性:10次涂层无粉化、开裂、剥落、起鼓,与标准板相比,允许颜色轻微变化4.5耐沾污性:5次循环试验后≦2级4.6粘结强度Mpa:标准状态≧0.70;浸水后≧0.54.7耐人工老化性:500H涂层无开裂、起鼓、剥落,粉化0级,变色≦1级4.8带岩片\单色.5.多彩漆技术要求5.1耐水性:96H无异常5.2耐碱性:96H无异常5.3耐冲击性:不剥落,不起泡,无裂纹,无明显变色。

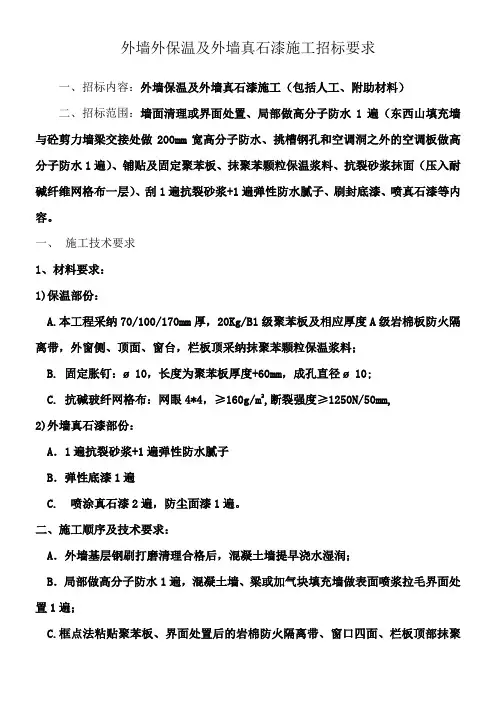

外墙外保温及外墙粉刷招标要求

外墙外保温及外墙粉刷招标要求

外墙外保温及外墙真石漆施工招标要求一、招标内容:外墙保温及外墙真石漆施工(包括人工、附助材料)二、招标范围:墙面清理或界面处置、局部做高分子防水1遍(东西山填充墙与砼剪力墙梁交接处做200mm宽高分子防水、挑槽钢孔和空调洞之外的空调板做高分子防水1遍)、铺贴及固定聚苯板、抹聚苯颗粒保温浆料、抗裂砂浆抹面(压入耐碱纤维网格布一层)、刮1遍抗裂砂浆+1遍弹性防水腻子、刷封底漆、喷真石漆等内容。

一、施工技术要求1、材料要求:1)保温部份:A.本工程采纳70/100/170mm厚,20Kg/B1级聚苯板及相应厚度A级岩棉板防火隔离带,外窗侧、顶面、窗台,栏板顶采纳抹聚苯颗粒保温浆料;B. 固定胀钉:ø 10,长度为聚苯板厚度+60mm,成孔直径ø 10;C. 抗碱玻纤网格布:网眼4*4,≥160g/m2,断裂强度≥1250N/50mm,2)外墙真石漆部份:A.1遍抗裂砂浆+1遍弹性防水腻子B.弹性底漆1遍C. 喷涂真石漆2遍,防尘面漆1遍。

二、施工顺序及技术要求:A.外墙基层钢刷打磨清理合格后,混凝土墙提早浇水湿润;B.局部做高分子防水1遍,混凝土墙、梁或加气块填充墙做表面喷浆拉毛界面处置1遍;C.框点法粘贴聚苯板、界面处置后的岩棉防火隔离带、窗口四面、栏板顶部抹聚苯颗粒保温浆料(相应节点翻包网格布);D.粘板后间隔24小时,钻打固定胀钉,1-17层数量不小于6个/平米,18层以上数量不小于9个/平米;E.分格缝、滴水线开槽、安装,3mm厚抗裂砂浆罩面,抗碱玻纤网格布压入中部;F.1遍抗裂砂浆+1遍弹性防水腻子;G.弹性底漆1遍;H.表面喷真石漆2遍,防尘面漆1遍;二、进度要求:按项目部进度要求;三、质量要求:A.应依照图纸及建设单位外墙保温做法通知单要求施工;B.施工进程严格依照按《建筑节能工程施工质量验收标准》规定的主控项目和一样项目要求测评,结果合格;C.质量品级经质检部门,监理单位,建设单位验评后达不到合同规定标准,由承包方无偿返修,达到合同规定质量品级后方可交工;四、平安文明施工要求:A.平安方法及责任由中标单位(人)负责;B.中标单位(人)须按市级文明工地标准施工;五、报价要求:1.保温部份报价说明:1)砼墙(梁)清理、喷涂界面拉毛处置报价:报人工费、辅材费(水泥为甲供)2)高分子防水报价:报人工费、辅材费(水泥为甲供)3)粘贴聚苯板、抹聚苯颗粒保温浆料报价:聚苯板、聚苯颗粒保温浆料、聚合物粘结剂、抗裂砂浆为甲供,耐碱网格布及其他辅材为中标方提供,报人工费,机械设备费、辅材费4)大高层每层设岩棉防火隔离带一条,小高程每两层设岩棉防火隔离带一条(隔离带材料为甲供),报人工及辅材费用。

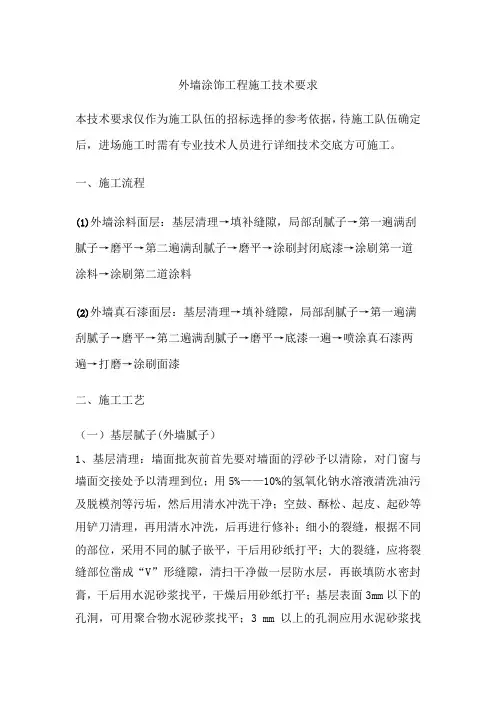

真石漆施工技术要求

真石漆施工技术要求

外墙涂饰工程施工技术要求本技术要求仅作为施工队伍的招标选择的参考依据,待施工队伍确定后,进场施工时需有专业技术人员进行详细技术交底方可施工。

一、施工流程(1)外墙涂料面层:基层清理→填补缝隙,局部刮腻子→第一遍满刮腻子→磨平→第二遍满刮腻子→磨平→涂刷封闭底漆→涂刷第一道涂料→涂刷第二道涂料(2)外墙真石漆面层:基层清理→填补缝隙,局部刮腻子→第一遍满刮腻子→磨平→第二遍满刮腻子→磨平→底漆一遍→喷涂真石漆两遍→打磨→涂刷面漆二、施工工艺(一)基层腻子(外墙腻子)1、基层清理:墙面批灰前首先要对墙面的浮砂予以清除,对门窗与墙面交接处予以清理到位;用5%——10%的氢氧化钠水溶液清洗油污及脱模剂等污垢,然后用清水冲洗干净;空鼓、酥松、起皮、起砂等用铲刀清理,再用清水冲洗,后再进行修补;细小的裂缝,根据不同的部位,采用不同的腻子嵌平,干后用砂纸打平;大的裂缝,应将裂缝部位凿成“V”形缝隙,清扫干净做一层防水层,再嵌填防水密封膏,干后用水泥砂浆找平,干燥后用砂纸打平;基层表面3mm以下的孔洞,可用聚合物水泥砂浆找平;3 mm以上的孔洞应用水泥砂浆找平,干后砂纸打平。

2、第一遍刮腻子及磨平:涂装面较大的缝隙填补平整后,使用批嵌工具满刮腻子一遍。

所有微小砂眼及收缩裂缝均需满刮,以密实、平整、线角棱边整齐为度。

同时,应一刮顺一刮的沿着墙面横刮,不得漏刮,接头不得留槎,注意不要玷污门窗及其它物。

腻子干透后,用1号砂纸裹着平整小木板,将腻子渣及高低不平处打磨平整,注意用力均匀,保护棱角。

磨后用清扫工具清理干净。

3、第二遍满刮腻子及磨平:第二遍满刮腻子方法同第一遍腻子,但要求此遍腻子与前遍腻子刮抹方向互相垂直,即应沿着墙面竖刮,将墙面进一步满刮及打磨平整、光滑为止。

(二)涂料面层1、底漆:封闭底漆作用为封闭墙面的碱性,提高涂料与墙面的附着力;涂刷时应该均匀涂刷一遍,不得漏刷或涂刷太厚。

2、第一、二道涂料:涂布均匀,不留挂,不漏涂。

外墙真石漆招标技术要求讲解学习

外墙真石漆招标技术要求讲解学习

外墙真石漆招标技术要求外墙真石漆招标技术要求一、总体要求1、投标人应严格遵循国家规范及行业标准,保证产品质量并提供完整的相关产品的材质、性能检测等证明文件;免费提供产品说明书、产品施工规范和技术要求。

2、投标时必须按招标人确定的样板提供40cm*40cm规格小样板,投标人必须保证小样板达到要求标准。

3、真石漆规格,品质、颜色由招标人提供, 并由投标人依据招标人提供的小样板在施工现场制作样板(样板面积不小于2m2),样板需经招标方工程部、设计部、总包及监理共同书面确认。

4、在整个施工过程中,涂饰材料的施工黏度应根据施工方法、施工季节、温度、湿度等条件严格控制,应有专人按说明书负责调配,不得随意加稀释剂或水。

5、外墙涂饰,同一墙面同一颜色应用相同批号的涂饰材料。

当同一颜色批号不同时,应预先混匀,以保证同一墙面不产生色差。

二、材料要求1、基层处理A 基层处理采用柔性耐水腻子找平,要求平整度不大于2mm(两米靠尺检查)。

B 外墙柔性耐水腻子技术指标(JG/T157-2009 建筑外墙用腻子)2、真石漆专用底漆A 真石漆专用技术指标《建筑内外墙底漆(JG/T 210-2007)》3、喷涂真石漆A 真石漆骨料用一定量的白色石英砂与彩色石粉及高分子片材配合使用,采用粗细颗粒搭配使用,调整配比达到招标样板的要求。

B 采用纯丙烯酸及更高等级乳液配方,用于真石漆制备的高分子树脂乳液的粘结强度不应低于3MPa,最低成膜温度不低于15℃。

C 真石漆技术指标(JG/T24-2000 合成树脂乳液砂壁状建筑涂料)4、罩面漆A 罩面漆,采用水性单组分氟碳硅丙罩面漆。

根据各品牌真石漆的要求,选择相应罩面漆配套使用。

B 罩面漆主要技术指标:三、施工工艺1、工艺流程墙面基层处理→刮涂柔性耐水腻子→滚喷涂专用底漆两遍→喷涂真石漆→喷涂罩光漆两遍→修整验收2、施工技术要求A 基层处理1)检查验收基层,平整度及线条是否顺直清晰,要求基层表面平整、干燥(水泥砂浆面应保养14d 以上),无浮灰、沥青等污渍,且PH<10,含水率<10%;基层不平,需刮腻子,做找平层;2)基层刮腻子前,应彻底清除疏松、起皮、灰尘、油污等杂物。

外墙真石漆技术要求

外墙真石漆技术要求

外墙真石漆技术要求要求:底漆必须符合设计采购合同要求,并且乳液类型为纯丙乳液。

底漆品牌必须符合要求,材料状态必须均匀,状态必须清洁干燥密封。

底漆的生产日期和质保期必须相近且未过期。

不同品种、颜色、批号的材料应分别堆放,而且必须在阴凉干燥通风良好的环境内堆放。

2)腻子腻子为外墙柔性腻子,必须符合国家标准GB/T-2009.A)腻子品牌,符合设计采购合同要求;B)材料状态,材料在中搅拌无结块,呈均匀状态;C)状态,涂料产品应装入清洁干燥密封塑料或金属桶中;D)生产日期、质保期,生产日期相近,且未过质保期;E)材料堆放,不同品种、颜色、批号材料应分别堆放;材料应堆放在阴凉干燥且通风良好的环境内;要求:腻子必须符合国家标准GB/T-2009.腻子品牌必须符合设计采购合同要求,材料状态必须均匀,状态必须清洁干燥密封。

腻子的生产日期和质保期必须相近且未过期。

不同品种、颜色、批号的材料应分别堆放,而且必须在阴凉干燥通风良好的环境内堆放。

3)涂料涂料为合成树脂乳液外墙涂料,必须符合国家标准GB/T9755-2001.A)涂料品牌,符合设计采购合同要求;B)材料状态,材料在中搅拌无结块,呈均匀状态;C)状态,涂料产品应装入清洁干燥密封塑料或金属桶中;D)生产日期、质保期,生产日期相近,且未过质保期;E)材料堆放,不同品种、颜色、批号材料应分别堆放;材料应堆放在阴凉干燥且通风良好的环境内;要求:涂料必须符合国家标准GB/T9755-2001.涂料品牌必须符合设计采购合同要求,材料状态必须均匀,状态必须清洁干燥密封。

涂料的生产日期和质保期必须相近且未过期。

不同品种、颜色、批号的材料应分别堆放,而且必须在阴凉干燥通风良好的环境内堆放。

2、施工方面:1)施工人员必须持有相关证书,经过专业培训和考试合格;2)施工现场必须保持清洁,材料堆放有序;3)施工前必须对基层墙面进行检查和处理,确保基层墙面平整、干燥、无油污、无灰尘;4)施工必须按照设计图纸和施工规范进行,要求施工平整、无空鼓、无脱落、无裂纹、无漏涂、无刷痕、无色差、无粘连等现象;5)施工完毕后,必须进行验收,并进行第三方评测。

外墙真石漆技术标

外墙真石漆技术标

外墙真石漆技术标一、引言外墙真石漆是一种装饰性较强的涂料,常用于建筑外墙装饰和保护。

本技术标准旨在规范外墙真石漆的技术要求、施工方法等内容,以确保装饰效果和使用性能。

二、材料要求1. 主要原料外墙真石漆的主要原料包括树脂、颜料、填料等。

树脂应具有耐久性、附着力强、耐候性好等特点;颜料应具有良好的色泽和抗紫外线能力;填料应具有良好的充填性和耐磨性。

2. 技术指标外墙真石漆的技术指标应符合相关国家标准或行业标准,包括但不限于耐候性、耐久性、耐污染性、附着力、色泽稳定性等。

三、施工要求1. 基层处理外墙真石漆施工前,基层应平整、干燥、无油污和松散物,符合相关建筑装饰规范要求。

如需修补,应先进行修补和打磨,确保基层质量良好。

2. 施工工艺外墙真石漆施工应按照厂家提供的施工工艺要求操作,包括底漆施工、涂料施工和面漆施工等环节。

3. 环境要求外墙真石漆施工应在适宜的环境条件下进行,包括气温、湿度等,以确保施工质量和装饰效果。

四、质量要求1. 外观质量外墙真石漆装饰应平整、色泽均匀、无明显的起泡、鱼眼、滞爆、雾面、边角拉毛等缺陷,且符合设计要求。

2. 使用寿命外墙真石漆应具有一定的耐久性和耐候性,能够保持较长时间的装饰效果,不易褪色、开裂、脱落等现象。

3. 抗污性外墙真石漆应具有一定的抗污性能,能够抵御大气污染、尘埃等污染物的侵蚀,易清洁、易保养。

五、检验方法外墙真石漆的检验应按照相关国家标准或行业标准进行,包括但不限于外观检验、耐久性测试、抗污染性能测试等内容,并应由有资质的检验机构进行检测。

六、包装、运输和储存外墙真石漆应采用适宜的包装方式,符合运输和储存要求。

在运输和储存过程中,应避免潮湿、高温、阳光直射等不良环境,以免影响产品质量。

七、附则本技术标准自颁布之日起生效,针对外墙真石漆的生产、施工和使用提供技术、管理和参考依据。

如有其他相关事宜,可参照相关国家标准或行业标准进行。

以上为外墙真石漆技术标准,希望对您有所帮助。

外墙真石漆招标技术要求与技术规范

外墙真石漆招标技术要求与技术规范

外墙真石漆招标技术要求与技术规范
一、外墙真石漆技术要求
1.1材料基础要求:
1.1.1本工程所使用材料应满足国家相关规定和设计文件要求;
1.1.2施工现场按批次抽检需要满足相关行业技术规范之内容要求;
1.1.3投标所采用的主材须为耐酸碱性能优异的煅烧砂真石漆,且真石漆采用纯丙乳液,含量不低于15%,普通染色砂及天然砂真石漆及苯丙乳液配方之产品将被作为废标处理;
1.1.4材料进场同时需要提供厂家的出厂合格证,检测报告及物流运输证明单据;
1.1.5真石漆品牌要求:使用SKK品牌。

1.2.材料性能指标要求:
1.2.3真石漆性能指标要求
1.2.4保护面漆的性能指标要求
1.3质量标准要求
1.3.1本工程质量要求一次性验收合格率100%;。

外墙真石漆技术要求

外墙真石漆技术要求

外墙真石漆技术要求一,材料要求1、材料基本要求:①厂家必须提供合格有效的厂家资质文件,产品应有明显标识,标明产品名称、生产厂名、执行标准、型号、种类、颜色、生产日期、保质期、生产企业地址、使用说明和产品合格证,并具有生产企业的质量保证书。

②进场材料必须是通过法定质检机构检验,具有有效质检报告的合格产品,且与设计选定式样、色彩光泽相符或与设计提供颜色样板相符,并取得建设方认可,不得任意更改或代替。

③进场材料须有检测报告,并附带质量证明文件一式四份,质量证明文件经监理验收合格后再验收材料,不合格材料不允许进场。

二、施工工艺与质量控制1、施工流程找平=> 喷涂封闭底漆=> 弹墨线分格=> 贴胶带分格条=> 喷第1道真石漆撕揭第1层胶带喷第2道真石漆::)撕揭第2层胶带,>■灰缝处理| >喷涂罩面漆2道。

1.1找平采用防水腻子在抗裂层砂浆上批刮进行找平,腻子必须和抗裂砂浆相互兼容,最好采用同一企业的产品,否则,因胀缩不同将会导致真石漆表面出现大小不一的裂缝。

1)腻子应现场调配,搅拌均匀,呈牙膏状,调配后直一次用完。

2)施工后至少12 h内必须防止雨淋、酷热阳光照射及霜冻。

3)施工温度在5〜35°C,空气相对湿度在75%为宜。

4)施工时,用抹刀将腻子均匀的施涂于基面上,每道批涂厚度控制在0.8 mm以内,施涂 2—3道,第2道应在第l道完全干固后方可批涂。

5)腻子干固后进行打磨,至表面无刮痕、平整为止,并清除浮灰,表面平整度偏差应控制在2 mm以内。

1.2封闭底漆1)封闭底漆的颜色可根据装饰效果对灰缝颜色的要求选用。

2)不能在高温直射的阳光下或雨天、高湿度、5C以下、大风等气候条件下施工。

3)不可与其他涂料相混,避免破坏其特性。

4)基层含水率应小于10%、pH值不大于1O j,经检查符合要求后,方可施涂底漆。

5)可采用滚涂、刷涂、喷涂施工,施涂要均匀,厚薄要一致。

外墙真石漆技术要求内容

外墙真石漆技术要求内容

外墙真石漆技术要求一、质量目标1.1工程竣工验收一次性合格.并达到规定验收标准。

1.2乙方必须按照施工图纸、国家施工规范和附属设施有关专业验收标准精心设计和施工.确保质量。

本分包工程质量标准必须符合国家及地方标准和规范.若本分包合同中约定的任何工程质量标准与国家及地方标准有异.则按要求较高者执行。

1.3施工质量应满足《XX北京公司外檐质量标准》、《XX北京区域集团幕墙工程质量管理办法》1.4理解贯彻XX集团相关制度标准以及第三方评测要求.严格执行相关规定.配合发包人进行第三方评测。

1.5XX集团相关制度标准以及第三方测评要求在不断的更新和修正.请承包方以最新要求为准。

1.6国家规范及地方政府有关规定包括但不限于(以国家、山东省现行最新规范为准):二、质量管理制度1、材料方面:(1)底漆底漆为装饰底漆.乳液类型为纯丙乳液。

A)底漆品牌.符合设计采购合同要求;B)材料状态.材料在容器中搅拌无结块.呈均匀状态;C)容器状态.涂料产品应装入清洁干燥密封塑料或金属桶中;D)生产日期、质保期.生产日期相近.且未过质保期;E)材料堆放.不同品种、颜色、批号材料应分别堆放;材料应堆放在阴凉干燥且通风良好的环境内;F)防火措施.材料堆放场地隔绝火源、原理热源.并应具有防火措施.并能有有效使用;G)施工性.喷涂无困难;H)储存性.低温无结块、凝聚、无组成物分离。

热储存无结块、霉变、凝聚及组成物的变化。

(2)中涂漆(或主层漆)主层漆为天然真石漆.乳液类型为纯丙乳液。

A)中涂漆品牌.中涂漆(主涂料)品牌符合合同要求;B)容器状态.主产品应装入清洁干燥密封大口塑料或金属桶中;溶剂型涂料必须装入金属捅中;C)材料状态.材料在容器中搅拌无结块.呈均匀状态;D)生产日期、质保期.生产日期相近.且未过质保期。

(3)面漆(或罩面漆)罩面漆为罩光清漆.乳液类型为纯丙乳液。

A)面漆品牌.面漆(罩面漆)品牌符合合同要求;B)容器状态.涂料产品应装入清洁干燥密封塑料或金属桶中;C)材料状态.材料在容器中搅拌无结块.呈均匀状态;D)生产日期、质保期.生产日期相近.且未过质保期。

含山县真石漆施工招标(3篇)

含山县真石漆施工招标(3篇)

第1篇一、招标条件本项目已由含山县相关部门批准建设,项目资金已落实。

根据《中华人民共和国招标投标法》等有关规定,现对该项目真石漆施工进行公开招标,欢迎具备条件的施工单位参加投标。

二、项目概况1. 项目名称:含山县XX项目真石漆施工2. 项目地点:含山县XX街道XX小区3. 项目规模:建筑面积约XX平方米,真石漆施工面积约XX平方米4. 工程建设内容:真石漆施工,包括基层处理、涂料涂装等5. 工期要求:合同签订后XX天内完成施工,具体工期可根据实际情况调整6. 质量要求:符合国家相关质量标准和设计要求三、投标人资格要求1. 具有独立法人资格,具备有效的营业执照2. 具有房屋建筑工程施工总承包叁级及以上资质3. 具有安全生产许可证4. 具有类似工程施工业绩,近三年内完成过类似规模的真石漆施工项目5. 具有良好的商业信誉和健全的财务会计制度6. 拥有完善的质量管理体系和环境保护措施四、投标文件要求1. 投标人须按照招标文件要求,编制投标文件,包括但不限于以下内容:(1)投标函(2)法定代表人身份证明或授权委托书(3)营业执照副本复印件(4)资质证书副本复印件(5)安全生产许可证副本复印件(6)类似工程施工业绩证明材料(7)企业简介及业绩介绍(8)施工组织设计(9)工程量清单及报价(10)其他相关证明材料2. 投标文件必须按照招标文件的要求装订成册,并加盖公章。

五、招标程序1. 招标公告发布时间:自本公告发布之日起至投标截止时间止2. 投标截止时间:XX年XX月XX日XX时XX分3. 投标文件递交地点:含山县XX街道XX小区招标办公室4. 开标时间:XX年XX月XX日XX时XX分5. 开标地点:含山县XX街道XX小区招标办公室六、评标办法1. 本项目采用综合评分法进行评标,评分标准详见招标文件。

2. 评标委员会由招标人代表、技术专家和监督机构代表组成。

七、其他事项1. 招标人有权对投标文件进行核查,如有弄虚作假等违规行为,取消其投标资格。

外墙真石漆招标技术要求

外墙真石漆招标技术要求

外墙真石漆招标技术要求一、总体要求1、投标人应严格遵循国家规范及行业标准,保证产品质量并提供完整的相关产品的材质、性能检测等证明文件;免费提供产品说明书、产品施工规范和技术要求;2、投标时必须按招标人确定的样板提供40cm40cm规格小样板,投标人必须保证小样板达到要求标准;3、真石漆规格,品质、颜色由招标人提供, 并由投标人依据招标人提供的小样板在施工现场制作样板样板面积不小于2m2,样板需经招标方工程部、设计部、总包及监理共同书面确认;4、在整个施工过程中,涂饰材料的施工黏度应根据施工方法、施工季节、温度、湿度等条件严格控制,应有专人按说明书负责调配,不得随意加稀释剂或水;5、外墙涂饰,同一墙面同一颜色应用相同批号的涂饰材料;当同一颜色批号不同时,应预先混匀,以保证同一墙面不产生色差;二、材料要求1、基层处理A 基层处理采用柔性耐水腻子找平,要求平整度不大于2mm两米靠尺检查;A 真石漆骨料用一定量的白色石英砂与彩色石粉及高分子片材配合使用,采用粗细颗粒搭配使用,调整配比达到招标样板的要求;B 采用纯丙烯酸及更高等级乳液配方,用于真石漆制备的高分子树脂乳液的粘结强度不应低于3MPa,最低成膜温度不低于15℃;A 罩面漆,采用水性单组分氟碳硅丙罩面漆;根据各品牌真石漆的要求,选择相应罩面漆配套使用;1、工艺流程墙面基层处理→刮涂柔性耐水腻子→滚喷涂专用底漆两遍→喷涂真石漆→喷涂罩光漆两遍→修整验收2、施工技术要求A 基层处理1检查验收基层,平整度及线条是否顺直清晰,要求基层表面平整、干燥水泥砂浆面应保养14d 以上,无浮灰、沥青等污渍,且PH<10,含水率<10%;基层不平,需刮腻子,做找平层;2基层刮腻子前,应彻底清除疏松、起皮、灰尘、油污等杂物;刮柔性耐水腻子,修补墙面两道:第一道,局部找平,用水泥腻子修补墙面坑洼处;第二道,总体找平,当基层平整度大体一致时,满批柔性耐水腻子使基层平整度达标;每次刮涂腻子,厚度不宜超过0.5mm、间隔5h,控制总厚度1.0mm;最后一遍腻子刮涂完干燥4~6h,作适当打磨修正,达到喷涂前对基底的要求;B 刷涂、滚涂或喷涂底漆1施工时,温度不能低于10℃,滚涂、刷涂或喷涂两遍,间隔2h,厚度约30 微米,常温干燥12h;2喷涂要均匀,不可过量兑水,使其完全遮盖底材;专用抗碱底漆的颜色,与真石漆的颜色接近,以防真石漆透底,出现发花现象;C 喷涂真石漆1施工温度10℃以上,厚度约2-3mm,喷嘴距离作业面400-800mm 为宜;如需喷涂两道、三道,间隔2h,干燥24h 后,方可打磨;用多支喷枪同时,喷涂同一墙体时,应选用相同型号的“枪嘴”,以使每支喷出的浮点基本一致,否则,会影响整体效果;2采用双色或多色真石漆喷涂时,选用双管或三管喷枪;D 罩面漆滚涂/喷涂滚涂/喷涂面漆一定要在天然真石漆完全干透后进行;罩面漆用量-0.20kgm2;施工温度不低于10℃,喷涂一至两遍,间隔2h,厚度约30 微米,完全干燥需7d;四、验收标准1、主控项目A 工程所用的真石漆含封底漆、中层漆、罩面漆的品种、等级、种类、颜色、性能等应符合设计及选样的要求,应具备产品合格证书;B 涂料工程应涂刷均匀、粘贴牢固,不得漏涂、透底、起皮、反锈和掉粉;C 新建筑物的混凝土或抹灰基层在涂刷前应涂刷抗碱封闭同色底漆;D 混凝土或抹灰基层涂刷乳液型涂料时,含水率不得大于10%;E 基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝;2、一般项目。

外墙真石漆招标技术要求

外墙真石漆招标技术要求

外墙真石漆招标技术要求一、基本要求1.材料要求:外墙真石漆的原材料应符合国家相关标准,具备相关检测报告,确保符合环保、耐候、防水、防火等性能要求。

2.施工要求:施工单位应具备相应的资质、工程经验和专业团队,具备相应的施工工艺和设备,确保施工质量和工期。

二、外墙真石漆材料要求1.基层要求:确保外墙基层平整、牢固、无开裂、无空鼓等问题,要求基层含水率低于5%。

2.基础涂料要求:基础涂料应具备附着力强、耐候性好、耐碱性强、抗开裂性好等性能。

其含固体量应不低于50%,粘结力应符合国家标准。

3.面层真石材料要求:真石材料应具有天然石材的质感和色彩,具备耐候、耐磨、耐脏、耐酸碱、防水、防火等性能。

其细度模数应符合国家标准。

4.无机颜料要求:无机颜料应具备抗紫外线、耐酸碱、耐磨损、色彩稳定等性能,色差应符合国家标准。

5.辅助材料要求:如填充剂、增粘剂、稀释剂等,要求符合国家标准,并能与真石材料等配套使用。

三、施工要求1.表面处理:基层表面需清洁、平整,清除一切脏污和松散物。

若有裂缝,应进行修复补缺处理。

2.底涂施工:底涂施工应均匀涂抹,确保与基层连接牢固,且底涂干燥后需进行亚光砂浆处理。

3.表面真石施工:真石涂抹层应均匀厚度、质感要求一致,色彩过渡自然。

真石材料的压实处理要均匀,不能有明显的覆盖痕迹。

4.表面保护施工:涂装完毕后,应进行表面保护处理,防止日晒、雨淋对涂层的影响。

四、质量要求1.颜色要求:真石漆颜色应与招标图纸、样品一致,颜色过渡自然,无色差。

2.抗碱性要求:真石漆应具备抗碱性能,涂层不起泡、不起皮、不脱落。

3.耐候性要求:真石漆应具备良好的耐候性能,经有氧气老化测试,应无明显氧化、脱色、开裂等现象。

4.防火性要求:真石漆应具备一定的防火性能,经过防火性能测试,符合国家标准。

五、验收标准1.外墙真石漆施工完成后,应进行验收。

验收内容包括颜色、质感、厚度、平整度、附着力、耐候性、防火性等方面。

2.真石漆涂层应均匀、无色差、质感自然,厚度均匀。

外墙真石漆招标文件

外墙真石漆招标文件

外墙真石漆招标文件一、招标项目概况1、项目名称:_____项目外墙真石漆工程2、项目地点:_____3、项目规模:总建筑面积约_____平方米二、招标范围及要求1、招标范围:本项目外墙真石漆的供货、施工及相关服务。

2、工程内容:包括但不限于基层处理、腻子施工、底漆施工、真石漆喷涂、面漆施工等。

3、技术要求:真石漆的质量应符合国家及行业相关标准,具备良好的耐候性、耐水性、耐沾污性等性能。

颜色应按照设计要求,且色泽均匀、无色差。

涂层应平整、光滑,无裂缝、起皮、剥落等缺陷。

三、投标人资格要求1、投标人须为在中华人民共和国境内注册的独立法人,具有有效的营业执照。

2、投标人应具备建筑装修装饰工程专业承包_____级及以上资质,并具有有效的安全生产许可证。

3、投标人近_____年内(自本招标公告发布之日起往前推算)须承担过至少_____项类似规模的外墙真石漆工程施工业绩,提供相关证明材料(如合同、竣工验收报告等)。

4、项目经理要求:拟派项目经理须具备建筑工程专业_____级及以上注册建造师资格,并具有有效的安全生产考核合格证书(B 证),且在本单位注册,无在建工程。

5、投标人信誉良好,未被列入“信用中国”网站(wwwcreditchinagovcn)失信被执行人、重大税收违法案件当事人名单。

6、本次招标不接受联合体投标。

四、招标文件的获取1、凡有意参加投标者,请于_____年_____月_____日至_____年_____月_____日(法定公休日、法定节假日除外),每日上午_____时至_____时,下午_____时至_____时(北京时间,下同),在_____(详细地址)持单位介绍信购买招标文件。

2、招标文件每套售价_____元,售后不退。

五、投标文件的递交1、投标文件递交的截止时间(投标截止时间,下同)为_____年_____月_____日_____时_____分,地点为_____(详细地址)。

2、逾期送达的或者未送达指定地点的投标文件,招标人不予受理。

外墙涂料工程技术要求

外墙涂料工程技术要求

外墙涂料工程技术要求一、技术规范依据本工程项目的验收一般按照招标图纸的说明和要求及国家和地方建设委员会所批准或发布的规范与标准执行。

若标准有不一致,以最高及最严格的标准为准。

包括但不限于以下规范及标准(以发布的最新版本规范、标准为准):1、工程施工验收规范及标准:GB50210-2011《建筑装饰装修质量验收规范》GB50212-2002《建筑防腐蚀工程施工及验收规范》JGJ/T 29-2015《建筑涂饰工程施工及验收规程》中级涂饰工程以上标准GB50327-2001《住宅装饰装修工程施工规范》GB50300-2013《建筑工程施工质量验收统一标准》GB/T50326-2006《建筑工程项目管理规范》GB 50325-2010《民用建筑工程室内环境污染控制规范》2、材料标准:JG/T 210-2007《建筑内外墙用底漆》GB/T 23455-2009《外墙柔性腻子》JG/T 298-2010《建筑室内用腻子》GB/T 9755-2014《合成树脂乳液外墙涂料》JG/T 172-2014《弹性建筑涂料》GB/T 9779-2005《复层建筑涂料》JG/T 24-2000《合成树脂乳液砂壁状建筑涂料》JC/T 1074-2008《室内空气净化功能涂覆材料净化性能》GB/T 1741-2007《漆膜耐霉菌性测定法》GB/T25261-2010《建筑用反射隔热涂料》GB 18582-2008《室内装饰装修材料内墙涂料中有害物质限量》GB 24408-2009《外墙涂料有害物质限量》HJ/T 201-2005《环境标志产品认证技术要求》JC/T 2079-2011 建筑用弹性质感涂层材料及其它相关国家、地方法律、规范、规程、规定等。

二:外墙涂料施工技术标准1 、普通平涂乳胶漆、质感涂料、真石漆所有产品中所含乳液品牌要求:陶氏、罗门哈斯、巴斯夫、瓦克品牌等档次知名品牌所有产品中所含色浆品牌要求:瑞士科莱恩、芬兰希必思或同等档次知名品牌以上原材料投标时,请附属原材料证明材料,进场施工后甲方有权随机不通知施工单位抽样送检,如发现不合格产品,按照合同条款相应处罚。

外墙真石漆招标文件

外墙真石漆招标文件

外墙真石漆招标文件【标准格式文本】外墙真石漆招标文件一、项目概述本项目是关于外墙真石漆的招标文件,旨在寻觅一家具备相关经验和实力的供应商,为某建造项目提供外墙真石漆材料及相关服务。

本文将详细介绍招标的背景、需求、要求以及投标流程等相关信息。

二、招标背景为了保护建造物外墙,提高其耐久性和美观度,本项目拟采用外墙真石漆进行装饰。

真石漆具有耐候性强、色采丰富、施工方便等特点,能够满足建造物外墙装饰的要求。

因此,我们希翼能够找到一家优秀的供应商,提供高质量的外墙真石漆材料和专业的施工服务。

三、招标需求1. 外墙真石漆材料:供应商需要提供符合相关标准的外墙真石漆材料,包括底漆、面漆等。

材料应具备较高的耐候性、耐污性和耐化学腐蚀性,颜色稳定性好,且易于清洁维护。

2. 施工服务:供应商需要提供专业的施工服务,包括外墙真石漆的施工方案、施工人员的培训和指导等。

施工过程中,应确保施工质量和安全,并按照工期要求完成施工任务。

四、招标要求1. 供应商资质:供应商应具备相关的资质证明,包括营业执照、产品质量认证等。

同时,供应商应具备一定的生产规模和供货能力,能够满足本项目的需求。

2. 技术要求:供应商应具备丰富的外墙真石漆生产和施工经验,熟悉相关标准和规范。

材料应符合国家相关标准,并提供相应的检测报告。

3. 价格要求:供应商应提供合理的报价,考虑到材料质量、施工服务和售后保障等因素。

报价应包含材料费用、施工费用等,并注明是否含税。

4. 供货周期:供应商应明确提供所需材料的供货周期,确保按时交付。

同时,供应商应提供售后服务和技术支持,解决可能浮现的问题。

五、投标流程1. 投标文件准备:供应商应准备完整的投标文件,包括公司简介、资质证明、产品说明、技术方案、施工计划、价格报价单等。

投标文件应按照要求进行编号和装订。

2. 投标递交:供应商可以通过邮寄或者直接递交投标文件。

递交的截止时间将在招标公告中明确说明。

3. 开标评标:招标单位将组织专家对投标文件进行评审,评估供应商的资质、技术方案、价格等。

外墙真石漆招标文件

外墙真石漆招标文件

一、招标项目名称:外墙真石漆工程二、招标项目概况:1. 项目名称:外墙真石漆工程2. 项目地点:[具体地址]3. 项目规模:[具体面积]4. 项目内容:对外墙进行真石漆涂装,包括施工、材料、检测等。

5. 工期要求:[具体工期]三、招标范围:1. 招标人提供真石漆材料及施工方案;2. 招标人负责真石漆施工,包括基层处理、涂料施工、验收等;3. 招标人负责施工过程中所需设备和人员;4. 招标人负责施工期间的安全生产、环境保护等工作。

四、投标人资格要求:1. 具有独立法人资格,注册资金不少于[具体金额]万元;2. 具有建筑工程施工总承包二级及以上资质;3. 具有真石漆涂装工程施工业绩,近三年内完成过类似工程;4. 具有良好的企业信誉和业绩,无不良记录;5. 具有完善的施工组织管理和质量控制体系;6. 具有良好的社会信誉和职业道德。

五、招标文件获取:1. 招标文件获取时间:[具体时间]2. 招标文件获取方式:[具体方式,如现场购买、网上下载等]3. 招标文件售价:[具体金额]六、投标文件要求:1. 投标文件应包括以下内容:(1)投标函;(2)法定代表人身份证明或授权委托书;(3)企业营业执照副本、资质证书副本;(4)相关业绩证明材料;(5)项目经理、技术负责人等相关人员证书;(6)施工组织设计和施工方案;(7)施工进度计划;(8)报价文件;(9)其他有关证明材料。

2. 投标文件应按照招标文件要求进行编制,装订整齐,封面注明项目名称、投标单位名称、投标文件编号等信息。

七、投标截止时间及开标时间:1. 投标截止时间:[具体时间]2. 开标时间:[具体时间]八、投标保证金:1. 投标保证金金额:[具体金额]2. 投标保证金缴纳方式:[具体方式,如银行转账、现金等]九、评标办法:1. 评标委员会由招标人代表、相关专家组成,对投标文件进行评审;2. 评标办法采用综合评分法,具体评分标准如下:(1)企业资信及业绩(30分):包括企业信誉、业绩、项目经理及技术负责人等;(2)施工组织设计(20分):包括施工方案、施工进度、质量保证措施等;(3)报价(50分):以投标报价为依据,价格合理、质量可靠。

外墙真石漆技术标

外墙真石漆技术标

外墙真石漆技术标一、施工条件1. 天气条件:施工当天应无强风、暴雨、雷电等恶劣天气。

气温宜在10-35℃之间,避免在低温或高温天气下施工。

2. 墙面条件:墙面应干燥、平整、清洁,无油污、浮灰、涂料等污染物。

墙面湿度不应大于8%,否则会影响真石漆的附着力。

二、基层要求1. 混凝土墙面:混凝土墙面应平整、坚固,无起砂、开裂等现象。

对于凹凸不平的墙面,应使用腻子进行修补。

2. 保温墙面:保温墙面应平整,无空鼓、松动等现象。

对于保温层表面,应使用抗裂砂浆进行修补。

3. 铝板墙面:铝板墙面应平整、光滑,无毛刺、油污等现象。

对于铝板接缝处,应使用专用铝板胶进行填补。

三、施工工具1. 底漆喷枪、真石漆喷枪、辊刷、抹子、铲刀等涂料施工工具。

2. 安全带、安全帽、防护眼镜、手套等安全防护用品。

3. 量具、水平仪、标尺等测量工具。

四、施工流程1. 准备工作:检查墙面条件,确认施工部位,准备好施工工具和材料。

2. 基层处理:对不符合要求的基层进行修补、清洁,保证基层平整、干燥、清洁。

3. 底漆施工:涂刷底漆,增强真石漆的附着力。

底漆应均匀涂刷,不得漏涂或流淌。

4. 真石漆施工:将真石漆均匀喷涂在底漆上,控制喷涂厚度和颜色一致性。

注意喷涂顺序和搭接处处理。

5. 表干时间:真石漆喷涂后,应等待表干时间,一般为2-3小时。

6. 打磨处理:使用砂纸或专用打磨机对喷涂表面进行打磨处理,去除凸起部分,使表面更加平整光滑。

7. 清理现场:清理残留的涂料和废弃物,保持施工现场整洁。

五、质量标准1. 颜色一致:真石漆颜色应与设计要求一致,无明显色差。

2. 附着力好:真石漆应与基层附着牢固,不得出现起皮、脱落等现象。

3. 平整光滑:真石漆表面应平整光滑,无凸起或凹陷现象。

4. 涂层厚度符合要求:真石漆涂层厚度应符合设计要求,不得过薄或过厚。

5. 无明显施工缺陷:真石漆施工应无明显施工缺陷,如流淌、漏涂等。

六、安全措施1. 施工前应对施工人员进行安全教育培训,提高安全意识。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙真石漆招标技术要求
一、总体要求
1、投标人应严格遵循国家规范及行业标准,保证产品质量并提供完整的相关产
品的材质、性能检测等证明文件;免费提供产品说明书、产品施工规范和技术要求。

2、投标时必须按招标人确定的样板提供40cm*40cm规格小样板,投标人必须保证
小样板达到要求标准。

3、真石漆规格,品质、颜色由招标人提供, 并由投标人依据招标人提供的小样
板在施工现场制作样板(样板面积不小于2m2),样板需经招标方工程部、设计部、总包及监理共同书面确认。

4、在整个施工过程中,涂饰材料的施工黏度应根据施工方法、施工季节、温度、
湿度等条件严格控制,应有专人按说明书负责调配,不得随意加稀释剂或水。

5、外墙涂饰,同一墙面同一颜色应用相同批号的涂饰材料。

当同一颜色批号不
同时,应预先混匀,以保证同一墙面不产生色差。

二、材料要求
1、基层处理
A 基层处理采用柔性耐水腻子找平,要求平整度不大于2mm(两米靠尺检查)。

2、真石漆专用底漆
3、喷涂真石漆
A 真石漆骨料用一定量的白色石英砂与彩色石粉及高分子片材配合使用,采用粗细颗粒搭配使用,调整配比达到招标样板的要求。

B 采用纯丙烯酸及更高等级乳液配方,用于真石漆制备的高分子树脂乳液的粘结强度不应低于3MPa,最低成膜温度不低于15℃。

C 真石漆技术指标(JG/T24-2000 合成树脂乳液砂壁状建筑涂料)
4、罩面漆
A 罩面漆,采用水性单组分氟碳硅丙罩面漆。

根据各品牌真石漆的要求,选择相
应罩面漆配套使用。

三、施工工艺
1、工艺流程
墙面基层处理→刮涂柔性耐水腻子→滚喷涂专用底漆两遍→喷涂真石漆→喷涂罩光漆两遍→修整验收
2、施工技术要求
A 基层处理
1)检查验收基层,平整度及线条是否顺直清晰,要求基层表面平整、干燥(水泥砂浆面应保养14d 以上),无浮灰、沥青等污渍,且PH<10,含水率<10%;
基层不平,需刮腻子,做找平层;
2)基层刮腻子前,应彻底清除疏松、起皮、灰尘、油污等杂物。

刮柔性耐水腻子,修补墙面两道:
第一道,局部找平,用水泥腻子修补墙面坑洼处;
第二道,总体找平,当基层平整度大体一致时,满批柔性耐水腻子使基层平整度达标。

每次刮涂腻子,厚度不宜超过0.5mm、间隔5h,控制总厚度1.0mm。

最后一遍腻子刮涂完干燥4~6h,作适当打磨修正,达到喷涂前对基底的要求;
B 刷涂、滚涂或喷涂底漆
1)施工时,温度不能低于10℃,滚涂、刷涂或喷涂两遍,间隔2h,厚度约30 微米,常温干燥12h;
2)喷涂要均匀,不可过量兑水,使其完全遮盖底材。

专用抗碱底漆的颜色,与真石漆的颜色接近,以防真石漆透底,出现发花现象。

C 喷涂真石漆
1)施工温度10℃以上,厚度约2-3mm,喷嘴距离作业面400-800mm 为宜。

如需喷涂两道、三道,间隔2h,干燥24h 后,方可打磨。

用多支喷枪同时,喷涂同一墙体时,应选用相同型号的“枪嘴”,以使每支喷出的浮点基本一致,否则,会影响整体效果;
2)采用双色或多色真石漆喷涂时,选用双管或三管喷枪。

D 罩面漆滚涂/喷涂
滚涂/喷涂面漆一定要在天然真石漆完全干透后进行。

罩面漆用量
0.15-0.20kg/m2。

施工温度不低于10℃,喷涂一至两遍,间隔2h,厚度约30 微米,完全干燥需7d。

四、验收标准
1、主控项目
A 工程所用的真石漆(含封底漆、中层漆、罩面漆)的品种、等级、种类、颜色、性能等应符合设计及选样的要求,应具备产品合格证书;
B 涂料工程应涂刷均匀、粘贴牢固,不得漏涂、透底、起皮、反锈和掉粉;
C 新建筑物的混凝土或抹灰基层在涂刷前应涂刷抗碱封闭同色底漆;
D 混凝土或抹灰基层涂刷乳液型涂料时,含水率不得大于10%。

E 基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝。

2、一般项目。
