7.2防碳化处理——防碳化涂料
材料采用环氧—丙烯酸聚氨酯涂料,涂料的配合比、混合方式、施涂环境湿度和温度的要求严格依据说明书。涂层技术指标如下:

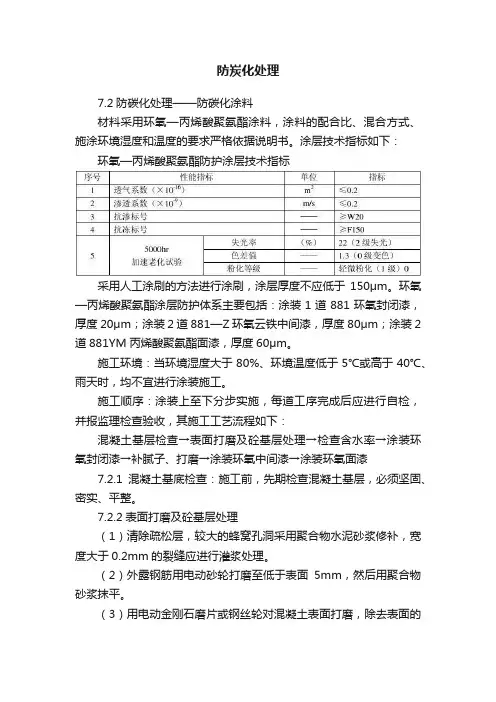

环氧—丙烯酸聚氨酯防护涂层技术指标
采用人工涂刷的方法进行涂刷,涂层厚度不应低于150μm。环氧—丙烯酸聚氨酯涂层防护体系主要包括:涂装1道881环氧封闭漆,厚度20μm;涂装2道881—Z环氧云铁中间漆,厚度80μm;涂装2道881YM丙烯酸聚氨酯面漆,厚度60μm。
施工环境:当环境湿度大于80%、环境温度低于5℃或高于40℃、雨天时,均不宜进行涂装施工。
施工顺序:涂装上至下分步实施,每道工序完成后应进行自检,并报监理检查验收,其施工工艺流程如下:
混凝土基层检查→表面打磨及砼基层处理→检查含水率→涂装环氧封闭漆→补腻子、打磨→涂装环氧中间漆→涂装环氧面漆
7.2.1混凝土基底检查:施工前,先期检查混凝土基层,必须坚固、密实、平整。
7.2.2表面打磨及砼基层处理
(1)清除疏松层,较大的蜂窝孔洞采用聚合物水泥砂浆修补,宽度大于0.2mm的裂缝应进行灌浆处理。
(2)外露钢筋用电动砂轮打磨至低于表面5mm,然后用聚合物砂浆抹平。
(3)用电动金刚石磨片或钢丝轮对混凝土表面打磨,除去表面的残浆、模板痕迹和脱模剂等污染物。
7.2.3检查含水率:用塑料膜覆盖法则定砼基层含水率,合格后方可涂装。
7.2.4涂装环氧封闭漆:
涂装封闭漆要求均匀,裂缝、蜂窝、麻面、孔洞、砂眼、凹坑处不漏涂。
7.2.5补腻子、打磨:
封闭漆完工8h后补刮腻子,将裂缝、蜂窝、麻面、孔洞、砂眼、凹坑填平。选用耐涂型环氧腻子,一次不能太厚,应分2~3次填平,每次间隔大于4h。腻子填补8h后,尽快采用机械或人工打磨平整。若固化时间过长,将增加打磨的难度。
环氧腻子为双组分涂料加粉料而成,为保证质量,腻子要充分混合,尽快使用。
7.2.6涂装环氧中间漆:
涂装中间漆在腻子打磨后进行。第一遍中间漆涂装后,检查表面有无缺陷。如有缺陷,进行打磨或补填腻子,并补涂中间漆,8h后可涂装第二遍中间漆。
7.2.7涂装丙烯酸聚氨酯面漆:
中间漆涂装24h后进行面漆的涂装,面漆颜色为灰色,以设计提供的色板为准。第一道面漆涂装4~8h后,可进行第二道面漆的涂装。由于丙烯酸聚氨酯面漆对湿气较为敏感,应选择晴朗天气施工。
7.2.8质量标准
基底检查与处理:基层表面必须将浮灰、水泥渣及疏松部位清理干净,无起砂,对裂缝、蜂窝麻面、凸出、凹坑部位进行处理,保证混凝土表面密实、平整。基层表面处理后,没有明显的棱角。
混凝土基层含水率检查:将45c m×45c m的透明聚乙烯薄膜周边用胶带纸牢固地粘贴密封在基层表面,避免阳光照射或损坏薄膜,在16h后观察塑料薄膜,无水珠或湿气存在即为合格。
涂层外观检查:每层涂装时应对前一层进行外观检查,如发现漏涂、流挂、皱纹等缺陷,应及时进行处理。涂装结束后,进行涂膜的外观检查,表面应均匀一致,无流挂、皱纹、鼓泡、针孔、裂纹等缺陷。
检查施工纪录:查涂料配合比、配制方法、间隔时间,必须符合技术要求。
涂层厚度检查:每200m2取一测量基准面,面积大于1dm2,且均匀分布涂装表面,至少测3个点,取其平均值作为局部平均厚度值。全部施工面颜色一致,无明显色差。
合格:90%的测定点达到设计厚度,未达到的测点厚度不低于设计值的90%;优良:100%测定点达到设计厚度值。
