(安全生产)化工建设项目试生产安全管理规定(试行)

合集下载

化工建设项目试生产安全管理规定范文(二篇)

化工建设项目试生产安全管理规定范文(二篇)

化工建设项目试生产安全管理规定范文一、总则为确保化工建设项目试生产过程中的安全,保护人民群众生命财产安全,促进项目顺利进行,特制定本安全管理规定。

二、项目试生产安全责任1. 项目试生产的责任人应具备相关的安全管理经验和技术能力,并按照国家有关规定取得相应的安全生产管理资格认证。

2. 项目试生产的责任人应制定试生产阶段安全管理方案,并明确责任人员及各部门的职责和权限。

3. 项目试生产期间,责任人应及时了解和掌握试生产过程中的安全风险和状况,并采取相应的预防和控制措施。

4. 项目试生产期间,责任人应组织定期召开安全例会,及时传达安全信息,解决安全隐患和问题。

5. 项目试生产期间,责任人应定期进行安全检查和评估,发现安全隐患及时整改,确保安全生产。

6. 项目试生产期间,责任人应加强与相关单位和部门的协调合作,共同做好项目的安全管理工作。

三、试生产前的安全准备1. 项目试生产前,责任人应组织编制安全评估报告,并根据评估结果提出相应的安全预防和应急措施。

2. 项目试生产前,责任人应组织开展安全培训教育活动,确保项目试生产人员具备相关的安全操作技能和知识。

3. 试生产前,责任人应检查施工现场的安全设施和防护措施是否符合要求,确保工作环境安全。

4. 试生产前,责任人应组织制定火灾事故应急预案和应急演练方案,提高应急救援水平。

5. 试生产前,责任人应向相关部门报备试生产计划,并按照要求接受安全检查和审批。

四、试生产期间的安全管理1. 试生产期间,责任人应加强对各生产区域的安全巡查,发现问题及时整改,并记录巡查情况。

2. 试生产期间,责任人应按照规定制定安全生产责任制和安全操作规程,并进行培训和考核。

3. 试生产期间,责任人应加强对试生产设备的维护保养,及时消除设备故障隐患,确保设备正常运行。

4. 试生产期间,责任人应监测和控制生产过程中相应的安全指标,如温度、压力、浓度等,确保生产安全。

5. 试生产期间,责任人应严格控制试生产过程中的化学品和危险物品的使用和储存,防止意外事故发生。

公司化工建设项目试生产安全管理规定范文(3篇)

公司化工建设项目试生产安全管理规定范文(3篇)

公司化工建设项目试生产安全管理规定范文一、总则1. 本规定旨在确保公司化工建设项目试生产过程中的安全,保护员工及环境的健康与安全。

2. 本规定适用于所有公司化工建设项目的试生产阶段。

3. 所有项目相关人员都必须严格遵守本规定的要求。

二、试生产前的准备工作1. 确保项目基础设施完善,并符合相关安全标准。

2. 制定安全生产管理方案及应急预案。

3. 确保所有人员都接受必要的安全培训,并具备相应的证书。

4. 检查安全设备的完整性和可用性,进行必要的维护和修复。

5. 制定供应商安全管理方案,确保所采购的原材料和设备符合安全标准。

6. 验收施工单位的安全工作,确保其符合规定要求。

三、试生产现场管理1. 确保现场干净整洁,消除可能导致事故的隐患。

2. 设立安全通道和紧急疏散通道,并进行明确标识。

3. 进行现场巡检,发现问题及时处理并记录。

4. 保持现场通风畅通,确保室内空气质量符合要求。

5. 禁止在试生产现场吸烟、明火作业以及违规使用易燃物品。

6. 定期组织安全演练,提高员工的应急处理能力。

四、危险品和化学品管理1. 对危险品和化学品进行分类、标识和储存,确保符合相关国家标准。

2. 制定危险品和化学品泄漏事故应急预案,定期进行演练。

3. 推广使用无毒、低毒、无害的替代产品和工艺,减少对人员和环境的危害。

4. 配备必要的个人防护装备,并严禁私自调换或不使用。

五、施工作业安全管理1. 施工作业前必须编制详细的施工作业计划,明确责任和安全要求。

2. 高空作业必须配备安全网、安全带等保护措施,并建立安全监护人员制度。

3. 设立安全防护区,除相关人员外,禁止他人进入。

4. 重点工序和重大危险源必须制定专项安全操作规程,并进行重点监控和核查。

六、设备安全管理1. 设备应定期检查和维护,确保其正常运行和安全可靠。

2. 对新投入使用的设备必须进行全面的试运行和安全评估。

3. 设备涉及的操作人员必须接受相应的培训,并具备相关证书。

公司化工建设项目试生产安全管理规定

公司化工建设项目试生产安全管理规定

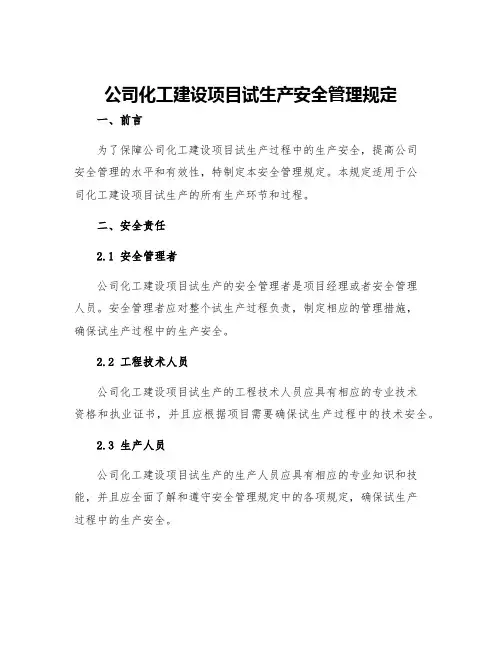

公司化工建设项目试生产安全管理规定一、前言为了保障公司化工建设项目试生产过程中的生产安全,提高公司安全管理的水平和有效性,特制定本安全管理规定。

本规定适用于公司化工建设项目试生产的所有生产环节和过程。

二、安全责任2.1 安全管理者公司化工建设项目试生产的安全管理者是项目经理或者安全管理人员。

安全管理者应对整个试生产过程负责,制定相应的管理措施,确保试生产过程中的生产安全。

2.2 工程技术人员公司化工建设项目试生产的工程技术人员应具有相应的专业技术资格和执业证书,并且应根据项目需要确保试生产过程中的技术安全。

2.3 生产人员公司化工建设项目试生产的生产人员应具有相应的专业知识和技能,并且应全面了解和遵守安全管理规定中的各项规定,确保试生产过程中的生产安全。

2.4 各个环节责任人公司化工建设项目试生产的各个环节责任人应全面了解和遵守本安全管理规定中的各项规定,确保其所负责的工作落实到位,确保试生产过程中的生产安全。

三、安全控制3.1 工艺流程控制试生产过程中应按照严格的工艺流程进行操作,确保操作规范、稳定,严格遵守工艺参数和设备操作要求。

3.2 物料管理控制试生产过程中的物料应按照要求进行分类、储存、使用、清理,并严格遵守物料性质和配比要求,禁止随意更换和减少添加量。

3.3 设备安全控制试生产过程中应对各项设备进行安全检查,如设备阀门、管道等,确保设备安全可靠。

3.4 现场安全控制试生产现场应设置完善的安全警示标识,并进行现场管理,防止现场混乱,确保员工人身和环境安全可靠。

四、事故应急4.1 应急救援方案试生产过程中应制定详细的应急救援方案,保障在事故发生时保护员工和设备,避免事故扩大化。

4.2 现场自救措施试生产过程中每一个员工都应全面了解本安全管理规定中的各项规定,及时采取自救措施,避免事故发生。

4.3 现场排险措施试生产现场必须配备专业排险人员,并且应准备相应的排险工具,随时采取排险措施,避免造成人员伤亡和设备损坏。

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定一、项目背景1.本规定是为确保化工建设项目试生产阶段的安全运营,保护工人的生命财产安全,维护社会的稳定和生态环境安全而制定的。

2.试生产阶段是化工建设项目从建设完成到正式投产之间的关键时期,必须高度重视安全管理工作。

二、试生产安全管理组织机构1.项目方应设立试生产安全管理部门,负责试生产阶段的安全管理与监督。

2.试生产安全管理部门应由经验丰富的专业安全管理人员组成,具备丰富的化工安全管理经验和专业知识。

3.试生产安全管理部门应与施工单位、设计单位、监理单位等各方保持密切联系,协调解决安全管理中的问题。

三、试生产前的准备工作1.试生产前,必须完成所有安全设施的安装、调试和验收,确保设备运行和生产环境都达到安全要求。

2.项目方应制定试生产期间的安全生产计划,明确各个环节的责任和措施。

3.项目方应组织相关人员进行试生产期间的安全培训,提高工人的安全意识和操作技能。

四、试生产期间的安全管理措施1.项目方应制定并执行紧急预案和应急处置预案,确保在事故发生时能够迅速做出反应并采取有效措施。

2.项目方应加强对试生产现场的安全巡查,及时发现和排除隐患。

3.项目方应确保试生产期间的安全生产记录齐全,记录试生产过程中的安全问题和解决办法。

4.项目方应加强对试生产过程中的重要操作、关键环节和危险性工序的监控,确保操作正确、环节稳定、工序安全。

5.项目方应加强与相关部门的沟通与合作,随时掌握化工建设项目试生产过程中的安全情况。

五、员工安全管理1.项目方应为试生产期间的员工提供充足的劳动保护用品,并确保其正确佩戴和使用。

2.项目方应定期进行员工的安全培训,提高员工的安全意识和应急处置能力。

3.项目方应建立员工安全教育档案和事故案例数据库,供员工参考和借鉴。

4.项目方应定期检查和维护员工使用的工具和设备,确保其安全可靠。

六、安全风险评估1.项目方应在试生产前进行安全风险评估,针对可能发生的事故和灾害制定相应的应对措施。

化工建设项目试生产安全管理规定(三篇)

化工建设项目试生产安全管理规定(三篇)

化工建设项目试生产安全管理规定化工建设项目试生产阶段是指项目建设工期结束后,开始试运行、调试设备和生产试验的阶段。

在这一阶段,安全管理尤为重要,需要严格遵守相关规定,确保工作人员和设备安全。

一、试生产前的准备工作1.制定试生产方案:项目负责人应根据项目特点和试生产工作的需要,制定试生产方案,明确试运行的目标、内容和要求。

2.组建试生产工作小组:由项目负责人指定,由工程技术负责人、安全负责人、生产负责人等组成,明确各自的职责和任务。

3.明确试生产期间的安全措施:根据试生产的具体情况,确定必要的安全措施和防护措施,如安全标志、安全警示灯、消防器材等的配备和设置。

4.试生产设备的检查和维护:对试生产设备进行全面检查,确保设备完好,不存在安全隐患。

5.试生产人员的培训和考核:对试生产人员进行必要的培训,确保他们具备相关的安全知识和操作技能。

6.编制应急预案:针对可能出现的事故和突发情况,制定相应的应急预案,明确应急处理措施和责任人。

二、试生产阶段的安全管理措施1.责任落实:明确试生产工作小组成员的职责和任务,并建立健全安全责任制度。

各相关部门应加强沟通协作,共同做好试生产期间的安全工作。

2.日常巡查:试生产期间,应加强对现场设备、场地、消防设施等的巡查,及时发现和消除安全隐患。

3.危险源管控:对试生产现场的危险源进行分类管理,设立警示标志和隔离措施,确保人员和设备的安全。

4.安全意识教育:加强试生产人员的安全教育,提高他们的安全意识,确保安全操作。

5.设备检修和维护:对试生产设备进行定期的检修和维护,确保设备的正常运行和安全可靠。

6.事故分析和处理:对试生产期间发生的事故和事故隐患进行分析,及时采取措施进行处理,并制定相应的预防和改进措施。

7.应急预案的实施:在试生产期间,发生突发情况时,应立即启动应急预案,及时采取相应的应对措施,保障人员和设备的安全。

8.安全记录和信息报告:对试生产期间的安全工作进行记录和归档,并及时向上级部门报告相关安全信息。

公司化工建设项目试生产安全管理规定范文(三篇)

公司化工建设项目试生产安全管理规定范文(三篇)

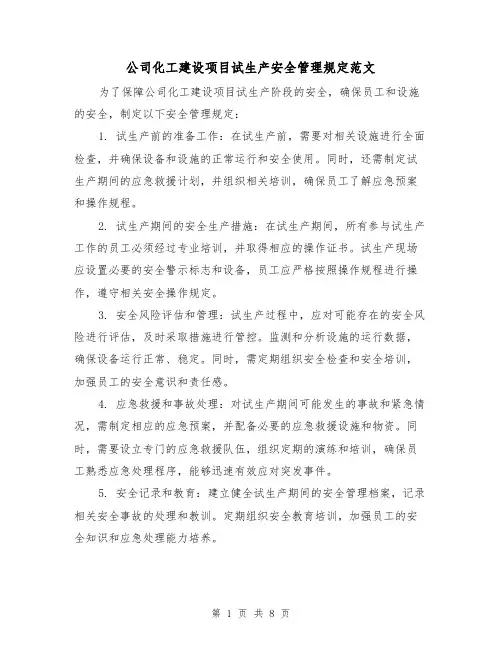

公司化工建设项目试生产安全管理规定范文为了保障公司化工建设项目试生产阶段的安全,确保员工和设施的安全,制定以下安全管理规定:1. 试生产前的准备工作:在试生产前,需要对相关设施进行全面检查,并确保设备和设施的正常运行和安全使用。

同时,还需制定试生产期间的应急救援计划,并组织相关培训,确保员工了解应急预案和操作规程。

2. 试生产期间的安全生产措施:在试生产期间,所有参与试生产工作的员工必须经过专业培训,并取得相应的操作证书。

试生产现场应设置必要的安全警示标志和设备,员工应严格按照操作规程进行操作,遵守相关安全操作规定。

3. 安全风险评估和管理:试生产过程中,应对可能存在的安全风险进行评估,及时采取措施进行管控。

监测和分析设施的运行数据,确保设备运行正常、稳定。

同时,需定期组织安全检查和安全培训,加强员工的安全意识和责任感。

4. 应急救援和事故处理:对试生产期间可能发生的事故和紧急情况,需制定相应的应急预案,并配备必要的应急救援设施和物资。

同时,需要设立专门的应急救援队伍,组织定期的演练和培训,确保员工熟悉应急处理程序,能够迅速有效应对突发事件。

5. 安全记录和教育:建立健全试生产期间的安全管理档案,记录相关安全事故的处理和教训。

定期组织安全教育培训,加强员工的安全知识和应急处理能力培养。

总结起来,公司化工建设项目试生产安全管理规定包括试生产前的准备工作、试生产期间的安全生产措施、安全风险评估和管理、应急救援和事故处理,以及安全记录和教育。

通过这些规定,可以最大限度地保障试生产期间的安全,确保项目顺利进行。

公司化工建设项目试生产安全管理规定范文(二)一、总则1. 本规定旨在确保公司化工建设项目试生产过程中的安全,保护员工及环境的健康与安全。

2. 本规定适用于所有公司化工建设项目的试生产阶段。

3. 所有项目相关人员都必须严格遵守本规定的要求。

二、试生产前的准备工作1. 确保项目基础设施完善,并符合相关安全标准。

公司化工建设项目试生产安全管理规定

公司化工建设项目试生产安全管理规定

公司化工建设项目试生产安全管理规定第一章总则第一条为了规范公司化工建设项目试生产阶段的安全管理工作,确保试生产期间人员的生命财产安全和环境的健康,制定本规定。

第二条本规定适用于公司化工建设项目试生产阶段的全部工作人员及相关人员。

第三条试生产期间,安全第一的原则必须贯彻始终,所以参与试生产的人员必须遵守本规定的各项规定。

第四条建设单位应当设立安全管理部门或者委托专门机构,负责试生产阶段的安全管理工作。

第五条试生产阶段的安全管理应符合国家相关法律法规、规章和标准的要求。

第六条各级安全生产监督管理部门应加强对试生产阶段的安全管理工作的监督和检查,对违反本规定的行为给予相应的处罚。

第二章安全管理职责第七条建设单位负责试生产期间的安全管理工作,并承担主要责任。

建设单位应当建立安全管理制度,落实试生产期间安全的组织、管理、教育、培训和应急预案等工作。

第八条建设单位应当指派专人负责试生产期间的安全管理工作,该专人应具备相应的安全管理知识和经验,并负责落实安全管理制度的执行。

第九条建设单位应当做好项目现场的安全巡视和安全检查工作,及时发现安全隐患并采取相应的措施予以解决。

第十条试生产期间,建设单位应当组织安全培训,确保所有参与试生产的人员掌握安全知识和技能,提高安全意识。

第十一条建设单位应制定和完善应急预案,明确各类事故应急处理的程序和责任,确保在发生事故时能够迅速、有效地进行应急处置。

第十二条建设单位应当配备必要的安全设施和检测设备,确保试生产期间的安全生产。

第三章安全管理要求第十三条建设单位应当制定消防安全管理制度,确保试生产现场的消防设施运行正常。

第十四条建设单位应当制定安全操作规程,指导试生产期间的操作人员进行安全操作,并严禁操作人员违反操作规程进行试生产。

第十五条建设单位应当制定安全文件管理制度,建立安全档案,包括试生产期间的安全培训、安全巡视、安全检查等工作的记录。

第十六条建设单位应当配备必要的劳动防护用品,并确保试生产期间每位参与试生产的人员都佩戴相应的防护用品。

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定1.总则1.1 为确保化工建设项目试生产过程中的安全,保护员工的生命资产安全,提高施工单位和管理单位的安全管理水平,订立本规定。

1.2 本规定适用于全部化工建设项目的试生产阶段,包含设计、施工和试验阶段的安全管理。

1.3 项目负责人应对试生产安全负总责,安全管理草案经项目负责人审定后,报项目管理委员会批准实施。

2.安全管理要求2.1 安全责任制度2.1.1 试生产阶段,项目负责人应明确试生产安全管理的责任,明确各岗位责任,明确安全责任追究的方式和责任人。

2.1.2 施工单位和管理单位应设立专职安全管理人员,负责试生产阶段的安全管理工作。

2.2 安全培训和教育2.2.1 施工单位应对参加试生产的全部员工进行安全培训,包含安全操作规程、应急处理措施、不安全源辨识与掌控等内容。

2.2.2 施工单位应定期组织安全培训,提高员工的安全意识和技能。

2.2.3 项目负责人对试生产过程中的紧要安全事项应进行专题培训,确保全部参加人员熟知安全规定和操作程序。

2.3 不安全源辨识与掌控2.3.1 施工单位应在试生产前进行风险评估,明确试生产过程中的不安全源和风险,并采取相应掌控措施。

2.3.2 施工单位应建立不安全源台账,对试生产过程中的不安全源进行清单化管理,做到易识别、易掌控。

2.3.3 施工单位应订立不安全源的防范措施和紧急处理预案,并告知相关人员,确保发生事故时能够快速做出应急处理。

2.4 安全设施和防护措施2.4.1 施工单位应依照相关规定配备必需的安全设施和防护措施,包含安全防护栏、安全标志、安全警示标识等。

2.4.2 施工单位应加强对施工场合的管理,确保施工场合的清洁、整齐,并除去可能存在的安全隐患。

2.5 安全生产监督检查2.5.1 项目管理委员会应组织专业人员对试生产过程中的安全管理进行监督检查,及时发现问题并进行整改。

2.5.2 项目管理委员会应定期召开安全生产会议,研究解决试生产中的安全问题,提出安全改进措施。

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定一、总则1.为贯彻安全生产方针,加强对化工建设项目试生产旳安全管理,保障人员安全及生产装置旳正常运营,特制定本规定。

2.本规定合用于新建化学品生产公司和化学品生产公司新、改、扩建项目生产装置旳试生产。

化学品生产公司原有生产装置、设备、设施未作变化,生产工艺、原料路线或产品品种有变化旳试生产,合用本规定。

3.试生产涉及单机试车、联动试车和投料试车以及相应旳物料储藏。

4.与本规定有关旳工程质量、职业卫生、消防安全、环保、特种设备及化学品管理,按现行旳法规、原则、规范执行。

二、术语和定义1.单机试车:现场安装旳驱动装置空负荷运转或单台机器、机组以水、空气等为介质进行旳负荷试车,以检查其除介质影响外旳机械性能和制造、安装质量。

2.联动试车:对规定范畴内旳机器、设备、管道、电气、自动控制系统等,在各自达到试车原则后,以水、空气等为介质所进行旳模拟试运营,以检查其除介质影响外旳所有性能和制造、安装质量。

3.投料试车:对规定范畴旳所有生产装置按设计文献规定旳介质打通生产流程,进行各装置之间首尾衔接旳试运营,以检查其除经济指标外旳所有性能,并生产出合格产品。

4.中间交接:单项工程或部分装置按设计文献所规定旳范畴所有完毕,并经管道系统和设备旳内部解决、电气和仪表调试及单机试车合格后,施工单位和建设单位所作旳交接工作。

5.工程交接:工厂所有装置在联动试车完毕后,施工单位和建设单位按规定内容所作旳交接工作。

三、一般规定1.试生产前生产装置及现场环境必须具有旳条件:(1)试车范畴内旳工程已按设计文献规定旳内容和原则完毕;(2)试车范畴内旳设备和管道系统旳内部解决及耐压实验、严密性实验合格;(3)试车范畴内旳电器系统和仪表装置旳检测、自动控制系统、联锁及报警系统等必须符合设计文献旳规定;(4)试生产所需旳水、电、汽、气及多种原辅材物料满足试生产旳需要;(5)试车现场已清理干净,道路、照明等满足试生产旳需要。

公司化工建设项目试生产安全管理规定

公司化工建设项目试生产安全管理规定

公司化工建设项目试生产安全管理规定第一章总则为确保公司化工建设项目试生产阶段的安全,保护员工身体健康和资产安全,维护企业正常经营秩序,依据相关法律法规和行业标准,订立本《公司化工建设项目试生产安全管理规定》(以下简称本规定)。

第二章试生产安全责任第一条试生产期间的安全责任(一)公司化工建设项目试生产期间的安全工作由公司安全管理部门具体负责。

(二)公司安全管理部门应建立健全安全管理制度,并对试生产期间的安全工作进行组织、协调、监督和检查,确保安全规程得到严格遵守。

第二条部门安全责任(一)试生产各相关部门要切实履行安全生产主体责任,严格依照本规定要求,订立和完善相应的安全管理制度。

(二)各部门要定期召开安全会议,进行安全教育和培训,提高员工的安全意识和技能水平。

第三条个人安全责任(一)每位员工要自发遵守本规定和公司的相关安全管理制度,严格依照操作规程进行作业,确保个人安全和四周环境的安全。

(二)每位员工要自动发现及时报告和处理安全隐患,严禁隐瞒、漏报或敷衍。

第三章安全掌控措施第一条安全生产风险评估和防备掌控(一)公司应组织专业机构对试生产过程中的各项工作进行综合风险评估和防备掌控,建立安全生产风险防范机制。

(二)确定试生产期间各环节的重点风险点和重要掌控措施,并订立相应的应急预案和应急演练计划。

第二条安全生产设备管理(一)公司应对试生产所使用的设备进行全面安全检查和评估,确保设备完好,操作安全。

(二)设备操作人员必需持证上岗,严格依照操作规程进行操作,禁止擅自转变设备运行参数或进行不安全操作。

(三)设备维护和修理保养应依照规定程序进行,并及时填写设备维护和修理保养记录。

第三条安全用电管理(一)公司应对试生产过程中的用电设备进行定期检查和维护,确保电气设备的正常运行。

(二)电气设备操作人员必需持证上岗,严格依照电气安全操作规程进行操作,禁止在有水、有油或易燃易爆环境中操作电气设备。

(三)电气线路要固定布线,避开临时线路和乱拉乱接的情况发生。

化工建设项目试生产安全管理规定范文(3篇)

化工建设项目试生产安全管理规定范文(3篇)

化工建设项目试生产安全管理规定范文一、总则1. 为确保化工建设项目试生产阶段的安全,保障人员生命财产安全,制定本安全管理规定。

2. 本规定适用于化工建设项目试生产阶段的安全管理工作。

3. 项目管理方负责制定和执行本规定,工程承包方和施工方负责具体落实。

二、安全责任1. 项目管理方对试生产阶段的安全负总责,要确保安全管理制度的执行,并配备专职安全管理人员。

2. 工程承包方应负责试生产过程中的安全监督和组织协调工作,落实安全管理措施。

3. 施工方应严格执行安全管理规定和工作程序,确保员工安全。

三、安全管理措施1. 安全培训措施:a) 安排针对试生产工作特点的安全培训,包括操作规程、安全知识、紧急处理等内容。

b) 为新员工提供入职安全培训,并要求其通过安全考试合格后方可上岗。

c) 建立定期培训制度,对试生产期间的安全问题进行强调和总结,提高员工安全意识。

2. 安全设备措施:a) 确认试生产设备和设施的安全性能符合相关标准,并进行定期检查和维护。

b) 配备必要的灭火器材和应急设备,设立安全出口和安全标识,以确保紧急情况下的及时疏散和救援。

c) 设置安全防护设施,如防护网、防护板等,保障员工以及周边人员的安全。

3. 安全管理措施:a) 制定详细的安全操作规程和应急预案,并贴于工作现场显眼位置。

b) 对危险工艺、危险物品和危险区域进行标识警示,并进行定期检查和维护。

c) 加强对危险品的防火、防爆、防毒、防静电等控制措施,确保操作人员和设备的安全。

d) 实施严格的作业许可制度,确保每个施工环节的安全质量。

e) 加强现场巡查和安全检查,及时发现和纠正安全隐患。

四、安全应急准备1. 建立化工建设项目试生产阶段的应急预案和指挥体系,确保应急组织和资源的快速响应。

2. 定期组织应急演练,提高员工的应急处理能力和协调能力。

3. 在现场设置紧急电话和报警设备,以及应急救援指示的标志和示意图。

五、安全监督和评估1. 项目管理方要定期召开安全会议,对试生产阶段的安全进行评估和控制。

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定

管理制度参考范本化工建设项目试生产安全管理规定aI时'间H 卜/ / 1 / 8、总则一)为贯彻安全生产方针,加强对化工建设项目试生产的安全管理,保障人员安全及生产装置的正常运行,特制定本规定。

二)本规定适用于新建化学品生产企业和化学品生产企业改建、扩建项目生产装置的试生产。

化学品生产企业原有生产装置、设备、设施未作改变,生产工艺、原料路线或产品品种有改变的试生产,适用本规定。

三)试生产包括单机试车、联动试车、投料试车以及相应的物料贮备。

四)与本规定相关的工程质量、职业卫生、消防安全、环境保护、特种设备及化学品管理,按现行的法规、标准、规范执行。

二、术语和定义一)单机试车:现场安装的驱动装置空负荷运转或单台机器、机组以水、空气等为介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量。

二)联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制造、安装质量。

三)投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品。

四)中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。

五)工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作。

般规定一)试生产前生产装置及现场环境必须具备的条件:.已通过化工建设项目设立安全审查和安全设施设计审查;2.试车范围内的工程已按设计文件规定的内容和标准完成;3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;4.试车范围内的电器系统和仪表装置的检测、自动控制系统、联锁及报警系统等必须符合设计文件的规定;5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;6.试车现场已清理干净,道路、照明等满足试生产的需要。

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定化工建设项目试生产阶段是确定设备、工艺流程、产品质量和生产能力的关键阶段。

试生产的安全管理是保证工艺装置在正式生产前优化和完善、确保产品质量的关键,同时也是保障生产运行安全稳定的关键。

本文将就化工建设项目试生产阶段工作作出有关安全管理的规定。

一、基本原则1.1 安全第一安全是试生产的首要任务和基本原则,必须坚持安全第一,使试生产过程安全无事故。

1.2 风险管理试生产过程存在一定的风险,需要制定安全预案和应急预案。

应用风险管理思想,对整个过程进行安全分析、评估、预控和措施制定。

1.3 周密安排试生产工作计划、试验方案、试验条件、试验程序等必须经过周密安排、审核、批准后再实施。

1.4 交底教育试生产前,必须对试验人员进行安全知识交底和安全教育,确保其具备相应的技能和知识,能够认真执行安全规定。

1.5 持续改进安全管理是一个动态的过程,需要不断进行反思和改进。

试验中,对事故隐患、不安全行为和活动进行不定期检查、分析、纠正和改进,保证试生产的安全稳定运行。

二、组织管理2.1 安全领导责任制设立试生产期安全领导小组,制定安全工作把关措施,对试生产期间的安全生产工作进行安排、组织、协调、指导和督促,确保安全工作的有效开展。

2.2 安全生产管理机构试生产阶段设立安全生产管理机构,设立相应的管理制度和管理岗位。

对于事故隐患,要立即进行控制和处理,制定相应的措施,加强对相关人员的培训和考核,确保安全措施的有效实施。

2.3 责任、权利和义务试生产负责人、安全负责人和试验人员必须严格遵守国家和行业的安全标准和管理规定,不得违反试验计划和程序。

对于安全工作中发现的问题,必须实行责任追究,保证试生产的安全。

2.4 安全检查与监督每天坚持对试验场地、技术管理和工人上岗情况进行一次安全检查,确定安全隐患并及时处理。

同时加强对试验关键装置、试生产基础建设及保护环境等方面的监督。

三、安全技术要求3.1 设备技术安全要求根据试验的特殊性,制定设备要求和技术要求,从最严格的技术标准,以确保在试验中不会出现安全隐患。

化工建设项目试生产安全管理规定(4篇)

化工建设项目试生产安全管理规定(4篇)

化工建设项目试生产安全管理规定第一章总则第一条为了确保化工建设项目试生产的安全运行,保障人民群众的生命财产安全和社会稳定,根据《中华人民共和国安全生产法》等法律、法规的规定,制定本规定。

第二条本规定适用于所有化工建设项目的试生产阶段。

第三条化工建设项目试生产的安全管理责任由项目建设单位负责,受项目建设单位委托的试生产单位按照委托协议承担相应责任。

第四条化工建设项目试生产的安全管理原则:预防为主,综合治理,依法管理,分级负责。

第二章试生产前准备第五条在进行试生产前,项目建设单位应按照相关法律法规和技术标准,进行项目风险评估,制定试生产安全管理计划。

第六条试生产安全管理计划应包括试生产前的安全检查、整改措施及验收;试生产期间的职责分工、安全操作规程、应急预案等内容。

第七条试生产前,项目建设单位应组织力量对试生产单位的从业人员进行必要的安全生产培训,确保从业人员具备相应的安全操作技能和知识。

第八条试生产单位应按照试生产安全管理计划的要求,落实现场安全设施和设备的检查和维护。

如有异常情况,应及时报告项目建设单位,并采取必要措施予以处理。

第三章试生产期间的安全管理第九条试生产期间,试生产单位应按照试生产安全管理计划的要求,严格执行安全操作规程,确保操作人员严格遵守操作规程。

第十条试生产单位应加强对试生产设备的监测和检查,及时发现故障和隐患,采取措施进行排查和处置。

第十一条试生产单位应明确试生产期间的责任分工,确保各岗位的人员具备相应的安全责任和执勤意识。

第十二条试生产单位应建立健全应急预案和应急救援机构,根据实际情况进行应急演练,提高应急能力。

第十三条试生产期间,试生产单位应定期进行安全检查,发现问题及时整改,并进行记载。

如发现严重问题,应立即停产,并报告项目建设单位。

第十四条在试生产过程中,发生事故、火灾等突发情况时,试生产单位应立即启动应急预案,采取措施进行扑灭、报警和疏散等,确保人员安全和事故扩散不扩大。

公司化工建设项目试生产安全管理规定(4篇)

公司化工建设项目试生产安全管理规定(4篇)

公司化工建设项目试生产安全管理规定第一章总则第一条为了确保公司化工建设项目试生产阶段的安全生产,保障员工的生命财产安全,促进工程顺利进行,制定本管理规定。

第二条本管理规定适用于公司化工建设项目试生产阶段,包括设计、施工、设备安装、试生产及相关环境保护等工作。

第三条试生产阶段必须严格遵守国家和地方有关安全生产法律、法规、规章以及各项规定,切实做好安全生产工作。

第四条化工建设项目试生产安全管理应坚持预防为主、综合治理的原则,注重加强组织管理、宣传教育、技术措施、应急准备等方面的工作。

第五条项目经理是化工建设项目试生产期的安全生产主要负责人,负责统筹、协调和监督试生产过程中的安全生产工作,确保工作任务的完成。

第六条项目经理应具备相关的安全生产知识和管理经验,能够熟练运用安全生产法律、法规、规章,制定科学合理的安全生产措施。

第七条项目经理应组织编制试生产阶段的安全生产计划,并报公司安全生产部门备案。

安全生产计划应明确各阶段的工作任务、工作时间及责任分工。

第八条项目经理应组织试生产前的安全生产培训,确保所有参与试生产的员工熟悉安全生产规定、操作规程,并提供必要的安全防护用品和设备。

第九条项目经理应定期组织安全生产检查,及时发现和排除事故隐患,确保试生产阶段的安全生产工作符合要求。

第十条项目经理应建立健全安全生产档案,包括试生产工作记录、检查记录、培训记录等,并保留相应的原始资料和文件。

第十一条项目经理应在试生产阶段结束前,组织安全生产评估,评估试生产阶段的安全生产工作是否达到预期目标,并提出改进意见。

第十二条公司应建立健全内部审计制度,定期对化工建设项目试生产的安全生产工作进行监督检查,并向相关部门及时汇报。

第二章安全组织与管理第十三条公司应建立健全安全生产管理体系,包括组织机构、管理制度、业务流程等,明确安全生产的职责分工和工作程序。

第十四条公司应设立专职安全生产部门或安全员,负责化工建设项目试生产阶段的安全管理工作。

化工建设项目试生产安全管理规定(试行).doc

化工建设项目试生产安全管理规定(试行).doc

化工建设项目试生产安全管理规定(试行)一、总则(一)为贯彻安全生产方针,加强对化工建设项目试生产的安全管理,保障人员安全及生产装置的正常运行,特制定本规定。

(二)本规定适用于新建化学品生产企业和化学品生产企业改建、扩建项目生产装置的试生产。

化学品生产企业原有生产装置、设备、设施未作改变,生产工艺、原料路线或产品品种有改变的试生产,适用本规定。

(三)试生产包括单机试车、联动试车、投料试车以及相应的物料贮备。

(四)与本规定相关的工程质量、职业卫生、消防安全、环境保护、特种设备及化学品管理,按现行的法规、标准、规范执行。

二、术语和定义(一)单机试车:现场安装的驱动装置空负荷运转或单台机器、机组以水、空气等为介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量。

(二)联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制造、安装质量。

(三)投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品。

(四)中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。

(五)工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作。

三、一般规定(一)试生产前生产装置及现场环境必须具备的条件:1.已通过化工建设项目设立安全审查和安全设施设计审查;2.试车范围内的工程已按设计文件规定的内容和标准完成;3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;4.试车范围内的电器系统和仪表装置的检测、自动控制系统、联锁及报警系统等必须符合设计文件的规定;5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;6.试车现场已清理干净,道路、照明等满足试生产的需要。

公司化工建设项目试生产安全管理规定(四篇)

公司化工建设项目试生产安全管理规定(四篇)

公司化工建设项目试生产安全管理规定第一章总则第一条为了加强对公司化工建设项目试生产阶段的安全管理,确保生产运行安全稳定,依法实施及时、科学、规范的安全管理措施,特制定本规定。

第二条本规定适用于公司化工建设项目试生产阶段的安全管理。

第三条项目试生产阶段是指企业在建设项目基本完成主体工程,进行初次试生产之前的阶段。

第四条安全第一,预防为主原则,综合治理的方针。

第五条项目试生产阶段的安全管理,应当遵循法律法规的规定,并根据项目特点和实际情况确定具体安全管理措施。

第六条公司应当建立健全项目试生产安全管理机构和人员配备,明确各级安全管理人员的职责。

第二章试生产前的安全准备工作第七条试生产前,公司应当编制试生产安全管理方案,并报经市级安全生产监管部门审核备案。

第八条试生产安全管理方案应当包括项目试生产的基本情况、安全目标、安全责任、组织管理、应急救援、监督检查等内容。

第九条试生产前,公司应当制定试生产安全检查计划,开展试生产前的安全检查,消除安全隐患,确保试生产阶段的安全稳定。

第十条试生产前,公司应当严格按照国家相关标准和规定组织进行安全技术评审,确保试生产过程中的技术安全。

第三章试生产的安全管理第十一条试生产期间,公司应当加强对设备、设施和工艺的日常检查和维护,确保其安全稳定运行。

第十二条试生产期间,公司应当建立健全安全生产档案,记录试生产过程中的安全事故、安全隐患等情况,并及时采取措施加以处理。

第十三条试生产期间,公司应当建立健全安全管理制度,明确各级安全管理人员的职责,并组织开展各类安全培训,提高员工的安全意识。

第十四条试生产期间,公司应当按照国家相关标准和规定,加强对试生产场所周边环境的监测,确保环境安全。

第四章事故应急管理第十五条公司应当制定健全试生产期间的事故应急预案,明确各级应急救援人员的职责和任务,并定期开展应急演练。

第十六条试生产期间发生事故或者突发情况时,公司应当及时组织应急救援,并及时向有关部门报告。

(安全生产)化工建设项目试生产安全管理规定(试行)

(安全生产)化工建设项目试生产安全管理规定(试行)

(安全生产)化工建设项目试生产安全管理规定(试行)化工建设项目试生产安全管理规定(试行)一、总则(一)为贯彻安全生产方针,加强对化工建设项目试生产的安全管理,保障人员安全及生产装置的正常运行,特制定本规定。

(二)本规定适用于新建化学品生产企业和化学品生产企业改建、扩建项目生产装置的试生产。

化学品生产企业原有生产装置、设备、设施未作改变,生产工艺、原料路线或产品品种有改变的试生产,适用本规定。

(三)试生产包括单机试车、联动试车、投料试车以及相应的物料贮备。

(四)与本规定相关的工程质量、职业卫生、消防安全、环境保护、特种设备及化学品管理,按现行的法规、标准、规范执行。

二、术语和定义(一)单机试车:现场安装的驱动装置空负荷运转或单台机器、机组以水、空气等为介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量。

(二)联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制造、安装质量。

(三)投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品。

(四)中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。

(五)工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作。

三、一般规定(一)试生产前生产装置及现场环境必须具备的条件:1.已通过化工建设项目设立安全审查和安全设施设计审查;2.试车范围内的工程已按设计文件规定的内容和标准完成;3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;4.试车范围内的电器系统和仪表装置的检测、自动控制系统、联锁及报警系统等必须符合设计文件的规定;5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;6.试车现场已清理干净,道路、照明等满足试生产的需要。

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定

化工建设项目试生产安全管理规定一、总?则???????(一)为贯彻安全生产方针,加强对化工建设项目试生产的安全管理,保障人员安全及生产装置的正常运行,特制定本规定。

???????(二)本规定适用于新建化学品生产企业和化学品生产企业改建、扩建项目生产装置的试生产。

化学品生产企业原有生产装置、设备、设施未作改变,生产工艺、原料路线或产品品种有改变的试生产,适用本规定。

???????(三)试生产包括单机试车、联动试车、投料试车以及相应的物料贮备。

???????(四)与本规定相关的工程质量、职业卫生、消防安全、环境保护、特种设备及化学品管理,按现行的法规、标准、规范执行。

???????二、术语和定义???????(一)单机试车:现场安装的驱动装置空负荷运转或单台机器、机组以水、空气等为介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量。

???????(二)联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制造、安装质量。

???????(三)投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品。

???????(四)中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。

???????(五)工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作。

???????三、一般规定???????(一)试生产前生产装置及现场环境必须具备的条件:???????1.已通过化工建设项目设立安全审查和安全设施设计审查;???????2.试车范围内的工程已按设计文件规定的内容和标准完成;???????3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;???????4.试车范围内的电器系统和仪表装置的检测、自动控制系统、联锁及报警系统等必须符合设计文件的规定;???????5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;???????6.试车现场已清理干净,道路、照明等满足试生产的需要。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

化工建设项目试生产安全管理规定(试行)
一、总则
(一)为贯彻安全生产方针,加强对化工建设项目试生产的安全管理,保障人员安全及生产装置的正常运行,特制定本规定。

(二)本规定适用于新建化学品生产企业和化学品生产企业改建、扩建项目生产装置的试生产。

化学品生产企业原有生产装置、设备、设施未作改变,生产工艺、原料路线或产品品种有改变的试生产,适用本规定。

(三)试生产包括单机试车、联动试车、投料试车以及相应的物料贮备。

(四)与本规定相关的工程质量、职业卫生、消防安全、环境保护、特种设备及化学品管理,按现行的法规、标准、规范执行。

二、术语和定义
(一)单机试车:现场安装的驱动装置空负荷运转或单台机器、机组以水、空气等为介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量。

(二)联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制
造、安装质量。

(三)投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品。

(四)中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。

(五)工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作。

三、一般规定
(一)试生产前生产装置及现场环境必须具备的条件:
1.已通过化工建设项目设立安全审查和安全设施设计审查;
2.试车范围内的工程已按设计文件规定的内容和标准完成;
3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;
4.试车范围内的电器系统和仪表装置的检测、自动控制系统、联锁及报警系统等必须符合设计文件的规定;
5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;
6.试车现场已清理干净,道路、照明等满足试生产的需要。

(二)建设单位必须建立试生产安全管理机构,明确安全管理人员,建立健全各级、各部门岗位安全生产责任制和安全管理制度、
操作规程;参加试生产人员必须进行专门的安全教育和技术培训,考核合格持证上岗。

(三)试生产前,建设单位必须做好试生产的各项准备工作,对设备、设施进行全面检查,做到隐患不消除不试车、条件不具备不试车、事故处理方案不落实不试车。

(四)试生产总体方案中的试车计划可根据现场实际情况加以调整,内容可以逐步深化,但主要试车程序不得任意改变。

前一阶段不合格,不得进行下一阶段的试车。

(五)与试车相关的各生产装置、辅助系统必须统筹兼顾,首尾衔接,同步试车。

(六)所有安全设施应与主体生产装置同步试车。

(七)严格执行各项安全管理制度和操作规程,加强巡回检查,及时发现问题;出现异常情况,项目负责人应组织相关人员研究提出解决方案,难以及时消除并对安全有影响的,应中止运行。

(八)阶段性的试生产工作完成后,必须按规范进行交接。

交接资料归入技术档案。

(九)化工投料试生产方案应报当地安全生产监督管理部门备案。

(十)试生产期一般不超过六个月,特殊情况需要延期的,由建设单位向建设项目安全许可实施部门申请延期,经批准方可延长试生产期。

申请延期应书面报告延期原因,并重新编制试生产方案。

(十一)试生产结束后,中间产品、副产品、产品属于危险化
学品的,应及时申请或变更安全生产许可证。

四、试生产前的准备
(一)单机试车
驱动装置、机器或机组,安装后必须进行单机试车,其中确因受介质限制而不能进行试车的,必须经现场技术负责人批准后,留待投料试车时一并进行。

1.单机试车时,必须设置盲板,使试车系统与其它系统隔离;
2.单机试车必须包括保护性联锁和报警等自控装置;
(二)联动试车
在试车范围内的机器,除必须留待投料试车阶段进行试车的以外,单机试车已经全部合格并经中间交接后,进行联动试车。

1.试车范围内的工程已按设计文件规定的内容和施工及验收规范的标准全部完成;
2.试车前,试车方案中规定的工艺指标、报警及联锁整定值已确认并下达;
3.不受工艺条件影响的仪表、保护性联锁、报警皆应参与试车,并应逐步投用自动控制系统;
4.联动试车应达到试车的系统首尾衔接稳定运行;参加试车人员掌握开车、停车、事故处理和调整工艺条件的技术。

(三)编制试生产方案
化工投料试生产前由建设单位组织生产、技术部门和设计、施工单位及技术转让方共同编制试生产方案,经建设单位负责人审批
报经当地安全生产监督管理部门备案后执行。

试生产方案内容应符合《危险化学品建设项目安全许可实施办法》(国家总局第8号令)要求,并建议按以下内容编制:1.建设项目施工完成情况;
2.试车目的;
3.生产、储存的危险化学品品种和设计能力;
4.试车组织、试车负责人及参加试车的人员;
5.试车必须具备的条件;
6.试车所需准备工作及检查内容的目录;
7.试车所需外部协作条件及临时设施的方案;
8.试车所需原料、燃料,化学药品和水、电、汽、气、备品备件等物资清单;
9.试车程序和进度表;
10.开、停车及紧急事故处理的程序与要求;
11.试生产(使用)过程中可能出现的安全问题和对策及采取的安全措施;
12.试生产过程中的事故应急救援预案;
13.试生产(使用)起止日期。

(四)物质及技术准备工作
1.投料试车前,工艺规程、安全规程、检修规程、分析规程及岗位操作法等下发实施;
2.盲板已按批准的带盲板工艺流程图安装或拆除,并经检查无
误,质量合格;
3.投料试车装置的安全设施、应急救援器材配置到位;
4.安全设施已委托有资质的检测检验机构进行检验、检测合格;
5.投料试车装置的消防设施已经消防主管部门验收合格;
6.投料试车装置的环境保护和监测设施已经环保主管部门验收合格。

五、试生产管理
(一)投料试车
在生产装置联动试车结束,缺陷消除,工程交接完成后进行投料试车。

1.投料试车必须循序渐进,当上一道工序不稳定或下一道工序不具备条件时,不得进行下一道工序试车;
2.投料试车时,机械、电气、仪表等操作人员应配合协调,及时做好信息沟通,做好测定数据的记录;
3.化工分析工必须根据试车需要及时增加(调整)分析项目和频率,做好记录;
4.化工投料试车合格后,应及时消除试车中暴露的缺陷,并逐步达到满负荷试车。

(二)人员控制
1.严格控制现场操作人员的数量,无关人员远离现场;
2.首次投料试验过程中,项目负责人、技术负责人和安全管理人员不得擅离岗位,遇有异常情况,主要负责人应及时组织分析并
采取相应的措施,确认安全后方可继续。

3.为确保试生产过程的顺利进行,防止事故的扩大和漫延,必要时应采取专业队伍现场安全监护。

4.建设项目试生产期间,建设单位应当与委托的安全评价机构加强沟通,及时对建设项目及其安全设施试生产(使用)情况进行安全验收评价。

六、文件管理
(一)建设单位应对试生产过程中的相关资料、文件加强管理。

试生产方案、试运行情况总结、异常情况应急处置等资料应送本单位安全生产管理部门备案。

(二)建设单位对其提供的有关文件、资料的真实性、可靠性负责。

七、附则
(一)建设单位按照本规定,结合各自的具体情况,制定实施办法。

(二)本规定自公布之日起试行。
