内墙抹灰工程施工技术交底 2
内墙抹灰施工安全技术交底
![内墙抹灰施工安全技术交底](https://img.taocdn.com/s3/m/d53090e0294ac850ad02de80d4d8d15abf230069.png)
内墙抹灰施工安全技术交底1. 引言内墙抹灰施工是建筑施工中的重要环节之一,也是确保房屋结构牢固和美观的关键工艺。
本文将详细介绍内墙抹灰施工的安全技术交底事项,以确保施工过程安全可靠。
2. 施工前的准备工作在进行内墙抹灰施工之前,必须进行充分的准备工作,以确保施工的安全性。
以下是准备工作的详细内容: - 检查施工区域是否符合安全要求:包括检查地面是否平整、无明显障碍物;确认施工区域周围是否设置了警示标识,确保人员和设备的安全。
- 准备必要的施工工具和设备:包括抹灰刀、批灰板、搅拌机等设备,确保设备完好,并经过安全培训的工人会正确使用。
- 确保施工材料的品质和安全性:检查砂浆、水泥等施工材料的质量,确保其符合标准。
3. 施工现场安全措施为了保证施工过程的安全,必须采取一系列的现场安全措施。
以下是一些常见的施工现场安全措施: - 佩戴个人防护装备:包括安全帽、防尘口罩、安全鞋等,以保护施工人员免受施工现场可能存在的危害。
- 防止尘埃飞扬:使用湿抹布擦拭施工区域的墙面和地面,减少尘埃的产生;在施工现场设置防尘网等设施,控制粉尘的扩散。
- 管理施工工人数量:控制施工工人的数量,避免施工区域过于拥挤,增加意外发生的风险。
- 设置临时安全通道:在施工现场设置临时安全通道,方便人员和设备的进出,并确保通道畅通无阻。
4. 抹灰施工安全操作规范内墙抹灰施工需要遵守一系列的操作规范,以确保施工安全可靠。
以下是一些常见的安全操作规范: - 抹灰前的表面处理:在施工之前,需要对墙面进行处理,如清除灰尘、油污等杂质,保持墙面干燥。
- 工具使用注意事项:使用抹灰刀、批灰板等工具时,要确保手持稳定,操作时要注意不要割伤手指或其他身体部位。
- 施工中的高空作业:如果存在高空抹灰的情况,必须使用合适的脚手架或其他辅助设备,并确保安全带牢固绑扎。
- 避免材料浪费和存放不当:在施工过程中,要控制材料的浪费,减少施工现场的杂乱程度,并防止施工材料堆放不当引发安全隐患。

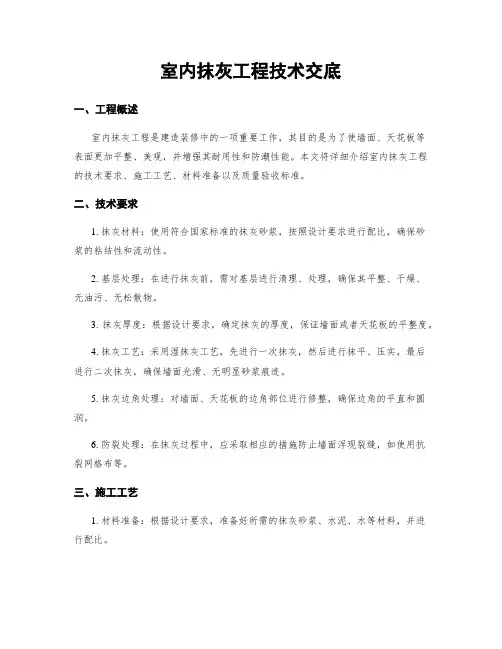

室内抹灰工程技术交底
![室内抹灰工程技术交底](https://img.taocdn.com/s3/m/d80e999f6e1aff00bed5b9f3f90f76c661374c30.png)
室内抹灰工程技术交底一、工程概述室内抹灰工程是建造装修中的一项重要工作,其目的是为了使墙面、天花板等表面更加平整、美观,并增强其耐用性和防潮性能。
本文将详细介绍室内抹灰工程的技术要求、施工工艺、材料准备以及质量验收标准。
二、技术要求1. 抹灰材料:使用符合国家标准的抹灰砂浆,按照设计要求进行配比,确保砂浆的粘结性和流动性。
2. 基层处理:在进行抹灰前,需对基层进行清理、处理,确保其平整、干燥、无油污、无松散物。
3. 抹灰厚度:根据设计要求,确定抹灰的厚度,保证墙面或者天花板的平整度。
4. 抹灰工艺:采用湿抹灰工艺,先进行一次抹灰,然后进行抹平、压实,最后进行二次抹灰,确保墙面光滑、无明显砂浆痕迹。
5. 抹灰边角处理:对墙面、天花板的边角部位进行修整,确保边角的平直和圆润。
6. 防裂处理:在抹灰过程中,应采取相应的措施防止墙面浮现裂缝,如使用抗裂网格布等。
三、施工工艺1. 材料准备:根据设计要求,准备好所需的抹灰砂浆、水泥、水等材料,并进行配比。
2. 基层处理:清理基层表面的灰尘、油污等杂物,修补基层的破损部份,确保基层平整、干燥。
3. 砂浆配制:按照设计要求,将抹灰砂浆与水泥、水进行配制,搅拌均匀,确保砂浆的粘结性和流动性。
4. 抹灰施工:先进行一次抹灰,用抹刀将砂浆均匀涂抹在墙面或者天花板上,然后用抹刀进行抹平、压实,确保墙面平整。
等第一次抹灰干燥后,进行二次抹灰,用抹刀将砂浆均匀涂抹在墙面或者天花板上,然后用抹刀进行抹平、压实,确保墙面光滑。
5. 边角处理:对墙面、天花板的边角部位进行修整,用抹刀进行修整,使边角平直、圆润。
6. 防裂处理:在抹灰过程中,根据需要,可在墙面上贴抗裂网格布,以增加墙面的抗裂性。
7. 养护:施工完成后,对抹灰部位进行养护,保持其湿润,防止开裂。
四、质量验收标准1. 平整度:墙面或者天花板的平整度应符合设计要求,不得浮现凹凸不平、波浪状等现象。
2. 光滑度:墙面或者天花板的光滑度应符合设计要求,不得浮现砂浆痕迹、起砂等现象。
内墙抹灰施工技术交底

![内墙抹灰施工技术交底](https://img.taocdn.com/s3/m/7d3fc15353ea551810a6f524ccbff121dd36c52e.png)
内墙抹灰施工技术交底关键信息项1、工程名称:____________________________2、施工部位:____________________________3、施工时间:____________________________4、施工队伍:____________________________5、质量标准:____________________________6、安全要求:____________________________11 施工准备111 材料准备水泥:采用普通硅酸盐水泥,强度等级不低于 325 级,应有出厂合格证明及复验报告。
砂:中砂,平均粒径为 035~05mm,使用前应过 5mm 孔径的筛子,不得含有杂质。
石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm 的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于 15d;用于罩面灰时,熟化时间不应少于 30d,使用时石灰膏内不应含有未熟化颗粒和其他杂质。
其他材料:如界面剂、防裂纤维等,应符合设计要求和相关标准的规定。
112 主要机具砂浆搅拌机、手推车、铁锹、筛子、水桶、灰槽、刮杠、靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、阴阳角抹子、捋角器等。
113 作业条件主体结构已完成,并经有关部门验收合格。
抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。
连接处的缝隙应用 1∶3 水泥砂浆或 1∶1∶6 水泥混合砂浆分层嵌塞密实。
若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞,使其塞缝严实。
砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等应清除干净,并洒水湿润。
预埋铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。
室内大面积施工前应先做样板间,经鉴定合格后再大面积施工。
12 工艺流程基层处理→浇水湿润→甩浆→吊垂直、套方、找规矩、做灰饼→抹水泥踢脚或墙裙→做护角→抹底层砂浆→抹中层砂浆→抹罩面灰→养护121 基层处理将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘土冲掉,将墙面润湿。

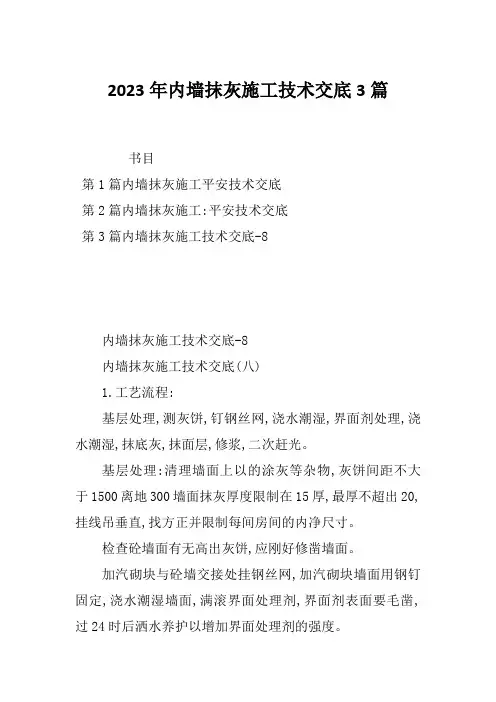

2023年内墙抹灰施工技术交底3篇
![2023年内墙抹灰施工技术交底3篇](https://img.taocdn.com/s3/m/742892df80c758f5f61fb7360b4c2e3f56272562.png)
2023年内墙抹灰施工技术交底3篇书目第1篇内墙抹灰施工平安技术交底第2篇内墙抹灰施工:平安技术交底第3篇内墙抹灰施工技术交底-8内墙抹灰施工技术交底-8内墙抹灰施工技术交底(八)1.工艺流程:基层处理,测灰饼,钉钢丝网,浇水潮湿,界面剂处理,浇水潮湿,抹底灰,抹面层,修浆,二次赶光。
基层处理:清理墙面上以的涂灰等杂物,灰饼间距不大于1500离地300墙面抹灰厚度限制在15厚,最厚不超出20,挂线吊垂直,找方正并限制每间房间的内净尺寸。
检查砼墙面有无高出灰饼,应刚好修凿墙面。
加汽砌块与砼墙交接处挂钢丝网,加汽砌块墙面用钢钉固定,浇水潮湿墙面,满滚界面处理剂,界面剂表面要毛凿,过24时后洒水养护以增加界面处理剂的强度。
抹灰:在抹底灰前一天墙面浇水潮湿要内潮面干,用1:3水泥砂浆打底,面层用1:3水泥砂浆抹面压光后用温海棉承垂直方面拉细毛,内墙面根部离地200交用海棉拉细毛做踢脚线,粉好墙面浇水养护3-5天门窗洞口护角用1:2水泥砂压实收光,棱角做尖角,室内门过梁以50线上1600限制。
施工中应留意事项:1.界面剂表面必需毛糙,并要养护必需满滚不留死角避开以后墙面空鼓开裂。
2.在抹灰前墙面必需浇水潮湿,粉好的墙面浇水养护3-5天,避开墙面脱水引起空鼓起砂现象发生。
3.门窗洞口护角,尺寸、标高正确,在两次施工的洞口,每边留不少于5cm用铝合金靠紧割直,两次施工部位接头应平整。
4.电线盒、开关盒部位应清洁方正。
5.做到工完场洁,落地灰随清随用。
施工要求:抹灰工程队应根据抹灰施工工艺标准仔细施工,根据甲方的施工要求对施工部位施工,质量达到合格,墙面平整垂直,阴阳角方正。
线条平直。
操作工艺加气混凝土表面缺棱掉角需分层修补。
做法是:先浇湿基体表面,刷掺水量10%的107胶水泥浆一道,紧跟抹1内墙抹灰施工平安技术交底工程名称德江·世纪明珠工程a8、a9、a10单元交底日期交底人平安员交底内容:室内白灰砂浆抹灰:1、施工人员必需戴平安帽。

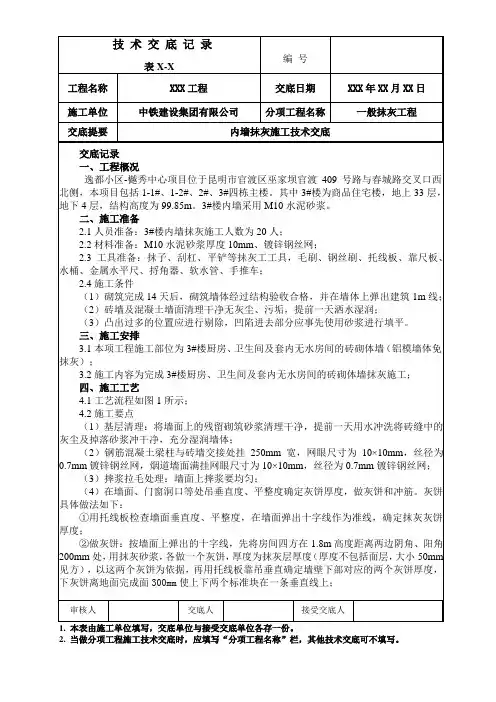

内墙抹灰施工技术交底
![内墙抹灰施工技术交底](https://img.taocdn.com/s3/m/34f7829d1b37f111f18583d049649b6648d709ee.png)
5.5允许偏差。
序号
项目
允许偏差
检查方法
1
立面垂直度
4mm
2m垂直检测尺
2
表面平整度
4mm
2m靠尺塞尺
3
阴阳角方正
4mm
直角检测尺
六、成品保护
6.1施工时,搬运材料机具及使用小推车是时要特别小心防止碰刮墙面及阳角;
6.2抹灰时墙上的预留管线槽、预埋件等要采取保护措施避免砂浆漏入其中使其堵塞;
2.2材料准备:M10水泥砂浆厚度10mm、镀锌钢丝网;
2.3工具准备:抹子、刮杠、平铲等抹灰工工具,毛刷、钢丝刷、托线板、靠尺板、水桶、金属水平尺、捋角器、软水管、手推车;
2.4施工条件
(1)砌筑完成14天后,砌筑墙体经过结构验收合格,并在墙体上弹出建筑1m线;
(2)砖墙及混凝土墙面清理干净无灰尘、污垢,提前一天洒水湿润;
7.6产生的废料、垃圾及时清理出现场,做到工完场清。
交底审核人
交底人
土建工程师
质检员
交底时间
作业队
接受交底人
班组长
质检员
接受交底时间
②做灰饼:按墙面上弹出的十字线,先将房间四方在1.8m高度距离两边阴角、阳角200mm处,用抹灰砂浆,各做一个灰饼,厚度为抹灰层厚度(厚度不包括面层,大小50mm见方),以这两个灰饼为依据,再用托线板靠吊垂直确定墙壁下部对应的两个灰饼厚度,下灰饼离地面完成面300mm使上下两个标准块在一条垂直线上;
6.3抹灰层未充分凝结硬化前,防止快干,水冲、撞击,以保证抹灰层有足够强度。
七、安全环保与绿色施工措施
7.1边洞口处进行抹灰时首先要观察有无危险,若不能施工禁止施工;

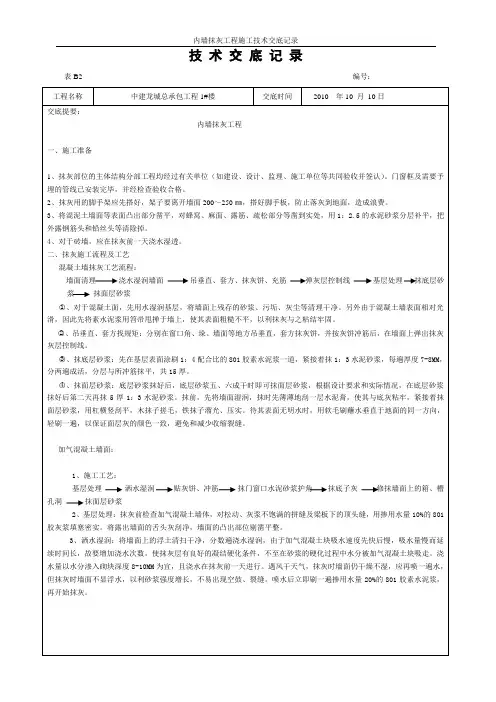

内墙抹灰工程施工技术交底
![内墙抹灰工程施工技术交底](https://img.taocdn.com/s3/m/7df8cb27763231126edb1160.png)
5、抹门窗口水泥砂浆护角:室内门窗口的阳角和门窗套、柱面阳角,均应抹水泥砂浆护角,其高度不小于1.8米,护角每侧包边的宽度不小于50MM,阳角、门窗套上下和过梁底面要方正。操作方法是先刷好掺用水量10%的801胶素水泥浆,1:3水泥砂浆打底。第二遍用1:3水泥砂浆与标筋找平。做护角要两面贴好靠尺,待砂浆稍干后再用素水泥膏抹成小圆角,护角厚度超出墙面底灰一个罩面灰厚度,成活后与墙面灰层平齐。
五、质量控制要点:
基层处理检查、灰饼冲筋检查、平整度、垂直度检查。
一般抹灰工程主控项目
项次
项目
检验方法
1
抹灰前基层边面的尘土、污垢、油渍等应清除干净,并应洒水润湿
检查施工记录
2
一般抹灰所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求
检查产品合格证书、进场验收记录、复验报告和施工记录
、抹面层砂浆:底层砂浆抹好后,底层砂浆五、六成干时即可抹面层砂浆,根据设计要求和实际情况,在底层砂浆抹好后第二天再抹5厚1:3水泥砂浆。抹前,先将墙面湿润,抹时先薄薄地刮一层水泥膏,使其与底灰粘牢,紧接着抹面层砂浆,用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致,避免和减少收缩裂缝。
观察;用小锤轻击检查;检查施工记录
六、注意问题:
1、粘结不牢、空鼓、裂缝:加气混凝土墙面抹灰,最常见通病之一就是灰层与基体之间粘结不牢、空鼓、裂缝。主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮素水泥浆。由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成于缩裂缝。改进措施,可采用喷洒防裂剂或涂刷掺801胶的素水泥浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,改进抹灰基层处理及砂浆配合比是解决加气混凝土墙面抹面空鼓、裂缝的关键。同时砂浆表面抗拉强度的提高,足以抗拒砂浆表面的收缩应力,待砂浆强度增长以后,就足以承受收缩应力的影响,从而阻止空鼓、干缩、裂缝的出现。
内墙抹灰安全技术交底
![内墙抹灰安全技术交底](https://img.taocdn.com/s3/m/29b04e46eef9aef8941ea76e58fafab069dc4496.png)
内墙抹灰安全技术交底1. 背景内墙抹灰是建筑施工过程中的一项关键工作,涉及到施工人员的安全和施工质量。
为了确保施工工人的安全,特制定此安全技术交底。
2. 抹灰施工安全要求2.1 施工前,必须对施工现场进行安全检查,确保各项施工设备的安全性能符合要求。
2.2 施工人员必须佩戴符合规定的个人防护装备,包括安全帽、安全鞋、防尘口罩和手套等。
2.3 施工人员应具备相关的技术知识和操作经验,必须经过专业培训并持证上岗。
2.4 施工现场必须设置明显的警示标识,警示标识上必须包含施工期间的安全注意事项和禁止事项。
2.5 施工工人必须严格按照作业规程进行操作,不得违反操作规范,确保施工质量和施工人员的安全。
3. 抹灰施工中的安全预防措施3.1 施工现场应保持整洁、无垃圾和杂物。
3.2 应严禁在施工现场吸烟或使用明火。
3.3 各种施工材料必须按照规定进行储存和堆放,以防止意外事故发生。
3.4 使用施工设备时必须确保设备的安全性能,防止设备故障引发意外情况。
3.5 施工现场必须配备灭火器材和应急救援设备,以备发生火灾等意外情况时的紧急处理。
4. 施工人员的责任与义务4.1 施工人员必须遵守施工现场的各项规定和安全交底内容,严禁违反操作规范和使用不符合标准的施工设备。
4.2 施工人员发现任何施工安全问题或隐患,必须及时向项目负责人或安全管理人员报告,并参与整改工作。
4.3 施工人员必须相互配合,互相提醒和监督,确保工作场所的安全。
5. 控制措施和应急处理5.1 在施工前,项目负责人必须制定详细的施工计划,明确安全措施和应急处理方案。
5.2 施工过程中,应加强安全巡查,及时发现问题并采取相应措施解决。
5.3 如果发生火灾、意外伤害等紧急情况,施工人员应立即采取应急措施,并向项目负责人报告并请求支援。
6. 安全培训和交底6.1 施工人员应定期接受安全培训,了解和掌握相关法规和安全技术要求。
6.2 每位施工人员在参与施工前,必须接受安全交底,明确工作内容和安全要求。
抹灰工施工安全技术交底范文
![抹灰工施工安全技术交底范文](https://img.taocdn.com/s3/m/506ac59f77a20029bd64783e0912a21615797f69.png)
抹灰工施工安全技术交底范文作为抹灰工程施工安全人员,我们的责任是保障施工过程中的安全,预防和避免意外事故的发生。
在进行抹灰工程施工前,我将向大家进行一次详细的技术交底,确保大家了解并掌握施工过程中的安全注意事项。
以下是我对抹灰工施工安全技术交底的范文:一、施工准备1. 在施工过程中,必须佩戴符合国家标准的个人防护装备,包括安全帽、安全鞋、手套和防尘口罩。
2. 检查施工区域是否存在危险隐患,如不平整的地面、杂物堆放、天花板上的杂物等,应及时清理。
3. 检查抹灰工具是否完好无损,如刮板、抹刀等,严禁使用破损或失效的工具。
二、材料准备1. 使用符合国家标准的抹灰砂浆,严禁使用过期或劣质材料。
2. 合理选择施工材料,保证其质量和可靠性。
3. 储存材料时注意防火、防潮、防晒,避免材料受损。
三、搭设脚手架1. 在搭设脚手架前,必须经过专业人员的检查和批准,确保其结构稳固、牢固可靠。
2. 在搭设脚手架的过程中,严禁搭建不符合安全要求的临时支撑物。
3. 搭设脚手架时,要注意平衡和均匀分布,确保脚手架不会倾斜或不稳定。
四、高处作业1. 高处作业必须使用可靠的扣件连接,严禁使用绳索、铁丝等不可靠的固定方式。
2. 在高处作业时,必须系好安全绳,确保安全绳的合理使用和固定。
3. 不得随意踩踏或跨越脚手架扶手,严禁站在脚手架扶手上进行作业。
五、防护措施1. 在施工过程中,必须设置明显的安全警示标志,提醒他人注意施工风险。
2. 施工现场必须设置有效的防护网,确保施工过程中的杂物和建筑块不会掉落。
3. 使用防尘设备,减少灰尘对施工人员的危害。
六、电气安全1. 在施工现场严禁乱拉乱接电线,必须由专人负责电力线路和配电装置的设置和维护。
2. 使用电动工具时,必须确保电源线路安全、绝缘良好。
3. 在进行电焊作业时,必须按照相关安全规范操作,严禁乱接焊接电缆。
七、紧急情况处理1. 在紧急情况下,必须立即采取适当的应急措施,保护自己和他人的安全。
内墙抹灰技术交底3篇
![内墙抹灰技术交底3篇](https://img.taocdn.com/s3/m/dca97b2ba200a6c30c22590102020740be1ecda8.png)
内墙抹灰技术交底第一篇:内墙抹灰准备工作内墙抹灰是建筑装修工程中非常重要的一个环节,直接影响室内的装修效果和墙面的实用性能。
因此,在进行内墙抹灰之前,需要仔细地进行准备工作,包括以下几个方面:1.准备材料和工具进行内墙抹灰时需要准备的材料主要有水泥、石膏、石膏粉、砂子、纤维网、搅拌机等。
除此之外,还需要准备一些常用工具,如砂纸、尺子、铅笔、墨线器、抹刀、砂浆板等。
2.墙体表面处理在进行内墙抹灰之前,需要先对墙体表面进行一些处理,以确保墙面平整、牢固。
首先,需要清除墙体表面上的灰尘、油污等杂质。
接着,用水泥砂浆将墙体表面进行填补,以填平墙面上的凹陷、裂缝等缺陷。
最后,使用砂纸对墙面进行处理,以保证墙体表面平整光滑。
3.墙体防潮处理在墙体表面处理完毕后,需要对墙体进行防潮处理,以避免因为潮湿导致内墙抹灰效果受到影响。
具体可采用涂刷防潮剂、安装防潮板等方法进行处理。
4.确定抹灰顺序在开始进行内墙抹灰工作时,需要根据墙面面积大小、墙面高低差等情况确定抹灰的顺序。
通常情况下,较低的墙面应该先进行抹灰,以避免较高的墙面混入较多的水泥浆。
5.抹灰过程中的注意事项在进行内墙抹灰工作时,需要注意以下几个方面。
首先,要注意调配好的水泥浆的比例和质量,保证水泥浆的均匀性和稳定性。
其次,要注意抹灰的厚度,避免抹灰过厚或过薄。
最后,要密切关注抹灰时的中间接头,避免出现开裂或掉落等情况。
通过以上准备工作和注意事项,可以确保内墙抹灰工作顺利进行。
在接下来的文章中,将重点介绍内墙抹灰的具体操作流程和注意事项。
内墙抹灰工程施工技术交底
![内墙抹灰工程施工技术交底](https://img.taocdn.com/s3/m/51efa3b99f3143323968011ca300a6c30c22f1bf.png)
用激光水平仪以控制线 (20mm线)与灰饼相结合 控制线盒出墙面安装高度。
灰饼先行, 注意工序 穿插衔接
施工工艺
10
1、工作面交接 线槽封堵、挂网:预埋管线槽必须用1:3水泥砂浆分两次填塞压实,对有3根以上预埋管的线槽必须用
C20细石混凝土灌实,封堵完成面高于原墙面不得超过5mm且完成面必须平整,所有线槽封堵必须满挂镀锌钢 丝网(两充分搅拌均匀
抹灰前对检查发现的砌块砌体表面缺棱掉角、开 槽位置等需分层修补。做法是:先淋湿基体表面, 刷掺水重10%的建筑胶水泥砂浆一道,紧跟抹1: 2水泥砂浆,每遍厚度应控制在7~9mm。
尤其注意涉水房间 区域封堵质量
施工工艺
13
2、基层处理
将基面灰尘、模板皮、脱模剂 等杂物清理干净。
灰缝有瞎缝和通光缝的必须先行堵塞, 有渗水部位应先做好防水处理且经淋水 穿墙螺杆孔采用发泡聚氨酯或膨胀水泥 试验合格。 砂浆堵塞严实。
内墙抹灰工程施工技术交底
目录
2
1 • 设计做法 2 • 施工准备 3 • 施工流程 4 • 施工工艺 5 • 注意事项 6 • 质量要求 7 • 质量控制要点
8 • 防空鼓开裂措施 9 • 质量通病 10 • 优秀做法 11 • 成品保护 12 • 安全生产 13 • 文明施工
设计做法
3
按照设计图纸及建设单位管理要求,本工程内墙抹灰施工做法为: 1、砖墙或砼墙; 2、不同材料交接处、水电管开槽修补位置挂φ0.7@15*15热镀锌钢丝网,每侧伸出宽度 150mm,沿竖向水泥钉固定,射钉中距400mm; 3、刷专用界面剂一道,采用纯水泥浆掺5%的108胶; 4、10厚1:2.5水泥砂浆打底; 5、5厚1:2.5水泥砂浆抹面。
内墙抹灰工程技术交底
![内墙抹灰工程技术交底](https://img.taocdn.com/s3/m/7c266e2526d3240c844769eae009581b6bd9bdc5.png)
内墙抹灰工程技术交底1. 前言本文档旨在详细介绍内墙抹灰工程的技术交底事项。
抹灰工程是建筑装饰工程中的重要环节之一,对于保障墙体的平整度和美观度具有重要作用。
技术交底的目的是确保施工人员明确工程要求,保证施工质量。
2. 施工前准备2.1 材料准备在施工前,需要准备好以下材料:- 砂浆:按照设计要求选用合适的砂浆材料,如水泥砂浆、石膏砂浆等。
- 涂料:选择适合抹灰工程的涂料,确保其质量合格。
- 防护材料:如塑料薄膜、胶带等,用于保护墙体不受污染。
2.2 工具准备在施工前,需要准备好以下工具:- 手工工具:如砂浆刀、抹刀等。
- 机械工具:如抹灰机、抹平机等。
- 安全工具:如安全帽、手套、口罩等。
3. 施工步骤3.1 墙体处理在进行抹灰工程前,需要对墙体进行处理,确保墙体表面平整、无油污、无杂物等。
3.2 砂浆配制按照设计要求,将适量的水泥砂浆和水按比例混合搅拌,直至达到均匀、无团块的状态。
3.3 抹灰施工3.3.1 预涂灰层先将预涂灰砂浆均匀地涂抹在墙体上,厚度不得超过设计要求。
3.3.2 粉饰灰层在预涂灰层干燥后,将粉饰灰砂浆均匀地涂抹在墙体上,厚度不得超过设计要求。
3.3.3 抹平处理在粉饰灰层未完全干燥前,使用抹平机将墙体进行抹平处理,以确保墙面的平整度。
3.4 后期处理在抹灰施工结束后,对施工区域进行清理,清除残留的材料和垃圾。
检查墙体表面,确保无明显的破损或质量问题。
4. 安全注意事项4.1 施工人员应佩戴好必要的安全装备,防止受伤。
4.2 施工现场应遵守相关安全规定,确保施工过程中没有造成其他人员或设备的伤害。
4.3 施工时应注意砂浆的浓度和搅拌时间,避免影响施工质量。
5. 结束语本文档对内墙抹灰工程的技术交底进行了详细介绍,涵盖了施工前准备、施工步骤和安全注意事项等方面的内容。
希望能够对施工人员在进行抹灰工程时提供指导和帮助。
内墙抹灰技术交底 2
![内墙抹灰技术交底 2](https://img.taocdn.com/s3/m/605b2a7d1eb91a37f1115c2f.png)
鲁JJ-005工程名称瑞明蓝湾4#、5#楼施工单位济南英雄山建筑安装工程有限公司交底部位工序名称内墙抹灰交底提要:内墙面抹灰的相关材料、机具准备、质量要求及施工工艺。
交底内容:注意:因本工程所有外窗为后塞口,须外墙保温做完后方可安装窗框,窗框采用射钉枪铁片件链接,故所有的外窗框必须安装完成后才可进行窗口抹灰,如若房间内外窗框未安装,抹灰时窗口不能抹灰。
一、工程做法1、内墙普通墙面(混合砂浆墙面):墙面基层甩一层1:1水泥砂浆内掺水重20%的801胶→7厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道→7厚1:0.3:3水泥石灰膏砂浆找平压光。
2、因本工程为毛坯房,故卫生间、厨房及阳台处不考虑想贴瓷砖,做法如下:墙面基层甩一层1:1水泥砂浆内掺水重20%的801胶或素水泥浆一道→9厚1:2.5水泥砂浆打底扫毛或划出纹道3、楼梯间、电梯厅、前室和公共走廊墙面:基层甩一层1:1水泥砂浆内掺水重20%的801胶或素水泥浆一道→9厚1:2.5水泥砂浆打底扫毛或划出纹道→7厚1:0.3:3水泥石灰膏砂浆找平压光。
4、保温砂浆墙面:适用于与楼梯间、,楼内分户墙。
做法:20厚胶粉聚苯颗粒保温层→抹5厚聚合物砂浆中间压入一层耐碱玻纤网格布5、所有踢脚为暗踢脚,踢脚线做法:户内踢脚线高度为200mm(包括建筑地面做法厚度在内)。
6、内墙抹灰所有的阳角从地面算起往上2米范围内为1:3水泥护角。
二、施工准备1主要材料:1)水泥:本工程抹灰水泥采用PO32.5级普通硅酸盐水泥。
水泥的品种、标号符合设计要求,应有出厂证明,进场后按规范要求由监理公司见证取样送试验室试验,合格后方可使用。
鲁JJ-005工程名称瑞明蓝湾4#、5#楼施工单位济南英雄山建筑安装工程有限公司交底部位工序名称内墙抹灰交底提要:内墙面抹灰的相关材料、机具准备、质量要求及施工工艺。
水泥进场后放入专用的水泥库房中,下面采用木板垫高,不得直接放在室外或直接放在地面上。
室内抹灰工程技术交底
![室内抹灰工程技术交底](https://img.taocdn.com/s3/m/073cdc06a9956bec0975f46527d3240c8547a15b.png)
室内抹灰工程技术交底一、工程概述室内抹灰工程是指在建造内部墙面、天花板等表面进行抹灰处理,以达到平整、光滑、美观的效果。
本文将详细介绍室内抹灰工程的技术要求、施工工艺以及验收标准。
二、技术要求1. 抹灰材料:- 砂浆:使用水泥、石膏、石灰等材料制作的抹灰砂浆,应符合国家相关标准要求。
- 外加剂:可根据需要添加增粘剂、增稠剂等外加剂,以提高砂浆的粘结力和施工性能。
2. 表面处理:- 基层处理:在进行抹灰前,应确保基层表面清洁、平整、无松动、无油污等。
如有裂缝或者凹凸不平的地方,应进行修补。
3. 施工工艺:- 抹灰层分层施工:按照设计要求,将抹灰层分为底层、中层和面层,分别进行施工。
- 底层施工:先将砂浆涂抹在墙面或者天花板上,形成底层,厚度约为10mm。
- 中层施工:在底层稍干后,再涂抹一层砂浆,厚度约为10mm,用抹刀进行整平。
- 面层施工:在中层稍干后,再涂抹一层砂浆,厚度约为3-5mm,用抹刀进行整平和修整。
4. 抹灰工具:- 抹刀:用于抹灰施工,应保持锋利,表面光滑,无损伤。
- 砂纸:用于抛光和修整抹灰面,应选择适当粗细的砂纸,保持清洁。
5. 施工环境:- 温度:施工环境温度应在5℃-35℃之间,避免在高温或者低温环境下施工。
- 湿度:施工环境湿度应适中,过高或者过低的湿度会影响抹灰效果和干燥时间。
三、施工工艺1. 基层处理:- 清洁基层:使用清水和刷子将基层表面的灰尘、油污等清洗干净。
- 补平基层:如有凹凸不平的地方,使用砂浆进行修补,使基层表面平整。
2. 抹灰施工:- 底层施工:将预先调配好的抹灰砂浆均匀地涂抹在墙面或者天花板上,用抹刀进行整平。
- 中层施工:在底层稍干后,将砂浆再次涂抹在墙面或者天花板上,用抹刀进行整平。
- 面层施工:在中层稍干后,将砂浆最后一次涂抹在墙面或者天花板上,用抹刀进行整平和修整。
3. 抛光和修整:- 干燥后,使用适当粗细的砂纸对抹灰面进行抛光和修整,使其更加光滑、平整。
内墙抹灰施工安全技术交底
![内墙抹灰施工安全技术交底](https://img.taocdn.com/s3/m/b3f66f6576232f60ddccda38376baf1ffc4fe385.png)
内墙抹灰施工安全技术交底背景内墙抹灰施工是建筑工程中必不可少的一项工作,抹灰质量的好坏直接影响到建筑体的美观、耐久性和安全性。
同时,抹灰施工也存在较高的安全风险,对施工人员和周围环境造成威胁。
因此,在施工前,需要对施工人员进行安全技术交底,提高他们的安全意识和技能水平,确保施工的安全和质量。
安全技术交底内容1. 现场安全环境施工现场环境应该安排合理,符合安全要求。
在施工前,需要对现场进行全面检查和整理,清理障碍物和危险物品,确保施工现场整洁、安全。
施工人员需要认真遵守安全规定,穿戴好防护用品,保证自身安全。
2. 施工操作规范内墙抹灰施工需要遵守一定的规范和步骤,只有规范操作,才能保证抹灰质量的好坏。
施工人员需要了解抹灰的步骤和要求,掌握各种工具和机器的使用方法,避免操作不当造成伤害或质量问题。
3. 注意事项内墙抹灰施工需要注意各种细节问题,以避免发生安全事故。
比如,滑腻现象:抹灰时容易使现场变得滑腻,施工人员需采取措施减少滑腻现象,以免危及安全;另外,混合物的制作也要注意顺序和比例,不能随意更改,否则容易导致质量问题。
4. 常见安全事故内墙抹灰施工过程中,常见的安全事故包括:人员坠落、机械在作业过程中失控、电路故障、工具损坏等。
施工人员需要针对这些安全事故提前做好准备和应对措施,避免发生不可预测的意外事件。
结论内墙抹灰施工是建筑工程中不可或缺的一项任务,但安全风险较高。
为了确保施工质量和施工人员的安全,安全技术交底显得尤为重要。
通过上述安全技术交底措施,施工人员能够更加清晰地了解内墙抹灰施工的步骤和注意事项,并提高安全意识和技能水平,有助于提升抹灰施工的效率和质量。
内墙抹灰安全技术交底
![内墙抹灰安全技术交底](https://img.taocdn.com/s3/m/2f3ebebba1116c175f0e7cd184254b35effd1a4b.png)
内墙抹灰安全技术交底内墙抹灰是房屋装饰中的一项重要工艺,在施工中需要注意安全问题,以下是内墙抹灰安全技术交底。
一、施工前的准备工作1.1物料准备施工前需要准备好需要使用的工具和材料。
对于抹灰工程,需要准备好水泥、砂子、石膏粉等材料。
1.2检查施工现场检查施工现场是否符合要求,例如房间内是否通风畅通,是否存在明火等危险要素,如果有必须要进行处理。
1.3制定安全措施在施工前,必须根据情况制定相关的安全措施。
例如,安装防护板进行遮挡,避免抹灰时将灰渣弄到其他房间或楼层。
二、个人防护措施2.1穿戴合适的工作服装施工人员应穿戴符合安全标准的工作服装,如穿工作鞋、安全帽、口罩、手套等。
2.2呼吸空气质量检查由于抹灰会产生大量粉尘,施工人员需要佩戴口罩以防止呼吸粉尘进入肺部,对健康造成危害。
2.3验光验高抹灰时需要站在梯子上进行施工,为保证安全,施工人员必须事先验光验高确定施工的高度,从而避免梯子落倒和施工人员的跌落。
2.4清洗和消毒在施工结束后,工具应彻底清洗和消毒,以确保下次使用过程中不带来不必要的危险和污染。
三、施工过程中注意的安全问题3.1材料搅拌在抹灰之前,需要把材料水泥、石膏粉等与砂子混合,然后加水搅拌,将其制成灰浆。
在搅拌的过程中,应注意不要将人手插入搅拌机内部,以防伤害。
同时,还要保证用电设备的安全,防止电击事故的发生。
3.2梯子的摆放梯子的放置位置是施工的关键,在选取梯子时应选择质量好、材料坚固和稳定性强的梯子,梯子必须平稳放置,防止施工过程中梯子摇晃或发生倒塌。
3.3操作方法抹灰操作时应当垂直于墙面进行,掌握适当的力度,使灰浆均匀涂抹到需要抹灰的墙面上。
不得从高处向下抹灰,以防止灰渣向下掉落。
3.4手脚并用在施工过程中,施工人员必须随时注意脚下的环境,防止绊倒等意外。
另外,要将灰浆搅拌好后再涂抹,以免浪费材料或导致抹灰不均匀。
四、施工后的清理和维护4.1施工后的清理和消毒施工后需要彻底清理施工现场,洗刷器具和衣服,并进行消毒处理。
内墙面抹灰施工技术交底
![内墙面抹灰施工技术交底](https://img.taocdn.com/s3/m/29b18e0211661ed9ad51f01dc281e53a58025182.png)
内墙面抹灰施工技术交底概述在建筑施工中,内墙面的抹灰是重要的施工环节之一,直接关系到房屋的外观和使用寿命。
本文档旨在介绍内墙面抹灰的施工技术和注意事项。
施工准备材料准备抹灰工程的主要材料包括水泥、沙子、石膏、石棉等。
在选择材料时要根据实际使用环境和要求进行选择。
工具准备施工中需要准备的工具包括:抹灰板、刮刀、钢丝刷、扫帚、工作台、水桶、水平仪等。
现场准备在施工前要对现场进行清理和检查,确定施工环境是否符合要求,墙面是否平整,有无障碍物等。
施工步骤基层处理首先要对墙面进行处理,包括清洗、刮毛、修补、确保墙面平整、坚固、无松动、无浮灰等。
预处理在施工前要进行墙面的浸湿处理,使墙面与抹灰材料之间能够更好地结合。
同时,在墙面上划线作为施工的参考。
抹灰施工1.首先在水桶中加入一定比例的水泥和沙子进行搅拌,制成抹灰糊。
2.将抹灰糊均匀地铺满在墙面上,压实。
3.使用抹灰板在墙面上摊平抹灰糊。
4.发现墙面凹凸不平,使用钢丝刷进行清理。
5.再次使用抹灰板进行修整和抹平抹灰糊。
6.呈现出光滑的抹灰面,并保证其厚度合理。
抹灰养护施工完成后,要对抹灰面进行养护,通常要进行1-2周时间。
在养护期间,要注意保持室内通风、湿度适宜,防止阳光直射。
注意事项1.墙面处理不彻底,会影响抹灰质量。
2.拌制抹灰糊时要注意控制配比,以保持抹灰糊质量稳定。
3.抹灰板的选择要合适,注意其强度和平整度。
4.抹灰糊要均匀涂抹,不能有漏抹或重抹的情况。
5.抹灰后要及时清理抹灰工具和施工现场。
6.养护期间不能进行装修施工,防止损坏抹灰表面。
结语内墙面抹灰是建筑施工中不可缺少的一个环节,其施工质量直接关系到整个房屋的使用寿命和外观效果。
本文档主要介绍了内墙面抹灰的施工技术和注意事项,希望对施工人员能够有所帮助。
内墙抹灰技术交底
![内墙抹灰技术交底](https://img.taocdn.com/s3/m/f2251a708e9951e79b892759.png)
2#内墙抹灰技术交底一、作业条件∶1) 结构工程全部完成,并经有关部门验收,达到合格标准。
2) 加汽块墙面、混凝土面基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。
3) 管道穿越墙洞、楼板洞应及时安放套管,并用1∶3水泥砂浆填嵌密实;电线管、配电箱安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
4) 预埋铁件、管理等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用砂浆分层补衬平。
5) 施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200~250mm,以利操作。
为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。
为保证外墙抹水泥的颜色一致,严禁采用单排外架子。
严禁在墙面上预留临时孔洞。
6) 室内大面积施工前应制定施工方案,先做样板间,经鉴定合格后再大面积施工。
7) 抹灰前应检查基体表面的平整,以决定其抹灰厚度。
抹灰前应在大角的两面、阳台、窗台、脸两侧弹出抹灰层的控制线,以作为打底的依据。
二、操作工艺1、工艺流程∶墙面清理→浇水润湿墙面→拉毛→吊垂直、套方、抹灰饼、充筋→弹灰层控制线→基层处理→抹底层砂浆→抹罩面灰→养护2、基层为混凝土面∶1) 基层处理∶若混凝土表面很光滑,应对其表面进行“毛化”处理,使其表面清扫干净,采用机械喷涂或用笤帚甩上一层1∶1稀粥状水泥细砂浆(内掺20%108胶水拌制),使其凝固在光滑的基层表面,用手掰不动为好。
2) 吊垂直、套方找规矩∶分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,找按灰饼充筋后,在墙面上弹出抹灰灰层控制线。
3) 抹底层砂浆∶15mm厚1:6水泥石灰砂浆,满铺一层玻璃纤维网格布,分两次抹灰,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。
4) 抹面层砂浆∶底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面洇湿。
面层砂浆配合比为1:0.5:3水泥石灰砂浆厚度为5mm先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰,并用杠横竖刮目相看平,木抹子搓毛,铁抹子溜光、压实。
内墙抹灰工程施工要点及技术交底
![内墙抹灰工程施工要点及技术交底](https://img.taocdn.com/s3/m/33ddbf8c0408763231126edb6f1aff00bed570fd.png)
内墙抹灰工程施工要点及技术交底尊敬的施工人员:为了确保内墙抹灰工程的顺利进行,以及确保施工质量,特向大家介绍内墙抹灰工程的施工要点及技术交底。
一、施工要点1. 施工前的准备工作在正式开始施工之前,需要做好相应的准备工作。
包括清理墙面表面的杂物、批灰胶浆、调制与墙面相符的胶浆、准备好相应的施工工具等。
2. 墙面处理内墙抹灰的前提是墙体表面应平整、干燥,无尘、无油污等。
对于新墙面,需经过砖瓦工程、电工施工完成后,才可进行抹灰工程。
3. 底层处理底层处理是内墙抹灰工程的关键步骤。
首先要针对墙体和抹灰材料的吸湿性做出科学把握,调节好胶浆的比例,确保墙体的吸水性符合要求。
同时,要注意底层抹灰的厚度和均匀性,避免出现裂缝和不平整的现象。
4. 分层抹灰内墙抹灰工程应分多层进行,每层厚度不宜超过1.5cm。
每一层抹灰结束后,都要等到上一层完全干燥后才可进行下一层的施工。
这样可以降低墙体因水分过多而引起的开裂风险。
5. 抹灰表面处理内墙抹灰工程完成后,需要对抹灰表面进行光滑处理。
可以使用抹光机或抹光板等工具,使墙面表面光滑平整,确保装饰涂料的附着力和美观性。
二、技术交底1. 材料及配比要求根据抹灰工程的具体要求,选择合适数量的水泥、石膏、砂浆等材料。
在施工前要准确地配制好胶浆,确保比例准确。
同时,材料的质量要符合国家相关标准,确保抹灰工程的质量。
2. 施工工具及设备内墙抹灰工程需要使用的施工工具和设备包括:水平仪、抹灰刀、抹光机、抹光板、砂光机、水泥搅拌机等。
在施工前要检查这些工具和设备是否运转正常,保证施工过程的顺利进行。
3. 施工方法及要求内墙抹灰工程的施工方法及要求要与工程设计图纸和施工方案相符合。
在施工过程中要确保施工人员按照标准要求进行施工,注意材料的浇筑,抹灰的均匀性以及每层的厚度要求。
对于施工中出现的异常情况,要及时沟通协调解决。
4. 施工环境及安全要求内墙抹灰工程的施工应在保温、通风、干燥的环境下进行。
二期内墙抹灰技术交底
![二期内墙抹灰技术交底](https://img.taocdn.com/s3/m/c5be274fa8956bec0975e350.png)
内墙抹灰技术交底
1、抹灰前首先清理干净基层污染处,应洒水润湿。
砼梁、柱面用 1:1.5水泥砂浆甩浆,24小时后抹灰。
2、墙面必须冲筋打点,将房间找方正。
抹灰厚度质量控制在20mm以内。
抹灰分两到三遍成活。
3、抹灰抹到地面,将根部清理干净,墙面抹到板底,必须割齐,严禁污染顶板。
4、门窗洞口要方正,具体尺寸见各楼座。
5、墙面上白灰,表面整洁,无砂眼。
卫生间厨房墙面细拉毛。
临时留槎处必须做到横平竖直。
6、抹灰层应无脱层、空鼓,面层应要整洁,无污染,无砂眼,无爆灰和裂缝。
如有以上问题,必须无条件维修。
7、文明施工,要做到工完料净场好清,落地灰及时清理。
8、实测允许偏差:墙面平整、垂直3mm,阴阳角方正4mm,门窗洞口5mm,房间方正10mm。
9、如房间有鼓模地方,需要铲除,提前一天通知。
不允许落墙。
10、门窗口与外墙窗榜交接处,不同材料交接处,必须贴胶带。
11、卫生间太阳能洞口离地1250mm。
必须套管抹齐。
管与墙面交接处整齐,干净。
12、所有进入工地的施工人员,必须正确佩戴安全帽,严禁酒后作业。
严禁穿拖鞋进入现场。
严禁破坏洞口防护及临边防护等。
13、按照安全操作规程施工,确保人身安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底记录
表B2 编号:
4、贴灰饼、冲筋:用托线板检测一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量。
一般水平及高度距离以1.8米为宜。
先用1:2:6混合砂浆或1:2水泥砂浆做成100MM见方的灰饼。
灰饼厚度以满足墙面抹灰达到的垂直度要求为宜。
上下灰饼用托线找垂直,水平方向用靠尺板或拉通线找平,先上后下。
保证墙面上、下灰饼表面处在同一平面内,作为冲筋的依据。
冲筋:依照已贴好的灰饼,从水平或垂直方向各灰饼之间用水泥混合砂浆冲筋,反复搓平,上下吊垂直。
5、抹门窗口水泥砂浆护角:室内门窗口的阳角和门窗套、柱面阳角,均应抹水泥砂浆护角,其高度不小于1.8米,护角每侧包边的宽度不小于50MM,阳角、门窗套上下和过梁底面要方正。
操作方法是先刷好掺用水量10%的801胶素水泥浆,
1:3水泥砂浆打底。
第二遍用1:3水泥砂浆与标筋找平。
做护角要两面贴好靠尺,待砂浆稍干后再用素水泥膏抹成小圆角,护角厚度超出墙面底灰一个罩面灰厚度,成活后与墙面灰层平齐。
6、抹底子灰:墙面加气混凝土块刷好掺用水量10%的801胶素水泥浆以后及时抹灰,不得在素水泥浆风干后再抹灰,否则形成隔离层,不利于基层粘结。
抹灰时不能将标筋碰坏,第一遍抹1:3水泥砂浆,厚度7-8MM,划出纹线,养护,稍干后,再抹第二遍,厚度与所冲筋平齐,用大杠将墙面刮平,木抹子搓平。
用托线板检查,要求垂直、平整、阴、阳角方正,顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净。
7、修补墙面上的箱、槽、孔洞:当底灰找平后,立即把暖气、电气设备的箱槽洞口周边50MM的底灰砂浆清理干净,把周边修补平齐、方正、光滑,抹时比墙面底灰高出一个面层灰高度,确保槽、洞口周边修整完好。
8、抹面层砂浆:在底子灰五、六成干时开始抹面层砂浆,在底灰上先刷掺用水量10%的801胶素水泥浆,紧接着抹1:3水泥砂浆,厚度5MM,分两遍成活,抹平、压实、赶光。
四、成品保护:
1、门窗护角做完以后,及时将门窗框上的水泥砂浆用水洗刷干净,铝合金门窗必须妥善保护,防止污染。
2、搬运材料及拆除脚手架要轻抬、轻放,及时清除杂物、工具。
3、抹灰层在凝结、硬化前防止快干、水冲、撞击、剔凿。
保证灰层增长到足够强度。
其它事项:
1、对于不同材料的墙体结合处,包括墙体与混凝土墙、板、梁、柱结合处、门窗洞口斜上方,在抹灰前在铺钉200宽密目钢板网一道(墙体两侧),以防止产生裂缝。
2、砂浆采用机械搅拌,强度等级必须达到MU5.0,要随拌随用,禁止隔夜使用。
3、抹灰的施工程序是从上至下打底,底层砂浆抹完后将架子升上去,再从上往下抹面层砂浆。
在抹面层砂浆之前,先检查底层砂浆有无空鼓、开裂现象,如有空鼓、开裂,应剔凿返修后再抹面层砂浆,另外底层砂浆上的尘土、污垢等要先清洗干净,浇水湿润后,方可进行面层抹灰。
五、质量控制要点:
基层处理检查、灰饼冲筋检查、平整度、垂直度检查。
一般抹灰工程主控项目
项次项目检验方法1抹灰前基层边面的尘土、污垢、油渍等应清除干净,并应洒水润湿检查施工记录
2一般抹灰所用材料的品种和性能应符合设计要求。
水泥的凝结时间和安定性复验应合格。
砂浆的配合比应符合设计要求检查产品合格证书、进场验收记录、复验报告和施工记录
3
抹灰工程应分层进行。
当抹灰总厚度大于或等于35mm时,应采取加强
措施。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于250mm
检查隐蔽工程验收记录和施工记录
4抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝观察;用小锤轻击检查;检查施工记录
六、注意问题:
1、
粘结不牢、空鼓、裂缝:加气混凝土墙面抹灰,最常见通病之一就是灰层与基体之间粘结不牢、空鼓、裂缝。
主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮素水泥浆。
由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成于缩裂缝。
改进措施,可采用喷洒防裂剂或涂刷掺801胶的素水泥浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,改进抹灰基层处理及砂浆配合比是解决加气混凝土墙面抹面空鼓、裂缝的关键。
同时砂浆表面抗拉强度的提高,足以抗拒砂浆表面的收缩应力,待砂浆强度增长以后,就足以承受收缩应力的影响,从而阻止空鼓、干缩、裂缝的出现。
2、
抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层坠裂。
抹灰层的厚度应通过冲筋进行控制,保持15~ 20mm为宜。
操作时应分层、间歇抹灰,每遍厚度直为7~8mm,应在第一遍灰终凝后再抹第二遍,切忌一遍成活。
3、
抹灰配合比使用不合适,底子灰的强度太高,使灰层出现空鼓,开裂:改进办法:各层灰的配合比要适宜,尤其是底子灰的材料,要优先采用与加气混凝土的材料性能相接近的材料,其强度、弹性模量和收缩率基本接近为宜、抹灰层强度太高,使基层与底子灰之间容易产生大面积空鼓、裂缝。
所以采用适当的配合比是必要的。
4、抹灰层起泡,有明显抹子纹,墙面开花
原因:
4.1
抹完罩面灰以后,还不具备早期强度,赶压工作跟得太紧,灰层没有收水,故压光后出现起泡现象。
罩面灰抹完之后,灰层已具有一定硬度,手压变形不大,灰层表层水分已收干,再进行压实、赶光。
4.2
底子灰过分干燥,又没有浇透水,抹罩面灰以后,水分很快被底子灰吸收,故压光时容易出现抹纹和漏压。
当底灰五、六成平时应开始抹罩面灰,如过于干燥要适当喷水。
赶压罩面灰应掌握好时间,消除抹纹。
5、
抹灰表面不平,阴阳角不垂直、不方正:其原因主要是抹灰前挂线、做灰饼、冲筋不认真,冲筋时间过短或过长,造成收缩量不同,出现高低不平,阴阳角不顺直、不方正。
抹灰前应用托线板、靠尺对抹灰墙面尺寸预测摸底,
6、
踢脚板和水泥墙裙、窗台板上口出墙厚度不一致,上口毛刺,口角不方正,根部出现八字形歪斜:主要原因是操作不细,不按规定吊墙面的垂直度,不套方,不拉通线找直、找规矩。
改进办法:操作时按工序要求认真吊线、套方、找直。
用反尺将上口刮平、压实、赶光。
削直根部。
使之方正、顺直。
安排好阴阳角不同两个面的灰层厚度和方正,认真做好灰饼、冲筋。
阴阳角处用方尺套方。
做到墙面垂直、平整,阴阳角方正。
7、
管道背后抹灰不平、不光,管根空裂,暖气槽两侧上下抹灰不通顺:改进办法是,管线过墙按规定放套管,凡有管道设备的部位安装之前应提前沫好灰,并清扫干净。
槽、垛按尺寸吊直、找平、压光。
收边整齐,不甩零活。
七、文明施工措施
1、施工单位应遵守有关环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废气、废弃物、
噪声、振动等对周围环境造成的污染和危害。
2、当天施工留下的垃圾当天处理干净,保证层间的楼面清洁。
技术负责人交底人接受交底人
本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各存一份。
