2004浙S2 钢筋混凝土化粪池
钢筋混凝土化粪池施工方案 (2)
室外钢筋混凝土化粪池施工方案编制单位:编制日期:1、工程概况:化粪池为13#钢筋混凝土化粪池,有效容积100立方米,共7座。
其做法详见图集,地面可过汽车,每半年清掏一次.砼使用商品砼(商品砼的施工详主体工程商品砼施工方案)2、施工准备.1施工技术准备内容:组织管理人员做好图纸的会审工作,认真熟悉设计图纸,了解设计意图、认真完善施工组织总设计,具体深化施工方案,编制具体的基础施工方案.2物资准备(1)内容根据施工方案和进度计划的要求,编制施工机具需要量计划、物质调拨计划,调备充足的施工机械设备(2)程序①编制各种物质需要量计划;②签订物资供应合同;③确定物资运输方案;④组织物资按计划进场和保管.3劳动力组织计划内容:①充分利用我司的优点,调选技术素质高、思想好、能吃苦耐劳有丰富实际经验的管理人员组成该工程的项目管理班子,专业工程采用有资质的专业队伍施工。
②所有人员由项部统一管理,协调指挥,按照施工进度和劳动力用量计划,组织各个工种的人员及时进场,并做好入场教育,对作业班组进行进度计划、安全措施、降低成本、保证质量、质量标准、安全生产、文明施工的交底,使大家能协调、齐心协力地保证本工程能优质高效地运行.3、主要施工方法1.施工程序化粪池施工主要包括土方挖填,化粪池、进、排水管道等.依据先地下后地上的原则从下往上逐层安排施工,施工时先从化粪池基础,后开始化粪池结构、地下管线施工.化粪池为埋在地下工程;根据设计图纸钢筋砼施工分二次浇捣施工,(底板和部分池壁一次、池壁一次),盖板为预制盖板。
2.土方开挖化粪池区域,清除平整施工场地,开挖采用挖掘机开挖,采用PC-200挖掘机开挖,汽车运输至场地回填段,边坡按规范放坡,基底留20cm保护层,用人工开挖到设计高程.开挖应避免扰动开挖面。
挖至设计高程后。
回填夯实砂砾石,施工砼垫层.(除两座可以大开挖外其它五座都在较深的回填土上,采用钢板桩防护边坡的方案开挖。
详见钢板桩防护方案)3.钢筋工程钢筋是建筑工程的骨架,对建筑工程内在质量有举足轻重的影响,必须严格钢筋进场的验收制度,按照规定对进场钢筋做原材料试验、焊接试验,以确保工程质量.具体施工如下:(1)钢筋配筋钢筋的配筋除按图规格和长度及有关规范要求制作外,为方便加工及流水施工,尚应按如下要求进行。
施工图技术交底
设计技术交底部分1、由于本工程地下室由两家设计院设计,施工前应认真查看两家设计院的图纸,特别是衔接部位、底板人防地反梁高度、人防密闭(临战封堵)门框预埋等。
2、本工程地下室采用的是筏板基础,地下室的抗浮主要依靠底板上建筑回填和顶板上覆土,因此施工期间,一定要做好降水措施,控制好地下水位标高,防治地下室整体上浮。
人防工程技术交底一、建筑部分1.注意人防门及设备的预埋构件与土建的配合。
2.防护单元内部不应设置沉降缝、伸缩缝。
3.密闭通道、防毒通道、洗消间、扩散室等房间、通道,其墙面、顶面、地坪均应平整光洁,易于清洗。
4.固定门槛人防门下有门槛,门槛与地坪建筑高差应不小于150mm;活门槛人防门下无门槛,门框下边应与建筑地坪同高,人防门框锚勾应伸入结构层内;5.当防护密闭门设置于竖井内时,其门窗表面不得突出竖井内墙面,防爆波活门应嵌入墙内。
6.在距人防门框四周20mm范围内墙面粉刷层不得超出门框角钢面。
7.平战转换预制构件应与工程同步做好,并设置构件的存放位置。
8.出入口式战时封堵处在非人防侧预留沟槽,预埋件锚勾伸入结构层内;战时封堵框平时应刷油漆或加钢丝网用水泥砂浆的处理方式,处理完后两侧墙体标示“战时封堵”字样。
二、结构部分1.钢筋砼结构构件纵向受力钢筋的锚固长度=1.052.地下室基础底板上层钢筋必须从地基反梁上层主筋下部穿过,顶板下层筋必须从顶板反梁下层主筋上部穿过。
3.人防区顶、底板、临空墙必须设拉结筋(梅花形布置)。
4.人防围护结构和密闭墙体门洞四角必须设置加强筋:长度1000mm,斜45°绑扎,墙后<400mm,每角2φ16;墙厚>400mm,每角3φ16。
5.被止水钢板割断的附墙柱箍筋应搭接焊在止水钢板上。
6.人防围护结构和密闭墙体模板对拉螺杆不允许穿PVC管,且螺杆中部应设止水片。
7.管割断的墙筋应点焊在穿墙管上。
三、电气部分1.在围护结构内敷设,穿过外墙、临空墙、防护密闭墙和密闭墙的各种电缆(包括各种强弱电)管线,应按照人防要求进行制作。
钢筋混凝土化粪池的应用特点及作用介绍
广州市路虎交通设施有限公司
钢筋混凝土化粪池的应用特点及作用介绍
钢筋混凝土化粪池模具是节能环保的,符合国家标准,处理应力均匀,用途广泛,造福国家和人民,成本低廉的新能源结构,并且使用新的想法和技术。
它可以节省成本,并且可以任意组合。
它具有高可用性和强大的污水处理能力。
在施工期末,安装简单方便,这也是未来的发展方向。
钢筋混凝土化粪池的特点以及作用:
(1)化粪池整体生产严密性好,无渗漏,彻底解决砖砌池污染地下水的问题,改善了环境的质量,保证了化粪池厌氧腐化的功能,实践证明,其清掏时间是砖砌化粪池的三至五倍,对物业管理带来很大方便。
(2)化粪池的作用是将粪便污水进行净化处理,而粪便污水一般都是具有一定的腐蚀性,钢筋混凝土化粪池具有很强的的抗腐蚀性,化粪池能够长期使用。
(3)结构简单,有效容积大,科学导流,无需专人管理。
化粪池第一室装有栅滤装置,可以防止垃圾,杂物进入二,三室,增强水体活性,提高了处理效率。
广州市路虎交通设施有限公司成立于2008年,工厂座落于广东省会广州市,是集设计、开发、生产、销售、工程安装于一体的大型专业环保设备及交通设施生产企业。
公司拥有三大生产基地,占地32000平方米,拥有先进的生产设备和多支专业的施工团队,服务国内大型地产商、承建商等超过1000家。
公司经营范围主要有两大类。
一、环保设备:整体预制钢筋混凝土(商砼)化粪池、蓄水池、雨水收集池、消防池、隔油池、污水处理池、沉淀池、一体化提升泵站、工程配套安装施工等。
二、交通设施:标线涂料、标线设备、交通标志牌、护栏、道路标线工程、标志牌安装工程等。
公厕 土建 及装饰 预算书 公装
10-39H 1:3水泥砂浆地砖楼地面 周长1200mm以内密缝
69
7-50H 涂刷JS防水涂料 厚3mm
70
10-1
1:3水泥砂浆找平层 厚20mm
71
3-7H
卵石干铺垫层
72
4-125 现浇现拌砼 C20(40)砼基础垫层浇捣
块料楼地面地面做法:素土夯实,150mm厚卵
73
020102002003
87
11-94H 1:2水泥砂浆粘贴墙面面砖(周长在600mm以上)
88
7-50H 涂刷JS防水涂料 厚3mm
89
11B-1H 1:2.5水泥砂浆抹底灰
单位 m3 m3
m2
m2 m2 m2 m3 m3
m2
m2 m2 m2 m3 m3
m2
m2 m2 m2 m3 m3
m2
m2 m2 m2
数量 3.17 2.11
第3页共6页
单价
合价
109.65
348
261.23
551
20.64
220.62
4554
20.64 20.64 20.64
3.1 2.06
118.9 51.41
7.78 109.65 261.23
2454 1061
161 340 538
60.88
241.96
14731
60.88 60.88 60.88
(与墙角连接处油膏封堵)。
45
9-102 现浇现拌砼 C15(40)砼防滑坡道
46
7-107 聚氨脂密封膏嵌缝 断面20×10mm2
47 010417002001 预埋铁件栏杆固定等预埋铁件
48
钢筋混凝土化粪池技术交底

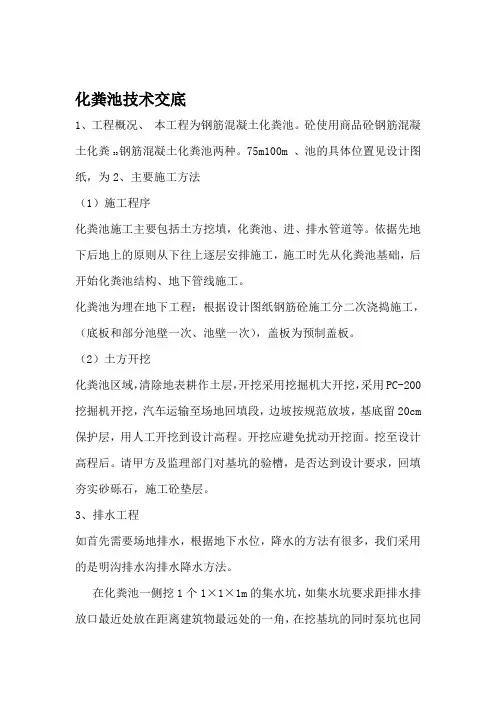

化粪池技术交底1、工程概况、本工程为钢筋混凝土化粪池。
砼使用商品砼钢筋混凝土化粪33钢筋混凝土化粪池两种。
75m100m 、池的具体位置见设计图纸,为2、主要施工方法(1)施工程序化粪池施工主要包括土方挖填,化粪池、进、排水管道等。
依据先地下后地上的原则从下往上逐层安排施工,施工时先从化粪池基础,后开始化粪池结构、地下管线施工。
化粪池为埋在地下工程;根据设计图纸钢筋砼施工分二次浇捣施工,(底板和部分池壁一次、池壁一次),盖板为预制盖板。
(2)土方开挖化粪池区域,清除地表耕作土层,开挖采用挖掘机大开挖,采用PC-200挖掘机开挖,汽车运输至场地回填段,边坡按规范放坡,基底留20cm 保护层,用人工开挖到设计高程。
开挖应避免扰动开挖面。
挖至设计高程后。
请甲方及监理部门对基坑的验槽,是否达到设计要求,回填夯实砂砾石,施工砼垫层。
3、排水工程如首先需要场地排水,根据地下水位,降水的方法有很多,我们采用的是明沟排水沟排水降水方法。
在化粪池一侧挖1个1×1×1m的集水坑,如集水坑要求距排水排放口最近处放在距离建筑物最远处的一角,在挖基坑的同时泵坑也同时挖掘出来,其基坑底低于基坑基础下1米处,为防止泵坑内被流砂、淤泥堵死,在泵坑内安装一个直径为800砼管,同时管径上面保持与水面相一致,并在管边加钢网防护,防止其它杂物进入集水坑,同时在水泵.底部也加上钢网防止水泵堵塞,水泵采用污水泵。
将含水层的水汇集到集水坑内,使用4寸泵1台,进行24小时排水,排水排出后用管道连接排排出。
直至达到施工要求。
4、钢筋工程(1)钢筋配筋钢筋的配筋除按图规格和长度及有关规范要求制作外,为方便加工及流水施工,尚应按如下要求进行。
按图进行分段配制,分类堆放并注明型号根数。
具体配制时,配制顺序应与施工顺序大致相同。
(2)钢筋加工钢筋加工采用集中的方式,全部在施工现场的钢筋加工厂内进行,按照设计图上钢筋的规格和长度,在加工厂内进行下料加工。
钢筋混凝土化粪池尺寸对照表2篇
钢筋混凝土化粪池尺寸对照表2篇钢筋混凝土化粪池尺寸对照表(第一篇)钢筋混凝土化粪池是一种常用的处理和储存生活污水的设备,可以有效地处理和分解污水中的有机物,确保环境卫生和健康。
钢筋混凝土化粪池的尺寸是确定其容量和功能的重要因素,尺寸的选择需根据实际情况进行。
首先,化粪池的尺寸需要考虑家庭的人口规模。
一般来说,每个人每天排泄的污水量为100升左右,因此需要根据家庭人口数量来计算出化粪池的总容量。
对于小型家庭,通常一个直径为1.5米,深度为2.5米的化粪池就可以满足需求。
而对于大型家庭或者公共场所,需要更大容量的化粪池,一般可选择直径为2米,深度为3米或更大的尺寸。
其次,化粪池的尺寸还需要考虑污水处理的周期。
有些家庭或者地方需要进行长期存储和处理污水,而有些则周期性地清理化粪池。
对于长期储存和处理的情况,化粪池的容量应该相对较大,以确保有足够的空间存放。
而对于周期性清理的情况,可以选择较小容量的化粪池,每次清理后再进行污水处理。
此外,化粪池的尺寸还需要根据土壤条件和排放要求来确定。
一些地区的土壤渗透性较差,需要更大容量的化粪池来保证污水的有效处理。
而一些地区的排放要求也会对化粪池的尺寸有一定要求,需要符合相关法规和标准。
综上所述,选择适合的钢筋混凝土化粪池尺寸是确保污水处理效果和运行效率的关键。
根据家庭人口规模、污水处理周期、土壤条件和排放要求来确定化粪池的尺寸,以达到最佳的处理效果和实用性。
同时,还应定期进行维护和清理,确保化粪池的正常运行和长期使用。
钢筋混凝土化粪池尺寸对照表(第二篇)钢筋混凝土化粪池是处理和储存生活污水的一种重要设备,其尺寸的选择直接关系到化粪池的容量和功能。
本文将为您介绍一些常用的钢筋混凝土化粪池尺寸对照表。
1. 小型钢筋混凝土化粪池尺寸对照表:- 直径1.5米,深度2.5米- 直径1.8米,深度2.8米这些尺寸适用于小型家庭,承载能力较小,适合周期性处理和清理的需求。
2. 中型钢筋混凝土化粪池尺寸对照表:- 直径2.0米,深度3.0米- 直径2.2米,深度3.2米这些尺寸适用于中等规模的家庭和公共场所,具有较大的容量和较高的承载能力,适合长期储存和处理污水。
钢筋混凝土(砖)化粪池主要材料及价格表(调价)
281.3 309.7 395.7
0 0 0 138.6 157.8 300.4 335.6 335.6 335.6 396.4 542.3 541.7 696 0 0 0 138.6 157.8 203.5 229.7 229.7 229.7 247 281.3 309.7 395.7 0 0 0 138.6 157.8 300.4 335.6 335.6 335.6 396.4 542.3 541.7 696
6-16B10 7-20B10 8-25B10
车 9号 9-30B10
10号 10-40B10
11号 11-50B10
有
12号 12-75B10
地
13号 13-100B10
下
1号 1-2B11
水
2号 2-4B11
3号 3-6B11
4号 4-9B11
顶 5号
面 6号
可 过 汽
7号 8号
5-12B11 6-16B10 7-20B10 8-25B10
2
3 2 17104.87 1710.487 18815.36
2
4 2 20276.49 2027.649 22304.14
2
4 2 22933.71 2293.371 25227.08
2
4 2 25685.43 2568.543 28253.97
2
4 2 28371.39 2837.139 31208.53
1.196 1.196 1.833 2.133 2.133 2.133
8.703 10.036 13.008 14.473 16.399 18.325
587.1 677.5 962.9 1168.1 1345.4 1630.5
钢筋混凝土化粪池施工方案
钢筋混凝土化粪池施工方案编制单位:编制人:审核人:编制日期:钢筋混凝土化粪池施工方案一、工程概况改工程位于XXX小区内,设计采用鲁L13S8《排水工程》标准图集,共计7座、其中9#化粪池6座、5#化粪池1座;结构形式:钢筋混凝土结构,本工程所有化粪池均采用无地下水、有覆土形式,并且顶面均过汽车(10级)。
分布情况如下表使用材料:1)池底垫层:由于本项目化粪池的位置有基坑回填土,土壤有下沉的空间,为防止化粪池完工后出现下沉及不均匀沉降,设计要求施工时必须将基坑挖到原有车库开挖部位,砂石回填至垫层标高。
最后根据图集要求进行垫层浇筑C15混凝土10cm;2)预制或现浇钢筋混凝土构件:用C30混凝土;HPB300热轧钢筋(fy=270N/mm2),符号为¢;HRB400热轧钢筋(fy=360N/mm2),符号为焊条:E55XX, E43XX系列。
3)池内壁面处理:用防水砂浆(1:2.5水泥砂浆内掺占水泥重量5%的防水剂)抹面,厚20mm。
4)钢筋混凝土井圈,重型铸铁井盖座,盖座用C30 混凝土稳固。
5)在化粪池土建完工后,其周围应及早回填土,要求均回填并分层夯实,池顶覆土夯打时不宜过重。
二、施工准备。
1组织管理人员做好图纸的会审工作,认真熟悉设计图纸,了解设计意图2根据施工方案和进度计划的要求,编制施工机具需要量计划、劳动力组织计划,物质调拨计划,调备充足的施工机械设备,3专业工程采用有资质的专业队伍施工。
三、土方开挖工程(一)根据工程实际情况和施工现场情况,拟定土方开挖采用机械配合人工开挖方法。
1、场地平整:土方开挖前,应先按照设计或施工要求范围和标高平整场地,在施工范围内,影响施工的建筑材料、设备、围墙及建筑垃圾等,应分别情况予以清除。
2、基础放线:土方开挖前,应根据现场已有的控制坐标和水准点,进行基础放线。
放线采用全站仪、经纬仪和水准仪进行,定位采用龙门桩控制。
3、基坑开挖:根据施工放线确定开挖范围,化粪池坐标可适当调整,与排水管道保持适当距离,保证互不影响。
钢筋混凝土化粪池技术交底
钢筋混凝土化粪池技术交底钢筋混凝土化粪池技术交底1. 项目概述1.1 目标:本项目旨在设计和建造一座高效可靠的钢筋混凝土化粪池,用于处理和储存人类生活废水,实现环保和卫生要求。
1.2 参与方:本项目的参与方包括业主、设计单位、施工单位和监理单位。
1.3 工期:本项目预计总工期为3个月,其中设计和审批阶段占1个月,施工阶段占2个月。
2. 设计要求2.1 设计标准:本项目的设计要符合国家相关的建筑设计规范和环保要求。
2.2 结构安全性:化粪池的结构要具备足够的强度和稳定性,能够承受设计范围内的荷载和地震作用。
2.3 水密性:化粪池的结构要能够有效地防止废水泄漏和地下水渗入。
2.4 防渗漏措施:针对地下水位较高的情况,需要采取有效的防渗漏措施,如增加外包土壤厚度、使用防渗胶等。
2.5 施工工艺:针对化粪池的施工,要采取符合工程质量要求的先进施工技术和工艺流程。
2.6 运维要求:完成施工后,需要进行经常性的巡检和维护工作,保证化粪池的正常运行。
3. 设计方案3.1 方案选择:根据项目的实际情况,选择适合的设计方案,包括化粪池的尺寸、结构形式和材料等。
3.2 深度加固:针对化粪池的地基情况,需要进行适当的深度加固,确保地基的稳定性和承载能力。
3.3 钢筋配筋:根据设计要求,对化粪池的钢筋进行合理的配筋设计,以确保结构的强度和刚度。
3.4 混凝土浇筑:根据施工工艺流程,进行合理的混凝土浇筑,包括浇筑顺序、浇筑厚度和振捣方法等。
3.5 其他配套设施:根据设计要求,安装化粪池所需的配套设施,如进出水管道、检查井等。
4. 施工要求4.1 平整施工场地:在施工前,需要进行场地的平整和清理工作,确保施工场地的平整、干净和安全。
4.2 施工材料选择:选择符合设计要求的优质材料,并进行合理的储存和保护。
4.3 施工流程控制:根据设计要求,制定合理的施工流程和时间计划,确保施工进度和质量。
4.4 施工质量控制:对化粪池各个工序的施工质量严格把关和检验,确保施工质量符合设计要求。
市政工程预算书
24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46
7-599 7-599 7-597 7-596 7-595 7-595 5-409 5-409 5-459 5-421 6-570 6-438 6-439 6-484 6-444 6-494 6-339 6-338 9-46 9-48 9-51 9-53 9-66
止回阀安装 DN100 安全阀安装 DN100 闸阀安装 DN70 闸阀安装 DN50 闸阀安装 DN40 截止阀安装 DN40 室外地上式消火栓SS-100型,具体见图集01S201,7图 室外地上式消防水泵接合器 DN100,具体见图集99S203/页13 室外水表井,具体做法详见图集05S502 阀门井,铸铁井盖井座,具体做法详见图集05S502 雨水口,做法详见图集05S518 砖砌圆形雨水检查井 井径700mm 详见图集02S515 砖砌圆形雨水检查井 井径700mm 详见图集02S515 砖砌方形雨水检查井 详见图集02S515 砖砌圆形污水检查井 井径700mm 砖砌方形污水检查井 详见图集02S515
1190.35 1090.35 146.25 104.21 78.88 68.88 3171.31 3642.76 19263.57 13708.73 4390.63 26286.21 32030.26 90781.84 48569.12 188313.44 7791.09 3140.99 3739.51 6297.61 9522.48 14906.7 7931.16 253586.47
50 4571.71 953.82 726.3 845.17 2531.63 28 12 560 480 2202.74 845.17
预制混凝土化粪池的施工技术方案
预制混凝土化粪池的施工技术方案一、编制依据1、钢筋混凝土化粪池图集03S7022、工程测量规范GB50026-20073、地基与基础工程施工质量验收规范GB50202-20024、混凝土结构工程施工质量验收规范GB50204-20025、建筑工程施工质量验收统一标准GB50300-20016、建筑机械使用安全技术规范JGJ33-20017、施工现场临时用电安全技术规范JGJ46-20058、本工程室外雨污水施工图;二、编制说明本施工方案是项目的专项方案,在施工过程中,我们将在此基础上,就各分部分项工程编制进一步的作业指导书和技术交底,补充施工中的细节问题,使该方案真正具有可操作性、合理性;本工程化粪池采用钢筋混凝土组合式化粪池;三、施工方案1、施工工艺流程施工准备→测量放线→基坑开挖→护壁施工→垫层施工→化粪池安装施工→土方回填2、施工准备1核对基坑平面尺寸和坑底标高,熟悉土层、水文地质资料;2结合施工现场的实际情况,绘制施工总平面图和基坑开挖图,确定开挖路线、顺序、范围、边坡坡度;3设置测量控制点,根据施工现场的实际情况将水准标高测设到周围的建筑物上,并于适当不受施工现场工作影响的地方设置半永久性的水准点;根据所布置的测量控制点,测定施工现场的自然地面标高以及相关标高,并做好现场测量记录,作为施工组织计划的依据;4根据施工工期的要求安排好工作人员及施工机械进场,明确各专业工序间的配合关系,并根据施工规范的有关要求向参加施工工作的人员层层进行安全技术交底;5根据施工要求的范围进行场地平整清理;凡在施工区域内,影响工程质量的软弱土层、淤泥、大石、垃圾,应分别情况采取全部挖除或排水沟疏干、抛填石块、砂等方法妥善处理;6修建临时设施及施工道路,在建筑物四围设置排水沟;3、测量放线及基坑开挖1测量放线根据图纸及化粪池实际尺寸,考虑工作面化粪池外边尺寸各边+,基坑四周挖设300×300排水沟,转角处设500×500×1000集水坑,用白灰放出化粪池位置及基坑边坡白线,施工过程中派人监测基坑情况,开挖过程用水准仪测量基坑高程;2基坑开挖施工概况基坑土方开挖采取机械大开挖,挖至临近设计标高处,预留进行人工清底;科学组织充分利用空间和时间,以及各分项工程工序的配合协调,确保工期及质量;3施工设备及人员配置①施工设备挖掘机1台,斗容量;50型装载机1台,斗容量3m3;运输车辆:自卸车2台;20吨起重机1台;②人员组成现场管理工程师1人;责任工长1人;安全总监1人;安全专职人员1人;测量员1人;机械作业人员14人;4主要施工方法①施工分层开挖:开挖第一层为,以后每层高为;一直挖至设计标高;②开挖方式:本工程以1台挖掘机为主开挖机械,配合1台ZL-50型装载机交叉作业;③由挖掘机沿开挖线开挖,并提供每天的工作面;④基坑开挖后基底预留人工清理,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,土方开挖至设计标高后,于集水坑处设置2台DN100泥浆泵昼夜抽水,设一专人昼夜看护;为防止遇雨季天气,基坑开挖完成后,立即清理基槽,验槽完毕后,立即铺设垫层;四、护壁施工本工程基坑不具备放坡条件的采用排桩支护;具备放坡条件,采用放坡支护;五、化粪池安装1、预制钢筋混凝土组合式化粪池技术参数我方采用的预制钢筋混凝土组合式化粪池为圆形结构:顶部单体承载能力≥15吨;荷载条件:永久荷载:±自重:18KN/M3;化粪池埋深—5米以上;可变荷载:150KN/M、地耐力承载标准100KN/M2;砼标号:C30抗渗S6混凝土;钢筋种类:HPB235、HPB3352、安装施工1由于预制钢筋混凝土组合式化粪池体积及重量皆较大,故安装时需采用起重机配合专业安装人员施工,化粪池安装完成经过验收合格后方可进行隐蔽;2为避免土方回填过程中,对已安装完毕的成品化粪池产生扰动移位现象,我方采取于化粪池外边四周尺寸各边+,高范围内进行关模,用C20素混凝土满灌后进行固定;3化粪池安装过程中,安排专职测量人员对标高进行测量和复核,严格控制化粪池进出口标高合符相关设计及图纸要求;六、土方回填1、化粪池安装完毕经验收合格后,采用素土进行回填,回填时化粪池内应先灌满水确保回填时化粪池不因压力过大变形;2、回填时基坑内不得有杂物,积水,若有积水时必须先把水排干,不得带水回填;3、回填采用分层机械夯实,夯实厚度≤,密实度≥94%;4、回填不得使用有机物、大于的砖、石等硬物;七、施工要点1、开挖前认真查明地下管线等,本工程是采取大开挖的形式,基坑开挖时,开挖过程中,严格控制开挖尺寸,基坑底部的开挖宽度要考虑工作面的增加宽度,并在开挖过程中试打钎,避免大面积的二次开挖;施工时尽力避免基底超挖;如基坑开挖至设计标高后遇软弱层,须经设计单位出具方案用级配砂石或素混凝土等进行换填,并应准确进行土方调配核算;2、挖土方自上而下水平分段分层进行,每层左右,边挖边检查坑底宽及坡度,不够时及时修整,挖至设计标高时,必须进行一次修坡清底,检查坑底宽和标高;3、基坑开挖应防止对地基土扰动,在不能立即进行下一道工序时,应在基底标高以上预留一层人工清理;4、在基坑周边设排水沟、集水坑,及时泵排地下或雨水,保持地下水位在底板垫层下,持续至回填完毕;5、基坑开挖后应进行验槽,做好记录,并尽快进行垫层施工;6、如施工处于雨季,为防止地表水冲刷造成土方塌方,在开挖期间,对边坡进行塑料薄膜覆盖,并在施工区域范围内设置挡水线,防止地表水流入基坑;并在基坑槽上囗周边设土埝或截水沟,以防止地面雨水流入,同时检查边坡和支护情况,以防止坑壁受水浸泡造成塌方;7、在基坑开挖期间,经常对边坡进行观测,出现异常情况应及时汇报采取措施;基坑顶部严禁堆放各种材料,以免增加荷载,造成塌方;8、回填土需对称分层铺填,机械夯实,每层厚度≤;9、施工时,吊装好的成品化粪池,待C20素混凝土凝固稳定后,才能进行回填土的施工,以免对成品化粪池结构造成移位或损坏;八、质量保证措施1、挖掘机司机要按照放线工所放灰线开挖;测量工要保证随挖随测,避免超挖、错挖2、夜晚施工要有足够的照明;3、基坑开挖完毕后应由施工单位、设计单位、建设单位、监理单位、质监单位等有关人员共同到现场鉴定验槽,经验收合格后方可进行下步施工;4、由工程技术人员、技工、普工组成质量管理小组,从施工各个环节进行质量控制;5、加强技术管理,认真贯彻各项管理制度;开工前落实各级人员岗位责任制,作好技术交底;施工中检查执行情况,开展全面质量管理活动;6、严格执行各当班作业人员自检、互检、技术人员专检,工程负责人抽查的质量控制制度;上一道工序未经检验合格不得转入下一道工序;7、施工现场遇特殊情况不得自作主张,应及时报告现场技术人员研究处理;8、工程技术人员负责原始资料的收集整理工作,对出现的问题会同有关人员组织攻关处理;九、安全措施安全生产是施工企业管理重要环节,也是关系本工程形象及施工企业的头等大事,必须树立“安全为了生产、生产必须安全,安全生产、人人有责”的观点;为搞好安全生产,爱护自己,保护他人,我方针对本工程特制定如下安全措施:1、开工前,由施工现场总负责人向所有参加施工人员进行书面安全技术交底,对全体工作人员进行安全生产教育,弄清地下各种管线分布情况;严格执行安全生产有关规章、规程和工地各项安全制度;2、建立安全组织体系,工地设总安全员和作业班组设兼职安全员;安全员随时检查生产安全情况;各班组严格执行安全责任制并与经济效益挂钩,安全生产有奖,出事故受罚;3、基坑开挖后,基坑四周及时设立安全警示牌及警告标志;4、施工前进行认真的安全文明施工交底,对所用工具、机械等进行详细检查、保养,如有损坏应进行修理或更换;5、机械作业时,设专人指挥;所有工具、材料不得向井内投扔和倾倒,应用绳系送或用设备吊运;6、所有特殊工种操作人员须经培训合格后持证上岗;现场电器设备施工作业须由专职电工进行操作,严禁非专业人员从事专业技术作业;技术不熟人员不能顶岗操作机具,严禁酒后作业;7、在挖土时,保证连续作业、分层开挖,随开挖随支撑,工序衔接流畅;发现问题,及时处理;在井旁的施工人员要特别注意边上土方情况,防止坍塌;8、挖土时,严禁施工人员站在挖掘机工作的半径内,堆土要在沟槽2米以外,并且高度不得超过米;9、每日或雨后必须检查土壁及支撑稳定情况,及时做好基坑排水工作,在确保安全的情况下方可继续工作,且不得将土和其它物件堆在支撑上,不得在支撑下行走或站立;机械不得在输电线路垂直方向下边工作,在输电线路一侧工作,不论在任何情况下机械的任何部位与架空输电线路在最近距离应符合安全操作规程要求;10、机械应停在坚实的地基上,不得将挖土机履带与挖空的基坑平行,停、驶、运土汽车不宜靠近基坑2米内平行行驶,防止坍方翻车;向汽车上装土须在车子停稳后进行,禁止铲头从汽车室上越过;基坑四周须设置高的安全护栏,要设置一定数量临时上下施工爬梯;11、开挖出的土方,要严格按照施工组织设计内容要求堆放,配合汽车将土及时运走,以免地面堆载超荷引起土体移位;十、文明施工保障措施1、现场一切人员施工、管理人员必须配戴生产标示的安全帽,不准穿拖鞋和赤脚;2、所有土方运输车辆进入现场后禁止鸣笛,以减少噪音,做好防噪措施,避免夜间施工扰民;3、材料按指定位置分类集中堆放,并标示品名、规格和用途等;4、临时设施搭设应正规化、标准化,场地周围临时设施或堆放材料不得影响附近原有建筑和过路行人的安全;5、做好现场安全保卫工作,闲杂人员严禁进入施工现场,作好防火防盗工作,防止意外伤害;6、严禁现场施工人员斗殴,严禁随地大小便,保持现场卫生;7、进出现场的车辆需清洗干净后才能驶出施工现场,不带尘土进入城市干道;在出口大门内侧设置一个洗车台、沉淀池及排水沟,经沉淀后流入市政排水管网;十一、成品保护1、挖运土方时应注意保护定位标准桩、轴线引桩、标准水准点,并定期复测检查定位桩和水准基点是否完好;2、土方开挖时,应防止临近建筑物或构筑物、道路、管线发生下沉和变形,并在施工中进行沉降或位移观测;3、土方开挖施工前书面报请建设单位,在收到建设单位确认后方可进行土方开挖,如在开挖过程中仍发现有文物或古墓等,应妥善保护,并及时报请当地有关部门处理后方可继续施工;在敷设在地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故;4、挖土时应对边坡支护结构、排水沟、集水坑等做好保护以及土方回填时对成品化粪池做好保护,以防止碰撞损坏;。
