有线电视工程施工规范
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
有线电视工程施工规范
第一章施工准备
1.1标准和法规
1.1.1国标、部标
GB/T 6510-96 《30MHz~1GHz声音和电视信号的电缆分配系统》
P-GB 50200-94 《有线电视系统工程技术规范》
GY/T 106-1999 《有线电视广播系统技术规范》
GBJ 79-85 《工业企业通信接地设计规范》
1.1.2地方性法规
各省、市、自治区地方人民政府发布的,有关有线电视工程的法规。
1.2 施工依据
1.2.1企业标准
当地网络公司根据国标、部标、法规,结合有线电视的发展及当地实际情况,制定的有关有线电视工程的建设标准。
1.2.2合同要求
对所进行有线电视工程建设的合同中有关施工的条款。
1.2.3设计图纸、现场勘查、器材清单
1.2.3.1设计图纸
为了确保工程质量,严格执行按图施工。
必须做到,先有正确图纸,后有按图施工。杜绝无图施工、先施工后出图、图纸与现场不符等情况发生。
所进行工程的设计图纸,包括:
原理图。前端、光传输系统、以光节点为单位的电缆分配室外线路、用户分配电平图;
施工图。光电线路路由、设备器材安装位置等。
1.2.3.2现场勘查
根据设计图,核对并检查施工现场的管道、管孔、杆位、墙质、建筑数量及编号、用户分布与数量等,明确:
设计图纸是否与现场相符?如不符,应立即提交给设计部门进行图纸更改后,方可施工。是否具备施工条件?如不具备,应提交给管理部门解决。
1.2.3.3器材清单
根据设计图纸,编制器材清单。
1.3系统设备器材
1.3.1包装
首先检查包装是否正规、完好,杜绝使用三无产品。
包装要有产地、厂家、型号、合格证、3C认证、随机说明书,以及相应的防震、防尘措施。1.3.2外观
产品应完好,应无明显的磕碰、划伤,缆线应无明显的变形;
内外紧固件齐全、接插件齐全、入出缆线口无滑扣及过紧。
1.3.3型号及配置
产品型号正确,可插拔部件按要求配置正确。
室外有源设备,拔掉所有电流通过选通插子,并用塑料(纸)袋封好,放于设备内,以备调机时选用。
1.3.4通信号检查
根据规定的输入高频信号、输入光功率,对设备进行简单的通信号检查,判断设备工作是否正常。
检查光设备时应注意:
不可观察有信号的光纤端,以防对眼睛造成永久性损伤;
设备外壳应接地,以防静电对光器件造成损伤;
不可将光发射机直接对光接收机测试,必须通过可变光衰减器,将光功率降至0dBm左右,否则,将损坏光接收机的光电转换模块。
1.4施工设备器材
1.4.1仪器
至少含5~862MHz的选频电平表(俗称场强仪);
三用表;
地电阻测量计。
所有仪表,均应按规定计量合格。
1.4.2工具
攀爬工具:梯子、脚扣、滑车座板、保险带等;
缆线敷设工具:钢绞线紧线器、缆线放线盘、缆线牵引机;
电缆连接工具;
交通工具:器材运输工程车,可带4M以上梯子。
所有工具,均可正常使用,并确认完好符合安全施工的要求。
1.4.3辅料
横担、抱箍、猫爪、膨胀螺栓、水泥钉、卡子等。
1.4.4通信
步谈机或小灵通。
1.5施工人员
施工人员均应经过培训,掌握基本施工技能,并持有相应上岗证明。
第1章缆线敷设
2.1地下管道敷设
铺设管道时,必须注意,管道均应平直且有一定程度的倾斜,以保证管道无积水,防止积水结冰膨胀时,拉断缆线。
2.1.1缆线敷设前,应对管孔进行清洁,并确认管道畅通。
2.1.2按设计要求布放子管。
2.1.3缆线管道敷设,采用机械与人工相结合敷设法。
2.1.3.1缆线盘置于缆线入口处,缆线经喇叭口输送管(蛇皮钢管或聚乙烯管)进入子管。
2.1.3.2人孔安装缆线引导器。
2.1.3.3中间人孔安装辅助牵引机或人工辅助牵引。
2.1.3.4用牵引绳将做好的缆线端头穿过输送管进入子管,利用人工牵引缆线到辅助牵引机。
2.1.3.5在缆线布放终端孔处架设端头牵引机,牵引机布放牵引钢丝绳到辅助牵引机并与缆线端头连接。
2.1.3.6布放缆线时,缆线的牵引端头应作技术处理,并采用具有自动控制牵引力性能的牵引机牵引;牵引力应施加于加强芯上,并不得超过150kg;牵引速度宜为10m/分钟,一次牵引的直线长度不宜超过1Km。
2.1.3.7端头牵引机、辅助牵引机和人工一起牵引缆线到终端孔。

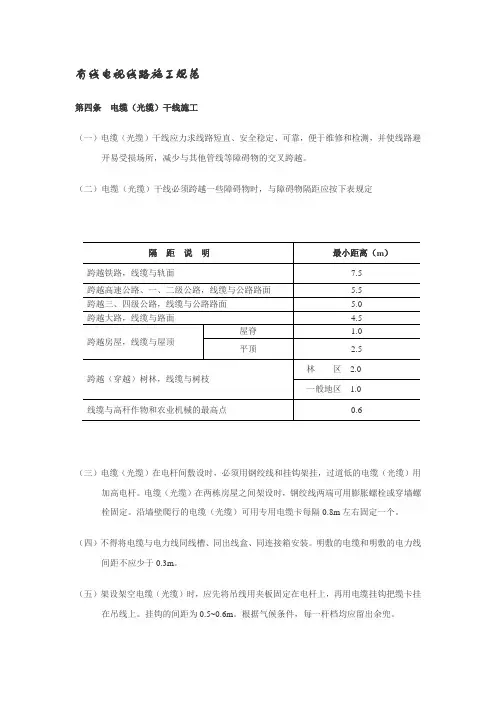

2.1.4架空缆线出入地下管道应穿钢管,钢管顺电杆敷设,至少用三组卡箍固定。钢管距地面应不小于2.5m,埋入地下0.3~0.7m。同杆固定两根以上的钢管要求在一侧架设。(见图6-3-1、6-3-2)
2.2线杆敷设
2.2.1在线杆上架设钢绞线
2.2.1.1须选用7×2.0mm以上规格的钢绞线。所有钢铁件必须镀锌。
2.2.1.2缆线必须在公路(杆)的外侧。
2.2.1.3在同一条线路中,钢绞线架设在线杆的标高应相同,两杆之间的钢绞线垂度约为长度的0.5%,跨越障碍物或地形有坡度时,允许架设标高略有差异,但钢绞线的坡度不应超过杆距的1/20。
2.2.1.4缆线高度应在6m以上;通过交叉路口应在8m以上,通过铁路一般应埋地,埋地有困难时,缆线高度应在9m以上。
2.2.1.5与通信、电力线应保持适当距离。
2.2.1.6钢绞线每10杆距需做回头,缆线过杆及障碍物时需预留滴水弯,并做保护。(见图6-3-3、6-3-4、6-3-5)
2.2.1.7挂钩间距500±20mm均匀挂设;每增加一根复挂缆,挂钩间距相应缩短10%。
2.2.2建立支持杆
2.2.2.1线杆坑根基须用圆石做底盘,树立支持杆要保持牢固、垂直,原土回填夯实。
2.2.2.2不足15m的水泥杆在一般地方埋置,埋深取杆长的1/6;杆长超过15m时埋深取2.5m。
2.2.2.3水田、泥土等地质较松软的地方,埋深取杆长的1/5。
2.2.2.4终端杆、转角杆等有较大荷重杆的埋深取杆长的1/5以上,并需安装带有反光标志的绝缘护套保护的拉线、顶杆等进行加固。
2.2.2.5终端杆、转角杆顶端承受很大的水平拉力,必须向受力方向相反一侧做一定程度的倾斜。
2.2.2.6土质较松、杆与杆之间距离较长及跨越河流等障碍的地方,需安装绑桩,水泥杆与绑桩用金属抱箍紧固。
