河道围堰专项施工方案专家论证
河道整治围堰工程施工方案
河道整治围堰工程施工方案1.项目背景随着城市化进程的加快和工业、农业、生活污水的排放增加,我国的河道水质受到了很大的影响,许多河道水质已经严重污染,水体生态环境恶化。
为了改善城市河道水质,保护水体生态环境,提高城市生活环境质量,河道整治工程是必不可少的。
而围堰工程作为河道整治工程的重要组成部分,对于水体生态环境保护和水质改善起着至关重要的作用。
2.项目概况本项目的河道整治对象是某市的XX河,河道总长约10公里,流域面积为xx平方公里。
该河段水质属于IV类水质,水质污染较为严重,河道水体生态环境较差,需要进行整治。
此次围堰工程的施工范围是河道的xx段,总长xx米。
施工内容主要包括围堰的新建和加固工作,以及必要的辅助设施建设。
3.施工方案3.1 围堰新建和加固工程围堰是保护河道生态环境和水体质量的关键设施,必须具有较好的防渗性能和稳定性。
在围堰新建和加固工程中,将采用高效的施工方法,确保工程质量和施工进度。
3.1.1 围堰新建对于未建设围堰的河段,将采用挖掘机和装载机等机械设备进行土方开挖和平整工作。
在坝体的基础处理上,将采用浇筑混凝土的方式,以确保坝体的整体稳定性和防渗性。
3.1.2 围堰加固对于已建设围堰但存在渗漏或者稳定性不足的情况,将对围堰进行加固处理。
加固工艺将采用新型材料和技术,提高围堰的防渗效果,并且增强围堰的稳定性。
3.2 辅助设施建设除了围堰本身的施工工作,还需要对围堰周边的辅助设施进行建设和完善。
主要包括河道整治的灌溉工程、生态护岸工程、生态绿化工程等。
3.2.1 河道整治的灌溉工程该工程主要包括对于河道周边农田的灌溉设施的完善,以确保河道整治后的农田灌溉水源充足,并且将通过河道水源的循环利用,减少农业活动对水体的污染。
3.2.2 生态护岸工程生态护岸工程主要包括对于河道周边的护岸设施的建设和加固,保护修复河道原有的水体生态环境,为鸟类及野生动物提供适宜的生存环境。
3.2.3 生态绿化工程生态绿化工程主要包括对于河道周边绿地和园林绿化的建设,以改善河道周边的环境质量,提高市民的生活品质。
河道疏浚围堰工程施工方案
河道疏浚围堰工程施工方案一、项目概况河道疏浚围堰工程是为了保障河道畅通,预防洪涝,维护水域生态环境而展开的工程。
该工程项目位于某省某市某河,涉及河道疏浚、围堰建设等工作。
本次施工方案是为了规范施工过程,确保施工质量,保障工程安全。
二、工程内容1.河道疏浚:对河道进行疏浚,清理淤泥、垃圾等,保证河道通畅。
2.围堰建设:在河道内设置围堰,帮助固定岸边土壤,保护河道环境。
三、施工方案1. 河道疏浚(1)施工前准备确定施工范围,并进行勘察,了解河道情况,确定施工机具及作业流程。
(2)施工方法采用机械开挖和人工清理相结合的方式进行疏浚作业。
首先利用挖掘机进行淤泥的开挖,然后利用人工清理方式进行淤泥和垃圾的清除,注意对施工人员进行安全教育及防护措施。
(3)施工设备及人员安排施工设备:挖掘机、清理船、抽泥机等。
施工人员:具备相关经验的工程技术人员、驾驶员、清理人员等。
(4)施工过程设备进入施工现场后,由工程技术人员指挥挖掘机进行淤泥的开挖,清理船配合清理淤泥和垃圾,抽泥机进行淤泥抽取,人工进行淤泥和垃圾的清理,直至整个施工范围内的淤泥和垃圾全部清理干净。
(5)施工安全施工过程中,对施工区域进行警示标识,保证施工人员安全,并设立专人负责安全检查和指挥。
2. 围堰建设(1)施工前准备确定围堰建设位置,了解土质情况,设计围堰结构方案。
(2)施工方法采用挖掘机进行土方开挖,清理岸边杂物,进行围堰材料的布设、砌筑和固定。
(3)施工设备及人员安排施工设备:挖掘机、石头、沙土等围堰材料。
施工人员:具备相关经验的工程技术人员、驾驶员、砌筑工等。
(4)施工过程挖掘机进行土方开挖,清理岸边杂物,将围堰材料布设在开挖区域,进行砌筑,巩固围堰。
(5)施工安全施工过程中,对施工区域进行警示标识,保证施工人员安全,并设立专人负责安全检查和指挥。
确保围堰结构牢固稳定,安全可靠。
四、施工进度及验收本次工程预计于××年××月开始施工,××年××月竣工。
下游围堰专项施工方案(专家评审后版本)
河南省石漫滩水库除险加固工程第四标段合同编号:SMTSK-SG-04下游围堰专项施工方案批准:审核:编制:河南省水利第一工程局河南省石漫滩除险加固工程第四标段项目部二○一七年十月目录1. 工程概况 (5)1.1工程概述 (5)1.2围堰工程条件地质评价 (5)1.3复勘地形地貌 (6)1.4复勘地层岩性 (7)1.5复勘土体物理力学性质 (8)1.6复勘工程地质评价 (9)2.编制依据 (10)2.1图纸及规范 (10)2.2试桩记录 ..................................................... 错误!未定义书签。
2.3编制原则 (14)3.施工交通条件 (14)3.1场外交通 (14)3.2场内交通 (14)3.3施工期水、电供应 (14)4.施工目标控制 (14)5.围堰实施方案 (15)6.主要工程量 (15)6.1围堰填筑工程量统计表 (16)6.2钻孔深度计算统计表 (16)6.3工程量清单分组统计 (18)7.主要管理人员及劳动力配置 (22)8.主要机械设备配置 (23)9.试桩相关资料图片 ........................................ 错误!未定义书签。
9.1试桩相关资料图片 ..................................... 错误!未定义书签。
9.2试桩相关参数 (10)10.围堰施工 (23)10.1施工工艺及旋喷原理 (23)10.2测量放线 (24)10.3临时进场道路 (24)10.4围堰粘土心墙填筑 (24)10.5主河道围堰填筑 (25)10.5.1围堰结构 (25)10.5.2围堰填筑 (28)10.6高压旋喷施工 (28)10.6.1高压旋喷施工工艺 (28)10.6.2高压旋喷施工准备 (29)10.6.3高压旋喷施工要求 (30)10.6.4高压旋喷桩桩位测设 (31)10.6.5高压旋喷施工 (31)10.6.6高压旋喷回浆处理措施 (33)10.6.7施工质量控制 (33)10.6.8异常情况处理措施 (34)10.6.9清洗结束 (34)11.施工安全保证措施 (34)11.1安全组织保证 (35)11.2安全思想保证 (35)11.3安全制度保证 (36)11.4安全技术保证 (36)11.5用电管理和机械设备使用管理 (36)11.6专项安全保证措施及强制性条文相关要求 (36)12.质量保证措施 (38)13文明施工管理 (38)13.1文明施工保证体系 (38)13.2文明施工措施 (39)14.环境保护 (39)15.附件:围堰地质资料 (40)下游围堰专项施工方案1.工程概况1.1工程概述石漫滩水库位于河南省舞钢市境内的淮河上游洪河支流滚河上。

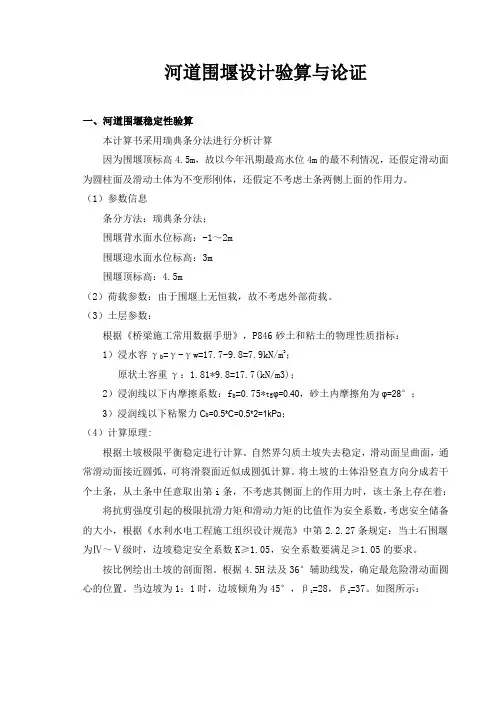

河道围堰设计验算与论证
河道围堰设计验算与论证一、河道围堰稳定性验算本计算书采用瑞典条分法进行分析计算因为围堰顶标高4.5m,故以今年汛期最高水位4m的最不利情况,还假定滑动面为圆柱面及滑动土体为不变形刚体,还假定不考虑土条两侧上面的作用力。
(1)参数信息条分方法:瑞典条分法;围堰背水面水位标高:-1~2m围堰迎水面水位标高:3m围堰顶标高:4.5m(2)荷载参数:由于围堰上无恒载,故不考虑外部荷载。
(3)土层参数:根据《桥梁施工常用数据手册》,P846砂土和粘土的物理性质指标:1)浸水容γb=γ-γw=17.7-9.8=7.9kN/m3;原状土容重γ:1.81*9.8=17.7(kN/m3);2)浸润线以下内摩擦系数:f b=0.75*tgφ=0.40,砂土内摩擦角为φ=28°;3)浸润线以下粘聚力C b=0.5*C=0.5*2=1kPa;(4)计算原理:根据土坡极限平衡稳定进行计算。
自然界匀质土坡失去稳定,滑动面呈曲面,通常滑动面接近圆弧,可将滑裂面近似成圆弧计算。
将土坡的土体沿竖直方向分成若干个土条,从土条中任意取出第i条,不考虑其侧面上的作用力时,该土条上存在着:将抗剪强度引起的极限抗滑力矩和滑动力矩的比值作为安全系数,考虑安全储备的大小,根据《水利水电工程施工组织设计规范》中第2.2.27条规定:当土石围堰为Ⅳ~Ⅴ级时,边坡稳定安全系数K≥1.05,安全系数要满足≥1.05的要求。
按比例绘出土坡的剖面图。
根据4.5H法及36°辅助线发,确定最危险滑动面圆心的位置。
当边坡为1:1时,边坡倾角为45°,β1=28,β2=37。
如图所示:将移动土体划分成竖直土条。
把滑动土体划分成8个土条,从坡脚开始编号,土条参数计算见表:滑裂面(圆弧)长度:∑Ib=81°*3.14*6.7065/180°=9.476m;水动力计算D:水的重力γw=9.8KN/m2浸润线坡度I:渗流的平均水力比降,计算时可近似地假定浸润线为一条高于正常水位0.5米的直线,其坡度即为渗流的平均水力比降,在无试验资料时I值可参考公路路基设计手册194页表2-1-1。
河道围堰施工专项方案
河道围堰施工专项方案一、工程概况。
咱这个工程啊,就是在那河道上搞事情。
这条河道呢,水流速度有那么个[X]米每秒,宽度大概是[X]米,水深平均下来差不多[X]米。
周围环境也有点复杂,一边靠着居民区,另一边是农田。
咱这个围堰工程可是整个项目的关键一步,就像搭舞台前先得把场地围起来一样重要。
二、围堰设计。
1. 围堰类型。
考虑到河道的水流情况、地质条件还有工程成本啥的,咱决定采用土石围堰。
这土石围堰就像一个强壮的大汉,稳稳地站在河道里,把水挡住。
2. 围堰尺寸。
围堰的顶宽设计成[X]米,这样工人在上面走啊,运输材料啥的都比较方便。
围堰的高度呢,要比预计的最高水位高出[X]米,可不能让水漫过围堰,那就成“水淹金山”了。
边坡坡度根据土质情况,迎水面做成1:1.5,背水面做成1:1.2,就像滑梯一样,不过是个结实的滑梯,能保证围堰的稳定性。
三、施工准备。
1. 人员准备。
咱得找一帮靠谱的兄弟来干这活。
项目经理得找个经验丰富的,就像足球队的队长一样,能指挥全局。
施工队伍呢,要有熟练的工人,像挖土的、运土的、夯实的,都得是行家里手。
还要找几个技术人员,专门负责测量啊、检查质量啥的。
2. 材料准备。
3. 技术准备。
施工前得好好研究一下施工图纸,就像考试前看课本一样,得把每个细节都搞清楚。
还要进行现场测量,确定围堰的位置和尺寸,可不能偏差太大,不然围堰就歪了。
四、施工工艺流程。
1. 基础处理。
先把围堰基础的地方清理干净,把那些杂草啊、石头啊都弄走。
如果基础比较软,就像踩在棉花上一样,那就得进行加固处理。
可以采用换填的方法,把软土挖掉,换上好土或者砂石,让基础变得坚实。
2. 围堰填筑。
(1)土料填筑。
从围堰的一端开始填土,用挖掘机把土挖起来,放到自卸汽车上,然后运到围堰施工现场。
卸土的时候要均匀,不能堆成一堆。
然后用推土机把土推平,再用压路机或者夯机把土夯实。
就像做蛋糕一样,一层一层地铺土、压实,这样围堰才结实。
(2)石料填筑。
围堰工程工程施工方案(3篇)
第1篇一、工程概况本工程位于某市某河道,工程范围为河道的一侧,全长1000米。
该河道常年有水,泄洪主要从本段河道进行。
为了保障河道施工安全,需先进行围堰施工,然后再进行河道整治、护岸等工程。
二、围堰施工原则1. 确保施工安全,围堰结构应满足施工期间的最高水位和可能出现的极端天气条件。
2. 围堰外形应考虑水域的水深,确保围堰结构稳定。
3. 围堰材料应选用防水、耐腐蚀、易施工的材料。
4. 围堰施工应遵循先围后填、先底后高的原则。
三、围堰设计方案1. 围堰类型:本工程采用土石围堰,结合混凝土护坡。
2. 围堰高度:根据河道水位和施工期间最高水位,围堰高度定为3.5米。
3. 围堰宽度:围堰顶宽不小于3米,底部宽度不小于2米。
4. 围堰结构:围堰分为基础层、填筑层和护坡层。
(1)基础层:采用C15混凝土,厚度0.5米。
(2)填筑层:采用土石混合料,分层填筑,每层厚度不大于0.5米。
(3)护坡层:采用C15混凝土,厚度0.3米。
四、围堰施工步骤1. 施工准备:平整场地,清除障碍物,准备围堰材料。
2. 围堰放样:根据设计图纸,确定围堰位置,进行放样。
3. 基础层施工:开挖围堰基础,浇筑C15混凝土基础层。
4. 填筑层施工:分层填筑土石混合料,每层填筑后进行压实。
5. 护坡层施工:浇筑C15混凝土护坡层。
6. 围堰封闭:在围堰顶部设置排水孔,防止雨水浸泡围堰。
7. 围堰监测:定期对围堰进行监测,确保围堰结构安全。
五、围堰施工质量控制1. 材料质量控制:确保围堰材料符合设计要求,质量合格。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 成品保护:围堰施工完成后,及时进行成品保护,防止损坏。
4. 质量检验:对围堰进行质量检验,确保围堰结构安全。
六、施工安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置安全警示标志,确保施工安全。
3. 施工机械操作人员必须持证上岗,确保机械操作安全。
水利工程施工方案专家论证(终稿)
水利工程施工方案专家论证(终稿)
1. 引言
本文档旨在对水利工程施工方案进行专家论证。
通过详细分析
与评估,以确定该方案的可行性、可靠性和有效性。
2. 方案概述
本方案旨在施工水利工程,包括但不限于水库建设、供水系统、排水系统等。
通过以下几个方面的专家论证,确认方案的可行性。
3. 技术可行性
在本节中,专家将评估方案的技术可行性,包括所选材料、工
程设备、施工方法等。
专家将考虑相关标准和规范,并确保方案符
合现行法律法规的要求。
4. 经济可行性
本节将着重于方案的经济可行性。
专家将分析方案的成本估算、投资回报率以及项目的可持续性。
通过综合评估,确定方案是否能
够在经济上得到充分支持。
5. 环境影响评价
在本节中,专家将对方案的环境影响进行评价。
专家将评估方
案对周边环境的影响,包括土地利用、水质、生态系统等。
确保方
案在环保方面符合相关要求。
6. 施工安全性
本节将重点评估方案的施工安全性。
专家将考虑施工过程中的
安全风险,并制定相应的措施和预防措施,以保障施工人员的安全。
7. 结论
通过对水利工程施工方案的专家论证,我们确认该方案在技术
可行性、经济可行性、环境影响和施工安全性方面都得到了充分考
虑和评估。
建议方案继续推进并实施。
以上内容为《水利工程施工方案专家论证(终稿)》的简要概述,具体细节请参阅附录部分。
河道整治围堰施工方案
河道整治围堰施工方案1、拦河围堰为满足施工需要,在河道清淤前,于外环北路A标段围堰北侧5米处布设一道子围堰,便于渗透水的排出;永和路桥北侧15米也布设一条拦河主围堰及子围堰,根据河道水文资料,拟采用均质土围堰。
围堰顶高程超过河道常水位50cm,根据设计图纸所示,该河域常水位高程为2.5米,18#、30#断面处现状河床高程分别约为1.8、1.0米。
永和路桥北侧拟建围堰处拟建拦河主围堰采用高2.0米,顶宽2.0米,边坡均为1:2.0的形式,围堰的土方约为300m3,采用现场挑选松散,不含有石子、砂砾的均质土筑成,缺少的土方从26#断面选择采土点采土,用土方车运送,挖机进占法填筑。
子围堰高 1.5米,顶宽1米,两边坡为1:1的形式,在河道排水完成后填筑。
(1)主围堰的填筑工作要特别注意防渗漏,迎水面的防渗措施拟采用复合土工膜平摊,袋装土压沉的方法,具体做法是:当围堰填筑至水面以上时,人工将复合土工膜展开至堰顶,两头各预留约1.5米便于人工控制,平摊于水面,用袋装土从堰顶滚抛压沉,持续抛填直至袋装土露出水面,坡脚采用现场拆迁遗弃的大块混凝土压底。
(2)两侧与岸坡及老挡墙的接口处也要注意防渗,本项目围堰与老结构衔接处拟采用扩大接触面和嵌入岸坡的方法,以延长塑性防渗体的接触,防止集中绕渗破坏。
土工膜平摊入水土袋压载至露出水面迎水面拦河坝体砼块袋装土复合土工膜河底断面拦河围堰剖面图与老墙接触面拦河坝体与老墙接触面扩大型接触面2、积土区围堰根据现场勘察情况,拟在26#断面河东填筑一座长方型碾压均质土围堰,边长为100m×50m,围堰断面尺寸:高3米;顶宽2米;两侧边坡比为1:2。
围堰施工需要土方量约为5000方,完成后区域内地面高程约下降2m左右。
(1)土围堰施工程序:基础清理→挖运及铺筑→ 分层压实→ 边坡防护→ PVC排水管安装→验收(2)首先对拟建围堰的地基部分进行清理、拉毛,使围堰基础和原始地面接触牢靠,不渗漏,然后用2台挖机在现场取好土摊铺碾压,保持每一层厚度为0.4~0.6m,在现场取土时要特别注意电线、通信线、有线电视线杆,其周围必须预留2米以上的土方不得挖除。
河道围堰专项施工方案(专家论证)
河道围堰专项施工方案(专家论证)一、前言近年来,我国河道环境受到严重破坏,河道围堰工程被广泛应用于河道治理和生态修复中。
本文旨在就河道围堰专项施工方案进行专家论证,为相关工程提供可行性指导。
二、背景分析2.1 河道围堰概述河道围堰是通过在河道底部设置围堰块进行围堰作业,形成围堰墙体,提高河道的护岸效果。
该技术在河道生态修复和防洪工程中具有重要作用。
2.2 河道围堰施工需求随着我国城市化进程加快,河道环境恶化问题日益凸显,因此急需开展河道围堰施工,以改善河道生态环境和保障人们生命财产安全。
三、施工方案3.1 技术原理通过在河道底部设置围堰块,使用机械设备实现围堰墙体的形成,加固河岸,保护河道环境。
3.2 施工流程1.勘测测量:确定围堰工程设计、施工范围。
2.河道净化:清理河道内杂物和泥沙。
3.围堰设置:根据设计方案,在河道底部设置围堰块。
4.围堰墙体形成:使用机械设备将围堰块排列成围堰墙体。
3.3 施工注意事项1.确保施工安全:严格遵守施工安全规范,保障施工人员安全。
2.资源合理利用:合理利用施工资源,降低施工成本。
四、专家论证4.1 参与专家1.XX院士:水利工程专家,具有丰富的水利工程实践经验。
2.XX教授:围堰工程领域专家,多次主持围堰工程实施。
4.2 论证结论根据专家对围堰施工方案的论证,认为该方案合理可行,具有较好的推广应用价值。
建议根据当地具体情况进行适当调整,确保工程质量和安全。
五、结论通过对河道围堰专项施工方案进行专家论证,可以为河道治理和生态修复工作提供科学依据和指导,推动我国河道环境的改善。
希望相关部门能够积极推进围堰工程实施,助力河道治理工作的开展。
以上为河道围堰专项施工方案的专家论证文档。
主墩钢板桩围堰施工方案(经专家论证)
目录前言 (2)1、编制说明 (2)2、编制依据 (2)一、工程概况 (3)二、主要设计参数 (4)1、主墩参数 (4)2、杭埠河特大桥地质情况 (4)3、工程水文条件 (6)4、地基评价 (6)三、筑岛平台设计 (6)四、钢板桩围堰设计 (7)五、施工方法 (10)1、施工准备 (10)2、施工工艺流程 (10)3、插打钢板桩前的准备工作 (15)4、钢板桩围堰的插打 (16)5、安装内支撑,砼封底 (16)6、水下浇注封底砼 (17)7、钢板桩围堰施工中的防漏水措施 (18)8、变形观测 (18)9、承台施工 (19)10、围堰的拆除 (19)六、钢板桩围堰施工中的安全措施 (20)七、应急预案 (21)八、劳动力计划 (24)九、施工周期安排 (24)十、附件(计算书) (24)前言1、编制说明杭埠河特大桥起讫桩号为K25+384.13-K26+965.13,桥梁总长1581m,主桥跨径组合为:24×25+(80+140+80)+27×25,主桥上部结构主梁采用单箱单室预应力混凝土连续梁,主要用于跨越杭埠河的南北岸。
其中24号墩位于滩地,25号墩(主墩)、26号墩(主墩)位于水中。
为方便墩承台、墩柱施工,25#墩处设置水中钢板桩围堰;26#墩处筑岛围堰,设置钢板桩支护。
2、编制依据(1)《合铜路(肥西上派~庐江县城南外环线)建设工程施工招标文件》《合铜路(肥西上派~庐江县城南外环线)建设工程两阶段施工图设计》(2)我单位现场勘察及自行调查工地周边环境条件获得的资料(3)《公路桥涵施工技术规范》(JTJ 041—2011)《公路工程质量检验评定标准》(JTG F80/1—2004)《建筑基坑支护技术规程》 JGJ 120-99《简明深基坑工程设计施工手册》《建筑基坑工程技术规范》YB 9258-97(冶金部)《工程测量规范》(GB50026-2007)《建设工程安全生产管理条例》《中华人民共和国环境保护法》(1989)一、工程概况杭埠河特大桥起讫桩号为K25+384.13-K26+965.13,桥梁总长1581m,桥跨径组合为:24×25+(80+140+80)+27×25,主桥上部结构主梁采用单箱单室预应力混凝土连续梁,主要用于跨越杭埠河的南北岸。
顶管(圆坑)穿越河道专家论证方案(工作坑支护止水、顶管、导流围堰及河道护砌、防汛、监测、应急预案)1
供气主干线及支线新农村煤改气项目天然气工程管线穿河工程顶管穿越庄桥处专项施工方案北京有限公司目录第1章编制依据 (1)1.1 施工文件 (1)1.2 工程应用的主要法规 (1)1.3 工程有关规范、技术规程和质量评定标准 (1)第2章工程概况 (3)2.1 工程简介 (3)2.2 设计情况 (4)2.2.1管材及敷设方式 (4)2.2.2工作坑设置及结构型式 (4)2.3主要工程量 (4)2.4 现场施工环境 (4)2.4.1地上施工环境 (4)2.4.2地下施工环境 (5)2.4.3现场交通条件 (5)2.4.4相邻工程 (6)2.4.5工程地质 (6)第3章施工部署 (9)3.1 项目部组织机构 (9)3.2 施工总体安排 (14)3.2.1工作坑位置 (14)3.2.2施工顺序 (15)3.3 生产准备 (15)3.3.1临时设施 (15)3.3.2用水、用电 (15)3.3.3临时道路 (15)3.3.4机械调试 (15)3.4 技术准备 (15)3.5 资源配备 (15)3.5.1工力计划 (15)3.5.2材料计划 (16)3.5.3 机械设备 (16)3.6施工进度计划 (17)3.7施工现场布置图 (18)3.8工程施工总体部署 (18)第4章施工方法、辅助方案及技术措施 (19)4.1测量 (19)4.1.1平面测量控制 (19)4.1.2高程测量 (19)4.1.3 顶管施工测量 (20)4.1.4 测量要求 (20)4.2顶管坑施工 (20)4.2.1注浆止水 (22)4.2.2混凝土锁口圈梁 (28)4.2.3基坑开挖 (29)4.2.4基坑支护墙体施工 (29)4.3接收坑施工 (34)4.4施工过程的垂直运输 (34)4.5封底 (34)4.6 顶管施工方式选择 (34)4.6.1选择掘进机类型 (34)4.6.2施工工艺流程 (35)4.6.3作用力计算 (35)4.7顶管设施安装 (37)4.7.1后背 (37)4.7.2 基坑导轨安装 (38)4.8机械顶管施工 (38)4.8.1机械顶管设备安装 (38)4.8.2工作坑及接收坑穿墙洞口止水、加固 (39)4.8.3管道出、入口施工 (40)4.8.4机头入洞 (41)4.8.5管道顶进与纠偏 (41)4.8.6土方及泥浆外运 (42)4.8.7顶管试验段及正常掘进 (43)4.8.8减阻措施 (46)4.8.9机头出洞 (48)4.9完成顶管后期处理 (48)4.9.1泥浆置换 (48)4.9.2 雷达检测 (48)4.9.3 补充注浆 (48)4.9.4 设施拆除 (48)4.10有限空间作业安全措施 (49)4.10.1 管内照明 (49)4.10.2 供风 (49)4.10.3 应急救援 (49)4.11顶管质量监控 (52)4.12回填工程 (52)4.13施工导流、围堰 (53)4.14施工抽排水及河道清淤 (54)4.15河底河坡护砌 (55)第5章监控方案 (60)5.1监测目的及意义 (60)5.1.1监控量测的目的 (60)5.1.2监控量测的意义 (60)5.2监测项目 (60)5.3监测方法 (61)5.4控制网布设 (61)5.5监测点布置 (62)5.5.1顶管坑及接收坑围护顶部垂直、水平位移监测 (63)5.5.2顶管段监测点布设 (63)5.6监测频率、报警值及监测设备选择 (64)5.6.1监测初始值测定 (64)5.6.2监测频率 (64)5.6.3报警值确定 (64)3、H为基坑开挖深度。
河道治理围堰工程施工方案
河道治理围堰工程施工方案一、工程概况目的: 科学、合理、有效地利用河道水资源,保护河道生态环境,改善环境,增加河道治理工程的可持续性。
二、施工内容1、围堰建设2、围堰护岸3、围堰水文监测设施4、其他相关设施三、施工原则1、科学、合理、安全2、环保、生态友好3、优质、高效、节约4、精益、创新、可持续四、施工人员1、施工队伍的选择应具有丰富的水利工程施工经验和技术实力。
2、施工队伍应该严格按照施工方案和相关标准进行操作,确保施工质量。
五、施工方案1、围堰建设在河道的上游和下游确认施工堰的位置,根据地形和水势,选择合适的围堰种类(如石头围堰等)。
2、围堰护岸在围堰的上游和下游进行护岸工程,护岸可采用防护网、护坡等方式进行固定。
3、围堰水文监测设施在围堰建设后,设置水文监测设施,对围堰的水质、水量等进行监测,以便及时调整围堰的运行状态。
4、其他相关设施针对具体的工程情况,可以根据需要进行其他相关设施的建设。
六、施工流程1、进行勘察测量工作,绘制详细的勘察图纸。
2、开始围堰建设工作,对围堰的位置进行测绘,然后进行基础的施工。
3、对围堰进行护岸工程,确保围堰的稳固和护岸的完好。
4、安装水文监测设施,对围堰的水文情况进行监测。
5、进行相关设施的建设。
6、对整个工程进行验收,确保工程质量和施工效果。
七、施工措施1、严格按照设计要求进行施工,确保施工质量。
2、在施工过程中,保障环境和生态的完整,减少对周边环境的影响。
3、严格遵守相关法律法规,确保施工安全。
4、在施工过程中,加强与当地政府和相关部门的沟通,做好工地的安全管理和环境保护工作。
八、施工期限施工期限根据实际工程情况和合同约定来确定。
九、施工安全1、施工单位应建立健全安全管理体系,严格遵守相关标准和规定,确保施工过程中的安全。
2、在施工前需进行必要的风险评估,确保在施工过程中做好安全防护措施。
十、施工质量检查1、对施工实施过程中的关键环节和节点进行质量检查,确保施工质量。
河道围堰专项施工方案范文
河道围堰专项施工方案一、项目背景为确保城市河道的安全性和可持续性,围堰施工已成为必不可少的一项工作。
围堰不仅可以调节洪水量,还可以防止泥沙淤积、改善水质等。
本文将介绍如何针对不同情况下的河道进行围堰的专项施工方案。
二、方案内容2.1 围堰分类围堰有很多种类型,例如简易围堰、木质围堰、石材围堰等。
在不同情况下,需要采用不同的围堰类型。
本文主要介绍以下两种类型的围堰:1.堤岸型围堰:顾名思义,是沿着河岸进行的围堰工程。
堤岸型围堰可以保持河道的原有宽度,对最大洪水流量的调节也比较稳定。
但是建造成本较高,同时也需要较长的施工周期。
2.沿河型围堰:沿河型围堰是位于河道中央的围堰,通常使用混凝土建造。
沿河型围堰操作简单,成本较低,但是需要进行大量的运输和堆放工作,并且在围堰工程完成后,河道将有一定的缩窄。
2.2 设计工作在进行围堰工程之前,需要进行详细的设计工作。
设计工作应如下:1.测量河道尺寸2.分析水位和流速3.确定河道中心线位置4.确定围堰长度5.确定每一段围堰的高度和厚度6.计算和确定水流量2.3 施工建设施工建设的具体过程如下:1.清理工作清理工作主要包括清理围堰工程范围内的杂物和障碍。
2.基础施工基础施工是围堰建设的重要部分,包括挖掘、铺平、压实场地以及设置基础桩等。
3.围堰墙施工在围堰墙施工过程中,需要重点考虑围墙与地基之间的粘结力,保证墙的牢固和稳定。
4.填充工作填充工作是将河里的泥沙、石头等填入围堰墙中,用以加强围墙的稳固程度。
需要注意的是,填充应该分层进行,以免围墙出现空隙或缺陷。
5.交付验收当施工完成后,需要经过验收。
验收的主要内容包括对围堰的稳定性、满足设计要求完成的质量、安全保障措施的落实以及环境保护等方面进行检查。
三、风险管理在围堰施工过程中,也存在一些潜在的风险。
常见的围堰施工风险有以下几种:1.施工人员受伤2.施工机械损坏3.环境污染4.施工材料损坏要防范风险,应提前做好安全预防工作。
水中深基坑钢板桩围堰结合内支撑支护专项施工方案(专家论证)
目录第一章工程概况 (1)第一节编制依据 (1)第二节工程概况 (1)第三节支护概况 (5)第四节施工流程及工况图 (13)第二章总体施工组织 (40)第一节施工总体安排 (40)第二节施工项目组织管理 (41)第三章交通疏导 (45)第四章主要施工工艺和技术措施 (47)第一节钢平台设计及施工 (47)第二节钢板桩围堰施工 (55)第五章质量保证措施 (80)第一节质量保证目标及体系 (80)第二节保证措施 (82)第三节基坑监测措施 (88)第四节基坑巡视检查内容 (93)第五节对基坑周边房屋的安全监测措施 (94)第六章安全生产保证措施 (99)第七章文明施工和环保措施 (110)第八章安全生产事故应急救援措施 (113)附图一总平图布置图附图二~附图四分段平面布置图附图五~附图二十七支护剖面图附图二十八分段施工标准段设计图第一章工程概况第一节编制依据一、合同文件:本工程的招(投)标文件、招标答疑、地勘报告等合同文件。
二、施工图纸:工程设计图纸(工艺图、结构图);三、相关的规程规范1、《建筑地基基础设计规范》GB50007-2011;2、《建筑基坑支护技术规程》JGJ120-2012;3、《建筑基坑工程监测技术规范》GB50497-2009;4、《混凝土结构设计规范》GB50010-2010;5、《建筑地基处理技术规范》JGJ 79-2012;6、《地下防水工程质量验收规范》GB50208-2011;7、xx地区有关法律、法规及标准;8、本工程的《总体施工组织设计》(具体各渠箱段施工进度计划详见此方案)。
四、其他相关企业制度、手册等文件如:公司的质量手册、环境管理手册、项目管理手册、公司文明安全施工管理手册等。
五、根据本工程特点难点,结合施工现场勘察的实际情况、施工环境、施工条件和场地的交通运输条件及我项目部的现有施工技术力量和经验而编制。
第二节工程概况工程名称:xx污水处理系统管网工程——xx干流(xx、xx)截污渠箱(xx 段)工程;工程地点:xx市xx区xx干流沿线,xx街、xx街、xx街;建设单位:xx市xx有限公司;设计单位:xx市xx工程设计院;施工单位:xxxx有限公司(主),中国xx工程xx研究总院有限公司;监理单位:xx市xx工程建设监理有限公司工程规模:本工程沿xx干流两岸、xx两侧及环城高速南侧道路、xx建设DN3000截污管道及BXH=4.0×3.0~6.0×3.0、1.5×2.0截污渠箱,截污管渠总长约20.2km。
河道围堰专项施工方案(专家论证)
绵阳市八家堰安昌河大桥工程河道围堰施工方案编制人:审核人:审批人:编制单位:中国五冶集团有限公司编制时间:二〇一四年八月目录第一章、编制依据 0第二章、工程概况 0第一节、工程概况 0第二节、地形地貌 (3)第三节、气候特征 (3)第四节、现状水系 (2)第五节、地理区位 (2)第六节、周边关系 (2)第七节、工程基本情况 (2)第八节、工程重点难点 (2)第三章、施工组织及管理机构 (3)第一节、施工组织机构 (3)第二节、主要岗位职责 (3)第三节、主要职能部门职责范围 (5)第四章、施工部署 (6)第一节、工作范围及施工进度计划 (6)第二节、工程项目管理目标 (6)第三节、临时用电 (7)第四节、施工临时便道 (8)第五节、临时用水 (8)第五章、资源配置计划 (9)第一节、管理人员配置计划: (9)第二节、劳动力配置计划: (10)第三节、物资配置计划: (10)第六章、施工方法和技术措施 (11)第一节、一般要求: (11)第二节、施工准备工作: (12)第三节、工艺流程 (13)第四节、操作工艺 (13)第七章、工期保证措施 (19)第八章、质量保证措施 (21)第九章、环保措施 ........................ 错误!未定义书签。
第十章、文明施工 ........................ 错误!未定义书签。
第十三章、应急救援措施. (20)第一节、应急救援组织机构成立 (20)第二节、应急救援小组职责 (21)第三节、应急响应工作步骤: (22)第四节、救援器材 (22)第五节、应急救援原则与流程 (22)第六节、应急救援路线 (22)第一章、编制依据1、水电工程围堰设计导则《NB/T35006-2013》2、水利水电工程围堰设计规范《SL645-2013》3、同济大学建筑设计研究院(集团)有限公司提供的初步方案设计;4、施工调查及现场踏勘。
第二章、工程概况第一节、工程概况本工程是绵阳科技城新区的第一座安昌河大桥,是科技城大道的重要组成部分(贯穿军民融合产业区、中央创新驱动区、高新技术产业区)。
水利工程施工方案专家论证
一、项目背景近年来,我国水利工程建设项目日益增多,为确保工程质量和安全,提高施工效率,施工单位在施工前需编制专项施工方案,并对超过一定规模的危险性较大的单项工程组织专家进行审查论证。
本文以某水利工程为例,探讨水利工程施工方案专家论证的相关内容。
二、工程概况该水利工程位于我国某地区,主要建设内容包括水库、溢洪道、引水渠、发电站等。
工程总投资XX亿元,施工周期XX年。
工程规模较大,施工难度较高,涉及多个专业领域。
三、编制依据1. 国家相关法律法规、规章、制度;2. 《水利水电工程施工安全管理导则》SL721-2015;3. 工程设计文件、施工图纸;4. 施工单位编制的施工组织设计、专项施工方案。
四、施工方案内容1. 工程概况:详细阐述工程规模、施工内容、施工地点、施工周期等。
2. 编制依据:说明编制施工方案的依据,包括法律法规、规章、制度、设计文件、施工图纸等。
3. 施工计划:包括施工进度计划、材料与设备计划、劳动力计划等。
4. 施工工艺技术:阐述施工工艺流程、技术参数、施工方法、质量标准、检查验收等。
5. 施工安全保证措施:包括组织保障、技术措施、应急预案、监测监控等。
6. 环境保护措施:阐述施工过程中对环境保护的措施,如水土保持、噪声控制、粉尘控制等。
7. 质量保证措施:阐述施工过程中对质量的控制措施,如原材料检验、施工过程检验、验收等。
8. 成本控制措施:阐述施工过程中对成本的控制措施,如合理调配资源、降低材料损耗等。
五、专家论证1. 专家组成员:由5名及以上符合相关专业要求的专家组成,包括设计、施工、安全、质量等领域的专家。
2. 论证内容:对施工方案的科学性、合理性、可行性进行论证,重点关注施工安全、质量、环境保护等方面。
3. 论证程序:专家组成员查阅施工方案及相关资料,提出修改意见和建议,施工单位根据专家意见对施工方案进行修改完善。
4. 论证结论:经专家论证,如施工方案符合相关法律法规、技术规范,且安全、质量、环境保护等方面得到有效保障,则论证通过;如存在问题,则要求施工单位进行修改完善,直至论证通过。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
绵阳市八家堰安昌河大桥工程河道围堰施工方案编制人:审核人:审批人:编制单位:中国五冶集团有限公司编制时间:二〇一四年八月目录第一章、编制依据 0第二章、工程概况 0第一节、工程概况 0第二节、地形地貌 (3)第三节、气候特征 (3)第四节、现状水系 (2)第五节、地理区位 (2)第六节、周边关系 (2)第七节、工程基本情况 (2)第八节、工程重点难点 (2)第三章、施工组织及管理机构 (3)第一节、施工组织机构 (3)第二节、主要岗位职责 (3)第三节、主要职能部门职责范围 (5)第四章、施工部署 (6)第一节、工作范围及施工进度计划 (6)第二节、工程项目管理目标 (6)第三节、临时用电 (7)第四节、施工临时便道 (8)第五节、临时用水 (8)第五章、资源配置计划 (9)第一节、管理人员配置计划: (9)第二节、劳动力配置计划: (10)第三节、物资配置计划: (10)第六章、施工方法和技术措施 (11)第一节、一般要求: (11)第二节、施工准备工作: (12)第三节、工艺流程 (13)第四节、操作工艺 (13)第七章、工期保证措施 (19)第八章、质量保证措施 (21)第九章、环保措施......................... 错误!未定义书签。
第十章、文明施工......................... 错误!未定义书签。
第十三章、应急救援措施 (20)第一节、应急救援组织机构成立 (20)第二节、应急救援小组职责 (21)第三节、应急响应工作步骤: (21)第四节、救援器材 (22)第五节、应急救援原则与流程 (22)第六节、应急救援路线 (22)第一章、编制依据1、水电工程围堰设计导则《NB/T35006-2013》2、水利水电工程围堰设计规范《SL645-2013》3、同济大学建筑设计研究院(集团)有限公司提供的初步方案设计;4、施工调查及现场踏勘。
第二章、工程概况第一节、工程概况本工程是绵阳科技城新区的第一座安昌河大桥,是科技城大道的重要组成部分(贯穿军民融合产业区、中央创新驱动区、高新技术产业区)。
工程线位距东侧菩提寺大桥3.8公里,距离西侧安县友谊桥6.5公里。
线路南侧接高新区5号路,两侧地块已批让,5号路施工完成(距离安昌河河堤坝仅100m),因500KV高压线不能迁移,桥梁引道与道路相接时,现状道路部分线路改移。
线路北侧尚未开发,线路新建。
本次桥梁设计采用全现浇连续箱梁构造,根据市委及业主特殊工期要求,结合现场实际情况,我部计划采用分阶段筑岛围堰,预埋圆管过水,搭设满堂钢支架的方式施工(具体实施情况详见施工方案)。
安昌河现状河堤宽度254m,河水面总宽度207m(包含既有河心岛),据当地水文资料,及常年水位经验,安昌河主汛期截止9月底结束,最高洪水位接近既有河心岛顶面最高标高,桥梁投影线范围内现状最大水深4.0 m。
第二节、地形地貌绵阳地势为西北部高,东南部低,地形起伏很大。
西北部面对四川盆地的首列山脉为东北西南向的龙门山脉,海拔1000米至3000多米。
西北部因分别受龙门山北东向褶皱断裂与岷山南北向构造、摩天+岭东西向构造的影响,山脉走向呈北东南西向。
东南部处在扬子淮地台川北台陷、川西台陷和川中台拱的结合部位,由于地台基底坚硬,地质历史时期地壳以升降运动为主,地层受各时期水平运动的影响较轻,有一些舒缓宽阔的皱褶,地层一般倾角不大,形成岗岭起伏的丘陵、台地、方山地貌。
八家堰安昌河大桥工程范围内以起点至终点依次为现状高新区5号路、鱼塘、既有安昌河及河堤、树林(丘陵)。
起点至终点地势较平坦。
第三节、气候特征绵阳属北亚热带山地湿润季风气候区。
绵阳市年平均气温为14.7℃~17.3℃。
平武县最低,为14.7℃。
绵阳市年平均气温的年际变化不大,最高年与最低年仅差 1.5℃。
绵阳市极端最高气温为36.1~39.5℃,极端最低气温为-4.5~-7.3℃。
绵阳市降水量比较充沛,降水量的年际变化很大,绵阳市年平均降水量825.8~1417毫米。
其分布特点是:南北少,中部多;中部多;东边少而西边多。
一般风速较小。
仅在冬、春季北方大规模冷空气入侵或夏季的雷雨天气时,才产生大风天气。
该市以东北风到北风为盛行风。
该市年均雾日在3.3~61.0天。
第四节、现状水系受地貌影响,绵阳市境降水丰沛,径流量大,江河纵横,水系发达。
绵阳市境内有大小河流及溪沟3000多条。
所有河流、系沟都分别注入嘉陵江支流涪江、白龙江与西河,均属嘉陵江水系。
本次设计范围的八家堰安昌河大桥横跨在安昌河上部,目前已经过了绵阳市每年惯例的丰水期季节,安昌河现状流水高程待地勘报告出具可知晓。
第五节、地理区位1、八家堰安昌河大桥位于绵阳市科技城新区,成绵高速西侧2.0km。
第六节、周边关系1、八家堰安昌河大桥距离东侧菩提寺大桥3.8公里,距离西侧安县友谊桥6.5公里。
南侧接高新区5号路,北侧尚未开发。
2、东侧500KV谭乐强电高压线(河岸两侧分别有高压铁塔)。
第七节、工程特点1、本工程跨越安昌河,以桥梁为主,道路为辅。
第八节、工程重点难点1、本次河道围堰连砂石方量较大,填筑设备投入大。
根据现场实际踏勘,在施工范围附近查找填筑材料,因河道范围为淤泥腐殖土,及耕织土,不能满足围堰填筑材料要求(无可利用资源),且周边区域砂砾石货源充足,故本次围堰填筑材料采用外购砂砾石。
2、施工车辆须从高新区5号路通向安昌河河堤,目前施工现场沿线有鱼塘尚未填平,施工车辆无法通向安昌河河堤。
施工前需破除河堤,修建下河通道。
3、北侧可借用原有小道,但需对道路拓宽,加固、修整,方可满足施工及社会通道通行要求。
第三章、施工组织及管理机构第一节、施工组织机构第二节、主要岗位职责1、项目经理岗位职责按照合同条款,全面负责本项目施工组织管理,制定项目总体控制计划和阶段性目标,制定配套的资源供应计划,确保优质、安全、按期完成施工任务。
对内统筹管理、协调各部室、施工队,对外作好组织协调工作,作好与业主、监理工程师、当地政府等有关部门的联系与沟通。
履行合同义务,监督合同执行。
2、总工程师岗位职责负责本项目质量及工程技术管理,对项目施工技术工作全面负责。
负责制定施工方案,编制施工工艺组织设计。
指导施工技术人员严格按设计图纸、施工规范、操作规程组织施工,并进行质量、进度把关控制。
负责审核签发变更设计报告、索赔报告及检查索赔资料的完整性。
主持交竣工技术文件资料的编制,参加交竣工验收,组织施工技术总结和学术论文的撰写并负责审核和向上级报告。
3、施工经理岗位职责负责项目生产的进度管理、文明施工管理、安全管理等现场各项管理工作。
做好施工准备工作,包括落实合同工期等各项生产目标;临时设施现场准备,组织劳动力进场,组织机械设备就位运转,协调材料购置进场。
落实合同工期,负责计划的执行、实施与考核。
协调材料、机械、劳动力等配置,落实各部门的工作。
安排工程进度计划及各项工作目标。
负责现场人、材料、机械等各项生产要素的配置及协调。
4、安全工程师岗位职责负责本项目施工安全技术管理,贯彻执行安全生产责任制,制定安全、文明施工及环保管理目标。
负责制定施工安全、职业健康、文明施工和环境保护等方面的管理制度并组织实施。
定期与不定期组织安全、文明施工及环保大检查,深入现场,监督检查施工现场安全生产设备、设施是否齐全、有效;安全质量环保措施是否健全、落实。
5、质检工程师岗位职责在项目总工程师的领导下,全面负责本项目工程质量管理、监督、检查。
认真贯彻落实设计标准、技术标准、质量标准、技术措施、管理制度,及时向各分部做技术交底,并对各分部施工认真检查督促,予以实施。
制订本项目重难点工程质量保证措施和专项方案。
负责组织隐蔽工程的检查和验收,参加质量等级评定、竣工预验及验收交接工作。
第三节、主要职能部门职责范围1、工程管理部:负责具体工程的施工组织管理、安全措施方案实施及进度控制。
2、安全管理部:负责安全文明施工及环境保护监督管理;安全及文明施工教育、计划编制、检查。
3、技术质量部:负责具体工程实施规划、各类实施方案的管理、工程技术质量管理、监控及质量检查。
负责设计文件的复核、技术交底、编制实施性施工组织设计、设计变更、技术管理和技术指导等工作。
4、经营管理部:工程预算、中间计量、决算等工作;负责合同管理及计量支付、工程签证、工程成本审核等工作。
负责项目的投资与资金计划落实,财务管理工作,结算工程价款,项目成本核算与成本控制。
5、计划财务部:负责工程中小型设备的采购、调度及维修保养。
负责合同管理、验工计价及经济核算、财务管理等工作。
6、综合办公室:负责后勤保障、文件管理,日常生活管理、征地拆迁、内外公共关系协调等工作。
第四章、施工部署第一节、施工进度计划第一阶段围堰(9月13日—9月30日)第二阶段围堰(10月1日—10月10日)第二节、工程项目管理目标我们将按公司“质量、工期、安全文明”基本精神,优质、高速、服务周到地完成该工程的施工。
根据本工程特点,把本工程列为公司本年度的重点工程项目组织施工,做到技术上高度重视、组织上全面落实,管理上力求先进。
确保工程质量及工期、安全等主要技术指标要求,并确定以下管理目标:一、质量管理目标:所承建的工程全部达到合同、设计要求和规范、标准规定要求,确保工程一次性验收合格率达到100%。
二、工期管理目标:按工程合同工期如期完工,力争提前。
三、安全、职业健康、环境管理目标:1、伤亡控制指标、职业病、环境保护控制指标:主体责任生产安全死亡事故为0,责任事故重伤人数控制在1人次/5亿元内,杜绝较大及以上生产安全责任事故,重大环境污染事件为0,火灾事故为0,职业病新发病例为O。
2、文明施工管理目标:符合五冶集团样板间和工程所在地文明施工管理要求。
3、安全文明标化工地创建目标:绵阳市标化。
第三节、临时用电现状:在规划区范围内有500KV广元至德阳的超高压输电线、35KV河边变电站进出线。
(1)、本工程采用铜芯缆线引入电源干线,采用YJY-0.6/1.0KV 型交联电缆,采用排管敷设。
(2)、防雷接地及保护,采用TN-C-S系统配电,引入线路的各入户箱处做总等电位连接。
(3)、向业主申请用电应包括以下内容:申请变压器2台:800KVA+800KVA(4)、引入工地的电力的线路的架设和变压器的安装应严格按照电力施工的有关规范和要求进行施工。
(5)、项目部应配有专职电工若干名,负责与地方供电部门的协调联系,对本标段施工用电进行统一管理,以及对各种用电设备进行日常维护管理。
(6)、各工点的配电箱一律采用铁制,分大小两种,大配电箱尺寸不小于 1.0m×0.8m×0.2m,内设各个分线闸刀、漏电保护器、电表等相关设备,必须建立配电房封闭管理,坚持一机一闸用电。
