刚果共和国ZONGOII水电站可行性研究报告

合集下载

关于水电站引水隧洞开挖支护措施分析

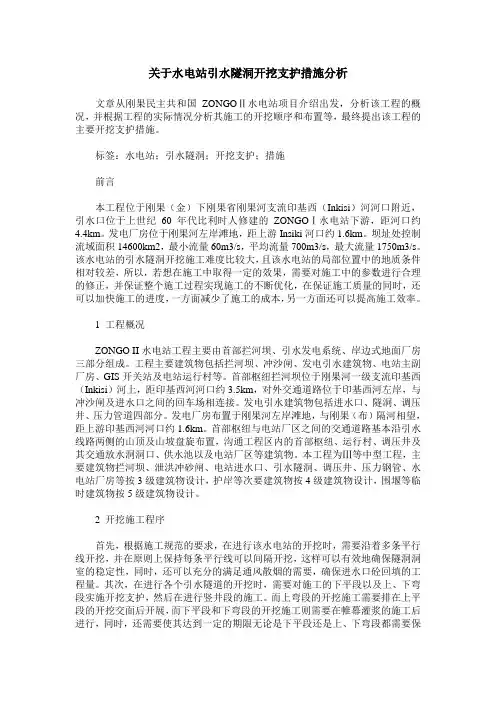

关于水电站引水隧洞开挖支护措施分析

关于水电站引水隧洞开挖支护措施分析文章从刚果民主共和国ZONGOⅡ水电站项目介绍出发,分析该工程的概况,并根据工程的实际情况分析其施工的开挖顺序和布置等,最终提出该工程的主要开挖支护措施。

标签:水电站;引水隧洞;开挖支护;措施前言本工程位于刚果(金)下刚果省刚果河支流印基西(Inkisi)河河口附近,引水口位于上世纪60年代比利时人修建的ZONGOⅠ水电站下游,距河口约4.4km。

发电厂房位于刚果河左岸滩地,距上游Insiki河口约1.6km。

坝址处控制流域面积14600km2,最小流量60m3/s,平均流量700m3/s,最大流量1750m3/s。

该水电站的引水隧洞开挖施工难度比较大,且该水电站的局部位置中的地质条件相对较差,所以,若想在施工中取得一定的效果,需要对施工中的参数进行合理的修正,并保证整个施工过程实现施工的不断优化,在保证施工质量的同时,还可以加快施工的进度,一方面减少了施工的成本,另一方面还可以提高施工效率。

1 工程概况ZONGO II水电站工程主要由首部拦河坝、引水发电系统、岸边式地面厂房三部分组成。

工程主要建筑物包括拦河坝、冲沙闸、发电引水建筑物、电站主副厂房、GIS开关站及电站运行村等。

首部枢纽拦河坝位于刚果河一级支流印基西(Inkisi)河上,距印基西河河口约3.5km,对外交通道路位于印基西河左岸,与冲沙闸及进水口之间的回车场相连接。

发电引水建筑物包括进水口、隧洞、调压井、压力管道四部分。

发电厂房布置于刚果河左岸滩地,与刚果(布)隔河相望,距上游印基西河河口约1.6km。

首部枢纽与电站厂区之间的交通道路基本沿引水线路两侧的山顶及山坡盘旋布置,沟通工程区内的首部枢纽、运行村、调压井及其交通放水洞洞口、供水池以及电站厂区等建筑物。

本工程为Ⅲ等中型工程,主要建筑物拦河坝、泄洪冲砂闸、电站进水口、引水隧洞、调压井、压力钢管、水电站厂房等按3级建筑物设计,护岸等次要建筑物按4级建筑物设计,围堰等临时建筑物按5级建筑物设计。

刚果水电资源开发现状

刚果水电资源开发现状

刚果水电资源开发现状刚果民主共和国(以往称扎伊尔一一译者注)土地面积 2 345 000km2,人口约52 000 000(2000 年统计)。

1水电资源国内正在运行的大坝总数为11座,其中包括6座土石坝和5座混凝土坝。

这些坝都是仅仅用于水力发电。

城市和农村人均水消耗量分别为50L / d和25L / d o国家水资源由4个技术部管理:能源(水消耗),运输,农村发展(农村水利和水井)和环境(水资源管理)。

2能源和电力行业自1998年以来,设有2个国家/政府能源机构,即:能源部一一负责水和电开发;矿产和碳氢部一一负责石油开发。

另一机构SINELAC由布隆迪,卢旺达和刚果民主共和国组建,负责开发国际工程。

该机构首批工程之一是位于卢旺达和刚果民主共和国之间的Ruzizi河上的29.2MW的Ruzizi II 水电站。

电站厂房和首批2台机组布置在刚果民主共和国一侧。

同时,SINELAC运营两条100 kV从电厂到布隆迪首都布琼布拉和卢旺达首都基加利输电线路。

最近国营能源/电力部门(SNEL)垂直整合。

目前,电力市场通过电力采购协议发挥作用(主要用户即各行业和出口)。

对于其他用户(工厂、交易商和民用),价格由政府(经济部)确定。

三家公司(瑞士的EEF,德国的基础设施咨询和比利时的麦帝斯)已经签定了一项协仪改造国家电力系统,改造项目包括肯沙撤发电设施以及南、北Kivu省的生产、配电设施。

2000年总的能源消耗主要来自水电、木材、矿物燃料(煤、天然气、油和石油)。

矿物燃料全部进口。

2000年的国家电力生产:水电占99.94%,油占0.002%, 气0.054%。

这些数字仅指国营企业。

只有0.002%的国家电力是由SNEL通过进口原料生产。

2000年总的电力消耗量约3 095GWh(不包括国家的北部和东部)。

今后10年估计电力需求量将按年5%比例增长。

2000年从赞比亚进口 5.6GWh,出口 1 274GWh到津巴布韦、南非、刚果和安哥拉(不包括卢旺达和布隆迪)。

刚果(金)ZONGOⅡ水电站电阻率特征

刚果(金)ZONGOⅡ水电站电阻率特征

电站的 电阻率具有重要的意义。以刚果( ) O G I 金 Z N OI 水电站为例 , 分析了该 工程的岩土体及水 的电阻率特征 。
关键词 : 接地 ; 电阻率 ; 对称四极电测深 ; 高密度 电法 ; 特征 ; 刚果 ( ) ON 金 Z GOI水 电站 I 中图法分类号 :6 13 1 3 . : ' 文献标识码 : B 文章编号 t0 3— 85 2 1 ) 1 0 8— 2 10 9 0 ( 02 0 —0 6 0
4 电阻率 特征分析
4 1 河水 电 阻率 .
按设计 要 求 , 别在 因基 西河 、 分 刚果河 河水 及 坝
15 5 s装机 3台 , 4 .m / , 单机容量 5 MW, 0 总装机容量
收 稿 日期 :O O一1 0 2L 2— 9
址区泉水进行 了电阻率测试 。测试结果表 明, 因基
10 5 MW , 多年平 均 发 电量 约 9 0 . 2亿 k ・ 。 主要 W h
1 前

建 筑物包 括 首部 枢纽 ( 拦 河 坝 、 洪 冲 沙 闸 、 站 含 泄 电 取 水 口等 ) 引水 隧洞 、 压 井 、 力 钢 管 、 电 站 厂 、 调 压 水 房 和开关 站 等 , 中拦 河坝 最大 坝高 2. m, 其 85 坝顶 长
作者简介 : 魏树满 (94一) 男 , 16 , 辽宁葫芦岛人 , 高级工程 师 , 主要从事工程物探和工程检测工作 。
西河 水 电 阻率 为 10—10 ・ 平 均值 为 14 7 8Q m, 7 Q ・ 刚果 河 水 电阻 率 为 37—3 9 ・ 平 均 值 m; 1 5 Q m, 为 35 ・ 坝址区泉水 电阻率为 10— 8 Q ・ 3 n m; 8 13 m, 平 均值 为 13 ・ 8 Q m。

刚果(金)ZONGO Ⅱ水电站工程坝址方案的选择

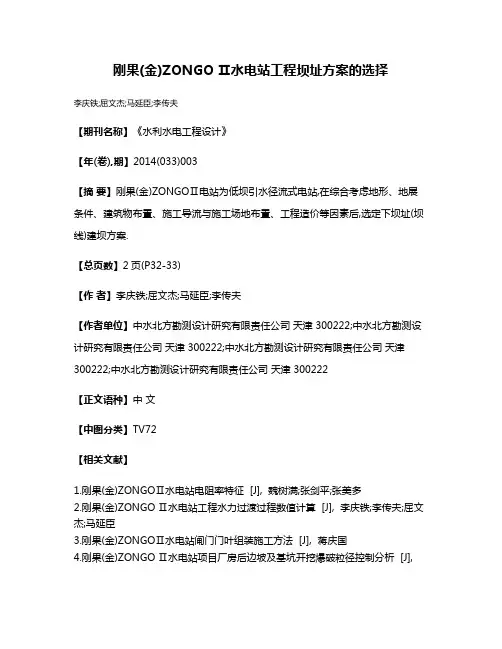

刚果(金)ZONGO Ⅱ水电站工程坝址方案的选择

刚果(金)ZONGO Ⅱ水电站工程坝址方案的选择
李庆铁;屈文杰;马延臣;李传夫
【期刊名称】《水利水电工程设计》
【年(卷),期】2014(033)003
【摘要】刚果(金)ZONGOⅡ电站为低坝引水径流式电站,在综合考虑地形、地展条件、建筑物布置、施工导流与施工场地布置、工程造价等因素后,选定下坝址(坝线)建坝方案.
【总页数】2页(P32-33)
【作者】李庆铁;屈文杰;马延臣;李传夫
【作者单位】中水北方勘测设计研究有限责任公司天津 300222;中水北方勘测设计研究有限责任公司天津 300222;中水北方勘测设计研究有限责任公司天津300222;中水北方勘测设计研究有限责任公司天津 300222
【正文语种】中文
【中图分类】TV72
【相关文献】
1.刚果(金)ZONGOⅡ水电站电阻率特征 [J], 魏树满;张剑平;张美多
2.刚果(金)ZONGO Ⅱ水电站工程水力过渡过程数值计算 [J], 李庆铁;李传夫;屈文杰;马延臣
3.刚果(金)ZONGOⅡ水电站闸门门叶组装施工方法 [J], 蒋庆国
4.刚果(金)ZONGO Ⅱ水电站项目厂房后边坡及基坑开挖爆破粒径控制分析 [J],
刘乃臣
5.刚果(金)Zongo Ⅱ水电站边坡处理分析 [J], 李庆铁;赵梦岩;付培祥
因版权原因,仅展示原文概要,查看原文内容请购买。

刚果(金)ZONGO Ⅱ水电站工程坝址方案的选择

刚果(金)ZONGO Ⅱ水电站工程坝址方案的选择

关 键 词 印基 西 河 坝址 选 择 布 置 施 工 工 程 投 资
中图分类号 T V 7 2 文 献 标 识码 B 文章 编 号 1 0 0 7 — 6 9 8 0 ( 2 0 1 4 ) 0 3 — 0 0 3 2 - 0 2 2 ~ 6 m。基 岩 岩 性 为 上元 古 界 长 石 石 英 砂 岩 ;右 岸 高 程 3 7 8 m 以 下地 形 较 缓 .坡 度 为 1 2 。 一 2 8 。 .覆 盖 有 崩 坡 积块 石 夹 土 . 钻孔揭露厚度 2 . 0 ~ 1 0 . 4 m。高 程 3 7 8 i n以上 地形 变 陡 ,坡 度 为 7 5 。 ,基 岩裸 露 ,岩 性 为上 元 古 界长 石 石英 砂 岩 。
坡度 3 0 。 ,覆 盖层 为第 四系 崩 坡 积 物 ,由块 石 夹 土组 成 ,厚 度 1 0 i n左 右 :上 部 地 形 坡 度 4 5 。 左 右 ,基 岩 出 露 ,岩 性 为 上元古界长石石英砂岩。
上坝址河床高程 3 5 2 I n左 右 ,正 常 蓄 水 位 高 程 ( 3 5 6 I l 1 )
本 工 程 可 研 阶段 在 Z O N G O I水 电 站 厂 房 尾 水 下 游 8 0 0 l I l 和 1 4 0 0 m处 分 别 选择 了上 、下 2个坝 址 ( 坝线) 进行 比较 , 并 经 比较 推 荐 下 坝址 建 坝 。本 阶段 在 可 研 阶段 ・
水 利 水 电工程设 计
D WR HE ・ 2 0 1 4年 第 3 3卷 第 3期
刚果 ( 金) Z o N GoⅡ水 电站 工程坝址方案的选择
李 庆铁 屈 文 杰 马延 臣 李传 夫
摘 要 刚果 ( 金) Z O N G OU电站 为低坝 引水径 流 式电站 ,在 综合考 虑地形 、地 质条 件 、建 筑物 布置 、施 工 导流 与施工 场地 布 置 、工 程 : 造价 等 因 素后 ,选 定 下 坝 址 ( 坝线) 建坝方案。

刚果(金)ZONGO Ⅱ水电站工程水力过渡过程数值计算

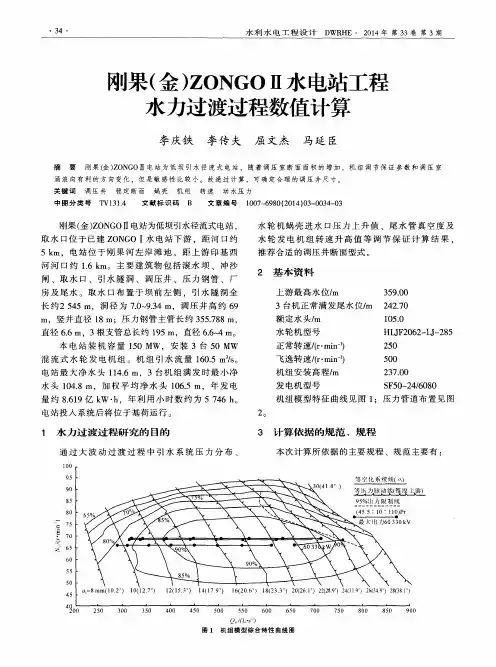

刚果(金)ZONGO Ⅱ水电站工程水力过渡过程数值计算
涌 浪 向有 利 的 方 向 变化 ,但 是 敏感 性 比较 小 。 故 通 过 计 算 , 可确 定 合 理 的调 压 井尺 寸 。 关键 词 调 压 井 稳 定 断 面 蜗 竞 机组 转 速 动 水 压 力
中 图分 类号 T V1 3 1 . 4 文 献标 识码 B 文 章 编 号 1 0 0 7 — 6 9 8 0( 2 0 1 4) 0 3 — 0 0 3 4 — 0 3
装置 技术 规程 》 。 ( 4 )S L 3 2 1 -2 0 0 5《 大 中型水 轮发 电机 基本 条 件 》 。
式( 2 ) 和式( 3 ) 是 一 组 拟 线 性 双 曲 型偏 微 分 方
程 ,可 采 用 特 征 线 法 将 其 转 化 为 2个 在 特 征线 上 的常微 分方 程 :
夹角, ( 。 ) ;S为湿周 ,m; f为 D a r c y - We i s b a c h摩 阻
系数 ;a 为水击波传播速度 ,m / s 。 本 文 数 值 计 算 采 用 当量 管 计 算 方 法 ,因此 式
( 2 ) 中A x = 0 。
( 3 )D L / T 5 6 3 -2 0 0 4《 水轮 机 电液 调节 系统 及

机组 模 型特征 曲线见 图 1 ;压 力 管道 布 置见 图
1 水 力 过 渡 过 程 研 究 的 目的
通过 大波动 过渡过程 中引水系 统压力 分布 、
3 计 算依 据 的规 范 、规 程
本次 计算 所依 据 的主要 规程 、规范 主要 有 :
9. / ( L ・ s )
图 2 压 力 管道 布 置 图 ( 单 位 :m)
( 1 )D UT 5 1 8 6 —2 O O 4《 水 力 发 电厂 机 电设 计

浅谈刚果(金)ZONGOII水电站拦河坝一期导流施工方

浅谈刚果(金)ZONGOII水电站拦河坝一期导流施工方

浅谈刚果(金)ZONGOII水电站拦河坝一期导流施工方法 柳锡锋中国水利水电第一工程局有限公司DOI:10.32629/hwr.v3i3.1968[摘 要] 刚果(金)ZONGOII水电站拦河坝位于ZONGOⅠ厂房尾水口下游800m坝址处,大坝的一期导流通过在印基西河左岸设置围堰以进行冲沙闸等工程的实施。

由于施工方案的切实可行,以及现场人员的合理组织,最终圆满的完成了一期导流任务。

[关键词]一期导流;围堰;右岸扩挖;戗堤标准1 概述ZONGOⅡ水电站大坝位于印基西河ZONGOⅠ厂房尾水口下游800m坝址处,控制流域面积14600km2,最小流量60m3/s,平均流量700m3/s,最大流量1750m3/s。

首部枢纽施工采用分期导流施工,一期导流围左岸,利用局部扩挖后的右侧河床过流,施工进水口,左岸非溢流坝及冲沙闸等项目。

一期导流的顺利进行直接影响工程的总体施工进度。

实施过程中由于采用了正确的施工方法,因而圆满的完成了施工任务。

2 围堰的导流标准、导流方案及结构形式2.1导流标准本工程为III等工程,主要建筑物级别为3级,次要建筑物级别为4级,临时建筑物级别为5级,导流标准采用5年一遇洪水标准。

首部枢纽采用分期导流方案,一期导流为全年5年一遇洪水,相应流量为725m3/s。

ZONGOII坝址多年平均各月径流量月份10月11月12月1月2月3月4月5月6月7月8月9月年径流量(亿m3)3.19 6.227.60 5.544.915.918.687.83 3.53 2.77 2.34 2.2060.72.2一期导流围堰结构形式拦河坝一期导流上游横向围堰堰前水位为343.7m,下游围堰堰前水位为340.5m,束窄处河床平均流速为4.5m/s。

根据一期导流布置图,一期上游横向围堰堰顶高程346m,下游围堰堰顶高程取341.3m,纵向围堰堰顶高程为346~341.3m。

一期上、下游及纵向围堰均采用土石结构,堰体采用土石填筑、粘土防渗,以无纺布作为反滤层,围堰迎水侧采用钢筋石笼防护。

水电站研究报告-水电站项目可行性研究咨询报告(2024年)

水电站研究报告-水电站项目可行性研究咨询报告(2024年)

CHAPTER 02
水资源分析与评价
流域水资源概况
01
流域面积和水系分布
该项目所在流域总面积约为XX平方公里,水系发达,主要河流包括XX
河、X
根据历史数据和现有观测资料,该流域多年平均水资源总量为XX亿立
方米,时空分布不均,其中汛期水量占全年水量的XX%以上。
03
投资估算、经济评价及社会效益分 析
投资估算及资金筹措方案
总投资估算
根据水电站规模、建设条件、设备选 型等因素,对水电站的总投资进行估 算,包括建设投资、建设期利息和流 动资金等。
资金筹措方案
分析项目资金来源,提出合理的资金 筹措方案,包括自有资金、银行贷款 、政府补助等,确保项目顺利实施。
经济评价方法选择及参数确定
存在问题和挑战剖析
环境保护问题
水电站建设可能对周边生态环境产生一定影响,需采 取有效的环保措施。
移民安置问题
项目涉及部分居民搬迁,需妥善解决移民安置问题, 确保社会稳定。
资金筹措问题
项目投资规模较大,需积极筹措资金,确保项目顺利 实施。
下一步工作建议
加强环保措施
在项目设计和实施过程中,应充分考虑环保 因素,采取有效的环保措施,减少对生态环 境的影响。
厂址比较与推荐
综合比较各候选厂址的优缺点,推荐出最符合水电站建设要求的 厂址。
CHAPTER 04
枢纽布置与建筑物设计
枢纽总体布置方案
坝址选择
考虑地形、地质、水文等条件,选择最佳坝址, 确保枢纽安全稳定。
枢纽组成
包括挡水建筑物、泄水建筑物、引水建筑物等, 共同构成水电站枢纽。
布置原则
遵循技术可行、经济合理、环境友好的原则进行 枢纽布置。

刚果金ZONGOⅡ水电站水轮发电机组选型设计

刚果金ZONGOⅡ水电站水轮发电机组选型设计

刚果金ZONGOⅡ水电站水轮发电机组选型设计张维聚【摘要】ZONGOII hydropower station of democratic republic of Congo is the water diversion run-of-river power station, and three vertical mixed-flow units are installed. In this paper, design lectotype of hydro-generating unit of Congo(Kinshasa) ZONGOII hydropower station was introduced.%刚果民主共和国ZONGOII水电站为引水径流式水电站,安装3台立式混流机组,本文介绍了该电站水轮发电机组的设计选型.【期刊名称】《价值工程》【年(卷),期】2011(030)036【总页数】1页(P19)【关键词】引水径流式;水轮组发电机组;比转速;选型【作者】张维聚【作者单位】中水北方勘测设计有限责任公司,天津300222【正文语种】中文【中图分类】TM6221 电站概况[4][5]ZONGOⅡ电站为低坝引水径流式电站,取水口位于已建ZONGOⅠ水电站下游,距河口约5km,本工程水电站装机容量150MW,机组引用流量160.5m3/s。

电站最大净水头114.6m,三台机组满发时电站最小净水头104.8m,电站加权平均净水头106.5m,电站年发电量约8.619亿kW·h,年利用小时数约为5746h。

经统计分析计算时段内入库最大日含沙量为1.6kg/m3,若不打开泄洪排沙闸,过机含沙量可能会超过5kg/m3,经沙洋测试,矿物成分为石英。

电站投入系统后将位于基荷运行,对外输电电压为220kV、70kV。

上游最高水位:356m,正常蓄水位:356m。

下游水位:刚果河三年一遇洪水位243.32m,三台机正常满发尾水位:242.7m,单台机正常发电尾水位:241.41m。

刚果(布)Djiri水厂二期工程设计简介

刚果(布)Djiri水厂二期工程设计简介

刚果(布)Djiri水厂二期工程设计简介
伉沛宇;徐斌;尚丽荣
【期刊名称】《中国建设信息》
【年(卷),期】2009(000)003
【摘要】刚果(布)Djiri水厂承担着刚果首都布拉柴维尔东北部多半个城市的供水任务,其一期工程由法国资助于八十年代建成投产。

随着政局的稳定、人口的增加,急需建设水厂二期工程。

本文介绍了水厂二期工程取水工程、净水工程及主输配水工程的设计内容,并重点阐述了该项目在处理取水防砂、絮凝沉淀、高山供水方面的设计技术特点。

【总页数】5页(P)
【作者】伉沛宇;徐斌;尚丽荣
【作者单位】中国市政工程华北设计研究总院;天津市华淼给排水设计研究院
【正文语种】中文
【中图分类】TU991.6
【相关文献】
1.刚果(布)吉利水厂混凝土配合比设计优化的探讨 [J], 李斌;怀洪臣
2.刚果(布)国家1号公路二期工程钢筋混凝土桥设计 [J], 黎述亮;杨勇;张建芝;李俊;李学有
3.浅谈刚果(布)1号公路二期工程路基防护排水设计 [J], 李浩
4.刚果(布)国家1号公路二期工程Djoué河大桥的设计与计算 [J], 李玉美
5.利辛县城地表水厂二期工程设计 [J], 郎林
因版权原因,仅展示原文概要,查看原文内容请购买。

刚果河流域水电开发研究及建议

刚果河流域水电开发研究及建议

引用格式:周立志.刚果河流域水电开发研究及建议[J ].水利水电快报,2021,42(4):8-13.刚果河水电开发潜力位居非洲首位,流域内技术可开发装机容量超过1亿kW [1],尤其下游河段,落差集中,流量巨大,是全球水能资源最富集的地区之一,特别适宜梯级开发大型及超大型水电项目。

已规划的大英加(Grand Inga )水电项目装机容量高达4400万kW ,年利用小时数在7000h 以上。

若项目建成,将成为世界第一大水电工程,发电规模有望满足非洲70%的用电需求[2]。

近年来,在“一带一路”倡议的推动下,大批中国企业赴非投资开发水电项目,刚果河流域成为主要目的地。

随着中国企业的深入,国内有关学者对刚果河流域水电开发也进行了一些研究。

倪煜等[3]从消纳空间和比较优势两方面分析了英加水电项目的潜在市场,并结合电源开发进度提出了输电方案。

吕晓腾等[4]、蒋庆国[5]和李庆铁等[6]分别聚焦布桑加和宗戈Ⅱ期水电站,对项目工程设计和施工方案进行了研究。

总体而言,国内对刚果河流域水电开发和利用的研究还比较少,已有研究大多是针对具体水电项目,其他则是对国外相关文献进行翻译[7-9],缺乏对整个流域系统的研究。

本文基于大量数据与资料,对刚果河流域水电资源分布特征、开发现状及发展规划进行了研究,重点介绍了大英加项目设计规划、项目进展和水电外送等,并提出了有关建议,以期为中国企业开拓刚果河流域水电市场及进行相关研究提供参考。

1刚果河流域概况刚果(Congo )河是世界上水量第二大的河流(仅次于亚马孙河),全长约4700km ,流域面积370万km 2。

刚果河有60%在刚果(金)境内,其余分布于刚果(布)、喀麦隆和赞比亚等国。

由于两次经过赤道,刚果河干流两侧全年雨、旱两季交替,且流域多为雨林,年平均降水量在1800~2000mm 之间,保证了河水常年流量丰沛。

干流最大水深达150m ,落差约280m ,水流湍急且变化很有规律,非常利于水电开发。

刚果(金)ZONGOⅡ水电站闸门门叶组装施工方法

刚果(金)ZONGOⅡ水电站闸门门叶组装施工方法

刚果(金)ZONGOⅡ水电站闸门门叶组装施工方法ZONGOⅡ水电站进水口平面闸门门叶组装施工工期紧、难度系数大,在启闭机没有安装情况下,在排架柱内进行闸门安装。

据此,详细介绍了该闸门门叶的组装施工过程,该方法可作为同类工程安装施工时的参考。

标签:闸门门叶;组装TB1工程概况刚果金ZONZOⅡ水电站站进水口闸门共2扇,单重55t(含配重),外形尺寸5.2m×7.5m(宽×高)。

每扇闸门分为2节运至工地,分别为底节门叶一节,顶节门叶一节,闸门采用下游止水的止水方式。

闸门采用起门容量为1250kN固定卷扬式启闭机进行操作。

闸门运至工地前,生产厂家将各节闸门门叶进行编号、焊接定位挡块。

采用固定式启闭机启闭的平板闸门拼装作业在施工时,会因起吊物重量和周围的建筑物等因素影响,造成选择的起吊设备过大,致使施工成本增加;同时采用固定式启闭机启闭闸门的施工部位受地理条件影响,施工作业面狭小,大型起吊设备布置困难;另外为满足二期导截流总工期要求,闸门拼装只能在门槽孔口上排架柱内进行,闸门上方铺设防护板及安全网,保证在不影响土建施工的情况下,同时进行闸门的组装、焊接。

2施工前准备工作2.1闸门存放进水口启闭机室下部排架土建施工完成后,闸门门叶吊运至孔口内预存。

首先在闸门槽孔口上部铺设400a工字钢四根,每两根组焊成整体,工字钢铺设位置应与闸门两侧边梁在同一条轴线上,两侧工字钢水平、高程偏差≤1mm。

工字钢铺设完成后,用50t吊车将闸门底节门叶吊到工字钢上部,为保证安全,在门叶靠近上部位置上、下游侧焊接10#工字钢支撑加固防止闸门倾倒,底节门叶固定好后进行上节门叶安装。

2.2安全防护在门槽孔口上部铺设两层厚度为2cm的防护板,在闸门外侧搭设脚手架,脚手架上部铺设防护板及防护网,脚手架搭设应本着安全、可靠、方便施工的原则进行。

闸门焊缝施工部位应挂好安全网,并有安全警示标牌,闸门底节在高度一米范围内拉好安全警戒线。

刚果(金)ZONGO Ⅱ水电站项目厂房后边坡及基坑开挖爆破粒径控制分析

刚果(金)ZONGO Ⅱ水电站项目厂房后边坡及基坑开挖爆破粒径控制分析

容,按节 点工期要求高质量完成施工对保障厂房主体砼顺
利施 工尤为 重要 。为合理 利用 资源 ,刚果 ( 金 )Z O NG 0Ⅱ 水 电站 厂 房后 边坡 及 基坑 、尾水 渠开 挖 的石 料 需运 到 碎石 筛 分厂 加 工人 工 级 配骨 料 ,并且 碎 石筛 分 的机 械设 备 对石 料 的粒 径 要 求严 格 ,必 须对 爆破 开 挖技 术 进 行控 制研 究 , 降 低爆 破 大块 率 ,并 使石 料 粒径 满 足要 求 ,避 免二 次破 碎 及 降低挖运效 率导 致施 工成 本增加 和施工 工期延误 “ ’ 。
水电站厂房后边坡及基坑尾水渠开挖的石料需运到碎石筛分厂加工人工级配骨料并且碎石筛分的机械设备对石3爆破大块产生的位置和机理原因分析料的粒径要求严格必须对爆破开挖技术进行控制研究31大块产生位置降低爆破大块率并使石料粒径满足要求避免二次破碎爆破大块率是衡量土石方爆破质量的一项重要指标及降低挖运效率导致施工成本增加和施工工期延误
工 程科 技
中 国 秘 技 信 息 2 。 1 4 年 第O 9 期, C H I N A S C I E N C E A N D T E C H N O L O G Y I N F O R M A T I O N M a y . 2 o 1 4
刚果 ( 金 )Z O N G O I I 水 电站项 目 厂房后边坡及基坑开挖爆破粒径控制分析
岩石 物 理 力学 指 标:厂 房 区基 岩地 层 为 上元 古 界 ( P t 3 a )长石石英砂岩 ,根据室内试验成果 ,弱风化岩石
饱 和块 体 密度 平均 值为 2 . 5 5 g / c m , 孔 隙率 平均 值为 3 . 1 0 %,
饱 和单轴抗 压强度平 均值 8 8 . 1 MP a ,属 坚硬岩;微 风化 岩石饱和块体密度平均值为 2 . 5 6 g / c m ,孔隙率平 均值为 3 . 0 2 %,饱 和单轴 抗压强度平均值 9 6 . 4 MP a ,属坚硬岩,

刚果民 主共和国ZONGOII水电站可行性研究报告

刚果民 主共和国ZONGOII水电站可行性研究报告

刚果民主共和国ZONGOII水电站可行性研究报告刚果民主共和国能源部中国水电建设集团国际工程有限公司中国中水北方勘测设计研究有限责任公司批准:杜雷功审定:张军劳审查:孙士英目录第一章综合说明................................. 错误!未定义书签。

1.1绪言 (3)1.2水文条件 (4)1.3工程地质 (6)1.4工程任务及规模 (7)1.5工程布置及主要建筑物 (9)1.6水力机械、电气及金属结构 (10)1.7施工组织设计 (12)1.8水库淹没及工程永久占地 (13)1.9环境保护及水土保持设计 (13)1.10工程管理 (14)1.11投资估算 (14)1.12财务评价 (15)1.13结论 (15)1.14工程特性表 (16)第二章工程建设条件 (21)2.1水文 (22)2.2工程地质 (23)2.3工程建设其他条件 (33)第三章工程任务和规模 (35)3.1工程建设的必要性和任务 (36)3.2工程规模 (38)第四章工程布置及主要建筑物 (42)4.1工程概况 (43)4.2设计基本资料 (43)4.3工程总体布置方案 (45)4.4大坝及其附属结构的设计 (45)4.5引水系统设计 (53)4.6电站厂房设计 (61)4.7主要工程量 (64)第五章水力机械、电工及金属结构 (65)5.1水力机械 (66)5.2电工一次 (75)5.3电气二次与通信 (88)5.4金属结构 (90)第六章施工组织设计 (94)6.1施工条件 (95)6.2施工导流 (97)6.3料场选择与料场开采 (100)6.4主体工程施工 (101)6.5施工交通运输 (104)6.6施工工厂设施 (105)6.7施工总布置 (106)6.8施工总进度 (106)6.9施工资源供应 (107)第七章水库淹没及工程永久占地 (110)第八章环境影响评价 (112)8.1总则 (113)8.2项目区环境概况 (113)8.3环境影响预测评价 (117)8.4环境保护措施 (124)8.5环境监测与管理 (128)8.6环境保护投资 (131)8.7综合评价及结论 (132)8.8存在问题及建议 (133)第九章工程管理 (134)9.1管理体制与机构设置 (135)9.2工程管理范围和工程保护范围 (135)9.3工程主要管理设施 (136)9.4工程运用管理 (137)9.5运行费来源 (138)第一章综合说明1.1 绪言ZONGO II水电站位于刚果民主共和国(即刚果(金))下刚果省,为低坝引水式水电站。

中国水电:中标刚果(金)两项目

中国水电:中标刚果(金)两项目

中国水电:中标刚果(金)两项目

【期刊名称】《中国工程建设通讯》
【年(卷),期】2011(000)005
【摘要】近日,中国水电国际公司收到刚果(金)民航局寄发的中标通知书,中标金沙萨恩吉利国际机场和卢本巴希卢阿诺国际机场两个项目。

金沙萨恩吉利国际机场位于冈4果(金)首都,项目主要施工内容包括建造新控制塔、设备楼、新配电中心以及新消防楼,合同额约4200万美元,工期24个月。

卢本巴希卢阿诺国际机场位于刚果(金)东南部,是刚果(金)第二大城市,项目主要施工内容包括建造新控制塔、设备楼、新配电中心以及新消防楼,合同额约2400万美元,工期24个月。

【总页数】1页(P22-22)
【作者】无
【作者单位】不详
【正文语种】中文
【中图分类】F812.45
【相关文献】
1.中国水电:签署刚果(金)布桑加水电站EPC总承包框架协议 [J], 无
2.中国水电:中标刚果(布)凯塔连接喀麦隆边境公路顶目 [J], 无
3.中国水电集团:签约刚果(金)两机场项目 [J], 无
4.中铁八局:中标刚果(金)金沙萨市卢蒙巴大道市政道路工程2标 [J], 无
5.中国水电五局中标汝州市设计施工总承包项目 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第三章 工程任务和规模............................................................................................. 33 3.1 工程建设的必要性和任务..................................................................................34 3.2 工程规模...............................................................................................................36
第二章 工程建设条件..................................................................................................19 2.1 水文....................................................................................................................... 20 2.2 工程地质...............................................................................................................21 2.3 工程建设其他条件............................................................................................... 31
刚果民主共和国 ZONGOII 水电站
可行性研究报告
刚果民主共和国能源部 中国水电建设集团国际工程有限公司 中国中水北方勘测设计研究有限责任公司
二○○九年三月
Hale Waihona Puke 批 准: 杜雷功 审 定: 张军劳 审 查: 孙士英
目录
第一章 综合说明............................................................................................................1 1.1 绪言......................................................................................................................... 2 1.2 水文条件.................................................................................................................3 1.3 工程地质.................................................................................................................5 1.4 工程任务及规模.................................................................................................... 6 1.5 工程布置及主要建筑物........................................................................................8 1.6 水力机械、电气及金属结构................................................................................9 1.7 施工组织设计....................................................................................................... 10 1.8 水库淹没及工程永久占地..................................................................................12 1.9 环境保护及水土保持设计..................................................................................12 1.10 工程管理..............................................................................................................13 1.11 投资估算..............................................................................................................13 1.12 财务评价..............................................................................................................14 1.13 结论..................................................................................................................... 14 1.14 工程特性表.........................................................................................................15
相关文档
最新文档
