装饰砂浆施工工艺
集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)
墙体彩色饰面砂浆施工工艺
彩色砂浆是以无机胶凝材料、填料、添加剂和骨料所组成的一种工厂预混、新型环保装饰材料。在发达国家,彩色砂浆已广泛代替瓷砖和涂料应用于建筑物的内、外墙装饰。通过采用不同的施工方法和工具,可形成各种颜色和纹理的立体装饰效果。
施工工艺

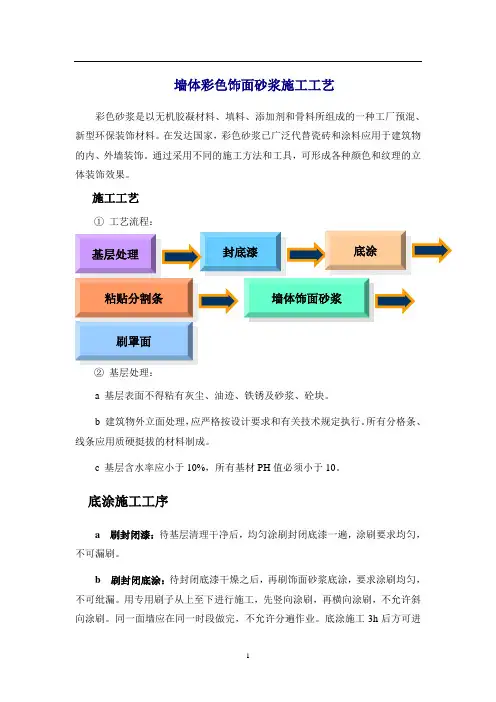

①工艺流程:
c 基层含水率应小于10%,所有基材PH值必须小于10。
底涂施工工序
a 刷封闭漆:待基层清理干净后,均匀涂刷封闭底漆一遍,涂刷要求均匀,不可漏刷。
b 刷封闭底涂:待封闭底漆干燥之后,再刷饰面砂浆底涂,要求涂刷均匀,不可纰漏。用专用刷子从上至下进行施工,先竖向涂刷,再横向涂刷,不允许斜向涂刷。同一面墙应在同一时段做完,不允许分遍作业。底涂施工3h后方可进行面涂施工。
材料配制:彩色砂浆底涂粉料与水的比例为1:0.48,搅拌过程中应严格控制加水量。加水量控制方法:粉料包装为25kg/袋,搅拌时应先称取12kg的水,用计量工具严格称取,在盛水桶的水位线高度划线标记,并沿线打洞。将称量好的水倒入一半至搅拌容器内,再加入一袋干粉彩色砂浆底涂粉料,用电动搅拌机搅拌2分钟左右,然后倒入剩余的水,继续搅拌2min,后静置3~5分钟,再搅拌15~30秒至均匀即可使用。
注意:要严格控制加水量,加水量的多少对彩色砂浆的颜色有直接影响。
面层施工工序
1 总体原则:由上往下、水平分段、竖向分层,合理安排;手工抹灰。
2 将仿砖型模板或美纹纸粘贴在基层底涂墙体上,然后抹面层饰面砂浆,砂浆厚度为2mm左右,要求平整、均匀。
3 仿砖型模板或美纹纸应在搓毛完成后立即撕掉,不要等时间太长,否则会影响造型作业。同一面墙应在同一时段做完,不允许分遍作业。
4 同一面墙应在每天的同一时段分段施工,即一面墙施工时为阳面就均为阳面,为阴面就均为阴面。同一面墙分段施工时,应把分段点设在分隔缝、漏水管等节点部位。
材料配制:彩色砂浆面涂粉料与水的比例为1:0.16,搅拌过程中应严格控制加水量。加水量控制方法:粉料包装为25kg/袋,搅拌时应先称取4kg的水,用计量工具严格称取,在盛水桶的水位线高度划线标记,并沿线打洞。将称量好的水
倒入一半至搅拌容器内,再加入一袋干粉彩色砂浆面涂粉料,用电动搅拌机搅拌2分钟左右,然后倒入剩余的水,继续搅拌3min左右即可使用,浆料必须在1小时内使用完。
注意:要严格控制加水量,加水量的多少对彩色砂浆的颜色有直接影响。底涂、面层施工注意事项
a 底涂的厚度不应过厚,以遮盖基层为宜。
b 面层彩色砂浆不允许在阴雨天施工,每天施工时间为早8点到晚6点。砂浆施工完毕后24小时内不得遇雨、露、冰雪等苛刻条件,如与上述条件应对砂浆进行保护,负责出现质量问题,施工方应负全部责任。
c 作业时环境温度与墙体表面温度不应低于5℃,风力应不大于5级,风速不宜大于10m/s。
d 墙面基底要求一定达到标准,基底质量对最终效果起决定性因素。
e 严格控制加水量,认真计量粉体与水的重量。
f 搅拌好的材料一定在规定的时间内用完。
刷罩光
待墙体饰面砂浆干燥后,对墙面进行清扫,用专用滚刷对墙面均匀自上而下涂刷罩面一遍,涂刷要求均匀,不可漏刷。罩面涂要求涂刷到位均匀,不能产生遗漏的地方。同时起到抗紫外线,防尘抗污的作用。完成上述各道工序后,需对
整体作品进行清理工序。清理工作同样非常重要,应仔细,做到清理到位,使整个楼寓美观整洁,达到设计的质量目标。
彩色砂浆施工工艺流程
1、基面处理
在基面处理之前,墙体需要一定时间的养护。
批刮彩色砂浆之前,应彻底清除疏松、起皮、空鼓、粉化的基层,然后去除灰尘、油污等污染物。
由于彩色砂浆属于薄质砂浆,对基层平整度要求较高平整度≤2mm 2、涂刷封闭底漆
待基层处理验收合格后,涂刷一遍封闭底漆。封闭底漆一般无须另外加稀释剂进行稀释。其目的是清理基层,增加基层强度及涂膜的黏结强度。一般采用辊涂施工,也可以喷涂施工。
3、喷(刮)涂彩色砂浆
A、喷涂彩色砂浆
无需过滤、不可加水、不可电动搅拌,将主材主置压力桶容器中即可喷涂,操作简便。
喷涂一次二遍(十字喷涂)。第一遍薄喷涂、待风干后,根据所需斑纹大小调节气压十字交叉施工;形成自然风格、布点均匀。密度均匀后(干燥12小时)可进行下道工序。
B、刮涂彩色砂浆
同喷涂一样材料不需加水,搅拌均匀后用铁板将彩色砂浆均匀刮涂到施工部位上,来回抹刮,使其质感布点均匀颜色整体一致。
4、喷涂为了保护饰面、增加光泽、提高耐污染能力,增强整体装饰效果,在涂料喷涂完成后,进行罩面处理,喷涂罩光清漆。待彩色砂浆完全干透后(一般晴天至少保持3天),方可喷涂罩光清漆,施工时可适量添加稀释剂,注意保持黏度、气压、喷口大小一致,注意预防流挂现象。
装饰砂浆的工艺做法
1.拉毛
先用水泥砂浆做底层,再用水泥石灰砂浆做面层。在砂浆尚未凝结之前,用抹刀将表面拍拉成凹凸不平的形状。
2.水刷石
用颗粒细小(约5mm)的石渣拌成的砂浆做面层,在水泥终凝前,喷水冲刷表面,冲洗掉石渣表面的水泥浆,使石渣表面外露。水刷石用于建筑物的外墙面,具有一定的质感,且经久耐用,不需要维护。
3.干粘石
在水泥砂浆的面层的表面,粘结粒径5 mm以下的白色或彩色石渣、小石子、彩色玻璃、陶瓷碎粒等。要求石渣粘结均匀,牢固。干粘石的装饰效果与水刷石相近,且石子表面更洁净艳丽,避免了喷水冲洗的湿作业,施工效率高,而且节约材料和水,干粘石在预制外墙板的生产中,有较多的应用。
4.斩假石(又称剁斧石)
砂浆的配制基本与水刷石的一致,砂浆抹面硬化后,有斧刃将表面垛毛并露出石渣。斩假石的装饰效果与粗面花岗岩相似。
5.假面砖
将硬化的普通砂浆表面用刀斧锤凿刻划出线条,或者,在初凝后的普通砂浆表面用木条、钢片压划出线条,亦可用涂料划出线条,将墙面装饰成仿砖砌仿瓷砖贴面、仿石材贴面等艺术效果。
6.水磨石
用普通水泥、白水泥、彩色水泥或普通水泥加耐碱颜料拌和各种色彩的大
