建筑工程中工程联系单、变更、核定单使用
技术核定单签证单设计变更单工程联系单的区别
技术核定单/签证单/设计变更单/工程联系单的区别【技术核定单】由施工单位提出,从技术方面对合同范围内的工作内容进行的再约定,比如方案修改、实物量变动、位置变化等造成的工艺、材料的更改。
通常是施工单位发现按图施工时有技术问题,或者图纸不详先与监理商定,再通过业主发技术单给设计。
施工单位没有权利直接和设计单位发技术单,须经设计方、监理方、建设方(按顺序)签字确认。
原因1:设计图纸深度不够,导致施工做法或选材不明确,施工方在施工过程中发现,需要就不明确的问题进行明确约定。
属于建设方图纸深度不足造成,涉及工期及价款的变动由建设方承担,建设方可向设计单位追究责任。
原因2:设计没问题,是由于施工单位在投标或合同谈判过程中对工艺或材料性能考虑不足,从而导致施工方法变动。
该项涉及到的工期及价款变动等,均得不到建设方支持。
但不代表该技术核定无效,建设方仍需要签字确认,只是确认的意义在于建设方书面同意施工方提出的工艺和施工步骤。
技术核定单不能作为结算依据,因为该单涉及的费用,从工程结算角度来看是属于合同外的。
只有当设计院同意“根据技术核定单出设计变更单”,或者业主同意“及时补发签证单”,才好作为最终支付依据。
技术核定单不能作为设计图纸的一部分,出技术核定单时要先看图纸会审、招标答疑、工程合同,这些文件里一般都有图纸问题的解决方案。
【签证单】范围不局限于技术方面,还有经济方面。
比如因技术更改而导致的费用支出,比如管线增加,用工增加,都可以用签证单的形式与甲方达成协议。
用于对施工过程中发生的、与工程费用相关的工程量、材料量、机械使用台班等进行现场确认,通常是施工合同外的内容或不能在签合同前确认的内容,如零星用工、挖填土方等,需要在签证工作发生时/后即时办理,相关费用可以直接纳入最后决算。
【设计变更单】是由于设计图纸有误或图纸与现场不符,由设计院下发的资料单,设计变更单属于正式图纸的一部分。
也可以是业主根据自己的工艺要求或构思,发函给设计,商定出变更。
建设工程变更联系单
建设工程变更联系单管理试行办法为进一步规范建设工程变更管理,明确工程变更审批程序,严格工程变更审核,合理控制工程造价,根据国家、省、市、县有关法律、法规和规定,结合滨海工业区实际,制定本办法。
一、适用范围凡以绍兴县滨海工业区开发投资有限公司名义投资建设的工程(包括市政、交通、房屋建筑物、构筑物及其他建设工程的新建、扩建、改建、迁建、拆建和装修改造以及环境园林绿化等工程),其建设过程中的各种变更管理均按本办法执行。
二、变更单形式及审批程序(一)工程变更报告单:适用于施工方提出的变更建议。
施工单位在现场踏勘的基础上在3天内出具工程变更报告单,具体程序如下:1、由施工单位描述工程变更建议的项目部位、详细变更理由、初步的规模及估价;组织多方拍摄原貌照片,项目经理签字、施工单位盖章,提出工程变更报告单;2、涉及技术问题需通知设计单位,根据施工单位提出的变更建议,进行论证、认可、核定;3、由监理工程师审查,总监签字、监理公司盖章,报业主现场代表审查;4、现场业主代表对工程变更报告的内容及现场实际情况进行审查后,汇报规划建设单位负责人,并提请预决算科初审造价和确定结算口径,提交建设工程变更审核领导小组审核;对单项变更在5万元以上(含5万元)且在招投标中标价2%以上(含2%)的工程变更(变更格式见附表),由组长向管委会主任汇报,并提交绍兴县政府性投资审核中心审核。
(二)业主指令:适用于业主方提出的变更。
在工程施工过程中,建设单位认为要变更或监理单位向建设单位提出需要变更或增加(减少)的施工内容,具体程序如下:1、由工程现场业主代表根据工程实际需要,写明工程变更项目的部位、详细的变更理由、初步规模等;2、涉及技术问题需通知设计单位,根据业主单位提出的指令,进行论证、认可、核定;3、现场代表会同预决算科确定变更范围、变更内容、结算依据,确定初审价格后,经职能局办确定,提交建设工程变更审核领导小组审核;对单项变更在5万元以上(含10万元)且在招投标中标价2%以上(含2%)的工程变更(变更格式见附件四),由组长向管委会主任汇报,并提交绍兴县政府性投资审核中心审核。
技术核定单与工程变更的区别
技术核定单与工程变更的区别技术核定单和工程变更的区别:(1)技术核定单只是认定该项内容的做法,不能作为计价的依据;工程变更是个总称,包括设计变更、施工变更。
设计变更是由设计单位发起,施工变更是由施工单位发起。
(2)技术核定单:施工单位、建设单位、监理单位任何一方都可以提出,但需要设计单位及相关单位签字盖章;工程变更中的设计变更单必须设计单位做,施工变更是由施工单位做。
(3)技术核定单和工程变更单不需要投资监理盖章,需要设计单位做出投资增减情况,汇报投资监理盖章。
拓展资料:技术核定单顾名思义是指技术方面,比如方案修改,实物量变动,位置变化等技术方面的更改。
技术核定单是记录施工图设计责任之外,对完成施工承包义务,采取合理的施工措施等技术事宜,提出的具体方案、方法、工艺、措施等,经发包方和有关单位共同核定的凭证之一。
技术核定单由(项目专业技术人员)负责填写。
变更是指承包人根据监理签发设计文件及监理变更指令进行的、在合同工作范围内各种类型的变更,包括合同工作内容的增减、合同工程量的变化、因地质原因引起的设计更改、根据实际情况引起的结构物尺寸、标高的更改、合同外的任何工作等。
核定单最关键的是要设计单位签字,监理(建设)单位表示有监理单位的则是监理单位签字,没有监理单位的则是建设单位驻现场代表签字。
有监理单位的话监理单位是代表甲方的所以只需监理单位签字就可以了。
前提是设计单位一定要先签字确认。
技术核定单的操作流程1.项目的签证包括工程签证、技术核定单、业务联系单、设计变更、设计修改,本操作流....程特指技术核定单;.........2.技术核定单是指记录施工图设计外,对完成施工承包义务采取合理的施工技术措施等技术事宜,提出的具体方案、方法、工艺、措施等,经设计、监理、审价、代建方和甲方共同确定的凭证(工艺、措施);3.施工方...为确保按图施工,达到合同规定的质量要求,对关键或特殊要求的分部/分项工程应提前.................具体的施工方案/施工方法/工艺/技术措施报监理、审价、代建方、甲方审...5.天提出核批准;....4.施工方应严格按照批准的《技术核定单》进行施工,若施工方在施工中未按批准的《技术核定单》进行施工,监理、审价、代建方及甲方应及时书面通知其在规定的时间内整改;5.各单位对上报的《技术核定单》的审核时间为1-2天。
工程联系单和签证单的区别,请具体介绍下两者区别和适用范围
3、工程联系单是甲乙双方就一些日常及技术问题所用的书面联系方式。工程签证时工程除图纸以外增加的工程量所用的书面联系方式,在工程结束后可以作为结算依据。
适用范围:
1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;
2、工程签证单是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。应具有与协议书同等的优先解释权;工程签证若与工程变更有关,必须与之相对应,不能随意修改变更意图,工程签证单是作为甲、乙双方结算的重要依据。
3、工程联系单的适用范围是甲、乙双方日常工作,工程签证单的适用范围为承发包双方在施工合同履行过程中的补充协议。
3 、及时处理原则:现场签证不论是承包商,还是业主均应抓紧时间及时处理,以免由于时过境迁而引起不必要的纠纷,且可避免现场签证日期与实际情况不符的现象产生。
4 、避免重复原则:在办理签证时,必须注意签证单上的内容与合同承诺、设计图纸、预算定额、费用定额、预算定额计价、工程量清单计价等所包含的内容是否有重复,对重复项目内容不得再计算签证费用。
7 、授权适度原则:分清签证权限,加强签证管理,签证必须由谁来签认,谁签认才有效,什么样的形式才有效等事项必须在合同中予以明确。 参考资料:工程联系单---百科 签证单---百科
工程联系单,主要作用就是联系一些工程方面的相关事宜,很多不牵扯到经济,多体现在技术层面上。签证就完全不一样了,牵扯直接的经济利益。对于增加的工程量和设计变更产生的工程量就必须办签证。否则肯定会扯皮
1 、准确计算原则:如工程量签证要尽可能做到详细、准确计算工程量,凡是可明确计算工程量套综合单价(或定额单价)的内容,一般只能签工程量而不能签人工工日和机械台班数量。

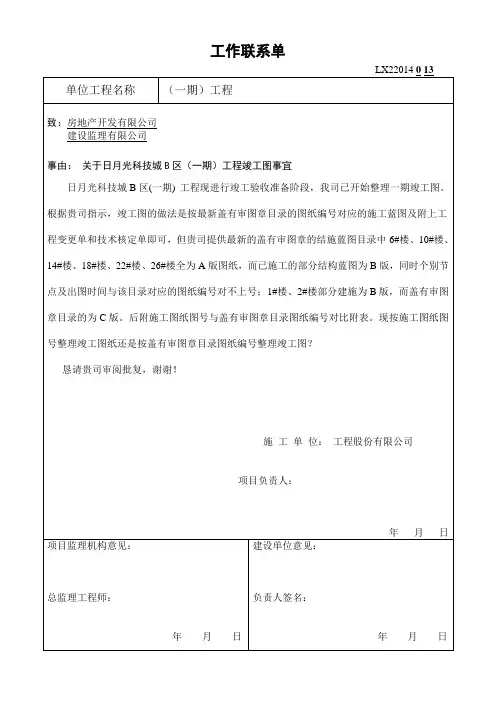

工程联系单(竣工图事宜)
施工单位:工程股份有限公司
项目负责人:
年月日
项目监理机构意见:
总监理工程师:
年月日
建设单位意见:
负责人签名:
年月日工作联系单LX Nhomakorabea2014013
单位工程名称
(一期)工程
致:房地产开发有限公司
建设监理有限公司
事由: 关于日月光科技城B区(一期)工程竣工图事宜
日月光科技城B区(一期)工程现进行竣工验收准备阶段,我司已开始整理一期竣工图。根据贵司指示,竣工图的做法是按最新盖有审图章目录的图纸编号对应的施工蓝图及附上工程变更单和技术核定单即可,但贵司提供最新的盖有审图章的结施蓝图目录中6#楼、10#楼、14#楼、18#楼、22#楼、26#楼全为A版图纸,而已施工的部分结构蓝图为B版,同时个别节点及出图时间与该目录对应的图纸编号对不上号;1#楼、2#楼部分建施为B版,而盖有审图章目录的为C版。后附施工图纸图号与盖有审图章目录图纸编号对比附表。现按施工图纸图号整理竣工图纸还是按盖有审图章目录图纸编号整理竣工图?
景观工程施工联系单

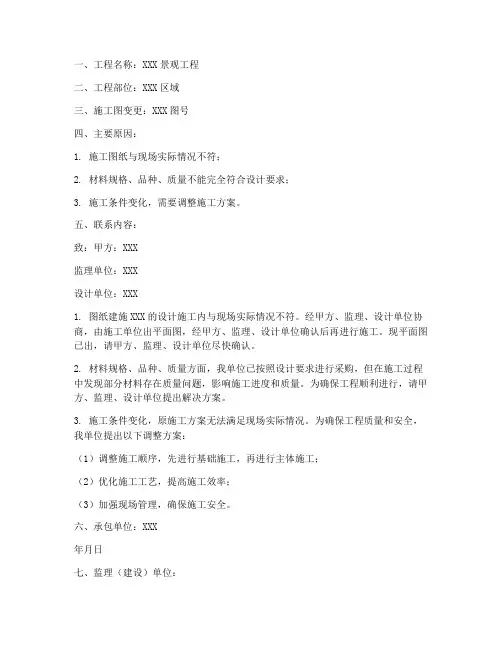

一、工程名称:XXX景观工程二、工程部位:XXX区域三、施工图变更:XXX图号四、主要原因:1. 施工图纸与现场实际情况不符;2. 材料规格、品种、质量不能完全符合设计要求;3. 施工条件变化,需要调整施工方案。
五、联系内容:致:甲方:XXX监理单位:XXX设计单位:XXX1. 图纸建施XXX的设计施工内与现场实际情况不符。
经甲方、监理、设计单位协商,由施工单位出平面图,经甲方、监理、设计单位确认后再进行施工。
现平面图已出,请甲方、监理、设计单位尽快确认。
2. 材料规格、品种、质量方面,我单位已按照设计要求进行采购,但在施工过程中发现部分材料存在质量问题,影响施工进度和质量。
为确保工程顺利进行,请甲方、监理、设计单位提出解决方案。
3. 施工条件变化,原施工方案无法满足现场实际情况。
为确保工程质量和安全,我单位提出以下调整方案:(1)调整施工顺序,先进行基础施工,再进行主体施工;(2)优化施工工艺,提高施工效率;(3)加强现场管理,确保施工安全。
六、承包单位:XXX年月日七、监理(建设)单位:(盖章)负责人:XXX年月日八、设计(建设)单位:工程负责人:XXX年月日九、工程负责人:XXX年月日十、施工员:XXX经办人:XXX十一、其他事项:1. 在施工过程中,如发现图纸仍有差错或与实际情况不符,或因施工条件、材料规格、品种、质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改,都要有文字记录,核定签证,归入工程档案。
2. 请甲方、监理、设计单位对以上联系内容予以确认,如有异议,请及时提出,以便我单位及时调整施工方案,确保工程顺利进行。
3. 本联系单一式四份,甲方、监理、设计单位、施工单位各执一份。
4. 请各相关单位严格按照国家有关法律法规和工程设计要求,加强工程质量管理,确保工程安全、优质、高效完成。
特此联系,敬请予以关注与支持。
施工单位:年月日。
联络单里实施情况说明
联络单里实施情况说明
联系单、实施情况说明的分类及处理
1、甲方发起的联系单
先由工程部填写《联系单》,经总监办审核后转合同造价部核定造价变更范围(填写“造价核定”)并估算变更费用、明确支付方式。
依据核定的造价金额,选择不同的线上或线下(造价变更1万元以内)审批流程。
2,如涉及费用变更
如涉及1万元以上费用变更(线上)
由工程部在ERP上发起“合同变更”流程,并由造价部预估变更费用,按系统流转审批。
ERP流程审批完结后,由工程部打印流程单至办公室盖章,向监理单位发《联系单》,并由监理单位签署看法后下发施工单位实施。
如涉及1万元以内费用的变更(线下)
技术类
由工程部发起人填与《联系甲》,经工程部负责人、总监办审核后,提交造价部核算费用并由造价分管领导审批,方可盖章下发监理签署看法并转发施工单位实施。
非技术类
由工程部发起人填写《联系单》,经工程部、造价部核负责人审核后,方可盖章下发监理签署看法并转发施工单位实施。
3,如不涉及费用变更
参照1万元以下非技木天联系早。
4、施工单位发起的联系单、签证
施工单位提交的联系单、签证假设涉及费用变更的,必需附费用清单。
经监理单位签署预审看法后提交我司工程部。
工程部经办人不在施工单位的联系单、签证上签署看法,应填写我司《联系单》,并按流程依据变更造价的金额,选择不同的线上或线下(造价变更1万元以内)进展审批。
设计变更管理制度
设计变更管理制度设计变更管理制度1(997字)1.经批准的设计文件是施工的主要依据。
各项目部/施工队/全体施工人员都必须按图施工,确保工程质量。
在施工过程中,如发现设计有问题或由于施工方的原因需要进行设计变更及材料代用,应提出设计变更申请,办理签证后方可更改。
2.设计变更分为三种2.1.小型变更:不涉及变更原设计原则,不影响质量和安全经济运行,不影响整洁美观,且不增减预算费用的变更事项。
2.2.普通变更:不涉及变更原设计原则,不削弱部件强度(性能),不影响部件的质量和工艺,不影响生产运行和经济性,一次变更工程费用在1万元~5万元以内(不含5万元)的设计变更。
2.3.重大变更:变更原设计原则,变更系统方案和主要结构、布置。
修改主要尺寸及主要原材料和设备的代用等设计变更项目。
(一次变更经济费用在5万元及以上)3.设计变更审批手续3.1.在工程施工中,由施工单位提出设计变更事项,由项目部以《工程联系单》向工程监理提出;3.2.因施工需要所提出的小型及普通设计变更,由项目部直接向监理提出,重大的设计变更必须由项目部事先报公司总工程师(工程管理部专业工程师)同意后,方能按3.1.条执行。
3.3.设计下达的小型设计变更通知单经监理工程师签证后方可实施。
3.4.设计下达的普通设计变更单须附有工程预算变更单,并经项目法人或监理工程师签证后方可实施。
3.5.设计下达的重大设计变更单须附有工程预算变更单,当涉及初步设计主要内容的设计变更和总概算的修改应由原审批单位进行审批。
并经建设单位和监理工程师签证后方可实施。
3.6.小型和普通设计变更可按签证后的电子邮件或传真件实施,重大设计变更必须收到原件后方能实施。
4.设计变更单及有关事项应及时以书面形式传递到公司相关部门(工程、质量、物资、计划经营)。
5.设计变更实施后,项目部应以设计变更反馈单的形式形成设计变更闭环管理。
6.凡有关变更的文件资料,如设计变更联系单、设计变更通知书,变更后的施工图纸、各种文件、会议记录、均应交资料员妥善完整保管,并作为工程竣工资料移交。
工程联系单的解释
工程联系单的解释文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-工程联系单、工程变更单、工程签证单的使用一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单1.1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
1.2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
设计变更单、工程签证单、工程联系单、工程洽商记录之间的区别
工程联系单
可视为对某事、某措施可行与否、变更替换或代替等的请求函件。只需建设、监理(或设计)、施工单位签认。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料
用于甲乙双方日常工作联系
无工程费用产生或直接产同约定而提出的关于零星用工量、零星用机械量、设计变更或工程洽商所引致返工量、合同外新增零星工程量的确认。
可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权。
工程签证单都是由承建商向工程师申报,经审批同意后,对工程签证事实的工程量进行确认。在建设方内部,这一块的流程通常由合约成本与工程项目联合完成。
2.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
当设计产品有较大更改,必须替换部分已交付的图纸,或需增补部分图纸。
工程洽商记录
用于对工程方面的技术问题的核定,需要建设、监理、设计、施工单位四家签认。
主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。
设计变更单、工程签证单、工程联系单、工程洽商记录之间的区别
发起人
原因类别
法律效力
费用责任者归属
适用范围
设计补充、变更图纸通知单
设计单位
设计单位对设计资料做出的的补充、完善、优化,及根据发包方要求的功能改变而做出的相应变更。
1.设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
常用于工程量的确认
你知道你能做到,别人觉得你也许可以做到,那么,少废话,做到再说,其他的怨气都是虚妄。自己没有展露光芒,就不应该怪别人没有眼光。
工程业务联系单签订流程及使用管理办法
工程联系单、变更单、签证单使用及流程管理具体办法一, 工程业务联系单是业主、监理、设计、施工各方工程信息传递的一种凭证,不涉及工程量、工程变更等实质性单据。
二. 工程变更单是施工图设计变更、施工技术措施、工程量及其变更签证、材料单价核定的结算依据,是工程质量、工期、造价管理的主要技术资料,必须认真填报和妥善保管。
(一)变更单填写、签发程序1. 设计单位填报的变更单,应由甲方专业工程师、监理单位、施工单位签署意见,交项目专业负责人审定,项目经理审定签字后盖章生效。
2. 由建设单位填报的变更单,由甲方专业工程师填写,甲方直属负责人签字,交项目专业负责人审核,项目经理签字后盖章生效,如变更与设计有关则由甲方资料管理人员送设计单位签署意见,监理单位、施工单位签字实施。
3. 工程部填报的变更单,由专业工程师填写,工程部负责人签字,项目经理签字后盖章生效,如变更与设计有关则由甲方资料管理人员送设计单位签署意见,监理单位、施工单位签字实施。
4. 监理单位填报的变更单,由专业监理工程师填写,总监签字,业主项目经理签字后盖章生效,如变更与设计有关则由甲方资料管理人员送设计单位签署意见,施工单位签字实施。
5. 由施工单位填报的变更单,经监理单位、甲方专业工程师签署意见,设计单位签证,项目专业负责人审核,项目经理签字后生效。
6. 如各部门在变更单上签署的意见有异议,提出人应与各部门及时协调,达成一致意见后在原变更单上修改调整意见。
(二)变更单的填写、签发要求1. 应认真填写、仔细审阅和慎重签发,书写字迹清楚、用语规范,涉及到工程量时应实事求是、数量准确。
2. 各方签字齐全,方可盖项目部章下发。
3. 工艺专业负责人是杨胜义;设备专业负责人是刘军;土建专业负责人是靳立敏、电气专业负责人是邢立群;仪表专业负责人是王向阳。
三. 签证单是用于非设计原因,没有明确工程量,无法确认工程取费的单据。
施工单位填写。
(一)签证单填写要求1. 一次性费用的签证单;必须有具体的费用组成,任何没有具体组成仅有总数的单子,甲方一律拒签。
工程联系单工程变更单工程签证单使用说明
工程联系单工程变更单工程签证单使用说明 Document number【SA80SAB-SAA9SYT-SAATC-SA6UT-SA18】“工程联系单、工程变更单、工程签证单”使用说明一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
工程技术核定单
工程技术核定单工程技术核定单是一种重要的文件,用于核定和记录工程技术方案的相关信息。
它在工程项目的实施过程中起着至关重要的作用。
本文将从不同的角度介绍工程技术核定单的内容和重要性。
一、核定单的定义和作用1.1 核定单的定义工程技术核定单是一种文件,用于核定和记录工程技术方案的相关信息,包括工程的设计、施工、质量控制等方面的内容。
1.2 核定单的作用核定单是工程项目管理的重要工具,它可以用于记录和追踪工程技术方案的变更和更新情况,确保工程项目按照规定的技术要求进行实施。
此外,核定单还可以用于与相关部门进行沟通和协调,保证工程项目的顺利进行。
1.3 核定单的重要性核定单的编制和使用对于工程项目的成功实施至关重要。
通过核定单,可以及时发现和解决工程技术方案中存在的问题和难题,确保工程的质量和安全。
二、核定单的内容2.1 工程的基本信息核定单应包含工程项目的基本信息,如项目名称、工程地点、工程规模等。
2.2 工程的技术方案核定单应详细描述工程的技术方案,包括设计图纸、施工工艺、质量控制措施等。
2.3 工程的核定结果核定单应记录工程技术方案的核定结果,包括核定通过或不通过的原因和依据,以及需要修改的部分。
三、核定单的编制流程3.1 核定单的编制核定单的编制应由专业的技术人员负责,他们应具备相关的技术知识和经验,以确保核定单的准确性和可靠性。
3.2 核定单的审批核定单需要经过相关部门的审批,以确保工程技术方案的合理性和可行性。
3.3 核定单的备案核定单应进行备案,以备后续工程项目的管理和监督。
四、核定单的管理与更新4.1 核定单的管理核定单应进行有效的管理,包括存档、分类和索引等,以便于后续的查阅和使用。
4.2 核定单的更新核定单应及时更新,以反映工程技术方案的变更和更新情况,确保工程项目按照最新的技术要求进行实施。
4.3 核定单的使用核定单应在工程项目实施过程中得到充分的应用,用于指导和监督工程的实施,确保工程的质量和安全。
技术核定单的操作程序
东营儿童乐园“两馆一宫”技术核定单的操作流程
技术核定单的操作流程
1. 项目的签证包括工程签证、技术核定单、业务联系单、设计变更、设计修改,
本操作流程特指技术核定单;
2. 技术核定单是指记录施工图设计外,对完成施工承包义务采取合理的施工技
术措施等技术事宜,提出的具体方案、方法、工艺、措施等,经设计、监理、审价、代建方和甲方共同确定的凭证(工艺、措施);
3. 施工方为确保按图施工,达到合同规定的质量要求,对关键或特殊要求的分
部/分项工程应提前5天提出具体的施工方案/施工方法/工艺/技术措施报监理、审价、代建方、甲方审核批准;
4. 施工方应严格按照批准的《技术核定单》进行施工,若施工方在施工中未按
批准的《技术核定单》进行施工,监理、审价、代建方及甲方应及时书面通知其在规定的时间内整改;
5. 各单位对上报的《技术核定单》的审核时间为1-2天。
6. 对于工期较紧、不涉及工程重大安全及对工程质量、造价影响较小的技术核
定单,施工单位应及时与监理、审价、代建方、甲方的专业工程师联系,并及时填报《技术核定单》,按本操作流程第4条执行。
7. 凡涉及下列情况之一的技术核定单均须经代建方及甲方审核批准后方可执
行。
即:产品定位与销售、工程重大安全、与原批准的施工措施有较大调整并引起工程造价增加较大。
上海同济工程有限公司
2011.10
1。
关于现场签证、现场技术核定、设计变更、变更洽商、工程联系单说明
工程签证单都是由承包人向工程部申报,经审批同意后,对工程签证事实的工程量进行确认。在发包人内部,这一块的流程通常由合约成本与工程部联合完成。费用由承包人上报,发包人审核。
2
设计变更
合同实施过程中由发包人提出或由承包人提出经发包人批准的合同工程任何一项工作的增减、取消或施工工艺、顺序、时间的改变;设计图纸的修改;施工条件的改变;合同条件的改变或工程量的增减变化。
发包人
是
属于由设计单位提出的对承包合同之设计资料做出的补充、完善、优化,及根据发包方要求纸和设计文件中所表达的设计标准状态的改变和修改。由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
根据变更按合同进行费用的调整。
主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。
根据洽商结果进行费用归属。
5
工程联系单
发包方与承包方在工程实施过程中发生的联系单据。
发包人
承包人
是
用于甲乙双方日常工作联系。只需建设、监理(或设计)、施工单位签认。可视为对某事、某措施可行与否、变更替换或代替等的请求函件。甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
根据合同中关于技术措施的规定,按合同调整。
4
洽商变更
发包方与承包方就合同范围以外的变更进行的洽商。
发包人
承包人
是
主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。用于对工程方面的技术问题的核定,需要建设、监理、设计、施工单位四家签认。
工程联系单使用说明
“工程联系单、工程变更单、工程签证单”使用说明一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单1.1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
1.2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
技术核定单仅作为技术资料予以办理,而其本身不作为办理竣工增减结算的直接依据资料,须由相关单位(包括承包人和发包人)根据技术核定单内容在技术核定单内容实施完成后,另行办理相应签证单予以确认。
工程施工联系单范本完整版
工程施工联系单范本完整版工程施工联系单施工图变更联系单工程名称:建施03图号:施-01致:甲方、监理单位、设计单位工程部位:未指定主要原因:施工图纸与现场实际情况不符根据甲方、监理、设计单位的协商,由施工单位出具平面图,并经甲方、监理、设计单位确认后再进行施工。
现平面图已出,请甲方、监理、设计单位尽快确认。
承包单位:未指定年月日监理(建设)单位:(盖章)负责人:未指定年月日设计(建设)单位:未指定工程负责人:未指定年月日施工员:未指定经办人:未指定第一页施工图修改记录在施工过程中,如果发现图纸与实际情况不符,或因施工条件、材料规格、品种、质量不能完全符合设计要求,或职工提出合理化建议等,需要进行施工图修改,必须有文字记录,并进行核定签证,并归入工程档案。
XXX监制增加工程现场签证单单位工程名称:赤湾社区工作站装饰工程施工期限:未指定位置、范围:未指定主要工程量:未指定增加原因、处理措施及施工草图:原因:由于现场实际情况需要,甲方、监理同意对所有门窗预留洞口,上方采用钢过梁加固处理。
具体方案见附页(施工图)。
此项目工程量原有图纸和清单中无此项目工程量,故要作增加工程现场签证。
工程量:1.墙体工开槽(0.3×0.2)36m2.22×120槽钢8.8m(78.8×31.403)2.48T3.槽钢封口78.8×0.24=19㎡4.过梁制作安装78.8m5.洞口补砖78.8m6.抹灰3.55㎡(78.8×0.3×0.15)措施方案:见附件图纸。
施工单位:公章:未指定负责人:未指定经办人:未指定监理单位意见及确定量:监理工程师代表:总监公章:未指定负责人:未指定建设单位:XXX、XXX印制外墙走廊墙立面恢复施工联系单工程名称:未指定图号:未指定致:甲方、监理单位工程部位:外墙走廊墙立面主要原因:原有墙面风化由于原有的外墙走廊墙面年代久远,出现了风化现象,贴上外墙面砖,给质量带来隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程联系单、工程变更单、工程签证单的使用
一、工程联系单:
工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单
1、设计变更单和技术核定单统称为工程变更单
1.1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
1.2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
技术核定单仅作为技术资料予以办理,而其本身不作为办理竣工增减结算的直接依据资料,须由相关单位(包括承包人和发包人)根据技术核定单内容在技术核定单内容实施完成后,另行办理相应签证单予以确认。
无对应签证单的技术核定单无论其内容如何,均视为其相关费用已包括在合同承包总价范围内,不得再行办理竣工增减结算。
2、工程变更的主要类型
2.1由于设计单位的施工图出现错、漏、碰、缺等情况,而导致做法变动、材料代换或其他变更事项;
2.2由于发包人改变建设标准、建筑结构、局部做法、使用功能、增减工程内容,而导致做法变动、材料代换或其他变更事项;
2.3由于发包人、监理单位、承包人、政府部门等采用新工艺、新材料或其他技术措施等,而导致做法变动、材料代换或其他变更事项;
2.4由于承包人因施工方法、施工程序、施工材料和施工机械等原因,不能按图施工须变更设计的;
2.5承包人在施工中发生质量事故须变更设计或者采用补强措施的;
2.6由于销售部、客户要求提出变更,而导致做法变更、材料代换或其他变更事项。
三、工程签证单
1、工程签证是指工程索赔,主要包括工期索赔和费用索赔两个方面。
签证的方式包括承包人向发包人签证,也包括发包人向承包人签证。
2、工程签证单产生的原因,有技术核定单产生的签证、工程联系单产生的签证和其他现场原因直接产生的签证等。
3、工程签证单的办理应该在其表述内容施工完成后方可办理。
4、工程签证单本身不属于技术资料,其内容不作为编制竣工图纸的依据。
工程签证单须经发包人和承包人分别签字盖章后方始生效,监理单位作为见证方签字盖章予以见证。
5、工程签证的主要类型:
5.1因设计变更导致已施工的部位需要拆除(需注明设计变更编号);
5.2施工过程中出现的未包含在合同中的各种技术措施处理;
5.3在施工过程中,由于施工条件变化、地下状况(土质、地下水、构筑物及管线等)变化,导致工程量增减,材料代换或其他变更事项;
5.4在施工合同之外,委托承包人施工的零星工程;
5.5合同规定需实测工程量的工作项目;
6、所有的工程签证单都必须使用发包人规定的标准表格(见附件),并明确以下内容:编号、工程名称、发生的时间、发生的部位或范围、变更签证的内容做法及原因说明、增加的工程量、减少的工程量、相关图纸说明。
7、零星用工、机械台班的签证:在工程签证中原则上不以零工、台班形式出现,如有特殊原因需发生零工或机械台班,必须由工程部负责人同意后方可进行签证。
8、所有工程签证单只有加盖发包人指定印章才能生效,承包人也应加盖有效印章。
四、工程签证单的费用结算
1、一旦有费用事项发生,不论是工程联系单激活,或现场条件遇到地下障碍,或者管理原因,承包人都应该申报“工程签证单”。
工程签证单都是由承包人向发包人现场工程师申报,经审批同意后,对工程签证事实的工程量进行确认。
在发包人内部,这一块的流程由工程部与造价部联合完成。
2、工程量确认后,承包人并不是就可以直接拿钱了。
要根据确定的工程量,重新进行价款事项的审核确认。
在发包人内部由造价部主办,审核结果报发包人公司领导签字确认后,以公司确认的形式,向承包人确认已签证工程的价款额。
