外墙涂料技术要求公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]
外墙涂料技术质量要求
说明:本招标技术要求如果低于现行国家、行业、地方规范、规定及图纸要求,应以现行国家、行业、地方规范、规定及图纸要求为准,若上述规范、规定中对同一内容的表述有不同,以要求高的为准。投标时应及时通知招标单位,否则一切责任归于中标单位。
一、材料要求:
1、所有材料要有出厂合格证、产品说明书,其种类、颜色、性能及技术指标应满足设计要求和有关规范规定的质量标准。
2、材料的产品合格证书、性能检测报告、进场验收记录和复试报告已经完成。

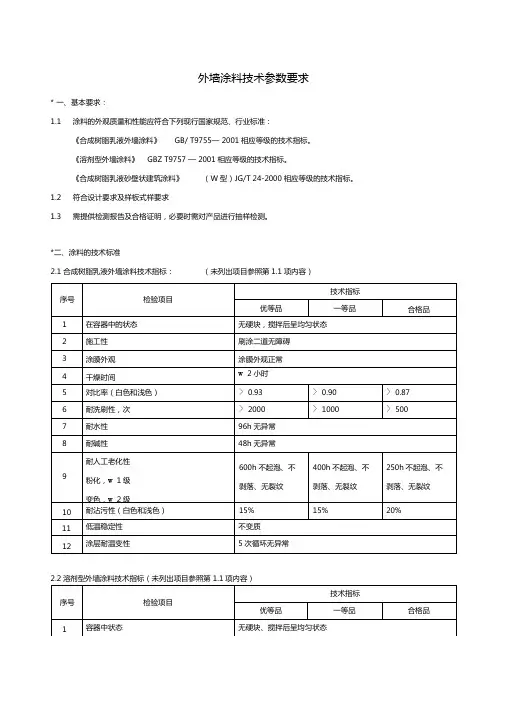

涂料主要技术指标:
(1)状态:无硬块,搅拌后呈均匀状态。
(2)外观:厚浆状。
(3)固体含量:68-73%
(4)对比率:
(5)干燥时间(h):1
(6)耐水性(168h):无异常
(7)耐碱性(168h):无异常
(8)耐洗刷性(次):2000
(9)耐温变性(涂膜)20次:不变质无异常
(10)耐人工老化性(250h):不起泡,不剥落,无裂纹,粉化0级,变色1级。
二、施工质量要求:
本工程须满足JGJ73-91《建筑装饰工程施工及验收规范》和《建筑外墙涂料应用技术规程》,以满足国内建筑业装饰装修工程的需要。
(1)不论抹灰层或混凝土表面层,不得有沾污物,不得有裂缝或起壳。
(2)墙面起壳、裂缝、脚手支撑点应补平修正,按要求清除墙面一切残浆、垃圾、油污。
(3)大面积墙面宜作分格处理,分格条应用质硬挺拔的材料制成。(4)外墙盘抹灰面层二侧做挡水端,檐口,窗盘底必须做滴水线,女儿墙顶部、阳台板顶部抹灰面泛水应向内侧。
(5)外墙涂料施工前应对基层的平整,裂缝等质量指标进行验收,并作记录,认可后方可涂料施工。
(6)涂料工程基材或基层的含水率,混凝土和抹灰表面施涂水溶型涂料时含水率不得大于8%。
(7)涂料工程必须选用与涂料配套的封底材料封底,基层PH>10时应用抗碱底材料封底。
(8)涂料工程使用的腻子,应符合耐水腻子的要求,坚实牢固,不得粉化,起皮和裂纹,腻子干燥后应打磨平整光滑,并清理干净,外墙应用具有耐水性能的腻子。
(9)涂料的工作粘度或稠度,必须按厂家产品施用说明规定加以控制,使其在涂料施涂时不流坠、刷纹均匀一致,施涂过程中不得任意稀释及掺兑。
(10)双组份或多组份涂料在施涂前,应按产品说明规定的配合比,根据使用情况分批混合,并在规定的时间内用完,所有涂料在施涂前和施涂过程中,均应充分搅拌。
(11)施涂水溶型涂料时,后一遍涂料必须在前一遍涂料干燥后进行,每一遍涂料应施涂均匀,各层必须结合牢固。
(12)涂料干燥前,应防止雨淋,尘土玷污,施涂时的环境温度,应满足产品说明书的温度控制范围。雨季不可施工,施工好的墙面做好保护措施,不可将污水、杂物散落在墙面上,尽量不用手触摸墙面保持墙面干燥、清洁。
(13)采用机械喷涂涂料时,应将不喷涂的部位遮盖,以防玷污。(14)涂料施工应由建筑物自上而下进行,每一次涂刷以分格缝、墙面阴阳角交接处或水落管等为界。
(15)施涂工具使用完毕后,应及时清洗。
(16)涂料施工完成后,作好饰面保护。
三、涂料施工工艺
混凝土及抹灰外墙表面薄层涂料工程的主要工序如下:
a.清扫。
b.填补缝隙,局部刮腻子。
c.磨平。
d.第一遍刮腻子。
e.磨平。
f.第二遍刮腻子。
g.磨平。
h.底涂。
i.第一遍面涂。
j.修补。
k.第二遍面涂。
五、工程验收
1.涂料工程应待涂层完全干燥后,方可进行验收。
2.验收时,应检查所用的材料品种,颜色应符合设计和选定的样品要求。
3.涂料表面的质量要求:
(1)无掉粉,起皮。
(2)无漏刷,透底。
(3)无反碱,咬色。
(4)无流坠,疙瘩。
(5)颜色一致,无砂眼,无气孔。
(6)装饰线、分色线平直。(拉5米线检查,偏差不大于1毫米)(7)墙面平整,无波纹,2米靠尺检测,偏差不大于2毫米。(8)阴阳角方正,平直。
(9)门窗、灯具洁净。
六、在大面积施工前必须先作样板,待各方验收合格后进行后续施工。
七、未尽事宜按国家、地方、行业相关现行规范规程及标准执行。
投标单位可对上述技术要求提出优化意见,并对工程质量负责。
