钢材出厂合格证及进场检验报告

合集下载

关于钢筋进场、取样、送检、材质证明书及试验报告发放的规定

关于钢筋进场、取样、送检、材质证明书及试验报告发放的规定

关于钢筋进场、取样、送检、材质证明书及试验报告发放的规定关于钢筋进场、取样、送检、材质证明书及试验报告发放的规定关于钢筋进场、取样、送检等问题的处理⽅法的有关规定钢筋进场后,项⽬材料员组织材料验收(包括材质证明书)填写钢筋送检通知单和钢筋进场台帐。

材料员填写送检通知单时,请钢筋加⼯队注明钢筋⽤于哪个单位⼯程(本项⽬有15个单位⼯程:1—10#楼、地下车库、会所、南⼈防、北⼈防、职⼯管理房)和哪个结构层。

材料员需注明⽣产⼚家、炉号(牌号)、进场⽇期、吨位等送检通知单中所规定的内容。

钢筋进场台帐按如下格式填写。

钢筋进场台帐序号进场⽇期⽣产⼚家炉号(牌号)规格吨位材质证明书(出产合格证、标牌)提供及移交情况报验情况送检通知单编号备注试验组收到送检通知单后,按程序要求进⾏见证取样(取样组数根据规范规定来确定)并填写材料检验台帐(钢筋)。

材料检验台帐的格式如下。

材料检验台帐(钢筋)中“报告处置情况”栏的填写⽅式:报告××××代表××吨钢筋,主要⽤于××单位⼯程或×号楼×部位或楼层×吨,⽤于××单位⼯程或×号楼×部位或楼层×吨……,报告原件存放××单位⼯程资料中,其它单位⼯程作抄件。

抄件由栋号资料员交王平,统⼀到试验室盖章。

为便于“报告处置情况”栏的填写,钢筋组按下表要求提供各单位⼯程不同部位或楼层的钢筋需⽤量。

“报告处置情况”栏填写时,由王平、胡岚、郑杰平等⼈确定处置⽅法。

各栋号必须服从。

钢筋材质证明书(原件)由项⽬材料员收集,在钢筋进场后5天内移交项⽬⼯程技术部资料员胡岚,胡岚会同郑杰平、王平根据钢筋试验报告的处置办法确定材质证明书原件存放在××单位⼯程的资料内,其它单位⼯程采⽤复印件。

胡岚在复印件上注明哪份⽤于哪个单位⼯程及该单位⼯程的使⽤数量,并将复印件交项⽬材料员到钢材供应商处加盖公章。

说明(钢材出厂合格证、实验报告)

说明(钢材出厂合格证、实验报告)

说明一、钢筋产品合格证(1)钢材进场应有产品合格证书,并按规定进行抽样实验。

冷轧带肋钢筋应有省建设科技功效推行许可证。

钢筋产品合格证由钢筋生产厂质量查验部门提供。

内容包括:生产厂、钢号、规格、数量、机械性能(屈服点、抗拉强度、冷弯、延伸率等)、化学成份(碳、磷、硅、锰、硫等)的数据及结论、出厂日期、查验部门印章、合格证的编号。

合格证要填写齐全,不得漏填或错填,数据真实清楚,结论正确,符合标准要求,并由利用单位注明其代表数量及利用部门。

关于钢筋混合批的条件:各炉含碳量之差不超过%,含锰量之差不超过%。

要按钢筋标盘查实,看是不是为混合批。

(2)钢筋对结构的承载力相当重要,有下列情况之一者,应视为不合格品:出厂质量证明文件不齐全;品种、规格与设计文件上的品种、规格不一致;机械性能查验项目不齐全或某一机械性能指标不符合标准规定;入口钢材利用前未做化学成份查验和可焊性实验;有特殊要求的应进行相应专项实验。

(3)钢筋种类、规格牌号应按设计要求采用,需要代换时,必需有设计单位签认。

对于混合批钢筋,按从头复试的低等能钢筋利用,而且注明利用部位,不允许用在重要结构部位,并应通过设计办理洽商后方能利用。

二、钢材实验报告(1)以图纸或洽商所需钢筋品种、规格为依据,按进场验收批,检查各规格是不是已做复试。

检查实验报告单项目是不是齐全、准确、真实、无未了项。

(2)检查实验数据是不是达到规范规定的标准值。

若发现问题应及时取双倍试样做复试,并将复试合格报告或处置结论附于此单后一并存档。

同时核查实验结论,编号必需填写,签字盖章齐全。

(3)检查批量总和与总需求量是不是相符。

(4)检查钢筋实验报告中的使历时间、品种、规格应与其他技术资料对应一致,彼此吻合。

(5)每批钢材均应有力学性能实验报告。

每批应由同一牌号、同一炉罐号、同一规格、同一交货状态的钢筋组成,热轧钢筋每60t为一批,冷轧带肋钢筋每50t为一批,冷拔低碳钢丝每5t为一批。

预应力工程进场材料检测标准及取样标准

预应力工程进场材料检测标准及取样标准

预应力工程进场材料检测标准及取样标准4.1.3 原材料出厂合格证书及进场检(试)验报告4.1.3.1 钢材出厂合格证及进场检验报告Ⅰ 基本要求和内容(1)凡结构设计施工图所配各种受力钢筋应有钢筋出厂合格证及力学性能现场抽样检验报告单,出厂合格证备注栏中应由施工单位注明单位工程名称、使用部位和进场数量。

(2)钢筋在加工过程中,如发现脆断、焊接性能不良或力学性能显著不正常现象,应进行化学成分检验或其它专项检验,并做出鉴定处理结论。

(3)使用进口钢筋应有商检证及主要技术性能指标。

进场后应严格遵守先检验后使用的原则进行力学性能及化学成分检验,其各项指标符合国产相应级别钢筋的技术标准及有关规定后,方可根据其应用范围用于工程。

当进口钢筋的国别及强度级别不明时,可根据检验结果确定钢筋级别,但不应用在主要承重结构的重要部位。

(4)冷拉钢筋、冷拔钢筋、冷轧扭钢筋、冷轧带肋钢筋除应有母材的出厂合格证及力学性能检验报告外,还应有冷拉、冷拔、冷轧后的钢筋出厂合格证及力学性能现场抽样检验报告。

(5)预应力砼工程所用的热处理钢筋、钢绞线、碳素钢丝、冷拔钢丝等材料应有出厂合格证及力学性能现场抽样检验报告,其技术性能和指标应符合设计要求及有关标准规范的规定。

(6)无粘结预应力筋(系指带有专用防腐油脂涂料层和外包层的无粘结预应力筋)现场抽样检验的力学性能技术指标应符合《钢绞线、钢丝束无粘结预应力筋》JG3006的要求。

防腐润滑脂应提供合格证,其有关指标必须符合《无粘结预应力筋专用防腐润滑脂》JG3007标准的规定。

(7)预应力筋用锚具、夹具和连接器应有出厂合格证,进场后应按批抽样检验并提供检验报告,其指标应符合标准后方可用于工程。

无合格证时,应按国家标准进行质量检验。

预应力筋用锚具系统的质量检验和合格验收应符合国家现行标准《预应力筋用锚具、夹具和连接器应用技术规程》JGJ85和《预应力筋用锚具、夹具和连接器》GB/T14370的规定。

材料出厂质量证明及进场检.doc内容.

材料出厂质量证明及进场检.doc内容.

材料出厂质量证明及进场检.doc内容.第一篇:材料出厂质量证明及进场检.doc内容.材料出厂质量证明及进场检(试验报告1.出厂合格证。

各种材料出厂合格证,主要包括建筑材料、成品、半成品、构配件、设备等建筑工程所使用的工程材料,均应有出厂质量证明文件(包括产品合格证、质量合格证、检验报告、试验报告、产品生产许可证和质量保证书等。

质量证明文件应反映工程材料的品种、规格、数量、性能指标等,并与实际进场材料相符。

实施强制性产品认证的材料如保温材料,应提供省级节能管理部门的有关证明。

2.质量证明文件(合格证、测试报告的复印件与原件内容一致,应接类别、规格、品种、型号分别整理,使用合格证或复印件贴条按进场顺序贴好,加盖原件存放单位公章,注明原件存放处,并有经办人签字和时间。

3.进场检(试验报告。

建筑工程采用的主要材料、半成品、成品、构配件、器具设备应进行现场验收,有进场检验记录。

涉及安全、功能的有关材料,应接相应工程施工质量验收规范相关规定,进行复试见证取样,有相应试(检验报告。

4.涉及结构安全和使用功能的材料,需要代换且改变设计要求时,应有设计单位签署的认可文件。

5.凡使用的新材料、新工艺, 应由具备鉴定资格的单位或部门出具鉴定证书, 同时具有产品质量标准和试验要求,使用前应按其质量标准和试验要求进行试验或检验。

新材料、新工艺还应提供安装、维修、使用和工艺标准等相关技术文件,并报建设主管部门备案。

6.供应单位或加工单位负责收集、整理和保存所供原材料的质量证明文件, 施工单位则需收集、整理和保存供应单位或加工单位提供的质量证明文件和进场后进行的检(试验报告。

各单位应对各自范围内工程资料的汇集、整理结果负责,并保证工程资料的可追溯性。

(1水泥:水泥必须有质量证明文件,包括温度、凝结时间、安定性、强度等内容。

水泥生产单位应在水泥出厂 7d 内提供除 28d 强度以外的各项试验结果,水泥28d 强度结果应在水泥发出日起32d 内补报。

建设工程材料进场验收内容

建设工程材料进场验收内容

工程材料进场验收容4.1.3 原材料出厂合格证书及进场检(试)验报告4.1.3.1 钢材出厂合格证及进场检验报告Ⅰ基本要求和容(1)凡结构设计施工图所配各种受力钢筋应有钢筋出厂合格证及力学性能现场抽样检验报告单,出厂合格证备注栏中应由施工单位注明单位工程名称、使用部位和进场数量。

(2)钢筋在加工过程中,如发现脆断、焊接性能不良或力学性能显著不正常现象,应进行化学成分检验或其它专项检验,并做出鉴定处理结论。

(3)使用进口钢筋应有商检证及主要技术性能指标。

进场后应严格遵守先检验后使用的原则进行力学性能及化学成分检验,其各项指标符合国产相应级别钢筋的技术标准及有关规定后,方可根据其应用围用于工程。

当进口钢筋的国别及强度级别不明时,可根据检验结果确定钢筋级别,但不应用在主要承重结构的重要部位。

(4)冷拉钢筋、冷拔钢筋、冷轧扭钢筋、冷轧带肋钢筋除应有母材的出厂合格证及力学性能检验报告外,还应有冷拉、冷拔、冷轧后的钢筋出厂合格证及力学性能现场抽样检验报告。

(5)预应力砼工程所用的热处理钢筋、钢绞线、碳素钢丝、冷拔钢丝等材料应有出厂合格证及力学性能现场抽样检验报告,其技术性能和指标应符合设计要求及有关标准规的规定。

(6)无粘结预应力筋(系指带有专用防腐油脂涂料层和外包层的无粘结预应力筋)现场抽样检验的力学性能技术指标应符合《钢绞线、钢丝束无粘结预应力筋》JG3006的要求。

防腐润滑脂应提供合格证,其有关指标必须符合《无粘结预应力筋专用防腐润滑脂》JG3007标准的规定。

(7)预应力筋用锚具、夹具和连接器应有出厂合格证,进场后应按批抽样检验并提供检验报告,其指标应符合标准后方可用于工程。

无合格证时,应按国家标准进行质量检验。

预应力筋用锚具系统的质量检验和合格验收应符合国家现行标准《预应力筋用锚具、夹具和连接器应用技术规程》JGJ85和《预应力筋用锚具、夹具和连接器》GB/T14370的规定。

(8)预应力混凝土用金属螺旋管应有出厂合格证,进场后应按批抽样检验,并提供检验报告,其指标应符合国家现行行业标准《预应力混凝土用金属螺旋管》JG/T 3013后方可用于工程。

钢结构焊接材料出厂合格证及进场检验报告

钢结构焊接材料出厂合格证及进场检验报告

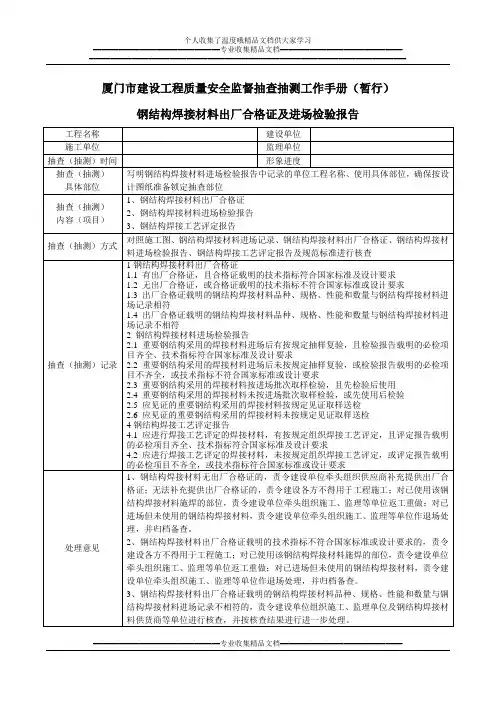

处理意见
1、钢结构焊接材料无出厂合格证的,责令建设单位牵头组织供应商补充提供出厂合格证;无法补充提供出厂合格证的,责令建设各方不得用于工程施工;对已使用该钢结构焊接材料施焊的部位,责令建设单位牵头组织施工、监理等单位返工重做;对已进场但未使用的钢结构焊接材料,责令建设单位牵头组织施工、监理等单位作退场处理,并归档备查。
1.2无出厂合格证,或合格证载明的技术指标不符合国家标准或设计要求
1.3出厂合格证载明的钢结构焊接材料品种、规格、性能和数量与钢结构焊接材料进场记录相符
1.4出厂合格证载明的钢结构焊接材料品种、规格、性能和数量与钢结构焊接材料进场记录不相符
2钢结构焊接材料进场检验报告
2.1重要钢结构采用的焊接材料进场后有按规定抽样复验,且检验报告载明的必检项目齐全、技术指标符合国家标准及设计要求
9、应进行焊接工艺评定的焊接材料,未按规定组织焊接工艺评定的,责令建设各方暂停工程施工;对已使用该钢结构焊接材料施焊的部位,责令建设单位牵头组织施工、监理等单位返工重做,或委托具有资质的检测机构对该部位是否达到设计要求进行检测鉴定,并按鉴定结果进行进一步处理;对已进场但未使用的钢结构焊接材料,责令建设单位牵头组织施工、监理等单位重新组织焊接工艺评定,并按评定结果进行进一步处理。
2.2重要钢结构采用的焊接材料进场后未按规定抽样复验,或检验报告载明的必检项目不齐全,或技术指标不符合国家标准或设计要求
2.3重要钢结构采用的焊接材料按进场批次取样检验,且先检验后使用
2.4重要钢结构采用的焊接材料未按进场批次取样检验,或先使用后检验
2.5应见证的重要钢结构采用的焊接材料按规定见证取样送检
11、应进行焊接工艺评定的焊接材料,评定报告载明的技术指标不符合国家标准或设计要求的,责令建设各方暂停工程施工;对已使用该钢结构焊接材料施焊的部位,责令建设单位牵头组织施工、监理等单位返工重做;对已进场但未使用的钢结构焊接材料,责令建设单位牵头组织施工、监理等单位作退场处理,并归档备查。

钢材出厂合格证及进场检验报告

钢材出厂合格证及进场检验报告
3.3按进场批次取样检验,且先检验后使用
3.4未按进场批次取样检验,或先使用后检验
3.5应见证的钢材按规定见证取样送检
3.6应见证的钢材未按规定见证取样送检
4钢材代换设计签证
4.1钢材的品种、级别、规格与设计文件不一致时,有钢材代换设计签证书
4.2钢材的品种、级别、规格与设计文件不一致时,无钢材代换设计签证书
7、钢材应见证但未见证取样送检的,对已使用该钢材且已隐蔽的部位,破除覆盖物后钢材性能明显受影响的,责令建设单位牵头组织施工、监理等单位返工重做,或委托具有资质的检测机构对该部位是否达到设计要求进行检测鉴定,并按鉴定结果进行进一步处理;对已使用该钢材且已隐蔽的部位,破除覆盖物后钢材性能不受影响的或对已使用该钢材但未隐蔽的部位,责令建设单位牵头组织施工、监理等单位按进场批次现场割取试样见证送检,并按检验结果进行进一步处理;对已进场但未使用的钢材,责令建设单位牵头组织施工、监理等单位按进场批次见证取样送检,并按检验结果进行进一步处理。
5.钢材进场检验报告载明的技术指标不符合国家标准或设计要求,未双倍取样复验的,责令建设各方暂停工程施工;对已使用该钢材且已隐蔽的部位,破除覆盖物后钢材性能明显受影响的,责令建设单位牵头组织施工、监理等单位返工重做,或委托具有资质的检测机构对该部位是否达到设计要求进行检测鉴定,并按鉴定结果进行进一步处理;对已使用该钢材且已隐蔽的部位,破除覆盖物后钢材性能不受影响的或对已使用该钢材但未隐蔽的部位,责令建设单位牵头组织施工、监理等单位按进场批次现场割取双倍试样送检,并按检验结果进行进一步处理;对已进场但未使用的钢材,责令建设单位牵头组织施工、监理等单位双倍取样复检,并按检验结果进行进一步处理;如仍不符合要求,责令建设单位牵头组织施工、监理等单位作退场处理,并归档备查。

主要原材料产品出厂合格证及进场检验试验报告汇总表

主要原材料产品出厂合格证及进场检验试验报告汇总表
主要原材料产品出厂合格证及进场检验试验报告汇总表
(钢材)质量合格证汇总表
单位工程名称:贵阳市北二环道路工程偏坡隧道1#管理用房 施工单位:中铁十八局集团第四工程有限公司
编号
钢材批号
钢号
产品名称规格(mm)
数量(吨)
机械性能
抗拉强度
屈服强度
延伸率
冷弯性能
其它
XK05-001-0025
HPB335
Ф8
645
隧道射流风机
上海进贤机电设备有限公司
05
硬盘录像机
海康威视
3
06
硬盘
希捷
9
07
枪式摄像机
海康威视
26
08
自动光圈镜头
富士能
26
09
摄像机支架
海康威视
26
10
枪机防护罩
海康威视
26
11
红外半球摄像机
海康威视
4
12
云台摄像机
海康威视
8
13
云台摄像机支架
海康威视
6
14
21寸CRT监视器
TCL
8
15
紧急电话工业电脑
5
6
7
8
9
10
11
12
13
14
15
16
17
施 工单 位核 查意 见
项目专业质检员:
项目专业技术负责人: 年 月 日
监 理
单 位
核 查
结 论
监理工程师:
(建设单位项目专业技术负责人) 年 月 日
(设备)出厂合格证、试验报告汇总表
单位工程名称:贵阳市北二环道路工程偏坡隧道 施工单位:中铁十八局集团第四工程有限公司
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢材出厂合格证及进场检验报告
Ⅰ基本要求和内容
(1)凡结构设计施工图所配各种受力钢筋应有钢筋出厂合格证及力学性能现场抽样检验报告单,出厂合格证备注栏中应由施工单位注明单位工程名称、使用部位和进场数量。

(2)钢筋在加工过程中,如发现脆断、焊接性能不良或力学性能显著不正常现象,应进行化学成分检验或其它专项检验,并做出鉴定处理结论。

(3)使用进口钢筋应有商检证及主要技术性能指标。

进场后应严格遵守先检验后使用的原则进行力学性能及化学成分检验,其各项指标符合国产相应级别钢筋的技术标准及有关规定后,方可根据其应用范围用于工程。

当进口钢筋的国别及强度级别不明时,可根据检验结果确定钢筋级别,但不应用在主要承重结构的重要部位。

(4)冷拉钢筋、冷拔钢筋、冷轧扭钢筋、冷轧带肋钢筋除应有母材的出厂合格证及力学性能检验报告外,还应有冷拉、冷拔、冷轧后的钢筋出厂合格证及力学性能现场抽样检验报告。

(5)预应力砼工程所用的热处理钢筋、钢绞线、碳素钢丝、冷拔钢丝等材料应有出厂合格证及力学性能现场抽样检验报告,其技术性能和指标应符合设计要求及有关标准规范的规定。

(6)无粘结预应力筋(系指带有专用防腐油脂涂料层和外包层的无粘结预应力筋)现场抽样检验的力学性能技术指标应符合《钢绞线、钢丝束无粘结预应力筋》JG3006的要求。

防腐润滑脂应提供合格证,其有关指标必须符合《无粘结预应力筋专用防腐润滑脂》JG3007标准的规定。

(7)预应力筋用锚具、夹具和连接器应有出厂合格证,进场后应按批抽样检验并提供检验报告,其指标应符合标准后方可用于工程。

无合格证时,应按国家标准进行质量检验。

预应力筋用锚具系统的质量检验和合格验收应符合国家现行标准《预应力筋用锚具、夹具和连接器应用技术规程》JGJ85和《预应力筋用锚具、夹具和连接器》GB/T14370的规定。

(8)预应力混凝土用金属螺旋管应有出厂合格证,进场后应按批抽样检验,并提供检验报告,其指标应符合国家现行行业标准《预应力混凝土用金属螺旋管》JG /T 3013后方可用于工程。

(9)钢材检验报告应根据有关规定按质控(建)表4.1.3.1-1~12格式内容填写,检验方法应符合国家有关标准。

(10)钢材进场后的抽样检验的批量应符合下列规定:
1)钢筋砼用热轧带肋钢筋、热轧光圆钢筋、余热处理钢筋、低碳钢热轧圆盘条以同一牌号、同一规格不大于60t为一批。

2)钢结构工程用碳素结构钢、低合金高强度结构钢以同一牌号、同一等级、同一品种、同一尺寸、同一交货状态的钢材不大于60t为一批。

3)预应力混凝土用钢丝及预应力混凝土用钢绞线以同一牌号、同一规格、同一生产工艺不大于60t为一批。

4)钢绞线、钢丝束无粘结预应力筋以同一钢号、同一规格、同一生产工艺生产的钢绞线、钢丝束不大于30t为一批。

5)预应力筋用锚具、夹具和连接器以同一类产品、同一批原材料、用同一种工艺一次投料生产不超过1000套组为一验收批。

外观检查抽取10%,且不少于10套。

对其中有硬度要求的零件,硬度检验抽取5%,且不少于5套。

静载锚固能力检验抽取3套试件的锚具、夹具或连接器。

6)冷轧带肋钢筋以同一牌号、同一规格、同一外形、同一生产工艺和交货状态的钢筋为一验收批,每批不大于60t。

取样数量:弯曲试验每批2个,拉伸试验每盘1个。

7)预应力混凝土用金属螺旋管每批抽检9件圆管试样(12件扁管试样)。

8)其它建筑用钢材按现行国家标准或行业标准的规定进行组批。

(11)钢材力学性能检验时,如某一项检验结果不符合标准要求,则应根据不同种类钢材的抽样方法从同批钢材中再取双倍数量的试件重做该项目的检验,如仍不合格,则该批钢材即为不合格,不得用于工程,不合格品的钢材必须有处理情况说明,并应归档备查。

(12)对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二级抗震等级的框架结构,纵向受力钢筋检验所得的强度实测值应符合下列规定:
1)钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;
2)钢筋的屈服强度实测值与钢筋的屈服强度标准值的比值不应大于1.3。

Ⅱ核查办法
(1)按照单位工程结构设计、变更设计文件和单位工程材料用料汇总表(质控(建)表4.1.3.10),核查钢材出厂合格证(商检证)与进场检验报告是否一致,有否按批取样,取样所代表的批量之和是否与实际用量相符。

(2)核查预应力筋用锚具、夹具和连接器是否按批取样检验,检验结果是否符合标准、规范和规程要求。

(3)核查合格证、检验报告中各项技术数据、信息量是否符合标准规定,检验方法及计算结论是否正确,检验项目是否齐全,是否符合先检验后使用,先鉴定后隐蔽的原则。

(4)核查钢筋代换使用是否有设计签证。

Ⅲ核定原则
凡出现下列情况之一,本项目核定为“不符合要求”。

(1)承重构件的受力钢筋(含预应力筋用锚具、夹具和连接器)无出厂合格证或进场检验报告。

(2)应见证的钢材检验未按规定见证取样送检;见证取样送检的材料种类、数量与规定不符。

(3)当钢材的品种、规格与设计文件不一致时,无钢材代换设计签证书。

(4)钢材力学性能检验项目不齐全、力学性能指标不合格,且未按规定进行复
验。

(5)进口钢材技术指标经检验不符合国产相应级别的钢材技术标准,又未作技术鉴定。
