国家开放大学《建筑工程项目管理》形成性考核3参考答案
建筑工程项目管理形成性考核作业3答案
说明:一、单项选择题(每小题2分,共20分)1.利用工程网络计划编制进度计划,必须( )。
CA.明确整个项目的承包形式B.确定项目经理部的组成人员C.必须通过网络分析确定关键路线,以控制进度D.了解各个工序的资金使用情况2.在双代号时标网络计划中,关键路线是指( )。
CA.没有虚工作的线路 B.由关键结点组成的线路C.没有波形线的线路 D.持续时间最长工作所在的线路3.网络计划中工作与其紧后工作之间的时间间隔应该等于该工作紧后工作的( )。
AA.最早开始时间与该工作最早完成时间之差B.最迟开始时间与该工作最早完成时间之差C.最迟开始时间与该工作最迟完成时间之差D.最早开始时间与该工作最迟完成时间之差4.单代号网络图中,一项工作必须有( )。
BA.唯一的一个结点和一条箭线B.唯一的一个结点和相应的一个代号C.唯一的一个箭头结点和箭尾结点D.唯一的一个名称和一条箭线5.工程网络计划费用优化的目的是为了寻求( )。
DA.资源有限条件下的最短工期安排B.资源使用的合理安排C.满足要求工期的计划安排D.工程总费用最低的工期安排6.单代号搭接网络计划中描述前后工作之间逻辑关系的符号有( )个。
C A.2 B.3 C.4 D.57.下述提法中正确的是( )。
BA.双代号网络计划图中有一条确定的关键路线B.当一个工序的自由时差等于总时差时该工序为关键工序C.若某工序的FF=2,说明该工序的最迟开工时间与最早开工时间的间隔为2个时间单位D.虚工序的工作时间为零,所以虚工序必须包含在关键路线中8.在双代号时标网络计划中,以波形线表示工作的()。
DA.逻辑关系 B.关键线路C.总时差 D.自由时差9.双代号网络图中,虚箭线表示()。
CA.资源消耗程度 B.工作的持续时间C.工作之间逻辑关系 D.非关键工作10.已知在双代号网络计划中,某工作有四项紧后工作,它们的最迟开始时间分别为18天、20天、21天和23天。
如果该工作的持续时间为6天,则其最迟开始时间为()。
2022年电大专科建筑工程项目管理形成性考核册答案
三、简答题(每题5分,合计40分):1.简述项目和项目管理旳含义。
答:项目指具有独特旳过程,有开始和结束日期,由一系列互相协调和受控旳活动构成。
过程旳实行是为了达到规定旳目旳,涉及满足时间、费用和资源等约束条件。
项目管理是指为了达到项目目旳,对项目旳筹划(规划、筹划)、组织、控制、协调、监督等活动过程旳总称。
2.简述施工总承包方(GC)和施工总承包管理方(MC)旳区别。
答:施工总承包方对所承包旳建设工程承当施工任务旳执行和组织旳总旳责任;施工总承包管理方对所承包旳建设工程承当施工任务组织旳总旳责任。
3.国家规定哪些工程必须实行监理?答:(1)国家重点建设工程;(2)大中型公用事业工程;(3)成片开发建设旳住宅社区工程:(4)运用外国政府或者国际组织贷款、援助资金旳工程;(5)国家规定必须实行监理旳其她工程。
4.政府对建设工程质量监督旳职能涉及哪些方面?答:一是监督工程建设旳各方主体;二是监督检查工程实体旳施工质量。
5.职能式组织构造有什么优缺陷?答:长处:由于将项目委托给公司某一部门组织,不需要设立专门旳组织机构,因此项目旳运转启动时间短;职能专一,关系简朴,便于协调;有助于充足发挥资源集中旳优势;缺陷:由于责任不明,容易导致协调困难和局面混乱;由于在项目和客户之间存在多种管理层次,容易导致对客户旳响应缓慢;不利于调动参与项目人员旳积极性;跨部门旳交流沟通有时比较困难。
6.施工项目管理组织机构设立旳原则答:目旳性原则;集权与分权统一旳原则;专业分工与协作统一旳原则;管理跨度与层次旳原则;系统化管理旳原则;弹性构造原则;精简高效原则7.项目经理素质规定有哪些?施工项目经理有哪些职、权、利?(参照课本P54)8.基本建设程序和施工项目管理程序有什么联系和区别?答:施工项目管理程序和建设程序各有自己旳开始时间与完毕时间,各有自己旳全寿命周期和阶段划分,因此它们是各自独立旳。
然而两者之间仍有密切关系。
从投标后来至竣工验收旳一段时间,建设项目管理与施工项目管理同步进行,互相交叉、互相依存、互相制约。
(完整版)最新国家开放大学电大《建筑工程项目管理》网络核心课机考形考作业及答案
(完整版)最新国家开放大学电大《建筑工程项目管理》网络核心课机考形考作业及答案一、单项选择题
题目1
建设工程项目管理的三大目标是( )。
选择一项:
a. 投资、进度、质量
b. 范围、费用、进度
c. 范围、投资、质量
d. 费用、进度、质量
题目2
下列组织工具中,能够反映一个组织系统中各工作部门或管理人员之间指令关系的是( )。
选择一项:
a. 组织结构模式
b. 组织分工
c. 工作流程组织
d. 项目结构模式
题目3
组织结构模式反映一个组织系统中各子系统之间或各元素(各工作部门)之间的( )。
选择一项:
a. 命令关系
b. 组织关系
c. 指令关系
d. 逻辑关系
题目4
某城市准备实施一个大型地铁建设项目。
对于该项目的组织系统宜采用的组织结构模式是( )。
选择一项:
a. 项目组织结构
b. 事业部组织结构
c. 矩阵组织结构
d. 职能组织结构
题目5
施工企业项目经理往往是一个施工项目施工方的总组织者、总协调者和总指挥者,项目经理不仅要考虑项。
国家开放大学22春“形考”《建设工程施工管理》作业考核题库高频考点版(参考答案)试题号3
国家开放大学22春“形考”《建设工程施工管理》作业考核题库高频考点版(参考答案)一.综合考核(共50题)1.施工风险管理过程包括施工全过程的风险识别、风险评估、风险响应和()。
A.风险转移B.风险跟踪C.风险排序D.风险控制参考答案:D2.工程项目施工质量保证体系的质量目标要以()为基本依据。
A.质量记录B.质量计划C.招投标文件D.工程承包合同参考答案:D3.由于监理工程师原因引起承包商向业主索赔施工机具闲置费时,承包商自有设备闲置费一般按机械的()计算。
A.台班费B.折旧费C.台班费与进出场费用D.市场租赁价格参考答案:B4.该项目总进度目标论证的核心工作是通过编制()论证总进度目标实现的可能性。
A.控制性进度规划B.指导性进度规划C.实施性进度计划5.已知某建设工程网络计划中A工作的自由时差为5天,总时差为7天。
监理工程师在检查施工进度时发现只有该工作实际进度拖延,且影响总工期3天,则该工作实际进度比计划进度拖延()天。
A.3.0B.5.0C.8.0D.10.0参考答案:D6.下述质量控制过程中,所进行的动态控制工作内容可归纳为几个环节,正确的是()。
A.收集实际值B.计划值和实际值比较C.采取纠偏措施D.分析出现偏差的原因E.调整原定的质量目标参考答案:ABC7.对项目的结构进行逐层分解所采用的组织工具是()。
A.项目结构图B.组织结构图C.合同结构图D.工作流程图参考答案:A8.编制施工生产安全事故应急预案的目的主要包括()。
A.预防安全事故的发生B.紧急情况发生时,确保按合理的响应流程采取适当的救援措施C.紧急情况发生时,预防和减少可能随之引发的职业健康安全和环境影响D.明确应急处置方案、组织、人员、职责9.工程双代号时标网络计划中,某工作箭线上的波形线表示()。
A.该工作的自由时差B.该工作的总时差C.该工作与其紧前工作之间的时间间隔D.该工作与其紧前工作之间的时距参考答案:A10.在工程项目开工前,建设工程质量监督机构在施工现场召开监督会议,公布监督方案,提出监督要求,并进行第一次监督检查工作,其监督检查的重点是()。
国开电大建筑工程项目管理形成性考核1、2、3、4答案
国开电大建筑工程项目管理形成性考核1、2、3、4答案国开电大建筑工程项目管理形成性考核1、2、3、4答案形成性考核1答案单项选择题1.正确的说法是(C)项目管理是以项目经理为中心的管理。
2.项目管理的三大目标是(A)范围、费用、进度。
3.项目的目标控制是项目管理的(A)关键任务。
4.风险管理的工作流程首要环节是(A)风险辨识。
5.属于项目经理权限的是(A)组织项目经理部编制施工项目管理实施规划。
6.某公司向保险公司投保的做法,是风险响应策略中的(D)风险转移。
7.项目的实施阶段包括(A)设计阶段、施工阶段和保修期。
8.关于风险管理的工作流程排序正确的是(C)风险辨识、风险分析、风险控制、风险转移。
9.不需采用招标的项目是(D)农民自建的低层住宅工程。
10.在评标过程中,如果计算有误,通常的处理方法是(B)单价与数量的乘积之和与所报的总价不一致的应以总价为准。
多项选择题1.施工方作为项目建设的一个参与方,其项目管理的目标包括(A)施工的成本目标、(B)施工的节材目标、(C)施工的进度目标、(D)施工的管理目标、(E)施工的质量目标。
2.国家规定必须实施监理的工程包括(未给出选项)。
1.企业自建的厂房附属工程、杭黄铁路某特大桥工程、某学校教学楼项目、某农村水污分流项目、北京新机场项目都是建设工程项目。
2.政府对建设工程质量监督的主要职能包括监督管理职能、监督工程建设的各方主体的质量行为、监督检查工程实体的工程质量。
3.项目管理职能分工中,属于业主决策和检查的内容有选择中总包设计单位、选择分包设计单位、设计认可与批准、招标、评标、合同的签订。
4.施工项目管理程序可以分为投标与签订合同阶段、施工准备阶段、施工阶段、验收、交工与结算阶段、用后服务阶段。
5.施工项目完成后,需要考虑项目的保修问题,一般情况下各项目工程保修费的比例为室外工程1%、住宅工程2%-5%、公共建筑3%-6%、市政工程2%-5%、框架结构工程1.5%。
国家开放大学《建筑工程项目管理》形成性考核3参考答案
国家开放大学《建筑工程项目管理》形成性考核3参考答案1.网络计划中工作与其紧后工作之间的时间间隔应该等于该工作紧后工作的最早开始时间与该工作最早完成时间之差。
2.单代号网络图中,一项工作必须有唯一的一个结点和相应的一个代号。
3.某施工企业与业主签订了某工程的施工承包合同,经监理工程师审核批准的施工进度计划如图所示(时间单位:天),监理工程师审核批准的施工进度计划工期是245天。
4.在某工程网络计划中,工作H的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。
该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作H的总时差和自由时差分别为3天和2天。
5.某工程双代号时标网络计划如图所示,工作B的总时差为1周。
6.下列网络计划中,工作E的最迟开始时间是7.7.某工程各流水参数分别为n=5,m=4,K=3天,则其流水步距为3.8.双代号网络图中的箭线表示工作间的逻辑关系。
9.双代号网络图与单代号网络图的最主要区别是时间参数的计算方法不同。
10.下列说法正确的是A是关键工作。
1.组织流水施工应具备的条件包括:施工现场具有足够的工作面,施工对象划分为施工段,劳动力投入满足施工需要,现场组织机构健全,管理人员分工明确,各种材料、构件、施工机具、设备能够保证施工需要。
2.双代号网络图中工作之间相互制约或相互依赖的关系称为逻辑关系,其中工作之间的先后顺序逻辑关系有工艺关系、组织关系、生产关系、技术关系和协调关系。
3.给定的工作间逻辑关系绘成的单目标双代号网络图可能存在节点编号错误、循环回路、多个起点节点、多个终点节点或不符合给定的逻辑关系的错误。
4.工作M的总时差为5天,自由时差为3天,若该工作拖延了4天,则会影响总工期并影响紧后工作,导致总工期拖后4天,该工作的紧后工作的最早开始时间也会拖后1天。
5.工作A的最早开始时间为第2天,最迟开始时间为第3天,持续时间为4天,其两个紧后工作的最早开始时间分别为第7天和第9天,因此工作A的自由时差为1天,总时差为5天,与紧后工作的时间间隔分别为3天和1天。
2021国开学习网“工程项目管理”形考任务3答案
2021国开学习网“工程项目管理”形考任务3答案一、单项选择题1.关于横道图法,下列说法不正确的是()选择一项:A.难以适应大的进度计划系统B.一目了然,易于理解,能够为各层次的人员所掌握和运用C.工序(工作)之间的逻辑关系表达清楚明确D.能明确地表示出各项工作的开始时间、结束时间和持续时间正确答案是:工序(工作)之间的逻辑关系表达清楚明确2.在编制建设工程项目网络进度计划时,在进行“划分施工工序并编制工艺流程”后应完成的工作是()选择一项:A.确定施工组织及施工方案B.网络图时间参数计算C.编制网络计划初始方案D.计算工序持续时间正确答案是:计算工序持续时间3.关于网络计划技术,下列说法不正确的是()选择一项:A.可以把整个工程项目各个工作(工序)间的逻辑关系清晰地表示出来B.可以将工期与费用、资源统筹考虑,对计划进行优化和调整C.便于对计划执行进行有效的监督和控制D.不能进行不同方案计划的比较选优正确答案是:不能进行不同方案计划的比较选优4. 以节点及其编号表示工作,以箭线表示工作之间逻辑关系的网络图是()选择一项:A.单代号网络图B.单代号搭接计划C.双代号网络计划D.双代号时标网络计划正确答案是:单代号网络图5.与双代号网络计划相比,单代号网络图的特点表述不正确的是()。
选择一项:A.网络图便于检查和修改B.绘图较简单,工作之间的逻辑关系容易表达,且不用虚箭线。
C.表示工作之间逻辑关系的箭线可能产生较多的纵横交叉现象D.时间参数计算简单便捷正确答案是:时间参数计算简单便捷6..关于进度计划调整的说法,正确的是()。
选择一项:A.根据计划检查的结果在必要时进行计划的调整B.网络计划中某项工作进度超前,不需要进行计划的调整C.非关键线路上的工作不需进行调整D.当某项工作实际进度拖延的时间超过其总时差时,只需考虑总工期的限制条件正确答案是:根据计划检查的结果在必要时进行计划的调整7.下列关于流水施工作业组织形式特点说法正确的一项是()选择一项:A.专业工作队不能连续施工B.工期长;劳动力、材料、机具投入量小C.劳动力及物资资源的消耗量集中D.各专业队按施工顺序应连续、均衡地组织施工正确答案是:各专业队按施工顺序应连续、均衡地组织施工8.流水施工参数中,两个相邻的专业队进入流水作业的时间间隔称为()选择一项:A.施工过程数B.流水节拍C.流水步距D.流水强度正确答案是:流水步距9.下列不是双代号网络计划的基本符号的一项是()选择一项:A.箭线B.圆圈C.编号D.波形线正确答案是:波形线10.关于双代号网络图绘制规则的说法,正确的是( )。
电大建设工程项目管理形成性考核三3p
显示全部试题仅显示答错试题仅显示未答试题仅显示答对试题A.投资控制B.进度控制C.合同管理D.信息管理A.事前监督B.事中监督C.事后监督D.全过程监督A.可判断产品质量全部合格B.可判断产品质量基本合格C.可判断产品质量部分合格D.还须与标准化规格比较才能确定产品是否满足质量要求A.防止事故发生的方法B.避免或减少事故损失的方法C.减少故障D.故障、安全设计A.信息组织B.信息控制C.信息管理D.信息获得A.依据施工任务委托合同B.依据投标过程对业主方的承诺C.根据施工图要求D.根据设计文件规定A.施工准备的质量控制和技术活动过程的条件控制B.施工准备的质量控制和技术活动效果控制C.工序活动过程的条件控制和技术活动效果的控制D.施工工序操作过程的质量控制A.信息的组织和控制B.信息的获得C.信息增值D.为项目建设的增值服务A.资源有限条件下的最短工期安排B.资源使用的合理安排C.满足要求工期的计划安排D.工程总费用最低的工期安排A.单位工程或分部分项工程B.单项工程或单位工程C.单位工程或分部工程D.分部工程或分项工程A.惟一的一个结点和一条箭线B.惟一的一个结点和相应的一个代号C.惟一的一个箭头结点和箭尾结点D.惟一的一个名称和一条箭线A.事前控制B.事中控制C.事后控制D.目标控制A.关键技术B.多次使用技术C.多次使用设备D.多次使用工艺A.没有虚工作的线路B.由关键结点组成的线路C.没有波形线的线路D.持续时间最长工作所在的线路A.双代号网络计划图中有一条确定的关键路线B.当一个工序的自由时差等于总时差时该工序为关键工序C.若图中某工序的FF=2,说明该工序的最迟开工时间与最早开工时间的间隔为2个D.虚工序的工作时间为零,所以虚工序必须包含在关键路线中错误正确错误正确错误正确错误正确错误正确错误正确错误正确错误正确错误正确错误正确。
国开《建筑工程项目管理》4次形考作业-(1、2、3、4)及答案.doc
成绩:建筑工程项目管理形成性考核册专业:户口·子亏.姓名:河北广播电视大学开放教育学院(请按照顺序打印,并左侧装订)《建筑工程项目管理》作业一一、单项选择题(每小题2分,共20分)1. 以下说法正确的是(C)。
A. 项目管理的对象就是建设工程B. 建设工程一-定要有明确的目标C. 没有明确目标的建设工程不是项目管理的对象D. 无论目标是否明确,建设工程都是项目管理的对彖2.投资方提供的项目管理服务属千cc)方的项目管理。
A. 政府B承包商C业主D.工程师3.供货方的项目管理工作主要在CB)阶段进行。
A. 设计B设计前准备C施工D动用前准备4.项目管理的三大目标是c B)。
A. 范围、费用、进度C·投资、进度、质量B. 费用、进度、质量D范围、投资、质量5.开发方提供的项目管理服务属于CC)方的项目管理。
A. 政府B承包商C·业主D.工程师6.施工方的项目管理工作涉及CA)全过程。
A. 设计前的准备阶段至保修期B. 设计阶段至动用前准备阶段C. 设计前的准备阶段至动用前准备阶段D. 设计阶段至保修期7. C B)组织机构每一个部门只有一个指令源。
A. 职能B线性C矩阵D事业部)组织机构。
8.每一个工作部门可能有多个矛盾的指令源的组织机构是CAA. 职能B.线性C矩阵D事业部9. 建设工程项目管理规划的编制应由c A)负责。
A. 项目经理B设计方C施工方D总承包方10. 施工企业根据监理企业制订的旁站监理方案,在需要实施旁站监理的关键部位施工前CA)小时,应当书面通知监理企业派驻工地的项目监理机构。
A. 24B. 36C. 48D. 12二、多项选择题(每小题3分,共18分)1.施工方项目管理的目标包括(A BC)。
A. 施工的成本目标C·施工的质晕目标B. 施工的进度目标D项目的投资目标E.项目的质量目标2.以下对施工企业项目经理的工作性质的说明,正确的是(A BDE)A. 建筑业企业项目经理资质管理制度向建造师执业资格制度过渡的时间定为5年B. 过渡期内,凡持有项目经理资质证书或者建造师注册证书的人员均可受聘担任施工项目经理C. 过渡期满后,所有工程项目施工的项目经理必须由取得建造师注册证书的人员担任D. 项目经理是建筑施工企业法定代表入在工程项目上的代表人E. 项目经理对工程项目施工过程全面负责3.供货方项目管理的目标包括(A BC)A. 供货的成本目标D.项目的投资目标C. 供货的质量目标B供货的进度H标E. 项目的质量目标4.下列有关建设工程监理的工作方法的说明,正确的是(A BDE)。
建筑-工程项目管理形成性考核册答案资料
—P46)
《建筑工程项目管理》作业2 姓名:________________
学号:________________
施工过程
施工工期(d)
2 4 6 8 10 12 14 16 18 20 24 26 28
挖土
1 2 3 4
垫层
1 2 3 4
基础
1 2 3 4
回填
1 2 3 4
2.背景
某工程项目的进度计划如下图所示,其持续时间和预算费用额列入下表,工程进行到第5周末时进行检查,AD工作已经完成,B工作完成了4周,C工作完成了周。
问:1) 绘制实际进度前锋线,并计算累计完成投资额。
2) 如果后续工作按计划进行,试分析A、B、C、D四项工作对网络计划工期的产生有什么影响?
3)如果不进行工期调整,试绘制第五周之后的网络计划。
4) 如果要保持工期不变,该进度计划应如何调整?试绘制压缩之后的网路计划。
国开形成性考核00847《建设项目管理》形考作业(3)试题及答案
国开形成性考核《建设项目管理》形考作业(3)试题及答案(课程ID:00847,整套相同,如遇顺序不同,Ctrl+F查找,祝同学们取得优异成绩!)形考作业3一、单选题题目:1、在网络计划中,工作的总时差是指在不影响(B)的前提下,该工作可以利用的机动时间。
【A】:紧后工作最早完成时间【B】:紧后工作最迟开始时间【C】:后续工作最早开始时问【D】:紧后工作最早开始时间题目:2、与工程网络计划方法相比,横道图进度计划方法的缺点是不能(B)。
【A】:确定实施计划所需要的资源数量【B】:确定计划中的关键工作和时差【C】:直观表示计划中工作的持续时间【D】:直观表示计划完成所需要的时间题目:3、双代号网络图中的节点表示(A)。
【A】:工作的开始或结束【B】:工作【C】:工作的开始【D】:工作的结束题目:4、建设工程常用网络计划中,双代号网络图中虚箭线表示(A)。
【A】:工作之间的逻辑关系【B】:非关键工作【C】:工作的持续时间【D】:自由消耗程度题目:5、在网络计划中,判别关键工作的条件是(D)最小。
【A】:自由时差【B】:时间间隔【C】:持续时间【D】:总时差题目:6、在网络计划中,判断关键工作的条件是该工作(B)。
【A】:与其紧后工作之间的时间间隔为零【B】:最早开始时间等于最迟开始时间【C】:自由时差最小【D】:持续时问最长题目:7、下列说法错误的是(D)。
【A】:关键线路上的工作都是关键工作【B】:总时差最小的工作是关键工作【C】:关键线路上工作的总持续时间最长【D】:关键线路上不能有虚工作题目:8、单代号网络图中,节点表示(C)。
【A】:工作间衔接关系【B】:时间消耗【C】:工作【D】:逻辑关系题目:9、某项工作C有两项紧前工作A、B,其持续时间A=3天,B=4天,其最早开始时间相应为第5天和第6天,C工作的最迟开始时间为第10天,则C工作的总时差为(C)天。
【A】:0【B】:7【C】:8【D】:10题目:10、某网络计划在执行中发现B工作还需作业5天,但该工作至计划最迟完成时间尚有4天,则该工作(B)。
国开电大建筑工程项目管理形考作业3参考答案
·题目、
项目成本核算应坚持形象进度、产值统计、成本归集同步的原则,即三者的取值范围应是一致的。
()
·选项、对错【答案】对
·题目、
施工项目成本核算的方法主要有表格核算法和会计核算法,其中表格核算法的优点是可以实现较为科学严密的审核制度,精度高,覆盖面较大。
()
·选项、对错【答案】错
·题目、
用表格核算法进行工程项目施工各岗位成本的责任核算和控制,用会计核算法进行工程项目成本核算,两者互补,相得益彰,确保工程项目成本核算工作的开展。
()
·选项、对错【答案】对
·题目、
施工成本考核的目的,在于贯彻落实责权利相结合的原则,促进成本管理工作的健康发展,更好地完成施工项目的成本目标。
()
·选项、对错【答案】对
·题目、
项目组织机构应根据项目成本管理制度,确定项目成本考核目的、时间、范围、对象、方式、依据、指标、组织领导、评价与奖惩原则。
()
·选项、对错【答案】对
·题目、
在施工成本管理中,仅项目经理有明确的成本管理责任,施工队、生产班组,并没有明确的成本管理责任。
()
·选项、对错【答案】错
·题目、
施工竣工成本,是在工程竣工和工程款结算的基础上编制的,它是竣工成本考核的依据。
()
·选项、对错【答案】对
·题目、
施工成本奖罚的标准,应通过经济合同的形式明确规定。
()。
建筑工程项目管理形成性考核作业3答案
说明:一、单项选择题(每小题2分,共20分)1.利用工程网络计划编制进度计划,必须( )。
CA.明确整个项目的承包形式B.确定项目经理部的组成人员C.必须通过网络分析确定关键路线,以控制进度D.了解各个工序的资金使用情况2.在双代号时标网络计划中,关键路线是指( )。
CA.没有虚工作的线路 B.由关键结点组成的线路C.没有波形线的线路 D.持续时间最长工作所在的线路3.网络计划中工作与其紧后工作之间的时间间隔应该等于该工作紧后工作的( )。
AA.最早开始时间与该工作最早完成时间之差B.最迟开始时间与该工作最早完成时间之差C.最迟开始时间与该工作最迟完成时间之差D.最早开始时间与该工作最迟完成时间之差4.单代号网络图中,一项工作必须有( )。
BA.唯一的一个结点和一条箭线B.唯一的一个结点和相应的一个代号C.唯一的一个箭头结点和箭尾结点D.唯一的一个名称和一条箭线5.工程网络计划费用优化的目的是为了寻求( )。
DA.资源有限条件下的最短工期安排B.资源使用的合理安排C.满足要求工期的计划安排D.工程总费用最低的工期安排6.单代号搭接网络计划中描述前后工作之间逻辑关系的符号有( )个。
C A.2 B.3 C.4 D.57.下述提法中正确的是( )。
BA.双代号网络计划图中有一条确定的关键路线B.当一个工序的自由时差等于总时差时该工序为关键工序C.若某工序的FF=2,说明该工序的最迟开工时间与最早开工时间的间隔为2个时间单位D.虚工序的工作时间为零,所以虚工序必须包含在关键路线中8.在双代号时标网络计划中,以波形线表示工作的()。
DA.逻辑关系 B.关键线路C.总时差 D.自由时差9.双代号网络图中,虚箭线表示()。
CA.资源消耗程度 B.工作的持续时间C.工作之间逻辑关系 D.非关键工作10.已知在双代号网络计划中,某工作有四项紧后工作,它们的最迟开始时间分别为18天、20天、21天和23天。
如果该工作的持续时间为6天,则其最迟开始时间为()。
2022国家开放大学《建筑工程项目管理》形考1-4答案
2022国家开放大学《建筑工程项目管理》形考1-4答案形考1一、判断题1.由于项目管理的核心任务是项目的目标控制,因此按项目管理学的基本理论,没有明确目标的建设工程不能成为项目管理的对象。
(A)判断题 (2 分) 2分A.对B.错2.建筑工程项目管理是指自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。
(A)判断题 (2 分) 2分A.对B.错3.项目实施期管理工作的主要任务是确定项目的定义,而项目决策期管理的主要任务是通过管理使项目的目标得以实现。
(B)判断题 (2 分) 2分A.对B.错4.建设单位项目负责人对工程质量承担全面责任,不得违法发包、肢解发包,不得以任何理由要求勘察、设计、施工、监理单位违反法律法规和工程建设标准,降低工程质量。
(A)判断题 (2 分) 2分A.对B.错5.施工单位项目经理应当按照经审查合格的施工图设计文件和施工技术标准进行施工,对因勘察设计导致的工程质量事故或质量问题承担责任。
(B)判断题 (2 分) 2分A.对B.错6.项目的投资目标、进度目标和质量目标之间只有矛盾的一面,没有统一的一面。
(B)判断题 (2 分) 2分A.对B.错7.项目管理组织是指实施或参与项目管理,且有明确的职责、权限和相互关系的人员及设施的集合,包括发包人、承包人、分包人和其他有关单位为完成项目管理目标而建立的管理组织,简称为组织。
(A)判断题 (2 分) 2分A.对B.错8.影响一个建设项目系统目标实现的主要因素有组织、人、方法与工具等因素。
(A)判断题 (2 分) 2分A.对B.错9.控制建设项目目标的主要措施包括组织措施、管理措施、经济措施和技术措施,其中组织措施是最重要的措施。
(A)判断题 (2 分) 2分A.对B.错10.组织论是一门学科,它主要研究系统的组织结构模式、组织分工和工作流程组织,其中,组织结构模式和组织分工是一种动态的组织关系,工作流程是一种静态的组织关系。
2020年国家开放大学建设工程项目管理形成性考核三
题目1高大建筑物清理施工垃圾时,应该使用封闭式的容器。
选择一项:对错反馈正确的答案是“对”。
题目2开发方提供的项目管理服务属于()方的项目管理。
选择一项:a. 承包b. 工程师c. 业主d. 政府正确答案是:业主题目3控制夜间施工作业,确需夜间作业的,必须事先向建设主管部门申办《夜间施工许可证》。
选择一项:对错反馈正确的答案是“错”。
题目4建设工程合同承包方必须是具有法人资格的企业,并须在注册资本、技术人员、办公面积、资质要求等方面具备一定条件。
选择一项:对错反馈正确的答案是“错”。
题目5依法进行招标的项目,从开始发放招标文件之日起,至投标截止时间的期限,最短不得少于()天选择一项:a. 10b. 20c. 30d. 15正确答案是:20题目6下列属于按项目实施的工作过程分类的信息是( )。
选择一项或多项:a. 施工信息b. 设计信息c. 子项目信息d. 经济信息e. 招标信息反馈The correct answers are: 设计信息, 招标信息, 施工信息题目7工程建设按照阶段分类,可以分为()选择一项:a. 单位工程施工合同,项目总承包合同b. 工程委托监理合同、工程设计合同、工程物资采购合同c. 建设工程勘察合同,设计合同和施工合同d. 单价合同,总价合同,成本加酬金合同正确答案是:建设工程勘察合同,设计合同和施工合同题目8某建设工程项目的总承包商在该项目结构组织结构设计中采用了线性组织结构模式,这种该组织结构的特点是()选择一项:a. 每个工作部门只接受一个上线的直接领导b. 有横向和纵向两个指令源c. 促进了管理专业化分工d. 可能有多个矛盾的指令源正确答案是:每个工作部门只接受一个上线的直接领导题目9网络计划中工作与其紧后工作之间的时间间隔应该等于该工作紧后工作的()选择一项:a. 最迟开始时间与该工作最早完成时间之差b. 最早开始时间与该工作最早完成时间之差c. 最迟开始时间与该工作最迟完成时间之差d. 最早开始时间与该工作最迟完成时间之差正确答案是:最早开始时间与该工作最早完成时间之差题目10全部工程竣工验收的主要任务是( )。
国家开放大学一网一平台电大《建筑工程项目管理》形考任务2及3网考题库答案
国家开放大学一网一平台电大《建筑工程项目管理》形考任务2及3网考题库答案形考任务2一、判断题(25道小题,每小题2分,共计50分)1.等节拍流水施工是指在组织流水施工时,所有的施工过程在各个施工段上的流水节拍彼此相等。
()正确答案:对2.通常所说的流水施工基本方式有等节奏流水施工、异节奏流水施工和无节奏流水施工。
()正确答案:对3.等节奏流水施工每个专业工作队都能够连续施工,但施工段存在空闲。
()正确答案:错4.通常,横道图的表头为流水施工的工程量。
()正确答案:错5.成倍节拍流水施工组织步骤中的第一步为绘制流水施工进度表。
()正确答案:错6.与单代号网络图相比,双代号网络图具有绘图简单、逻辑关系明确和易于修改等优点。
()正确答案:错7.单代号网络图中节点表示工作(工序、活动),每一个节点表示一项工作,用圆圈或矩形表示。
()正确答案:对8.单代号网络图中箭线表示各项工作之间的逻辑关系,既消耗时间又消耗资源。
()正确答案:错9.单代号网络图的绘制应自左向右逐个处理各工作的逻辑关系,只有紧前工作都出来完成后,才能处理本工作,并使工作与紧前工作相连,由起点节点开始至终点节点结束。
()正确答案:对10.单代号网络图中不允许出现相同编号的节点()正确答案:对11.在工程项目施工中,无需严格控制设计变更,如发生变更,按照设计方意愿变更程序即可。
()正确答案:错12.工程项目施工涉及单位和部门很多,包括建设单位、设计单位、监理单位、运输部门、材料设备供应部门、供电供水部门、信贷银行及政府主管部门等。
()正确答案:对13.在工程项目施工中,现场的内外部环节都可能发生变化,尤其地质、气候等自然环境的变化,必然会影响施工进度计划的执行。
()正确答案:对14.进度控制的管理技术方法是指规划、控制和协调。
()正确答案:对15.合理的进度计划应体现资源的合理使用、工作面的合理安排、有利于提高建设质量、有利于文明施工和有利于合理地缩短建设周期。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

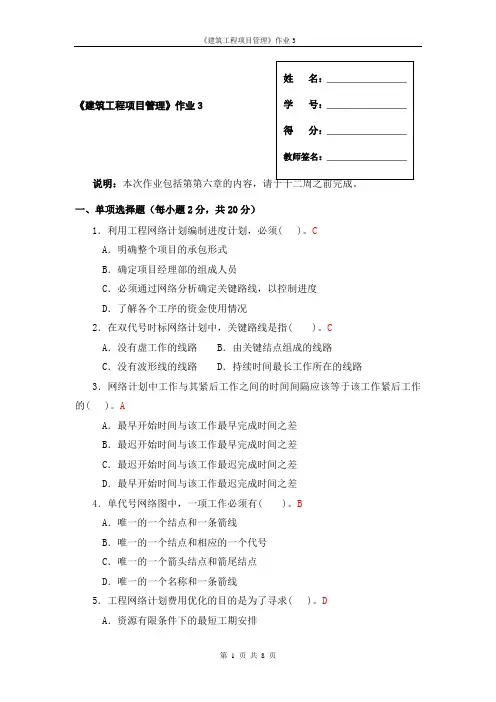

《建筑工程项目管理》作业3
说明:本次作业包括第第四章的内容,请于十二周之前完成。
一、单项选择题(每小题2分,共20分)
1.网络计划中工作与其紧后工作之间的时间间隔应该等于该工作紧后工作的( )。
A .最早开始时间与该工作最早完成时间之差
B .最迟开始时间与该工作最早完成时间之差
C .最迟开始时间与该工作最迟完成时间之差
D .最早开始时间与该工作最迟完成时间之差
2.单代号网络图中,一项工作必须有( )。
A .唯一的一个结点和一条箭线
B .唯一的一个结点和相应的一个代号
C .唯一的一个箭头结点和箭尾结点
D .唯一的一个名称和一条箭线
3.某施工企业与业主签订了某工程的施工承包合同,经监理工程师审核批准的施工进度计划如下图所示(时间单位:天),监理工程师审核批准的施工进度计划工期是( )天。
A.210
B.245
C.280
D.300
4.在某工程网络计划中,工作H 的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。
该工作有两项紧后工作,它们的最早开始时间分别为第
32
天和第34天,则工作H的总时差和自由时差分别为()。
A.3天和0天
B.3天和2天
C.5天和0天
D.5天和3天
5.某工程双代号时标网络计划如下图所示,工作B的总时差为()周。
A.0
B.1
C.2
D.3
6.下列网络计划中,工作E的最迟开始时间是()。
A.2
B.4
C.6
D.7
7.某工程各流水参数分别为n=5,m=4,K=3天,则其流水步距为()天。
A.1 B.2 C.3 D.4
8.双代号网络图中的箭线表示( )。
A.工作的虚与实 B.工作名称
C.工作时间 D.工作间的逻辑关系
9.双代号网络图与单代号网络图的最主要区别是( )。
A.节点的编号不同B.表示工作的符号不同
C.使用的范围不同 D.时间参数的计算方法不同。
