海绵城市-生物滞留池施工方案之令狐采学创编之欧阳家百创编

合集下载

海绵城市建设中生物滞留设施设计探讨

海绵城市建设中生物滞留设施设计探讨

海绵城市建设中生物滞留设施设计探讨摘要:生物滞留设施在我国海绵城市建设中被广泛使用,但在具体应用过程中也存在许多问题。

在工程设计中对生物滞留设施概念、设计主要参数,设施运行维护等方面考虑不全面。

在分析介绍生物滞留技术、设计方法、植被选择和运行维护的基础上,给出常见生物滞留设施设计主要过程和需关注的环节,为生物滞留设施的设计提供参考。

关键词:海绵城市、生物滞留设施生物滞留设施是目前流行的径流管理设施,可通过植被及土壤微生物等的共同作用去除雨水径流中的污染物,实现径流水质及水量的控制。

但在实际工程应用中存在部分设计问题,如由于对“生物滞留”的认知不足而导致的设计形式、设施结构及应用场所不合理;调蓄容积设计未充分考虑设施的渗透能力、蓄水层植物的影响、排空时间等因素影响;以及缺乏长期运行维护的考虑等问题。

不同地区由于在水文气象、土壤地下水物质及面源污染特性方面存在差异,生物滞留设施的植物选择、蓄水深度、填料组成构造和深度等设计也存在不同,本文在介绍常见生物滞留设施的过程中,分析探讨设计中需主要关注的环节。

一、常见生物滞留设施的设计1、填料常见生物滞留设施结构层从上到下依次为滞留层、覆盖层、过滤层、过渡层和排水层,其中,滞水层厚度一般为200mm,且滞水层距离周边汇水面保证100mm的超高;覆盖层厚度一般为50mm,敷设材料选用鹅卵石,并在雨水入口处增加消能石,防止冲刷;过滤层厚600mm,;砾石排水层为厚度200mm的5mm~10mm瓜子片,详见图1。

生物滞留系统中填料的组成及配比对系统功能的发挥尤为重要,每个地区土壤类型不同,所选的填料组成及配比也有差异,常见设计中较为推荐使用渗透性能良好、以土壤为基底、含一定有机质的填料混合物。

若对去除特定污染物有相关设计要求可在滤料中添加相关处理填料,如添加碳源有助于提高硝氮去除,添加5%粉煤灰可提高除磷效果等。

此外,填料的组成对渗透速率有直接的影响,美国环保局要求设施渗透速率至少12.7mm/h,必须严格规范填料,确保其满足设计要求。

海绵城市建设中生物滞留设施应用的若干问题分析

海绵城市建设中生物滞留设施应用的若干问题分析

海绵城市建设中生物滞留设施应用的若干问题分析摘要:近些年来,由于科技与城市的迅速发展,水资源的使用也不断的增加。

虽然我国提倡节约水资源,并在社会中呼吁水资源的节约,但是水资源在某些地区仍十分匮乏。

由此,海绵城市,这一新兴概念在我国近几年被提了出来。

其中生物滞留设施的应用对于海绵城市建设起着非常重要的作用。

文中对于海绵城市与生物滞留设施的概念进行了阐述,分析在海绵城市建设当中生物滞留设施应用中遇到的问题,再对于问题的解决办法进行进一步的分析。

关键词:海绵城市;生物滞留设施;应用问题;解决办法引言我国城市水资源存在极其匮乏且涉及面广的问题,还有着城市用水需求持续增长,而城市水资源的量是有限的现象,多数城市的当地水资源已接近或达到开发利用的极限,部分城市的地下水已处于超采状态。

随着城市规模的不断扩大,伴随着的是排出的污水数量也不断增多,水质发生恶化,水体遭受污染,从而影响水资源的可持续利用。

在诸多情况的综合之下,我国在2017年提出了海绵城市的概念,并配套开发了生物滞留设施。

一、海绵城市与生物滞留设施1.海绵城市海绵城市是新一代都市雨水管理概念。

这意味着该城市在适应环境变化和应对雨水引发的自然灾害方面具有良好的“弹性”。

它也可以被称为“水弹性城市”。

国际术语是“低冲击雨水系统的建设”。

下雨时,它吸水,储水,渗水,净化水。

如有必要,它“释放”储存的水供给人们使用。

2.生物滞留设施生物滞留设施是指通过地形低的地区的植物,土壤和微生物收集和渗透雨水的设施。

生物滞留设施分为简单的生物滞留设施和复杂的生物滞留设施。

根据施工地点的不同,它们也被称为雨水花园,生物保留区,高级花坛、生态树池等等。

二、海绵城市建设当中生物滞留设施应用中遇到的问题1.认知不足,工程设计应用盲目生物滞留设施根据当地城市具体情况的不同分为多种类型。

但是,然而,在实际工程应用中,“生物滞留”的概念往往不明确,意识不清,导致随意规划和盲目应用。

基于“海绵城市”理念下生物滞留设施的研究进展.

基于“海绵城市”理念下生物滞留设施的研究进展.

基于“海绵城市”理念下生物滞留设施的研究进展.基于“海绵城市”理念下生物滞留设施的研究进展摘要:随着我国城市化进程的加快,由城市下垫面改变和降水径流引发的环境问题日益严重,作为低影响开发措施之一,生物滞留技术对于消纳、净化降水径流具有重要作用[1-2]。

通过对生物滞留系统去除污染物存在的问题和国内外现在研究的解决方案综合分析。

为进一步深入研究生物滞留系统提供参考性建议。

关键词:生物滞留设施;雨水污染;雨洪管理随着城市化进程加快,由雨水引发的城市水质恶化、洪涝灾害等问题日益凸显。

一方面,由于城市开发不合理,可渗透地表面积越来越少,由暴雨径流产生的面源污染已成为城市水环境恶化的重要原因。

降雨径流中含有悬浮物、耗氧物质、营养物质、有毒物质、油脂类物质等多种污染物,这些污染物随径流流进江河湖泊,造成了水污染[4]。

美国国家环保署把城市降雨径流列为导致全美河流、湖泊污染第三大污染源,城市雨水径流对河流污染的贡献占9%,129种重点污染物中约有50%在城市径流中出现,在一些州,城市径流和其他非农业的面源被列为主导污染源,城市水体BOD年负荷40%-80%来自雨水径流[5]。

我国90%以上城市水体污染严重,很多城市水体有黑臭或水华现象发生,严重影响社会经济可持续发展。

针对城市径流污染及相应的雨洪管理,传统的末端治理设施占地面积大、建设集中、却无法改善城市环境。

受全球气候变化影响,强降雨引发的城市地表径流强烈波动,使城市洪涝问题面临不断加剧的风险。

目前,城市发展迫切需要可持续性的雨洪管理新策略,低影响开发就是目前国际上城市水环境保护和可持续发展的于洪管理新策略[6]。

低影响开发(low impact development,简称LID)就是目前国际上城市水环境保护和可持续发展的雨洪管理新策略。

LID措施于20世纪90年代发源于美国马里兰州,主要采用分散[7]。

多样。

小型、本地化的技术从源头上储存、渗滤、蒸发以及截留雨水,最大程度地保护开发改造地区水文机制,减少负面环境影响,其主要包括生物滞留、绿色屋顶、可渗透路面铺装等措施,均是通过减少不透水面积、增加雨水渗滤,利用雨水资源实现可持续雨洪管理。

海绵城市视角下生物滞留池在居

海绵城市视角下生物滞留池在居

海绵城市视角下生物滞留池在居发布时间:2022-09-16T09:12:46.572Z 来源:《中国科技信息》2022年第10期作者:吴文霞[导读] 生物滞留池是一种全新的分散式水处理设施吴文霞身份证号:33020419920531****摘要:生物滞留池是一种全新的分散式水处理设施,不仅可以改善雨水水质,还可以对城市道路表面的洪峰和径流进行有效的控制。

本文重点针对海绵城市视角下,生物滞留池在居住区景观中的应用进行了详细的分析,以供参考。

关键词:海绵城市,生物滞留池,居住区景观引言:随着我国城市化建设进程的不断加快,城市中的生态环境也遭到了严重的污染。

2015年,宿迁市被国家三部委确定为首批海绵城市建设试点城市。

在大力发展海绵城市的过程中,宿迁市明确提出要在2030年之前,发生降雨时,城市雨水管网标准设计内,路面不应存在明显积水现象;城市内涝防治标准内,不能出现内涝灾害,城市能够正常运转。

为了更好的完成这一目标,必须要加强海绵城市的建设,并将生物滞留池科学合理的应用到居住区景观当中。

一、海绵城市理念在宿迁市应用的原则(一)前期规划海绵城市理念在宿迁市的应用,应当遵循前期规划原则。

即应当将海绵城市的建设要求落实到宿迁市中心城区的各层级规划、各专业规划以及具体建设活动当中。

只有做好前期规划,才能够为后期的建设予以积极的指导和控制。

(二)安全实用海绵城市理念在宿迁市的应用,应当遵循安全实用原则。

即在利用工程手段或者非工程手段进行海绵城市建设的过程中,应当始终将保护宿迁市人民群众的生命财产安全放在第一位,将社会经济的安全稳定发展作为出发点。

任何海绵城市建设措施的实施,都要以消除宿迁市的安全隐患,提高宿迁市的防灾减灾能力,实现宿迁市水安全为目的。

(三)因地制宜海绵城市理念在宿迁市的应用,应当遵循因地制宜原则。

宿迁市有着独特的自然地理条件和水文地质特点。

再加上与其他城市在降雨规律方面的差异,使得其在水环境保护与内涝防治方面也提出了不同的要求。

海绵城市施工方案计划

海绵城市施工方案计划

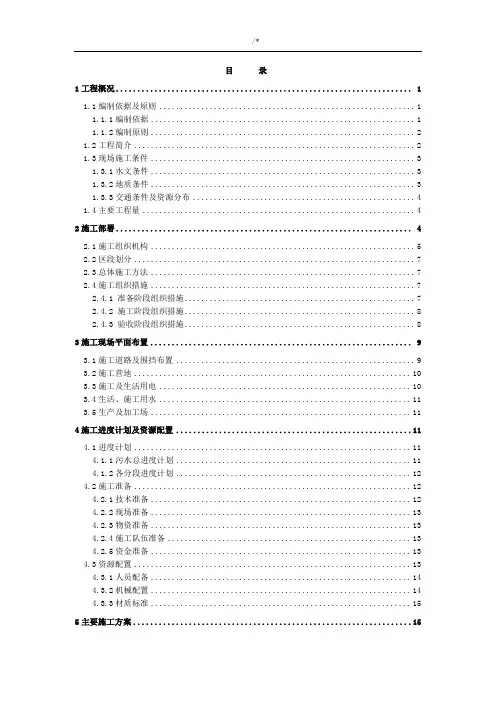

目录1工程概况 (1)1.1编制依据及原则 (1)1.1.1编制依据 (1)1.1.2编制原则 (2)1.2工程简介 (2)1.3现场施工条件 (3)1.3.1水文条件 (3)1.3.2地质条件 (3)1.3.3交通条件及资源分布 (4)1.4主要工程量 (4)2施工部署 (4)2.1施工组织机构 (5)2.2区段划分 (7)2.3总体施工方法 (7)2.4施工组织措施 (7)2.4.1 准备阶段组织措施 (7)2.4.2 施工阶段组织措施 (8)2.4.3 验收阶段组织措施 (8)3施工现场平面布置 (9)3.1施工道路及围挡布置 (9)3.2施工营地 (10)3.3施工及生活用电 (10)3.4生活、施工用水 (11)3.5生产及加工场 (11)4施工进度计划及资源配置 (11)4.1进度计划 (11)4.1.1污水总进度计划 (11)4.1.2各分段进度计划 (12)4.2施工准备 (12)4.2.1技术准备 (12)4.2.2现场准备 (13)4.2.3物资准备 (13)4.2.4施工队伍准备 (13)4.2.5资金准备 (13)4.3资源配置 (13)4.3.1人员配备 (14)4.3.2机械配置 (14)4.3.3材质标准 (15)5主要施工方案 (15)5.1污水管道施工方法 (15)5.1.1施工工艺流程 (15)5.1.2测量放线 (15)5.1.3施工降水 (16)5.1.4沟槽开挖 (16)5.1.5沟槽排水 (18)5.1.6坡顶降水排水 (19)5.1.7管道基础 (19)5.1.8管道安装 (20)5.2检查井施工 (21)5.2.1模块检查井施工工艺 (22)5.2.2测量放线 (22)5.2.3垫层及底板混凝土浇筑 (22)5.2.4模块砌筑 (23)5.2.5模块混凝土灌注 (24)5.2.6脚手架搭设 (24)5.2.7盖板安装 (25)5.2.8井筒砌筑及井口加固 (26)5.3闭水试验 (26)5.3.1试验流程 (26)5.3.2试验准备 (26)5.3.3试验方法 (27)5.4沟槽回填 (29)5.4.1管道沟槽回填 (29)5.4.2检查井回填 (30)6施工保证措施 (30)6.1质量保证措施 (30)6.1.1质量管理目标 (31)6.1.2质量管理体系 (31)6.1.3 技术保证措施 (33)6.2职业健康安全管理体系 (33)6.2.1安全管理体系 (33)6.2.2安全技术管理体系 (34)6.2.3安全监督管理体系 (34)6.2.4职业健康安全管理组织机构 (35)6.3环境保护与文明施工 (36)6.3.1 环境保护与水土保持 (37)6.3.2重要环境保护措施 (37)6.3.3 文明施工 (42)6.4季节性施工措施 (44)6.4.1夏季施工措施 (44)6.4.2雨季施工措施 (45)7扬尘治理 (46)7.1扬尘防治目标 (46)7.2施工准备 (46)7.2.1场地清理 (46)7.2.2材料准备及堆放 (46)7.2.3机械设备 (47)7.2.4扬尘防治资源配置 (47)7.3扬尘治理管理制度 (48)7.3.1建立健全扬尘防治规章制度 (48)7.3.1.4围挡及喷淋设施 (48)7.3.1.5自动冲洗设施 (49)7.4扬尘防治管理措施 (49)7.4.1明确扬尘防治责任 (50)7.4.3具体施工降尘措施 (50)仓储五街污水工程施工专项方案(双鹤四街~规划路)1工程概况1.1编制依据及原则1.1.1编制依据(1)《郑州航空港经济综合实验区(郑州新郑综合保税区)仓储五街污水工程施工图设计》(2)《砌体结构工程施工质量验收规范》GB50203-2011(3)《给水排水管道工程施工及验收规范》GB50268-2008(4)《市政排水管道工程及附属设施》06MS201(5)《检查井盖》GB/T23858-2009(6)《井盖及踏步》97S501(7)《混凝土模板式排水检查井》12S522(8)《埋地矩形雨水管道及其附属构筑物》09SMS202-1(9)《地下工程防水技术规范》GB50108-2008(10)《埋地塑料排水管道工程技术规范》(CJJ143-2010)(11)《施工现场临时用电安全技术规程》JGJ46-2005;(12)《关于规范砼模块砌体质量的通知》(郑市政监督字【2012】44号郑州市市政工程质量监督专业站文件)(13)《施工现场临时用电安全技术规程》JGJ46-2005;(14)《建筑机械使用安全技术规程》JGJ 33-2012;(15)《建筑施工安全检查标准》JGJ59—2011;(16)《建筑工程施工现场供用电安全规范》GB 50194-2014;(17)《用电安全导则》GB/T13869;(18)《河南省城市市容和环境卫生管理条例》(19)河南省住房和城乡建设厅文件关于发布河南省工程建设标准《城乡房屋建筑和市政基础设施基础设施施工程及道路扬尘防治标准(试行)》的通知(20)《关于郑州市调整建设工程施工扬尘污染防治费的通知》(21)《郑州市城市市容和环境卫生管理条例》(22)《河南省城市市容和环境卫生管理条例》(23)《城市建筑垃圾管理规定》(24)《郑州市城市工程渣土管理办法》(25)《郑州市建筑垃圾清运公司重组整合实施方案的通知》(郑州市城市管理整治提升活动领导小组办公室印发)1.1.2编制原则(1)严格执行国家及地方的有关政策、法规、规程、规范、标准和条例。

海绵城市生态滞留池雨水口生态树池弃流井运行与维护措施

海绵城市生态滞留池雨水口生态树池弃流井运行与维护措施

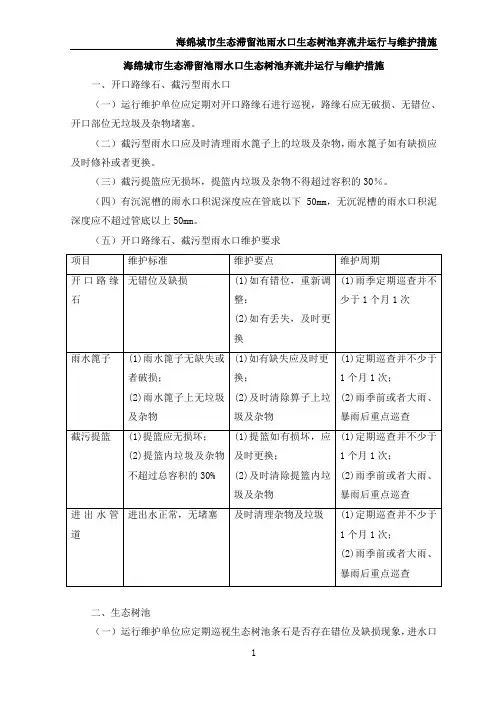

海绵城市生态滞留池雨水口生态树池弃流井运行与维护措施一、开口路缘石、截污型雨水口(一)运行维护单位应定期对开口路缘石进行巡视,路缘石应无破损、无错位、开口部位无垃圾及杂物堵塞。

(二)截污型雨水口应及时清理雨水篦子上的垃圾及杂物,雨水篦子如有缺损应及时修补或者更换。

(三)截污提篮应无损坏,提篮内垃圾及杂物不得超过容积的30%。

(四)有沉泥槽的雨水口积泥深度应在管底以下50mm,无沉泥槽的雨水口积泥深度应不超过管底以上50mm。

(五)开口路缘石、截污型雨水口维护要求二、生态树池(一)运行维护单位应定期巡视生态树池条石是否存在错位及缺损现象,进水口有无垃圾及杂物堵塞。

(二)生态树池雨水进水口应进水正常,雨水篦子下部垃圾及杂物不应超过有效容积的30%。

(三)雨后生态树池内积水不得超过24h。

(四)树木应长势良好,满足设计及景观要求。

生态树池维护要求三、弃流井(一)进水口和出水口应及时清理垃圾与沉积物,保证过水通畅。

(二)运行维护单位应每季度检查设施进水管、出水管和雨水弃流管是否出现堵塞、开裂或错位,并应根据检查结果进行清理与维护。

(三)运行维护单位应适时清理弃流井管道进出口、溢流堰、筛网上的杂物,清理频率不应低于每月一次,雨季前或者大雨、暴雨后应重点巡查。

(四)对于自控型、水力型弃流井,应定期检查相关阀门、液位控制器、自动控制弃流装置等,检查频率不应低于每月一次,汛期前或者大雨、暴雨后应重点巡查,如有故障应及时维护。

(五)弃流井维护要求(一)生物滞留池应根据植被品种定期修剪和挖除,修剪高度应保持在设计范围内,修剪的枝叶应及时清理,不得堆积。

(二)生物滞留池内杂草宜人工清除,不宜使用除草剂和杀虫剂,特别是在植物生长期,应限制使用。

(三)运行维护单位应定期巡检植物是否存在疾病感染、长势不良等情况,并应采取针对性措施;当植被出现缺株时,应定期补种;在植物长势不良处应重新播种,如有需要,应更换更适宜环境的植物品种。

渗井式全过程海绵雨水生物滞留池施工工法(2)

渗井式全过程海绵雨水生物滞留池施工工法(2)

渗井式全过程海绵雨水生物滞留池施工工法渗井式全过程海绵雨水生物滞留池施工工法一、前言海绵城市建设是解决城市雨洪问题、改善城市生态环境的有效途径,而渗井式全过程海绵雨水生物滞留池施工工法是实现海绵城市建设的一种重要方法。

本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。

二、工法特点渗井式全过程海绵雨水生物滞留池施工工法具有以下特点:将渗滞井与生物滞留池相结合,实现雨水的预处理和净化功能;采用全过程设计,包括雨水收集、进入渗滞井、渗滞井集流、生物滞留池净化等多个阶段,达到多层级净化效果;结构简单,施工方便,能够适应各种地形和场地条件。

三、适应范围渗井式全过程海绵雨水生物滞留池施工工法适用于城市道路、广场、小区等场地,能够有效处理来自降雨的雨水,并减少雨洪对城市排水系统的冲击。

四、工艺原理施工工法的核心工艺原理是渗滞井与生物滞留池的结合应用。

渗滞井通过孔径和孔距的设计,使雨水能够有效渗入土壤,通过土壤层的过滤和生物化学反应去除悬浮物、沉积物和污染物。

生物滞留池则利用植物根系和微生物的作用,对雨水进行吸附和分解,进一步净化水质。

整个过程实现了雨水从收集到净化的全程处理。

五、施工工艺施工工艺包括以下步骤:确定施工场地和工程设计方案;进行场地的准备工作,包括土地平整和地面砌体的施工;进行渗滞井和生物滞留池的施工,包括井筒的安装、滞留层的建设等;进行雨水收集管道的安装和调试;进行系统的调试和验收工作。

六、劳动组织施工过程中需要合理组织施工人员,包括技术人员、工人等。

需要注意协调各个工种之间的工作关系,确保施工进度和质量。

七、机具设备施工工法所需的机具设备包括挖掘机、混凝土搅拌机、起重机、管道铺设设备等。

这些机具设备具有不同的特点和使用方法,需要根据具体的施工需求进行选择和配置。

八、质量控制质量控制是保证施工工程质量的重要环节。

需要制定施工质量控制计划,包括每个施工阶段的质量要求和控制方法。

海绵城市施工方案

海绵城市施工方案

海绵城市施工方案1工程概况 01.1编制根据及原则 01.1.1编制根据 01.1.2编制原则 (1)1.2工程简介 (1)1.3现场施工条件 (2)1.3.1水文条件 (2)1.3.2地质条件 (2)1.3.3交通条件及资源分布 (3)1.4要紧工程量 (3)2施工部署 (3)2.1施工组织机构 (4)2.2区段划分 (6)2.3总体施工方法 (6)2.4施工组织措施 (6)2.4.1 准备阶段组织措施 (6)2.4.2 施工阶段组织措施 (7)2.4.3 验收阶段组织措施 (7)3施工现场平面布置 (8)3.1施工道路及围挡布置 (8)3.2施工营地 (9)3.3施工及生活用电 (9)3.4生活、施工用水 (10)3.5生产及加工场 (10)4施工进度计划及资源配置 (10)4.1进度计划 (10)4.1.1污水总进度计划 (10)4.1.2各分段进度计划 (11)4.2施工准备 (11)4.2.1技术准备 (11)4.2.2现场准备 (12)4.2.3物资准备 (12)4.2.4施工队伍准备 (12)4.2.5资金准备 (12)4.3资源配置 (12)4.3.1人员配备 (12)4.3.2机械配置 (13)4.3.3材质标准 (13)5要紧施工方案 (14)5.1污水管道施工方法 (14)5.1.1施工工艺流程 (14)5.1.2测量放线 (14)5.1.3施工降水 (15)5.1.4沟槽开挖 (15)5.1.5沟槽排水 (17)5.1.6坡顶降水排水 (18)5.1.7管道基础 (18)5.1.8管道安装 (19)5.2检查井施工 (20)5.2.1模块检查井施工工艺 (21)5.2.2测量放线 (21)5.2.3垫层及底板混凝土浇筑 (21)5.2.4模块砌筑 (22)5.2.5模块混凝土灌注 (23)5.2.6脚手架搭设 (23)5.2.7盖板安装 (24)5.2.8井筒砌筑及井口加固 (25)5.3闭水试验 (25)5.3.1试验流程 (25)5.3.2试验准备 (25)5.3.3试验方法 (26)5.4沟槽回填 (28)5.4.1管道沟槽回填 (28)5.4.2检查井回填 (29)6施工保证措施 (29)6.1质量保证措施 (29)6.1.1质量管理目标 (30)6.1.2质量管理体系 (30)6.1.3 技术保证措施 (32)6.2职业健康安全管理体系 (32)6.2.1安全管理体系 (32)6.2.2安全技术管理体系 (33)6.2.3安全监督管理体系 (33)6.2.4职业健康安全管理组织机构 (34)6.3环境保护与文明施工 (35)6.3.1 环境保护与水土保持 (36)6.3.2重要环境保护措施 (36)6.3.3 文明施工 (41)6.4季节性施工措施 (43)6.4.1夏季施工措施 (43)6.4.2雨季施工措施 (44)7扬尘治理 (45)7.1扬尘防治目标 (45)7.2施工准备 (45)7.2.1场地清理 (45)7.2.2材料准备及堆放 (45)7.2.3机械设备 (46)7.2.4扬尘防治资源配置 (46)7.3扬尘治理管理制度 (47)7.3.1建立健全扬尘防治规章制度 (47)7.3.1.4围挡及喷淋设施 (47)7.3.1.5自动冲洗设施 (48)7.4扬尘防治管理措施 (48)7.4.1明确扬尘防治责任 (49)7.4.3具体施工降尘措施 (49)仓储五街污水工程施工专项方案(双鹤四街~规划路)1工程概况1.1编制根据及原则1.1.1编制根据(1)《郑州航空港经济综合实验区(郑州新郑综合保税区)仓储五街污水工程施工图设计》(2)《砌体结构工程施工质量验收规范》GB50203-2011(3)《给水排水管道工程施工及验收规范》GB50268-2008(4)《市政排水管道工程及附属设施》06MS201(5)《检查井盖》GB/T23858-2009(6)《井盖及踏步》97S501(7)《混凝土模板式排水检查井》12S522(8)《埋地矩形雨水管道及其附属构筑物》09SMS202-1(9)《地下工程防水技术规范》GB50108-2008(10)《埋地塑料排水管道工程技术规范》(CJJ143-2010)(11)《施工现场临时用电安全技术规程》JGJ46-2005;(12)《关于规范砼模块砌体质量的通知》(郑市政监督字【2012】44号郑州市市政工程质量监督专业站文件)(13)《施工现场临时用电安全技术规程》JGJ46-2005;(14)《建筑机械使用安全技术规程》JGJ 33-2012;(15)《建筑施工安全检查标准》JGJ59—2011;(16)《建筑工程施工现场供用电安全规范》GB 50194-2014;(17)《用电安全导则》GB/T13869;(18)《河南省城市市容与环境卫生管理条例》(19)河南省住房与城乡建设厅文件关于公布河南省工程建设标准《城乡房屋建筑与市政基础设施基础设施施工程及道路扬尘防治标准(试行)》的通知(20)《关于郑州市调整建设工程施工扬尘污染防治费的通知》(21)《郑州市城市市容与环境卫生管理条例》(22)《河南省城市市容与环境卫生管理条例》(23)《城市建筑垃圾管理规定》(24)《郑州市城市工程渣土管理办法》(25)《郑州市建筑垃圾清运公司重组整合实施方案的通知》(郑州市城市管理整治提升活动领导小组办公室印发)1.1.2编制原则(1)严格执行国家及地方的有关政策、法规、规程、规范、标准与条例。

海绵城市施工方案

海绵城市施工方案

海绵城市施工方案一、简易型生物滞留设施(一)一般规定1 简易型生物滞留设施除应满足设计要求,还应符合《园林绿化工程施工及验收规范》(CJJ82)要求;2 简易型生物滞留设施自上而下设置蓄水层、覆盖层及原土,各层设置要求满足下列条件:1)蓄水层:蓄水深度根据植物耐淹性能、土壤渗透性能及年径流控制目标确定,一般为200~300mm,并应设100mm的超高;2)覆盖层:常规采用干枯的树叶、树皮进行覆盖,最大深度为50~100mm厚;3 简易型生物滞留设施内应设有溢流井和渗井等溢流设施,溢流高度宜设为100mm。

(二)施工要求1 简易型生物滞留设施应按下列工序进行施工:挖掘素土→回填至密实度→要求铺种植营养土及种植植物→铺设树皮覆盖层→残土处理→清扫整理简易型生物滞留设施施工工序2 简易型生物滞留设施施工,应符合下列要求:1)严格按照施工图设计进行放线,埋设控制点。

2)应根据设计图纸并结合现场实际地形地貌控制高程,同时要求坡度顺畅,避免阻水。

3)覆盖层应根据不同地区植物种植需求,同时结合景观效果,采用树皮作为覆盖层。

树皮不应选用轻质树皮,防止遇水后流失。

(三)验收标准主控项目1 生物滞留构造应满足设计要求,不得导致周边次生灾害发生。

检验方法:观察检查、钢尺量测。

2 生物滞留溢流装置应符合设计要求,设计未明确时,溢流口应高于设计液位100mm。

检验方法:观察检查、钢尺量测。

3 蓄水层深度应符合设计要求,设计未明确时,一般为200~300mm,最高不超过400mm,并应设100mm 的超高。

检验方法:观察检查、钢尺量测。

一般项目4 覆盖层采用树皮层的厚度允许偏-10mm。

检验方法:观察检查、钢尺量测。

5 穿孔PVC排水管钻孔率应不小于设计要求95%。

检验方法:观察检查。

二、渗井(一)一般规定1 渗井主要适用于小区内园林景观建筑、道路及停车场的周围绿地区域,在土壤渗透条件较好的情况下宜设置渗井。

渗井应用于径流污染严重、设施底部渗透面距离季节性最高地下水位或岩石层小于1m及距离建筑物基础小于3m(水平距离)的区域时,应采取必要的措施防止发生灾害。

海绵城市措施——生物滞留池设计及建设说明

海绵城市措施——生物滞留池设计及建设说明

SITE CONSIDERATIONSABILITY TO MEET SWM OBJECTIVESNMaterialSpecificationQuantityFilter Media CompositionFilter Media Soil Mixture to contain:85 to 88% sand 8 to 12% soil fines3 to 5% organic matter (leaf compost)Other Criteria:Phosphorus soil test index (P-Index) value Cationic exchange capacity (CEC) greater Free of stones, stumps, roots and other ••••Recommended depth is between 1.0 and 1.25 metres.BMPWater Balance BenefitWater Quality ImprovementStream Channel Ero -sion Control BenefitsBioretention with no underdrainYesYes – size for water quality storage requirement Partial – based on available storagevolume and infiltration ratesBioretention with underdrainPartial – based on available storage volume beneath the underdrain and soil infiltration rate Yes – size for water quality storage requirement Partial – based on available storage volume beneath the underdrain and soil infiltration rate Bioretention with underdrain and impermeable linerPartial – some volume reduction through evapo -transpirationYes – size for water quality storage requirementPartial – some volume reduction through evapotranspirationSite TopographyWellhead ProtectionFacilities receiving road or parking lot runoff should not be located within two (2) year time-of-travel wellhead protection areas.Available SpaceReserve open areas of about 10 to 20% of the size of the contributing drainage area.FOR FURTHER DETAILS SEE SECTION 4.5 OF THE CVC/TRCA LID SWM GUIDESource: Wisconsin Department of Natural ResourcesA capped vertical stand pipe consisting of an anchored 100 to 150 mm diameter perforated pipe with a lockable cap installed to the bottom of the facility is recom -mended for monitoring drainage time between storms.GENERAL SPECIFICATIONSUNDERDRAINOnly needed where native soil infiltration rate is less than 15 mm/hr (hydraulic conductivity of less than 1x10-6 cm/s).Should consist of a perforated pipe embedded in the coarse gravel storage layer at least 100 mm above the bottom.A strip of geotextile filter fabric placed between the filter media and pea gravel choking layer over the perforated pipe is optional to help prevent fine soil particles A vertical standpipe connected to the underdrain can be used as a cleanout and ••Source: Minnesota Businesses for Clean WaterSource: City of PortlandSource: City of Portland。

海绵城市生物滞留池施工方案

海绵城市生物滞留池施工方案

生物滞留池施工方案1、生物滞留带概念生物滞留设施就是指在地势较低的区域,通过植物、土壤与微生物系统蓄渗、净化径流雨水的设施。

生物滞留带就是生物滞留设施的一种形式。

道路与广场内径流雨水可通过路缘石豁口进入,路缘石豁口尺寸与数量需根据道路纵坡等计算确定。

设施结构层外侧及底部应设置透水土工布,防止周围原土侵入。

生物滞留设施的蓄水层深度应根据植物耐淹性能与土壤渗透性能来确定,一般为200~300mm,换土层介质类型及深度应满足出水水质要求,还应符合植物种植及园林绿化养护管理技术要求。

为防止换土层介质流失,换土层底部一般设置透水土工布隔离层,也可采用厚度不小于100mm的砂层(细砂与粗砂)代替。

砾石层起排水作用,厚度为300mm,在其底部埋置管径为150mm的穿孔排水管,砾石应洗净且粒径不小于穿孔管的开孔孔径。

2、施工工艺流程按照施工图纸进行测量放线。

②挖掘在灰线、标高、轴线复核检查无误后方可按照设计图纸进行挖土施工,人工休整边坡。

开挖时严格按照指定的地点将符合种植的种植土装车,装车时不得将车装的过满,以免行车时将土散落在道路上。

不得将垃圾及建筑垃圾装车。

机械开挖时严禁闲杂人等进入施工现场。

③材料运输将材料运至施工现场,在运输过程中司机必须将篷布盖好,以免将土洒落在路上。

运输至现场时必须按照现场指挥将土倒在指定地点,不得随意乱倒影响施工。

运输车辆必须遵守交通规则。

④检验瓜子片、碎石质量对瓜子片、级配砂石进行技术鉴定,其质量均应达到设计要求或规范的规定。

⑤透水土工布的铺设土工布铺设时,沿着碎石表面进行铺设,铺设方向与滞留带推进方向一致。

相邻土工布的搭接长度不小于1m。

铺设过程中如出现破损或孔洞时及时进行修补,修补采用与土工布相同的材料,用工业缝纫机与强度≥150N的尼龙线缝合,且缝接宽度不小于设计搭接宽度。

土工布铺设完后,尽快进行上部铺填施工。

⑥分层铺筑碎石铺筑碎石的每层厚度,一般为15~20cm,本工程为30cm,分层厚度可用样桩控制,必须按预先设计好的标高由人工用铁锹整理。

海绵城市-生物滞留池施工方案

海绵城市-生物滞留池施工方案

生物滞留池施工方案1、生物滞留带概念生物滞留设施是指在地势较低的区域,通过植物、土壤和微生物系统蓄渗、净化径流雨水的设施。

生物滞留带是生物滞留设施的一种形式。

道路和广场内径流雨水可通过路缘石豁口进入,路缘石豁口尺寸和数量需根据道路纵坡等计算确定。

设施结构层外侧及底部应设置透水土工布,防止周围原土侵入。

生物滞留设施的蓄水层深度应根据植物耐淹性能和土壤渗透性能来确定,一般为200~300mm,换土层介质类型及深度应满足出水水质要求,还应符合植物种植及园林绿化养护管理技术要求。

为防止换土层介质流失,换土层底部一般设置透水土工布隔离层,也可采用厚度不小于100mm的砂层(细砂和粗砂)代替。

砾石层起排水作用,厚度为300mm,在其底部埋置管径为150mm的穿孔排水管,砾石应洗净且粒径不小于穿孔管的开孔孔径。

2、施工工艺流程①放线按照施工图纸进行测量放线。

②挖掘在灰线、标高、轴线复核检查无误后方可按照设计图纸进行挖土施工,人工休整边坡。

开挖时严格按照指定的地点将符合种植的种植土装车,装车时不得将车装的过满,以免行车时将土散落在道路上。

不得将垃圾及建筑垃圾装车。

机械开挖时严禁闲杂人等进入施工现场。

③材料运输将材料运至施工现场,在运输过程中司机必须将篷布盖好,以免将土洒落在路上。

运输至现场时必须按照现场指挥将土倒在指定地点,不得随意乱倒影响施工。

运输车辆必须遵守交通规则。

④检验瓜子片、碎石质量对瓜子片、级配砂石进行技术鉴定,其质量均应达到设计要求或规范的规定。

⑤透水土工布的铺设土工布铺设时,沿着碎石表面进行铺设,铺设方向与滞留带推进方向一致。

相邻土工布的搭接长度不小于1m。

铺设过程中如出现破损或孔洞时及时进行修补,修补采用与土工布相同的材料,用工业缝纫机和强度≥150N的尼龙线缝合,且缝接宽度不小于设计搭接宽度。

土工布铺设完后,尽快进行上部铺填施工。

⑥分层铺筑碎石铺筑碎石的每层厚度,一般为15~20cm,本工程为30cm,分层厚度可用样桩控制,必须按预先设计好的标高由人工用铁锹整理。

海绵城市工程施工方案

海绵城市工程施工方案

海绵城市工程施工方案本项目在水景观工程施工中响应海绵城市建设理念,结合本工程实际情况,充分利用河湖水系沿岸和低洼地区布置中、小型雨洪调蓄绿地,要结合竖向条件,建设大型雨洪多功能渗蓄绿地。

城市绿地改造除了要消纳场地内部径流以外,应在合理范围内将周边汇水面(如道路、停车场、建筑与小区等)的雨水径流引入集中绿地或广场中的雨水控制利用设施;充分利用场地内部绿化空间和景观水体建设大型调蓄设施,如将现有绿地改造为下沉式绿地,采用雨水塘以及雨水湿地等雨水滞蓄、调节设施滞留、净化及传输雨水径流;城市绿地内湿塘、雨水湿地等雨水调蓄设施应采取水质控制措施,利用雨水湿地等设施提高水体的自净能力,有条件的可设置人工土壤渗滤等辅助设施对水体进行循环净化。

在确保径流水质的同时,将收集净化后的雨水用于绿地浇灌、道路浇洒和冲厕等。

雨水设施内植物宜根据设施水分条件、径流雨水水质等进行选择,宜选择耐淹、耐污能力较强的乡土植物。

(1)透水铺装在园林景观道路、绿地公园人行道步道、自行车道、社区内地面装饰、轻量级道路、户外停车场等位置利用透水铺装结构,将路面的雨水渗透到路基或是周围的土壤中加以储存,防止因水流对河堤的冲刷而造成水土流失,有利于绿化植物扎根生长。

把透水混凝土运用到城市河道的堤岸、护坡工程,实现“水清、岸绿、景美”的景观效果。

透水铺装主要有透水砖铺装、透水水泥混凝土铺装、透水沥青混凝土铺装,嵌草砖、园林铺装中的鹅卵石、碎石铺装等也属于渗透铺装。

透水铺装结构均符合《透水砖路面技术规程》(CJJ/T188)、《透水沥青路面技术规程》(CJJ/T190)和《透水水泥混凝土路面技术规程》(CJJ/T135)的规定。

透水砖铺装典型效果如图131。

图131 透水砖铺装典型效果图(2)绿色屋顶在承重、防水和坡度合适的屋面打造绿色屋顶,利于屋面完成雨水的减排和净化,对于不适用绿色屋顶的屋面,也可以通过排水沟、雨水链等方式收集引导雨水进行贮蓄或下渗。

海绵城市-生物滞留池施工方案之令狐采学创编

海绵城市-生物滞留池施工方案之令狐采学创编

生物滞留池施工方案欧阳家百(2021.03.07)1、生物滞留带概念生物滞留设施是指在地势较低的区域,通过植物、土壤和微生物系统蓄渗、净化径流雨水的设施。

生物滞留带是生物滞留设施的一种形式。

道路和广场内径流雨水可通过路缘石豁口进入,路缘石豁口尺寸和数量需根据道路纵坡等计算确定。

设施结构层外侧及底部应设置透水土工布,防止周围原土侵入。

生物滞留设施的蓄水层深度应根据植物耐淹性能和土壤渗透性能来确定,一般为200~300mm,换土层介质类型及深度应满足出水水质要求,还应符合植物种植及园林绿化养护管理技术要求。

为防止换土层介质流失,换土层底部一般设置透水土工布隔离层,也可采用厚度不小于100mm的砂层(细砂和粗砂)代替。

砾石层起排水作用,厚度为300mm,在其底部埋置管径为150mm的穿孔排水管,砾石应洗净且粒径不小于穿孔管的开孔孔径。

2、施工工艺流程按照施工图纸进行测量放线。

②挖掘在灰线、标高、轴线复核检查无误后方可按照设计图纸进行挖土施工,人工休整边坡。

开挖时严格按照指定的地点将符合种植的种植土装车,装车时不得将车装的过满,以免行车时将土散落在道路上。

不得将垃圾及建筑垃圾装车。

机械开挖时严禁闲杂人等进入施工现场。

③材料运输将材料运至施工现场,在运输过程中司机必须将篷布盖好,以免将土洒落在路上。

运输至现场时必须按照现场指挥将土倒在指定地点,不得随意乱倒影响施工。

运输车辆必须遵守交通规则。

④检验瓜子片、碎石质量对瓜子片、级配砂石进行技术鉴定,其质量均应达到设计要求或规范的规定。

⑤透水土工布的铺设土工布铺设时,沿着碎石表面进行铺设,铺设方向与滞留带推进方向一致。

相邻土工布的搭接长度不小于1m。

铺设过程中如出现破损或孔洞时及时进行修补,修补采用与土工布相同的材料,用工业缝纫机和强度≥150N的尼龙线缝合,且缝接宽度不小于设计搭接宽度。

土工布铺设完后,尽快进行上部铺填施工。

⑥分层铺筑碎石铺筑碎石的每层厚度,一般为15~20cm,本工程为30cm,分层厚度可用样桩控制,必须按预先设计好的标高由人工用铁锹整理。

绿化住宅区中海绵城市生物滞留池施工技术研究

绿化住宅区中海绵城市生物滞留池施工技术研究

绿化住宅区中海绵城市生物滞留池施工技术研究摘要:本文旨在探讨海绵城市生物滞留池在住宅区绿化中的施工技术。

首先,文章介绍了海绵城市生物滞留池的概念和优势,并研究了住宅区绿化中海绵城市生物滞留池的设计及施工技术。

其次,分析了施工过程中可能出现的问题,并提出了合理的解决方案。

最后,文章总结了住宅区绿化中海绵城市生物滞留池施工技术的研究成果,为今后的绿化项目提供参考。

关键词:海绵城市;生物滞留池;住宅区;绿化;施工技术引言:随着生态文明建设的发展,绿化工程在城市建设中发挥着越来越重要的作用,有助于改善城市环境,提升居民生活质量。

海绵城市作为一种新型绿色建设理念,它赋予住宅区绿化工程新的可能。

本文旨在探讨海绵城市生物滞留池在住宅区绿化中的施工技术。

一、海绵城市生物滞留池的概念和优势海绵城市生物滞留池(bioretention cells)是一种新型的景观技术,可以有效地改善城市洪水管理。

它是一种结合地表的景观和水处理技术的城市景观,它利用植物和土壤来减少城市雨水的影响,从而减少污水的排放。

海绵城市生物滞留池的概念是指将景观和水处理技术结合在一起,以减少城市雨水的影响。

它是一种被设计成有效处理降雨和污染物的景观技术,它可以改善城市的排水能力,减少污染物的排放,缓解城市洪水的灾害,同时还能为城市提供一个有益的景观。

海绵城市生物滞留池具有许多优势。

首先,它可以有效地减少城市雨水的影响,从而改善城市洪水管理。

这样,它可以有效地减少污染物的排放,缓解城市洪水的灾害。

其次,它可以作为一种景观有效地改善城市的外观,并为城市提供一个舒适的环境。

此外,它还可以有效地提高城市的生态质量,为城市的可持续发展提供支持。

另外,海绵城市生物滞留池还有很多技术优势。

首先,它具有良好的水处理性能,可以有效地减少污染物的排放。

其次,它可以有效地保存和改善地表水的水质,同时还可以改善土壤的质量。

此外,它还能有效地缓解城市洪水的灾害,从而减少洪水造成的损失。

蓄水池施工方案之欧阳歌谷创作

蓄水池施工方案之欧阳歌谷创作

蓄水池施工方案欧阳歌谷(2021.02.01)一、准备工作:1、基础开工前,向监理工程师提交本工程施工组织设计和开工报告,经监理2、测量放样:按图纸设计的平面位置、标高及几何尺寸进行施工放样。

3、施工现场用电采用照明电,施工用水采用现场修建临时蓄水池。

4、在现场设置“施工须知”牌,标明主要技术负责人、现场质量管理员、试验检测人、安全负责人;砼、砂浆配合比、主要施工工艺及质量标准,来指导施工。

二、基坑开挖:1、将基坑控制桩延长于基坑外2米处加以固定。

2、基坑开挖应保持良好的排水,基坑外设置集水井,以利于基底排水。

3、用挖机开挖至设计标高+20cm处,然后人工挖除剩余20cm土,4、以免机械扰动原状土或超挖。

5、基坑开挖后应检验基底承载力,合格后,妥善修整,在最短的时间内放样、装模,用砂浆封底再进行基础的砌筑。

若承载力达不到要求,6、应按监理工程师的指示处理。

三、施工工艺及流程图1、基底处理:基底铺设50厘米厚碎石垫层,开挖基坑后,先对基底整平、夯实;再进行碎石填筑,碎石分层填筑压实,分层压实,压路机无法压实的地方采用小型打夯机进行夯实。

2、浆砌片石基础:开挖基坑及处理后,检验基底尺寸及标高,报请监理工程师验收合格后砌筑基础。

墙身为7.5号水泥砂浆砌筑片石,片石厚度不小于150mm,基础与台身之间用石笋连接,以增强基础与台身之间的结合。

沉降缝以沥青麻絮填塞。

3、浆砌墙身:待基础砌筑后,进行墙身的放样。

墙身为7.5号水泥砂浆砌筑片石、块石,片石厚度不小于150mm,墙面采用块石镶面,块石厚度统一采用250mm,宽度为厚度的 1.0~1.5倍,长度为厚度的1.5~3.0倍。

在砌筑第一层时,湿润基础浆砌片石后再坐浆砌筑。

在墙身砌筑时采用样板挂线或两面立杆挂线,内、外面线保证顺直整齐,外面逐层收坡,在施工过程中要经常校正线杆,以保证砌体各部尺寸符合图纸要求。

砌体分层砌筑每一工作层大致找平,砌筑前每一石块均用净水洗净使其彻底饱和,所有石块应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位。

海绵城市施工方案之欧阳引擎创编

海绵城市施工方案之欧阳引擎创编

海绵城市施工方案欧阳引擎(2021.01.01)1 工程概况a、雨水回用设施本地块设置地埋式雨水回用设施,设于绿化内,雨水回用于道路广场绿化浇洒90m3/d、车库冲洗用水82m3/d、水景补水60m3/d,平均日用水量约为232m3/d,考虑储存3天的用水量,则雨水储水容积为696m3。

雨水回用系统供水管上不得装设取水龙头,应采取防止误接、误用、误饮措施。

b、下凹式绿地下沉式绿地其建设费用和维护费用较低,具有一定的调蓄作用,其绿地范围内应根据下凹深度配置耐淹性植物。

尽可能的增加场地植被面积并引导雨水流入植被覆盖区,本工程地块设下凹式绿地2600m2,下凹深度20cm,可调蓄容积为2600X0.20=520m3。

c、透水停车位本工程室外临时停车场、场间小道采用透水铺装,共计面积约3500㎡。

d、路面及广场本工程园区道路、广场等采用干砌砖石地面,共计面积约20000㎡。

路面结构层自上而下6cm透水砖+粗砂找平层+15cm 的1020mm粒径C25强固透水砼素色层+15cm碎石垫层。

e、水景本工程设置了3000m2的水景,水池深度50cm,可调节水位高度10cm,可调蓄容积为3000X0.10=300m3通过园区的下凹绿地、雨水收集回用池、透水铺装的设置,可满足年径流总量控制率达到75%,外排雨水流量径流系数≤0.6,最终缓解地块管网压力,提升排水系统排水能力,改善地块水环境。

通过雨水回用于绿化浇洒,可节约水资源。

2 雨水回收系统2.1 雨水回用系统概述1.雨水回用流程为:雨水收集→初期弃流→雨水蓄水池→机械过滤→紫外线消毒→清水箱→供给绿化灌溉、道路浇洒及汽车库地面冲洗。

2.雨水循环回用管道试压合格后外壁刷成浅绿色,并在其外壁模印或打印明显耐久的“雨水”标志;公共场所及绿化的雨水取水口设带锁装置;工程验收时逐段进行检查,防止误接。

3.雨水回用系统由专业厂家二次深化设计。

4.由于本次招标未包含雨水回用系统相关设备及管路,因此本方案仅按常规系统编制,待二次深化设计图纸确认后,我院将重新编制专项施工方案。

海绵城市施工方案之欧阳与创编

海绵城市施工方案之欧阳与创编

目录仓储五街污水工程施工专项方案(双鹤四街~规划路)1工程概况1.1编制依据及原则1.1.1编制依据(1)《郑州航空港经济综合实验区(郑州新郑综合保税区)仓储五街污水工程施工图设计》(2)《砌体结构工程施工质量验收规范》GB50203-2011(3)《给水排水管道工程施工及验收规范》GB50268-2008(4)《市政排水管道工程及附属设施》06MS201(5)《检查井盖》GB/T23858-2009(6)《井盖及踏步》97S501(7)《混凝土模板式排水检查井》12S522(8)《埋地矩形雨水管道及其附属构筑物》09SMS202-1(9)《地下工程防水技术规范》GB50108-2008(10)《埋地塑料排水管道工程技术规范》(CJJ143-2010)(11)《施工现场临时用电安全技术规程》JGJ46-2005;(12)《关于规范砼模块砌体质量的通知》(郑市政监督字【2012】44号郑州市市政工程质量监督专业站文件)(13)《施工现场临时用电安全技术规程》JGJ46-2005;(14)《建筑机械使用安全技术规程》JGJ 33-2012;(15)《建筑施工安全检查标准》JGJ59—2011;(16)《建筑工程施工现场供用电安全规范》GB 50194-2014;(17)《用电安全导则》GB/T13869;(18)《河南省城市市容和环境卫生管理条例》(19)河南省住房和城乡建设厅文件关于发布河南省工程建设标准《城乡房屋建筑和市政基础设施基础设施施工程及道路扬尘防治标准(试行)》的通知(20)《关于郑州市调整建设工程施工扬尘污染防治费的通知》(21)《郑州市城市市容和环境卫生管理条例》(22)《河南省城市市容和环境卫生管理条例》(23)《城市建筑垃圾管理规定》(24)《郑州市城市工程渣土管理办法》(25)《郑州市建筑垃圾清运公司重组整合实施方案的通知》(郑州市城市管理整治提升活动领导小组办公室印发)1.1.2编制原则(1)严格执行国家及地方的有关政策、法规、规程、规范、标准和条例。

海绵城市施工方案

海绵城市施工方案

目录1 工程概况 (1)1.1编制依据及原则 (1)1.1.1编制依据 (1)1.1.2编制原则 (2)1.2工程简介 (2)1.3现场施工条件 (3)1.3.1水文条件 (3)1.3.2地质条件 (3)1.3.3交通条件及资源分布 (4)1.4主要工程量 (4)2 施工部署 (5)2.1施工组织机构 (5)2.2区段划分 (7)2.3总体施工方法 (7)2.4施工组织措施 (7)2.4.1准备阶段组织措施 . (7)2.4.2施工阶段组织措施 . (8)2.4.3验收阶段组织措施 . (9)3 施工现场平面布置 (9)3.1施工道路及围挡布置 (9)3.2施工营地 (10)3.3施工及生活用电 (10)3.4生活、施工用水 (11)3.5生产及加工场 (11)4 施工进度计划及资源配置 (11)4.1进度计划 (11)4.1.1污水总进度计划 (11)4.1.2各分段进度计划 (12)4.2施工准备 (12)4.2.1技术准备 (12)4.2.2现场准备 (13)4.2.3物资准备 (13)4.2.4施工队伍准备 (13)4.2.5资金准备 (13)4.3资源配置 (14)4.3.1人员配备 (14)4.3.2机械配置 (14)4.3.3材质标准 (15)5 主要施工方案 (15)5.1 污水管道施工方法 (15)5.1.1施工工艺流程 (15)5.1.2测量放线 (15)5.1.3施工降水 (16)5.1.4沟槽开挖 (16)5.1.5沟槽排水 (18)5.1.6坡顶降水排水 (19)5.1.7管道基础 (19)5.1.8管道安装 (20)5.2 检查井施工 (21)5.2.1模块检查井施工工艺 (22)5.2.2测量放线 (22)5.2.3垫层及底板混凝土浇筑 (22)5.2.4模块砌筑 (23)5.2.5模块混凝土灌注 (24)5.2.6脚手架搭设 (24)5.2.7盖板安装 (26)5.2.8井筒砌筑及井口加固 (26)5.3 闭水试验 (26)5.3.1试验流程 (26)5.3.2试验准备 (26)5.3.3试验方法 (27)5.4 沟槽回填 (29)5.4.1管道沟槽回填 (29)5.4.2检查井回填 (30)6 施工保证措施 (31)6.1 质量保证措施 (31)6.1.1质量管理目标 (31)6.1.2质量管理体系 (31)6.1.3技术保证措施 . (33)6.2 职业健康安全管理体系 (33)6.2.1安全管理体系 (33)6.2.2安全技术管理体系 (34)6.2.3安全监督管理体系 (34)6.2.4职业健康安全管理组织机构 (35)6.3 环境保护与文明施工 (37)6.3.1环境保护与水土保持 . (37)6.3.2重要环境保护措施 (37)6.3.3文明施工 . (42)6.4 季节性施工措施 (44)6.4.1夏季施工措施 (44)6.4.2雨季施工措施 (45)7 扬尘治理 (46)7.1扬尘防治目标 (46)7.2施工准备 (46)7.2.1场地清理 (46)7.2.2材料准备及堆放 (47)7.2.3机械设备 (47)7.2.4扬尘防治资源配置 (47)7.3扬尘治理管理制度 (48)7.3.1建立健全扬尘防治规章制度 (48)7.3.1.4围挡及喷淋设施 (48)7.3.1.5自动冲洗设施 (49)7.4扬尘防治管理措施 (49)7.4.1明确扬尘防治责任 (50)7.4.3具体施工降尘措施 (50)仓储五街污水工程施工专项方案( 双鹤四街 ~规划路 )1工程概况1.1 编制依据及原则1.1.1编制依据(1)《郑州航空港经济综合实验区(郑州新郑综合保税区)仓储五街污水工程施工图设计》(2)《砌体结构工程施工质量验收规范》 GB50203-2011(3)《给水排水管道工程施工及验收规范》 GB50268-2008(4)《市政排水管道工程及附属设施》 06MS201(5)《检查井盖》 GB/T23858-2009(6)《井盖及踏步》 97S501(7)《混凝土模板式排水检查井》 12S522(8)《埋地矩形雨水管道及其附属构筑物》 09SMS202-1(9)《地下工程防水技术规范》 GB50108-2008(10)《埋地塑料排水管道工程技术规范》( CJJ143-2010)(11)《施工现场临时用电安全技术规程》 JGJ46-2005;( 12)《关于规范砼模块砌体质量的通知》(郑市政监督字【2012】44号郑州市市政工程质量监督专业站文件)(13)《施工现场临时用电安全技术规程》 JGJ46-2005;(14)《建筑机械使用安全技术规程》 JGJ 33-2012 ;(15)《建筑施工安全检查标准》 JGJ59— 2011;(16)《建筑工程施工现场供用电安全规范》 GB 50194-2014;(17)《用电安全导则》 GB/T13869;(18)《河南省城市市容和环境卫生管理条例》(19)河南省住房和城乡建设厅文件关于发布河南省工程建设标准《城乡房屋建筑和市政基础设施基础设施施工程及道路扬尘防治标准(试行)》的通知(20)《关于郑州市调整建设工程施工扬尘污染防治费的通知》(21)《郑州市城市市容和环境卫生管理条例》(22)《河南省城市市容和环境卫生管理条例》(23)《城市建筑垃圾管理规定》(24)《郑州市城市工程渣土管理办法》(25)《郑州市建筑垃圾清运公司重组整合实施方案的通知》(郑州市城市管理整治提升活动领导小组办公室印发)1.1.2编制原则(1)严格执行国家及地方的有关政策、法规、规程、规范、标准和条例。

海绵城市施工方案

海绵城市施工方案

目录1工程概况 01.1编制依据及原则 01.1.1编制依据 01.1.2编制原则 (1)1.2工程简介 (1)1.3现场施工条件 (2)1.3.1水文条件 (2)1.3.2地质条件 (2)1.3.3交通条件及资源分布 (3)1.4主要工程量 (3)2施工部署 (3)2.1施工组织机构 (4)2.2区段划分 (6)2.3总体施工方法 (6)2.4施工组织措施 (6)2.4.1 准备阶段组织措施 (6)2.4.2 施工阶段组织措施 (7)2.4.3 验收阶段组织措施 (7)3施工现场平面布置 (8)3.1施工道路及围挡布置 (8)3.2施工营地 (9)3.3施工及生活用电 (9)3.4生活、施工用水 (10)3.5生产及加工场 (10)4施工进度计划及资源配置 (10)4.1进度计划 (10)4.1.1污水总进度计划 (10)4.1.2各分段进度计划 (11)4.2施工准备 (11)4.2.1技术准备 (11)4.2.2现场准备 (12)4.2.3物资准备 (12)4.2.4施工队伍准备 (12)4.2.5资金准备 (12)4.3资源配置 (12)4.3.1人员配备 (13)4.3.2机械配置 (13)4.3.3材质标准 (14)5主要施工方案 (14)5.1污水管道施工方法 (14)5.1.1施工工艺流程 (14)5.1.2测量放线 (14)5.1.3施工降水 (15)5.1.4沟槽开挖 (15)5.1.5沟槽排水 (17)5.1.6坡顶降水排水 (18)5.1.7管道基础 (18)5.1.8管道安装 (19)5.2检查井施工 (20)5.2.1模块检查井施工工艺 (21)5.2.2测量放线 (21)5.2.3垫层及底板混凝土浇筑 (21)5.2.4模块砌筑 (22)5.2.5模块混凝土灌注 (23)5.2.6脚手架搭设 (23)5.2.7盖板安装 (24)5.2.8井筒砌筑及井口加固 (25)5.3闭水试验 (25)5.3.1试验流程 (25)5.3.2试验准备 (25)5.3.3试验方法 (26)5.4沟槽回填 (28)5.4.1管道沟槽回填 (28)5.4.2检查井回填 (29)6施工保证措施 (29)6.1质量保证措施 (29)6.1.1质量管理目标 (30)6.1.2质量管理体系 (30)6.1.3 技术保证措施 (32)6.2职业健康安全管理体系 (32)6.2.1安全管理体系 (32)6.2.2安全技术管理体系 (33)6.2.3安全监督管理体系 (33)6.2.4职业健康安全管理组织机构 (34)6.3环境保护与文明施工 (35)6.3.1 环境保护与水土保持 (36)6.3.2重要环境保护措施 (36)6.3.3 文明施工 (41)6.4季节性施工措施 (43)6.4.1夏季施工措施 (43)6.4.2雨季施工措施 (44)7扬尘治理 (45)7.1扬尘防治目标 (45)7.2施工准备 (45)7.2.1场地清理 (45)7.2.2材料准备及堆放 (45)7.2.3机械设备 (46)7.2.4扬尘防治资源配置 (46)7.3扬尘治理管理制度 (47)7.3.1建立健全扬尘防治规章制度 (47)7.3.1.4围挡及喷淋设施 (47)7.3.1.5自动冲洗设施 (48)7.4扬尘防治管理措施 (48)7.4.1明确扬尘防治责任 (49)7.4.3具体施工降尘措施 (49)仓储五街污水工程施工专项方案(双鹤四街~规划路)1工程概况1.1编制依据及原则1.1.1编制依据(1)《郑州航空港经济综合实验区(郑州新郑综合保税区)仓储五街污水工程施工图设计》(2)《砌体结构工程施工质量验收规范》GB50203-2011(3)《给水排水管道工程施工及验收规范》GB50268-2008(4)《市政排水管道工程及附属设施》06MS201(5)《检查井盖》GB/T23858-2009(6)《井盖及踏步》97S501(7)《混凝土模板式排水检查井》12S522(8)《埋地矩形雨水管道及其附属构筑物》09SMS202-1(9)《地下工程防水技术规范》GB50108-2008(10)《埋地塑料排水管道工程技术规范》(CJJ143-2010)(11)《施工现场临时用电安全技术规程》JGJ46-2005;(12)《关于规范砼模块砌体质量的通知》(郑市政监督字【2012】44号郑州市市政工程质量监督专业站文件)(13)《施工现场临时用电安全技术规程》JGJ46-2005;(14)《建筑机械使用安全技术规程》JGJ 33-2012;(15)《建筑施工安全检查标准》JGJ59—2011;(16)《建筑工程施工现场供用电安全规范》GB 50194-2014;(17)《用电安全导则》GB/T13869;(18)《河南省城市市容和环境卫生管理条例》(19)河南省住房和城乡建设厅文件关于发布河南省工程建设标准《城乡房屋建筑和市政基础设施基础设施施工程及道路扬尘防治标准(试行)》的通知(20)《关于郑州市调整建设工程施工扬尘污染防治费的通知》(21)《郑州市城市市容和环境卫生管理条例》(22)《河南省城市市容和环境卫生管理条例》(23)《城市建筑垃圾管理规定》(24)《郑州市城市工程渣土管理办法》(25)《郑州市建筑垃圾清运公司重组整合实施方案的通知》(郑州市城市管理整治提升活动领导小组办公室印发)1.1.2编制原则(1)严格执行国家及地方的有关政策、法规、规程、规范、标准和条例。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

生物滞留池施工方案
欧阳家百(2021.03.07)
1、生物滞留带概念
生物滞留设施是指在地势较低的区域,通过植物、土壤和微生物系统蓄渗、净化径流雨水的设施。

生物滞留带是生物滞留设施的一种形式。

道路和广场内径流雨水可通过路缘石豁口进入,路缘石豁口尺寸和数量需根据道路纵坡等计算确定。

设施结构层外侧及底部应设置透水土工布,防止周围原土侵入。

生物滞留设施的蓄水层深度应根据植物耐淹性能和土壤渗透性能来确定,一般为200~300mm,换土层介质类型及深度应满足出水水质要求,还应符合植物种植及园林绿化养护管理技术要求。

为防止换土层介质流失,换土层底部一般设置透水土工布隔离层,也可采用厚度不小于100mm的砂层(细砂和粗砂)代替。

砾石层起排水作用,厚度为300mm,在其底部埋置管径为150mm的穿孔排水管,砾石应洗净且粒径不小于穿孔管的开孔孔径。

2、施工工艺流程
按照施工图纸进行测量放线。

②挖掘
在灰线、标高、轴线复核检查无误后方可按照设计图纸进行挖土施工,人工休整边坡。

开挖时严格按照指定的地点将符合种植的种植土装车,装车时不得将车装的过满,以免行车时将土散落在道路上。

不得将垃圾及建筑垃圾装车。

机械开挖时严禁闲杂人等进入施工现场。

③材料运输
将材料运至施工现场,在运输过程中司机必须将篷布盖好,以免将土洒落在路上。

运输至现场时必须按照现场指挥将土倒在指定地点,不得随意乱倒影响施工。

运输车辆必须遵守交通规则。

④检验瓜子片、碎石质量
对瓜子片、级配砂石进行技术鉴定,其质量均应达到设计要求或规范的规定。

⑤透水土工布的铺设
土工布铺设时,沿着碎石表面进行铺设,铺设方向与滞留带推进方向一致。

相邻土工布的搭接长度不小于1m。

铺设过程中如出现破损或孔洞时及时进行修补,修补采用与土工布相同的材料,用工业缝纫机和强度≥150N的尼龙线缝合,且缝接宽度不小于设计搭接宽度。

土工布铺设完后,尽快进行上部铺填施工。

⑥分层铺筑碎石
铺筑碎石的每层厚度,一般为15~20cm,本工程为30cm,
分层厚度可用样桩控制,必须按预先设计好的标高由人工用铁锹整理。

⑦渗透设施安装
根据设计图纸,生物滞留带碎石层内安装DN150HDPE双壁波纹管道,波纹管采用橡胶圈柔性接口,安装时承口内壁以及橡胶圈外圈需涂润滑剂,HDPE平壁管道采用热熔焊接接口。

生物滞留带内盲管铺设不能出现倒坡现象,盲管水平铺设即可。

⑧改良种植土回填
按照图纸要求回填改良种植土,回填厚度为400mm,严格按照设计要求进行回填。

⑨验收
施工时应分层找平,并应设置检查点进行检查,下层检测合格后,方可进行上层施工,最后一层填筑完成后,表面应拉线找平,并且要符合设计规定的标高。

施工注意事项:
①注意在施工前,应对现状地下管线及隐蔽物作进一步探查,由项目公司代表组织各种管线相关管理部门,明确管线具体位置,确保安全后方可开挖施工。

②降低地下水位的方法,应根据该地区土层的渗透能力、降水深度、施工设备条件等选定。

地下水位应降至槽底最低点以下0.3~0.5m,沟槽内不得积水,严禁在水中施工
3、施工要求
①生物滞留带靠近道路一侧需铺设400g/㎡两布一膜土工布,土工布沿设施底部延伸50cm。

②生物滞留带换填区表面低于路面0.2m,自路缘石内侧与路面平齐高程以边坡比1:3顺接至设计底高程,生物滞留带内设溢流井,溢流标高低于路面0.05m。

③道路路缘石间隔3m开口接入生物滞留带,引入道路雨水,连接处设置卵石缓冲区,卵石粒径范围为3~5cm。

路缘石开口位置详见豁口布置平面图及路缘石开口详图。
