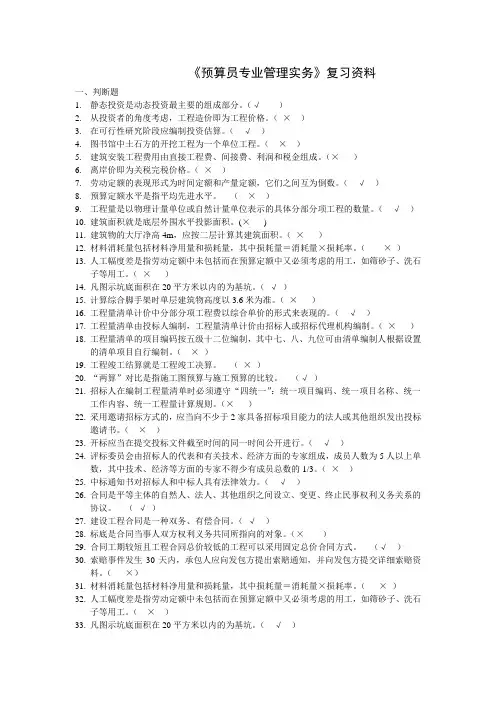

预算员复习资料
(2008年11月)
第一部分建筑安装工程费用部分知识
一、建筑安装工程费用的内容及构成
(一)建筑安装工程费用内容:建筑工程费用、安装工程费用
(二)建筑安装工程费构成 ----直接费、间接费、利润、税金(掌握)
二、直接费(掌握)
(一)直接工程费 ----构成工程实体的费用
1.人工费是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
人工费=∑(工日消耗量×日工资单价)
2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
材料费=∑(材料消耗量×材料基价)+检验试验费
3.施工机械使用费=∑(施工机械台班消耗量×机械台班单价)
机械台班单价内容包括折旧费、大修理费、经常修理费、安拆费及场外运输费、燃料动力费、人工费及运输机械养路费、车船使用税及保险费等。租赁施工机械台班单价的构成除上述费用外,还包括租赁企业的管理费、利润和税金。
(二)措施费
1.环境保护费;
环境保护费=直接工程费×环境保护费费率(%);
2.文明施工费
文明施工费=直接工程费×文明施工费费率(%)
3.安全施工费=直接工程费×安全施工费费率(%)
4.临时设施费。包括周转使用临建、一次性使用临建和其他临时设施费。
5.夜间施工费。
6.二次搬运费=直接工程费×二次搬运费费率(%)
7.大型机械设备进出场及安拆费。
8.混凝土、钢筋混凝土模板及支架费。
9.脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。
10.已完工程及设备保护费:是指竣工验收前,对已完工程及设备进行保护所需费用。
11.施工排水、降水费。
三、间接费(掌握)
(一)构成:规费(5项)记;
(二)企业管理费(12项)
(三)间接费的计算
计算:间接费费率(%)=规费费率(%)+企业管理费费率(%) 重要:取费基数分三种:
1.土建工程=直接费合计×间接费费率(%)
2.建筑安装工程=人工费合计×间接费费率(%)
3.装饰装修工程及其它安装工程=人工费合计×间接费费率(%)
四、利润及税金掌握
(一)利润
(二)税金
营业税 ----税率为3%
城市维护建设税----市区为营业税的7%、县镇为营业税的3%、农村为营业税的1%
教育费附加 ----营业税的3%
税率:市区:3.41%;县镇:3.35%;农村:3.33%
税金=(税前造价 +利润)×税率(%)
五、工程施工发包与承包计价办法(熟悉)
(一)工料单价法
分项工程工料单价=工日消耗量×日工资单价+材料消耗量×材料预算单价+机械台班消耗量×机械台班单价
单价内包括:人工费、材料费、机械费。
直接工程费=∑(工程量×分项工程工料单价)
工程承发包价=直接工程费+措施费+间接费+利润+税金
具体计算程序分为三种,间接费、利润的基数不同。
1.以直接费为计算基础(用于土建工程取费)。
土建工程=直接费合计×间接费费率(%)
2.
设备安装工程=人工费合计×间接费费率(%)
3.以人工费为计算基础(用于装饰装修工程和其他安装工程取费) 装饰装修工程及其它安装工程=人工费合计×间接费费率(%)
工料单价法的原理分三步计价,具体计算又分三种。
(二)综合单价法
分项工程综合单价=分项工程直接工程费+分项工程间接费+分项工程利润+分项工程税金
工程承发包价=∑(工程量×分项工程综合单价)
工料单价和综合单价的区别就是工料单价和综合单价所涵盖的内容是不一样的,如果用工料单价的方式需用三步才能计算出来;第一步是工料的单价;第二步得求直接费、间接费、税金等;第三步才能合成总的造价。第二步综合单价法相当于将其中的一步少了,在求间接费、利润、税金的时候都已经摊在第一项的综合单价中了,所以其计算步骤只有两步,第一部分是综合单价,第二部分是直接乘就可以合成总造价。
第二部分 工程量清单知识
1、 工程量清单——是表现拟建工程的分部分项工程项目、措施项
目、其他项目名称和相应数量的明细清单,由招标人按照《计
价规范》中统一的项目编码、项目名称、计量单位和工程量计
算规则进行编制,包括分部分项工程量清单、措施项目清单、
其他项目清单。
2、 工程量清单计价——是指投标人完成由招标人提供的工程量清
单所需的全部费用,包括分部分项工程费、措施项目费、其他
项目费和规费、税金。
3、 综合单价——工程量清单计价采用综合单价计价。综合单价是
指完成规定计量单位项目所需的人工费、材料费、机械使用
费、构件增值税、施工管理费、利润,并考虑风险因素。
4、 工程量清单计价方式是指在建设工程招投标中,招标人按照
《建设工程工程量清单计价规范》(GB50500-2003)的工程量
计算规则提供工程量,由投标人依据工程量清单自主报价,并
按照经评审低价中标的工程造价计价方式。
5、 分部分项工程量清单是表明拟建工程的全部分项实体工程名称
和相应工程数量的清单。清单内容应包括拟建工程全部工作及
为实现这些工程内容而进行的其他工作。
6、 四个统一:为满足工程管理和计价要求,全国范围内所有实行
工程量清单计价的工程,必须做到项目编码统一、项目名称统
一、计量单位统一、工程量计算规则统一。
7、 定额计价和工程量清单计价中工程项目的区别:预算定额的项
目是按施工工序进行设置的,其工作内容一般是单一的。工程
量清单项目的划分,一般是以一个“综合实体”考虑的,一般
