市政工程桥梁顶升施工技术交底单
桥梁工程施工技术交底(模板)
桥梁工程施工技术交底(模板)模板一:施工方案交底书1. 前言1.1 背景在施工方案交底书中,我们将详细阐述桥梁工程施工的具体步骤和技术要点,以确保项目顺利进行和质量达标。
1.2 目的本文档的目的是向相关人员介绍桥梁工程施工的详细内容,包括施工准备、材料选用、施工过程等,以便有效地开展工作。
2. 施工准备2.1 工程概述2.2 施工组织2.3 人员安排2.4 设备调配3. 桩基施工3.1 桩基类型3.2 桩基施工工艺3.3 施工质量控制4. 基础施工4.1 基础类型4.2 基础施工工艺4.3 施工质量控制5. 构件制作与安装5.1 构件制作工艺5.2 构件安装工艺5.3 施工质量控制6. 变位缝施工6.1 缝的选择6.2 缝的施工工艺6.3 施工质量控制7. 防腐施工7.1 防腐材料选择7.2 防腐施工工艺8. 桥面铺装8.1 铺装材料选择8.2 铺装施工工艺8.3 施工质量控制9. 边坡治理9.1 边坡类型9.2 边坡治理工艺9.3 施工质量控制10. 安全施工措施10.1 履行施工安全责任10.2 确保现场安全10.3 应急处置措施11. 监控与检测11.1 监控设备安装与调试11.2 监控数据处理与分析11.3 施工过程中的检测12.1 施工过程中的质量验收12.2 工程竣工质量验收13. 结束语本文档中详细介绍了桥梁工程施工的各个方面内容,相信对项目的开展起到积极的指导作用。
我们将遵循本文档所述的工艺流程和质量控制标准进行施工,以确保工程顺利完成。
附件:施工方案、质量控制标准、工序安排表、材料选用表法律名词及注释:1. 施工方案:指根据设计方案和施工图纸,编制的具体施工步骤和施工工艺。
2. 施工准备:指在正式施工前进行的相关准备工作,包括组织机构的建立、人员的配置、材料和设备的准备等。
3. 施工质量控制:指通过监督、检测和测试等手段,保证施工工程的质量达到设计要求和相关规范的要求。
模板二:交底书1. 前言本交底书旨在为桥梁工程的施工技术交底提供详细的指导,包括施工准备、施工措施、施工流程等方面的内容。
顶升施工安全交底
专业的论文在线写作平台
顶升施工安全交底
交底内容:
在桥梁的顶升施工中,首先应制定安全可靠、技术可行的施工方案,确保桥梁的结构安全及施工的顺利进行,避免异常情况的发生。
但桥梁同步顶升技术含量高,有一定的风险,顶升过程中有一定的不确定性。
因此针对顶升过程中的关键环节,假定某种意外情况的发生并制定相应的应对措施,方能在紧急情况下有的放矢,及时正确的处理问题。
现根据本项目的施工特点及以往的施工经验,由项目部牵头成立应急预案小组,由总工程师、结构工程师、电脑专家、液压系统专家、机械专家及经验丰富的技术人员等组成。
具体应急措施如下:
1电脑控制系统故障
1.1电脑控制系统因意外撞击而造成系统故障(死机、重启或者程序无反映等等):首先将系统设定为一旦没有电脑信号,整个系统处于保压状态,并且发出警报,千斤顶锁死;其次,设置专门的空间安放电脑;再次,电脑操作室只允许技术人员或者相关人员进入,并为电脑资料作备份。
1.2在操作界面上面设定专门的应急操作按钮。
可以在紧急情况下启动该程序,使整个工程进入事先设定的闭锁状态,经过故障处理后,由总指挥决定是否继续作业。
1.3断电事故处理:为主控电脑配置专用的UPS,提供不间断电源;在开机前,UPS至少保证具有稳定运行半个小时的主控室用电量。
由专业电工处理电线电路方面的问题。
1.4系统故障:立即由专业工程师对系统进行检查,尽快排除故障,现场应有足够的备品、备件;。

桥梁顶升作业安全技术交底
3.预埋吊顶钢板位置按图纸要求,必须处于梁体实心段或者肋板处,钢箱梁与砼箱梁实心段处于墩顶纵桥向2米范围内。安装预埋钢板时必须按照要求的预埋数量以及位置进行精确定位,防止预埋到空心处。交界墩处同样需要做两侧的吊顶系统。
9.顶升完成后,应及时进行千斤顶的自锁,以保证梁体的姿态控制。
10.墩柱的新建及支座系统的施工必须按照设计图纸严格执行。
11.支撑系统的拆除时所用机械必须进行检查并完好后方可使用,拆除自上往下进行。分配梁拆除时,先用倒链进行固定,然后拆除梁底连接,最后用倒链将分配梁放倒顶升支撑上,并用机械将分配梁吊到地面,支撑体系拆除时,对于横向连接体系,由于构件大且沉重,必须先用倒链固定以后方可进行拆除。同时施工指导人员必须驻场指挥。
知本工种的安全技术操作规程。在操作中,应坚守工作岗位,严禁酒后作业。
2.正确使用个人防护用品和安全防护措施。安全设施、安全帽、安全带要定期检查,不符合要求的严禁使用。
3.进入施工现场必须戴安全帽,禁止穿拖鞋或光脚。在没有防护的高空、临边、屋面、阳台、危险悬挑等处施工,必须系安全带。高空作业人员衣着要灵便,严禁穿硬底和易滑的鞋。
7.地面施工各班组,严禁借用防护充当马凳,尤其一脚踏马凳一脚防护现象。
8.高处维修、剔打应注意安全,有人员监护,安全设施必须做到位。严禁高空抛物。
9.严格规范施工用电。
交底人:
复核:
接收人:
日期:
4.上下交叉作业、有危险的出入口要有防护棚或者其他隔离设施。

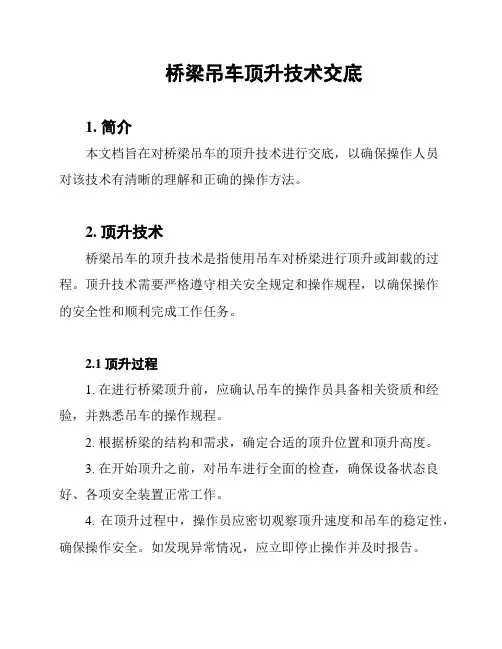

桥梁吊车顶升技术交底
桥梁吊车顶升技术交底1. 简介本文档旨在对桥梁吊车的顶升技术进行交底,以确保操作人员对该技术有清晰的理解和正确的操作方法。
2. 顶升技术桥梁吊车的顶升技术是指使用吊车对桥梁进行顶升或卸载的过程。
顶升技术需要严格遵守相关安全规定和操作规程,以确保操作的安全性和顺利完成工作任务。
2.1 顶升过程1. 在进行桥梁顶升前,应确认吊车的操作员具备相关资质和经验,并熟悉吊车的操作规程。
2. 根据桥梁的结构和需求,确定合适的顶升位置和顶升高度。
3. 在开始顶升之前,对吊车进行全面的检查,确保设备状态良好、各项安全装置正常工作。
4. 在顶升过程中,操作员应密切观察顶升速度和吊车的稳定性,确保操作安全。
如发现异常情况,应立即停止操作并及时报告。
5. 完成顶升后,操作员应仔细检查顶升结果,确保桥梁的稳定性和安全。
2.2 安全要求在进行桥梁吊车顶升时,必须严格遵守以下安全要求:- 操作员必须佩戴合格的个人防护装备,如安全帽和安全带。
- 严禁超载操作,务必确保吊车的承载能力符合顶升需求。
- 操作员必须具备充分的顶升等相关操作知识和技能,且持有相应的操作证书。
- 严格按照顶升计划和程序进行操作,避免操作失误和安全隐患。
- 操作员在操作过程中必须保持专注和全神贯注,严禁分心和疲劳操作。
3. 操作指引为了确保顶升过程的安全和顺利进行,以下为操作人员的指引:1. 在进行顶升前,操作员应详细了解桥梁结构和顶升要求,与相关人员进行充分的沟通和协调。
2. 使用吊车前,操作员应进行设备的全面检查,并确保其处于可靠和良好的工作状态。
3. 根据顶升要求,选择适当的吊具和相关工具,并正确搭配进行操作。
4. 在顶升过程中,操作员应密切观察吊车的运行状态,发现异常及时进行调整和处理。
5. 完成顶升后,操作员应进行必要的整理和清理,保持吊车和周围环境的整洁。
4. 总结桥梁吊车的顶升技术是一项重要的操纵技能,它要求操作员具备相关知识和经验,并严格按照安全要求和操作指引进行操作。
桥梁施工技术交底记录
桥梁施工技术交底记录日期:xxxx年xx月xx日地点:xxxx工地施工单位:xxxx有限公司施工项目:xxxx桥梁施工一、背景介绍xxxx桥梁是位于xxxx地区的一座重要桥梁,为了确保施工质量和施工安全,施工单位进行了桥梁施工技术交底。
二、参与人员1.施工单位:- 施工队长:xxx- 施工员:xxx- 主管工程师:xxx- 施工工人:xxx2.监理单位:- 监理工程师:xxx- 助理监理:xxx3.设计单位:- 设计工程师:xxx三、交底内容1.桥梁施工方案说明-施工单位向监理单位和设计单位详细介绍了桥梁施工方案,包括施工工艺、施工步骤、施工周期等内容。
-桥梁施工方案是基于设计文件制定的,确保施工过程中能够按照设计要求进行施工。
-施工单位强调了桥梁施工中的重点和难点,提醒监理单位和设计单位在施工过程中需特别关注。
2.施工工艺及施工流程-施工单位详细介绍了桥梁施工的工艺和流程,包括桩基施工、支撑体系、桥墩和桥面板的浇筑等。
-施工单位强调了施工过程中的安全防范和质量控制措施,如堆载控制、疏导工艺等。
-施工单位与监理单位和设计单位共同讨论施工细节,确保施工过程中能够做到无障碍施工。
3.安全防护措施-施工单位详细介绍了桥梁施工中的安全防护要求和措施,包括高空作业的安全保护、施工现场的设备防护等。
-施工单位与监理单位和设计单位共同讨论了施工过程中的安全风险,制定了相应的安全防护措施。
-施工单位强调了现场人员的培训和安全意识的提高,确保施工过程中的安全性。
4.质量控制措施-施工单位详细介绍了桥梁施工中的质量控制要求和措施,包括施工材料的检查和选择、焊接质量的控制等。
-施工单位与监理单位和设计单位共同讨论了施工过程中的质量风险,制定了相应的质量控制措施。
-施工单位强调了施工过程中各项工序的质量要求,确保施工质量符合设计要求。
五、交底总结本次桥梁施工技术交底会议的目的在于明确施工方案、工艺措施、安全防护和质量控制要求,确保施工过程中的安全、质量和进度的控制。

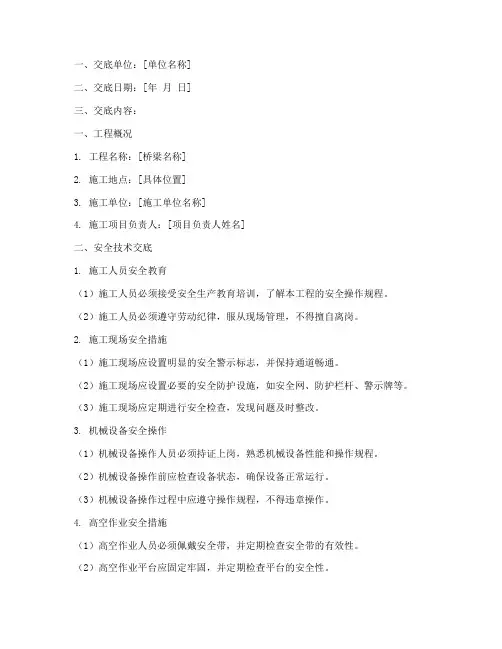

桥梁上部工程安全技术交底模板
一、交底单位:[单位名称]二、交底日期:[年月日]三、交底内容:一、工程概况1. 工程名称:[桥梁名称]2. 施工地点:[具体位置]3. 施工单位:[施工单位名称]4. 施工项目负责人:[项目负责人姓名]二、安全技术交底1. 施工人员安全教育(1)施工人员必须接受安全生产教育培训,了解本工程的安全操作规程。
(2)施工人员必须遵守劳动纪律,服从现场管理,不得擅自离岗。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,并保持通道畅通。
(2)施工现场应设置必要的安全防护设施,如安全网、防护栏杆、警示牌等。
(3)施工现场应定期进行安全检查,发现问题及时整改。
3. 机械设备安全操作(1)机械设备操作人员必须持证上岗,熟悉机械设备性能和操作规程。
(2)机械设备操作前应检查设备状态,确保设备正常运行。
(3)机械设备操作过程中应遵守操作规程,不得违章操作。
4. 高空作业安全措施(1)高空作业人员必须佩戴安全带,并定期检查安全带的有效性。
(2)高空作业平台应固定牢固,并定期检查平台的安全性。
(3)高空作业时应注意风向,防止坠落物伤人。
5. 施工用电安全(1)施工现场应使用合格的电线、电缆,并定期检查线路状态。
(2)施工现场应设置必要的接地保护,防止触电事故发生。
(3)施工现场应设置安全警示标志,提醒人员注意用电安全。
6. 施工材料安全存放(1)施工材料应按照类别、规格进行分类存放,避免混淆。
(2)易燃、易爆、有毒有害等危险品应隔离存放,并设置醒目标志。
(3)施工材料存放区域应保持通风、干燥,防止火灾事故发生。
7. 防暑降温、防寒保暖(1)高温季节,施工现场应提供充足的饮用水和防暑降温用品。
(2)寒冷季节,施工现场应提供保暖用品,确保施工人员身体健康。
8. 施工现场急救措施(1)施工现场应配备急救箱,并定期检查急救药品的有效性。
(2)施工现场应设置急救点,并配备必要的急救设备。
(3)施工人员应掌握基本的急救知识,以便在紧急情况下进行自救互救。
桥梁施工技术交底范本
桥梁施工技术交底范本一、工程概述本次桥梁施工工程位于_____,桥梁全长_____米,跨径组合为_____,上部结构为_____,下部结构为_____。
本工程旨在为当地交通提供更加便捷的通道,促进区域经济发展。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,进行施工图纸会审。
编制施工组织设计和施工方案,并向施工人员进行技术交底。
2、材料准备根据设计要求,采购合格的钢材、水泥、砂石等原材料,并进行检验和试验。
准备好施工所需的模板、支架、预应力材料等。
3、机械设备准备配备足够数量和性能良好的钻孔桩机、起重机、混凝土搅拌车、输送泵等施工机械设备。
对机械设备进行调试和维护,确保其正常运行。
4、现场准备平整施工场地,修筑施工便道和临时排水设施。
搭建临时生产和生活设施,为施工人员提供良好的工作和生活条件。
三、基础施工1、钻孔灌注桩基础测量放线,确定桩位。
埋设护筒,护筒应高出地面_____厘米,埋深不少于_____米。
安装钻机,进行钻孔作业。
钻孔过程中应控制好钻进速度和泥浆比重,确保钻孔垂直度和孔径符合要求。
清孔,采用换浆法或抽浆法进行清孔,清孔后的泥浆比重应控制在_____以内,沉渣厚度不大于_____厘米。
钢筋笼制作与安装,钢筋笼应按照设计要求制作,主筋间距偏差不大于_____厘米,箍筋间距偏差不大于_____厘米。
钢筋笼安装时应保证其垂直度和位置准确。
灌注水下混凝土,混凝土坍落度应控制在_____厘米,首批混凝土灌注量应满足导管埋深不少于_____米的要求。
灌注过程中应保持导管埋深在_____米至_____米之间,防止断桩和夹泥等质量问题。
2、扩大基础测量放线,开挖基础土方。
基底处理,基底应平整、坚实,如有软弱土层应进行处理。
立模,模板应牢固、平整,接缝严密。
钢筋绑扎,钢筋应按照设计要求进行绑扎,间距和位置应符合规范要求。
浇筑混凝土,混凝土应分层浇筑,振捣密实,防止出现蜂窝、麻面等质量问题。
四、墩台施工1、墩柱施工测量放线,确定墩柱位置。
市政工程方案技术交底模板
市政工程方案技术交底模板一、项目概况项目名称:市政工程项目XXX项目地点:XXX建设单位:XXX施工单位:XXX监理单位:XXX设计单位:XXX二、项目背景市政工程项目XXX是市政基础设施建设的重要组成部分,涉及到市政道路、桥梁、排水、供水、供电等多个方面的工程内容。
本次技术交底旨在对项目的施工方案、技术要求等进行全面交底,确保施工过程中的技术执行符合设计要求和监理要求。
三、施工方案交底1. 施工组织设计交底施工单位应当针对该项目的具体施工内容、工序、施工方法等进行施工组织设计交底。
具体要求包括:(1)施工总体进度计划(2)施工细部进度计划(3)主要施工方法和工艺(4)施工过程中的安全措施(5)施工过程中的环保措施(6)施工过程中的质量控制措施2. 各工程部位施工方案交底针对道路、桥梁、排水、供水、供电等各个工程部位,施工单位应当对其具体的施工方案进行交底,确保施工过程中能够满足设计要求和监理要求。
四、技术要求交底1. 施工材料的选取和使用(1)施工材料的选取标准(2)施工材料的使用方法和使用要求(3)施工材料的质量检验标准(4)施工材料的质保期和采购来源2. 施工工艺的要求(1)施工过程中的关键节点和工艺要求(2)施工过程中的质量控制要求(3)施工过程中的安全措施3. 施工质量验收标准(1)道路、桥梁、排水、供水、供电等工程部位的质量验收标准(2)主要施工工艺的质量验收标准(3)质量验收标准的实施方法和程序五、技术交底的目的和意义技术交底是为了明确双方在工程施工过程中的责任和要求,确保施工质量符合设计要求和监理要求,从而保障工程的安全、质量和进度。
六、技术交底的程序和方法1. 技术交底的程序(1)施工单位对施工方案进行编制(2)建设单位和设计单位进行技术审核(3)施工单位进行技术交底(4)监理单位对技术交底内容进行确认和验收2. 技术交底的方法(1)施工单位通过PPT、图纸、文字资料等形式进行技术交底(2)建设单位、监理单位、设计单位进行现场确认和交底验收七、技术交底的监督和验收1. 技术交底的监督(1)监理单位对施工单位提交的技术交底内容进行审核和监督(2)建设单位对监理单位对技术交底内容进行监督2. 技术交底的验收(1)技术交底内容经建设单位、监理单位确认后进行交底验收(2)交底验收通过后,技术交底内容正式确定八、技术交底的结果和文件归档1. 技术交底结果技术交底结果由建设单位和监理单位进行确认和验收,形成技术交底验收报告,具体内容包括施工方案、施工技术要求、监督验收情况等。
桥梁安全技术交底一级模板
一、交底单位及人员1. 交底单位:[填写单位名称]2. 交底人:[填写交底人姓名及职务]3. 接收人:[填写接收人姓名及职务]4. 交底日期:[填写日期]二、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 施工单位:[填写施工单位名称]4. 设计单位:[填写设计单位名称]5. 监理单位:[填写监理单位名称]三、安全交底主要内容1. 一般规定- 施工前应编制安全技术措施,确保施工安全。
- 通航河流上施工时,需与航运部门协商,清除障碍物,设置航标。
- 施工结束后,清理施工影响段河道。
- 水上作业时,配备救生船只及其他救生设备。
- 桥梁施工时,桥下禁止车辆、船及行人通过。
2. 明挖基础- 基坑开挖前,评估对周边建筑或设施的影响,采取安全防护措施。
- 基坑顶面做好地面防、排水设施。
- 开挖时,不得局部深坑或四周掏土。
- 动载存在时,确保坑口边缘与动载间安全距离。
- 用卷扬机牵引小车上坡时,安全系数不小于5。
3. 模板工程- 模板内外支撑稳固,落地处加设垫木,防支点滑动。
- 起重机械设备专人操作,配备指挥人员,定责定岗。
- 吊装模板合缝时,使用撬棍等工具,禁止徒手操作。
- 施工前搭设脚手架平台、脚手板、栏杆及防护网,加设上下扶梯。
- 脚手架独立体系,不得与模板连接,确保稳定性、牢固性。
- 工作人员行走时不得踏在探头板上,大风大雨后进行安全检查。
4. 起重吊装- 起重机械设备操作人员持证上岗,严格执行操作规程。
- 吊装前检查设备、绳索、吊具等,确保安全可靠。
- 吊装过程中,指挥人员与操作人员保持沟通,确保作业安全。
5. 高空作业- 高空作业人员必须佩戴安全带、安全帽等防护用品。
- 高空作业平台、防护设施符合安全要求,定期检查维护。
- 高空作业区域设置警示标志,禁止无关人员进入。
6. 消防安全- 施工现场配备消防器材,定期检查维护。
- 施工人员掌握消防知识,熟悉消防器材的使用方法。
完整版)桥梁施工技术交底
完整版)桥梁施工技术交底范本1:桥梁施工技术交底1. 项目概况1.1 项目名称1.2 项目地点1.3 项目描述1.4 项目施工周期2. 技术交底目的2.1 交底目的2.2 目标受众3. 施工方案3.1 设计图纸分析3.2 施工步骤3.2.1 地基处理3.2.2 基础施工3.2.3 超结构施工3.2.4 辅助设施施工 3.3 施工方法3.4 施工工艺3.5 施工材料及设备4. 安全交底4.1 工程安全措施4.2 人员安全培训4.3 危险源及防范措施4.4 应急预案5. 质量要求5.1 施工质量标准5.2 相关检测要求5.3 质量控制措施6. 进度计划6.1 施工进度安排6.2 关键节点计划6.3 进度控制措施7. 现场管理7.1 施工组织与协调7.2 人员配备与管理7.3 施工现场安排7.4 施工数据记录与报表8. 环境保护8.1 环境保护要求8.2 垃圾处理与清理8.3 水土保持措施9. 建设工程相关法律名词及注释 9.1 建设工程法律法规解释 9.2 施工合同与承包法律规定 9.3 施工安全法律要求解读附件:1. 设计图纸2. 施工进度计划表3. 安全和质量检测报告本文档涉及附件,请参阅相关附件内容。
本文所涉及的法律名词及注释:1. 建设工程法律法规解释:指解释建设工程相关法律法规的解释性文件,包括最高法院的司法解释、建设部门颁布的工程建设管理规定等。
2. 施工合同与承包法律规定:指规定施工合同签订、履行和承包的相关法律法规,包括《中华人民共和国合同法》等。
3. 施工安全法律要求解读:指解读施工行业中涉及安全的法律法规要求,包括《中华人民共和国安全生产法》等。
范本2:桥梁施工技术交底1. 项目背景1.1 项目名称1.2 项目地点1.3 项目规模1.4 项目施工周期2. 技术交底目的2.1 目的和意义2.2 目标受众3. 施工方案3.1 设计图纸分析3.2 施工步骤概述3.3 施工方法与工艺3.3.1 地基处理3.3.2 基础施工3.3.3 上部结构施工3.3.4 附属设施施工3.4 施工材料与设备4. 安全交底4.1 安全目标4.2 安全控制措施4.3 危险源分析和防范措施4.4 紧急预案和救援措施5. 质量控制5.1 施工质量目标5.2 质量检测要求5.3 质量控制措施6. 进度管理6.1 施工进度计划6.2 关键节点与工期控制6.3 进度跟踪与调整7. 现场管理7.1 组织设计和协调7.2 人员配备和管理7.3 现场施工安排7.4 施工数据记录和报表8. 环境保护8.1 环境保护目标8.2 垃圾处理和清理要求8.3 水土保持措施9. 建设工程相关法律名词及注解 9.1 相关法律法规解读9.2 施工合同与承包法律规定9.3 施工安全法律要求解读附件:1. 设计图纸2. 施工进度计划表3. 安全和质量检测报告本文档涉及附件,请详细查阅相关附件内容。
桥梁工程全套安全技术交底模板
一、工程名称:XX桥梁工程二、施工单位:XX施工单位三、交底日期:XXXX年XX月XX日四、交底内容:1. 钻孔桩施工安全技术交底:(1)施工作业工区要设立明显的标志,并用设施与非作业区隔离,严禁非作业人员进入施工现场。
(2)钻孔桩施工前,应对地质、水文、气象等情况进行详细调查,确保施工安全。
(3)钻孔桩施工过程中,应严格控制钻头速度、泥浆性能、钻具质量等参数,确保钻孔质量。
(4)钻孔过程中,如遇异常情况,应立即停止施工,及时上报并采取相应措施。
2. 桥梁基础施工安全技术交底:(1)基础施工前,应对施工现场进行清理,确保施工安全。
(2)基础施工过程中,应严格按照设计要求进行施工,确保基础质量。
(3)基础施工过程中,应加强现场安全管理,防止高处坠落、物体打击等事故发生。
3. 桥梁主体结构施工安全技术交底:(1)主体结构施工前,应对施工现场进行安全检查,确保施工安全。
(2)主体结构施工过程中,应严格按照设计要求进行施工,确保结构质量。
(3)主体结构施工过程中,应加强高处作业、起重吊装等环节的安全管理。
4. 桥梁装饰装修施工安全技术交底:(1)装饰装修施工前,应对施工现场进行安全检查,确保施工安全。
(2)装饰装修施工过程中,应严格按照设计要求进行施工,确保装饰装修质量。
(3)装饰装修施工过程中,应加强施工现场的消防安全管理。
5. 桥梁工程其他施工安全技术交底:(1)施工现场应设置明显的安全警示标志,确保施工人员了解施工现场的安全情况。
(2)施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
(3)施工现场应定期进行安全教育培训,提高施工人员的安全意识。
五、安全防护措施:1. 施工现场应设置明显的安全警示标志,确保施工人员了解施工现场的安全情况。
2. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
3. 施工现场应定期进行安全教育培训,提高施工人员的安全意识。
4. 施工现场应严格执行安全生产责任制,确保施工安全。
桥梁工程施工技术交底
桥梁工程施工技术交底一、工程概述本项目为XX桥梁工程,位于我国某城市主干道上,跨越XX河,桥梁全长XX米,宽XX米,采用双向XX车道设计。
桥梁上部结构为预应力混凝土连续梁,下部结构为柱式墩,基础采用钻孔灌注桩。
本工程旨在为市区居民提供便捷的交通途径,同时美化城市景观。
二、施工准备1. 整理施工所需场地,确保施工区域干净、整洁,具备施工条件。
2. 清查安装主要的施工机具,保证其工作状态良好,确保施工顺利进行。
3. 安装好施工现场水电供应设施,确保施工过程中的水电需求得到满足。
4. 准备施工所需用的材料,并作好维护工作,避免受到污染,确保材料质量。
5. 合理组织施工,做到责任明确,分工合理,提高施工效率。
三、施工方案1. 施工放样:施工前先由测量人员放出桩基中心位置,按立柱的设计直径,在桩基预埋筋外侧底部焊接定位钢筋,以确保立柱模板安装后中心位置准确。
2. 钢筋下料及绑扎:钢筋由钢筋班集中下料,在钢筋加工场集中加工。
钢筋均应有出厂质量证明或合格的试验资料证明方可使用。
钢筋加工严格按图纸设计尺寸进行,焊接中注意钢筋位置,搭接长度及接头的错开,钢筋笼加工成型后,按图纸及规范的规定进行验收吊放立柱钢筋笼,立柱钢筋与桩基预埋筋的接头部位采用焊接连接。
3. 墩柱模板安装:模板表面干净无污物。
模板标高、模板内部尺寸、轴线偏位、模板相邻两板表面高差,模板表面平整、预埋件中心位置,预留孔洞中心线位置以及截面内部尺寸的误差要控制在一定范围。
模板安装时要考虑施工工人的安全。
4. 混凝土浇筑:完成浇筑后,要进行二次振捣,确保混凝土密实。
5. 模板拆除及养护:混凝土强度达到2.5MPa时可以进行拆模,拆模过程要进行全面检查,模板拆除后要及时对混凝土进行养护,确保混凝土强度发展。
四、施工要求及注意事项1. 施工过程中,严格遵循施工方案和操作规程,确保施工安全。
2. 加强施工现场管理,确保施工材料、设备摆放整齐,道路畅通。
3. 做好施工过程中的质量控制,确保工程质量符合设计要求。
桥梁顶升作业安全技术交底模板
一、交底目的为确保桥梁顶升作业过程中的安全,防止事故发生,提高作业人员的安全意识,特进行本次安全技术交底。
二、交底对象所有参与桥梁顶升作业的施工人员、管理人员及监督人员。
三、交底时间[具体时间]四、交底内容1. 作业前的准备工作(1)对顶升设备进行全面检查,确保其安全可靠,性能良好。
(2)对作业人员进行安全教育和技能培训,确保其掌握顶升作业的操作规程和安全注意事项。
(3)制定详细的作业方案,明确作业流程、安全措施和应急预案。
2. 作业过程中的安全注意事项(1)顶升前,检查桥墩基础,确保其承载能力满足顶升要求。
(2)顶升过程中,严格控制顶升速度,避免过快导致桥梁结构损坏。
(3)顶升过程中,加强监测,确保桥梁结构的变形和应力处于安全范围内。
(4)作业人员必须穿戴符合国家标准的安全防护用品,如安全帽、安全带、防护眼镜等。
(5)顶升设备操作人员应严格遵守操作规程,不得违章操作。
(6)非作业人员禁止进入作业区域,确保作业区域安全。
3. 作业后的安全措施(1)顶升作业完成后,对桥梁结构进行检查,确保其稳定性和安全性。
(2)清理现场,将顶升设备归位,恢复作业区域原状。
(3)对作业人员进行总结,分析作业过程中的安全风险,提出改进措施。
4. 应急预案(1)发生顶升设备故障时,立即停止顶升作业,切断电源,确保作业人员安全。
(2)发生桥梁结构变形或损坏时,立即停止顶升作业,采取措施修复桥梁结构,确保安全。
(3)发生火灾、触电等安全事故时,立即启动应急预案,组织人员疏散,并报警求助。
五、交底要求1. 所有参与桥梁顶升作业的人员必须认真学习本次安全技术交底内容,确保掌握安全操作规程和注意事项。
2. 作业过程中,严格遵守安全操作规程,发现安全隐患及时报告,确保作业安全。
3. 作业结束后,对本次安全技术交底进行总结,不断改进作业过程中的安全措施。
六、交底人[交底人姓名]七、接受人[接受人姓名]八、审核人[审核人姓名]九、日期[日期]。
桥梁顶进施工技术交底
桥涵工程施工技术交底1、 基坑抽水、工作基坑开挖为确保箱体预制及顶进期间,地下水位降至箱体底1.0m以下,在基坑四角和线路另一侧基坡脚处共设7口大口井,井内以单级清水泵抽水,大口井采用直径0.5m的无砂管,大口井埋置深度以不低于箱体底板以下10m 。
基坑外侧堆土围堰挡水,以防雨天积水汇入工作坑内,基坑四周设汇水明沟将地表积水引入大口井内。
大口井布置图。
1工作坑开挖:施工前将施工场地作隔离措施,涵身的工作坑布置在铁路的东侧,采用挖掘机开挖,人工清底,工作坑靠近铁路一侧土层按不小于1:1.5放坡,其它侧面土层按1:1放坡。
基坑开挖宽度较箱体宽增加2米,滑床板较箱身一边增宽0.5m,以利于排水设施和导向装置的布置。
工作坑机械开挖至基础面以上0.3m时,采用人工开挖,避免机械开挖超控,而引起回填造成基底土质不匀,锚梁采用人工开挖修整,工作坑开挖完成后立即进行滑床板混凝土灌注,防止雨水灌入,对于遇水浸润的滑床板底面要进行加深或回填改良处理。
基坑开挖注意事项:1、基坑开挖前,应在坑口顶缘采取加固措施,防止土层坍塌。
2、基坑坑壁坡度应确保边坡稳定,施工安全的原则确定,并符合下列要求:(1) 基坑深度大于5米时,应将坑壁坡度适当放缓或加设平台;(2) 当土的湿度可能引起坑壁坍塌时,坑壁坡度应缓于该湿度下土的天然坡度。
3、基坑顶有动载时,坑顶缘与动载间应留有大于1米的护道,当动载过大时,宜增加护道或采取加固措施。
4、弃土不得防碍施工,弃土堆坡脚距坑顶缘的距离不宜小于基坑深度,宜弃在下游指定的地点,不得淤塞河道,影响泄洪。
5、无水土质基坑底面,宜按基础设计尺寸每边放宽不得小于0.5米;宜垂直开挖并且不需要立模板的基坑,基底尺寸应按基础尺寸确定;有水基坑底面,应满足四周排水与汇水井的设置需要,每边放宽不得小于0.8米。
6、基底应避免超挖,松动部分应清除。
7、承载力不够,需在基坑底范围用砂夹碎石换填,砂垫层应分层进行夯填,每层厚25cm。
桥梁施工技术交底
桥梁施工技术交底项目名称: [桥梁项目名称]工程部位: [桥梁具体部位,例如:主桥墩、桥面系、桥台等]施工单位: [施工单位名称]交底时间: [日期]交底人: [技术负责人姓名]接收人: [施工班组长姓名]一、工程概况1. 本工程 [桥梁类型],跨径 [跨径尺寸],桥面宽 [桥面宽度],设计荷载 [荷载等级]。
2. 桥梁主要材料: [列出主要材料,例如:钢筋、混凝土、预制构件等]3. 施工环境: [简述施工环境状况,例如:地形地貌、水文条件、交通状况等]二、施工工艺流程1. [施工工艺流程示意图]2. 详细说明各工序的具体操作流程,包括:[工序一:] [详细描述该工序的步骤,包括材料准备、操作方法、质量控制等][工序二:] [详细描述该工序的步骤,包括材料准备、操作方法、质量控制等]...[工序n:] [详细描述该工序的步骤,包括材料准备、操作方法、质量控制等]三、质量控制要点1. [列出该部位施工质量控制的关键点]2. 每个质量控制点的具体要求:[质量控制点一:] [详细描述该质量控制点的要求,包括检验标准、检验方法、验收标准等][质量控制点二:] [详细描述该质量控制点的要求,包括检验标准、检验方法、验收标准等]...[质量控制点n:] [详细描述该质量控制点的要求,包括检验标准、检验方法、验收标准等]四、安全注意事项1. [列出该部位施工安全注意事项]2. 每个安全注意事项的具体措施:[安全注意事项一:] [详细描述该安全注意事项的具体措施,例如:安全防护措施、安全操作规程等][安全注意事项二:] [详细描述该安全注意事项的具体措施,例如:安全防护措施、安全操作规程等]...[安全注意事项n:] [详细描述该安全注意事项的具体措施,例如:安全防护措施、安全操作规程等]五、技术资料1. 施工图纸: [列出相关的施工图纸]2. 技术规范: [列出相关的技术规范]3. 材料检验报告: [需提供材料的检验报告]4. 其他技术资料: [如有其他技术资料,请列出]六、其他说明1. 本技术交底仅供参考,具体施工应以设计图纸和相关规范为准。
桥梁上部结构技术交底
为保证施工安全,张拉应力达到15%时绑扎钢筋、支立模板及放置预埋件;等以上工作完毕后再进行下一级张拉。等到张拉达到100%的控制应力时,即可浇筑砼。
养护应覆盖洒水,保持构件表面的湿度,减少在预应力传递时因收缩和徐变引起的预应力损失。
8、放张和封端
当砼龄期不少于7天且混凝土实际弹性模量不低于设计规范理论值的90%,强度须符合设计规定,设计未规定时,不得低于设计的混凝土强度等级值的75%,进行放张。
千斤顶放张之时,放张宜分数次完成。单根钢筋采用拧松螺母的方法放张,宜先两侧后中间,并不得一次将一根力筋松完。
6、砼浇筑及胶囊内模安设
砼采用经监理工程师签认的配合比拌制。
先浇筑空心板底层砼,控制胶囊底至模板高度符合设计要求,控制下料斗的布料速度,尽可能的均匀布料,避免用振动棒布模内摊铺砼,振捣时避免振动棒与底模钢绞线的接触。
底层砼浇筑完毕,将未充气的胶囊内模用绳牵引穿入模内,用空压机充气至工作压力。胶囊在每次浇筑前8小时充至工作压力,静放,观察不漏气后方可使用。在胶囊处于工作压力期间安排专职人员值班,对漏气部位进行补气等措施。
钢绞线放张后,可用乙炔一氧切割,但应草去措施防止烧坏钢筋端部。钢丝放张后,可用切割、锯断或剪断的方法切断;钢绞线放张后,可用砂轮锯切断。
放松预应力钢绞线,应对称、均匀、分次缓慢完成,不得骤然放松,不得一次将一根松完。
梁板应用C25砼封端,放张后用砂轮机切割钢绞线,用1:3砂浆将钢绞线封好,保证不外露。
二、施工工艺及方法
1、张拉台座的选用
为保证安全,操作方便,采用地槽式长线台座;台座布置详见上部结构施工组织设计。
桥梁施工技术交底书
桥梁施工技术交底书一、工程概述1. 工程地点:XX市XX路段2. 工程名称:XX桥梁工程3. 工程规模:桥梁总长度为XX米,宽度为XX米,包括主桥、引桥及附属设施。
4. 工程结构:桥梁采用XX结构体系,主要包括桩基、承台、墩柱、梁体等部分。
二、施工准备1. 材料准备:确保施工所需钢材、混凝土、水泥、砂石、木材等材料已全部到位,并符合国家质量标准。
2. 设备准备:准备相应的施工设备,如混凝土搅拌车、泵车、塔吊、振动棒、模板、水准仪、测量尺等。
3. 人员准备:确保施工人员已具备相应的技能和经验,并对施工过程中的安全注意事项进行告知。
4. 现场准备:对施工场地进行清理,确保无障碍物,便于施工顺利进行。
三、施工流程1. 桩基施工:按照设计图纸进行桩基定位,使用钻机进行钻孔,安装钢筋笼,灌注混凝土,确保桩基质量。
2. 承台施工:在桩基顶部施工承台,采用现浇混凝土,确保承台尺寸和强度符合设计要求。
3. 墩柱施工:根据设计图纸,施工墩柱,采用现浇混凝土,确保墩柱垂直度和强度符合要求。
4. 梁体施工:施工梁体,包括预应力混凝土梁和普通混凝土梁,采用现浇和预制相结合的方式,确保梁体质量。
5. 支座安装:安装桥梁支座,确保支座位置准确,接触面平整,满足支座性能要求。
6. 桥面施工:施工桥面,包括防水层、混凝土铺装层、排水系统等,确保桥面平整、防水效果良好。
7. 附属设施施工:施工桥梁附属设施,如护栏、灯光、标志等,确保设施完善,满足使用要求。
四、施工注意事项1. 施工过程中应严格遵守安全操作规程,确保人身安全。
2. 测量放线和桩基定位应准确无误,确保桥梁结构的位置和高度符合设计要求。
3. 桩基、承台、墩柱等施工应符合规范,确保桥梁结构的稳定性和安全性。
4. 混凝土浇筑应均匀振捣,避免出现蜂窝、麻面等质量问题。
5. 施工过程中应加强对材料的质量控制,确保原材料和成品质量符合要求。
6. 加强施工过程中的沟通与协作,确保各个施工环节顺利进行。
桥梁顶升技术交底
桥梁顶升技术交底一、工程概述本次桥梁顶升工程旨在对_____桥梁进行顶升施工,以调整桥梁的高程和坡度,改善桥梁的使用性能。
该桥梁全长_____米,上部结构为_____,下部结构为_____。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,制定详细的施工方案和技术交底。
对桥梁进行全面的检测和评估,确定桥梁的现状和顶升的具体要求。
进行测量放线,确定顶升点的位置和高程。
2、材料准备准备足够的顶升千斤顶、油泵、油管等顶升设备。
准备好临时支撑用的钢梁、钢板、枕木等材料。
准备好所需的高强螺栓、焊条等连接材料。
3、现场准备清理施工现场,确保施工场地平整、畅通。
在桥梁两侧设置警示标志,封闭施工区域,保证施工安全。
搭建临时工作平台和支架,方便施工人员操作。
三、顶升设备的选择与布置1、顶升千斤顶的选择根据桥梁的重量和顶升高度,选择合适吨位和行程的千斤顶。
一般选用液压千斤顶,其吨位应大于桥梁重量的 15 倍。
千斤顶的精度应满足施工要求,确保顶升过程中的同步性和稳定性。
2、千斤顶的布置按照设计要求,在桥梁的顶升点处布置千斤顶。
顶升点应选择在桥梁的墩台处或梁体的受力点处。
千斤顶的布置应均匀对称,以保证桥梁顶升过程中的受力平衡。
3、油泵和油管的连接将油泵与千斤顶通过油管连接起来,确保油管连接牢固,无泄漏。
油泵应设置在便于操作和观察的位置。
四、顶升施工工艺流程1、安装顶升设备在顶升点处安装千斤顶和临时支撑,确保其安装牢固可靠。
调整千斤顶的高度和位置,使其与桥梁接触紧密。
2、试顶升启动油泵,进行试顶升,顶升高度一般为 5 10mm。
观察桥梁的变形和顶升设备的工作情况,检查是否有异常现象。
3、正式顶升试顶升正常后,进行正式顶升。
顶升速度应控制在一定范围内,一般为 2 5mm/min。
顶升过程中,要不断观察桥梁的变形和顶升设备的工作情况,及时调整顶升速度和千斤顶的行程。
4、临时支撑的转换当桥梁顶升达到设计高度后,及时安装临时支撑,将桥梁的重量转移到临时支撑上。
最新整理顶升施工安全交底
最新整理顶升施工安全交底交底内容:在桥梁的顶升施工中,首先应制定安全可靠、技术可行的施工方案,确保桥梁的结构安全及施工的顺利进行,避免异常情况的发生。
但桥梁同步顶升技术含量高,有一定的风险,顶升过程中有一定的不确定性。
因此针对顶升过程中的关键环节,假定某种意外情况的发生并制定相应的应对措施,方能在紧急情况下有的放矢,及时正确的处理问题。
现根据本项目的施工特点及以往的施工经验,项目部牵头成立应急预案小组,总工程师、结构工程师、电脑专家、液压系统专家、机械专家及经验丰富的技术人员等组成。
具体应急措施如下: 1电脑控制系统故障1.1电脑控制系统因意外撞击而造成系统故障(死机、重启或者程序无反映等等):首先将系统设定为一旦没有电脑信号,整个系统处于保压状态,并且发出警报,千斤顶锁死;其次,设置专门的空间安放电脑;再次,电脑操作室只允许技术人员或者相关人员进入,并为电脑资料作备份。
1.2在操作界面上面设定专门的应急操作按钮。
可以在紧急情况下启动该程序,使整个工程进入事先设定的闭锁状态,经过故障处理后,总指挥决定是否继续作业。
1.3断电事故处理:为主控电脑配置专用的UPS,提供不间断电源;在开机前,UPS至少保证具有稳定运行半个小时的主控室用电量。
专业电工处理电线电路方面的问题。
1.4系统故障:立即专业工程师对系统进行检查,尽快排除故障,现场应有足够的备品、备件;2 液压设备故障2.1泵站于断电等原因不能正常提供动力:千斤顶具有自锁功能,可以自动关闭液控单向阀,千斤顶的顶升力保持不变。
2.2千斤顶不能正常提供压力:事先多预备千斤顶和垫块,可先用垫块支撑,然后液压工程师维修或者更换千斤顶。
2.3千斤顶压力异常:部署专人看管液压系统压力部分,发现问题,立即报告主控室,主控室操作人员决定是否关闭截止阀,如果问题严重,应停止整个系统,解决具体事宜后,再行开机调试。
3梁体监测值超限事故3.1梁体两侧顶升速度不一致:立即停止顶升,组织人员分析原因。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
分项工程施工技术交底单
施工程序及操作要
点
支座更换:
1、搭设脚手架,作为墩柱检查以及墩顶处理、支座更换施工、施工监控脚手架,脚手架高度以及平面尺寸根据实际墩身高度和人员操作便利确定。
2、主要对病害支座进行检查,测试箱梁底面与桥墩顶面的净空。
对千斤顶布置范围内的箱梁底面进行纵坡、横坡测量,确定钢垫板与混凝土接触面的坡度,准确加固钢垫板。
3、梁体顶起后,用预先加工好的楔形钢垫块将梁体与盖梁间楔紧,然后将支座取出。
4、根据现场观察,部分支座用环氧砂浆粘贴,可能要使用特殊机具对其进行特殊处理后才能拿出支座,且支座拿出后要对支座盖梁位置进行修补。
5、确定支座下钢板支垫厚度,根据已有的支座压力应变曲线,及桥面标高确定支座下钢板的支垫厚度。
6、支座下钢板支垫厚度确定后,启动千斤顶,根据现场梁体的设计支座中心线精确确定支座的安放位置,将计算好的厚度的钢板垫到支座下后,停止顶升,拆除百分表,完成支座更换。
7、对于部分标段支座处漏浆病害,采取人工凿除的处理方式,并将四周粉尘吹尽,达到清除目的。
