浅谈圆形煤场上部挡煤墙施工工艺

合集下载

挡煤墙施工流程

挡煤墙施工流程

挡煤墙施工流程

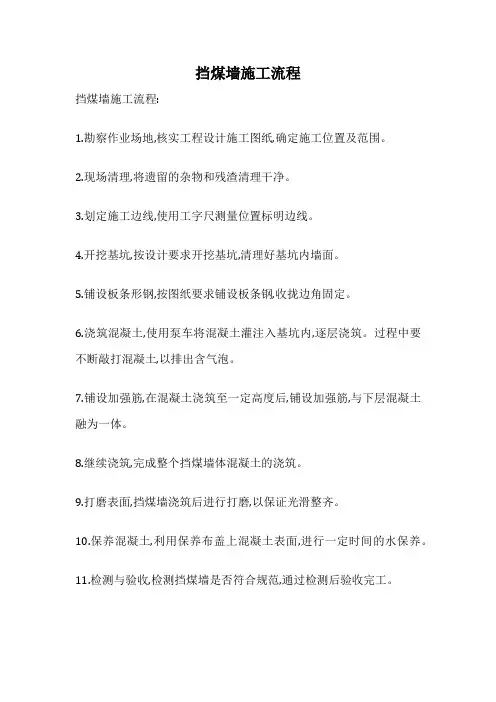

挡煤墙施工流程:
1.勘察作业场地,核实工程设计施工图纸,确定施工位置及范围。

2.现场清理,将遗留的杂物和残渣清理干净。

3.划定施工边线,使用工字尺测量位置标明边线。

4.开挖基坑,按设计要求开挖基坑,清理好基坑内墙面。

5.铺设板条形钢,按图纸要求铺设板条钢,收拢边角固定。

6.浇筑混凝土,使用泵车将混凝土灌注入基坑内,逐层浇筑。

过程中要不断敲打混凝土,以排出含气泡。

7.铺设加强筋,在混凝土浇筑至一定高度后,铺设加强筋,与下层混凝土融为一体。

8.继续浇筑,完成整个挡煤墙体混凝土的浇筑。

9.打磨表面,挡煤墙浇筑后进行打磨,以保证光滑整齐。

10.保养混凝土,利用保养布盖上混凝土表面,进行一定时间的水保养。

11.检测与验收,检测挡煤墙是否符合规范,通过检测后验收完工。

圆形煤场施工方案

圆形煤场施工方案

圆形煤场施工方案一、项目概述本项目拟建设一座圆形煤场,用于存储和处理煤炭。

煤场总面积约为xxxx平方米,设计存储容量为xxxx吨。

该煤场将采用现代化的施工方法和设备,以确保施工质量和效率。

二、施工准备1.地质勘察:在施工前,需要进行详细的地质勘察,确定地质情况,以确定煤场的工程设计参数和施工方案。

2.施工场地准备:对施工场地进行平整和清理,清除杂物和障碍。

3.材料准备:准备所需的施工材料,如钢材、混凝土、沙石等。

三、基础工程1.地基处理:对施工区域的地基进行处理,确保地基的承载能力和稳定性。

2.地下管线:在施工区域进行地下管线的布置,包括电力、给水、排水等管线。

3.地面处理:经过地基处理后,对地面进行碾压、平整,以便后续施工操作。

四、主体结构施工1.圆形围护结构:采用预制砼桩和钢筋混凝土板进行围护结构的施工,确保煤场的稳定性和安全性。

2.圆形煤场堆存设备:安装圆形煤场堆存设备,包括堆取料机、转篦机等。

3.其他辅助设施:根据需要安装其他辅助设施,如除尘设备、防火设备等。

五、管线安装1.输煤管线:进行输煤管线的布置和安装,确保煤炭的顺利输送。

2.电力管线:进行电力管线的布置和安装,确保圆形煤场的正常运行。

3.给排水管线:进行给排水管线的布置和安装,满足煤场的日常用水和排水需求。

六、场地绿化在圆形煤场的周围进行绿化工程,种植草坪、乔木和灌木,美化环境,改善空气质量。

七、工程验收完成施工后,进行工程验收,确保施工质量符合设计要求和相关标准。

总结:本方案拟将施工分为准备工作、基础工程、主体结构施工、管线安装和场地绿化等多个阶段,每个阶段均需要仔细规划和实施,以确保施工质量和进度。

在施工过程中,我们将使用现代化的施工方法和设备,以提高施工效率和质量。

同时,我们还将注意环境保护,采取相应的措施减少对周围环境的影响。

通过本方案的实施,将完成一座高质量、高效率的圆形煤场的建设。

火电厂圆形煤场挡煤墙封顶宣传报道

火电厂圆形煤场挡煤墙封顶宣传报道

火电厂圆形煤场挡煤墙封顶宣传报道火电厂圆形煤场挡煤墙封顶宣传报道一、背景介绍火电厂是利用煤炭等化石能源进行发电的重要设施,而圆形煤场则是火电厂中存放大量煤炭的地方。

为了确保圆形煤场内的煤堆不会因风雨天气或其他因素而散落,挡煤墙成为了必备设施。

近日,某火电厂圆形煤场的挡煤墙封顶工作已经完成,并且得到了广泛关注和宣传。

二、挡煤墙封顶过程1.准备工作首先,需要对圆形煤场内的现有挡煤墙进行检查和测量,以确保新建的挡煤墙能够完全覆盖现有的挡煤墙,并且高度和角度符合设计要求。

同时,还需要对施工区域进行清理和平整。

2.基础建设在确定好新建挡煤墙的位置后,需要进行基础建设。

这包括打桩、浇筑混凝土等工作。

基础建设是整个施工过程中非常重要的一步,它直接关系到挡煤墙的稳定性和安全性。

3.搭建钢结构基础建设完成后,需要进行钢结构的搭建。

这包括搭建支撑架、安装立柱和横梁等工作。

在这个过程中,需要严格按照设计要求进行施工,确保钢结构的稳定性和承重能力。

4.安装挡板在钢结构搭建完成后,需要进行挡板的安装。

挡板是防止煤炭散落的关键部件。

在安装挡板时,需要确保每个挡板之间的连接牢固可靠,并且与钢结构紧密配合。

5.封顶当所有挡板都安装完毕后,就可以进行封顶工作了。

封顶是整个施工过程中最为重要的一步,它决定了整个圆形煤场内煤堆是否会受到风雨天气或其他因素的影响而散落。

在封顶时,需要使用防水材料将整个圆形煤场覆盖起来,并且与挡煤墙紧密贴合。

三、成果展示经过几个月的紧张施工,某火电厂圆形煤场的挡煤墙封顶工作已经完成。

整个挡煤墙高约16米,长约200米,采用了钢结构和混凝土基础相结合的设计方案。

在封顶时,使用了高强度、防水性能优异的材料,确保整个圆形煤场内的煤堆不会受到外界因素的影响而散落。

四、意义和价值1.提高安全性圆形煤场是火电厂中存放大量煤炭的地方,如果没有挡煤墙进行防护,一旦发生风雨天气或其他因素导致煤堆散落,就会对周围环境和人员造成严重危害。

圆形煤场清水混凝土挡煤墙跳仓法施工探讨

圆形煤场清水混凝土挡煤墙跳仓法施工探讨

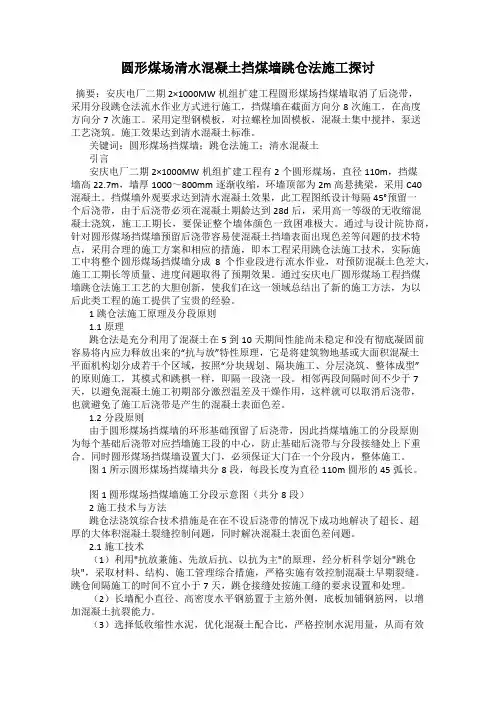

圆形煤场清水混凝土挡煤墙跳仓法施工探讨摘要:安庆电厂二期2×1000MW机组扩建工程圆形煤场挡煤墙取消了后浇带,采用分段跳仓法流水作业方式进行施工,挡煤墙在截面方向分8次施工,在高度方向分7次施工。

采用定型钢模板,对拉螺栓加固模板,混凝土集中搅拌,泵送工艺浇筑。

施工效果达到清水混凝土标准。

关键词:圆形煤场挡煤墙;跳仓法施工;清水混凝土引言安庆电厂二期2×1000MW机组扩建工程有2个圆形煤场,直径110m,挡煤墙高22.7m,墙厚1000~800mm逐渐收缩,环墙顶部为2m高悬挑梁,采用C40混凝土。

挡煤墙外观要求达到清水混凝土效果,此工程图纸设计每隔45°预留一个后浇带,由于后浇带必须在混凝土期龄达到28d后,采用高一等级的无收缩混凝土浇筑,施工工期长,要保证整个墙体颜色一致困难极大。

通过与设计院协商,针对圆形煤场挡煤墙预留后浇带容易使混凝土挡墙表面出现色差等问题的技术特点,采用合理的施工方案和相应的措施,即本工程采用跳仓法施工技术,实际施工中将整个圆形煤场挡煤墙分成8个作业段进行流水作业,对预防混凝土色差大,施工工期长等质量、进度问题取得了预期效果。

通过安庆电厂圆形煤场工程挡煤墙跳仓法施工工艺的大胆创新,使我们在这一领域总结出了新的施工方法,为以后此类工程的施工提供了宝贵的经验。

1跳仓法施工原理及分段原则1.1原理跳仓法是充分利用了混凝土在5到10天期间性能尚未稳定和没有彻底凝固前容易将内应力释放出来的“抗与放”特性原理,它是将建筑物地基或大面积混凝土平面机构划分成若干个区域,按照“分块规划、隔块施工、分层浇筑、整体成型”的原则施工,其模式和跳棋一样,即隔一段浇一段。

相邻两段间隔时间不少于7天,以避免混凝土施工初期部分激烈温差及干燥作用,这样就可以取消后浇带,也就避免了施工后浇带是产生的混凝土表面色差。

1.2分段原则由于圆形煤场挡煤墙的环形基础预留了后浇带,因此挡煤墙施工的分段原则为每个基础后浇带对应挡墙施工段的中心,防止基础后浇带与分段接缝处上下重合。

论圆形煤场挡煤质量控制

论圆形煤场挡煤质量控制

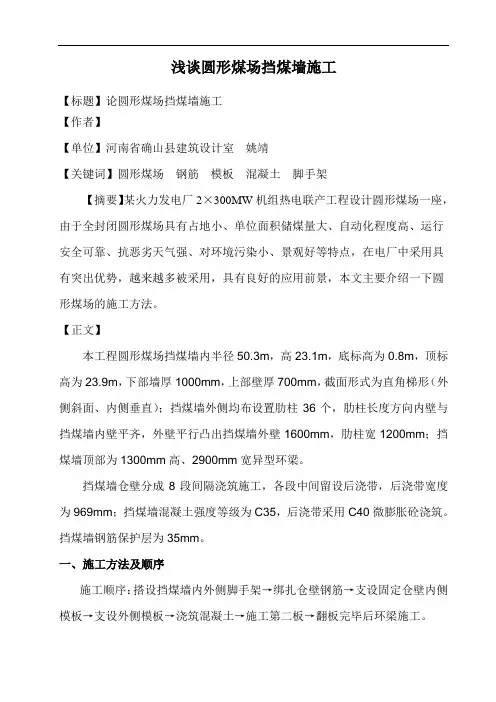

浅谈圆形煤场挡煤墙施工【标题】论圆形煤场挡煤墙施工【作者】【单位】河南省确山县建筑设计室姚靖【关键词】圆形煤场钢筋模板混凝土脚手架【摘要】某火力发电厂2×300MW机组热电联产工程设计圆形煤场一座,由于全封闭圆形煤场具有占地小、单位面积储煤量大、自动化程度高、运行安全可靠、抗恶劣天气强、对环境污染小、景观好等特点,在电厂中采用具有突出优势,越来越多被采用,具有良好的应用前景,本文主要介绍一下圆形煤场的施工方法。

【正文】本工程圆形煤场挡煤墙内半径50.3m,高23.1m,底标高为0.8m,顶标高为23.9m,下部墙厚1000mm,上部壁厚700mm,截面形式为直角梯形(外侧斜面、内侧垂直);挡煤墙外侧均布设置肋柱36个,肋柱长度方向内壁与挡煤墙内壁平齐,外壁平行凸出挡煤墙外壁1600mm,肋柱宽1200mm;挡煤墙顶部为1300mm高、2900mm宽异型环梁。

挡煤墙仓壁分成8段间隔浇筑施工,各段中间留设后浇带,后浇带宽度为969mm;挡煤墙混凝土强度等级为C35,后浇带采用C40微膨胀砼浇筑。

挡煤墙钢筋保护层为35mm。

一、施工方法及顺序施工顺序:搭设挡煤墙内外侧脚手架→绑扎仓壁钢筋→支设固定仓壁内侧模板→支设外侧模板→浇筑混凝土→施工第二板→翻板完毕后环梁施工。

挡煤墙分十七板施工至顶,首次施工自1.6m开始浇筑高度为1.24m,往上每1.16m施工一板,上部环梁单独施工。

(见下页图一)二、钢筋工程1、钢筋工艺流程钢筋进场→钢筋复验(不合格退货)→钢筋加工成型→半成品检查、验收(不合格重新加工至符合要求)→绑扎→自检(不合格的调整)→质检科验收(不合格的返工)→钢筋隐蔽经监理验收后签发混凝土浇筑许可证→浇筑混凝土。

2、钢筋原材检验钢筋应根据工程进展情况按计划组织进场,进场的钢筋应分批进行检查和验收,每批由同厂家、同规格、同牌号、同炉号、同交货状态的钢筋组成,每批重量不大于60t;并应附有出厂质量证明书,分批、分规格在指定地点堆放整齐,并及时组织试验人员取样进行复验。

圆形煤场施工方案

圆形煤场施工方案

圆形煤场施工方案一、项目背景随着煤炭需求的增长,圆形煤场已经成为煤炭储存的重要形式之一。

为了有效、高效地施工圆形煤场,制定合理的施工方案至关重要。

二、方案概述1. 圆形煤场选址在选择圆形煤场的选址时,要考虑周边环境、交通便利性、地质条件等因素,确保选择合适的地点进行建设。

2. 圆形煤场设计根据煤炭储存量和使用需求,设计合理的圆形煤场结构,包括煤炭储存仓、转运设施等。

3. 施工流程制定详细的施工计划,包括清理选址、基础施工、设备安装等环节,确保施工按时有序进行。

4. 资金预算对圆形煤场施工的各项费用进行预算,包括人工费用、设备投入、材料费用等。

5. 安全保障在施工过程中,加强安全生产管理,确保施工现场安全,减少事故发生。

三、施工步骤1. 地面平整在选址后,先对地面进行平整处理,确保基础施工的顺利进行。

2. 基础施工按照设计要求进行圆形煤场的基础施工,包括底板、墙体等的搭建。

3. 设备安装将各项设备按照设计图纸进行安装,确保设备能正常运行。

4. 检测验收在施工完成后,进行煤场设施的检测验收,确保设施符合要求。

四、施工人员配备1. 工程师负责施工过程中的技术指导和管理工作。

2. 施工人员负责具体施工工作,包括基础施工、设备安装等。

3. 安全员负责施工现场的安全管理工作,确保施工过程中安全。

五、施工周期与质量要求1. 施工周期根据设计方案和预算,制定合理的施工周期,确保施工进度符合要求。

2. 质量要求对圆形煤场的每个环节都要严格把控质量,确保施工质量达到标准要求。

六、总结制定科学的圆形煤场施工方案,对于高效、顺利完成施工具有重要意义。

只有合理规划、精细施工,才能确保圆形煤场的建设质量和安全性。

以上是关于圆形煤场施工方案的一些建议,希望能对相关方面有所帮助,谢谢阅读。

火电厂圆形煤场挡煤墙封顶宣传报道

火电厂圆形煤场挡煤墙封顶宣传报道

火电厂圆形煤场挡煤墙封顶宣传报道引言火电厂作为能源供应的重要组成部分,在发电过程中需要大量的燃料,而煤炭是目前使用最广泛的燃料之一。

然而,煤炭使用也带来了一系列环境问题,如煤尘污染和安全隐患。

为了解决这些问题,火电厂圆形煤场挡煤墙封顶工程应运而生。

本次报道将详细介绍火电厂圆形煤场挡煤墙封顶工程的背景、目的、施工过程和效果,并探讨它对环境与可持续发展的影响。

1. 背景火电厂圆形煤场是储存和堆放煤炭的重要场所,通常位于火电厂的周边。

然而,传统的圆形煤场存在以下问题:•煤尘污染:煤炭堆放或转运过程中会产生大量煤尘,对周边环境和居民的健康造成潜在风险。

•安全隐患:传统煤场没有有效的挡煤墙,煤炭容易倾斜甚至坍塌,存在火灾和事故的风险。

•能源浪费:未封顶的煤场在暴露在自然气候下,煤炭容易因风雨等自然因素造成质量下降,从而浪费了宝贵的能源资源。

针对以上问题,火电厂圆形煤场挡煤墙封顶工程应运而生,旨在改善环境污染、提高安全性,并节约能源资源。

2. 目的火电厂圆形煤场挡煤墙封顶工程的主要目的是解决传统煤场存在的问题,促进环境友好型、安全可靠型和节能节材型发展。

具体目标如下:•减少煤尘污染:封顶后的圆形煤场有效阻止了煤尘的扩散,减少了对周边环境和居民的影响,改善了空气质量。

•提高安全性:挡煤墙的设置防止了煤炭的倾斜和坍塌,减少了火灾和事故的风险,保障了工作人员和设备的安全。

•节约能源资源:封顶后的圆形煤场不易受到自然因素的侵害,煤炭质量得到有效保障,减少了能源资源的浪费。

3. 施工过程火电厂圆形煤场挡煤墙封顶工程的施工过程一般包括以下几个步骤:3.1 准备工作在施工前,需要对煤场的现状进行全面评估和调查,包括煤场的规模、煤炭堆放方式和周边环境等。

同时,还需制定施工方案,包括挡煤墙的材料选择、结构设计和封顶方案等。

3.2 挡煤墙施工挡煤墙一般采用高强度钢筋混凝土结构,施工过程可以分为以下几个阶段:•基础施工:挡煤墙的基础一般采用扩展基础或桩基础,确保挡煤墙的稳定性。

圆形煤场施工方案

圆形煤场施工方案

中国浙江恒逸(文莱)PMB石油化工项目电站工程热力系统圆形煤场基础及挡煤墙施工方案编制:审核:批准:河南省第二建筑工程发展有限公司2017年08月10日目录1、工程概况 (3)1.1、工程概述: (3)1.2、主要工程量: (4)1.3、工程特点: (4)2、编制依据 (4)3、开工前准备的条件和施工前的准备 (5)4、人员组织分工及要求 (6)5、主要施工机械、工器具、材料及要求 (7)6、施工进度计划及要求 (7)7、施工工序、方法及要求 (8)7.1、施工工艺流程 (8)7.2、基础降水施工 (8)7.3、基础土方开挖 (11)7.4、模板工程 (12)7.5、钢筋工程 (14)7.6、预埋件、预埋套管的加工和安装 (16)7.7、混凝土工程 (16)7.8、脚手架工程 (19)8、质量保证措施及质量标准 (29)8.1、质量标准指标及验收要求 (29)8.2、强制性条文 (30)8.3、质量通病防治: (32)8.4、成品防护措施 (32)8.5、质量控制点 (33)9、安全控制措施及要求 (33)9.1一般安全注意事项 (33)9.2、专项安全保证措施 (34)9.3、混凝土施工安全注意事项 (34)9.4、主要应急措施 (35)9.5、危险源识别及其控制措施 (37)10、环境、文明、绿色施工措施及要求 (38)10.1安全文明施工 (38)10.2绿色施工措施 (38)10.3重要环境因素及控制措施 (38)1、工程概况1.1、工程概述:本工程为中国浙江恒逸(文莱)PMB石油化工项目电站工程,位于文莱大摩拉岛(PMB岛),本方案为中国浙江恒逸(文莱)PMB石油化工项目电站1标段圆煤场基础施工指导方案。

圆煤场基础为混凝土结构环形基础,基础中心半径为50.65m,基础宽*高的尺寸为4.6m*2m。

承台上有环梁居中布置,环梁宽度为1m。

±0.000相当于绝对标高3.8m,基底标高为-2.8m,环梁上部顶标高为-0.2m。

火电厂圆形煤场施工

火电厂圆形煤场施工

火电厂圆形煤场施工摘要:文章通过圆形煤场挡墙施工模板加固方法的改进,并进行相关分析验算,采用加大次楞材料截面尺寸的方法解决了整块木胶板混凝土模板施工问题,提出了清水混凝土圆形煤场施工的新方法。

关键词:圆形煤场;模板构造;模板设计正文:平顶山第二发电厂圆形储煤场直径110米,挡墙内壁垂直,外壁倾斜,厚度从下到上为底部900mm,顶部600mm,挡墙顶部环梁面标高为17.0.挡墙外侧每隔10°设置一处肋柱,肋柱截面尺寸为2.8m×1.0m。

并在每个肋柱顶部设置截面尺寸1.0m×1.0m高2.0m短柱,短柱顶部为圆形网架。

挡墙采用钢筋混凝土清水墙,现将其清水钢筋混凝土挡墙模板工程施工方法做一介绍。

一.整体策划圆形煤场挡墙、肋柱的混凝土标准为清水混凝土,模板采用1220mm×2440mm×18mm酚醛树脂双面覆膜木胶板,根据挡墙高度及模板尺寸决定竖向施工缝为竖向设置的后浇带。

水平施工缝设置在模板的水平缝处,即每次浇混凝土高度为1.236米,共分为14次完成挡墙。

模板水平横向拼接,模板加固采用方木、钢管、对拉螺栓进行加固,对拉螺栓设置在水平施工缝位置。

模板拼缝采用双面胶带封闭。

考虑到施工完成后,圆形煤场的整体外观效果,对此进行整体外观策划设计。

挡墙、肋柱模板水平和竖直接缝采用在两模板接缝处内侧设置18×50mm木条,混凝土成形后将木条拆除形成凹槽,并使用黑色油漆将凹槽内涂刷,以此保证施工缝连接处的平整及美观。

二.模板构造挡墙模板加固方式采用60×120×1500mm方木做为竖楞,竖楞间距为300mm。

采用两根钢管合并做横楞,在挡墙两侧采用钢管并使用M16对拉螺杆加固,钢管竖向间距为1236mm,对拉螺杆横向间距为500mm,竖向间距为1236mm。

三.模板设计挡墙模板侧压力计算:已知条件:最大挡墙厚度900mm,取单位长度1米,浇筑高度为1.22m。

大直径圆形煤场网壳屋面工程施工

大直径圆形煤场网壳屋面工程施工

大直径圆形煤场网壳屋面工程施工摘要:本文简述某电厂103米直径干煤棚网壳屋盖的施工方案,以及较系统地总结了施工过程中的技术、安全、质量、进度、环保等方面的管理。

关键词:大直径;球形网架;施工;方案;总结1、工程概况某电厂的圆形煤场封闭结构部分主要包括网壳屋盖、钢筋混凝土挡煤墙、进仓栈桥和出仓地道。

圆形煤场直径103m,挡墙顶标高3.9m。

圆形煤场上部采用肋环型四角锥球面网壳结构,节点采用螺栓球节点连接。

网壳支承方式采用下弦柱点支撑支承方式,设36个支座,每 10°对应一个支座,支座中心布置在直径约为103m的圆周上。

整体高度达到了52.81m。

该网架杆件材料最大外径180mm,壁厚8mm,最小外径75.5mm,壁厚3.75mm.螺栓球最大直径200mmm。

2、施工难点及特点2.1本工程球体直径大、整体高度高、工程量大,安装精度要求高,施工难度大。

2.2工期较短,且与堆取料机安装交叉施工,存在安全风险,施工组织要求合理。

3、本工程主要涉及的规范如下:《建筑结构荷载规范》(GB50009-2001)《建筑工程施工质量统一验收标准》(GB50300-2001)《网架结构设计及施工规程》(JGJ7-91)《钢网架检验及验收标准》(JG12-1999)《涂装前钢材锈蚀等级和除锈等级》(GB8923-88)《钢结构工程施工质量及验收标准》(GB50205-2001)《钢结构工程质量评定标准》(GB50221)《屋面工程质量验收规范》(GB50207-2002)《钢结构设计规范》(GB50017-2003)《网架结构工程质量检验评定标准》(JGJ78-91)《网壳结构技术规程》(JGJ61-2003)《钢结构工程施工和验收规范》(GB50205-2001)《建筑用压型钢板》(GB/T12755-1991)《屋面工程技术规范》(GB50207-2002)4、施工组织机构第三步:第二圈~第八圈的安装方法与第一圈相同。

浅谈圆形煤场上部挡煤墙施工工艺

浅谈圆形煤场上部挡煤墙施工工艺

浅谈圆形煤场上部挡煤墙施工工艺关键字:圆形煤场钢筋模板混凝土引言目前随着可持续发展战略的要求,人们的环保意识和环保要求日益提高,大型全封闭圆形料场逐渐成为电厂储煤的优先选择。

大型全封闭圆形煤场的直径一般在80m以上,就目前的技术水平,全封闭圆形煤场的直径最大可达120m,煤堆高度可达25m,单个圆形煤场的储量最大可以达到17万吨。

圆形储煤场由堆取料机、土建结构、钢结构穹顶及相关辅助设施构成。

每个圆形煤场内各安装1台套回转范围360°的堆取料机,圆形煤场堆取料机的中心柱位于圆形储煤场的中央,来煤经皮带→中心柱顶的落煤管→悬臂堆料带式输送机,通过悬臂堆料带式输送机头部卸煤,直接向储煤场堆煤。

链条式刮板取料机位于中心柱的下部,并以中心柱为回转中心。

取料机沿煤堆斜面由刮板将取料机下部的煤刮入中心柱下的圆锥形煤斗,完成取料作业。

本文就华能济南黄台发电有限公司正在建设中的圆形煤场为例,浅谈圆形煤场土建结构中的挡煤墙施工工艺。

2.工程概况华能济南黄台发电有限公司正在建设中的圆形煤场位于山东省济南市历城区工业北路的黄台电厂东南隅,圆形煤场挡煤墙内半径50.3m,高23.1m,底标高为0.8m,顶标高为23.9m,下部墙厚1000mm,上部壁厚700mm,截面形式为直角梯形(外侧斜面、内侧垂直);挡煤墙外侧均布设置肋柱36个,肋柱长度方向内壁与挡煤墙内壁平齐,外壁平行凸出挡煤墙外壁1600mm,肋柱宽1200mm;挡煤墙仓壁分成8段间隔浇筑施工,各段中间留设后浇带,后浇带宽度为969mm;挡煤墙混凝土强度等级为C35,后浇带采用C40微膨胀砼浇筑。

3.主要施工方法及施工要求3.1施工方法及顺序施工顺序:搭设挡煤墙内外侧脚手架→绑扎仓壁钢筋→支设固定仓壁内侧模板→支设外侧模板→浇筑混凝土→施工第二板→翻板施工→浇筑后浇带挡煤墙分十七板施工至顶,首次施工自1.6m开始浇筑高度为1.24m,往上每1.16m施工一板。

圆形贮煤罐上部结构施工总结

圆形贮煤罐上部结构施工总结
第5页/共15页
三、施工技术方案
2.3配合比方面:为保证混凝 土外观颜色一致,经过多次试 配,并优化混凝土配比,尽量 降低水泥用量。在施工过程中 ,根据天气变化及现场温度及 湿度实验室随时调整混凝土配 比。2009年11月对圆形贮煤罐 上部结构施工用混凝土提前进 行了试配,并根据试配现场制 作了样碑。
第9页/共15页
四、工程亮点
加工完成的阴角线
第10页/共15页
四、工程亮点
外观效果
第11页/共15页
四、工程亮点
第12页/共15页
五、结束语
圆形贮煤罐在北方地区尚属第一个,在南方也 是很少几个圆形贮煤罐。施工经验相对欠缺。临汾河 西热电厂圆形贮煤罐运用整张竹胶板及阴角木角线方 法,解决了圆形结构清水混凝土施工的质量问题,实 现了质量管理目标,得到了公司及业主的充分肯定。
三、施工技术方案
1、模板工程 圆形贮煤罐外侧应业主要求采用清水混凝土
施工工艺,按照每块模板设置4个对拉螺杆且只保 留2个对拉螺杆眼进行设计。外模板采用16mm厚 1220mm×2440mm优质竹胶板,外模板横向背楞为方 木,使用前每根木方按照圆形贮煤罐弧度刨出圆弧 。对拉螺杆采用外套Ф25PVC套管,利用#20槽钢 做竖向围檩进行加固模板。仓壁按后浇带分割为9 段,槽钢数量按照5段施工段进行配置。
第6页/共15页
三、施工技术方案
2.4混凝土浇筑:使用二次振捣工艺,时间控制在 20-30s,保证不过振和漏振;减少混凝土中因外加 剂而产生的微小气泡。一次振捣和二次振捣之间的 时间间隔根据外加剂厂家提供的资料,结合各部分 构件的浇筑速度及深度,确定之。在满足使用条件 的情况下,尽量减小混凝土坍落度,避免混凝土表 面裂缝。振捣时串筒(泵管)下口及施工人员务必 到达混凝土浇筑层面,确保混凝土振捣充分且不发 生离析现象。

挡墙主要工艺及施工方法

挡墙主要工艺及施工方法

挡墙主要工艺及施工方法摘要:挡墙是指由砖、石、混凝土等材料建造的用于阻挡土体或水流的墙体结构。

本文将介绍挡墙的主要工艺及施工方法,包括材料选取、基础处理、砌筑工艺、施工工具和安全注意事项等方面内容。

一、材料选取挡墙的材料选取应根据工程的要求和环境条件来确定。

一般常用的材料有砖、石和混凝土。

砖材通常使用红砖或空心砖,而石材则有天然石材和人工假山石材两种选择。

混凝土挡墙由水泥、砂、石子等原材料混合而成,具有强度高、耐久性好的特点。

二、基础处理挡墙的建造需要进行基础处理,以保证建筑的稳定性。

首先需要对施工地点进行测量,确定挡墙的位置和高度。

接下来进行土方开挖,清除杂物,并确保基础平整。

然后进行基坑支护,采取合适的支撑措施以防止基坑塌方。

最后进行回填,夯实基础,以便进行后续的砌筑工作。

三、砌筑工艺挡墙的砌筑工艺包括砌筑方法和砌筑工具的选择。

在砌筑方法上,常采用砌筑砖墙的方法,即先在基础上涂上一层水泥砂浆,然后依次砌上砖块,并用水平仪进行验收。

每砌一层后,要及时清除多余的水泥砂浆,确保砌筑质量。

在砌筑工具上,常用的有砖刀、砂浆船、锤等。

四、施工工具挡墙的施工需要一些专业的工具来辅助完成。

除了砌筑工具,还需要水平仪、测量工具、抹灰工具等。

水平仪用来检验挡墙的竖直度和水平度,保证建筑的稳定性。

测量工具用来测量挡墙的尺寸和位置。

抹灰工具用于整平砌筑表面的水泥砂浆。

五、安全注意事项在挡墙的施工过程中,应注意以下安全事项。

首先,施工人员要佩戴安全帽、防护眼镜和手套,以防止意外伤害。

其次,应设置警示标志,提醒他人注意施工现场。

在施工高处时,要使用脚手架或安全绳,确保工人的安全。

此外,要定期检查挡墙的稳定性,及时处理裂缝和松动的砖块。

六、结论挡墙的主要工艺及施工方法对于确保挡墙的质量和稳定性至关重要。

材料选取、基础处理、砌筑工艺、施工工具和安全注意事项等方面都需要严格遵循,以保证挡墙的施工质量和工程安全。

在实际施工中,还需要根据具体情况进行合理的调整和改进,以满足工程的特殊要求。

煤场挡风墙施工方案

煤场挡风墙施工方案

煤场挡风墙施工方案1. 引言挡风墙是在煤场内用来阻挡风沙的一种设施,其设计和施工方案地区性较强,需要考虑当地气候和煤场特点等因素。

本文将介绍煤场挡风墙的施工方案,包括设计原则、材料选择、施工步骤等内容。

2. 设计原则在设计煤场挡风墙方案时,需要考虑以下几个原则:•高度和长度:挡风墙应具有足够的高度和长度,以有效阻挡风沙的侵袭。

根据煤场的实际情况,结合当地气候和风沙情况进行综合考虑。

•材料选择:挡风墙的材料选择应考虑到其耐风沙、抗腐蚀和维护成本等方面。

常见的材料包括钢板、玻璃钢等。

•基础结构:挡风墙的基础结构应坚固稳定,能够承受强风的冲击。

通常采用混凝土基础,同时可以考虑增加加强筋等措施。

3. 材料选择根据煤场挡风墙的设计原则,常用的材料选择包括以下几种:•钢板:钢板具有高强度、防风沙效果好等优点,能够适应大多数煤场的需求。

同时,钢板安装方便,维护成本较低。

常用的钢板厚度为4mm至6mm。

•玻璃钢:玻璃钢具有良好的绝缘性能,可避免静电积聚。

其表面光滑,对风沙的阻隔效果较好。

适用于电力煤等对静电敏感的煤种。

•其他材料:根据实际需求,还可以考虑使用混凝土、纤维板等材料进行挡风墙的构筑。

4. 施工步骤4.1 挡风墙布局确定根据煤场的大小和布局要求,确定挡风墙的位置和布局。

可以通过编制详细的施工图纸,明确挡风墙的长度、高度和间距等参数。

4.2 基础施工按照挡风墙的设计要求,进行基础施工工作。

包括挖掘基坑、铺设基座、浇筑混凝土等步骤。

基础施工需要保证基础的牢固稳定,以确保挡风墙的稳定性。

4.3 挡风墙结构搭建根据设计方案,安装挡风墙的结构。

对于钢板挡风墙,使用螺栓将钢板固定在基础上,并进行适当的加固。

对于玻璃钢挡风墙,按照设计要求进行浸渍和固化工艺。

4.4 补充附件安装根据需要,安装挡风墙的附件。

例如,安装防护网、照明设备等,以提高安全性和实用性。

4.5 完善细节工作进行挡风墙的检查和修整工作,确保其表面平整、无缺陷、无锈蚀等。

圆煤场挡煤墙施工方案

圆煤场挡煤墙施工方案

圆煤场挡煤墙施工方案目录1作业任务 (2)2 编写依据 (2)3 作业准备和条件 (3)4 作业方法及安全、质量控制措施 (5)5 作业质量标准及检验要求 (22)6 技术资料要求 (32)7 危险源、环境因素辨识及防范措施、文明施工标准 (33)8 绿色施工措施 (39)9 计算 (41)10 附录 (63)1作业任务1.1工程概况本工程采用85国家高程系统,工程±0.00m相当于绝对标高4.4m,设计使用年限50年,抗震设防烈度为7级。

圆形煤场挡煤墙结构网架中心线半径为55.6米,挡墙内侧轮廓半径为55.2米,挡墙外侧下沿半径为56.2米。

零米以下挡煤墙高度5.1米,基础顶标高为-5.10m。

零米以上挡煤墙高22.5米,挡煤墙顶标高为22.5m。

挡煤墙结构底部宽1米,顶部宽0.8米。

在顶部有一圈顶环梁,顶环梁宽2米,内环高0.8米,外环高1.3米。

顶环梁上部有一圈网架基础短柱,短柱高1.8米,宽0.8米。

本次施工范围包括:挡煤墙结构、顶环梁、网架基础短柱。

混凝土强度等级采用C40。

混凝土保护层厚度:50mm(与受力钢筋直径中的较大值之间保护层)。

1.2主要工程量1.32编写依据2.1 《封闭圆形煤场挡煤墙结构图》等相关施工图纸;2.2 《电力建设施工质量验收及评价规程(第1部分土建工程)》(DL/T5210.1-2012);2.3 《建筑工程施工质量验收统一标准》(GB50300-2013);2.4 《工程测量规范》(GB50026-2007);2.5 《混凝土结构工程施工规范》(GB50666—2011);2.6 《混凝土结构工程施工质量验收规范》(GB50204-2015);2.7《工程建设标准强制性条文》(房屋建筑部分)2013版;2.8《工程建设标准强制性条文》(电力工程部分)2016版;2.9《钢筋机械连接通用技术规程》(JGJ107-2016);2.10《钢筋焊接及验收规程》(JGJ18-2012);2.11《电力建设安全工作规程》(DL 5009.1-2014);2.12《电力建设施工技术规范(第1部分:土建结构工程)》(DL 5190.1-2012);2.13《预埋铁件图集》。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅谈圆形煤场上部挡煤墙施工工艺关键字:圆形煤场钢筋模板混凝土引言目前随着可持续发展战略的要求,人们的环保意识和环保要求日益提高,大型全封闭圆形料场逐渐成为电厂储煤的优先选择。

大型全封闭圆形煤场的直径一般在80m以上,就目前的技术水平,全封闭圆形煤场的直径最大可达120m,煤堆高度可达25m,单个圆形煤场的储量最大可以达到17万吨。

圆形储煤场由堆取料机、土建结构、钢结构穹顶及相关辅助设施构成。

每个圆形煤场内各安装1台套回转范围360°的堆取料机,圆形煤场堆取料机的中心柱位于圆形储煤场的中央,来煤经皮带→中心柱顶的落煤管→悬臂堆料带式输送机,通过悬臂堆料带式输送机头部卸煤,直接向储煤场堆煤。

链条式刮板取料机位于中心柱的下部,并以中心柱为回转中心。

取料机沿煤堆斜面由刮板将取料机下部的煤刮入中心柱下的圆锥形煤斗,完成取料作业。

本文就华能济南黄台发电有限公司正在建设中的圆形煤场为例,浅谈圆形煤场土建结构中的挡煤墙施工工艺。

2.工程概况华能济南黄台发电有限公司正在建设中的圆形煤场位于山东省济南市历城区工业北路的黄台电厂东南隅,圆形煤场挡煤墙内半径50.3m,高23.1m,底标高为0.8m,顶标高为23.9m,下部墙厚1000mm,上部壁厚700mm,截面形式为直角梯形(外侧斜面、内侧垂直);挡煤墙外侧均布设置肋柱36个,肋柱长度方向内壁与挡煤墙内壁平齐,外壁平行凸出挡煤墙外壁1600mm,肋柱宽1200mm;挡煤墙仓壁分成8段间隔浇筑施工,各段中间留设后浇带,后浇带宽度为969mm;挡煤墙混凝土强度等级为C35,后浇带采用C40微膨胀砼浇筑。

3.主要施工方法及施工要求3.1施工方法及顺序施工顺序:搭设挡煤墙内外侧脚手架→绑扎仓壁钢筋→支设固定仓壁内侧模板→支设外侧模板→浇筑混凝土→施工第二板→翻板施工→浇筑后浇带挡煤墙分十七板施工至顶,首次施工自1.6m开始浇筑高度为1.24m,往上每1.16m施工一板。

3.2测量定位放线3.2.1挡煤墙半径控制根据圆形煤场测量控制网点,在环基上表面放出肋柱及挡煤墙内模板控制边线,每次模板定位采取垂吊线坠进行内模板定位,外模板定位根据截面尺寸由内模板控制外模板。

3.3钢筋工程3.3.1钢筋工艺流程钢筋进场→钢筋复验(不合格退货)→钢筋加工成型→半成品检查、验收(不合格重新加工至符合要求)→绑扎→自检(不合格的调整)→质检员验收(不合格的返工)→钢筋隐蔽经监理验收后签发混凝土浇筑许可证→浇筑混凝土。

3.3.2钢筋加工:钢筋加工操作人员要严格进行培训,施焊人员应持证上岗;成型钢筋的尺寸、弯折位置、平直长度、弯折角度应符合图纸设计要求并控制在规范允许范围内。

成型好的钢筋应分规格、品种堆放有序,并挂好标识牌,牌上注明钢筋规格、形状、尺寸、数量及使用部位。

3.3.3钢筋绑扎:钢筋绑扎前应做好如下工作:①核对钢筋的规格、形状、尺寸、及数量与料单及图纸是否相符,如有错漏,应及时纠正增补;②准备好绑扎用的22号绑扎丝、绑扎工具等。

仓壁及肋柱的竖向钢筋均采用直螺纹套筒连接;肋柱钢筋:绑扎挡煤墙仓壁钢筋之前首先先绑扎肋柱钢筋,绑扎时先在主筋上画出箍筋分割点,根据分割点绑扎箍筋,以保证间距准确;肋柱钢筋较密,直螺纹连接时应按照由内到外的顺序用力矩扳手拧紧(以外露1.5丝为宜)。

挡煤墙钢筋绑扎:仓壁及肋柱的竖向钢筋采用直螺纹套筒连接,水平横向钢筋采取直螺纹和搭接连接。

钢筋接头位置应符合现行施工规范及图纸设计要求;先绑扎竖向钢筋,在竖筋上划出横筋间距,然后把横筋绑扎在竖筋上。

钢筋绑扎前应把仓壁内模固定校核完毕,钢筋绑扎注意钢筋保护层间距,同时绑扎仓壁外层钢筋时,边绑扎边根据内模板调整钢筋保护层间距;3.4模板工程3.4.1模板材料模板体系:50×100方木(全部压刨处理、薄厚一致)、1220×2440×18覆膜胶合板;支撑材料:普通钢管脚手架组合(48×3.0钢管);拼装连接材料:60×15mm分隔条。

3.4.2模板制作、安装模板体系为单张模板横向并排拼装,共配备八仓二层模板用以翻板施工,仓壁模板除首层1240mm外,每次支设1160mm高。

在整张模板上下位置固定分割条,模板上部分隔条外宽为60mm,内宽为50mm,厚度为15mm;模板下部分割条外宽为55mm,内宽为45mm,厚度为15mm,内贴双面胶条。

混凝土浇筑1.16m,每次在上层钢筋绑扎完毕前将模板拆除,用棉纱清理干净后进行支设;模板配制详见图二;煤墙仓壁模板加固选用50×100方木竖向布置做背楞(方木间距150mm),28钢筋水平布置做围檩(钢筋围檩上下间距400mm),竖向加固钢管,选用对拉螺栓16水平间距450mm。

注:由于挡煤墙两肋柱间弧长自下往上收缩变小,模板调整每层调整3mm,配制模板时应考虑模板的调整,可每3层用手工刨对模板进行刨边调整;模板安装过程应首先安装固定内侧模板,根据内侧模板支设调整外侧模板,加固方法详见图四。

肋柱模板加固采取钢管做围檩,模板支设时肋柱模板顶紧挡煤墙模板,并加设一根竖向方木卡紧肋柱模板以防肋柱模板根部跑位;模板拆除时应注意先后顺序,首先拆除肋柱模板然后再拆除挡煤墙模板,以防模板拆除过程中损坏;(1)模板拼缝处理所有内侧模板竖向拼缝处粘贴双面胶条,为防止模板搓台,模板加固过程中竖缝模板拼缝处加设贯通方木,方木采用∠30×3角钢打孔,用木螺丝加固。

配备模板时模板接缝处做法如图五、图六所示;为增加仓壁外观效果,挡煤墙外侧模板水平及竖直缝施工处加设60mm宽、15mm厚分隔条,分隔条选用模板料加工,沿挡煤墙连续设置;肋柱、环梁阳角加设30mm宽PVC倒圆角线条;后浇带留设时,根据模板位置,把后浇带留设在整版模板位置,后浇带宽度为969mm,后浇带竖向位置按施工图留设。

为保证后浇带接缝处整齐一致,后浇带不在整块模板边缘侧设竖向垂直分隔条,分隔条厚度为30mm,宽度为50mm,使之形成企口缝便于接槎。

后浇带浇筑时加固螺栓改为620mm一道,不在分割缝处螺栓端部采用橡φ50mm胶垫片,切割螺栓后用同色砂浆补平凹槽。

(2)模板找平处理施工第一板时,为保证外侧模板拼缝在同一水平面上,在同环基一起施工的300mm高挡煤墙外侧弹出+1.40m标高控制线,脚手架扫地杆搭设时进行抄平控制标高。

3.4.3模板的拆除与维护挡煤墙模板的拆除要以混凝土强度能保证其表面及棱角不因拆除模板而损坏时方可拆除。

拆除模板时,应轻拆轻放,杜绝硬撬、猛砸及抛扔;拆下的模板、扣件、钢管、方木等严禁抛扔,按指定地点堆放,并做到及时清理,个别损坏的应及时维修。

每次模板使用前要用棉纱沾食用油清理模板,涂刷要均匀。

刷完后用软质棉布轻轻揩去,仅保留薄薄一层油膜,不得留有明显刷油痕迹及油珠,避免混凝土表面产生色差、影响观感质量。

3.5混凝土工程3.5.1混凝土采用商品砼,搅拌站必须采用同一厂家生产的同一规格水泥,砂子采用干净的中砂,石子采用粒径范围5~25mm碎石;砂石的含泥量不超过2%。

混凝土所用的外加剂及原材料必须有出厂合格证,复试合格后方可使用。

3.5.2混凝土输送:混凝土水平运输采用混凝土搅拌灌车,混凝土采用臂架式汽车泵泵送;混凝土泵送以前,应先开机用水润湿整个管道,然后再投入水泥浆或水泥砂浆,使管道处于充分滑润状态,再正式泵送混凝土;泵送开始时要注意观察混凝土泵的液压表和各部位工作状态,以免发生堵塞现象。

混凝土供应必须保证混凝土泵能连续工作,尽可能避免或减小泵送时中途停歇。

3.5.3混凝土浇筑前的准备工作混凝土浇筑前要检查支撑系统的稳定性、模板、钢筋及预埋件的标高及位置与构件的截面尺寸是否与设计符合,模板接缝处理是否符合要求,钢筋与预埋件的规格、数量、安装位置及构件接点连接焊缝,是否与设计符合;模板内的垃圾、木片、刨屑、泥土和钢筋上的油污、鳞落的铁皮等杂物,应清除干净;检查安全设施、劳动力配备是否妥当,能否满足浇筑混凝土的要求。

3.5.4混凝土浇筑浇筑混凝土时,混凝土由泵管口卸出进行浇筑时,其管口高度不应超过1米,以防离析;掌握好混凝土的初凝时间,严禁出现冷缝,注意覆盖防风干。

浇筑混凝土时应经常观察模板、钢筋的情况,当发现有变形、移位时,应立即停止浇筑,并应在已浇筑的混凝土凝结前修整完好。

挡煤墙仓壁采用分段间隔浇筑措施,以后浇带为分割点,共8仓,混凝土采取薄层连续浇注法,每层浇筑厚度按300mm~400mm控制,由仓中间部位向两端浇筑,层间混凝土浇筑最大间隙不得小于2.5h。

上层混凝土浇筑前,再对下一层混凝土进行二次振捣,表层混凝土在初凝前进行二次振捣,以提高密实度,消除气泡。

混凝土的振捣采用插入式振动棒,操作时应快插慢拔,均匀振捣,顺序进行。

移动间距不大于振捣作用半径的1.5倍(300mm~400mm),振捣上一层时应插入下层50mm以清除两层间的接缝,振动棒不得触及钢筋,距模板以100mm为宜。

振动混凝土要求以表面泛浮浆,不冒气泡,混凝土面不再下沉为准。

3.5.5挡煤墙后浇带处理后浇带留设宽度969mm,后浇带混凝土采用C40补偿无收缩混凝土,后浇带应在两侧混凝土养护龄期达到6周后进行浇筑;浇筑后浇带混凝土前,两侧仓壁断面处应提前凿毛,并浇水湿润。

4.结论圆形煤场相对于露天煤场拥有占地面积小,场地利用率高,环保性能突出,不会对周边环境造成污染,可以避免刮风下雨造成的煤损失及增加煤的水分后给皮带运输系统带来的影响,堆取料机各自独立作业,检修时互不影响,雨季暴雨时,不会造成煤的流失等优点,圆形煤场将逐渐成为储煤的主流。

上述施工工艺适用性较强,拆模后混凝土外光内实,达到清水混凝土要求。

相关文档
最新文档
