XXX护岸加固工程施工组织设计

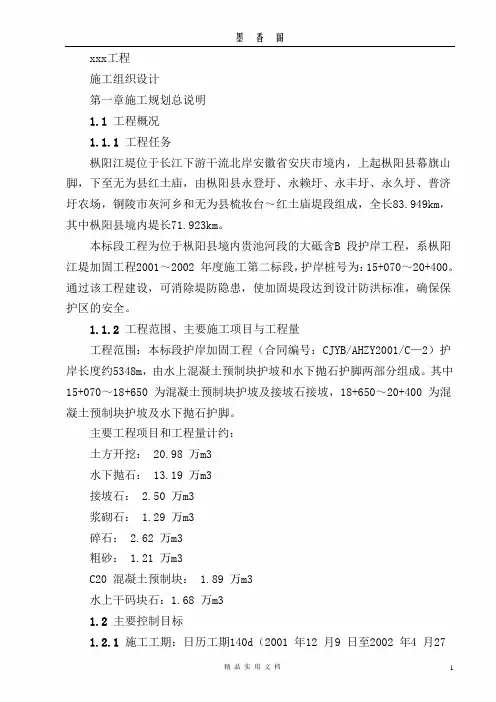

XXX护岸加固工程施工组织设计第一章施工规划总说明1.1工程概况1.1.1工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台〜红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B段护岸工程,系枞阳江堤加固工程2001〜2002年度施工第二标段,护岸桩号为:15+070〜20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C —2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070〜18+650为混凝土预制块护坡及接坡石接坡,18+650〜20+400为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖:20.98万m3水下抛石:13.19万m3接坡石:2.50万m3浆砌石:1.29万m3碎石:2.62万m3粗砂:1.21万m3C20混凝土预制块: 1.89万m3水上干码块石:1.68万m31.2主要控制目标1.2.1施工工期:日历工期140d (2001年12月9日至2002年4月27日),比合同条款要求完工日期提前3d 完工。
1.2.2施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4文明施工:创标准化施工现场。
1.3合同标段工程所在地自然条件1.3.1洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
0086 长江堤防隐蔽工程枞阳县大砥含B段护岸工程
精品文档目录第一章施工规划总说明 (8)第1节工程概况 (8)第2节主要控制目标 (10)第3节合同标段工程所在地自然条件 (11)第4节场内外交通条件 (14)第5节主要建筑材料 (14)第6节工程特点 (15)第7节施工规划 (17)第二章施工准备及施工组织管理体系 (28)第1节施工准备 (28)第2节施工组织管理体系 (31)第三章施工总体布置 (33)第1节布置原则 (33)第2节施工总平面布置 (35)第3节施工道路布置 (35)第4节施工营地布置 (36)第5节混凝土预制场地布置 (37)第6节临时设施施工及管理 (37)第7节施工、生活用水、供电及通讯 (38)第8节防火 (40)第9节防洪 (41)第10节急救及医疗 (41)第11节场地废水及废渣处理 (42)第12节弃土、弃渣场 (43)第13节临时设施用地布置 (43)第四章主体工程施工 (47)第1节土方开挖施工 (47)第2节土方回填施工 (55)第3节混凝土预制块制作和现浇混凝土排水沟. 64第4节砌体工程 (69)第5节抛石护岸施工 (84)第五章施工总进度及工期保证措施 (92)第1节编制依据 (92)第2节施工总进度安排 (93)第3节施工总进度横道图和网络图及说明 (93)第4节施工进度控制措施 (97)第六章主要机械设备、劳动力和材料计划 (102)第1节主要机械设备计划 (102)第2节主要劳动力计划 (108)第3节主要材料计划 (113)第七章质量保证措施 (115)第1节质量方针及质量目标 (115)第2节质量体系组织机构 (116)第3节质量职责(主要责任人) (116)第4节质量体系主要要素控制 (119)第八章安全保证措施 (126)第1节总体思路 (127)第2节安全目标 (127)第3节建立安全保证组织机构 (127)第4节安全保证措施 (128)第5节安全技术措施 (130)第6节冬雨期施工保证措施 (132)第九章环境保护方案及措施 (133)第1节说明 (133)第2节界限以外保护 (133)第3节环境污染的治理 (134)第4节施工弃渣和固体废弃物的处理 (135)第5节公众健康 (135)第6节完工清理 (136)第7节水流控制与施工期防汛 (137)第8节文明施工措施、消防卫生、交通、治安 138第十章竣工资料的整理和档案管理 (145)第1节文件管理 (145)第2节竣工资料整理 (146)第十一章其他 (148)第1节加强与代表处和监理的联系 (148)第2节加强与地方有关部门的联系和沟通 (149)第一章施工规划总说明第1节工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
专项 方案 设计 水利工程---堤坝工程施工组织设计方案范本
xxx工程施工组织设计第一章施工规划总1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖: 20.98 万m3水下抛石: 13.19 万m3接坡石: 2.50 万m3浆砌石: 1.29 万m3碎石: 2.62 万m3粗砂: 1.21 万m3C20 混凝土预制块: 1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d(2001 年12 月9 日至2002 年4 月27 日),比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
XXX护岸加固工程施工组织设计

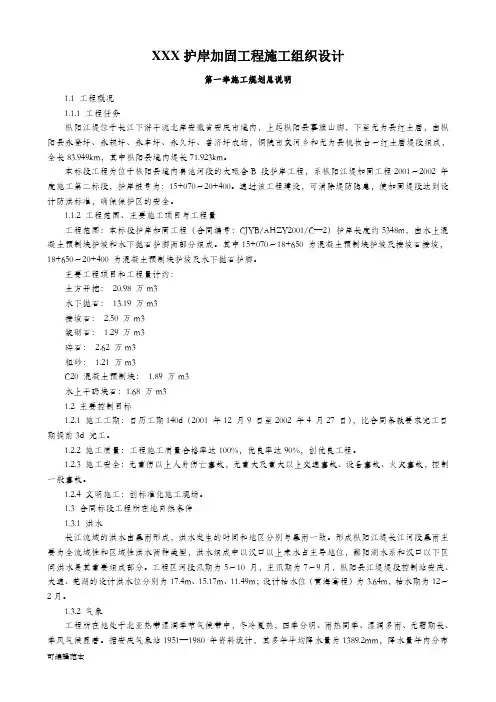

XXX护岸加固工程施工组织设计第一章施工规划总说明1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖:20.98 万m3水下抛石:13.19 万m3接坡石:2.50 万m3浆砌石:1.29 万m3碎石:2.62 万m3粗砂:1.21 万m3C20 混凝土预制块:1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d(2001 年12 月9 日至2002 年4 月27 日),比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
0028 长江堤防隐蔽工程某县大砥含B段护岸工程
目录第一章施工规划总说明 (6)第1节工程概况 (6)第2节主要控制目标 (7)第3节合同标段工程所在地自然条件 (8)第4节场内外交通条件 (10)第5节主要建筑材料 (10)第6节工程特点 (11)第7节施工规划 (12)第二章施工准备及施工组织管理体系 (19)第1节施工准备 (19)第2节施工组织管理体系 (21)第三章施工总体布置 (23)第1节布置原则 (23)第2节施工总平面布置 (24)第3节施工道路布置 (25)第4节施工营地布置 (25)第5节混凝土预制场地布置 (26)第6节临时设施施工及管理 (26)第7节施工、生活用水、供电及通讯 (27)第8节防火 (28)第9节防洪 (28)第10节急救及医疗 (29)第11节场地废水及废渣处理 (29)第12节弃土、弃渣场 (30)第13节临时设施用地布置 (30)第14节竣工后临时工程的保留与拆除 (32)第四章主体工程施工 (33)第1节土方开挖施工 (33)第2节土方回填施工 (37)第3节混凝土预制块制作和现浇混凝土排水沟 (44)第4节砌体工程 (47)第5节抛石护岸施工 (57)第五章施工总进度及工期保证措施 (62)第1节编制依据 (62)第2节施工总进度安排 (63)第3节施工总进度横道图和网络图及说明 (63)第4节施工进度控制措施 (65)第六章主要机械设备、劳动力和材料计划 (69)第1节主要机械设备计划 (69)第2节主要劳动力计划 (72)第3节主要材料计划 (73)第七章质量保证措施 (74)第1节质量方针及质量目标 (75)第2节质量体系组织机构 (75)第3节质量职责(主要责任人) (75)第4节质量体系主要要素控制 (77)第八章安全保证措施 (82)第1节总体思路 (82)第2节安全目标 (82)第3节建立安全保证组织机构 (83)第4节安全保证措施 (83)第5节安全技术措施 (85)第6节冬雨期施工保证措施 (86)第九章环境保护方案及措施 (86)第1节说明 (86)第2节界限以外保护 (87)第3节环境污染的治理 (87)第4节施工弃渣和固体废弃物的处理 (88)第5节公众健康 (88)第6节完工清理 (89)第7节水流控制与施工期防汛 (89)第8节文明施工措施、消防卫生、交通、治安 (90)第十章竣工资料的整理和档案管理 (94)第1节文件管理 (94)第2节竣工资料整理 (95)第十一章其他 (96)第1节加强与代表处和监理的联系 (96)第2节加强与地方有关部门的联系和沟通 (96)第一章施工规划总说明第1节工程概况1.1.1 工程任务某堤位于长江下游干流北岸安徽省某市境内,上起某县某山脚,下至某县红土庙,由某县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,某市灰河乡和某县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
市政工程施工组织设计---护岸工程
xxx工程施工组织设计第一章施工规划总说明1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖: 20.98 万m3水下抛石: 13.19 万m3接坡石: 2.50 万m3浆砌石: 1.29 万m3碎石: 2.62 万m3粗砂: 1.21 万m3C20 混凝土预制块: 1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d(2001 年12 月9 日至2002 年4 月27日),比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
堤坝工程施工组织设计方案范本
xxx工程施工组织设计第一章施工规划总说明1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖: 20.98 万m3水下抛石: 13.19 万m3接坡石: 2.50 万m3浆砌石: 1.29 万m3碎石: 2.62 万m3粗砂: 1.21 万m3C20 混凝土预制块: 1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d(2001 年12 月9 日至2002 年4 月27 日),比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
堤坝工程施工组织设计方案范本
xxx工程施工组织设计第一章施工规划总说明1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖: 20.98 万m3水下抛石: 13.19 万m3接坡石: 2.50 万m3浆砌石: 1.29 万m3碎石: 2.62 万m3粗砂: 1.21 万m3C20 混凝土预制块: 1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d(2001 年12 月9 日至2002 年4 月27 日),比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
长江堤防隐蔽工程施工组织设计方案
长江堤防隐蔽工程施工组织设计方案一、项目概述长江是我国最长的河流,被誉为“中华民族的母亲河”。
然而,长江流域自然环境复杂,洪水灾害频繁,严重威胁到人民生命财产和经济社会发展。
为了防控洪涝灾害,我国长期以来一直在进行长江堤防的加固和提高工程,但由于自然环境与人类活动的影响,长江堤防加固工程仍存在一些安全隐患。
针对这一问题,本项目将进行长江堤防隐蔽工程施工,即对堤防隐蔽缺陷进行修复和加固,提高长江堤防的防洪能力和安全稳定性。
二、施工组织设计(一)目标和原则1. 目标:保证施工安全、效率和质量,完成工程建设任务。
2. 原则:(1)科学合理:根据实际情况,制定科学合理的施工方案,确保施工质量和效率。
(2)安全第一:严格遵守安全生产法律法规,实行安全管理,确保施工人员和现场作业设施的安全。
(3)环保减排:严格控制施工过程中的废弃物和污染物排放,保护环境。
(4)节能降耗:在节约能源、减少资源浪费方面,积极探索采用新技术、新材料。
(5)便捷高效:为施工提供必要条件和便利,尽可能缩短施工期限。
(二)施工步骤和方法1. 调查勘察(1)确定施工范围和工程量。
(2)了解堤防现状和隐蔽缺陷,制定施工方案。
(3)研究土质条件,确定堆填方案。
2. 临时设施的搭建(1)确保现场安全,搭建施工所需的临时设施,如办公室、生活区、材料堆放场、施工用房等。
(2)安装施工机械和设备,检查其运转情况。
3. 清理施工现场(1)清理施工现场周边的草木杂物、化工品、废弃物等。
(2)清理施工现场内的杂物和障碍物,为接下来的工作创造条件。
4. 施工隐蔽工程(1)对堤防隐蔽缺陷进行修复和加固,确保其安全稳定。
(2)在加固隐蔽缺陷的同时,对已经损坏的部位进行修复。
(3)进行必要的测量和监控,确保加固后的堤防满足设计要求。
5. 施工完结(1)清理施工现场,回收废弃材料。
(2)检查施工设备和机械是否齐全并正常使用。
(3)完成工程验收,做好保养和维护工作。

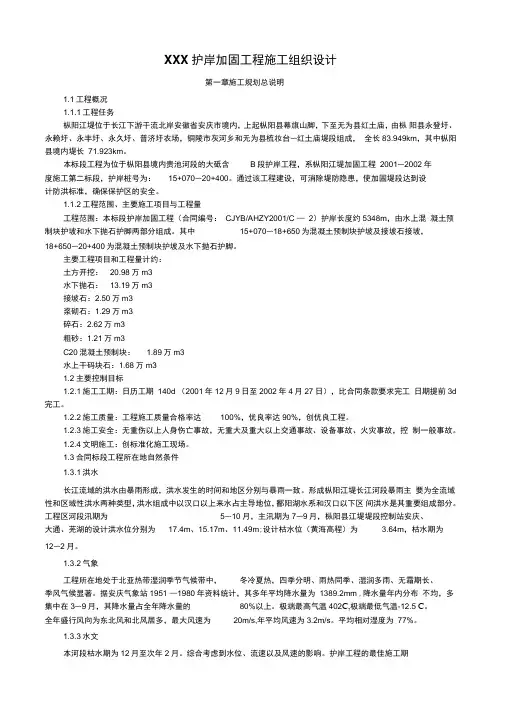

XXX护岸加固工程施工组织设计
XXX护岸加固工程施工组织设计第一章施工规划总说明1。
1 工程概况1。
1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全.1.1。
2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖:20.98 万m3水下抛石:13.19 万m3接坡石: 2.50 万m3浆砌石: 1.29 万m3碎石:2.62 万m3粗砂:1。
21 万m3C20 混凝土预制块:1.89 万m3水上干码块石:1.68 万m31。
2 主要控制目标1.2.1 施工工期:日历工期140d(2001 年12 月9 日至2002 年4 月27 日),比合同条款要求完工日期提前3d 完工。
1。
2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1。
2。
3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1。
2。
4 文明施工:创标准化施工现场.1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
某护岸加固工程施工设计方案
XXX护岸加固工程施工组织设计第一章施工规划总说明1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖:20.98 万m3水下抛石:13.19 万m3接坡石:2.50 万m3浆砌石:1.29 万m3碎石:2.62 万m3粗砂:1.21 万m3C20 混凝土预制块:1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d(2001 年12 月9 日至2002 年4 月27 日),比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
{工程文档}长江堤防隐蔽工程某县大砥含B段护岸工程
目录第一章施工规划总说明2第1节工程简况2第2节主要控制目标3第3节合同标段工程所在地自然条件3第4节场内外交通条件4第5节主要建筑材料4第6节工程特点4第7节施工规划5第二章施工准备及施工组织管理体系7第1节施工准备7第2节施工组织管理体系8第三章施工总体布置9第1节布置原则9第2节施工总平面布置9第3节施工道路布置10第4节施工营地布置10第5节混凝土预制场地布置10第6节临时设施施工及管理10第7节施工、生活用水、供电及通讯10第8节防火11第9节防洪11第10节急救及医疗11第11节场地废水及废渣处理11第12节弃土、弃渣场11第13节临时设施用地布置12第14节竣工后临时工程的保留与拆除13第四章主体工程施工13第1节土方开挖施工13第2节土方回填施工15第3节混凝土预制块制作和现浇混凝土排水沟18b5E2RGbCAP 第4节砌体工程19第5节抛石护岸施工23第五章施工总进度及工期保证措施错误!未定义书签。
第1节编制依据错误!未定义书签。
第2节施工总进度安排错误!未定义书签。
第3节施工总进度横道图和网络图及说明错误!未定义书签。
第4节施工进度控制措施错误!未定义书签。
第六章主要机械设备、劳动力和材料计划错误!未定义书签。
第1节主要机械设备计划错误!未定义书签。
第2节主要劳动力计划错误!未定义书签。
第3节主要材料计划错误!未定义书签。
第七章质量保证措施错误!未定义书签。
第1节质量方针及质量目标错误!未定义书签。
第2节质量体系组织机构错误!未定义书签。
第3节质量职责<主要责任人)错误!未定义书签。
第4节质量体系主要要素控制错误!未定义书签。
第八章安全保证措施错误!未定义书签。
第1节总体思路错误!未定义书签。
第2节安全目标错误!未定义书签。
第3节建立安全保证组织机构错误!未定义书签。
第4节安全保证措施错误!未定义书签。
第5节安全技术措施错误!未定义书签。
第6节冬雨期施工保证措施错误!未定义书签。
长江堤防隐蔽工程施工组织设计方案
长江堤防隐蔽工程枞阳县大砥含B 段护岸工程施工组织设计·1·1目录第1 章施工规划总说明 (5)1.1 工程概况 (5)1.2 主要控制目标 (6)1.3 合同标段工程所在地自然条件 (6)1.4 场内外交通条件 (8)1.5 主要建筑材料 (9)1.6 工程特点 (9)1.7 施工规划 (10)第2 章施工准备及施工组织管理体系 (17)2.1 施工准备 (17)2.2 施工组织管理体系 (19)第3 章施工总体布置 (21)3.1 布置原则 (21)3.2 施工总平面布置 (22)3.3 施工道路布置 (22)3.4 施工营地布置 (22)3.5 混凝土预制场地布置 (23)3.6 临时设施施工及管理 (23)·2·23.7 施工、生活用水、供电及通讯 (24)3.8 防火 (25)3.9 防洪 (25)3.10 急救及医疗 (25)3.11 场地废水及废渣处理 (26)3.12 弃土、弃渣场 (26)3.13 临时设施用地布置 (26)3.14 竣工后临时工程的保留与拆除 (28)第4 章主体工程施工 (29)4.1 土方开挖施工 (29)4.2 土方回填施工 (33)4.3 混凝土预制块制作和现浇混凝土排水沟 (39)4.4 砌体工程 (42)4.5 抛石护岸施工 (51)第5 章施工总进度及工期保证措施 (57)5.1 编制依据 (57)5.2 施工总进度安排 (57)5.3 施工总进度横道图和网络图及说明 (57)5.4 施工进度控制措施 (59)第6 章主要机械设备、劳动力和材料计划 (64)·3·36.1 主要机械设备计划 (64)6.2 主要劳动力计划 (67)6.3 主要材料计划 (69)第7 章质量保证措施 (70)7.1 质量方针及质量目标 (70)7.2 质量体系组织机构 (70)7.3 质量职责(主要责任人) (70)7.4 质量体系主要要素控制 (72)第8 章安全保证措施 (78)8.1 总体思路 (78)8.2 安全目标 (78)8.3 建立安全保证组织机构 (78)8.4 安全保证措施 (79)8.5 安全技术措施 (80)8.6 冬雨期施工保证措施 (81)第9 章环境保护方案及措施 (82)9.1 说明 (82)9.2 界限以外保护 (82)9.3 环境污染的治理 (82)9.4 施工弃渣和固体废弃物的处理 (83)·4·49.5 公众健康 (84)9.6 完工清理 (84)9.7 水流控制与施工期防汛 (84)9.8 文明施工措施、消防卫生、交通、治安 (85)第10 章竣工资料的整理和档案管理 (90)10.1 文件管理 (90)10.2 竣工资料整理 (91)第11 章其他 (92)11.1 加强与代表处和监理的联系 (92)11.2 加强与地方有关部门的联系和沟通 (92)·5·5第一章施工规划总说明1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
堤坝工程施工组织设计方案范本
堤坝工程施工组织设计方案范本施工组织设计第一章施工规划总说明1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程〔合同编号:CJYB/AHZY2001/C—2〕护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖: 20.98 万m3水下抛石: 13.19 万m3接坡石: 2.50 万m3浆砌石: 1.29 万m3碎石: 2.62 万m3粗砂: 1.21 万m3C20 混凝土预制块: 1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d〔2001 年12 月9 日至2002 年4 月27 日〕,比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
【工程】堤坝工程施工组织设计方案范本
xxx工程施工组织设计第一章施工规划总说明1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖: 20.98 万m3水下抛石: 13.19 万m3接坡石: 2.50 万m3浆砌石: 1.29 万m3碎石: 2.62 万m3粗砂: 1.21 万m3C20 混凝土预制块: 1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d(2001 年12 月9 日至2002 年4 月27 日),比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
某护岸加固工程施工组织设计
1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部份组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖:20.98 万m3水下抛石:13.19 万m3接坡石: 2.50 万m3浆砌石: 1.29 万m3碎石: 2.62 万m3粗砂: 1.21 万m3C20 混凝土预制块: 1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d (2001 年12 月9 日至2002 年4 月27 日),比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制普通事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部份。
长江堤防隐蔽工程施工组织设计方案
长江堤防隐蔽工程施工组织设计方案一、项目概述长江是我国最长河流,防汛防洪是国家的重点工作。
随着社会经济的不断发展和城市化进程的加快,长江堤防已经承载了人民群众的生命财产安全,是一个极其重要的安全工程。
隐蔽工程是堤防工程中一个关键的施工内容,涉及到堤防结构的稳定性和安全性,直接关系到防伪抗洪的能力。
针对这种情况,本文对长江堤防隐蔽工程的施工组织设计方案进行了探讨。
二、工程特点长江堤防隐蔽工程属于土建工程,建设在江岸边。
该工程的主要特点包括以下方面:1. 面积较大,需要约18个月的工期才能完成。
2. 需要大量的施工机械设备,包括推土机、挖掘机、载重机等。
3. 工程的建设环境较为复杂,需要考虑到河流水位的变化和地质情况的差异性。
4. 隐蔽工程需要严格按照设计方案进行施工,需要高水平的技术人员和管理人员。
5. 施工过程中需要非常注重现场安全和环保问题,防止对环境和生态造成不良影响。
三、总体布置长江堤防隐蔽工程施工的总体布置主要包括以下几个方面:1. 设计团队的组建。
负责编制项目的施工组织设计方案,并指导施工过程中的各项工作。
2. 施工人员的招募。
招募一支技术过硬、经验丰富的施工队伍,确保工程的施工质量和进度。
3. 施工现场的选址。
在长江堤防附近选取一个适宜的场地进行现场施工。
4. 施工机械设备的购置。
根据实际工程需要购置适量的施工机械设备,确保施工效率和质量。
5. 良好的施工环境和生态保护。
在施工过程中,严格遵守相关环保法规,保护当地的生态环境。
四、主要施工工序1. 准备工作:对施工现场进行勘察,明确地形、地貌及地下结构,制定施工方案;购置施工机械设备;准备施工材料。
2. 洞口挖掘:使用挖掘机或地质钻机在堤坝上钻掘洞口,将洞内松散土方挖掉,形成技术通道。
3. 槽内挖掘:使用挖掘机等设备在洞内挖掘形成稳定的槽内形态。
4. 垫层铺设:在洞内挖掘的地面上铺设稳定的基础层和防渗层。
5. 柔性防渗带和排水系统的施工:在底部垫层以上施工柔性防渗带和排水系统。
长江堤防隐蔽工程某县大砥含B段护岸工程
目录第一章施工规划总说明 (4)第1节工程概况 (4)第2节主要控制目标 (4)第3节合同标段工程所在地自然条件 (4)第4节场内外交通条件 (5)第5节主要建筑材料 (5)第6节工程特点 (6)第7节施工规划 (6)第二章施工准备及施工组织管理体系 (8)第1节施工准备 (8)第2节施工组织管理体系 (9)第三章施工总体布置 (10)第1节布置原则 (10)第2节施工总平面布置 (10)第3节施工道路布置 (11)第4节施工营地布置 (11)第5节混凝土预制场地布置 (11)第6节临时设施施工及管理 (11)第7节施工、生活用水、供电及通讯 (12)第8节防火 (12)第9节防洪 (12)第10节急救及医疗 (12)第11节场地废水及废渣处理 (13)第12节弃土、弃渣场 (13)第13节临时设施用地布置 (13)第四章主体工程施工 (15)第1节土方开挖施工 (15)第2节土方回填施工 (17)第3节混凝土预制块制作和现浇混凝土排水沟 (20)第4节砌体工程 (21)第5节抛石护岸施工 (25)第五章施工总进度及工期保证措施 (27)第1节编制依据 (27)第2节施工总进度安排 (27)第3节施工总进度横道图和网络图及说明 (27)第4节施工进度控制措施 (28)第六章主要机械设备、劳动力和材料计划 (30)第1节主要机械设备计划 (30)第2节主要劳动力计划 (32)第3节主要材料计划 (34)第七章质量保证措施 (35)第1节质量方针及质量目标 (35)第2节质量体系组织机构 (35)第3节质量职责(主要责任人) (35)第4节质量体系主要要素控制 (37)第八章安全保证措施 (38)第1节总体思路 (38)第2节安全目标 (38)第3节建立安全保证组织机构 (39)第4节安全保证措施 (39)第5节安全技术措施 (39)第6节冬雨期施工保证措施 (40)第九章环境保护方案及措施 (40)第1节说明 (40)第2节界限以外保护 (40)第3节环境污染的治理 (41)第4节施工弃渣和固体废弃物的处理 (41)第5节公众健康 (41)第6节完工清理 (41)第7节水流控制与施工期防汛 (41)第8节文明施工措施、消防卫生、交通、治安 (42)第十章竣工资料的整理和档案管理 (43)第1节文件管理 (43)第2节竣工资料整理 (44)第十一章其他 (44)第1节加强与代表处和监理的联系 (44)第2节加强与地方有关部门的联系和沟通 (44)施工规划总说明第一节工程概况1.1.1 工程任务xx江堤位于长江下游干流北岸xx省xx市境内,上起xx县xx山脚,下至xx县xx庙,由xx县xx、xx、xx、xx、xx农场,xx市xx乡和xx县梳妆台~红土庙堤段组成,全长83.949km,其中xx县境内堤长71.923km。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
第一章施工规划总说明 (2)
施工规划总说明
枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含 B 段护岸工程,系枞阳江堤加固工程20xx~20xx 年度施工第二标段,护岸桩号为:xxxx00。
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量
工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY20xx/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中xxxx50 为混凝土预制块护坡及接坡石接坡,xxxx400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:
土方开挖:20.98 万m3
水下抛石:xxxx接坡石: 2.50 万m3
浆砌石:1.29 万m3
碎石:2.62 万m3
粗砂:1.21 万m3
C20 混凝土预制块:1.89 万m3
水上干码块石:1.68 万m3
1.2 主要控制目标
1.2.1 施工工期:日历工期xxxx12 月9 日至20xx 年4 月27 日),比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件
1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
工程区河段汛期为5~10 月,主汛期为7~9 月,枞阳县江堤堤段控制站安庆、大通、芜湖的设计洪水位分别为xxxxm ;设计枯水位(黄海高程)为3.64m,枯水期为12~2 月。
1.3.2 气象
工程所在地处于北亚热带湿润季节气候带中,冬冷夏热,四季分明、雨热同季、湿润多雨、无霜期长、季风气候显著。
据安庆气象站19xx —19xx 年资料统计,其多年平均降水量为xxxx量年内分布不均,多集中在3~9 月,其降水量占全年降水量的80%以上。
极端最高气温40.2℃,极端最低气温-12.5℃。
全年盛行风向为东北风和北风居多,最大风速为20m/s, 年平均风速为3.2m/s 。
平均相对湿度为77%。
1.3.3 水文
本河段枯水期为12 月至次年2 月。
综合考虑到水位、流速以及风速的影响。
护岸工程的最佳施工期为12 月至次年的4 月份。
同时考虑当年的水文、气象条件适当采取措施确保工期的顺利完成。
1.3.4 工程地貌。
